模块三-招投标、合同、成本、资源管理
【案例29-招投标、合同、成本、资源管理】
【背景资料】

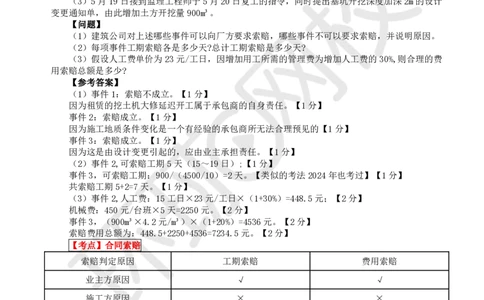

某建筑公司(乙方)于某年4月20日与某厂(甲方)签订了修建建筑面积为3000m²工业厂房(带
地下室)的施工合同,乙方编制的施工方案和进度计划已获监理工程师批准。该工程的基坑开挖土方
量为4500m³,假设直接费单价为4.2元/m³,综合费率为直接费的20%。该工程的基坑施工方案规定:
土方工程采用租赁一台斗容量为1m³的反铲挖土机施工(租赁费450元/台班)。甲、乙双方合同约定
5月11日开工,5月20日完工。在实际施工中发生如下几项事件:
(1)因租赁的挖土机大修,晚开工2天,造成人员窝工10个工日;
(2)基坑开挖后,因遇软土层,接到监理工程师5月15日停工的指令,进行地质复查,配合用
工15个工日;
(3)5月19日接到监理工程师于5月20日复工的指令,同时提出基坑开挖深度加深2m的设计
变更通知单,由此增加土方开挖量900m³。
【问题】
(1)建筑公司对上述哪些事件可以向厂方要求索赔,哪些事件不可以要求索赔,并说明原因。
(2)每项事件工期索赔各是多少天?总计工期索赔是多少天?
(3)假设人工费单价为23元/工日,因增加用工所需的管理费为增加人工费的30%,则合理的费
用索赔总额是多少?
【参考答案】
(1)事件1:索赔不成立。【1分】
因为租赁的挖土机大修延迟开工属于承包商的自身责任。【1分】
事件2:索赔成立。【1分】
因为施工地质条件变化是一个有经验的承包商所无法合理预见的【1分】
事件3:索赔成立。【1分】
因为这是由设计变更引起的,应由业主承担责任。【1分】
(2)事件2,可索赔工期5天(15~19日);【1分】
事件3,可索赔工期:900/(4500/10)=2天。【类似的考法2024年也考过】【1分】
共索赔工期5+2=7天。【1分】
(3)事件2,人工费:15工日×23元/工日×(1+30%)=448.5元;【2分】
机械费:450元/台班×5天=2250元。【2分】
事件3,(900m³×4.2元/m³)×(1+20%)=4536元。【2分】
索赔费用总额为:448.5+2250+4536=7234.5元。【2分】
【考点】合同索赔
索赔判定原因 工期索赔 费用索赔
业主方原因 √ √
施工方原因 × ×
不可抗力 √ 谁的损失谁承担
1.施工索赔的计算方法
工期索赔的计算:
1)网络分析法:网络分析法通过分析延误前后的施工网络计划,比较两种工期计算结果,计算
出工程应顺延的工程工期。
2)比例分析法:在实际工程中,干扰事件常常仅影响某些单项工程、单位工程或分部分项工程
的工期,分析它们对总工期的影响。
工期索赔值=原工期×新增工程量/原工程量
3)其他方法:工程现场施工中,可以按照索赔事件实际增加的天数确定索赔的工期;通过发包方
与承包方协议确定索赔的工期。
扫码关注更多内容
第 1 页 共 2 页学员专用请勿外泄
2.费用索赔的计算
1)费用索赔的总费用法:
又称为总成本法,通过计算出某单项工程的总费用,减去单项工程的合同费用,剩余费用为索赔
的费用

【教材小例题】【背景资料】
某工程原合同报价为:工地总成本(直接费+现场经费)380万元;公司管理费为38万元(总成
本的10%);利润为29.26万元(总成本和公司管理费的7%);不含税的合同价447.26万元。由于非
承包商原因造成实际工地总成本增加至420万元,成本增加产生的利息约定为0。
【问题】用总费用法计算索赔值。
【参考答案】
(1)总成本增加:420-380=40万元
(2)总部管理费增加:40×10%=4万元
(3)利润增加:(40+4)×7%=3.08万元
(4)利息支付(按实计):0
(5)索赔值:40+4+3.08+0=47.08万元

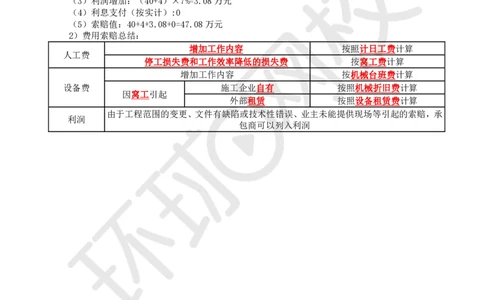

2)费用索赔总结:
增加工作内容 按照计日工费计算
人工费
停工损失费和工作效率降低的损失费 按窝工费计算
增加工作内容 按机械台班费计算
设备费 施工企业自有 按照机械折旧费计算
因窝工引起
外部租赁 按照设备租赁费计算
由于工程范围的变更、文件有缺陷或技术性错误、业主未能提供现场等引起的索赔,承
利润
包商可以列入利润
