2025环球网校一级建造师《市政公用工程管理与实务》真题透析
课程导学
一、课程设计思路
《真题透析》是强化阶段的课程,基于对学习规律和考试特点的深度研究,采用“真题展示+知
识点分析及拓展”的形式呈现,以题带点,通过对真题的分析,点拨考点内容及考查方式。
在真题展示部分,挑选近三年具有代表性的真题,清晰的展示本考点的考查频率和考查形式,每
个题目都配备了详细的视频解析,可扫二维码观看,实现个性化学习。
在知识点分析及拓展部分,会深入挖掘考点的内涵并进行拓展,通过举一反三的方式,展示考点
还可能考查的题型以及容易出现的考查形式。
例如:对于基础类考点,会从选择题、案例分析题等不同角度分析其考查方式的变化;对于实务
类考点,则会结合实际施工场景,剖析此考点在考题中的呈现方式。
帮助大家全方位、多层次的吃透考点,不仅能熟练解答真题,更能在面对新颖、灵活的考查形式
时,做到游刃有余、以不变应万变。
二、课程学习要求
本课程具有两大优势:一是可以充分利用真题自行检验学习效果;二是可以带着在解题中产生的
疑问去学习考点,这样更具有针对性,也能更好的查缺补漏。
建议大家在具备一定基础知识或完成部分课程学习后,再使用本资料。当大家对本学科知识体系
形成初步认知,构建起基本的知识框架后,再接触真题,才能够更好地将题目与所学知识进行关联,
且能在考查形式拓展及解题思路等方面更胜一筹。
学习过程中,切不可单纯死记题目本身,而应着重理解考点。题目是无限的,但考点是有限的。
死记硬背题目只能应对已知的题目,一旦题目形式或考查角度发生变化,就会陷入解题困境。应该借
助真题深入理解考点的实质,掌握其在不同情境下的考查形式,才能真正做到学以致用。与此同时,
在做真题的过程中,需注重归纳总结解题方法和技巧,剖析题目中的陷阱和易错点,通过反复练习和
思考,逐渐提升解题能力和应试技巧。
扫码关注更多内容
第 1 页 共 84 页学员专用 请勿外泄
2025环球网校一级建造师《市政公用工程管理与实务》真题透析
第1篇 市政公用工程技术
第1章 城镇道路工程
1.1道路结构特征
【考点】道路路面结构特征
【真题展示】
【2023·单选】关于水泥混凝土面层接缝设置的说法,正确的是( )。
A.为防止胀缩作用导致裂缝或翘曲,水泥混凝土面层应设有垂直相交的纵向和横向接缝,且相邻
接缝应至少错开500mm以上
B.对于特重及重交通等级的水泥混凝土面层,横向胀缝、缩缝均设置传力杆
C.胀缝设置时,胀缝板宽度设置宜为路面板宽度1/3以上
D.缩缝应垂直板面,采用切缝机施工,宽度宜为8~10mm
【答案】B
【解析】水泥混凝面层一般相邻的接缝对齐,不错缝,故A错;胀缝板宜用厚20mm,水稳定性好,
具有一定柔性的板材制作,且应经防腐处理,故C错;缩缝应垂直板面、采用切缝机施工,宽度宜为
4~6mm,故D错。
【2023·多选】下列路面基层类别中,属于半刚性基层的有( )。
A级配碎石基层
B.级配砂基层
C.石灰稳定土基层
D.石灰粉煤灰稳定砂砾基层
E.水泥稳定土基层
【答案】CDE
【解析】无机结合料稳定粒料基层属于半刚性基层,包括石灰稳定土类基层、石灰粉煤灰稳定砂
砾基层、石灰粉煤灰钢渣稳定土类基层、水泥稳定土类基层等。
【真题知识点展示及拓展】
1)为防止胀缩作用导致板体裂缝或翘曲,混凝土面层设有垂直相交的纵向和横向缝,形成一块
块矩形板。一般相邻的接缝对齐,不错缝。每块矩形板的板长按面层类型、厚度并由应力计算确定。
横向接缝可分为横向缩缝、胀缝和横向施工缝。横向施工缝尽可能选在缩缝或胀缝处。快速路、
主干路的横向胀缝应加设传力杆;在邻近桥梁或其他固定构筑物处、小半径平曲线等处,应设置胀缝。
横缝 纵缝
真缝,150-200m一道
胀缝
必安传力杆
假缝,缝宽4~6mm,
缩缝 假缝,必安拉杆
快、主必安传力杆;次、支可不安传力杆
施工缝 真缝,必安传力杆 真缝,必安拉杆
2)常用的基层材料:
基层材料归纳
刚性基层 普通混凝土、碾压式混凝土、贫混凝土、钢筋混凝土、连续配筋混凝土
半刚性基层 (水泥石灰二灰)稳定(土、砂砾、碎石、砾石)
柔性基层 级配砂砾、级配砾石
1.2城镇道路路基施工
【考点】地下水控制
【真题展示】
【2020·单选】存在于地下两个隔水层之间,具有一定水头高度的水,称为( )。
A.上层滞水
B.潜水
C.承压水
D.毛细水
扫码关注更多内容
第 2 页 共 84 页学员专用 请勿外泄
【答案】C
【解析】承压水存在于地下两个隔水层之间,具有一定的水头高度,一般需注意其向上的排泄,
即对潜水和地表水的补给或以上升泉的形式出露。
【2024·案例节选】某城镇主干道向郊外延伸新建。道路红线内地勘报告揭示地层分布:第①层
0~0.8m为杂填土,第②层0.8~2m为砂质黏土。路基施工范围内地下水丰富,开挖路段地下水接近
路床底标高……
【问题】
1.为解决地下水对路基的影响,挖方路段可采用何种降水排水方案?
【参考答案】
1.排水沟(暗沟、渗沟、集水明排)
【真题知识点展示及拓展】

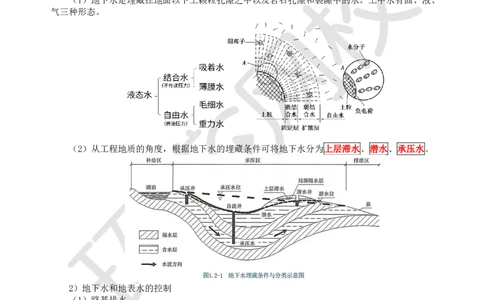

1)地下水分类
(1)地下水是埋藏在地面以下土颗粒孔隙之中以及岩石孔隙和裂隙中的水。土中水有固、液、
气三种形态。
(2)从工程地质的角度,根据地下水的埋藏条件可将地下水分为上层滞水、潜水、承压水。
2)地下水和地表水的控制
(1)路基排水
(2)路基隔(截)水
(3)基层与路面排水
(4)附属构筑物防水
【考点】特殊路基处理
【真题展示】
【2024·多选】下列路基处理方法中,属于土的补强作用机理的有( )。
A.振动压实
B.砂石垫层
C.板桩
D.加筋土
E.砂井预压
扫码关注更多内容
第 3 页 共 84 页学员专用 请勿外泄
【答案】CD
【解析】土的补强是采用薄膜、绳网、板桩等约束住路基土,或者在土中放入抗拉强度高的补强
材料形成复合路基以加强和改善路基土的剪切特性。板桩与加筋土属于土的补强。振动压实与砂井预
压属于土的改良,砂石垫层属于土的置换。
【真题知识点展示及拓展】
1)不良土质路基处理的分类
按路基处理的作用机理,大致分为:土质改良、土的置换、土的补强三类。
土质改良:用机械(力学)、化学、电、热等手段增加密度;
(夯实、碾压、预压、挤密)
土的置换:换填;
(砂石垫层、灰土垫层)
土的补强:采用薄膜、绳网、板桩或抗拉强度高的补强材料;
(土工聚合物加筋、锚固、树根桩、加筋土)
【考点】城镇道路路基施工技术
【真题展示】
【2022·案例节选】

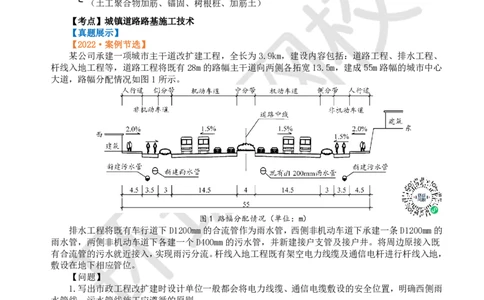

某公司承建一项城市主干道改扩建工程,全长为3.9km,建设内容包括:道路工程、排水工程、
杆线入地工程等,道路工程将既有28m的路幅主干道向两侧各拓宽13.5m,建成55m路幅的城市中心
大道,路幅分配情况如图1所示。
图1 路幅分配情况(单位:m)
排水工程将既有车行道下D1200mm的合流管作为雨水管,西侧非机动车道下承建一条D1200mm的
雨水管,两侧非机动车道下各建一个D400mm的污水管,并新建接户支管及接户井。将周边原接入既
有合流管的污水就近接入,实现雨污分流。杆线入地工程既有架空电力线缆及通信电杆进行杆线入地,
敷设在地下相应管位。
【问题】
1.写出市政工程改扩建时设计单位一般都会将电力线缆、通信电缆敷设的安全位置,明确西侧雨
水管线,污水管线施工应遵循的原则。
【参考答案】
1.(1)一般会将电力线缆、通信电缆的敷设位置安排在人行道下专用线缆管沟内或中分带等便
于施工和维护的地方。
(2)两侧雨水管线、污水管线施工遵循原则:先地下、后地上,先深后浅。
【真题知识点展示及拓展】
1)路基施工特点
(1)露天作业,受自然条件影响大;
施工区域内专业类型多、结构物多、各专业管线纵横交错;
专业之间、社会之间配合工作多、干扰多,施工变化多。
旧路改造工程交通压力极大,地下管线复杂,行车安全、行人安全及树木、构筑物等保护要求
高。
扫码关注更多内容
第 4 页 共 84 页学员专用 请勿外泄
(2)路基施工以机械作业为主,人工配合为辅;采用流水或分段平行作业方式。
2)地下管线及附属构筑物施工和保护
①涵洞(管)等构筑物可与路基(土方)同时进行,但新建的地下管线施工必须遵循“先地下,
后地上”、“先深后浅”的原则。
3)路基试验段目的主要有:
a.确定路基预沉量值
b.合理选用压实机具
c.确定压实遍数
d.确定每层虚铺厚度
e.选择压实方式
1.3城镇道路路面施工
【考点】城镇道路基层施工
【真题展示】
【2024·单选】二灰稳定粒料基层中的粉煤灰,若( )含量偏高会导致路面起拱损毁。
A.Ca0
B.MgO
C.S0
3
D.Si0
2
【答案】C
【解析】二灰稳定粒料基层中的粉煤灰,若三氧化硫 SO 含量偏高,易使路面起拱,直接影响道
3
路基层和面层的弯沉值。
【2024·多选】关于路堤加筋施工技术的说法,正确的有( )。
A.土工格栅宜选择强度高、变形小、糙度小的产品
B.土工合成材料摊铺后宜在72h内填筑填料,以避免暴晒
C.填料不应直接卸在土工合成材料上面,必须卸在已摊铺完毕的土面上
D.卸土高度不宜大于1m,以防局部承载力不足
E.边坡防护与路堤填筑应同时进行
【答案】CDE
【解析】土工格栅宜选择强度高、变形小、糙度大的产品,土工合成材料摊铺后宜在48h以内填
筑填料,以避免其遭受过长时间的阳光直晒。
【2022·单选】土工格栅用于路堤加筋时,宜优先选用( )且强度高的产品。
A.变形小,糙度小
B.变形小,糙度大
C.变形大,糙度小
D.变形大,糙度大
【答案】B
【解析】土工格栅、土工织物、土工网等土工合成材料均可用于路堤加筋,其中土工格栅宜选择
强度高、变形小、糙度大的产品。
【真题知识点展示及拓展】
1)城镇道路基层施工技术
水泥稳定土 石灰稳定土 二灰稳定土
板体性 良好 良好 良好
水稳性 最好
抗冻 高于石灰土 最低 高于石灰土
早期强度 高 中,<5℃强度不增长 低,<4℃强度不增长
干缩性/温缩性 最小
抵抗开裂 稳定碎石、稳定砂砾、稳定土
2)二灰稳定粒料基层中的粉煤灰,若三氧化硫SO 含量偏高,易使路面起拱,直接影响道路基层
3
和面层的弯沉值。
扫码关注更多内容
第 5 页 共 84 页学员专用 请勿外泄
3)土工合成材料可设置于岩土或其他工程结构内部、表面或各结构层之间,具有加筋、防护、
过滤、排水、隔离等功能。
工程应用 目的
路堤加筋 提高路堤的稳定性
台背路基填土加筋 减少路基与构造物之间的不均匀沉降
过滤与排水 作为过滤体和排水体可用于暗沟、渗沟及坡面防护等道路工程结构中。
路基防护 坡面防护和冲刷防护
路面裂缝防护 减少或延缓反射裂缝
4)土工格栅、土工织物、土工网等土工合成材料均可用于路堤加筋,其中土工格栅宜选择强度
高、变形小、糙度大的产品。土工合成材料应具有足够的抗拉强度、较高的撕破强度、顶破强度和
握持强度等性能。
土工合成材料摊铺后宜在 48h以内填筑填料,以避免其遭受过长时间的阳光直晒。填料不应直接
卸在土工合成材料上面,必须卸在已摊铺完毕的土面上;卸土高度不宜大于 1m,以防局部承载力不
足。卸土后立即摊铺,以免出现局部下陷。
【考点】沥青类混合料面层施工
【真题展示】
【2024·单选】关于温拌沥青混合料面层施工的说法,错误的是( )。
A.表面活性剂类干法添加型温拌添加剂的掺量一般为最佳沥青用量的0.5%~0.8%
B.温拌沥青混合料出料温度较热拌沥青混合料降低20℃以以上
C.运料车装料时,一车料最少应分两层装载,每层应按3次以上装料
D.振动压路机在混合料温度低于90℃后不应开振碾压
【答案】A
【解析】表面活性剂类温拌添加剂用量,干法添加型温拌添加剂的掺量一般为最佳沥青用量的
5%~6%,湿法添加型温拌添加剂的掺量一般为最佳沥青用量的0.5%~0.8%。
【2023·单选】关于SMA混合料面层施工技术要求的说法,正确的是( )。
A.SMA混合料宜采用滚筒式拌和设备生产
B.应采用自动找平方式摊铺,上面层宜采用钢丝绳或导梁引导的高程控制方式找平
C.SMA混合料面层施工温度应经试验确定,一般情况下,摊铺温度不低于160℃
D.SMA混合料面层宜采用轮胎压路机碾压
【答案】C
【解析】SMA 混合料宜采用间歇式拌合机,故 A 错:上面层宜采用非接触式平衡梁,故 B 错 SMA
合料不得采用轮胎压路机碾压,故D错。
【2022·单选】密级配沥青混凝土混合料复压优先选用( )进行碾压。
A.钢轮压路机
B.重型轮胎压路机
C.振动压路机
D.双轮钢筒式压路机
【答案】B
【解析】密级配沥青混凝土混合料复压宜优先采用重型轮胎压路机进行碾压,以增加密实性,其
总质量不宜小于25t。
【2022补·单选】两台摊铺机联合摊铺沥青混合料时,两幅之间的搭接,并应避开( )。
A.道路中线
B.车道轮迹带
C.分幅标线
D.车道停车线
【答案】B
【解析】两台摊铺机联合摊铺沥青混合料时,两幅之间应有 30~60mm 宽度的搭接,并应避开车
道轮迹带。
扫码关注更多内容
第 6 页 共 84 页学员专用 请勿外泄
【2024·案例节选】该项目设计定位为绿色建造示范工程,拟采用海绵城市专项设计,并在项目
中引进绿色建造新技术如:装配式检查井、生态植草沟、沥青智能摊铺及智能压实等……
【问题】
3.具备条件的道路可集成哪些先进技术以实现沥青智能化摊铺及压实?
【参考答案】
3.具备条件的道路可集成数字化、网联化、智能化先进技术以实现沥青智能摊铺及压实。
【真题知识点展示及拓展】
1)沥青类混合料面层施工
工艺流程:施工准备→运输→摊铺→接缝处理→压实成型→养护→开放交通。
透层 粘层 封层
铺筑在面层表面:上封层
位置 沥青下面层和基层顶之间 沥青面层之间、与结构物间
铺筑在面层下面:下封层
渗透性好的液体沥青、乳化 快裂或中裂乳化沥青、改性乳化沥
材料 改性沥青或改性乳化沥青
沥青 青、快凝或中凝液体石油沥青
城市快速路、主干路宜采用两台以上摊铺机联合摊铺,其表面层宜采用多机全幅摊铺,以减少施
工接缝。每台摊铺机的摊铺宽度宜小于6m。通常采用两台或多台摊铺机前后错开10~20m呈梯队方
式同步摊铺,两幅之间应有30~60mm宽度的搭接,并应避开车道轮迹带,上下层搭接位置宜错开200mm
以上。
铺速度宜控制在2~6m/min的范围内(改性1~3)。找平:下面层宜采用钢丝绳或路缘石、平石
控制高程与摊铺厚度,上面层宜采用导梁或平衡梁的控制方式。
2)沥青压实
初压:钢轮静压
复压:密集配——重型轮胎
粗集料——振动
改性——不应采用轮胎
改性SMA——不得使用轮胎
OGFC——钢筒式
终压:双钢轮筒式、关闭振动的振动压路机
3)温度
开放交通:自然降温至表面温度低于50℃,方可开放交通。
改性SMA摊铺不低于160℃、改性沥青初压温度不低于150℃、碾压终了不低于90-120℃。
【考点】水泥混凝土路面施工
【真题展示】
【2023·单选】水泥混凝路面采用滑模、轨道摊铺工艺施工,当施工气温为 20 时,水泥混凝拌
合物从出料到运输、铺筑完毕分别允许的最长时间是( )。
A.1h、1.5h
B.1.2h、1.5h
C.0.75h、1.25h
D.1h、1.25h
【答案】A
【解析】混凝土拌合物出料到运输、铺筑完毕允许最长时间见下表:
扫码关注更多内容
第 7 页 共 84 页学员专用 请勿外泄
【2022·单选】采用滑模摊铺机摊铺混凝土路面,当混凝土坍落度小时,应采用( )方式摊铺。
A.高频振动、低速度
B.高频振动、高速度
C.低频振动、低速度
D.低频振动、高速度
【答案】A
【解析】混凝土坍落度小则混凝土稠,需要加强振动,应用高频振动、低速度摊铺。
【2023·案例节选】……拓宽段施工过程中,项目部重点对新旧搭接处进行了处理,以减少新旧
路面差异沉降。浇筑混凝土前,对新旧路面接缝处凿毛、清洁、涂刷界面剂,并做了控制不均匀沉降
变形的构造措施如图1所示……
图1 新旧路面接缝构造示意图(单位:cm)
【问题】
1.指出图中A、B的名称。
【参考答案】
1.A-填缝材料,B-拉杆(螺纹钢筋)。
【真题知识点展示及拓展】
1)滑模摊铺机摊铺时应布设基准线,清扫湿润基层,在拟设置胀缝处牢固安装胀缝支架,支撑
点间距为 40~60cm。
振动仓内料位高度一般应高出路面10cm。混凝土坍落度小,应用高频振动、低速度摊铺;混凝土
坍落度大,应用低频振动、高速度摊铺。
在摊铺过程中要做到:摊铺机行走速度为 1~3m/min,振捣频率8000~9000r/min。
2)接缝
缩缝:
切缝要求:应垂直板面,采用切缝机,宽度4~6mm;达到设计强度25%~30%时进行切割。
切缝深度:设传力杆时,不应小于面层厚度1/3,且不得小于70mm;
不设传力杆时,不应小于面层厚度1/4,且不应小于60mm。
扫码关注更多内容
第 8 页 共 84 页学员专用 请勿外泄
胀缝:
1.4挡土墙施工
【考点】挡土墙结构形式及分类
【真题展示】
【2024·多选】下列挡土墙结构中可以预制拼装的是( )。
A.衡重式
B.带卸荷板的柱板式
C.锚杆式
D.自立式
E.加筋土
【答案】BCDE
【解析】带卸荷板的柱板式、自立式、加筋土均为可以预制作现场安装的挡土墙类型;锚杆式挡
土墙结构中的“挡板”为预制挡板,是墙体的主体部分。
【2022·多选】主要依靠底板上的填土重量来维持挡土构筑物稳定的挡土墙有( )。
A.重力式挡土墙
B.悬臂式挡土墙
C.扶壁式挡土墙
D.锚杆式挡土墙
E.加筋土挡土墙
【答案】BC
【解析】悬臂式挡土墙由底板及固定在底板上的悬臂式立壁构成,主要依靠底板上的填土重量维
持挡土构筑物的稳定。扶壁式挡土墙由底板及固定在底板上的墙面板和扶壁构成,主要依靠底板上的
填土重量维持挡土构筑物的稳定。
【2022·案例节选】
……桩号K0+500~K0+950东侧为路堑,由于坡上部分房屋拆迁难度大,设计采用重力式挡墙进
行垂直支护,减少征地拆迁。
【问题】
4.事件3中重力式挡墙的结构特点有哪些?
【参考答案】
4.(1)依靠墙体自重抵抗土压力作用;
(2)一般采用浆砌片(块)石砌筑或现场浇筑混凝土;
(3)形式简单,就地取材,施工简便;
(4)墙背设少量钢筋,墙趾展宽或基底设凸榫抵抗滑动。
扫码关注更多内容
第 9 页 共 84 页学员专用 请勿外泄
【真题知识点展示及拓展】
1)各类挡土墙结构特性
重力式挡土墙是目前城镇道路常用的一种挡土墙形式。
类型 受力特性
重力式 依靠自重抵抗土压以维持土体稳定
衡重式 利用衡重台上的填土维持稳定
悬臂式、扶壁式 依靠底板上的填土维持稳定
带卸荷板的柱板式 借卸荷板上的填土重力平衡土压
锚杆式、自立式、加筋土 利用墙身挡土,锚杆、拉杆、加筋材料固定
2)挡土墙结构受力形式
挡土墙结构承受的土压力:
主动土压力——最小
静止土压力——其次
被动土压力——最大,位移也最大
1.5城镇道路工程安全质量控制
【考点】城镇道路工程季节性施工措施
【真题展示】
【2024·案例节选】……路基施工时恰逢雨期,项目部为赶工期扩大施工断面将三个桩号路段连
续开挖,开挖至路床顶面标高时遇到了雷雨停止施工,虽及时设置排水边沟,大雨过后经过晾晒的路
床在碾压时,表面仍出现大面积“弹簧土”……
【问题】
2.根据施工背景,如何杜绝再次出现“弹簧土”,压实开挖采取哪些措施可有效保证路床压实度
合格?
【参考答案】
2.(1)杜绝弹簧土的措施:
①清除碾压层下软弱层,换填良性土壤后重新碾压。
②对产生“弹簧”的部位,可将其过湿土翻晒,拌合均匀后重新碾压;或挖除换填含水率适宜的
良性土壤后重新碾压。
③对产生“弹簧”且急于赶工的路段,可掺生石灰粉翻拌,待其含水率适宜后重新碾压。
④施工时应注意气象情况,摊铺后应及时碾压,避免在摊铺后碾压前的间断期间遭雨袭击,造成
含水率过高以致无法碾压或勉强碾压引起弹簧。
扫码关注更多内容
第 10 页 共 84 页学员专用 请勿外泄
⑤严格控制路床范围内填土的虚铺厚度,采用合理的压实机具进行压实,严格控制压实遍数,根
据土的类型、湿度、设备及场地条件,选择压实方式。
⑥ 严禁异类土壤混填。
(2)压实开挖采取下列措施可有效保证路床压实度合格:
①快速施工,分段开挖,切忌全面开挖或挖段过长。
②完善排水系统,挖方地段要留好横坡,做好截水沟。下雨来不及完成时,及时碾压。
③坚持当天挖完、压完,不留后患。
④因雨翻浆地段,要换料重做。
⑤雨期开挖路堑,当挖至路床顶面以上300~500mm时应停止开挖,并在两侧挖好临时排水沟,
待雨期过后再施工。
⑥加强巡视,发现积水、挡水处及时疏通,道路工程如有损坏,及时修复。
【2023·案例节选】……沥青摊铺施工正值雨季,将全线分为两段施工,并对沥青混合料运输车
增加防雨措施,保证雨期沥青摊铺的施工质量。
【问题】
4.补充雨期沥青摊铺施工质量控制措施。
【参考答案】
4.(1)沥青面层不允许下雨时或下层潮湿时施工,加强现场与拌合站、气象部门的联系,安排
在不下雨时施工。
(2)雨期应缩短施工长度,及时摊铺、及时完成碾压。
(3)沥青混合料运输车辆应有防雨措施。
(4)施工现场搭可移动的罩棚。
(5)建立完善排水系统,发现积水挡水及时疏通。
(6)施工中发现面层损坏,及时修复。
【真题知识点展示及拓展】
1)雨期施工基本要求
(1)加强与气象台站联系,掌握天气预报,安排在不下雨时施工。
(2)调整施工步序,集中力量分段施工。
(3)做好防雨准备,在料场和搅拌站搭雨棚,或施工现场搭可移动的罩棚。
(4)建立完善排水系统,防排结合;并加强巡视,发现积水、挡水处,及时疏通。
(5)道路工程如有损坏,及时修复。
【记忆技巧】看天分段快施工,搭棚排水路修通。
2)路基施工
(1)对于土路基施工,要有计划地组织快速施工,分段开挖,切忌全面开挖或挖段过长。
(2)挖方地段要留好横坡,做好截水沟。
坚持当天挖完、压完,不留后患。
因雨翻浆地段,要换料重做。
雨期开挖路堑,当挖至路床顶面以上300~500mm时应停止开挖,并在两侧挖好临时排水沟,待
雨期过后再施工。
(3)填方路基填料应选用透水性好的碎石土、卵石土、砂砾、石方碎渣和砂类土等。
利用挖方土作填料,含水率符合要求时,应随挖随填,及时压实。含水率过大难以晾晒的土不得
用作雨期施工填料。
填方地段施工,应按 2%~3%的横坡整平压实,以防积水。
3)基层施工
(1)对稳定类材料基层,应坚持拌多少、铺多少、压多少、完成多少。
(2)下雨来不及完成时,要尽快碾压,防止雨水渗透。
(3)在多雨地区,应避免在雨期进行石灰土基层施工;石灰稳定中粒土和粗粒土施工时,应采
用排除表面水的措施,防止集料过分潮湿,并应保护石灰免遭雨淋。
(4)雨期施工水泥稳定土,特别是水泥土基层时,应特别注意天气变化,防止水泥和混合料遭
雨淋。降雨时应停止施工,已摊铺的水泥混合料应尽快碾压密实。路拌法施工时,应排除下承层表面
的水,防止集料过湿。
扫码关注更多内容
第 11 页 共 84 页学员专用 请勿外泄
4)面层施工
(1)沥青面层不允许下雨时或下层潮湿时施工。
雨期应缩短施工长度,加强施工现场与沥青拌合厂及气象部门联系,做到及时摊铺、及时完成碾
压。
沥青混合料运输车辆应有防雨措施。
(2)水泥混凝土面层施工前应准备好防雨棚等防雨设施。
施工中遇雨时,应立即使用防雨设施完成对已铺筑混凝土的振实成型,不应再开新作业段,并应
采用覆盖等措施保护尚未硬化的混凝土面层。

第2章 城市桥梁工程
2.1城市桥梁结构形式及通用施工技术
【考点】城市桥梁结构组成与类型
【真题展示】
【2024·单选】关于桥梁工程常用术语中“建筑高度”的说法,正确的是( )。
A.桥面与低水位之间的高差
B.桥下线路路面至桥跨结构最下缘之间的距离
C.桥面顶标高对于通航净空顶部标高之差
D.桥上行车路面标高至桥跨结构最下缘之间的距离
【答案】D
【解析】建筑高度:桥上行车路面(或轨顶)标高至桥跨结构最下缘之间的距离。A是桥梁高度,
B是桥下净空高度,C是容许建筑高度。
【2024·多选】城市桥梁防水排水系统的功能包括( )。
A.迅速排除桥面积水
B.使渗水的可能性降至最低
C.减少结构裂缝的出现
D.保证结构上无漏水现象
E.提高桥面铺装层的强度
【答案】ABD
【解析】排水防水系统:应能迅速排除桥面积水,并使渗水的可能性降至最小限度。城市桥梁排
水系统应保证桥下无滴水和结构上无漏水现象。
【2024·案例节选】某公司承建一座城市桥梁工程,双向四车道,桥宽28m,预制预应力混凝土
T形梁,先简支后连续结构。桥跨布置为2×(4×35m),下部结构为钻孔灌注桩基础,直径1.8m柱
式墩,T梁先简支后连续结构如图5-1、5-2所示。
图5-1 T梁先简支后连续墩顶结构纵剖面示意图
扫码关注更多内容
第 12 页 共 84 页学员专用 请勿外泄
图5-2 Q大样图
【问题】
1.写出图5-2中构件A、构件B的名称?
【参考答案】
1.A-盖梁,B-垫石。
【真题知识点展示及拓展】
1)桥梁基本组成
受力结构 作用
上部结构 跨越障碍物
桥跨结构与桥墩或桥台的支承处所设置的传力装置
支座系统
传递很大的荷载、保证桥跨结构能产生一定的变位
桥墩 多跨桥的中间支承桥跨结构
桥台 一边防止路堤滑塌,另一边支撑桥跨结构的端部
下部
结构 为承受、分布由墩身传递的荷载,
承台
在桩基顶部设置的联结各桩顶的钢筋混凝土平台
墩台基础 保证墩台安全并将荷载传递至地基
2)相关常用术语
(1)净跨径:相邻两个桥墩(或桥台)之间的净距。对于拱式桥是每孔拱跨两个拱脚截面最低
点之间的水平距离。
(2)计算跨径:对于具有支座的桥梁,是指桥跨结构相邻两个支座中心之间的距离;对于拱式
桥,是指两相邻拱脚截面形心点之间的水平距离,即拱轴线两端点之间的水平距离。
(3)总跨径:多孔桥梁中各孔净跨径的总和,也称桥梁孔径,反映桥下宣泄洪水的能力。
(4)桥梁全长:简称桥长,是桥梁两端两个桥台的侧墙或八字墙后端点之间的距离。
扫码关注更多内容
第 13 页 共 84 页学员专用 请勿外泄
(5)桥梁高度:指桥面与低水位之间的高差,或指桥面与桥下线路路面之间的距离,简称桥高。
(6)桥下净空高度:设计洪水位、计算通航水位或桥下线路路面至桥跨结构最下缘之间的距离。
(7)容许建筑高度:公路或铁路定线中所确定的桥面或轨道顶标高对于通航净空顶部标高之差。
(8)建筑高度:桥上行车路面(或轨顶)标高至桥跨结构最下缘之间的距离。
【考点】模板、支架和拱架的设计、制作、安装与拆除
【真题展示】
【2024·多选】在桥梁工程模板支架设计中,验算刚度需采用的荷载组合有( )。
A.模板、拱架和支架自重
B.新浇筑混凝土、钢筋混凝土或圬工、砌体的自重力
C.振捣混凝土时的荷载
D.倾倒混凝土时产生的水平向冲击荷载
E.风雪荷载.冬期施工保温设施荷载
【答案】ABE
【解析】梁、板和拱的底模及支承板、拱架、支架等验算刚度时,应考虑:模板、拱架和支架自
重,新浇筑混凝土、钢筋混凝土或巧工、砌体的自重力,设于水中的支架所承受的水流压力、波浪力、
流冰压力、船只及其他漂浮物的撞击力,其他可能产生的荷载,如风荷载、冬期施工保温设施荷载等。
【2023·单选】模板支架设计时,荷载组合需要考虑倾倒混凝土时产生的水平向冲击荷载的是( )。
A.梁支架的强度计算
B.拱架的刚度验算
C.重力式墩侧模板强度计算
D.重力式墩侧模板刚度验算
【答案】C
【解析】略
【2023·案例节选】满堂支架采用中Ф48×3.5mm 盘扣式支架,立杆纵、横向间距均为 900mm,
步距1200mm,顶托安装完成后,报请监理工程师组织建设、勘察、设计及施工单位技术负责人、项目
技术负责人、专项施工方案编制人员及相关人员验收,专业监理工程师指出支架搭设不完整,需补充
杆件并整改后复检。
【问题】
3问题三中,顶托在满堂支架中起的什么作用?如何操作?支架验收时项目部还应有
扫码关注更多内容
第 14 页 共 84 页学员专用 请勿外泄
哪些人员需要参加?
4.专业监理指出支架不完整,补充缺少的部分。
【参考答案】
3.(1)作用:调整标高。(2)操作:旋转
(3)验收时项目部还应有项目负责人、安全员、施工员、质量员、班组长及其他相关人员。
4.横撑立柱、可调顶托、可调底座、斜撑、抛撑、双向剪刀撑、扫地杆。
【真题知识点展示及拓展】
1)设计模板、支架和拱架时应按表2.1-2进行荷载组合。
表2.1-2设计模板、支架和拱架的荷载组合表
注:表中代号意思如下:
①模板、拱架和支架自重
②新浇筑混凝土、钢筋混凝土或圬工、砌体的自重力
③施工人员及施工材料机具等行走运输或堆放的荷载
④振捣混凝土时的荷载
⑤新浇筑混凝土对侧面模板的压力
⑥倾倒混凝土时产生的水平向冲击荷载
⑦设于水中的支架所承受的水流压力、波浪力、流冰压力、船只及其他漂浮物的撞击力
⑧其他可能产生的荷载,如风雪荷载、冬期施工保温设施荷载等
2)支架宜采用新型盘扣式钢管支架,结构应具有足够的承载力和整体稳定性,其承载力和稳定
性必须进行检算。
扫码关注更多内容
第 15 页 共 84 页学员专用 请勿外泄
【考点】钢筋施工技术
【真题展示】
【2023·多选】关于钢筋直螺纹接头连接的说法,正确的有( )。
A.接头应位于构件的最大弯矩处
B.钢筋端部可采用砂轮锯切平
C.直螺纹接头安装时采用管钳扳手拧紧
D.钢筋丝头在套简中应留有间隙
E.直螺纹接头安装后应用扭力板手校核拧紧扭矩
【答案】BCE
【解析】钢筋接头应设在受力较小区段,不宜位于构件的最大弯矩处,故A 错,钢筋丝头应在套
简中央位置相互顶紧,故D错。
【2022补·单选】钢筋的( )应按设计要求采用,当需要代换时,应由原设计单位进行变更。
A.安装允许偏差
B.直径
C.重量
D.价格
【答案】B
【解析】钢筋的级别、种类和直径应按设计要求采用,当需要代换时,应由原设计单位进行变更。
【真题知识点展示及拓展】
1)一般要求
(1)钢筋应按不同钢种、等级、牌号、规格及生产厂家分批验收,确认合格后方可使用。
(2)钢筋在工地存放时应按不同品种、规格、分批分别堆置整齐,不得混杂,并应设立识别标
志,存放时间宜不超过 6 个月;存放场地应有防、排水设施,且钢筋不得直接置于地面,应垫高或
堆置在台座上,钢筋与地面之间应垫不低于200mm 的地楞;顶部采用合适的材料覆盖,防水浸、雨淋。
(3)钢筋进场应抽取试件作屈服强度、抗拉强度、伸长率、弯曲性能和重量偏差检验,检验结
果应符合相应标准的规定。
(4)钢筋代换,应由原设计单位作变更设计。
(5)预制构件的吊环必须采用未经冷拉的热轧光圆钢筋制作,不得以其他钢筋替代,其使用时
的计算拉应力应不大于65MPa。
(6)在浇筑混凝土之前应对钢筋进行隐蔽工程验收,确认符合设计要求并形成记录。
2)钢筋接头设置应符合下列要求:
①在同一根钢筋上宜少设接头。
②钢筋接头应设在受力较小区段,不宜位于构件的最大弯矩处。
扫码关注更多内容
第 16 页 共 84 页学员专用 请勿外泄
③在任一焊接或绑扎接头长度区段内,同一根钢筋不得有两个接头,在该区段内的受力钢筋,
其接头的截面面积占总截面积的百分率应符合规范规定。
④接头末端至钢筋弯起点的距离不得小于钢筋直径的10倍。
⑤施工中钢筋受力分不清受拉、受压的,按受拉处理。
⑥钢筋接头部位横向净距不得小于钢筋直径,且不得小于25mm。
⑦钢筋机械连接接头——在混凝土结构中要求充分发挥钢筋强度或对延性要求高的部位应选用
Ⅱ级或Ⅰ级接头;当在同一连接区段内钢筋接头面积百分率为100%时,应选用Ⅰ级接头。
⑧直螺纹钢筋丝头加工时,钢筋端部应采用带锯、砂轮锯或带圆弧形刀片的专用钢筋切断机切平。
⑨直螺纹接头安装时可用管钳扳手拧紧,钢筋丝头应在套筒中央位置相互顶紧。
⑩直螺纹接头安装后用扭力扳手校核拧紧扭矩,校核用扭力扳手每年校核一次。
⑪直螺纹接头现场抽检项目应包括极限抗拉强度试验、加工和安装质量检验。
抽检应按验收批进行:
同钢筋生产厂、同强度等级、同规格、同类型和同型式接头应以 500 个为一个验收批进行检验
与验收。不足500个也应作为一个验收批。
【考点】混凝土、预应力混凝土施工技术
【真题展示】
【2023·单选】水泥混凝土拌合物搅拌时,外加剂应以( )形态添加。
A.粉末
B.碎块
C.泥塑
D.溶液
【答案】D
【解析】当混凝土掺入外加剂时,外加剂应调成适当浓度的溶液再掺入,搅拌时间宜延长。
【2023·单选】关于预应力张拉施工的说法,错误的是( )。
A.当设计无要求时,实际伸长值与理论伸长值之差应控制在6%以内
B.张拉初应力 (σ) 宜为张拉控制应 (σ )的10%~15%,伸长值应从初应力时开始测量
0 con
扫码关注更多内容
第 17 页 共 84 页学员专用 请勿外泄
C.先张法预应力施工中,设计未要求时,放张预应力筋时,混凝土强度不得低于
设计混凝土强度等级值的 75%
D.后张法预应力施工中,当设计无要求时,可采取分批、分阶段对称张拉。宜先
上、下或两侧,后中间
【答案】D
【解析】后张法预应力施工中,当设计无要求时,张拉宜先中间,后上、下或两侧,故D错。
【2022·单选】先张法同时张拉多根预应力筋时,各根预应力筋的( )应一致。
A.长度
B.高度位置
C.初始伸长量
D.初始应力
【答案】D
【解析】同时张拉多根预应力筋时,各根预应力筋的初始应力应一致。张拉过程中应使活动横梁
与固定横梁始终保持平行。
【2024·案例节选】T梁连续段钢绞线施工前,项目部开展主要准备工作如下:
1)指派技术人员主持钢绞线张拉施工工作,编制专项施工方案然后施工人员开展钢绞线张拉施
工作业交底。
2)检验锚具、夹具、连接器的型号、规格等参数及张拉设备是否符合设计要求。
3)检查钢绞线的张拉设备是否符合使用规定。
【问题】
6.钢绞线张拉工作由谁主持?张拉人员应具备什么条件?张拉设备有哪些规定(要求)?
【参考答案】
6.(1)项目技术负责人
(2)作业人员应经过安全技术交底、培训、考试合格、持证上岗。
(3)设备规定:使用智能数控张拉设备(二类以上市政工程项目),张拉设备的校准期限不得
超过半年,且不得超过200次张拉作业。张拉设备应配套校准,配套使用。
【真题知识点展示及拓展】
1)混凝土最短搅拌时间
2)预应力张拉
①预应力筋采用应力控制方法张拉时,应以伸长值进行校核。
实际伸长值与理论伸长值的差值应符合设计要求;设计无要求时,实际伸长值与理论伸长值之差
应控制在 6%以内。否则应暂停张拉,待查明原因并采取措施后,方可继续张拉。
②预应力张拉时,应先调整到初应力(σ),该初应力宜为张拉控制应力(σ )的 10%~15%,
0 con
伸长值应从初应力时开始量测。
③预应力筋张拉时,应对张拉力、压力表读数、张拉伸长值、锚固回缩及异常情況处理等作出
详细记录。
④预应力筋的锚固应在张拉控制应力处于稳定状态下进行,锚固阶段张拉端预应力筋的内缩量,
不得大于设计要求或规范规定。
⑤张拉设备的校准期限不得超过半年,且不得超过200次张拉作业。
张拉设备应配套校准,配套使用。
扫码关注更多内容
第 18 页 共 84 页学员专用 请勿外泄
2.2城市桥梁下部结构施工
【考点】各种围堰施工要求
【真题展示】
【2022·单选】钢板桩施工过程中,应随时检查的指标是( )。
A.施打入土摩阻力
B.桩身垂直度
C.地下水位
D.沉桩机的位置
【答案】B
【解析】钢板桩施打过程中,应随时检查桩的位置是否正确、桩身是否垂直,否则应立即纠正或
拔出重打。
【真题知识点展示及拓展】
1)钢板桩围堰施工要求
(1)有大漂石及坚硬岩石的河床不宜使用钢板桩围堰。
(2)施打钢板桩前,应在围堰上下游及两岸设测量观测点,控制围堰长、短边方向的施打定位。
施打时,必须备有导向设备,以保证钢板桩的正确位置。
(3)施打顺序一般从上游向下游合龙。
(4)钢板桩可用锤击、振动、射水等方法下沉,但在黏土中不宜使用射水下沉办法。
(5)经过整修或焊接后的钢板桩应用同类型的钢板桩进行锁口试验、检查。接长的钢板桩,其
相邻两钢板桩的接头位置应上下错开。
(6)施打过程中,应随时检查桩的位置是否正确、桩身是否垂直,否则应立即纠正或拔出重打。
2)各类围堰适用范围
围堰类型及适用条件
围堰类型 适用条件
土围堰 水深≤1.5m,流速≤0.5m/s,河边浅滩,河床渗水性较小
土袋围堰 水深≤3.0m,流速≤1.5m/s,河床渗水性较小,或淤泥较浅
土石 木桩竹条土围堰 水深1.5~7m,流速≤2.0m/s,河床渗水性较小,能打桩,盛产竹木地区
围堰 竹篱土围堰 水深1.5~7m,流速≤2.0m/s,河床渗水性较小,能打桩,盛产竹木地区
竹、铁丝笼围堰 水深4m以内,河床难以打桩,流速较大
堆石土围堰 河床渗水性很小,流速≤3.0m/s,石块能就地取材
深水或深基坑,流速较大的砂类土、黏性土、碎石土及风化岩等坚硬河床。
钢板桩围堰
板桩 防水性能好,整体刚度较强
围堰 钢筋混凝土板桩 深水或深基坑,流速较大的砂类土、黏性土、碎石土河床。除用于挡水防
围堰 水外还可作为基础结构的一部分,亦可拔除周转使用,能节约大量木材
流速≤2.0m/s,覆盖层较薄,平坦的岩石河床,埋置不深的水中基础,也
套箱围堰
可用于修建桩基承台
双壁围堰 大型河流的深水基础,覆盖层较薄、平坦的岩石河床
【考点】墩台、盖梁施工技术
【真题展示】
【2024·单选】悬臂盖梁浇筑施工时,浇筑顺序正确的是( )。
扫码关注更多内容
第 19 页 共 84 页学员专用 请勿外泄
A.从墩柱顶部开始浇筑
B.从悬臂端开始浇筑
C.从中间向两端进行浇筑
D.从下向上分层级慢浇筑
【答案】B
【解析】盖梁为悬臂梁时,混凝土浇筑应从悬臂端开始;预应力钢筋混凝土盖梁拆除底模时间应
符合设计要求;如设计无要求时,孔道压浆强度应达到设计强度后,方可拆除底模板。
【2022·多选】关于重力式混凝土墩台施工的说法,正确的有( )。
A.基础混凝土顶面涂界面剂时,不得做凿毛处理
B.宜水平分层浇筑
C.分块浇筑时接缝应与截面尺寸长边平行
D.上下层分块接缝应在同一竖直线
E.接缝宜做成企口形式
【答案】BE
【解析】桥台混凝土浇筑前应对基础混凝土顶面做凿毛处理,清除锚筋污锈。桥台混凝土宜水平
分层浇筑,每层高度宜为1.5~2m。桥台混凝土分块浇筑时,接缝应与桥台截面尺寸较小的一边平行,
邻层、分块接缝应错开,接缝宜做成企口形式。
【真题知识点展示及拓展】
1)重力式混凝土桥台施工
(1)桥台混凝土浇筑前应对基础混凝土顶面做凿毛处理,清除锚筋污锈。
(2)桥台混凝土宜水平分层浇筑,每层高度宜为 1.5~2m。
(3)桥台混凝土分块浇筑时,接缝应与墩台截面尺寸较小的一边平行,邻层、分块接缝应错开,
接缝宜做成企口形。
(4)大体积混凝土浇筑施工及质量控制,详见 P121~124 相关内容。
2)柱式桥墩施工
(1)模板、支架稳定计算中应考虑风力影响。
(2)墩柱与承台基础接触面应凿毛处理,清除钢筋污锈。浇筑墩柱混凝土时,铺同配合比的水
泥砂浆一层。墩柱的混凝土宜一次连续浇筑完成。
(3)柱身高度内有系梁连接时,系梁应与柱同步浇筑。V型墩柱混凝土应对称浇筑。
3)盖梁施工
(1)盖梁施工采用的托架、支架或抱箍等临时支承设施,其结构受力应满足施工要求。支架可
直接支承在承台顶部。
(2)在城镇交通繁华路段施工盖梁时,宜采用整体组装模板、快装组合支架,以减少占路时间。
(3)盖梁为悬臂梁时,混凝土浇筑应从悬臂端开始;
预应力钢筋混凝土盖梁拆除底模时间应符合设计;如设计无要求时,孔道压浆强度应达到设计强
度后,方可拆除底模板。
扫码关注更多内容
第 20 页 共 84 页学员专用 请勿外泄
2.3桥梁支座施工
2.4城市桥梁上部结构施工
【考点】装配式桥梁施工技术
【真题展示】
【2024·多选】预应力混凝土梁的台座施工时,应考虑的因素有( )。
A.地基承载力
B.台座间距
C.预应力筋张拉力
D.预应力混凝土梁的预拱度值
E.混凝土梁的浇筑顺序
【答案】ABD
【解析】预制台座的地基应具有足够的承载力;预制台座的间距应能满足施工作业要求;对预应
力混凝土梁、板,应根据设计单位提供的理论拱度值,结合施工的实际情况,正确预计梁体拱度的变
化情况,在预制台座上按梁、板构件跨度设置相应的预拱度。
【2022·单选】先简后支连续梁的湿接头设计要求施加预应力时,体系转换的时间是( )。
A.应在一天中气温较低的时段
B.湿接头浇筑完成时
C.预应力施加完成时
D.预应力孔道浆体达到强度时
【答案】D
【解析】湿接头应按设计要求施加预应力、孔道压浆;浆体达到强度后应立即拆除临时支座,按
设计规定的程序完成体系转换。同一片梁的临时支座应同时拆除。
【2024·案例节选】某公司承建一座城市桥梁工程,双向四车道,桥宽28m,预制预应力混凝土
T形梁,先简支后连续结构。桥跨布置为2×(4×35m),下部结构为钻孔灌注桩基础,直径1.8m柱
式墩,T梁先简支后连续结构如图5-1、5-2所示。
项目部编制的施工组织设计部分内容如下:
(1)将上部结构T梁安装施工工序划分为:①T梁预制、②T梁吊装、③张拉T梁连续段钢绞线、
④安装板式橡胶支座、⑤安装临时支座、⑥拆除临时支座、⑦现浇T梁连续段湿接头、⑧现浇T梁翼
板湿接缝,施工工艺流程为①T梁预制→C→②T梁吊装→D→E→F→G→H→桥面系施工。
(2)根据上部结构的结构形式及施工技术方案选择临时支座的使用材料或设备,在具备施工条
件时开展临时支座拆除。
(3)在T梁安装施工过程中,适时开展T梁连续段湿接头、T梁翼板湿接缝的现场浇筑施工。
(4)T梁连续段钢绞线施工前,项目部开展主要准备工作如下:
1)指派技术人员主持钢绞线张拉施工工作,编制专项施工方案然后施工人员开展钢绞线张拉施
工作业交底。
2)检验锚具、夹具、连接器的型号、规格等参数及张拉设备是否符合设计要求。
3)检查钢绞线的张拉设备是否符合使用规定。
扫码关注更多内容
第 21 页 共 84 页学员专用 请勿外泄
图5-1 T梁先简支后连续墩顶结构纵剖面示意图
图5-2 Q大样图
【问题】
2.写出施工组织设计(1)中施工工序C~H的名称(用背景资料中序号①~⑧作答)。
3.临时支座用什么材料或设备?什么时候拆除临时支座,拆除临时支座的目的是什么?
4.指出T梁连续段钢绞线主要承担何种受力(如压力等)?结合图5-1写出其受力的最大位置(用
背景资料中的M、N、L作答)。
5.上部结构达到什么条件浇筑湿接缝和湿接头?
【参考答案】
2.C-⑤;D-④;E-⑦;F-③;G-⑧;H-⑥
3.(1)钢砂箱、千斤顶。
(2)湿接头混凝土浇筑后预应力张拉完成且孔道压浆达到设计强度后应拆除临时支座。
(3)目的:完成梁跨体系转换,让桥梁正常受力。
4.拉力,L。
5.(1)梁板之间的横向湿接缝应在梁、板全部安装完成后方可进行施工。
(2)同一联梁板安装完成之后再进行湿接头的浇筑。
【真题知识点展示及拓展】
1)先简支后连续梁的安装
(1)临时支座顶面的相对高差不应大于2mm。
(2)施工程序应符合设计规定,应在一联梁全部安装完成后再浇筑湿接头混凝土。
(3)对湿接头处的梁端,应按施工缝的要求进行凿毛处理。
永久支座应在设置湿接头底模之前安装。
湿接头处的模板应具有足够的强度和刚度,与梁体的接触面应密贴并具有一定的搭接长度,各接
缝应严密不漏浆。
负弯矩区的预应力管道应连接平顺,与梁体预留管道的接合处应密封;预应力锚固区预留的张拉
齿板应保证其外形尺寸准确且不被损坏。
扫码关注更多内容
第 22 页 共 84 页学员专用 请勿外泄
(4)湿接头的混凝土宜在一天中气温相对较低的时段浇筑,且一联中的全部湿接头应一次浇筑
完成。
湿接头混凝土的养护时间应不少于14d。
(5)湿接头应按设计要求施加预应力、孔道压浆;
浆体达到强度后应立即拆除临时支座,按设计规定的程序完成体系转换(静定结构→超静定结构)。
同一片梁的临时支座应同时拆除。
【考点】现浇预应力(钢筋)混凝土连续梁施工技术
【真题展示】
【2022·案例节选】
某公司承建一座城市桥梁工程,双向六车道,桥面宽度36.5m,主桥设计为T形刚构,跨径组合
为50m+100m+50m,上部结构采用C50预应力混凝土现浇箱梁,下部结构采用一体式钢筋混凝土墩台,
基础采用φ200cm钢筋混凝土钻孔灌注桩。桥梁立面构造如图5所示。
项目部编制的施工组织设计有如下内容:
上部结构采用搭设满堂式钢支架施工方案;将上部结构箱梁划分为①②③④⑤等五种节段,⑤节
段为合龙段,长度2m,确定了施工顺序。上部结构箱梁节段划分如图5所示。
施工过程中发生如下事件:
事件二:施工过程中,受主河道的影响及通航需求,项目部取消了原施工组织设计中上部结构箱
梁②④⑤节段的满堂式钢支架施工方案,重新变更了施工方案,并重新组织召开专项施工方案专家论
证会……
事件四:合龙段施工前,项目部在箱梁④节段的悬臂端预加压重,并在浇筑混凝土过程中逐步撤
除。
【问题】
2.事件二中,写出施工方案变更后的上部结构箱梁的施工顺序(用图中的编号①~⑤及→表示)。
3.事件二中,指出施工方案变更后上部结构箱梁适宜的施工方法。
6.指出事件四中预加压重的作用。
扫码关注更多内容
第 23 页 共 84 页学员专用 请勿外泄
【参考答案】
2.③→②→①→④→⑤
3.悬臂浇筑法(挂篮法)。
6.减少混凝土浇筑时的挠度变形,使悬臂端挠度保持稳定。
【真题知识点展示及拓展】
1)悬臂浇筑法(挂篮法)
连续梁悬臂浇筑流程:施工准备→0 号块支架搭设、预压→0 号块混凝土浇筑→0 号块预应力钢
束张拉→墩梁临时固结→组拼挂篮→挂篮预压→对称悬臂浇筑1号块→1号块预应力钢束张拉→挂篮
前移就位→悬臂浇筑 2号块→2号块预应力钢束张拉→挂篮前移就位→下一块段施工→边跨现浇段混
凝土浇筑→边跨合龙→解除墩梁临时固结→中跨合龙。
悬臂浇筑的主要设备是一对能行走的挂篮。
挂篮由主桁承重系统、底篮系统、模板系统、锚固系统、悬吊系统、行走系统、控制系统、工作
平台和安全系统组成。
2)预应力张拉及合龙技术要求
(1)预应力混凝土连续梁悬臂浇筑施工中,顶板、腹板纵向预应力筋的张拉顺序一般为上下、
左右对称张拉,设计有要求时按设计要求施做。
(2)预应力混凝土连续梁合龙顺序一般是先边跨、后次跨、最后中跨。
(3)连续梁(T构)的合龙、体系转换和支座反力调整应符合下列要求:
①合龙段的长度宜为2m。
②合龙前应观测气温变化与梁端高程及悬臂端间距的关系。
③合龙前应按设计规定,将两悬臂端合龙口予以临时连接,并将合龙跨一侧墩的临时锚固放松或
改成活动支座。
④合龙前,在两端悬臂预加压重,并于浇筑混凝土过程中逐步撤除,以使悬臂端挠度保持稳定。
⑤合龙宜在一天中气温最低时进行。
⑥合龙段的混凝土强度宜提高一级,以尽早施加预应力。
宜采用微膨胀混凝土或纤维混凝土,增加混凝土的抗裂性。
⑦连续梁的梁跨体系转换,应在合龙段及全部纵向连续预应力筋张拉、压浆完成,并解除各墩临
时固结后进行。
⑧梁跨体系转换时,支座反力的调整应以高程控制为主,反力作为校核。
3)高程控制要求
确定悬臂浇筑段前端标高时应考虑:
(1)挂篮前端的垂直变形值(2)预拱度设置(3)施工中已浇段的实际标高(4)温度影响
扫码关注更多内容
第 24 页 共 84 页学员专用 请勿外泄
【考点】钢梁施工技术
【真题展示】
【2024·单选】钢梁安装时,不宜用做临时支撑的是( )。
A.槽钢
B.钢管
C.盘扣式支架
D.门式钢管支架
【答案】D
【解析】临时支撑体系一般采用型钢,如角钢、槽钢、工字钢、H 型钢、钢管等,由立柱和横梁
组成,也可采用贝雷片、盘扣支架等;对于分节段钢箱梁安装,则支撑体系设在对接环缝处。
【2024·案例节选】某公司承建一项城市更新项目,为解决行人出行对既有道路交通平面交叉干
扰,需修建人行天桥一座,天桥平面位置见图2-1所示。项目位置交通流量大,邻近居民区,周边环
境复杂、施工场地狭窄。
该天桥全长80m,宽3.9m。主桥部分分为两跨,结构形式为下承式钢桁架桥。两跨分别为52m+28m,
正立面见图2-2所示。主桥钢桁架梁落在盖梁上。主梁设计梁高为4m梁宽3.9m,钢桁架梁安装联接
采用焊接工艺。
图2-1 天桥平面位置示意图
图2-2 天桥侧立面示意图(单位:m)
项目部进场后认真学习图纸,根据现场实际情况,做了以下工作:
一、施工方案提出交通流量大,居民区施工条件复杂,将钢架梁委托给能满足制造条件的钢结构
厂加工。这样既可保证钢桁架梁桥的质量,工期也有保证。
二、由于该项目部首次承接钢桁架梁桥项目,全工程技术人员认真研究了桥梁上部结构及组成部
分为打造桥梁精品工程提供了保证。
三、钢桁架梁安装是技术要求较高的工作,工程技术人员严格按相关规范编写了作业指导书。
扫码关注更多内容
第 25 页 共 84 页学员专用 请勿外泄
四、现场吊装是这个项目的关键环节,特别是在交通流量大、施工场地狭窄、靠近居民区的区域,
施工措施需完善。
五、搭设临时支墩需占用主路一股机动车道,届时施工计划安排将部分车道申请临时封闭。
【问题】
1.项目部派员全程参与了钢桁架加工,并圆满完成了加工任务。钢桁架梁出厂前必须要验收的工
作是哪三项?
2.简支钢桁架梁桥上部结构由哪些部分组成?
3.作业指导书指出,如现场焊接无设计要求,钢桁架梁梁段杆件焊缝连接时、纵向及横向焊接顺
序应如何进行?
4.钢桁架梁安装前施工现场需做的工作中除临时支墩拼装外,还有几项工作要做?
【参考答案】
1.出厂前应验收试拼装,钢梁质量,制造企业应交付的文件。
2.桁架上部结构包括主桁架(主桁杆件,如H型钢或箱型钢),联结系统(上下平面纵向连接和
横向连接系构件),桥面(联)系(梁之间的联结)。
3.纵向从跨中向两端、横向从中线向两侧对称进行。
4.(1)检查临时支架的位置标高和预拱度,验算其强度、刚度和稳定性。
(2)下部结构的墩柱盖梁的位置标高和强度验收合格,清扫干净后弹出中线边线。
(3)钢桁架梁节段全面检查,变形杆件校正,合格后方可安装。钢架采用焊接工艺,焊接设备
完备,配套使用。
(4)起重吊装的地基承载力满足施工要求,吊机进行试吊。
(5)设置好导行设施并安排专人进行现场疏导、做好现场隔离和防护设施。
(6)钢桁架安装和吊装专项方案经过专家论证并审批通过,安装人员安全技术交底。
【2022补·案例节选】
钢箱梁从跨中分两节段在钢构厂制作完成后,通过公路运输至现场。安装时,在钢箱梁跨中分段
位置处的车行道路面上设置构造物E,如图4所示。
【问题】
3.写出构造物E的名称及作用。
4.从受力角度写出构造物E应满足的要求。
【参考答案】
3.E:临时支架;作用:对拼接梁段进行临时支撑,防止钢箱梁倾覆,控制钢梁标高,减少变形,
减少对安装工作对地面空间的占用。
4.满足在不同受力状态下的强度、刚度及稳定性。
【真题知识点展示及拓展】
1)钢梁制造技术要求
扫码关注更多内容
第 26 页 共 84 页学员专用 请勿外泄
(1)钢梁出厂前必须进行试拼装,并应按设计和有关规范的要求验收。
(2)钢梁出厂前,安装企业应对钢梁质量和应交付的文件进行验收,确认合格。
(3)钢梁制造企业应向安装企业提供下列文件:
①产品合格证②钢材和其他材料质量证明书和检验报告③施工图,拼装简图④工厂高强度螺栓摩
擦面抗滑移系数试验报告⑤焊缝无损检测报告和焊缝重大修补记录⑥产品试板的试验报告⑦工厂试
拼装记录⑧杆件发运和包装清单
2)安装前准备
(1)支撑体系安装:
临时支撑体系一般采用型钢,如角钢、槽钢、工字钢、H 型钢、钢管等,由立柱和横梁组成,也
可采用贝雷片、盘扣支架等;对于分节段钢箱梁安装,则支撑体系设在对接环缝处。
(2)钢梁杆件工地焊缝连接,应按设计的顺序进行。
无设计顺序时,焊接顺序宜为:
纵向:从跨中向两端对称进行
横向:从中线向两侧对称进行
(3)钢梁采用高强度螺栓连接前,应复验摩擦面的抗滑移系数。高强度螺栓连接前,应按出厂
批号,每批抽验不小于8套扭矩系数。
高强度螺栓穿入孔内应顺畅,不得强行敲入。穿入方向应全桥一致。
施拧顺序为从板束刚度大、缝隙大处开始,由中央向外拧紧,并应在当天终拧完毕。施拧时,
不得采用冲击拧紧和间断拧紧。
(4)高强度螺栓终拧完毕必须当班检查。每栓群应抽查总数的 5%,且不得少于 2套。抽查合格
率不得小于80%,否则应继续抽查,直至合格率达到80%以上。
对螺栓拧紧度不足者应补拧,对超拧者应更换、重新施拧并检查。
3)落梁就位要点
(1)钢梁就位前应清理支座垫石,其标高及平面位置应符合设计要求。
(3)落梁前后应检查其建筑拱度和平面尺寸、校正支座位置。
【考点】钢筋(管)混凝土拱桥施工技术
【真题展示】
【2024·多选】钢筋混凝土拱桥拱圈无支架施工的方法包括( )。
A.拱架法
B.缆索吊装法
C.转体安装法
D.悬臂法
E.土牛拱胎架法
扫码关注更多内容
第 27 页 共 84 页学员专用 请勿外泄
【答案】BCD
【解析】按拱圈施工的拱架(支撑方式) 可分为支架法、少支架法和无支架法;其中无支架施
工包括缆索吊装、转体安装、劲性骨架、悬臂浇筑和悬臂安装以及由以上一种几种施工方法的组合。
【2023·单选】在拱架上浇筑大跨径拱圈间隔槽混凝的顺序,正确的( )。
A.在拱顶向一侧拱脚浇筑完成后再向另一侧浇筑
B.由拱脚顺序向另一侧拱脚浇筑
C.由拱顶向拱脚对称进行
D.由拱脚向拱顶对称进行
【答案】D
【解析】间隔槽混凝土浇筑应由拱脚向拱顶对称进行,应待拱圈混凝土分段浇筑完成且强度达到
75%设计强度并且接合面按施工缝处理后再进行。
【真题知识点展示及拓展】
1)主要施工方法
(1)按拱圈施工的拱架(支撑方式)可分为支架法、少支架法和无支架法;其中无支架施工包
括缆索吊装、转体安装、劲性骨架、悬臂浇筑和悬臂安装以及由以上一种或几种施工方法的组合。
(2)选用施工方法应根据拱桥的跨度、结构形式、现场施工条件、施工水平等因素,并经方案
的技术经济比较确定合理的施工方法。
2)在拱架上浇筑混凝土拱圈
(1)跨径小于16m 的拱圈或拱肋混凝土:
应按拱圈全宽从两端拱脚向拱顶对称、连续浇筑,并在拱脚混凝土初凝前全部完成。
不能完成时,则应在拱脚预留一个隔缝,最后浇筑隔缝混凝土。
(2)跨径大于或等于16m 的拱圈或拱肋:
宜分段浇筑。分段位置:
拱式拱架宜设置在拱架受力反弯点、拱架节点、拱顶及拱脚处;
满布式拱架宜设置在拱顶、1/4跨径、拱脚及拱架节点等处。
各段的接缝面应与拱轴线垂直,各分段点应预留间隔槽,其宽度宜为 0.5~1m。当预计拱架变形
较小时,可减少或不设间隔槽,应采取分段间隔浇筑。
(3)分段浇筑应对称于拱顶进行。各分段内的混凝土应一次连续浇筑完毕,因故中断时,应将
施工缝凿成垂直于拱轴线的平面或台阶式接合面。
(4)间隔槽混凝土浇筑应由拱脚向拱顶对称进行。应待拱圈混凝土分段浇筑完成且强度达到75%
设计强度并且接合面按施工缝处理后再进行。
(5)分段浇筑钢筋混凝土拱圈(拱肋)时,纵向不得采用通长钢筋,钢筋接头应安设在后浇的
几个间隔槽内,并应在浇筑间隔槽混凝土时焊接。
(6)浇筑大跨径拱圈(拱肋)混凝土时,宜采用分环(层)分段方法浇筑,也可纵向分幅浇筑,
中幅先行浇筑合龙,达到设计要求后,再横向对称浇筑合龙其他幅。
(7)拱圈(拱肋)封拱合龙时混凝土强度应符合设计要求,设计无要求时,各段混凝土强度应
达到设计强度的75%;当采取封拱合龙前用千斤顶施加压力的方法调整拱圈应力时,拱圈(包括已浇
间隔槽)的混凝土强度应达到设计强度。
扫码关注更多内容
第 28 页 共 84 页学员专用 请勿外泄
【考点】斜拉桥施工技术
【真题展示】
【2024·单选】斜拉桥的结构组成不包括( )。
A.索塔
B.锚碇
C.主梁
D.钢索
【答案】B
【解析】斜拉桥有索塔、钢索和主梁构成。锚碇是悬索桥的组成部分。
【真题知识点展示及拓展】
1)斜拉桥类型:
通常分为预应力混凝土斜拉桥、钢斜拉桥、钢—混凝土叠合梁斜拉桥、混合梁斜拉桥、吊拉组合
斜拉桥等。
2)斜拉桥组成:
斜拉桥有索塔、钢索和主梁组成。
2.5桥梁桥面系及附属结构施工
2.6管涵和箱涵施工
【考点】箱涵顶进施工技术
【真题展示】
【2022·单选】关于箱涵顶进安全措施的说法,错误的是( )。
A.顶进作业区应做好排水措施,不得积水
B.列车通过时,不得停止顶进挖土
C.实行封闭管理,严禁非施工人员入内
D.顶进过程中,任何人不得在顶铁、顶柱布置区内停留
【答案】B
【解析】箱涵顶进施工作业安全措施:(1)施工现场(工作坑、顶进作业区)及路基附近不得
积水浸泡。(2)应按规定设立施工现场围挡,有明显的警示标志,隔离施工现场和社会活动区,实
行封闭管理,严禁非施工人员入内。(3)在列车运行间隙或避开交通高峰期开挖和顶进,列车通过
时,严禁挖土作业,人员应撤离开挖面。(4)箱涵顶进过程中,任何人不得在顶铁、顶柱布置区内
停留。(5)箱涵顶进过程中,当液压系统发生故障时,严禁在工作状态下检查和调整。(6)现场施
工必须设专人统一指挥和调度。
【2021·案例节选】
某公司承建一项城市主干路工程,长度2.4km,在桩号K1+180~K1+196位置与铁路斜交,采用四
跨地道桥顶进下穿铁路的方案。
扫码关注更多内容
第 29 页 共 84 页学员专用 请勿外泄
【问题】
4.地道桥每次顶进,除检查液压系统外,还应检查哪些部位的使用状况?
5.在每一顶程中测量的内容是哪些?
【参考答案】
4.每次顶进应检查传力设备、刃脚、后背和滑板等的变化情况。
5.每一顶程中测量的内容:轴线、高程。
【真题知识点展示及拓展】
1)工艺流程
现场调查→工程降水→工作坑开挖→后背制作→滑板制作→铺设润滑隔离层→箱涵制作→顶进
设备安装→既有线加固→箱涵试顶进→吃土顶进→监测→箱体就位→拆除加固设施→拆除后背及顶
进设备→工作坑恢复
2)箱涵顶进启动
(1)启动时,现场必须有主管施工技术人员专人统一指挥。
(2)液压泵站应空转一段时间,检查系统、电源、仪表无异常情况后试顶。
(3)液压千斤顶顶紧后(顶力在 0.1 倍结构自重),应暂停加压,检查顶进设备、后背和各部
位,无异常时可分级加压试顶。
(4)每当油压升高5~10MPa 时,需停泵观察,应严密监控顶镐、顶柱、后背、滑板、箱涵结构
等部位的变形情况,如发现异常情况,立即停止顶进;找出原因并采取措施解决后方可重新加压顶进。
(5)当顶力达到 0.8 倍结构自重时箱涵未启动,应立即停止顶进;找出原因并采取措施解决后
方可重新加压顶进。
(6)箱涵启动后,应立即检查后背、工作坑周围土体稳定情况,无异常情况,方可继续顶进。
3)顶进挖土
(1)可采取人工挖土或机械挖土。一般宜选用小型反铲挖掘机按侧刃脚坡度自上往下开挖,每
次开挖进尺宜为0.5m;
挖土顶进应三班连续作业,不得间断。
(2)侧刃脚进土应在 0.1m以上。
开挖面的坡度不得大于1:0.75;不得逆坡、超前挖土,不得扰动基底土体。应设专人监护。
(3)列车通过时严禁继续挖土,人员应撤离开挖面。
4)顶进作业
(1)每次顶进应检查液压系统、传力设备、刃脚、后背和滑板等的变化情况,发现问题及时处
理。
(2)挖运土方与顶进作业循环交替进行。每前进一个顶程,即应切换油路,并将顶进千斤顶活
塞回复原位;按顶进长度补放小顶铁,更换长顶铁,安装横梁。
(3)箱涵每前进一顶程,应观测轴线和高程,发现偏差及时纠正。
(4)箱涵吃土顶进前,应及时调整好箱涵的轴线和高程。在铁路路基下吃土顶进,不宜对箱涵
做较大的轴线、高程调整动作。
扫码关注更多内容
第 30 页 共 84 页学员专用 请勿外泄
2.7城市桥梁工程安全质量控制
【考点】城市桥梁工程质量控制要点
【真题展示】
【2022·单选】大体积混凝土表层布设钢筋网的作用是( )。
A.提高混凝土抗压强度
B.防止混凝土出现沉陷裂缝
C.控制混凝土内外温差
D.防止混凝土收缩干裂
【答案】D
【解析】混凝土的收缩变形:由于表面的干缩受到中心部位混凝土的约束,因而会在表面产生拉
应力并导致裂缝。在设计上,混凝土表层布设抗裂钢筋网片,可有效地防止混凝土收缩时产生干裂。
【2022·多选】水下混凝土灌注导管在安装使用时,应检查的项目有( )。
A.导管厚度
B.水密承压试验
C.气密承压试验
D.接头抗拉试验
E.接头抗压试验
【答案】ABD
【解析】灌注导管在安装前应有专人负责检查,可采用肉眼观察和敲打听声相结合的方法进行,
检查项目主要有灌注导管是否存在孔洞和裂缝、接头是否密封、厚度是否合格。灌注导管使用前应进
行水密承压和接头抗拉试验,严禁用气压。进行水密试验的水压不应小于孔内水深1.5倍的压力。
【真题知识点展示及拓展】
1)控制混凝土裂缝
(1)裂缝分类
大体积混凝土出现的裂缝按深度不同,分为三种:表面裂缝、深层裂缝、贯穿裂缝
(2)裂缝发生原因
①水泥水化热影响
混凝土内部的温度与混凝土的厚度及水泥用量有关,混凝土越厚,水泥用量越大,内部温度越
高。
②内外约束条件的影响
③外界气温变化的影响
④混凝土的收缩变形
在设计上为混凝土表层布设抗裂钢筋网片,可有效地避免混凝土收缩时产生干裂。
⑤混凝土的沉陷裂缝
2)张拉施工质量控制应做到“六不张拉”,即:
没有预应力筋出厂材料合格证
预应力筋规格不符合设计要求
配套件不符合设计要求
张拉前交底不清
准备工作不充分、安全设施未做好
混凝土强度达不到设计要求
3)钻孔灌注桩施工质量控制
问题 原因 措施
1.导管破漏 1.专人检查导管
2.导管底距孔底深度太小 2.导管底距孔底深度符合要求
灌注混凝土时 3.清孔后准备时间太长 3.清孔后立即灌注混凝土
堵管 4.隔水栓不规范 4.隔水栓符合要求
5.混凝土配置质量差 5.严控混凝土配合比
6.导管埋深过大 6.控制导管埋深(2-6m)
扫码关注更多内容
第 31 页 共 84 页学员专用 请勿外泄
问题 原因 措施
1.混凝土初凝、终凝时间短 1.严控混凝土配合比
灌注中
2.孔内泥浆悬浮砂砾太多 2.认真清孔
钢筋笼上浮
3.灌注速度快 3.灌注至钢筋笼底部时降低灌注速度
1.配合比控制不严 1.控制混凝土配合比
桩身混凝土
2.搅拌时间不够 2.掌握好搅拌时间和混凝土的和易性
强度低或离析
3.水泥质量差 3.严格把好进厂水泥的质量关
1.初灌混凝土量不够
1.导管埋深控制在2-6m
2.导管拔出混凝土面
桩身混凝土 2.拔管由专人指挥
3.灌注时间太长
夹渣或断桩 3.单桩灌注时间控制在1.5倍混凝土初凝时间内
4.清孔时孔内泥浆悬浮的砂粒
4.认真清孔
太多
桩顶混凝土不 1.超灌高度不够 1.桩顶混凝土灌注完成后应高出设计标高0.5~1m
密实或强度达 2.混凝土浮浆太多 2.桩顶10m内的混凝土调整配合比,增大碎石含量
不到设计要求 3.孔内混凝土面测定不准 3.采用硬杆筒式取样法测定
【考点】城市桥梁工程季节性施工措施
【真题展示】
【2024·单选】关于冬期混凝土工程施工技术要求的说法,正确的是( )。
A.应使用矿渣硅酸盐水泥配制混凝土
B.选用较小的水灰比
C.选用较大的坍落度
D.骨料加热至80℃
【答案】B
【解析】冬期施工应采用硅酸盐水泥或普通硅酸盐水泥配制混凝土。冬期混凝土宜选用较小的水
灰比和较小的坍落度。水加热温度不宜高于80℃,骨料加热不得高于60℃。
【真题知识点展示及拓展】
1)冬期施工措施
冬期混凝土的养护应符合下列要求:
①混凝土蓄热法和综合蓄热法
②蒸汽法养护
③电加热法养护
④暖棚法养护
⑤负温养护法
①混凝土蓄热法和综合蓄热法养护:
当室外最低温度不低于-15℃时,地面以下的工程,或表面系数不大于 5m-¹的结构,宜采用蓄热
法养护。
对结构易受冻的部位,应加强保温措施。当室外最低气温不低于-15℃时,对于表面系数为
5~15m-¹的结构,宜采用综合蓄热法养护,围护层散热系数宜控制在50~200kJ/(m³·h·K)之间。
②蒸汽法养护:
混凝土蒸汽养护法通常采用棚罩法。
③电加热法养护:
电加热法分为电极加热法、电热毯法、工频涡流法、线圈感应加热法、电热红外线加热法。
④暖棚法养护:
暖棚法施工适用于地下结构工程和混凝土构件比较集中的工程。
⑤负温养护法:
混凝土负温养护法适用于不易加热保温,且对强度增长要求不高的一般混凝土结构工程。
负温养护法施工的混凝土,应以浇筑后 5d 内的预计日最低气温来选用防冻剂,起始养护温度不
应低于5℃。
扫码关注更多内容
第 32 页 共 84 页学员专用 请勿外泄
第3章 城市隧道工程与城市轨道交通工程
3.1施工方法与结构形式
【考点】城市隧道工程施工方法与结构形式
【真题展示】
【2024·单选】下列暗挖隧道施工方法中,目前能适用于各种水文地质条件的是( )。
A.PBA法
B.钻爆法
C.TBM法
D.盾构法
【答案】D
【解析】盾构法已能适用于各种水文地质条件,无论是软松或坚硬的有地下水或无地下水的暗挖
隧道工程基本可以采用该工法施工。
【真题知识点展示及拓展】
隧道:明挖法、浅埋暗挖法、钻爆法、盾构法、TBM
车站:明挖法、浅埋暗挖法、盖挖法
区间隧道:明挖法、浅埋暗挖法、盖挖法、盾构法
明挖法:
按基坑围护不同可分为敞口放坡明挖法和有围护结构明挖法两大类。
浅埋暗挖法(矿山法):
以改造地层条件为前提,以控制地表沉降为重点,以钢筋格栅(或钢拱架)和喷锚混凝土作为
初期支护手段。
十八字方针——管超前、严注浆、短开挖、强支护、快封闭、勤量测。
钻爆法:
钻爆法是通过钻孔、装药、爆破开挖岩石的隧道施工方法。
盾构法:
盾构法是在地表以下土层或松软岩层中暗挖隧道的一种施工方法。盾构法已能适用于各种水文地
质条件,无论是软松或坚硬的、有地下水或无地下水的暗挖隧道工程基本可以采用该工法施工。
TBM法:
补充:Tunnel Boring Machine——隧道掘进机,狭义上专指全断面岩石掘进机。硬岩 TBM 适用
于山岭隧道硬岩掘进,代替传统的钻爆法,在相同的条件下,其掘进速度约为常规钻爆法的4~10倍,
最佳日进尺可达40m。
对岩石破碎、出渣、支护,实行连续作业的一种施工方法。
【考点】城市轨道交通施工方法与结构形式
【真题展示】
【2024·多选】地铁车站主体通常由( )组成。
A.站台
B.站厅
C.设备用房
D.通风道
E.生活用房
【答案】ABCE
扫码关注更多内容
第 33 页 共 84 页学员专用 请勿外泄
【解析】地铁车站通常由车站主体(站台、站厅、设备用房、生活用房),出入口及通道,附属
建筑物(通风道、风亭、冷却塔等)三大部分组成。
【2023·多选】地铁车站土建结构通常由( )。
A.车站主体
B.监控中心
C.出入口及通道
D.消防设施
E.附属建筑物
【答案】ACE
【解析】地铁车站通常由车站主体(站台、站厅、设备用房 、生活用房),出入口及通道,附
属建筑物 (通风道、风亭、冷却塔等) 三大部分组成。
【2022·单选】关于地铁车站施工方法的说法正确的是( )。
A.盖挖法可有效控制地表沉降,有利于保护临近建(构)筑物
B.明挖法具有施工速度快、造价低,对周围环境影响小的优点
C.采用钻孔灌注桩与钢支撑作为围护结构时,在钢支撑的固定端施加预应力
D.盖挖顺作法可以使用大型机械挖土和出土
【答案】A
【解析】明挖法具有作业面多、速度快、工期短、易保证工程质量、造价低等优点,缺点是对周
围环境影响较大。采用钻孔灌注桩与钢支撑作为围护结构时,在钢支撑的活动端施加预应力。盖挖顺
作法无法使用大型机械,需采用特殊的小型、高效机具。
【2022补·单选】
1.地铁车站施工方法中,速度快,造价低的是( )。
A.喷锚暗挖法
B.盾构法
C.盖挖法
D.明挖法
【答案】D
【解析】明挖法具有速度快、工期短、易保证工程质量、工程造价低等特点。
【真题知识点展示及拓展】
1)城市隧道工程结构形式
城市隧道结构由围岩、支护、洞门、附属设施四部分组成。
结构断面形式可分为矩形、拱形、圆形及其他形式(如马蹄形、椭圆形等)。
隧道内包含运营管理、维修养护、给水排水、通风、照明、通信、安全等系统。
2)地铁车站通常由三大部分组成:
车站主体——站台、站厅、设备用房、生活用房
出入口及通道
附属建筑物——通风道、风亭、冷却塔等
3)施工方法
(1)明挖法施工
①明挖法是修建地铁车站的常用施工方法。在地面交通和环境条件允许的地方,应尽可能采用。
②明挖法按开挖方式分为:
放坡明挖——适用于埋深较浅、地下水位较低的城郊地段,边坡通常进行坡面防护、锚喷支护或
土钉墙支护。
不放坡明挖——在围护结构内开挖,适用于场地狭窄及地下水丰富的软弱围岩地区。
④地铁车站明挖法施工工序如下:
围护结构施工→降水(或基坑底土体加固)→第一层开挖→设置第一层支撑→第n层开挖→设置
第n层支撑→最底层开挖→底板混凝土浇筑→自下而上逐步拆支撑(局部支撑可能保留在结构完成后
拆除)→随支撑拆除逐步完成结构侧墙和中板→顶板混凝土浇筑
扫码关注更多内容
第 34 页 共 84 页学员专用 请勿外泄
(2)盖挖法施工
在现有道路上按所需宽度,以定型标准的预制棚盖结构(包括纵、横梁和路面板)或现浇混凝土
顶(盖)板结构置于桩(或墙)柱结构上维持地面交通→在棚盖结构支护下进行开挖和施作主体结构、
防水结构→回填土并恢复管线或埋设新的管线→恢复道路结构
(3)浅埋暗挖法施工
以钢筋格栅(或钢拱架)和喷锚混凝土作为初期支护手段,遵循十八字方针,即管超前、严注浆、
短开挖、强支护、快封闭、勤量测。
浅埋暗挖法(矿山法)不允许带水作业,从减少城市地表沉降和地下水控制考虑,还必须辅之以
其他配套技术,比如地层加固、降水等。
3.2地下水控制
【考点】地下水控制方法
【真题展示】
【2024·单选】在渗透系数为0.05m/d的粉质黏土层降水时,宜采用( )降水方法。
A.真空井点
B.管井
C.喷射井点
D.辐射井
【答案】A
【解析】管井适合渗透系数>1m/d的地质条件,喷射井点适合渗透系数0.1~20.0m/d 的地质条
件,辐射井适合渗透系数>0.1m/d的地质条件。
【真题知识点展示及拓展】
1)地下水控制方法可划分为集水明排、降水、隔水和回灌四类,可单独或组合使用。
3.3明(盖)挖法施工
【考点】基坑支护施工
【真题展示】
【2022·单选】高压旋喷注浆法在( )中使用影响其加固效果。
A.淤泥质土
B.素填土
C.硬黏性土
D.碎石土
【答案】C
【解析】高压喷射注浆法对淤泥、淤泥质土、黏性土(流塑、软塑和可塑)、粉土、砂土、黄土、
素填土和碎石土等地基都有良好的处理效果。但对于硬黏性土,含有较多的块石或大量植物根茎的地
基,因喷射流可能受到阻挡或削弱,冲击破碎力急剧下降,切削范围小或影响处理效果。
【2022补·单选】下列关于基坑变形的主要方法说法错误的是( )。
A.增加围护和支撑的刚度
B.增加围护结构的入土深度
C.加固基坑内被动土压区土体
D.加快开挖速度
扫码关注更多内容
第 35 页 共 84 页学员专用 请勿外泄
【答案】D
【解析】控制基坑变形的方法有:(1)增加围护和支撑的刚度;(2)增加围护结构的入土深度;
(3)加固基坑内被动土压区土体;(4)减小每次开挖围护结构处土体的尺寸和开挖后未及时支撑的
暴露时间。
【2024·案例节选】某施工单位中标一项城市更新项目,主要施工内容为排水箱涵工程,总长度
2500m。排水箱涵位于既有道路下方,包括基坑支护、止水帷幕、钢筋混凝土箱涵及道路恢复,箱涵
采用明挖法施工。设计规定施工期间基坑边1.5m范围内不得有堆载。箱涵结构及基坑支护结构断面
如图4所示。箱涵混凝土强度等级为 C35,抗渗等级为P8,每20m设置一道变形缝。
图4 箱涵结构及基坑支护断面图(单位:mm)
事件一:项目部依据设计图纸编制了基坑支护及开挖施工专项方案,钻孔灌注采用旋挖钻机施工,
工艺流程为:测量定位→下挖成孔→下钢筋笼→浇筑混凝土→跳桩挖孔。高压旋喷桩采用双管法施工,
工艺流程为:钻机就位→钻孔→置入注浆管→A→拔出注浆管。基坑采用机械分层、分段挖土,每层
挖土厚度不超过1.5m,基坑分段开挖长度为20m,分层开挖高度至钢筋混凝土内支撑底标高时,施工
冠梁及钢筋混凝土内支撑。当第一道支撑混凝土强度达到设计要求的80%后,进行第二层土方开挖。
桩间采用挂网喷射混凝土支护,随土方开挖及时支护严格遵守基坑开挖原则。
事件三:由于施工场地狭窄,钢支撑临时进场堆放在基坑外临边护栏处,占用了挖机的站位。当
基坑开挖到深度7m时,尚无法安装第二道钢支撑,项目部安全员现场检查发现,局部桩间已有渗水
及涌砂现象,救援人员利用第一道钢筋混凝土支撑梁作为抢险通道在其上行走救援,传递堵漏物资。
安全员认为现场违章作业严重,发出了立即整改通知。
【问题】
1.事件一中双管法高压旋喷的介质有哪些?高压旋喷注浆的工艺流程中A代表哪项工作?旋喷注
浆参数通过何种方式确定?
3.面对事件三中存在的施工材料堆放、钢支撑架设、锚喷混凝土、桩间渗水、救援人员这5方面
安全隐患,给出5个相对应的防范措施。
【参考答案】
1.(1)高压水泥浆(或水泥浆)、压缩空气(或空气)。
(2)A:高压喷射注浆;施工参数应根据土质条件、加固要求通过试验或根据工程经验确定。
3. (1)施工材料堆放方面安全隐患的防范措施:
① 基坑边1.5m范围内不得堆载,钢支撑应在安全稳定便于运输的场地专门堆放,场地平整坚实
排水良好且不妨碍施工。
②基坑周边必须进行有效防护,并设置明显的警示标志;基坑周边要设置堆放物料的限重牌,严
禁堆放大量物料。
(2)钢支撑架设方面安全隐患的防范措施:
扫码关注更多内容
第 36 页 共 84 页学员专用 请勿外泄
①基坑土方开挖至钢支撑设计位置以下0.5m时停止开挖安装钢支撑,遵循先支撑后开挖的原则。
②钢支撑预加轴力未锁定前或混凝土横撑强度未达到设计文件规定的允许值前,不应继续开挖下
层土方。
(3)锚喷混凝土方面安全隐患的防范措施:
①桩间锚喷混凝土应喷射均匀,喷射厚度符合要求。
②保证围檩与围护结构之间紧密接触,有效传递受力,避免支撑受力不均衡导致基坑坍塌。
③基坑边开挖边进行灌注桩之间的钢筋网片安装和混凝土喷射。
(4)桩间渗水方面安全隐患的防范措施:
①控制高压旋喷桩的成桩质量,保证其搭接宽度,提升其挡水效果。
②按先施工围护结构,后施工旋喷帷幕的顺序进行,在桩身混凝土达到要求后再进行帷幕施工。
施工时保证桩身与帷幕间连接紧密。
③对渗水涌砂部位安装导流管,双快水泥封堵,达到设计强度后关闭导流管,若渗漏严重则回填
土封堵,基坑背后打孔注人聚氨酯或水泥-水玻璃双液浆处理。
(5)救援人员方面安全隐患的防范措施:
①支撑结构上不应堆放材料和运行施工机械,当需要利用混凝土支撑结构兼做施工平台或栈桥时,
应进行专门设计。
②救援运输利用垂直专用运输设备(或安全爬梯)运送。
【2023·案例节选】某公司承建一项城市综合管廊项目,为现浇钢筋混凝土结构,结构外形尺寸
3.7×8.0m,标准段横断面有3个舱室。明挖法施工,基坑支护结构采用SMW工法桩+冠梁及第一道钢
筋混凝土支撑+第二道钢管撑,基坑支护结构横断面如图4-1所示。
图4-1 基坑支护结构横断面示意图(尺寸单位:mm)
图4-2 钢围檩与支护结构连接节点示意图(尺寸单位:mm)
扫码关注更多内容
第 37 页 共 84 页学员专用 请勿外泄
【问题】
1.问题一中,图4-2中构件A的名称是什么?施加预应力应在钢管撑的哪个部位?支撑轴力有损
失时,应如何处理?附着在H型钢上的钢丝绳起什么作用?
【参考答案】
1.(1)构件A-牛腿。
(2)施加预应力应在钢管撑的活动端(活络头)。
(3)支撑轴力有损失时,应再次施加预应力至设计值。
(4)钢丝绳的作用:防止安装、拆除时钢管撑脱落。
【2023·案例节选】某公司中标城市轨道交通工程,项目部编制了基坑明挖法、结构主体现浇的
施工方案,根据设计要求,本工程须先降方至两侧基坑支护顶标高后再进行支护施工,降方深度为6m,
黏性土层,1:0.375 放坡,坡面挂网喷浆。横断面如图5所示。施工前对基坑开挖专项方案进行了
专家论证。
基坑支护结构分别由地连墙及钻孔灌注桩两种形式组成,两侧地连墙厚度均为1.2m,深度为36m;
两侧围护桩均为 Φ1.2m 钻孔灌注桩,桩长 36m,间距 1.4m。围护桩及桩间土采用网喷 C20 混凝土。
中隔土体采用管井降水,基坑开挖部分采用明排疏干。基坑两端末接邻标段封堵墙。
基坑采用三道钢筋混凝土支撑+两道Φ609×16钢支撑,隧道内净高12.3m,
汽车吊配合各工序吊装作业。
图5 横断面示意图(单位:m)
【问题】
2.分析两种不同支护方式的优点及两种降排水措施产生的效果。
3.本工程施工方案只考虑采用先降方后挂网喷浆护面措施,还可以使用哪些常用的坡脚及护面措
施。
4.降方工作坡面喷浆不及时发生边坡失稳迹象可采取的措施有哪些?
【参考答案】
2.(1)地连墙支护的优点:振动小、噪声低,墙体刚度大,对周边地层扰动小,适用于多种土
层,隔水性好,可兼做主体结构一部分;
钻孔灌注桩支护的优点:刚度大、可用在深大基坑,噪声低,对周边地层、环境影响小,适宜于
城区施工。
(2)管井降水的效果:通过不断抽水,使地下水降至坑底以下,以方便土方开挖。降低承压水
层水压。
明排疏干的效果:汇集基坑渗出的地下水并排除基坑外,阻截和排除上部土层中的地下水,避免
冲刷基坑造成边坡塌方。
3.还可以使用叠放砂包或土袋、水泥砂浆或细石混凝土抹面、锚杆喷射混凝土护面、塑料膜或土
工织物覆盖坡面等措施。
4.发生边坡失稳迹象可采取削坡、坡顶卸载、坡脚压载等措施,必要时进行基坑回填。
扫码关注更多内容
第 38 页 共 84 页学员专用 请勿外泄
【真题知识点展示及拓展】
1)护坡措施:
①叠放砂包或土袋。
②水泥砂浆或细石混凝土抹面:厚度宜为 30~50mm,并用水泥砂浆砌筑砖石护坡脚。抹面应预
留泄水孔,泄水孔间距不宜大于3~4m。
③挂网喷浆或混凝土:厚度宜为 50~60mm,坡脚同样需要处理。
④其他措施:包括锚杆喷射混凝土护面、塑料膜或土工织物覆盖坡面等。
2)基坑围护结构类型
2)基坑的变形控制
控制基坑变形的主要方法有:
a.增加围护结构和支撑的刚度
b.增加围护结构的入土深度
扫码关注更多内容
第 39 页 共 84 页学员专用 请勿外泄
c.加固基坑内被动土压区土体:墩式加固、满堂加固、格栅加固、抽条加固、裙边加固及抽条加
固与裙边加固相结合
d.减小每次开挖围护结构处土体的尺寸和开挖后未及时支撑的暴露时间,在软土地区施工时尤
其有效
e.调整围护结构或隔水帷幕深度和降水井布置
【记忆技巧】加刚深、固被动、小块挖、降水控
3)坑底稳定控制
①保证深基坑坑底稳定的措施有:加深围护结构入土深度、坑底土体加固、坑内井点降水等。
②适时施作底板结构。
【记忆技巧】深水加底板
4)基坑地基加固的目的
(1)基坑外加固——主要是止水,有时也可减少围护结构承受的主动土压力。
(2)基坑内加固——提升土体的强度和土体的侧向抗力,减少围护结构位移,保护基坑周边建
筑物及地下管线;防止坑底土体隆起破坏;防止坑底土体渗流破坏;弥补围护墙体插入深度不足等。
5)基坑地基加固的方式
(1)在软土地基中,当周边环境保护要求较高时,基坑工程实施前宜对基坑内被动土压区土体
进行加固处理,以便提升被动土压区土体抗力,减少基坑开挖过程中围护结构的变形。
墩式加固——基坑周边阳角位置或跨中区域
抽条加固——长条形基坑
裙边加固——基坑面积较大
格栅式加固——地铁车站的端头井
满堂加固——环境保护要求高,或为了封闭地下水
加固体的深度范围从第二道支撑底至开挖面以下一定深度。
【考点】结构施工技术
【真题展示】
【2024·案例节选】某施工单位中标一项城市更新项目,主要施工内容为排水箱涵工程,总长度
2500m。……
事件四:项目部编制了箱涵主体结构施工方案,在底板施工完成后,侧墙顶板的模板支架进入已
完成的底板现场,同时跳仓进行另一块底板浇筑工作。方案中分析了箱涵施工中存在的各类安全质量
风险,其中包括模板支架、钢筋混凝土浇筑施工、结构易渗漏部位、影响后续道路施工质量的工序及
安全风险,并制定了相应的对策。
【问题】
4.事件四中侧墙及顶板混凝土浇筑时,用于检验混凝土强度的试件应在哪里取样;侧墙混凝土浇
筑原则有哪些;顶板混凝土强度至少应达到设计强度的多少可以拆除模板支架体系?
5.事件四中箱涵主体结构施工易渗漏部位有哪些?为保证道路恢复施工的质量,
项目部需对哪道工序进行风险管控?
扫码关注更多内容
第 40 页 共 84 页学员专用 请勿外泄
【参考答案】
4.侧墙及顶板混凝土浇筑时,用于检验混凝土强度的试件应在浇筑地点随机取样。
侧墙混凝土浇筑原则有:左右对称、水平、分层。
顶板混凝土强度至少应达到设计强度的75%方可以拆除模板支架体系。
5.箱涵主体结构施工易渗漏部位有:变形缝、施工缝、预埋件处、预留孔洞、穿墙管道处。
为保证道路施工质量达标,项目部需对下列工序进行质量风险管控:箱涵(土方)回填(或箱涵
回填与压实)。
【真题知识点展示及拓展】
1)细部构造防水工程施工
地下工程细部构造防水工程包括施工缝、变形缝、后浇带、穿墙管、预埋件、预留通道接头、桩
头等。
扫码关注更多内容
第 41 页 共 84 页学员专用 请勿外泄
3.4浅埋暗挖法隧道施工
【考点】浅埋暗挖法施工技术
【真题展示】
【2023·多选】关于超前小导管注浆加固技术要点的说法,正确的有( )。
A.应沿隧道拱部轮廓线外侧设置
B.具体长度、直径应根据设计要求确定
C成孔工艺应根据地层条件进行选择,应尽可能的减少对地层的扰动
D.加固地层时,其注浆浆液应根据以往经验确定
E.注浆顺序应由下而上、间隔对称进行,相邻孔位应错开、交叉进行
【答案】ABCE
【解析】超前小导管注浆加固时,注浆浆液应根据地质条件、并经现场试验确定,选项D错误。
【真题知识点展示及拓展】
1)超前小导管注浆加固
(1)适用条件
①可作为浅埋暗挖法隧道常用的超前预支护措施,能配套使用多种注浆材料,施工速度快,施工
机具简单,工序交换容易。
②在软弱、破碎地层中成孔困难或易塌孔,且施作超前锚杆比较困难或者结构断面较大时,宜采
取超前小导管注浆加固处理方法。
(2)技术要点
①超前小导管应选用直径为 40~50mm 的钢管或水煤气管,长度应大于循环进尺的2倍,宜为 3~
5m,具体长度、直径应根据设计要求确定。
②超前小导管应从钢格栅(钢拱架)的腹部穿过,后端应支承在已架设好的钢格栅(钢拱架)上,
并焊接牢固,前端嵌固在地层中。前后两排小导管的水平支撑搭接长度不应小于1m。
③超前小导管加固地层时,注浆浆液应根据地质条件、经现场试验确定;且应根据浆液类型,确
定合理的注浆压力并选择合适的注浆设备。
扫码关注更多内容
第 42 页 共 84 页学员专用 请勿外泄
注浆材料可采用普通水泥单液浆、改性水玻璃浆、水泥-水玻璃双液浆、超细水泥等。
④浆液的原材料应符合下列要求:
a.水泥:强度等级P·O42.5级及以上的(普通)硅酸盐水泥。
b.水玻璃:浓度40~45°Bé。
c.外加剂:视不同地层和注浆工艺进行选择。
⑤注浆施工应符合下列要求:
a. 砂卵石地层——宜采用渗入注浆法
砂层——宜采用挤压、渗透注浆法
黏土层——宜釆用劈裂法
b.注浆顺序:应由下而上、间隔对称进行;相邻孔位应错开、交叉进行。
c.渗透法注浆压力:注入压力应保持在0.1~0.4MPa,注浆终压由地层条件和周边环境控制要求
确定,一般宜不大于0.5MPa。每孔稳压时间不小于2min。
劈裂法注浆压力应大于0.8MPa。
d.注浆速度应不大于30L/min。
3.5钻爆法隧道施工
3.6盾构法隧道施工
【考点】盾构法施工技术
【真题展示】
【2022·多选】关于盾构接收的说法,正确的有( )。
A.盾构接收前洞口段土体质量应检查合格
B.盾构到达工作井10m内,对盾构姿态进行测量调整
C.盾构到达工作井时,最后10~15环管片拉紧,使管片环缝挤压密实
D.主机进入工作井后,及时对管片环与洞门间隙进行密封
E.盾构姿态仅根据洞门位置复核结果进行调整
【答案】ACD
【解析】盾构到达施工:靠近洞门最后10~15环管片拉紧。盾构接收施工要点:(1)盾构接收
可分为常规接收、钢套筒接收和水(土)中接收。(2)盾构接收前,应对洞口段土体进行质量检查,
合格后方可接收掘进。(3)当盾构到达接收工作井 100m 时,应对盾构姿态进行测量和调整。(4)
当盾构到达接收工作井 10m 内,应控制掘进速度和土仓压力等。(5)当盾构到达接收工作井时,应
使管片环缝挤压密实,确保密封防水效果。(6)盾构主机进入接收工作井后,应及时密封管片环与
洞门间隙。
【真题知识点展示及拓展】
1)盾构始发主要内容包括:
始发工作井端头的地层加固、安装盾构始发基座、盾构组装及试运转、安装反力架、凿除洞门临
时墙和围护结构(或盾构直接磨除)、安装洞门密封、盾构姿态复核、拼装负环管片、盾构贯入作业
面建立土压(土压平衡盾构)、试掘进等。
扫码关注更多内容
第 43 页 共 84 页学员专用 请勿外泄
盾构始发施工工艺流程:
2)盾构接收施工流程
盾构接收一般按下列程序进行:
洞门凿除→接收基座的安装与固定→洞门密封安装→到达段掘进→盾构接收
接收施工要点
(1)盾构接收可分为常规接收、钢套筒接收和水(土)中接收。
(2)盾构接收前,应对洞口段土体进行质量检查,合格后方可接收掘进。
(3)当盾构到达距接收工作井100m 时,应对盾构姿态进行测量和调整。
扫码关注更多内容
第 44 页 共 84 页学员专用 请勿外泄
(4)当盾构到达距接收工作井10m 内,应控制掘进速度和土仓压力等。
(5)当盾构到达接收工作井时,应使管片环缝挤压密实,确保密封防水效果。
(6)盾构主机进入接收工作井后,及时密封管片环与洞门间隙。
3.7 TBM 法隧道施工
3.8城市隧道工程与城市轨道交通工程安全质量控制
【考点】城市隧道工程与城市轨道交通工程安全技术控制要点
【真题展示】
【2023·单选】盾构法存在地形变化引入监测工作,盾构法施工监测中的必测项目是( )。
A.岩土体深层水平位移和分层竖向位移
B.衬砌环内力
C.隧道结构变形
D.地层与管片接触应力
【答案】C
【解析】盾构施工检测项目中,必测项目有隧道结构变形和施工区域地表隆沉、沿线建(构)筑
物和地下管线变形。
【真题知识点展示及拓展】
施工监测项目应符合下表的要求。当穿越水域、建(构)筑物及其他有特殊要求地段时,应根据
设计要求确定。
竖向位移监测可采用水准测量方法,水准基点应埋设在变形影响范围外,且不得少于3个;
类别 监测项目
施工区域地表隆沉、沿线建(构)筑物和地下管线变形
必测项目
隧道结构变形
岩土体深层水平位移和分层竖向位移
选测项目 管片结构应力
地层与管片的接触应力
第4章 城市给水排水处理厂站工程
4.1给水与污水处理工艺
【考点】给水处理工艺
【真题展示】
【2022·多选】给水处理工艺流程的混凝沉淀是为了去除水中的( )。
A.颗粒杂质
B.悬浮物
C.病菌
D.金属离子
E.胶体
【答案】BE
【解析】混凝沉淀是使用混凝药剂沉淀或澄清去除水中胶体和悬浮杂质等。消毒是去除水中病毒
和细菌,保证饮水卫生和生产用水安全。软化是降低水中钙、镁离子含量,使硬水软化。除铁除锰是
去除地下水中所含过量的铁和锰,使水质符合饮用水要求。
【2022补·单选】下列属于一般地表水处理厂广泛采用的常规处理流程的是( )。
A.沉淀→混凝→过滤→消毒
B.混凝→沉淀→消毒→过滤
C.混凝→沉淀→过滤→消毒
D.过滤→沉淀→混凝→消毒
【答案】C
【解析】地表水处理厂广泛采用常规处理流程,原水→混凝→沉淀→过滤→消毒。
【真题知识点展示及拓展】
1)处理对象与目的
扫码关注更多内容
第 45 页 共 84 页学员专用 请勿外泄
(1)处理对象通常为天然淡水水源,主要有地表水和地下水(井水)。
水中含有的杂质,按其性质可分为无机物、有机物和微生物三种;按杂质的颗粒大小以及存在
形态分为悬浮物质、胶体和溶解物质三类。
(2)处理目的是去除或降低原水中悬浮物质、胶体、有害细菌生物以及水中含有的其他有害杂
质。
2)常用给水处理工艺流程及适用条件
补充:“NTU” Nephelometric Turbidity Unit 是浊度的测量单位
饮用水处理(WHO 建议饮用水浊度 <1 NTU)
3)预处理和深度处理
淹没式生物滤池
生物氧化法
生物接触氧化
(生物膜)
生物流化床
氧化法 氯气预氧化
预处理 高锰酸钾氧化
化学氧化法
紫外光氧化
臭氧氧化
粉末活性炭吸附
吸附法
黏土吸附
活性炭吸附法、臭氧氧化法、膜滤法、
深度处理
光催化氧化法、臭氧-活性炭、高锰酸钾-活性炭联用法
4.2厂站工程施工
【考点】构筑物施工技术
【真题展示】
【2024·多选】污水处理构筑物的结构特点有( )。
A.断面较厚
B.配筋率较高
C.抗渗性高
D.抗冻要求高
E.整体性好
【答案】BCE
扫码关注更多内容
第 46 页 共 84 页学员专用 请勿外泄
【解析】水处理(调蓄)构筑物和泵房多数采用地下或半地下钢筋泪凝土结构,特点是构件断面
较薄,属于薄板或薄亮型结构,配筋率较高,具有较高抗渗性和良好的整体性要求。
【2022·单选】混凝土水池无粘结预应力筋张拉前,池壁混凝土( )应满足设计要求。
A.同条件试块的抗压强度
B.同条件试块的抗折强度
C.标养试块的抗压强度
D.标养试块的抗折强度
【答案】A
【解析】无粘结预应力筋张拉时,混凝土同条件立方体试块抗压强度应满足设计要求;当设计无
具体要求时,不应低于设计混凝土强度等级值的75%。
【2022补·单选】水池无粘结预应力,预应力筋长度35m,应采用的张拉方式为( )。
A.单端
B.双端
C.分段式
D.整体式
【答案】B
【解析】张拉段无粘结预应力筋长度小于25m时,宜采用一端张拉;张拉段无粘结预应力筋长度
大于 25m 而小于 50m 时,宜采用两端张拉:张拉段无粘结预应力筋长度大于 50m 时,宜采用分段张拉
和锚固。
【2022·案例节选】
某公司承建一项污水处理厂工程,水处理构筑物为地下结构,底板最大埋深12m,富水地层,设
计要求管井降水并严格控制基坑内外水位标高变化。基坑周边有需要保护的建筑物和管线。项目部进
场开始了水泥土搅拌桩止水帷幕和钻孔灌注桩围护的施工。主体结构部分按方案要求对沉淀池、生物
反应池、清水池采用单元组合式混凝土结构分块浇筑工法,块间留设后浇带,主体部分混凝土设计强
度为C30,抗渗等级P8。
……底板倒角壁板施工缝止水钢板安装质量是影响构筑物防渗质量的关键,项目部施工员要求施
工班组按图纸进行施工,质量检查时发现止水钢板安装如图4所示。
图4 质检中提供的图
【问题】
1.写出保证工期、质量的后浇带部位工艺名称与该部位的混凝土强度。
2.指出图4中的错误之处,写出可与止水钢板组合应用的提高施工缝防水质量和止水措施。
【参考答案】
1.连续式膨胀加强带工艺;混凝土强度:C35。
2.(1)错误之处:止水钢板安装方向错误,止水钢板开口方向应朝向迎水面。
(2)遇水膨胀止水条、预埋注浆管、外贴式水带。
【真题知识点展示及拓展】
1)厂站构筑物结构形式与特点
(1)水处理(调蓄)构筑物和泵房:
多数采用地下或半地下钢筋混凝土结构,特点是构件断面较薄,属于薄板或薄壳型结构,配筋
率较高,具有较高抗渗性和良好的整体性要求。
扫码关注更多内容
第 47 页 共 84 页学员专用 请勿外泄
(2)工艺辅助构筑物多数采用钢筋混凝土结构,特点是构件断面较薄,结构尺寸要求精确;少
数采用钢结构预制,现场安装,如出水堰等。
2)大型矩形水池为避免裂缝渗漏,设计通常采用单元组合结构将水池分块(单元)浇筑。各块
(单元)间留设后浇缝带,池体钢筋按设计要求一次绑扎好,缝带处不切断,待块(单元)养护42d
后,再采用比块(单元)高一个强度等级的混凝土或掺加UEA(U型膨胀剂)的补偿收缩混凝土灌筑
后浇缝带且养护时间不应低于14d,使其连成整体。
3)膨胀加强带是通过在结构预设的后浇带部位浇筑补偿收缩混凝土,减少或取消后浇带和伸缩
缝、延长构件连续浇筑长度的一种技术措施。
连续式膨胀加强带是指膨胀加强带部位的混凝土与两侧相邻混凝土同时浇筑,可大大缩短工期;
间歇式膨胀加强带是指膨胀加强带部位的混凝土与一侧相邻的混凝土同时浇筑,而另一侧是施工
缝;
后浇式膨胀加强带与常规后浇带的浇筑方式相同。
补偿收缩混凝土的设计强度等级应比两侧混凝土提高一个等级,其限制膨胀率满足设计要求。
4)无粘结预应力筋布置安装
a.锚固肋数量和布置应符合设计;设计无要求时,张拉段无粘结预应力筋长不超过50m,锚固肋
数量为双数。
b.安装时,上下相邻两环无粘结预应力筋锚固位置应错开一个锚固肋;
应以锚固肋数量的一半为无粘结预应力筋分段(张拉段)数量;
每段无粘结预应力筋的计算长度应加入一个锚固肋宽度及两端张拉工作长度和锚具长度。
c.应在浇筑混凝土前安装、放置;浇筑混凝土时,不得踏压、撞碰无粘结预应力筋、支撑架以及
端部预埋件。
d.无粘结预应力筋不应有死弯,有死弯时应切断。
e.无粘结预应力筋中严禁有接头。
扫码关注更多内容
第 48 页 共 84 页学员专用 请勿外泄
5)无粘结预应力张拉
一端张拉——张拉段无粘结预应力筋长度小于25m 时采用
两端张拉——张拉段无粘结预应力筋长度大于25m 而小于50m 时采用
分段张拉和锚固——张拉段无粘结预应力筋长度大于50m 时采用
【考点】功能性试验
【真题展示】
【2024·单选】水池满水试验,注水时水位上升速度应不大于( )m/d,间隔时间
不小于( )h。
A.2,24
B.3,12
C.2,12
D.3,24
【答案】A
【解析】注水时水位上升速度不宜大于2m/d,相邻两次注水的间隔时间不应小于24h。
【2022补·案例节选】
池体结构施工完成后,项目部组织了水池满水试验。试验流程为:试验准备→A→水池内水位观
测→B→整理试验结论。
【问题】
5.写出满水试验流程中A、B的名称。
【参考答案】
5.A-水池注水,B-蒸发量测定。
扫码关注更多内容
第 49 页 共 84 页学员专用 请勿外泄
【真题知识点展示及拓展】
1)水池满水试验与流程
(1)试验流程
试验准备→水池注水→水池内水位观测→蒸发量测定→整理试验结论
(2)试验要求
①池内注水
向池内注水应分 3 次进行,每次注水为设计水深的 1/3。对大、中型池体,可先注水至池壁底
部施工缝以上,检查底板抗渗质量,当无明显渗漏时,再继续注水至第一次注水深度。
注水时水位上升速度不宜大于2m/d,相邻两次注水的间隔时间不应小于24h。
每次注水宜测读 24h 的水位下降值,计算渗水量,在注水过程中和注水以后,应对池体作外观检查
和沉降量观测。当发现渗水量过大时,应停止注水。待做出妥善处理后方可继续注水。
②水位观测
利用水位标尺测针观测、记录注水时的水位值。
注水至设计水深进行水量测定时,应采用水位测针测定水位。水位测针的读数精确度应达1/10mm。
注水至设计水深24h后,开始测读水位测针的初读数。
测读水位的初读数与末读数之间的间隔时间应不少于24h。
测定时间应连续。测定的渗水量符合标准时,须连续测定两次以上;测定的渗水量超过允许标准,
而以后的渗水量逐渐减少时,可继续延长观测。延长观测的时间应在渗水量符合标准时止。
③蒸发量测定
池体有盖时,蒸发量可忽略不计。
池体无盖时,必须作蒸发量测定。
每次测定水池中水位时,同时测定水箱中水位。
2)满水试验标准
(1)水池渗水量计算,按池壁(不含内隔墙)和池底的浸湿面积计算。
(2)渗水量合格标准:钢筋混凝土结构水池不得超过2L/(m2・d)
砌体结构水池不得超过3L/(m2・d)
扫码关注更多内容
第 50 页 共 84 页学员专用 请勿外泄
4.3城市给水排水处理厂站工程安全质量控制
【考点】城市给水排水处理厂站工程季节性施工措施
【真题展示】
【2022·案例节选】
混凝土浇筑正处于夏季高温,为保证混凝土浇筑质量,项目部提前与商品混凝土搅拌站进行了沟
通,对混凝土配合比、外加剂进行了优化调整。项目部针对高温时现场混凝土浇筑也制定了相应措施。
在项目部编制的降水方案中,将降水抽排的地下水回收利用。做了如下安排:一是用于现场扬尘
控制,进行路面洒水降尘;二是用于场内绿化浇灌和卫生间冲洗。另有富余水量做了溢流措施排入市
政雨水管网。
【问题】
3.写出高温时混凝土浇筑应采取的措施。
【参考答案】
3.(1)混凝土材料生产时适当降低生产温度 (保证在5-35℃之间)优化原材料配合比,添加缓
凝剂。
(2)安排好行车线路快速运输,控制混凝初凝终凝时间,尽量缩短运输和操作时间。
(3)在当天温度较低时进行浇筑施工或采用夜间施工。
(4)浇筑前凉水冲洗模板钢筋和预埋件,但不得有积水,控制混凝的人模温度,快速浇筑振捣。
(5)地基、模板和泵送管洒水降温。
(6)混凝土浇筑振捣完成后,及时洒水覆盖保湿养护,应控制养护水温与混凝土面层表面的温
差不大于12℃,不得采用冰水或冷水养护以免造成骤冷而导致表面开裂;搭设遮阳棚,避免阳光直射。
(7)集中力量分段施工,工序衔接紧密,建立奖惩制度,做好人员降暑防晒措施保证职业健康
等。
【真题知识点展示及拓展】
1)雨期施工过程抗浮措施:
①当构筑物无抗浮设计时,雨期施工过程必须采取抗浮措施。
②雨期施工时,基坑内地下水位急剧上升,或外地表水大量涌入基坑,使构筑物的自重小于浮力
时,会导致构筑物浮起。施工中常采用的抗浮措施如下:
a.基坑四周设防汛墙,防止外来水进入基坑;建立防汛组织,强化防汛工作。
b.构筑物下及基坑内四周埋设排水盲管(盲沟)和抽水设备, 一旦发生基坑内积水随即排除。
c.备有应急供电和排水设施并保证其可靠性。
d.引入地下水和地表水等外来水进入构筑物,使构筑物内、外无水位差,以减小其浮力,使构筑
物结构免于破坏。
第5章 城市管道工程
5.1城市给水排水管道工程
【考点】开槽管道施工方法
【真题展示】
【2023·单选】下列新型雨水分流处理制水,属于末端处理的是( )。
A.雨水下渗
B.雨水湿地
C.雨水收集回用
D.雨水净化
【答案】B
【解析】新型雨水分流处理制,强调源头分散控制和末端集中控制相结合。源头控制包括雨水下
渗、净化和收集回用技术,末端处理包括雨水湿地、塘体及多功能调蓄等。
【2023·单选】关于柔性管道回填的说法,正确的是( )。
A.回填时应在管内设横向支撑,防止两侧回填时挤压变形
B.钢管变形率应不超过3%,化学建材管道变形率应不超过2%
C.回填时,每层的压实遍数根据土的含水量确定
D.管道半径以下回填时应采取防止管道上浮、位移的措施
扫码关注更多内容
第 51 页 共 84 页学员专用 请勿外泄
【答案】D
【解析】管内径大于800mm的柔性管道,回填施工中应在管道内设置竖向支撑。柔性管道的变形
率不得超过设计要求,钢管或球墨铸铁管道变形率应不超过 2%,化学建材管道变形率应不超过 3%。
管道半径以下回填时应采取防止管道上浮、位移的措施。回填作业每层的压实遍数,按压实度要求、
压实工具、虚铺厚度和土的含水量,经现场试验确定。
【真题知识点展示及拓展】
1)城市排水体制和建设要求
我国城市排水系统主要为截流式合流制、分流制或两者并存的混流制排水系统。除干旱地区外,
新建地区的排水体制应采用分流制。
雨水源头控制利用技术有雨水下渗、净化和收集回用几种;末端集中控制技术包括雨水湿地、塘
体及多功能调蓄等。
2)开槽施工工艺流程
(1)有压管道:测量放线→沟槽开挖→验槽→管道基础→管道安装→检查井砌筑→压力管道管
节回填夯实→功能性试验→填土夯实。
(2)无压管道:测量放线→沟槽开挖→验槽→管道基础→管道安装→检查井砌筑→功能性试验
→填土夯实。
3)刚性管道沟槽回填的压实作业应符合下列要求
(1)管道两侧和管顶以上500mm 范围内胸腔夯实,应采用轻型压实机具,管道两侧压实面的高
差不应超过300mm。
(2)分段回填压实时,相邻段的接槎应呈台阶形。
采用轻型压实设备时,应夯夯相连;
采用压路机时,碾压的重叠宽度不得小于200mm。
4)柔性管道回填
(1)回填前,检查管道有无损伤或变形,有损伤的管道应修复或更换。
(2)管内径大于800mm 的柔性管道,回填施工时应在管内采取预变形措施,并不得损坏管道。
(3)管基有效支承角范围应采用中粗砂填充并捣固密实,与管壁紧密接触部位,不得用土或其
他材料填充;
管道中心标高以下回填时应采取防管道上浮、位移的措施。
(4)沟槽回填从管底基础部位开始到管顶以上500mm范围内,必须采用人工回填;
管顶500mm以上部位,可用机械从管道轴线两侧同时夯实;
每层回填高度应不大于200mm。
(5)柔性管道回填至设计高程时,应在 12~24h 内测量并记录管道变形率,管道变形率应符合
设计要求;
当设计无要求时,钢管或球墨铸铁管管道变形率应不超过 2%,化学建材管管道变形率应不超过
3%;
【考点】不开槽管道施工方法
【真题展示】
【2022·案例节选】
某公司承建一项市政管沟工程,其中穿越城镇既有道路的长度为75m,采用直径2000mm的泥水平
衡机械顶管施工。道路两侧设顶管工作井、接收井各一座,结构尺寸如图2所示,两座井均采用沉井
法施工,开挖前采用管井降水。设计要求沉井分节制作、分次下沉,每节高度不超过6m。
扫码关注更多内容
第 52 页 共 84 页学员专用 请勿外泄
图2 沉井剖面示意图(单位:mm)
(注:括号内数字为接收井尺寸)
项目部沉井施工方案如下:
(1)测量定位后,在刃脚部位铺设砂垫层,铺垫木后进行刃脚部位钢筋绑扎、模板安装、浇筑
混凝土。
(2)刃脚部位施工完成后,每节沉井按照:满堂支架→钢筋制作安装→ A → B → C →内外
支架固定→浇筑混凝土的工艺流程进行施工。
(3)每节沉井混凝土强度达到设计要求后,拆除模板,挖土下沉。沉井分两次下沉至设计标高
后进行干作业封底。
【问题】
1.沉井分几次制作(含刃脚部分)?写出施工方案(2)中A、B、C代表的工序名称。
2.写出沉井混凝土浇筑原则及应该重点振捣的部位。
3.施工方案(3)中,封底前对刃脚部位如何处理?底板浇筑完成后,混凝土强度应满足什么条
件方可封堵泄水井?
4.写出支架搭设需要配备的工程机械名称;支架搭设人员应具备什么条件方可作业?
【参考答案】
1.(1)4次;
(2)A:内模安装;B:穿对拉螺栓;C:外模板安装。
2.浇筑顺序:对称、均匀、水平连续分层浇筑;
重点振捣部位:预留洞口、施工缝、预埋件、钢筋密集区域。
3.(1)①用大石块将刃脚下垫实,防止继续下沉;
②清理刃脚底板浮泥,凿毛刃脚与底板接触面并清理干净,湿润但不得有积水。
③对刃脚的预留筋进行检查验收并进行除锈。
(2)底板混凝土强度达到设计强度并且满足抗浮要求方可填封泄水井。
4.(1)起重设备、装载机、压路机、推土机、挖掘机、自卸汽车、洒水车。
(2)搭设人员应具有特殊工种操作证;经过安全技术交底;应定期体检;不适合高处作业者,
不得进行搭设与拆除作业;施工中搭设人员系安全绳、穿防滑鞋、带防滑手套、戴安全帽。
扫码关注更多内容
第 53 页 共 84 页学员专用 请勿外泄
【真题知识点展示及拓展】
2)工作井、接收井施工
工作井、接收井常用的施工方法有:明挖法、倒挂井壁法、沉井法等。
沉井的组成部分包括井筒、刃脚、隔墙、梁、底板。
3)管道顶进:
①管道顶进过程中,应遵循“勤测量、勤纠偏、微纠偏”的原则。
②开始顶进阶段,应严格控制顶进的速度和方向。
③在软土层中顶进混凝土管时,为防止管节飘移,宜将前 3~5 节管体与顶管机连成一体;顶进
扫码关注更多内容
第 54 页 共 84 页学员专用 请勿外泄
钢管时,为增强顶管机的纠偏能力,宜采用多铰接式顶管机或在顶管机尾部增设活络节。
④钢管接口焊接完成后,应进行防腐层补口施工,焊接及防腐层检验合格后方可顶进。
⑤应严格控制管道线形,对于柔性接口管道,其相邻管间转角不得大于该管材的允许转角。
⑥在管道顶进时,为了减小管道外壁的摩阻力,必须在管道外围压注触变泥浆。泥浆材料的选择、
组成和技术指标要求,应经现场试验确定;顶管机尾部同步注浆宜选择黏度较高、失水量小、稳定
性好的材料;补浆的材料宜粘滞小、流动性好。
应遵循同步注浆与补浆相结合及先注后顶、随顶随注、及时补浆的原则,制定合理的注浆工艺;
施工中应对触变泥浆的黏度、重力密度、pH值,注浆压力,注浆量进行检测
【考点】给水排水管道功能性试验
【真题展示】
【2023·多选】关于给水管道水压试验的说法,正确的有( )。
A.水压试验分为预试验和主试验阶段
B.水压试验在管道回填之前进行
C.水泵、压力计安装在试验段两端部与管道轴线相垂直的支管上
D.试验合格的判定依据可根据设计要求选择允许压力降值和允许渗水量值
E.水压试验合格后,即可并网通水投入运行
【答案】ACD
【解析】压力管道水压试验前,除接口外,管道两侧及管顶以上回填高度不应小于 0.5m。水压
试验合格后,应按要求在管道并网运行前进行冲洗与消毒。
【2023·案例节选】某公司承接一项管道埋设项目,将其中的雨水管道埋设安排所属项目部完成,
该地区土质为黄土,合同工期 13 天。项目部为了能顺利完成该项目,根据自身的人员机具设备等情
况,将该工程施工中的诸多工序合理整合成三个施工过程(挖土、排管、回填)、划分三个施工段并
确定了每段工作时间,编制了用双代号网络计划表示的进度计划如图3所示。
图3 双代号网络计划表示的进度计划
【问题】
4.该雨水管道在回填前是否需要做严密性试验?我国有哪三种地区的土质,施工雨水管道回填前
必须做严密性试验?
【参考答案】
4.(1)不需要。(2)湿陷土、膨胀土、流砂地区的雨水管道回填前必须做严密性试验。
【真题知识点展示及拓展】
1)水压试验
(1)预试验阶段
将管道内水压缓缓地升至规定的试验压力并稳压30min,期间如有压力下降可注水补压,补压不
得高于试验压力;检查管道接口、配件等处有无漏水、损坏现象;有漏水、损坏现象时应及时停止试
压,查明原因并采取相应措施后重新试压。
(2)主试验阶段
停止注水补压,稳定 15min;15min 后压力下降不超过所允许压力下降数值时,将试验压力降至
工作压力并保持恒压30min,进行外观检查若无漏水现象,则水压试验合格。
扫码关注更多内容
第 55 页 共 84 页学员专用 请勿外泄
2)严密性试验
湿陷土、膨胀土、流砂地区的雨水管道,污水(雨污合流管道)必须经严密性试验合格后方可
投入运行。
(1)管道的试验长度:
①试验管段应按井距分隔,带井试验;若条件允许可一次试验不超过5个连续井段。
②当管道内径大于 700mm 时,可按管道井段数量抽样选取 1/3 进行试验;试验不合格时,抽样
井段数量应在原抽样基础上加倍进行试验。
(2)闭水试验
①试验段上游设计水头不超过管顶内壁时,试验水头应以试验段上游管顶内壁加2m 计。
试验段上游设计水头超过管顶内壁时,试验水头应以试验段上游设计水头加2m 计。
计算出的试验水头小于 10m,但已超过上游检查井井口时,试验水头应以上游检查井井口高度
为准。
②从试验水头达规定水头开始计时,观测管道的渗水量,直至观测结束,应不断地向试验管段内
补水,保持试验水头恒定。渗水量的观测时间不得小于30min,渗水量不超过允许值试验合格。
(3)闭气试验
①将进行闭气试验的排水管道两端用管堵密封,然后向管道内填充空气至一定的压力,在规定闭
气时间测定管道内气体的压降值。
②管道内气体压力达到 2000Pa 时开始计时,满足该管径的标准闭气时间规定时,计时结束,记
录此时管内实测气体压力P,如 P≥1500Pa 则管道闭气试验合格,反之为不合格。
管道闭气试验不合格时,应进行漏气检查,修补后复检。
被检测管道内径大于或等于 1600mm 时,应记录测试时管内气体温度的起始值及终止值,计算出
管内气压降的修正值∆P;∆P<500Pa 时,闭气试验合格。
5.2城市燃气管道工程
【考点】燃气管道、附件及设施施工技术
【真题展示】
【2024·单选】水平定向钻扩孔钻头连接顺序正确的是( )。
A.钻杆、扩孔钻头、转换卸扣、分动器、钻杆
B.钻杆、扩孔钻头、分动器、转换卸扣、钻杆
C.钻杆、分动器、转换卸扣、扩孔钻头、钻杆
扫码关注更多内容
第 56 页 共 84 页学员专用 请勿外泄
D.钻杆、转换卸扣、扩孔钻头、分动器、钻杆
【答案】B
【解析】导向孔施工完成后,应根据待铺设管线的管径等选择扩孔钻头。扩孔钻头连接顺序为:
钻杆、扩孔钻头、分动器、转换卸扣、钻杆。
【2024·单选】关于聚乙烯燃气管道埋地敷设的说法,正确的是( )。
A.下管时应采取钢丝绳捆扎、吊运
B.管道可随地形在一定起伏范围内自然弯曲敷设
C.采用水平定向钻敷设时,拖拉长度最大可达到500m
D.可以使用机械方法弯曲管道
【答案】B
【解析】聚乙烯燃气管道下管时,不得采用金属材料直接捆扎和吊运管道,并应防止管道划伤、
扭曲和出现过大的拉伸与弯曲。聚乙烯燃气管道宜呈蜿蜒状敷设,并可随地形在一定的起伏范围内自
然弯曲敷设,不得使用机械或加热方法弯曲管道。采用水平定向钻埋地敷设时,管道拖拉长度不宜超
过300m。
【2023·单选】关于聚乙烯燃气管道连接的说法,正确的是( )。
A.固定连接件时,连接端伸出夹具的自由长度应小于公称外径的10%
B.采用水平定向钻法施工,热熔连接时,应对15%的接头进行卷边切除检验
C.电熔连接时的电压或电流、加热时间应符合熔接设备和电熔管件的使用要求
D.热熔连接接头在冷却期间,不得拆开夹具,电熔连接接头可以拆开夹具检查
【答案】C
【解析】在固定连接件时,连接件的连接端伸出夹具,伸出的自由长度不应小于公称外径的10%。
水平定向钻非开挖施工进行 100% 接头卷边切除检验。接头采用自然冷却,在冷却期间,不得拆开夹
具,不得移动连接件或在连接件上施加任何外力。
【2023·多选】关于水平定向钻施工的说法,正确的有( )。
A.导向孔施工主要是控制和监测钻孔轨迹
B.导向孔第一根钻杆入土钻进时,采取轻压慢转方式
C.扩孔直径越大越易于管道钻进
D.回扩和回拖均从出土点向入土点进行
E.导向钻进、扩孔及回拖时,应控制泥浆的压力和流量
【答案】ABDE
【解析】扩孔的目的是将孔径扩大至能容纳所要铺设的生产管线大小要求,不是越大越好。
【2022·多选】关于穿越铁路的燃气管道套管的说法,正确的有( )。
A.套管的顶部埋深距铁路路肩不得小于1.5m
B.套管宜采用钢管或钢筋混凝土管
C.套管内径应比燃气管外径大100mm以上
D.套管两端与燃气管的间隙均应采用柔性的防腐、防水材料密封
E.套管端部距路堤坡脚处距离不应小于2.0m
【答案】BCDE
【解析】穿越铁路的燃气管道的套管,应符合下列要求:①套管埋设的深度:套管顶部距铁路路
肩不得小于1.7m,并应符合铁路管理部门的要求。②套管宜采用钢管或钢筋混凝土管。③套管内径应
比燃气管道外径大100mm以上。④套管两端与燃气管的间隙应采用柔性的防腐、防水材料密封,其一
端应装设检漏管。⑤套管端部距路堤坡脚外距离不应小于2.0m。
【2022·案例节选】
……事件 1:道路开挖时在桩号 K1+350 路面下深﹣0.5m 处发现一处横穿道路的燃气管道,项目
部施工时对燃气管道采取了保护措施。
【问题】2.写出事件1中燃气管道的最小覆土厚度,写出开挖及回填碾压时对
燃气管道采取的保护措施。
【参考答案】
2.(1)事件1中燃气管道的最小覆土厚度:0.9m。
(2)开挖时的保护措施:悬吊(或支撑)保护;碾压时的保护指施:包封(或套管)。
扫码关注更多内容
第 57 页 共 84 页学员专用 请勿外泄
【真题知识点展示及拓展】
1)水平定向钻
水平定向钻是指使用水平定向钻机、控向仪器等设备,按预先设计的轨迹进行导向孔钻进、扩孔和拉
管,完成地下管道铺设的施工方法。
2)在理想状态下的轨迹为:斜直线段→曲线段→水平直线段→曲线段→斜直线段
施工入土角α的计算,应结合铺设管线的曲线长度、设备定位位置等,并参考以往经验值来选定:
当采用地面始钻方式时入土角宜取α=8°~18°,出土角度宜为α=4°~12°。
1 2
3)钻进施工要点
①导向孔钻进施工要点:
钻孔时应匀速钻进,并严格控制钻进给进力和钻进方向。钻进应保持钻头正确姿态,发生偏差
应及时纠正,且采用小角度逐步纠偏;钻孔的轨迹偏差不得大于终孔直径,超出误差允许范围宜退回
进行纠偏。
第一根钻杆入土钻进时,应采取轻压慢转的方式,稳定钻进导入位置和保证入土角,且入土段和
出土段应为直线钻进,其直线长度宜控制在20m左右。
②扩孔、清孔施工要点:
扩孔钻头连接顺序为:钻杆、扩孔钻头、分动器、转换卸扣、钻杆。
扩孔的目的是将孔径扩大至能容纳所要铺设的生产管线大小要求,最终扩孔直径大小应根据地层
条件和生产管道类型确定。
③管线铺设施工要点:
扩孔孔径达到终孔要求、清孔完成后应及时进行回拖管道施工。
准备管线回拉铺设施工前,检查已焊接完成的管线长度、焊缝、防腐。
回拖管段的质量、拖拉装置安装及其与管段连接等经检验合格后,方可进行拖管。
回拖应从出土点向入土点连续进行,应采用匀速慢拉的方法,严禁硬拉硬拖,严格控制钻机回
拖力、扭矩、泥浆流量、回拖速率等技术参数。
回拖过程中应有发送装置,避免管段与地面直接接触和减小摩擦力;发送装置可采用水力发送沟、
滚筒管架发送道等形式,并确保进入地层前的管段曲率半径在允许范围内。
管道进入设计位置后,钻孔与管道之间的空隙宜进行填充。
5.3城市供热管道工程
【考点】供热管道、附件及设施施工技术
【真题展示】
【2023·单选】关于热力管支吊架的说法,正确的是( )。
A.固定支架仅承受管道、附件、管内介质及保温结构的重量
B.滑动支架主要承受管道及保温结构的重量和因管道热位移摩擦而产生的水平推力
C.滚动支架的作用是使管道在支架上滑动时不偏离管道轴线
D.导向支架的作用是减少管道热伸缩时的摩擦力
【答案】B
【解析】固定支架承受作用力较为复杂,不仅承受管道、附件、管内介质及保温结构的重量,同
时还承受管道因温度、压力的影响而产生的轴向伸缩推力和变形应力,并将作用力传递到支承结构。
滚动支架是以滚动摩擦代替滑动摩擦,以减少管道热伸缩时的摩擦力。可分为滚柱支架及滚珠支架两
扫码关注更多内容
第 58 页 共 84 页学员专用 请勿外泄
种。滑动支架是能使管道与支架结构间自由滑动的支架,其主要承受管道及保温结构的重量和因管道
热位移摩擦而产生的水平推力。导向支架的作用是使管道在支架上滑动时不致偏离管轴线。一般设置
在补偿器、阀门两侧或其他只允许管道有轴向移动的地方。
【2022·单选】设置在热力管道的补偿器,阀门两侧只允许管道有轴向移动的支架是( )。
A.导向支架
B.悬吊支架
C.滚动支架
D.滑动支架
【答案】A
【解析】导向支架:导向支架的作用是使管道在支架上滑动时不致偏离管轴线。一般设置在补偿
器、阀门两侧或其他只允许管道有轴向移动的地方。
【2022·多选】关于热力管道阀门安装要求的说法,正确的有( )。
A.阀门吊装搬运时,钢丝绳应拴在法兰处
B.阀门与管道以螺纹方式连接时,阀门必须打开
C.阀门与管道以焊接方式连接时,阀门必须关闭
D.水平安装闸阀时,阀杆应处于上半周范围内
E.承插式阀门应在承插端头留有1.5mm的间隙
【答案】ADE
【解析】阀门的开关手轮应放在便于操作的位置,水平安装的闸阀、截止阀的阀杆应处于上半周
范围内。阀门吊装搬运时,钢丝绳应拴在法兰处,不得拴在手轮或阀杆上。阀门与管道以法兰或螺纹
方式连接时,阀门应在关闭状态下安装,以防止异物进入阀门密封座。当阀门与管道以焊接方式连接
时,焊接时阀门不得关闭。对于承插式阀门还应在承插端头留有1.5mm的间隙,以防止焊接时或操作
中承受附加外力。
【2022补·单选】下列阀门中只允许介质单向流动的是( )。
A.止回阀
B.球阀
C.蝶阀
D.闸阀
【答案】A
【解析】介质单向流动的有:安全阀、减压阀、止回阀等,截止阀应由下而上。
【真题知识点展示及拓展】
1)管道支架
作用 特点 安装规定
支架处不得有环焊缝,不得与管道直接焊接。
固定角板只允许与管道焊接,不得损伤母材,严禁与固定支架焊接。
固定 无任何方向位移 直埋的折点处应设置钢筋混凝土固定墩。
管道 多设置在 固定支架的混凝土强度达到设计要求后方可与管道固定,
补偿器和附件旁 固定支架卡板和支架结构接触面应贴实不得焊接。
有轴向补偿器的管段,补偿器安装前,管道和固定支架不得进行固定。
有角向型、横向型补偿器的管段应与管道同时进行安装及固定。
名称 作用 特点 安装规定
滑动 按设计间距安装。
自由滑动 形式简单,加工方便,使用广泛
支架 顶钢板高程按管道坡度逐个测量。
导向 偏移量、偏移方向应符合设计要求。
滑动时不致偏离轴线 设置在只允许沿自身轴向移动位置
支架 不得有歪斜及卡涩现象。
滚柱 直径较大、无横向位移
滚动 滚动摩擦
介质温度较高、
支架 代替滑动摩擦 滚珠
管径较大、无横向位移
扫码关注更多内容
第 59 页 共 84 页学员专用 请勿外泄
2)补偿器
类型 名称 特点 补偿能力 变形特征 原理
L型 简单经济 补偿管段
自然 会产生横向位移
Z型 利用管路几何形状所具有的弹性 不能很大
制造方便,维修方便,运行可靠,
方形 补偿量大 轴向推力小
占地面积大 变形
分为一波、二波、三波和四波
轴向推力大
波形 结构紧凑,占据空间小, 能力小
只发生轴向变形
制造比较困难,耐压低
组成:带底脚的套筒、插管和填料
人工
安装方便,占地面积小, 轴向推力较大
套筒填料 能力较大
流体阻力较小,抗失稳性好, 横向变形要求严格
易漏水漏汽,需经常检修更换 位移
由外壳、球体、密封圈压紧法兰组成
三向位移管道
球形 占用空间小,节省材料, 能力较大
不产生推力
易漏水漏汽,要加强维修
3)阀门
要求介质单向流通的阀门有:安全阀、减压阀、止回阀等。
要求介质由下而上通过阀座的阀门有截止阀等,作用是便于开启和检修。
5.4城市管道工程安全质量控制
第6章 城市综合管廊工程
【考点】综合管廊
【真题展示】
【2024·多选】综合管廊覆土深度应根据( )等因素综合确定。
A.地下设施竖向综合规划
扫码关注更多内容
第 60 页 共 84 页学员专用 请勿外泄
B.道路设施布置
C.行车荷载
D.绿化种植
E.冰冻深度
【答案】ACDE
【解析】综合管廊覆土深度应根据地下设施竖向综合规划、行车荷载、绿化种植及当地的冰冻深
度等因素综合确定。
【2023·多选】关于综合管廊明挖沟槽施工的说法,正确的有( )。
A.沟槽支撑遵循“开槽支撑、先挖后撑、分层开挖、严禁超挖”的原则
B.采用明排降水时,当边坡土体出现裂缝征兆时,应停止开挖,采取相应的处理措施
C.综合管廊底板和顶板可根据施工需要留置施工缝
D.顶板上部1000mm范围内回填应人工分层压实
E.设计无要求时,机动车道下综合管廊回填土压实度应不小于95%
【答案】BDE
【解析】沟槽支撑遵循“开槽支撑、先撑后挖、分层开挖、严禁超挖”的原则。混凝土底板和顶
板,应连续浇筑不得留置施工缝。
【2022·单选】关于综合管廊廊内管道布置的说法,正确的是( )。
A.天然气管可与热力管道同仓敷设
B.热力管道可与电力电缆同仓敷设
C.110kv及以上电力电缆不应与通信电缆同侧布置
D.给水管道进出综合管廊时,阀门应在管廊内布设
【答案】C
【解析】综合管廊断面布置:(1)天然气管道应在独立舱室内敷设。(2)热力管道采用蒸汽介
质时应在独立舱室内敷设。(3)热力管道不应与电力电缆同仓敷设。(4)110kV及以上电力电缆不
应与通信电缆同侧布置。(5)给水管道与热力管道同侧布置时,给水管道宜布置在热力管道下方。
(9)压力管道进出综合管廊时,应在综合管廊外部设置阀门。
【2022补·多选】下列关于综合管廊断面布置的说法正确的是( )。
A.热力管道与电力电缆同仓敷设
B.天然气管道应独立舱室敷设
C.110kv及以上电力电缆与通信电缆同侧布置
D.给水管道与热力管道同侧布置,给水管道布置在下方
E.污水管道布置在综合管廊底部
【答案】BDE
【解析】热力管道不应与电力电缆同仓敷设。110kv及以上电力电缆不应与通信电缆同侧布置。
【2023·案例节选】某公司承建一项城市综合管廊项目,为现浇钢筋混凝土结构……
问题二:项目部按以下施工工艺流程进行管廊结构施工。
施工准备→垫层施工→底板模板施工→底板钢筋绑扎→底板混凝土浇筑→拆除底板侧模→传力
带施工→拆除钢管撑→侧墙及中隔墙钢筋绑扎→侧墙内模及中隔墙模板安装→满堂支架搭设→B→侧
墙外模安装→顶板钢筋绑扎→侧墙、中隔墙及顶板混凝土浇筑→模板支架拆除→C→D→土方回填至混
凝土支撑以下500mm→拆除混凝土支撑→回填完毕……
问题四:侧墙、中隔墙及顶板混凝土浇筑前,项目部质检人员对管廊钢筋、保护层垫块、预埋件、
预留孔洞等进行检查,发现预埋件被绑丝固定在钢筋上,预留孔洞按其形状现场割断钢筋后安装了孔
洞模板,吊环采用螺纹钢筋弯曲做好了预埋,检查后要求现场施工人员按规定进行整改。
扫码关注更多内容
第 61 页 共 84 页学员专用 请勿外泄
图4-1 基坑支护结构横断面示意图(尺寸单位:mm)
【问题】
2.问题二中,补充缺少的工序B、C、D的名称?现场需要满足什么条件方可拆除钢管撑?
5.问题四中,预埋件应该如何固定才能避免混凝土浇筑时不覆盖不移位?补写孔洞钢筋正确处理
办法。设备吊环应采用何种材料制作?
【参考答案】
2.(1)B-顶板模板安装,C-防水层施工,D-防水保护层施工。
(2)支撑拆除应在混凝土传力带(替换支撑的结构构件)达到换撑要求的承载力后进行,且底
板混凝土强度应达到设计要求。
5.(1)预埋件应采用定位钢筋或定位件焊接固定在主筋上。
(2)孔洞钢筋应先预先制作成型,安装孔洞模板,在孔洞模板周边设置加强钢筋。
(3)设备吊环应采用未经冷拉的热轧光圆钢筋制作。
【真题知识点展示及拓展】
1)综合管廊类型
一般分为干线综合管廊、支线综合管廊、缆线综合管廊。
分类 位置 容纳 结构
干线 机动车道、道路绿化带下 主干工程管线 独立分舱方式
道路绿化带
支线 配给工程管线 单舱或双舱
人行道或非机动车道下
缆线 人行道下 电力、通信线缆 浅埋沟道方式
2)管线的布置要求
综合管廊的标准断面形式应根据容纳的管线种类及规模、建设方式、预留空间及安装要求等确定,
应满足管线安装、检修、维护作业所需要的空间要求。
(1)天然气管道应在独立舱室内敷设。
(2)热力管道采用蒸汽介质时应在独立舱室内敷设。
扫码关注更多内容
第 62 页 共 84 页学员专用 请勿外泄
(3)热力管道不应与电力电缆同仓敷设。
(4)110kV及以上电力电缆不应与通信电缆同侧布置。
(5)给水管道与热力管道同侧布置时,给水管道宜布置在热力管道下方。
(6)进入综合管廊的排水管道应采取分流制,雨水纳入综合管廊可利用结构本体或采用管道方
式;
污水应采用管道排水方式,宜设置在综合管廊底部。
3)现浇钢筋混凝土结构
(1)综合管廊模板施工前,应根据结构形式、施工工艺、设备和材料供应条件进行模板及支架
设计。
模板及支撑的强度、刚度及稳定性应满足受力要求。
模板工程应编制专项施工方案,超过一定规模的危险性较大的分部分项工程(模板工程及支撑
体系)应组织专家论证会对专项施工方案进行论证。
(2)混凝土的浇筑应在模板和支架检验合格后进行。
入模时应防止离析;连续浇筑时,每层浇筑高度应满足振捣密实的要求。
预留孔、预埋管、预埋件及止水带等周边混凝土浇筑时,应加强振捣。
(3)先浇筑混凝土底板,待底板混凝土强度大于5MPa,再搭设满堂支架施工侧墙与顶板。混凝
土侧墙和顶板,应连续浇筑不得留置施工缝;设计有变形缝时,应按变形缝分仓浇筑。
第7章 垃圾处理工程
【考点】垃圾处理工程
【真题展示】
【2024·单选】关于膨润土防水毯施工技术的说法,正确的是( )。
A.正式施工铺设前,应逐包拆开包装进行质量检验
B.下雨时,应加快铺设
C.现场铺设应采用十字搭接
D.坡面铺设完成后,在地面留下3m余量
【答案】D
【解析】膨润土防水毯未正式施工铺设前严禁拆开包装。应以品字形分布,不得出现十字搭接;
坡面铺设完成后,应在底面留下不少于2m的膨润土防水毯余量;膨润土防水毯不应在雨雪天气施工。
【2023·单选】下列生活垃圾卫生填埋场应配置的设施中,通常不包含( )。
A.垃圾运输车辆进出场统计监控系统
B.填埋气导排处理与利用系统
C.填埋场污水处理系统
D.填埋场地下水与地表水收集导排系统
【答案】A
【解析】填埋场应配置垃圾坝、防渗系统、地下水与地表水收集导排系统、渗沥液收集导排系统、
填埋作业、封场覆盖及生态修复系统、填埋气导排处理与利用系统、安全与环境监测、污水处理
系统、臭气控制与处理系统等。
扫码关注更多内容
第 63 页 共 84 页学员专用 请勿外泄
【2022·单选】关于膨润土防水毯施工的说法,正确的是( )。
A.防水毯沿坡面铺设时,应在坡顶处预留一定余量
B.防水毯应以品字形分布,不得出现十字搭接
C.铺设遇管时,应在防水毯上剪裁直径大于管道的空洞套入
D.防水毯如有撕裂,必须撒布膨润土粉状密封剂加以修复
【答案】B
【解析】根据填埋区基底设计坡向,GCL的搭接,尽量采用顺坡搭接,即采用上压下的搭接方式;
注意避免出现十字搭接,应尽量采用品形分布。
【2024·案例节选】某企业承接生活垃圾填埋厂建造项目,交于项目部施工,建设地点位于城市
西北方向约20km处,地理环境良好,在公路一侧。现状场地为干涸多年的河道,总体平坦,长约500m,
开口宽180~200m,土地利用类型为荒地,设计日处理垃圾100t,有效库容60万m³,使用年限为10
年。项目部接到施工任务后,组织施工人员认真阅读施工图纸和有关技术资料,测量组进入现场放线,
接收、建立并复测两类控制点,以便做好图纸会审和设计交底的准备工作。
生活垃圾填埋厂库区主要施工内容是土方工程,库区底部地基处理前必须将干涸河底的腐殖土挖
除(另行堆放后用),原土碾压密实后再回填600mm厚黄土作库区底部基础外理,以防垃圾填埋厂启
用后产生渗漏。库区底部基础分三层施工,每层施工工序为A、B、C。
库区地基处理验收合格后便进行库区渗沥液防渗系统与收集导排系统工程施工,如图 3-1 所示,
库区渗沥液防渗系统与收集导排系统由五道工序组成:①铺设 4800g/㎡ GCL(纳基膨润土防水毯)、
②铺设 HDPE 膜(2.0mm)、③铺设 200g/㎡土工布、④铺设 600g/㎡土工布、⑤铺 300mm 厚卵石渗滤
波导流层。铺设 HDPE膜(2.0mm)质量验收合格后,进行余下三道工序施工。
生活垃圾填埋场全部施工项目完成后,移交给营运部门,并开始接收附近的城区生活垃圾卫生填
埋工作,生活垃圾卫生填埋工艺流程如图3-2所示,直至库区的封场生态保护修复。
图3-1 库区渗沥液防渗系统与收集导排系统示意图
图3-2 生活垃圾卫生填埋工艺流程
【问题】
2.按库区底部基础回填要求,黄土分三层回填的施工工序中 A、B、C分别对应哪三项具体工作?
3.在施工现场铺设HDPE膜(2.0mm)的焊接工艺有哪几种?分别用什么方法进行质量检测?
4.填写图3-2中3~5的编号。
5.库区生活垃圾卫生填埋过程中D、E 为哪项操作过程,F为哪种气体?
扫码关注更多内容
第 64 页 共 84 页学员专用 请勿外泄
【参考答案】
2.A-摊铺、B-碾压、C-检测(验收)(压实度与渗水试验)。
3.(1)单缝挤压焊接、双缝热熔焊接;
(2)单缝挤压焊接:真空或电火花检测,破坏性(剪切、剥离)检测;
双缝热熔焊接:气压检测,破坏性(剪切、剥离)检测。
4.3-④,4-⑤,5-③。【参考《生活垃圾卫生填埋处理技术规范 GB 50869-2013》】
5.D-计量、E灭虫、F-沼气(甲烷)。
【真题知识点展示及拓展】
1)膨润土防水毯(简称GCL)铺设
膨润土防水毯不应在雨雪天气下施工。
膨润土防水毯施工应符合下列规定:
①应自然松弛与基础层贴实,不应折皱、悬空;
②应以品字形分布,不得出现十字搭接;
③边坡施工应沿坡面铺展,边坡不应存在水平搭接。
施工时,应铺放平整无折皱,不得在地上拖拉,不得直接在其上行车;边坡铺设膨润土防水毯时,
严禁沿边坡向下自由滚落铺设。坡顶处材料应埋入锚固沟锚固。
膨润土防水毯的连接应符合下列规定:
①现场铺设的连接应采用搭接。
②搭接宽度为250±50mm。
③局部可用钠基膨润土粉密封。
④坡面铺设完成后,应在底面留下不少于2m膨润土防水毯余量。
2)高密度聚乙烯(HDPE)膜防渗层施工技术
高密度聚乙烯(HDPE)膜其自身质量及焊接质量是防渗层施工质量的关键。
(1)施工程序
扫码关注更多内容
第 65 页 共 84 页学员专用 请勿外泄
(2)焊接工艺与焊缝检测技术
①焊接工艺
a.双缝热熔焊接:b.单缝挤压焊接:
②焊缝检测技术
a.非破坏性检测技术:
双缝热熔——气压检测
单缝挤压——真空及电火花检测
b.HDPE膜焊缝破坏性测试:
HDPE膜焊缝强度的破坏性取样检测:针对每台焊接设备焊接一定长度,取一个破坏性试样进行室
内试验分析。每个试样裁取10个25.4mm宽的标准试件,分别做5个剪切试验和5个剥离试验。
第8章 海绵城市建设工程
【考点】海绵城市
【真题展示】
【2024·单选】关于生物滞留设施工技术的说法,正确的是( )。
A.地面溢流设施顶部一般应低于汇水面50mm
B.生物滞留设施面积与汇水面面积之比一般为5%~10%
C.生物滞留设施内集蓄的雨水应在48h内完全下渗
D.排水层用砾石应洗净且粒径不大于穿孔管的开孔孔径
【答案】B
【解析】地面溢流设施顶部一般应低于汇水面 100mm。集蓄的雨水应在 24h内完全下渗属于下沉
式绿地的要求。砾石排水层铺设厚度应符合设计要求,砾石应洗净且粒径不小于穿孔管的开孔孔径。
【2024·案例节选】人行道砖采用环保材料再生透水砖,材料进场检验发现其透水系数为
4.0x10-3cm/s,不满足设计要求,供应商给予换货。人行道铺装完成后,项目部自检发现人行道道口
直道砖铺设不满足无障碍设计要求,现场铺装加图1-3所示。
图1-2 A详图(单位:mm)
扫码关注更多内容
第 66 页 共 84 页学员专用 请勿外泄
图1-3 人行道道口盲道砖铺设局部平面示意图
【问题】
4.人行道透水砖透水系数应达到多少才能满足透水要求;图1-3所示盲道砖铺设有哪几处错误(用
盲道砖编号作答)?说明错误的原因。
5.为更好地实现雨水集蓄回用,生态植草沟底部还应铺设哪些材料?
【参考答案】
4.(1)人行道透水砖的透水系数不应小于等于1.0x10-2cm/s。
【参考CJJT188-2012 透水砖路面技术规程】。
(2)盲道砖铺设有下列错误:
错误一:4与8号盲道砖类型错误;
原因:行进盲道终点处应设置提示盲道,4与8号盲道砖类型应为提示盲道。
错误二:11与12号盲道砖类型错误;
原因:坡道的上下坡边缘处(上下坡道边线处)应设置提示盲道,11与12号道砖类型应为提示
盲道。
5.为更好地实现雨水集蓄回用,生态植草沟底部还应铺设:透水土工布、砂砾石、碎(卵)石排
水层、防渗(不透水)土工布、排水盲管。
【真题知识点展示及拓展】
1)海绵城市建设技术设施类型
目前海绵城市建设技术设施类型主要有渗透设施、存储与调节设施、转输设施、截污净化设施。
渗透设施 透水铺装、下沉式绿地、生物滞留设施、渗透塘
存储与调节设施 湿塘、雨水湿地、蓄水池、调节塘、调节池
转输设施 植草沟、渗透管渠
截污净化设施 植被缓冲带、初期雨水弃流设施、人工土壤渗滤设施
2)海绵城市建设技术设施选择
类型 主要设施 应用场景 作用
人行道、广场、小型停车场、园林绿
透水铺装 可渗透、滞留或渗排雨水
地
道路、广场、其他硬化铺装区及周边
下沉式绿地 调蓄和净化径流雨水
绿地
渗透设施 通过植物、土壤和微生物系统蓄
生物滞留设施 /
渗、净化雨水径流
汇水面积>1公顷、低洼地带具有空 净化雨水和
渗透塘
间条件区域 消减峰值流量
渗井 埋地
扫码关注更多内容
第 67 页 共 84 页学员专用 请勿外泄
类型 主要设施 应用场景 作用
建筑小区、绿地、广场的低洼水塘或 景观及休闲、娱乐功能,暴雨发生
湿塘
具有空间条件的场地 时发挥调蓄功能
建筑与小区、道路、绿地、滨水带的
利用物理、水生植物及微生物等作
雨水湿地 地势较低的地带或水体自然净化需
用净化雨水
求的区域
存储与调
绿化、道路喷洒、景观补水等雨水回 雨水储存、集蓄利用,
节设施 蓄水池
用需求的小区、城市绿地 消减峰值流量
建筑与小区、城市绿地等具有空间条 消减峰值流量功能为主,补充地下
调节塘(干塘)
件的区域 水和净化雨水
消减下游雨水管渠峰值流量,减少
调节池 城市雨水管、渠系统较难改造时 下游雨水管渠断面,常用于雨水管
渠中游
建筑与小区内道路、广场、停车场等 在地表浅沟中种植植被,利用沟内
植草沟
不透水面的周边 的植物和土壤截留、净化雨水径流
转输设施 有渗透功能的雨水管渠,
建筑与小区及公共绿地内转输流量
渗透管渠 采用穿孔塑料管、无砂混凝土管和
较小且土壤渗透情况良好的区域
砾石等组成
道路等不透水地面周边绿地、公园绿
植被缓冲带 减缓地表径流流速,并去除污染物
地、城市水系的滨水绿化带等区域
截污净化 初期雨水 将存在初期冲刷效应、污染物浓度
/
设施 弃流设施 较高的降雨初期径流予以弃除
人工土壤 具有一定场地空间的建筑与小区及
净化雨水
渗滤设施 城市绿地
第9章 城市基础设施更新工程
【考点】道路改造施工
【真题展示】
【2024·多选】微表处理技术应用于城镇道路维护,具有( )等功能。
A.封水
B.防滑
C.耐磨
D.防车辙
E.改善路表外观
【答案】ABCE
【解析】微表处理技术应用于城镇道路维护,可单层或双层铺筑,具有封水、防滑耐磨和改善路
表外观的功能,MS型微表处混合料还具有填补草辙的功能,题干未明确说明微表处理混合料的类型,
D选项不能选择。
【2023·案例节选】某公司承建了城市主干路改扩建项目,全长 5km,宽 60m,现状道路机动车
道为22cm水泥混凝土路面+36cm水泥稳定碎石基层+15cm级配碎石垫层,在土基及基层承载状况良好
路段,保留现有路面结构直接在上面加铺 6cmAC-20C+4cmSMA-13,拓宽部分结构层与既有道路结构层
保持一致。
拓宽段施工过程中,项目部重点对新旧搭接处进行了处理,以减少新旧路面差异沉降。浇筑混凝
土前,对新旧路面接缝处凿毛、清洁、涂刷界面剂,并做了控制不均匀沉降变形的构造措施如图1所
示。
扫码关注更多内容
第 68 页 共 84 页学员专用 请勿外泄
图1 新旧路面接缝构造示意图(单位:cm)
根据旧水泥混凝土路面评定结果,项目部对现状道路面层及基础病害进行了修复处理。沥青摊铺
前,项目部对全线路缘石、检查井、雨水口标高进行了调整,完成路面清洁及整平工作,随后对新旧
缝及原水泥混凝土路面做了裂缝控制处治措施,随即封闭交通开展全线沥青摊铺施工。
【问题】
2.根据水泥混凝土路面板不同的弯沉值范围,分别给出0.2mm~1.0mm及1.0mm以上的维修方案;
基础脱空处理后,相邻板间弯沉差宜控制在多少以内?
3补充沥青下面层摊铺前应完成的裂缝控制处治措施具体工作内容。
4.补充雨期沥青摊铺施工质量控制措施。
【参考答案】
2.(1)当弯沉值在0.2mm~1.0mm时,应钻孔注浆处理;当弯沉值大于1.0mm时,应拆除后铺筑
混凝土面板。
(2)脱空处理后,两相邻板间弯沉差宜控制在0.06mm以内。
【参考】城镇道路养护技术规范CJJ36-2016
3.(1)新旧连接处应贴土工合成材料,以减少、延缓或抑制反射裂缝的发生;
(2)旧路板缝破损处应剔凿酥空、空鼓、破损的部分,清理后涂刷界面剂,并采用不低于原道
路混凝土强度的早强补偿收缩混凝土进行灌注;
(3)旧路细微裂缝灌浆处理,较为严重的裂缝应扩缝补块或挖补处理;
(4)旧路板缝与裂缝处理后应贴土工合成材料;
(5)在旧路与加铺层之间设置应力消减层,也可采用洒布沥青粘层油、摊铺土工布
【2022·案例节选】
某项目部在10月中旬中标南方某城市道路改造二期工程,合同工期3个月,合同工程量为:道
路改造部分长300m,宽45m,既有水泥混凝土路面加铺沥青混凝土面层与一期路面顺接,新建污水系
统DN500mm、埋深4.8m,旧路部分开槽埋管施工,穿越一期平交道口部分采用不开槽施工,该段长90m,
接入一期预留的污水接收井,如图3所示。
扫码关注更多内容
第 69 页 共 84 页学员专用 请勿外泄
图3 二期污水管道穿越一期平交道口示意图(单位:m)
项目部根据现场情况编制了相应的施工方案。
(1)道路改造部分:对既有水泥混凝土路面进行充分调查后,作出以下结论:
①对有破损、脱空的既有水泥混凝土路面,全部挖除,重新浇筑。
②新建污水管线采用开挖埋管。
(2)不开槽污水管道施工部分:设一座工作井,工作井采用明挖法施工,将一期预留的接收井
打开做好接收准备工作。
该方案报监理工程师审批没能通过被退回,要求进行修改后上报。项目部认真研究后发现以下问
题:
(1)既有水泥混凝土路面的破损、脱空部位不应全部挖除,应先进行维修。
(2)施工方案中缺少既有水泥混凝土路面作为道路基层加铺沥青混凝土具体做法。
(3)施工方案中缺少工作井位置选址及专项方案。
【问题】
1.对已确定的破损、脱空部位进行基底处理的方法有几种?分别是什么方法?
2.对旧水泥混凝土路面进行调查时,采用何种手段查明路基的相关情况?
3.既有水泥混凝土路面作为道路基层加铺沥青混凝土前,哪些构筑物的高程需做调整?
4.工作井位置应按什么要求选定?
【参考答案】
1.两种;①开挖式处理,即挖除破损位置后换填基底材料;②非开挖式基底处理,即钻孔注浆填
充脱空部位的孔洞。另外对于局部破损处还应进行剔除、清理、回补处理。
2.地质雷达、弯沉或取芯检测等手段。
3.检查井、雨水口、路缘石以及一期道路结构交接位置。
4.有设计要求按设计要求、环境要求,无设计要求应满足施工安全要求。
【真题知识点展示及拓展】
1)流程:基底处理→清洁与整平→土工合成材料(张拉、搭接、固定)→洒布粘层油→铺新沥
青
2)基底处理:
沥青:填补旧沥青路面,凹坑按高程控制、分层摊铺,每层不超100mm
混凝土: 开挖式:凿除、换填基底、浇筑混凝土(对交通影响大)
非开挖:钻孔注浆(压力、初凝时间、注浆流量、浆液扩散半径)
注意雨水管、检查井(雨水口)位置和高程
3)清洁与整平:
对旧水泥混凝土路面层的胀缝、缩缝、裂缝应清理干净(M7.5水泥砂浆/麻绳+沥青密封膏),并
采取防反射裂缝措施
4)土工合成材料:
扫码关注更多内容
第 70 页 共 84 页学员专用 请勿外泄
材料:玻纤网、土工织物
铺设于加铺层或新建沥青面层底部,可以
减少或延缓由旧路面对沥青加铺层的反射裂缝
技术要求:抗拉强度、最大负荷延伸率、网孔尺寸、单位面积质量
玻纤网网孔尺寸宜为其上铺筑沥青面层材料最大粒径的0.5-1倍
土工织物能耐170℃以上高温
5)洒布粘层油:
旧路面、既有结构和路缘石、检查井、沥青层间,当天洒布。
快裂或中裂乳化沥青、改性乳化沥青、快凝或中凝液体石油沥青
6)铺新沥青:
同热拌沥青混合料路面施工
【考点】桥梁改造施工
【真题展示】
【2023·单选】新旧桥梁上部结构拼接时,宜采用刚性连接的是( )。
A.预应力混凝土T梁
B.钢筋混凝土实心板
C.预应力空心板
D.预应力混凝土连续箱梁
【答案】A
【解析】预应力混凝土T梁为刚性连接,其余为铰接。
【真题知识点展示及拓展】
1)城市桥梁养护工程分类
(1)保养、小修——对管辖范围内的城市桥梁进行日常维护和小修作业。
(2)中修工程——对城市桥梁的一般性损坏进行修理
(3)大修工程——对城市桥梁的较大损坏进行综合治理
(4)加固工程——对桥梁结构采取补强、修复、调整内力等措施
(5)改扩建工程——城市桥梁因不适应现有的交通量、载重量增长的需要,需提高技术等级标
准,显著提升其运行能力的工程;以及桥梁结构严重损坏,需恢复技术等级标准,拆除重建的工程。
2)按上部结构与下部结构的连接处理方式主要有以下三种方案:
新、旧桥梁的上部结构与下部结构互不连接
新、旧桥梁的上部结构和下部结构相互连接
新、旧桥梁的上部结构连接而下部结构分离
3)新、旧桥梁上部结构拼接的构造要求
刚性连接和铰接连接是新、旧桥梁上部结构拼接的两种连接方式。
铰接连接:钢筋混凝土实心板、预应力混凝土空心板桥、连续箱梁桥
刚性连接:预应力混凝土T梁、组合T梁桥4.桥梁增大截面加固法施工技术
扫码关注更多内容
第 71 页 共 84 页学员专用 请勿外泄
第10章 施工测量
【考点】施工测量
【真题展示】
【2024·单选】下列测量仪器中,可用于三维坐标测量的是( )。
A.水准仪
B.陀螺经纬仪
C.激光准直仪
D.全站仪
【答案】D
【解析】全站仪主要应用于施工平面控制网的测量以及施工过程中测点间水平距离、水平角度的
测量;在特定条件下,市政公用工程施工选用全站仪进行三角高程测量和三维坐标的测量。
【2024·案例节选】项目部接到施工任务后,组织施工人员认真阅读施工图纸和有关技术资料,
测量组进入现场放线,接收、建立并复测两类控制点,以便做好图纸会审和设计交底的准备工作。
【问题】
1.项目部测量组在现场接收、建立并复测哪两类控制点?图纸会审和设计交底会议由哪个单位组
织?
【参考答案】
1.(1)导线(平面)控制点、高程控制点;(2)建设单位。
【真题知识点展示及拓展】
全站仪、经纬仪、水准仪、平板仪、测距仪、激光准直(指向)仪、卫星定位仪器(如:GPS、
BDS)及其配套器具、陀螺经纬仪、激光铅锤仪等。
GPS——全球定位系统(GlobalPositionSystem)
BDS——北斗导航卫星系统(BeiDouNavigationSatelliteSystem)
GNSS——全球导航卫星系统(GlobalNavigationSatelliteSystem)
RTK——实时动态(RealTimeKinematic)载波相位差分技术
仪器 应用
施工平面控制网的测量以及
全站仪
测点间水平距离、水平角度的测量
经纬仪 测量水平和竖直角
水准仪 测量构筑物标高和高程
激光准直 角度测量和定向准直测量
(指向)仪 点位坐标传递及同心度找正测量
卫星定位仪
空间三维坐标、实时放样、中桩测量、点位测量
(GPS、BDS)
陀螺全站仪 地下隧道的中线方位校核
激光铅锤仪 垂直定向、地面向井下传递平面坐标和方向
第11章 施工监测
【考点】施工监测
【真题展示】
【2024·单选】下列监测项目中,属于高填方路基监测的主要项目是( )。
A.地表裂缝
B.地下水位
C.平面位置
D.路基沉降
【答案】D
【解析】高填方路基应进行施工过程中和施工之后的沉降监测。
扫码关注更多内容
第 72 页 共 84 页学员专用 请勿外泄
【2023·单选】下列基坑工程的监测方案存在变形量接近预警值情况时,不需要专项论证的是( )。
A.已发生严重事故,重新组织施工的基坑工程
B.工程地质、水文地质条件复杂的基坑工程
C.采用新技术、新工艺、新材料、新设备的三级基坑工程
D.邻近重要建(构)筑物、设施、管线等破坏后果很严重的基坑工程
【答案】C
【解析】当基坑工程的监测方案存在变形量接近预警值情况时,需进行专项论证:
1)邻近重要建筑、设施、管线等破坏后果很严重的基坑工程;
2)工程地质、水文地质条件复杂的基坑工程。
3)已发生严重事故,重新组织施工的基坑工程
4)采用新技术、新工艺、新材料、新设备的一、二级基坑工程
5)其他需要论证的基坑工程。
【2023·案例节选】某公司中标城市轨道交通工程,项目部编制了基坑明挖法、结构主体现浇的
施工方案,根据设计要求,本工程须先降方至两侧基坑支护顶标高后再进行支护施工,降方深度为6m,
黏性土层,1:0.375放坡,坡面挂网喷浆。横断面如图5所示。施工前对基坑开挖专项方案进行了专
家论证。
基坑支护结构分别由地连墙及钻孔灌注桩两种形式组成,两侧地连墙厚度均为1.2m,深度为36m;
两侧围护桩均为 Φ1.2m 钻孔灌注桩,桩长 36m,间距 1.4m。围护桩及桩间土采用网喷 C20 混凝土。
中隔土体采用管井降水,基坑开挖部分采用明排疏干。基坑两端末接邻标段封堵墙。
基坑采用三道钢筋混凝土支撑+两道Φ609×16钢支撑,隧道内净高12.3m,汽车吊配合各工序吊
装作业。
图5 横断面示意图(单位:m)
【问题】
5.在不考虑环境因素的前提下,补充基坑监测应监测的项目。
【参考答案】
5.围护桩及降方层边坡顶部竖向位移、立柱竖向位移、地下水位、周边地表竖向位移、地表裂缝、
周边建筑物竖向位移及倾斜、周边建筑裂缝、周边管线竖向位移、周边道路竖向位移等。
扫码关注更多内容
第 73 页 共 84 页学员专用 请勿外泄
【真题知识点展示及拓展】
工程监测等级
监测项目
一级 二级 三级
支护桩(墙)、边坡顶部水平位移 应测 应测 应测
支护桩(墙)、边坡顶部竖向位移 应测 应测 应测
支护桩(墙)体水平位移 应测 应测 选测
支护桩(墙)结构应力 选测 选测 选测
立柱结构竖向位移 应测 应测 选测
立柱结构水平位移 应测 选测 选测
立柱结构应力 选测 选测 选测
支撑轴力 应测 应测 应测
顶板应力 选测 选测 选测
锚杆拉力 应测 应测 应测
土钉拉力 选测 选测 选测
地表沉降 应测 应测 应测
竖井井壁支护结构净空收敛 应测 应测 应测
土体深层水平位移 选测 选测 选测
土体分层竖向位移 选测 选测 选测
坑底隆起(回弹) 选测 选测 选测
支护桩(墙)侧向土压力 选测 选测 选测
地下水位 应测 应测 应测
孔隙水压力 选测 选测 选测
第2篇 市政公用工程相关法规与标准
第12章 相关法规
【考点】相关法规
【真题展示】
【2024·案例节选】某公司承建一项城市更新项目,为解决行人出行对既有道路交通平面交叉干
扰,需修建人行天桥一座,天桥平面位置见图2-1所示。
……主桥钢桁架梁落在盖梁上。主梁设计梁高为4m梁宽3.9m,钢桁架梁安装联接采用焊接工艺。
……搭设临时支墩需占用主路一股机动车道,届时施工计划安排将部分车道申请临时封闭。
【问题】
5.在市政道路搭设临时支墩前需办理哪些手续,分别应由哪些部门审核批准?
【参考答案】
5.在市政道路搭设临时支墩前需办理的手续及审核批准部门:
(1)办理临时占路审批手续,应由市政工程行政主管部门和公安交通管理部门审核批准。
(2)办理占用绿地审批手续,应由城市人民政府绿化行政主管部门审核批准。
(3)办理交通导行审批手续,应由市政工程行政主管部门,公安道路管理部门和交通主管部门
批准。
(4)办理临时墩专项方案审批手续,应由施工单位和监理单位审核批准。
扫码关注更多内容
第 74 页 共 84 页学员专用 请勿外泄
【2022·案例节选】
在项目部编制的降水方案中,将降水抽排的地下水回收利用。做了如下安排:一是用于现场扬尘
控制,进行路面洒水降尘;二是用于场内绿化浇灌和卫生间冲洗。另有富余水量做了溢流措施排入市
政雨水管网。
【问题】
6.完善降水排放的手续和措施。
【参考答案】
6.(1)降水排放的手续:施工降水需通过城市排水管网排放的,由建设单位报市行政审批部门审
批,取得施工排水许可证后,向排水主管部门提交施工降水排放方案,按照排水主管部门指定的排水
接口点位排放,并依法依规缴纳排水费用。
(2)降水排放措施:排放前先将现场富余水量经过沉淀池沉淀,沉淀后的泥沙进行外运处理。沉
淀后的水符合市政雨水管网排放标准后方可排放。市政排水需要安装计量表,并缴纳相关费用。
【2022·案例节选】
某公司承建一座城市桥梁工程,双向六车道,桥面宽度36.5m,主桥设计为T形刚构,跨径组合
为50m+100m+50m,上部结构采用C50预应力混凝土现浇箱梁,下部结构采用一体式钢筋混凝土墩台,
基础采用φ200cm钢筋混凝土钻孔灌注桩。桥梁立面构造如图5所示。
施工过程中发生如下事件:
事件一:施工前,项目部派专人联系相关行政主管部门办理施工占用审批许可。
【问题】
1.指出事件一中相关行政主管部门有哪些?
【参考答案】
1.市政工程行政主管部门、航道管理部门、河道管理部门、海事管理部门、水利主管部门。
【真题知识点展示及拓展】
未经市政工程行政主管部门和公安交通管理部门批准,任何单位或者个人不得占用或者挖掘城
市道路。
从事工业、建筑、餐饮、医疗等活动的企业事业单位、个体工商户(以下称排水户)向城镇排水
设施排放污水的,应当向城镇排水主管部门申请领取污水排入排水管网许可证。
扫码关注更多内容
第 75 页 共 84 页学员专用 请勿外泄
第13章 相关标准
第3篇 市政公用工程项目管理实务
第14章 市政公用工程企业资质与施工组织
【考点】施工项目管理机构
【真题展示】
【2024·单选】在工程总承包项目部中,负责对项目分包人的协调、监督和管理的岗位人员是( )。
A.施工经理
B.项目经理
C.控制经理
D.商务经理
【答案】A
【解析】施工经理应根据合同要求,执行项目施工执行计划,负责项目的施工管理,对施工质量、
安全、费用和进度进行监控负责对项目分包人的协调、监督和管理工作。
【真题知识点展示及拓展】
岗位 职责
总承包项目的负责人,经授权代表工程总承包企业负责履行项目合同,负责项
项目经理
目的计划、组织、领导和控制,对项目的质量、安全、费用、进度等负责
协助项目经理制定项目总进度计划及费用管理计划。协调其他职能经理组织编
控制经理
制设计、采购、施工和试运行的进度计划。
执行项目设计执行计划,负责组织、指导和协调项目的设计工作,按合同要求
设计经理
组织开展设计工作,对工程设计进度、质量、费用和安全等进行管理与控制。
执行项目施工执行计划,负责项目的施工管理,对施工质量、安全、费用和进
施工经理
度进行监控。负责对项目分包人的协调、监督和管理工作。
财务经理 负责项目的财务管理和会计核算工作。
质量经理 负责组织建立项目质量管理体系,并保证有效运行。
安全经理 负责组织建立项目职业健康安全管理体系和环境管理体系,并保证有效运行。
商务经理 协助项目经理,负责组织项目合同的签订和项目合同管理。
【考点】施工组织设计
【真题展示】
【2024·单选】下列危险性较大的分部分项工程中,需要组织专家论证的项目是( )。
A.跨度30m的钢结构安装工程
B.施工高度40m的建筑幕墙安装工程
C.搭设高度50m的落地式钢管脚手架工程
D.提升高度60m的附着式升降脚手架工程
【答案】C
【解析】跨度36m及以上的钢结构安装工程,施工高度50m及以上的建筑幕墙安装工程,搭设高
度50m及以上的落地式钢管脚手架工程,提升高度在150m及以上的附着式升降脚手架工程或附着式
升降操作平台工程应组织专家论证。
【2023·案例节选】某公司中标城市轨道交通工程,项目部编制了基坑明挖法、结构主体现浇的
施工方案,根据设计要求,本工程须先降方至两侧基坑支护顶标高后再进行支护施工,降方深度为6m,
黏性土层,1:0.375放坡,坡面挂网喷浆。横断面如图5所示。施工前对基坑开挖专项方案进行了专
家论证。
基坑支护结构分别由地连墙及钻孔灌注桩两种形式组成,两侧地连墙厚度均为1.2m,深度为36m;
两侧围护桩均为 Φ1.2m 钻孔灌注桩,桩长 36m,间距 1.4m。围护桩及桩间土采用网喷 C20 混凝土。
中隔土体采用管井降水,基坑开挖部分采用明排疏干。基坑两端末接邻标段封堵墙。
基坑采用三道钢筋混凝土支撑+两道Φ609×16钢支撑,隧道内净高12.3m,汽车吊配合各工序吊
装作业。
扫码关注更多内容
第 76 页 共 84 页学员专用 请勿外泄
图5 横断面示意图(单位:m)
【问题】
1.本工程涉及超过一定规模的危险性较大的分部分项工程较多,除降方和基坑开挖支护方案外,
依据背景资料,另补充三项需专家论证的专项施工方案。
【参考答案】
1.基坑降水方案;模板支架方案;起重吊装方案。
【2022·案例节选】
某公司承建一座城市桥梁工程,双向六车道,桥面宽度36.5m,主桥设计为T形刚构,跨径组合
为50m+100m+50m,上部结构采用C50预应力混凝土现浇箱梁,下部结构采用一体式钢筋混凝土墩台,
基础采用φ200cm钢筋混凝土钻孔灌注桩。桥梁立面构造如图5所示。
项目部编制的施工组织设计有如下内容:
上部结构采用搭设满堂式钢支架施工方案;将上部结构箱梁划分为①②③④⑤等五种节段,⑤节
段为合龙段,长度2m,确定了施工顺序。上部结构箱梁节段划分如图5所示。
扫码关注更多内容
第 77 页 共 84 页学员专用 请勿外泄
施工过程中发生如下事件:
事件二:施工过程中,受主河道的影响及通航需求,项目部取消了原施工组织设计中上部结构箱
梁②④⑤节段的满堂式钢支架施工方案,重新变更了施工方案,并重新组织召开专项施工方案专家论
证会。
【问题】
4.上部结构施工时,哪些危险性较大的分部分项工程需要组织专家论证?
【参考答案】
4.盘扣支架(或承重支撑体系)、挂篮吊装起重机的安装和拆除、挂篮施工、高空作业平台。
【2022补·案例节选】
……项目部编制了基坑开挖专项施工方案,组织了专家论证,专家论证意见为“修改后通过”。
项目部立即开始基坑放坡开挖,采用管井降水,将地下水位控制在基坑垫层以下0.5m,确保基坑无水
作业。
【问题】
2.列式计算基坑开挖深度,写出需要专家论证的理由,专家至少需要几名,论证结果“修改后通
过”直接实施是否正确?
【参考答案】
2.(1)基坑开挖深度=8.6-1.5+0.1=7.2m。
(2)基坑开挖深度7.2m,超过5m,则该基坑的土方开挖、支护、降水工程需要组织专家论证。
(3)专家不得少于5名。
(4)直接实施不正确,论证结果为“修改后通过”的,施工单位应当按照专家意见进行修改,
并履行有关审核和审查手续后方可实施,修改情况应及时告知专家。
【真题知识点展示及拓展】
1)危大工程与超危大工程
分部分项 专项施工方案 专家论证
开挖、支护、 ≥3m
≥5m
降水 未超3m但条件复杂
滑模、爬模、飞模、隧道模
滑模、爬模、飞模、隧道模 H≥8m L≥18m
模板工程 H≥5m L≥10m 总荷载≥15kN/㎡
支撑体系 总荷载≥10kN/㎡ 线荷载≥20kN/m
线荷载≥15kN/m 用于钢结构安装等满堂支撑体系
承受单点集中荷载7kN及以上
非常规起重≥10kN 非常规起重单件≥100kN、起重量≥300kN、
起重
采用起重机械进行安装的工程,起重 总高度≥200m、基础标高≥200m的起重机
吊装、安拆
机安装、拆卸 械安装和拆卸工程
扫码关注更多内容
第 78 页 共 84 页学员专用 请勿外泄
分部分项 专项施工方案 专家论证
落地式钢管≥24m 落地式钢管≥50m
脚手架 附着式、悬挑式、高出作业吊篮、 提升高度≥150m附着式
卸料平台、操作平台、异形脚手架 分段架体搭设高度≥20m悬挑式
可能影响行人、交通、电力设施、
拆除工程 特殊建(构)筑物 或 文物影响范围内拆除
通讯设施或其他建(构)筑物安全的
暗挖工程 矿山、盾构、顶管 矿山、盾构、顶管
施工高度≥50m建筑幕墙;
建筑幕墙;钢结构; 跨度≥36m钢结构;
其他工程 网架和索膜结构安装; 跨度≥60m网架和索膜结构安装;
人工挖扩孔;水下;装配式;四新 人工挖扩孔≥16m;水下;重量≥1000kN的
大型结构整体顶升、平移、转体;四新
2)论证报告
①专项论证会后,应当形成论证报告,对论证的内容提出明确的意见,对专项施工方案提出通过、
修改后通过或者不通过的一致意见。专家对论证报告负责并签字确认。
②结论为“修改后通过”的,专家意见要明确具体修改内容,施工单位应当按照专家意见进行
修改,并履行有关审核和审查手续后方可实施,修改情况应及时告知专家;
③结论为“不通过” 的,施工单位应当按照论证报告修改,并重新组织专家进行论证。
3)施工组织设计、施工方案、专项施工方案——编制
分类 主持编制 主要内容
施工 项目负责人 工程概况、施工总体部署、施工现场平面布置、
组织设计 项目技术负责人参与编制 施工准备、施工技术方案、主要施工保证措施
施工方案 项目负责人
施工方法(核心内容)、施工机具、施工组织、
施工方案 专业承包单位 施工顺序、 现场平面布置、技术组织措施、应
专业承包单位 项目负责人 急预案等
专项施工方案 总承包单位 工程概况;编制依据;施工计划;施工工艺技
术;施工安全保证措施;施工管理及作业人员
专项施工方案
专业分包单位 配备和分工;验收要求;应急处置措施;计算
专业承包单位
书及相关图纸
4)施工组织设计、施工方案、专项施工方案——审批与交底
分类 审批 交底
项目负责人审核
施工 施工单位项目负责人组织交底
施工单位技术负责人审批并加盖企业公章
组织设计 项目技术负责人进行交底
总监理工程师审查签字、加盖执业印章
项目负责人审批
重难点总承包单位技术负责人审批
施工方案
总监理工程师、建设单位项目负责人或建设单
位企业负责人批准后签字并实施 编制人员或者项目技术负责人向
施工现场管理人员进行方案交底
施工方案 专业承包单位技术负责人审批 施工现场管理人员应当向作业人
专业承包单位 总包单位项目技术负责人核准备案 员进行安全技术交底
由双方和项目专职安全生产管理
施工单位技术负责人审核签字、加盖单位公章
专项施工方案 人员共同签字确认
总监理工程师审查签字、加盖执业印章
专项施工方案 总承包单位技术负责人及分包单位技术负责人
专业承包单位 共同审核签字并加盖单位公章
扫码关注更多内容
第 79 页 共 84 页学员专用 请勿外泄
第15章 工程招标投标与合同管理
【考点】工程招标投标
【真题展示】
【2024·单选】市政工程采用综合评标的方法招标投标时,一般报价和商务部分的分值权重不得
低于( )。
A.40%
B.50%
C.60%
D.70%
【答案】C
【解析】采用综合评估的方法 ,但不能任意提升技术部分的评分比重,一般技术部分的分值权
重不得高于40%,报价和商务部分的分值权重不得低于60%。
【真题知识点展示及拓展】
1)评标要求
①评标活动遵循公平、公正、科学和择优的原则。
②评标专家的选择应在评标专家库采用计算机随机抽取并采用严格的保密措施和回避制度,以保
证评委产生的随机性、公正性、保密性。
③招标人应根据项目的复杂程度、工程造价、投标人数量,合理确定评标时间,以保证评标质量。
应按照评审时间、评委的技术职称、工作职责等合理确定评标专家评审费用。
④采用综合评估的方法,但不能任意提升技术部分的评分比重,一般技术部分的分值权重不得高
于40%,报价和商务部分的分值权重不得低60%。
⑤评标活动必须按照招标文件中载明的评标标准和方法进行,要求表达清晰、含义明确。
⑥在量化评分中,评标专家只有发现问题才可扣分,并书面写明扣分原因。对于评委评分明显偏
高或偏低的,可要求该评委当面说明原因。
⑦对于技术较为复杂工程项目的技术标书,应采用暗标制作文件,进行暗标评审。
【考点】工程合同管理
【真题展示】
【2024·单选】关于材料采购合同交货期限的说法,正确的是( )。
A.供货方负责送货的,以供货方发货日期为准
B.采购方自行提货的,以采购方收到货为准
C.委托运输部门送货的,以供货方发货时的承运单位签发的日期为准
D.委托其他公司代运的,以供货方向承运单位申请之日
【答案】C
【解析】略
【真题知识点展示及拓展】
交货日期的确定可以按照下列方式:
(1)供货方负责送货的,以采购方收货戳记的日期为准。
(2)采购方提货的,以供货方按合同规定通知的提货日期为准。
(3)凡委托运输部门或单位运输、送货或代运的产品,一般以供货方发运产品时承运单位签发
的日期为准,不是以向承运单位提出申请的日期为准。
第16章 施工进度管理
【考点】施工进度计划编制与调整
【真题展示】
【2023·案例节选】某公司承接一项管道埋设项目,将其中的雨水管道埋设安排所属项目部完成,
该地区土质为黄土,合同工期 13 天。项目部为了能顺利完成该项目,根据自身的人员机具设备等情
况,将该工程施工中的诸多工序合理整合成三个施工过程(挖土、排管、回填)、划分三个施工段并
确定了每段工作时间,编制了用双代号网络计划表示的进度计划如图3所示。
扫码关注更多内容
第 80 页 共 84 页学员专用 请勿外泄
图3 双代号网络计划表示的进度计划
【问题】
1.改正图3中的错误(用文字表示)。
2.写出排管2的紧后工作与紧前工作。
3.图3中的关键线路为哪条?计划工期为多少天?能否按合同工期完成该项目?
【参考答案】
1.(1)网络图中节点④与节点⑤之间的虚箭线方向错误,该虚箭线应由节点④指向节点⑤。
(2)存在多余虚工作,③→⑤
2.排管2的紧后工作为:回填2、排管3;排管2的紧前工作为:排管1、挖土2。
3.关键线路为①→②→④→⑤→⑥→⑧→⑨→⑩;
计划工期为13天;可以按期完成。
【真题知识点展示及拓展】
1)施工进度调整的方法主要有两种:
①改变某些工作间的逻辑关系
②缩短某些工作的持续时间
2)施工进度计划调整内容应包括:
工程量、起止时间、持续时间、工作关系、资源供应。
3)施工进度计划调整方式包括:
单纯调整工期;
资源有限—工期最短调整;
工期固定一资源均衡调整;
工期一成本调整。
4)工程进度报告主要内容
(1)工程项目进度执行情况的综合描述
(2)实际施工进度图
(3)工程变更,价格调整,索赔及工程款收支情况
(4)进度偏差的状况和导致偏差的原因分析
(5)解决问题的措施
(6)计划调整意见和建议
第17章 施工质量管理
【考点】竣工验收管理
【真题展示】
【2023·单选】由总监理工程师组织施工单位项目负责人和项目技术质量负责人进行验
收的是( )。
A.检验批
B.分项工程
C.分部工程
D.单位工程
扫码关注更多内容
第 81 页 共 84 页学员专用 请勿外泄
【答案】C
【解析】分部工程(子分部)应由总监理工程师组织施工单位项目负责人和项目技术、质量负责
人等进行验收。对于涉及重要部位的地基与基础、主体结构、主要设备等分部(子分部)工程,其勘
察、设计单位工程项目负责人也应参加验收。
【真题知识点展示及拓展】
1)验收程序
(1)检验批应由专业监理工程师组织施工单位项目专业质量检查员、专业工长等进行验收。
(2)分项工程应由专业监理工程师组织施工单位项目专业技术负责人等进行验收。
(3)分部工程应由总监理工程师组织施工单位项目负责人和项目技术负责人等进行验收。勘察、
设计单位项目负责人和施工单位技术、质量部门负责人应参加地基与基础分部工程的验收,
设计单位项目负责人和施工单位技术、质量部门负责人应参加主体结构、节能分部工程的验收。
(4)单位工程完工后,施工单位应组织有关人员进行自检,
总监理工程师应组织各专业监理工程师对工程质量进行竣工预验收,对存在的问题,应由施工单位及时
整改。整改完毕后,由施工单位向建设单位提交工程竣工报告,申请工程竣工验收。
(5)建设单位收到工程竣工报告后,应由建设单位(项目)负责人组织施工(含分包单位)、设计、
勘察、监理等单位(项目)负责人进行单位工程验收。
第18章 施工成本管理
第19章 施工安全管理
【考点】安全管理
【真题展示】
【2023·单选】关于总承包单位配备项目专职安全生产管理人员数量的说法,错误的是( )。
A.建筑工程面积1万m²的工程配备不少于2人
B.装修工程面积5万m²的工程配备不少于2人
C.土木工程合同价5000万元~1亿元的工程配备不少于2人
D.劳务分包队伍施工人员在50~200人的应配备2人
【答案】B
【解析】总承包单位配备项目专职安全生产管理人员应当满足下列要求:建筑工程、装修工程按
照建筑面积配备:1万~5万㎡的工程不少于2人,5万㎡及以上的工程不少于3人,且按专业配备专
职安全生产管理人员。土木工程、线路管道、设备安装工程按照工程合同价配备:5000万~1亿元的
工程不少于 2 人。分包单位配备项目专职安全生产管理人员应当满足下列要求:50~200 人的,应当
配备2名专职安全生产管理人员。
【2024·案例节选】某施工单位中标一项城市更新项目,主要施工内容为排水箱涵工程,总长度
2500m。排水箱涵位于既有道路下方,包括基坑支护、止水帷幕、钢筋混凝土箱涵及道路恢复,箱涵
采用明挖法施工。……
事件二:基坑施工正值雨季,项目部在基坑外侧设置了排水沟,基坑外地面进行了压实处理,基
坑开挖时,坑内排水采取明排疏干。同时,项目部应对基坑坍塌准备了如下应急抢险物资:发电机、
木方、土袋、砂袋、临时抢险材料、堵漏材料及设备等。……
【问题】
2.事件二中抢险物资清单缺少哪些基坑坍塌必用的应急物资?
【参考答案】
2.袋装水泥、土袋草包、临时支护材料、抽(排)水设备、压浆设备、照明设备、备用电源、通
讯设备。
【2022·案例节选】
排水工程将既有车行道下D1200mm的合流管作为雨水管,西侧非机动车道下承建一条D1200mm的
雨水管,两侧非机动车道下各建一个D400mm的污水管,并新建接户支管及接户井。将周边原接入既
有合流管的污水就近接入,实现雨污分流。杆线入地工程既有架空电力线缆及通信电杆进行杆线入地,
敷设在地下相应管位。
……事件2:将用户支管接入到新建接户井时,项目部安排的作业人员缺少施工经验,打开既有
污水的井盖作散味处理就下井作业。致使下井的一名工人在井内当场晕倒,被救上时已无呼吸。
扫码关注更多内容
第 82 页 共 84 页学员专用 请勿外泄
【问题】
3.写出事件2中下井作业前需办理相关手续及采取的安全措施。
【参考答案】
3.(1)下井作业前需办理的相关手续:办理有限空间安全作业审批手续、救援预案
审批手续、向污水管道管理部门办理接户手续、向施工企业和监理单位办理安全专项方案审批手续。
(2)采取的安全措施:检查井盖打开一段时间通风;通过气体检测设备检测污水井内有毒有害
气体含量,符合下井要求后方可下井作业;污水井上下游设置鼓风机并保持其持续作业直至施工完成;
下井人员作业人员培训交底,下井期间保证鼓风机和气体检测设备持续作业,配备安全防护服、防毒
面具、安全绳、照明灯和通信设备;井周边设反光锥桶;井口有专人值守并定时通信联络。
【2022·案例节选】
某公司承建一座城市桥梁工程,双向六车道,桥面宽度36.5m,主桥设计为T形刚构……
事件三:施工期间,河道通航不中断,箱梁施工时,为防止高空作业对桥下通航的影响,项目部
按照施工安全管理相关规定,在高空作业平台上采取了安全防护措施。
【问题】
5.事件三中,分别指出箱梁施工时高空作业平台及作业人员应采取哪些安全防护措施。
【参考答案】
5.(1)高空作业平台安全措施:①平台的脚手板必须在脚手架的宽度范围内铺满、铺稳。②临
边位置设置护栏并且护栏底部封闭,设置警示标志、指示灯、夜间警示灯。③平台下应设置水平安全
网或脚手架防护层,防止高空物体坠落造成伤害。④河道中的平台支架设防冲撞装置和限高宽门架,
支架四周设置安全网和救生圈。
(2)作业人员:安全带、安全帽、安全绳、防滑鞋、防滑手套、救生衣。
【真题知识点展示及拓展】
1)高处坠落、物体打击、触电、起重伤害、机械伤害、坍塌、中毒和窒息、火灾是市政公用
工程施工中常见的职业伤害事故。
2)常见事故预防通用措施
(1)足额配备具备相应资格的专职安全生产管理人员。
(2)危大施工中,专人在施工现场安全监督。
(3)作业人员应逐级进行入场安全教育及岗位能力培训,经考核合格后方可上岗。特种作业人
员应符合从业准入条件,持证上岗。
(4)配备合格的安全防护用品和用具,并应定期检查。
(5)设置明显的安全警示标志和必要的安全防护设施。
(6)危险作业场所应设置警戒区,专人值守
扫码关注更多内容
第 83 页 共 84 页学员专用 请勿外泄
第20章 绿色建造及施工现场环境管理
【真题知识点展示及拓展】
1)施工现场资源节约与循环利用(四节一环保)
(1)节地与土地资源保护
(2)节材与材料资源利用
(3)节水与水资源利用
(4)节能与能源利用
(5)环境保护
2)扬尘控制应符合下列规定:
(1)现场应建立洒水清扫制度,配备洒水设备,并应有专人负责。
(2)对裸露地面、集中堆放的土方应采取抑尘措施。
(3)现场运送土石方、弃渣及易引起扬尘的材料时,车辆采取封闭或遮盖措施。
(4)现场进出口应设冲洗池和吸湿垫,应保持进出现场车辆清洁。
(5)易飞扬和细颗粒建筑材料应封闭存放,余料应及时回收。
(6)拆除、爆破、开挖、回填及易产生扬尘的施工作业有抑尘措施。
(7)高空垃圾清运应采用封闭式管道或垂直运输机械完成。
(8)现场使用散装水泥、预拌砂浆应有密闭防尘措施。
(9)遇有六级及以上大风天气时,停止土方开挖、回填、转运及其他可能产生扬尘污染的施工
活动。
(10)弃土场封闭,并进行临时性绿化。
(11)现场搅拌设有密闭和防尘措施。
(12)现场采用清洁燃料。
3)现场围挡、标牌
(1)施工现场必须实行封闭管理,设置进出口大门并制定门卫制度,严格执行外来人员进场登
记制度。
沿工地四周连续设置围挡,市区主要路段和其他涉及市容景观路段的工地设置围挡高度不低于
2.5m,其他工地的围挡高度不低于1.8m,围挡材料要求坚固、稳定、统一、整洁、美观。
(2)施工现场必须设有“五牌一图”,即工程概况牌、管理人员名单及监督电话牌、消防保卫
(防火责任)牌、安全生产牌、文明施工牌和施工现场总平面图。
扫码关注更多内容
第 84 页 共 84 页
