2025环球网校一级建造师《建筑工程管理与实务》考点精讲
第13讲-3.3地基与基础工程施工(1)
3.3地基与基础工程施工
3.3.1常用地基处理方法与施工【了解】

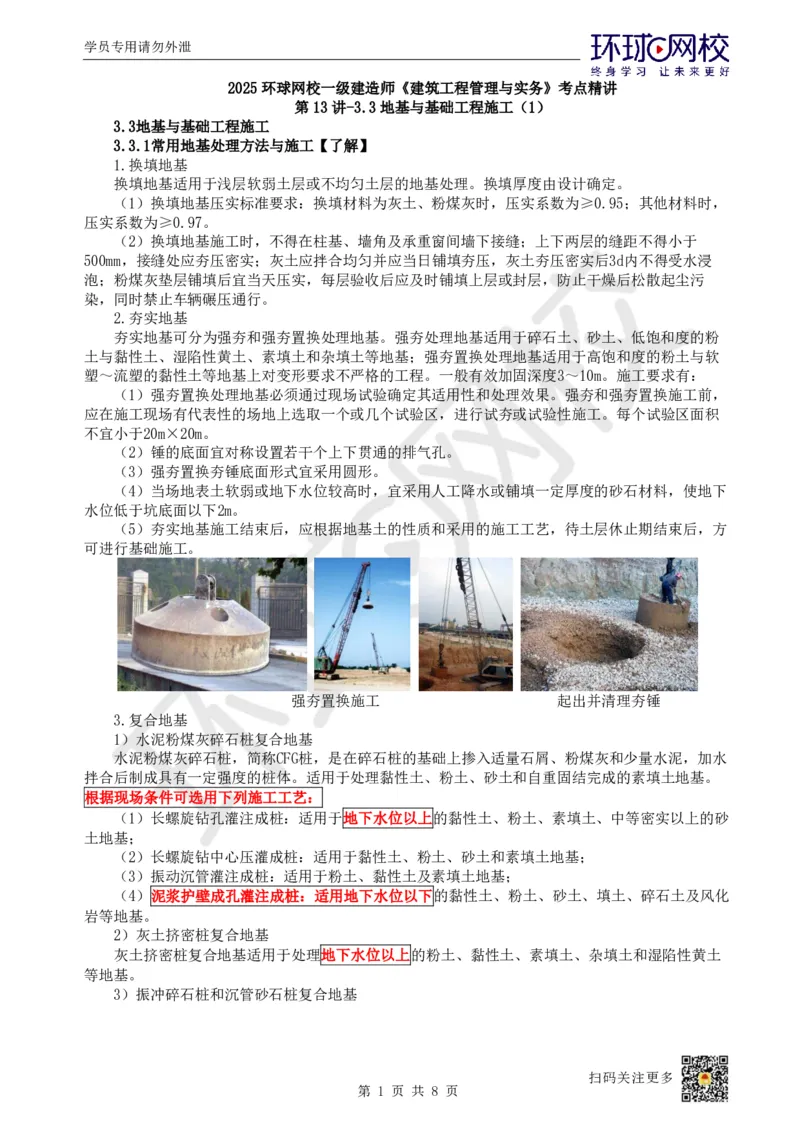

1.换填地基
换填地基适用于浅层软弱土层或不均匀土层的地基处理。换填厚度由设计确定。
(1)换填地基压实标准要求:换填材料为灰土、粉煤灰时,压实系数为≥0.95;其他材料时,
压实系数为≥0.97。
(2)换填地基施工时,不得在柱基、墙角及承重窗间墙下接缝;上下两层的缝距不得小于
500mm,接缝处应夯压密实;灰土应拌合均匀并应当日铺填夯压,灰土夯压密实后3d内不得受水浸
泡;粉煤灰垫层铺填后宜当天压实,每层验收后应及时铺填上层或封层,防止干燥后松散起尘污
染,同时禁止车辆碾压通行。
2.夯实地基
夯实地基可分为强夯和强夯置换处理地基。强夯处理地基适用于碎石土、砂土、低饱和度的粉
土与黏性土、湿陷性黄土、素填土和杂填土等地基;强夯置换处理地基适用于高饱和度的粉土与软
塑~流塑的黏性土等地基上对变形要求不严格的工程。一般有效加固深度3~10m。施工要求有:
(1)强夯置换处理地基必须通过现场试验确定其适用性和处理效果。强夯和强夯置换施工前,
应在施工现场有代表性的场地上选取一个或几个试验区,进行试夯或试验性施工。每个试验区面积
不宜小于20m×20m。
(2)锤的底面宜对称设置若干个上下贯通的排气孔。
(3)强夯置换夯锤底面形式宜采用圆形。
(4)当场地表土软弱或地下水位较高时,宜采用人工降水或铺填一定厚度的砂石材料,使地下
水位低于坑底面以下2m。
(5)夯实地基施工结束后,应根据地基土的性质和采用的施工工艺,待土层休止期结束后,方
可进行基础施工。

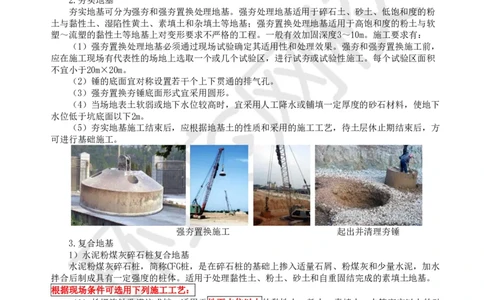

强夯置换施工 起出并清理夯锤
3.复合地基
1)水泥粉煤灰碎石桩复合地基
水泥粉煤灰碎石桩,简称CFG桩,是在碎石桩的基础上掺入适量石屑、粉煤灰和少量水泥,加水
拌合后制成具有一定强度的桩体。适用于处理黏性土、粉土、砂土和自重固结完成的素填土地基。
根据现场条件可选用下列施工工艺:
(1)长螺旋钻孔灌注成桩:适用于地下水位以上的黏性土、粉土、素填土、中等密实以上的砂
土地基;
(2)长螺旋钻中心压灌成桩:适用于黏性土、粉土、砂土和素填土地基;
(3)振动沉管灌注成桩:适用于粉土、黏性土及素填土地基;
(4)泥浆护壁成孔灌注成桩:适用地下水位以下的黏性土、粉土、砂土、填土、碎石土及风化
岩等地基。
2)灰土挤密桩复合地基
灰土挤密桩复合地基适用于处理地下水位以上的粉土、黏性土、素填土、杂填土和湿陷性黄土
等地基。
3)振冲碎石桩和沉管砂石桩复合地基
扫码关注更多
第 1 页 共 8 页 内容学员专用请勿外泄
振冲碎石桩和沉管砂石桩复合地基,适用于挤密松散砂土、粉土、粉质黏土、素填土和杂填土
等地基,以及用于可液化地基。饱和黏性土地基,如对变形控制不严格,可采用砂石桩作置换处
理。
4)夯实水泥土桩复合地基
夯实水泥土桩复合地基适用于处理地下水位以上的粉土、黏性土、素填土和杂填土等地基。土
料有机质含量不应大于5%,不得含有冻土和膨胀土。
5)水泥土搅拌桩复合地基
(1)水泥土搅拌桩复合地基适用于处理正常固结的淤泥、淤泥质土、素填土、黏性土(软塑、
可塑)、粉土(稍密、中密)、粉细砂(松散、中密)、中粗砂(松散、稍密)、饱和黄土等土
层。不适用于含大孤石或障碍物较多且不易清除的杂填土、欠固结的淤泥、淤泥质土、硬塑及坚硬
的黏性土、密实的砂类土,以及地下水渗流影响成桩质量的土层。
6)旋喷桩复合地基
旋喷桩复合地基适用于处理淤泥、淤泥质土、黏性土(流塑、软塑和可塑)、粉土、砂土、黄
土、素填土和碎石土等地基。

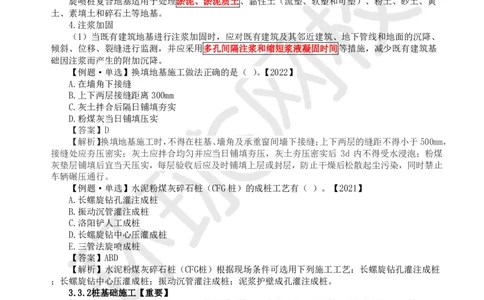

4.注浆加固
(1)当既有建筑地基进行注浆加固时,应对既有建筑及其邻近建筑、地下管线和地面的沉降、
倾斜、位移、裂缝进行监测,并应采用多孔间隔注浆和缩短浆液凝固时间等措施,减少既有建筑基
础因注浆而产生的附加沉降。

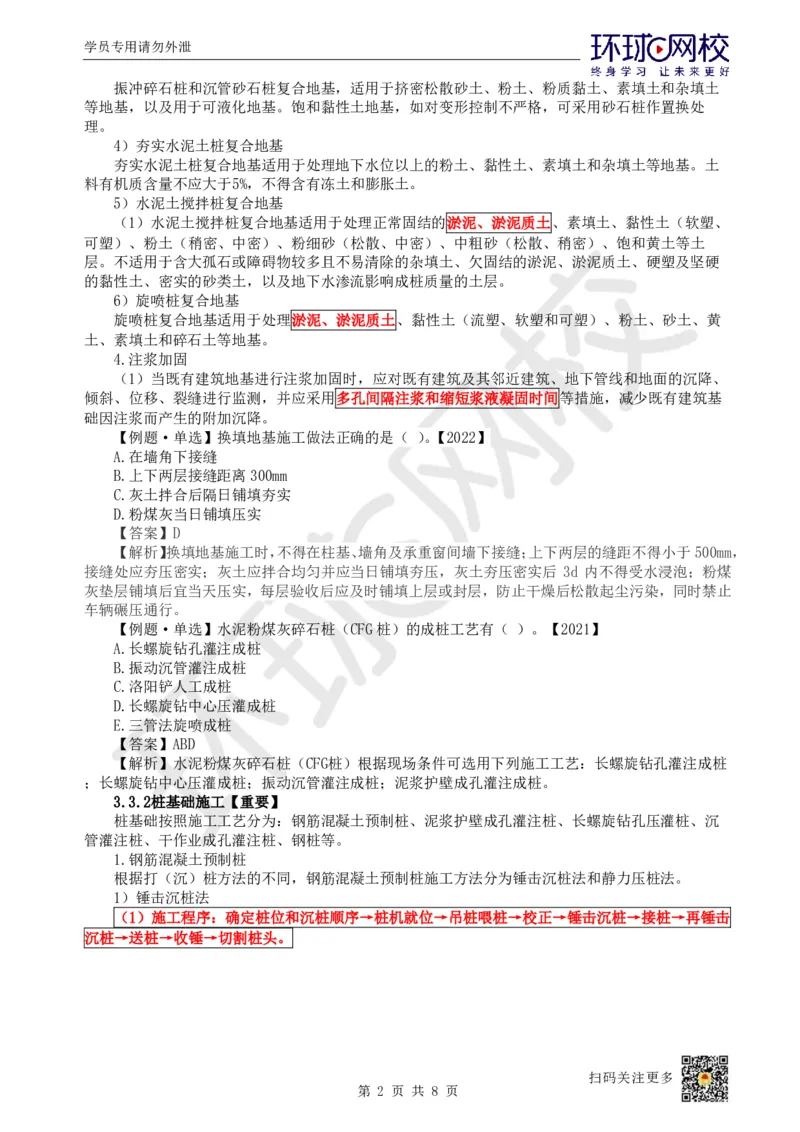

【例题·单选】换填地基施工做法正确的是( )。【2022】
A.在墙角下接缝
B.上下两层接缝距离300mm
C.灰土拌合后隔日铺填夯实
D.粉煤灰当日铺填压实
【答案】D
【解析】换填地基施工时,不得在柱基、墙角及承重窗间墙下接缝;上下两层的缝距不得小于500mm,
接缝处应夯压密实;灰土应拌合均匀并应当日铺填夯压,灰土夯压密实后 3d 内不得受水浸泡;粉煤
灰垫层铺填后宜当天压实,每层验收后应及时铺填上层或封层,防止干燥后松散起尘污染,同时禁止
车辆碾压通行。
【例题·单选】水泥粉煤灰碎石桩(CFG桩)的成桩工艺有( )。【2021】
A.长螺旋钻孔灌注成桩
B.振动沉管灌注成桩
C.洛阳铲人工成桩
D.长螺旋钻中心压灌成桩
E.三管法旋喷成桩
【答案】ABD
【解析】水泥粉煤灰碎石桩(CFG桩)根据现场条件可选用下列施工工艺:长螺旋钻孔灌注成桩
;长螺旋钻中心压灌成桩;振动沉管灌注成桩;泥浆护壁成孔灌注成桩。
3.3.2桩基础施工【重要】
桩基础按照施工工艺分为:钢筋混凝土预制桩、泥浆护壁成孔灌注桩、长螺旋钻孔压灌桩、沉
管灌注桩、干作业成孔灌注桩、钢桩等。
1.钢筋混凝土预制桩
根据打(沉)桩方法的不同,钢筋混凝土预制桩施工方法分为锤击沉桩法和静力压桩法。
1)锤击沉桩法
(1)施工程序:确定桩位和沉桩顺序→桩机就位→吊桩喂桩→校正→锤击沉桩→接桩→再锤击
沉桩→送桩→收锤→切割桩头。
扫码关注更多
第 2 页 共 8 页 内容学员专用请勿外泄

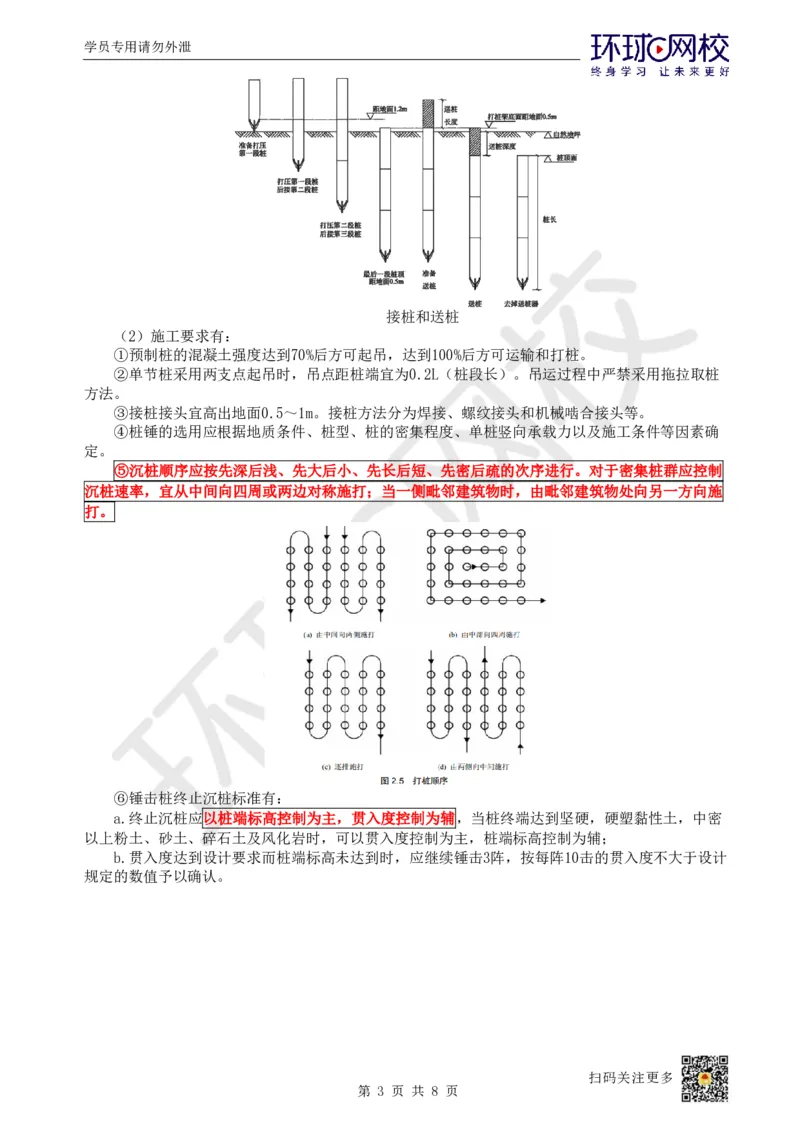

接桩和送桩
(2)施工要求有:
①预制桩的混凝土强度达到70%后方可起吊,达到100%后方可运输和打桩。
②单节桩采用两支点起吊时,吊点距桩端宜为0.2L(桩段长)。吊运过程中严禁采用拖拉取桩
方法。
③接桩接头宜高出地面0.5~1m。接桩方法分为焊接、螺纹接头和机械啮合接头等。
④桩锤的选用应根据地质条件、桩型、桩的密集程度、单桩竖向承载力以及施工条件等因素确
定。

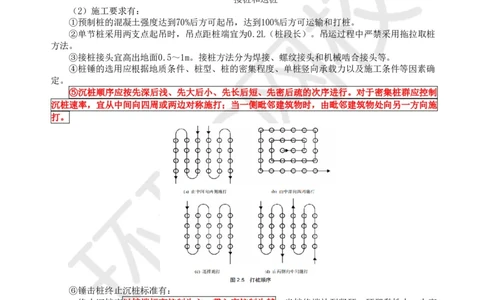

⑤沉桩顺序应按先深后浅、先大后小、先长后短、先密后疏的次序进行。对于密集桩群应控制
沉桩速率,宜从中间向四周或两边对称施打;当一侧毗邻建筑物时,由毗邻建筑物处向另一方向施
打。
⑥锤击桩终止沉桩标准有:
a.终止沉桩应以桩端标高控制为主,贯入度控制为辅,当桩终端达到坚硬,硬塑黏性土,中密
以上粉土、砂土、碎石土及风化岩时,可以贯入度控制为主,桩端标高控制为辅;
b.贯入度达到设计要求而桩端标高未达到时,应继续锤击3阵,按每阵10击的贯入度不大于设计
规定的数值予以确认。
扫码关注更多
第 3 页 共 8 页 内容学员专用请勿外泄

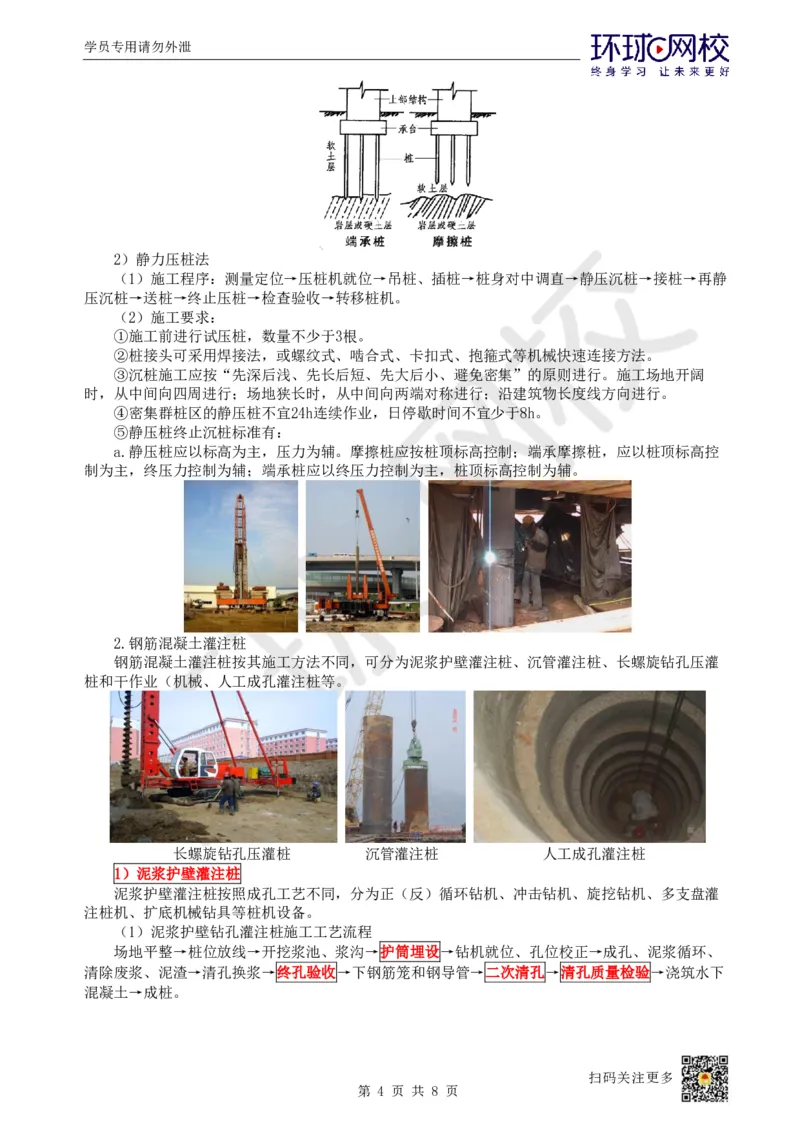

2)静力压桩法
(1)施工程序:测量定位→压桩机就位→吊桩、插桩→桩身对中调直→静压沉桩→接桩→再静
压沉桩→送桩→终止压桩→检查验收→转移桩机。

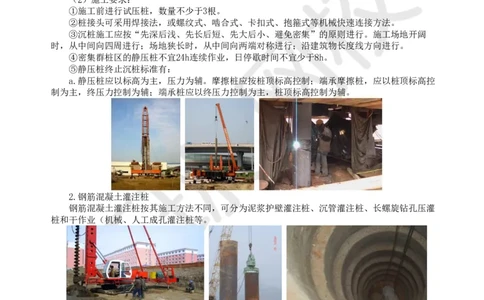

(2)施工要求:
①施工前进行试压桩,数量不少于3根。
②桩接头可采用焊接法,或螺纹式、啮合式、卡扣式、抱箍式等机械快速连接方法。
③沉桩施工应按“先深后浅、先长后短、先大后小、避免密集”的原则进行。施工场地开阔
时,从中间向四周进行;场地狭长时,从中间向两端对称进行;沿建筑物长度线方向进行。
④密集群桩区的静压桩不宜24h连续作业,日停歇时间不宜少于8h。
⑤静压桩终止沉桩标准有:
a.静压桩应以标高为主,压力为辅。摩擦桩应按桩顶标高控制;端承摩擦桩,应以桩顶标高控
制为主,终压力控制为辅;端承桩应以终压力控制为主,桩顶标高控制为辅。
2.钢筋混凝土灌注桩
钢筋混凝土灌注桩按其施工方法不同,可分为泥浆护壁灌注桩、沉管灌注桩、长螺旋钻孔压灌
桩和干作业(机械、人工成孔灌注桩等。
长螺旋钻孔压灌桩 沉管灌注桩 人工成孔灌注桩
1)泥浆护壁灌注桩
泥浆护壁灌注桩按照成孔工艺不同,分为正(反)循环钻机、冲击钻机、旋挖钻机、多支盘灌
注桩机、扩底机械钻具等桩机设备。
(1)泥浆护壁钻孔灌注桩施工工艺流程
场地平整→桩位放线→开挖浆池、浆沟→护筒埋设→钻机就位、孔位校正→成孔、泥浆循环、
清除废浆、泥渣→清孔换浆→终孔验收→下钢筋笼和钢导管→二次清孔→清孔质量检验→浇筑水下
混凝土→成桩。
扫码关注更多
第 4 页 共 8 页 内容学员专用请勿外泄

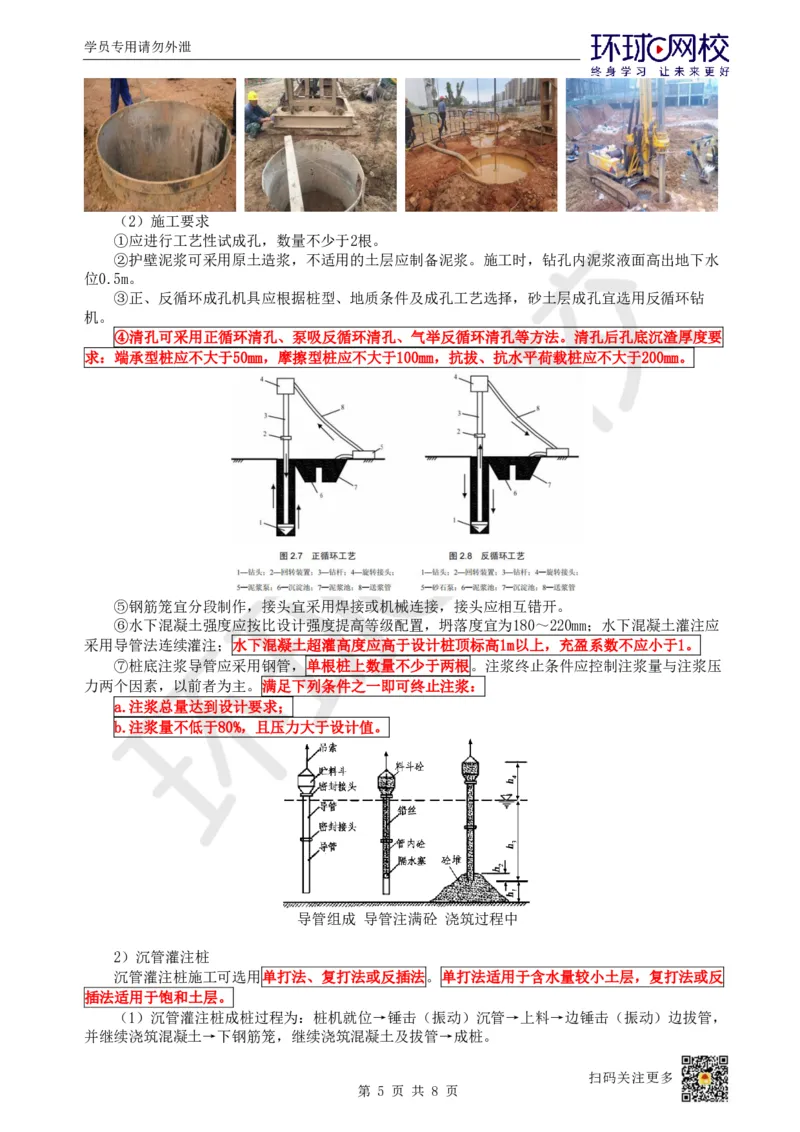

(2)施工要求
①应进行工艺性试成孔,数量不少于2根。
②护壁泥浆可采用原土造浆,不适用的土层应制备泥浆。施工时,钻孔内泥浆液面高出地下水
位0.5m。
③正、反循环成孔机具应根据桩型、地质条件及成孔工艺选择,砂土层成孔宜选用反循环钻
机。
④清孔可采用正循环清孔、泵吸反循环清孔、气举反循环清孔等方法。清孔后孔底沉渣厚度要
求:端承型桩应不大于50mm,摩擦型桩应不大于100mm,抗拔、抗水平荷载桩应不大于200mm。
⑤钢筋笼宜分段制作,接头宜采用焊接或机械连接,接头应相互错开。
⑥水下混凝土强度应按比设计强度提高等级配置,坍落度宜为180~220mm;水下混凝土灌注应
采用导管法连续灌注;水下混凝土超灌高度应高于设计桩顶标高1m以上,充盈系数不应小于1。
⑦桩底注浆导管应采用钢管,单根桩上数量不少于两根。注浆终止条件应控制注浆量与注浆压
力两个因素,以前者为主。满足下列条件之一即可终止注浆:
a.注浆总量达到设计要求;
b.注浆量不低于80%,且压力大于设计值。
导管组成 导管注满砼 浇筑过程中
2)沉管灌注桩
沉管灌注桩施工可选用单打法、复打法或反插法。单打法适用于含水量较小土层,复打法或反
插法适用于饱和土层。
(1)沉管灌注桩成桩过程为:桩机就位→锤击(振动)沉管→上料→边锤击(振动)边拔管,
并继续浇筑混凝土→下钢筋笼,继续浇筑混凝土及拔管→成桩。
扫码关注更多
第 5 页 共 8 页 内容学员专用请勿外泄
(2)施工要求
①桩管沉到设计标高并停止振动后应立即浇筑混凝土。管内灌满混凝土后应先振动,再拔管。
拔管过程中,应分段添加混凝土,保持管内混凝土面不低于地表面或高于地下水位1~1.5m。
②桩身配钢筋笼时,第一次混凝土应先浇至笼底标高,然后放置钢筋笼,再浇混凝土到桩顶标
高。
③沉管灌注桩全长复打桩施工时,第一次灌注混凝土应达到自然地面,复打施工应在第一次浇
筑的混凝土初凝之前完成。初打与复打的桩中心线应重合。
沉管灌注桩施工过程示意图。
沉管灌注桩施工过程
a)就位;b)沉套管;c)开始灌注混凝土;d)下钢筋骨架继续浇灌混凝土;e)拔管成型
3.桩基检测技术【必会】
(1)可分为施工前,为设计提供依据的试验桩检测,主要确定单桩极限承载力;桩基施工后,
为验收提供依据的工程桩检测,主要进行单桩承载力和桩身完整性检测。
(2)桩基检测的方法和目的
①单桩竖向抗压静载试验。目的是确定单桩竖向抗压极限承载力;判定竖向抗压承载力是否满
足设计要求;通过桩身应变、位移测试,测定桩侧、桩端阻力,验证高应变法的单桩竖向抗压承载
力检测结果。
②单桩竖向抗拔静载试验。目的是确定单桩竖向抗拔极限承载力;判断竖向抗拔承载力是否满
足设计要求;通过桩身应变、位移测试,测定桩的抗拔侧阻力。
③单桩水平静载试验。目的是确定单桩水平临界荷载和极限承载力,推定土抗力参数;判定水
平承载力或水平位移是否满足设计要求;通过桩身应变、位移测试,测定桩身弯矩。
④钻芯法。目的是检测灌注桩桩长、桩身混凝土强度、桩底沉渣厚度,判定或鉴别桩端持力层
岩土性状,判定桩身完整性类别。
⑤低应变法。目的是检测桩身缺陷及其位置,判定桩身完整性类别。
⑥高应变法。目的是判定单桩竖向抗压承载力是否满足设计要求;检测桩身缺陷及其位置,判
定桩身完整性类别;分析桩侧和桩端土阻力;进行打桩过程监控。
⑦声波透射法。目的是检测灌注桩桩身缺陷及其位置,判定桩身完整性类别。
声波透射法进行桩身完整性检测
(3)桩基检测开始时间应满足的条件
①采用低应变法和声波透射法检测,受检桩混凝土强度不应低于设计强度70%且不应低于
15MPa。
②采用钻芯法检测,受检桩混凝土龄期应达到28d,或者同条件养护试块强度达到设计强度要
求。
扫码关注更多
第 6 页 共 8 页 内容学员专用请勿外泄
③一般承载力检测前的休止时间:砂土地基不少于7d,粉土地基不少于10d,非饱和黏性土不少
于15d,饱和黏性土不少于25d。泥浆护壁灌注桩,宜延长休止时间。
(4)验收检测的受检桩选择条件
①施工质量有疑问的桩;
②局部地基条件出现异常的桩;
③承载力验收时选择部分Ⅲ类桩;
④设计方认为重要的桩;
⑤施工工艺不同的桩;
⑥宜按规定均匀和随机选择。
(5)验收检测时,宜先进行桩身完整性检测,后进行承载力检测。桩身完整性检测应在基坑开
挖后进行。
(6)桩身完整性分为I类桩、Ⅱ类桩、Ⅲ类桩、IV类桩共4类。I类桩桩身完整;Ⅱ类桩桩身有
轻微缺陷,不会影响桩身结构承载力的正常发挥;Ⅲ类桩桩身有明显缺陷,对桩身结构承载力有影
响;IV类桩桩身存在严重缺陷。

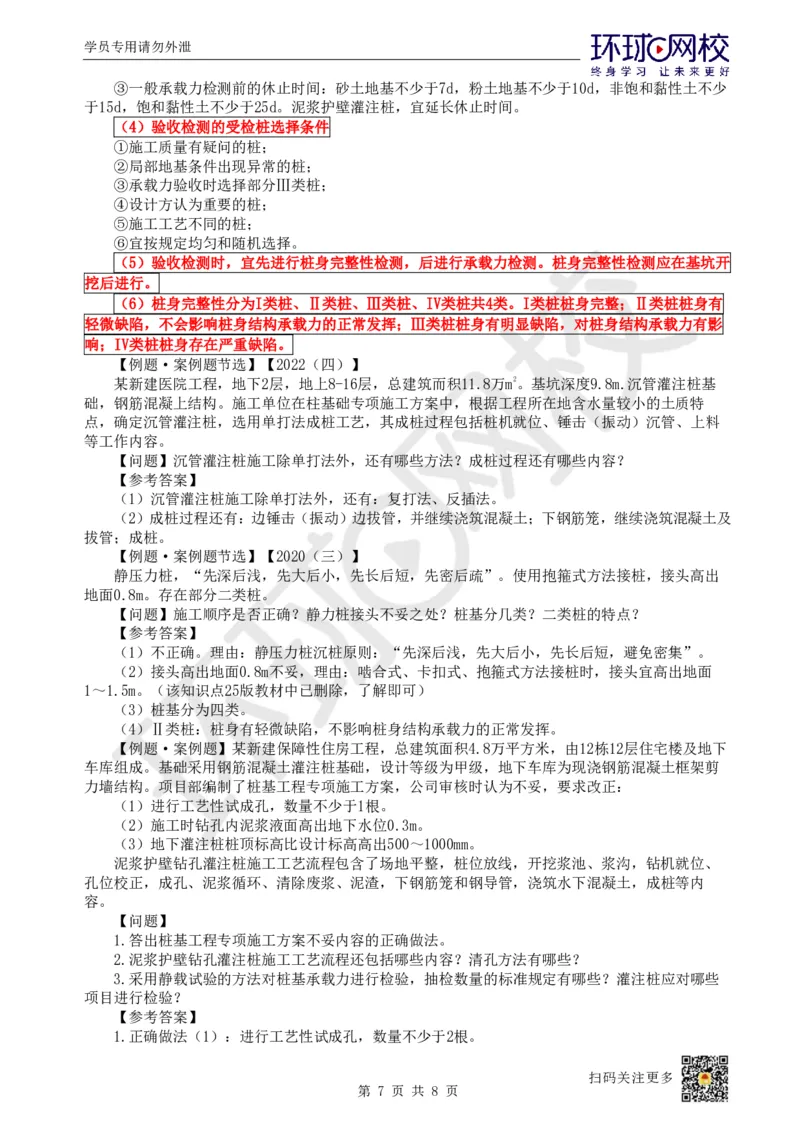

【例题·案例题节选】【2022(四)】
某新建医院工程,地下2层,地上8-16层,总建筑而积11.8万m2。基坑深度9.8m.沉管灌注桩基
础,钢筋混凝上结构。施工单位在柱基础专项施工方案中,根据工程所在地含水量较小的土质特
点,确定沉管灌注桩,选用单打法成桩工艺,其成桩过程包括桩机就位、锤击(振动)沉管、上料
等工作内容。
【问题】沉管灌注桩施工除单打法外,还有哪些方法?成桩过程还有哪些内容?
【参考答案】
(1)沉管灌注桩施工除单打法外,还有:复打法、反插法。
(2)成桩过程还有:边锤击(振动)边拔管,并继续浇筑混凝土;下钢筋笼,继续浇筑混凝土及
拔管;成桩。
【例题·案例题节选】【2020(三)】
静压力桩,“先深后浅,先大后小,先长后短,先密后疏”。使用抱箍式方法接桩,接头高出
地面0.8m。存在部分二类桩。
【问题】施工顺序是否正确?静力桩接头不妥之处?桩基分几类?二类桩的特点?
【参考答案】
(1)不正确。理由:静压力桩沉桩原则:“先深后浅,先大后小,先长后短,避免密集”。
(2)接头高出地面0.8m不妥,理由:啮合式、卡扣式、抱箍式方法接桩时,接头宜高出地面
1~1.5m。(该知识点25版教材中已删除,了解即可)
(3)桩基分为四类。
(4)Ⅱ类桩:桩身有轻微缺陷,不影响桩身结构承载力的正常发挥。
【例题·案例题】某新建保障性住房工程,总建筑面积4.8万平方米,由12栋12层住宅楼及地下
车库组成。基础采用钢筋混凝土灌注桩基础,设计等级为甲级,地下车库为现浇钢筋混凝土框架剪
力墙结构。项目部编制了桩基工程专项施工方案,公司审核时认为不妥,要求改正:
(1)进行工艺性试成孔,数量不少于1根。
(2)施工时钻孔内泥浆液面高出地下水位0.3m。
(3)地下灌注桩桩顶标高比设计标高高出500~1000mm。
泥浆护壁钻孔灌注桩施工工艺流程包含了场地平整,桩位放线,开挖浆池、浆沟,钻机就位、
孔位校正,成孔、泥浆循环、清除废浆、泥渣,下钢筋笼和钢导管,浇筑水下混凝土,成桩等内
容。
【问题】
1.答出桩基工程专项施工方案不妥内容的正确做法。
2.泥浆护壁钻孔灌注桩施工工艺流程还包括哪些内容?清孔方法有哪些?
3.采用静载试验的方法对桩基承载力进行检验,抽检数量的标准规定有哪些?灌注桩应对哪些
项目进行检验?
【参考答案】

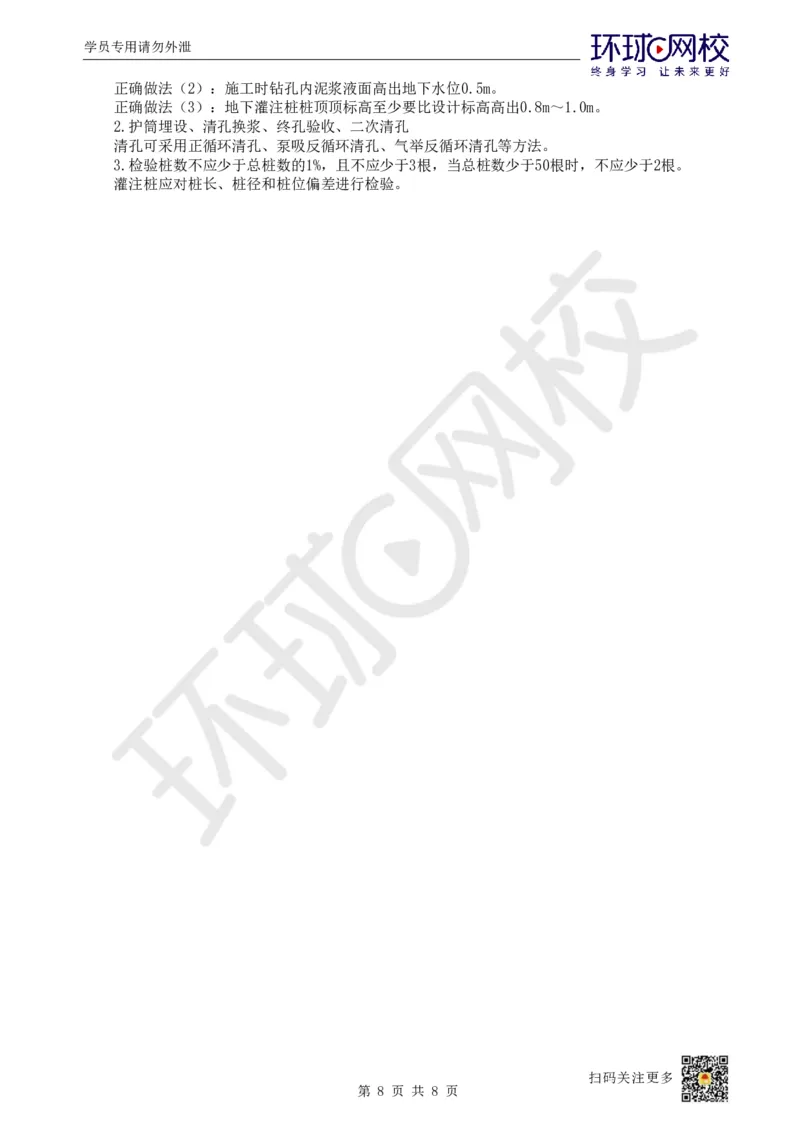

1.正确做法(1):进行工艺性试成孔,数量不少于2根。
扫码关注更多
第 7 页 共 8 页 内容学员专用请勿外泄
正确做法(2):施工时钻孔内泥浆液面高出地下水位0.5m。
正确做法(3):地下灌注桩桩顶顶标高至少要比设计标高高出0.8m~1.0m。
2.护筒埋设、清孔换浆、终孔验收、二次清孔
清孔可采用正循环清孔、泵吸反循环清孔、气举反循环清孔等方法。
3.检验桩数不应少于总桩数的1%,且不应少于3根,当总桩数少于50根时,不应少于2根。
灌注桩应对桩长、桩径和桩位偏差进行检验。
扫码关注更多
