2025环球网校一级建造师《公路工程管理与实务》精题必练
1.2 路基防护与支挡

【考点梳理】
【考点】防护工程设置与施工
【例题51·多选】下列坡面防护型式中,属于骨架植物防护的有( )。
A.锚杆钢丝网喷浆
B.锚杆混凝土框架植草
C.浆砌片石骨架植草
D.三维植物网
E.水泥混凝土空心块护坡
【例题52·多选】关于坡面喷射混凝土防护施工的说法,正确的有( )。
A.作业前应进行试喷
B.临时支护混凝土喷射厚度宜不小于60mm
C.喷射混凝土宜自上而下进行
D.长度方向上每50m设置伸缩缝
E.喷射混凝土终凝后,应立即开始养护,养护期宜不少于7d
【例题53·单选】浆砌片石护坡每( )m应设置一道伸缩缝。
A.5~10
B.10
C.10~15
D.20
【考点】支挡工程设置与施工
【例题54·多选】常用的支挡工程类型有( )。
A.护面墙
B.抗滑桩
C.边坡锚固
D.土钉支护
扫码关注更多内容
第 1 页 共 6 页学员专用 请勿外泄
E.挡土墙
【例题55·单选】柱板式锚杆挡土墙施工工序中,挡土板安装的紧前工序是( )。
A.肋柱安装
B.锚杆安放与注浆锚固
C.基础浇筑
D.挡土板预制
【例题56·多选】加筋土挡土墙的构成包含( )
A.锚杆
B.墙面板
C.填料
D.拉筋
E.肋柱
【例题57·多选】关于抗滑桩施工技术要求的说法,错误的是( )。
A.桩身强度达到设计强度的80%后方可开挖邻桩
B.应开挖一节、支护一节
C.开挖应分节进行,每节宜为0.5~1.0m
D.开挖应在上一节护壁混凝土终凝前进行
E.钢筋笼搭接接头不得设在土石分界和滑动面处
【例题58·案例节选】
【背景资料】
某施工单位承建了一级公路路基工程,路基宽度25m,其中K2+100~K2+500为路堑,K6+200~
K6+900为斜坡高路堤。K2+100~K2+500段路堑施工中,第一级边坡采用路堑挡土墙加固,第二级采

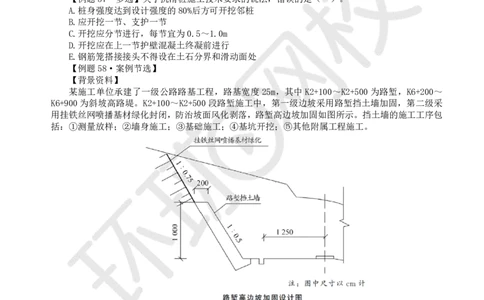

用挂铁丝网喷播基材绿化封闭,防治坡面风化剥落,路堑高边坡加固如图所示。挡土墙的施工工序包
括:①测量放样;②墙身施工;③基础施工;④基坑开挖;⑤其他附属工程施工。
在挡土墙施工中,施工单位有如下做法:
(1)基坑开挖分段跳槽进行。
(2)基础应在基础砂浆强度达到设计强度的70%后及时分层回填夯实。
(3)墙身泄水孔采用直径为50mm的圆形,上下排泄水孔应对齐布置,左右排泄水孔应设置在伸
缩缝或沉降缝处。
【问题】
1.写出挡土墙施工工序的正确顺序(用序号表示,如⑤①③②④)。工序⑤中的其他附属工程包
括哪些构造物?
2.按照挡土墙墙背形式划分,K2+100~K2+500段路堑挡土墙属于哪种形式的挡土墙?
3.逐条判断挡土墙施工中的做法是否正确,不正确的写出正确做法。
1.3 路基排水
扫码关注更多内容
第 2 页 共 6 页学员专用 请勿外泄
【考点梳理】
【考点】路基排水

【例题59·多选】当地下水埋藏浅或无固定含水层时,可采用的排水设施有( )。
A.排水垫层
B.截水沟
C.渗井
D.渗沟
E.暗沟
【例题60·单选】某路堤的基底有1处直径8cm的泉眼,针对该水源应设置的排水设施是( )。
A.暗沟
B.截水沟
C.拦水带
D.渗井
【例题61·单选】当坡面有集中地下水时,可设置( )并将排出的水引入路堑边沟排除。
A.渗井
B.仰斜式排水孔
C.排水隧道
D.渗沟
【例题62·单选】渗沟沟底不能埋入不透水层时,两侧沟壁均应设置( )。
A.防水层
B.封闭层
C.排水层
D.反滤层
【例题63·案例节选】
【背景资料】
某施工单位承建了长度为10km的山岭重丘区二级公路工程,半填半挖路基典型横断面示意图如
图所示。
扫码关注更多内容
第 3 页 共 6 页学员专用 请勿外泄
【问题】写出图中构造物 A、B、C的名称。
1.4 路基工程质量通病及防治措施
【考点梳理】
【考点】路基工程质量通病及防治措施

【例题64·单选】路基边缘压实度不足的预防措施包括( )。
A.路基施工应按设计的要求进行超高填筑
B.控制碾压工艺,保证机具碾压到边
C.确保压路机轮迹不重叠
D.确保边缘带碾压频率不高于行车带
【例题65·多选】属于路基网裂病害的预防及治理措施有( )。
A.选用塑性指数高的土
B.填料中可以掺加石灰、水泥进行改性处理
C.控制填土最佳含水率时碾压
D.加强养护,避免表面水分过分损失
E.若因下层土过湿,可采取换填土或掺加生石灰粉等技术措施处治
扫码关注更多内容
第 4 页 共 6 页学员专用 请勿外泄
参考答案及解析
1.2 路基防护与支挡
【考点】防护工程设置与施工
51.【答案】BCE
【解析】骨架植物防护:浆砌片石(或混凝土)骨架植草、水泥混凝土空心块护坡、锚杆混凝土
框架植草。
52.【答案】AB
【解析】喷射混凝土宜自下而上进行。喷射混凝土面层应在长度方向上每30m设伸缩缝,缝宽1O~
20mm。喷射混凝土初凝后,应立即开始养护。养护期宜不少于7d。
53.【答案】C
【解析】浆砌片石护坡每10~15m应设置一道伸缩缝。
【考点】支挡工程设置与施工
54.【答案】BCDE
【解析】防止路基或山体因重力作用而坍塌、主要起支承路基填土或山坡土体作用的措施称为支
挡工程。常用的支挡工程类型有挡土墙、边坡锚固、土钉支护、抗滑桩等。
55.【答案】A
【解析】锚杆挡土墙施工工序主要有基坑开挖→基础浇(砌)筑→锚杆制作→钻孔→锚杆安放与
注浆锚固→肋柱和挡土板预制→肋柱安装→挡土板安装→墙后填料填筑与压实等。
56.【答案】BCD
【解析】加筋土挡土墙由填料、在填料中布置的拉筋以及墙面板三部分组成。
57.【答案】AD
【解析】桩身强度达到设计强度的75%后方可开挖邻桩。开挖应在上一节护壁混凝土终凝后进行,
护壁混凝土模板支撑应在混凝土强度达到能保持护壁结构不变形后方可拆除。
58.【参考答案】
1.(1)挡土墙施工工序为:①④③②⑤。
(2)其他附属工程包括:伸缩缝与沉降缝、泄水孔、锥坡。
2.按照挡土墙墙背形式划分属于仰斜式挡土墙。
3.(1)正确。
(2)不正确。正确做法:基础应在基础砂浆强度达到设计强度的75%后及时分层回填夯实。
(3)不正确。正确做法:上下排泄水孔应交错布置,左右排泄水孔应避开伸缩缝与沉降缝。
1.3 路基排水
【考点】路基排水
59.【答案】ADE
【解析】当地下水埋藏浅或无固定含水层时,可采用排水垫层、 隔离层、暗沟、渗沟等。当地
下水埋藏较深或存在固定含水层时,可采用仰斜式排水孔、渗井、排水隧洞等。
60.【答案】A
【解析】路基基底范围有泉水外涌时,宜设置暗沟(管)将水引排至路堤坡脚外或路主边沟内。
61.【答案】B
【解析】当坡面有集中地下水时,可设置仰斜式排水孔并将排出的水引入路堑边沟排除。
62.【答案】D
【解析】渗沟沟底不能埋入不透水层时,两侧沟壁均应设置反滤层。
63.【参考答案】
A—填石渗沟(或暗沟、盲沟)。
B—平台截水沟(平台排水沟)。
C—排水沟。
1.4 路基工程质量通病及防治措施
【考点】路基工程质量通病及防治措施
64.【答案】B
【解析】路基边缘压实度不足的防治措施:
(1)路基施工应按设计的要求进行超宽填筑。
扫码关注更多内容
第 5 页 共 6 页学员专用 请勿外泄
(2)控制碾压工艺,保证机具碾压到边。
(3)认真控制碾压顺序,确保轨迹重叠宽度和段落搭接超压长度。
(4)提高路基边缘带压实遍数,确保边缘带碾压频率高于或不低于行车带。
(5)校正坡脚线位置,路基填筑宽度不足时,返工至满足设计和规范要求(注意:亏坡补宽时
应开蹬填筑,严禁贴坡),控制碾压顺序和遍数。
65.【答案】BCDE
【解析】路基网裂预防及治理措施:
(1)采用合格的填料,或采取掺加石灰、水泥改性处理措施。
(2)选用塑性指数符合规范要求的土填筑路基,控制填土最佳含水率时碾压。
(3)加强养护,避免表面水分过分损失。
(4)认真组织,科学安排,保证设备匹配合理,施工工序衔接紧凑。
(5)若因下层土过湿,应查明其层位,采取换填土或掺加生石灰粉等技术措施处治。
