注塑车间多机台排产表:一张Excel搞定自动排产

注塑车间多机台排产表:一张Excel搞定自动排产

做生产计划的朋友都知道,多机台排产是最让人头疼的活儿——十几台注塑机、几十个订单、不同模数周期、交期还各不相同,手工排产不仅耗时,还容易出错。今天分享一套注塑车间多机台自动排产Excel模板,PMC和生产计划员直接能用。

这套排程模板是干什么的?

这是一套面向注塑车间的周生产排期与负荷预算表,核心解决3个问题:每台机每天排什么产品、排多少量、机台负荷是否均衡。输入订单和机台参数后,自动生成甘特图式排产结果。

谁适合用?

  • PMC/生产计划员:日常排产、滚动更新

  • 注塑车间主管:查看机台负荷、协调资源

  • 制造业生产管理:需要多机台排产

功能板块拆解

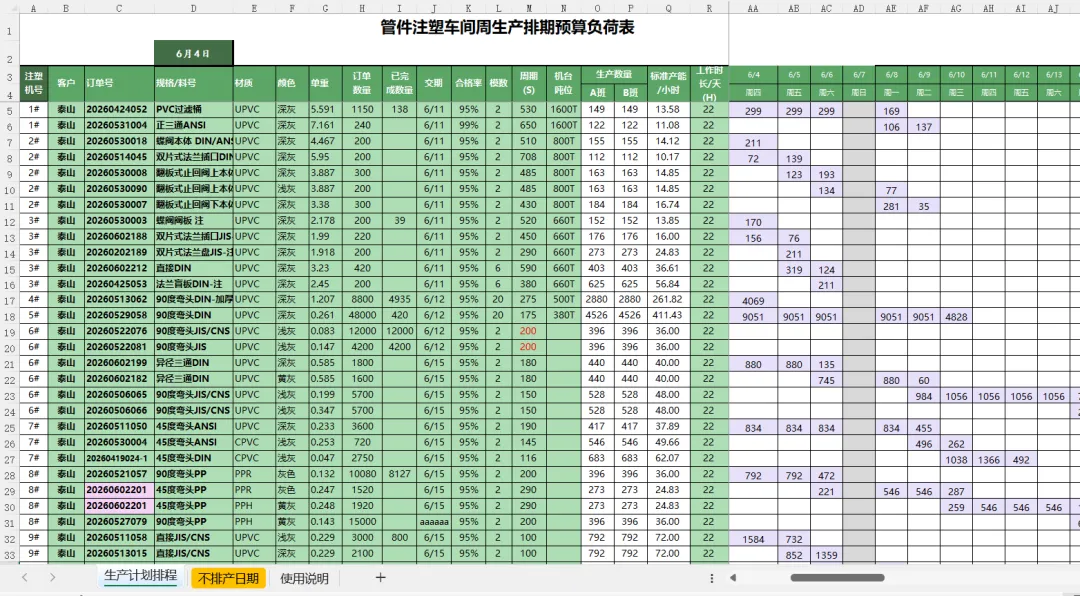

板块一:订单与机台参数录入区(B~R列)

填写客户、订单号、规格料号、材质颜色、单重、订单数量、已完成数量、交期、合格率、模数、周期、机台吨位等基础数据。模板会自动计算“需生产数量”和“需要生产工时”,省去手工换算。

板块二:自动排产计算区(S~Y列)

根据标准产能、每日工作时长,自动算出日计划排产量和需要生产工时。核心逻辑是:先算每天能产多少,再按需生产数量倒推需要几天,自动生成开始日期和结束日期。

板块三:不排产日期管理

独立Sheet罗列设备检修、休息日,排产时自动跳过这些日期,避免排到停产日。

板块四:机台负荷统计(底部区域)

按机号汇总每日负荷比例,一眼看出哪台机排满了、哪台还有余量,方便调平衡。

板块五:滚动排产

每日更新起始日期和已完成数量,整张表自动重算,实现滚动排产。

关注
重播 分享 赞

使用要点

只需三步:D3设置排产起始日 → 填写订单和机台参数 → 更新已完成数量。排产结果自动刷新,甘特图区域直观展示每台机每天的产出安排。
