一座电厂,3300万吨二氧化碳,比全美最脏煤电厂还狠两倍,而它的主人,六年前刚签下"2040年净零碳排"的气候承诺书。
这段真实故事在2026年8月第一周从得克萨斯州西部荒漠里浮出水面,带着几分反乌托邦小说的气息。

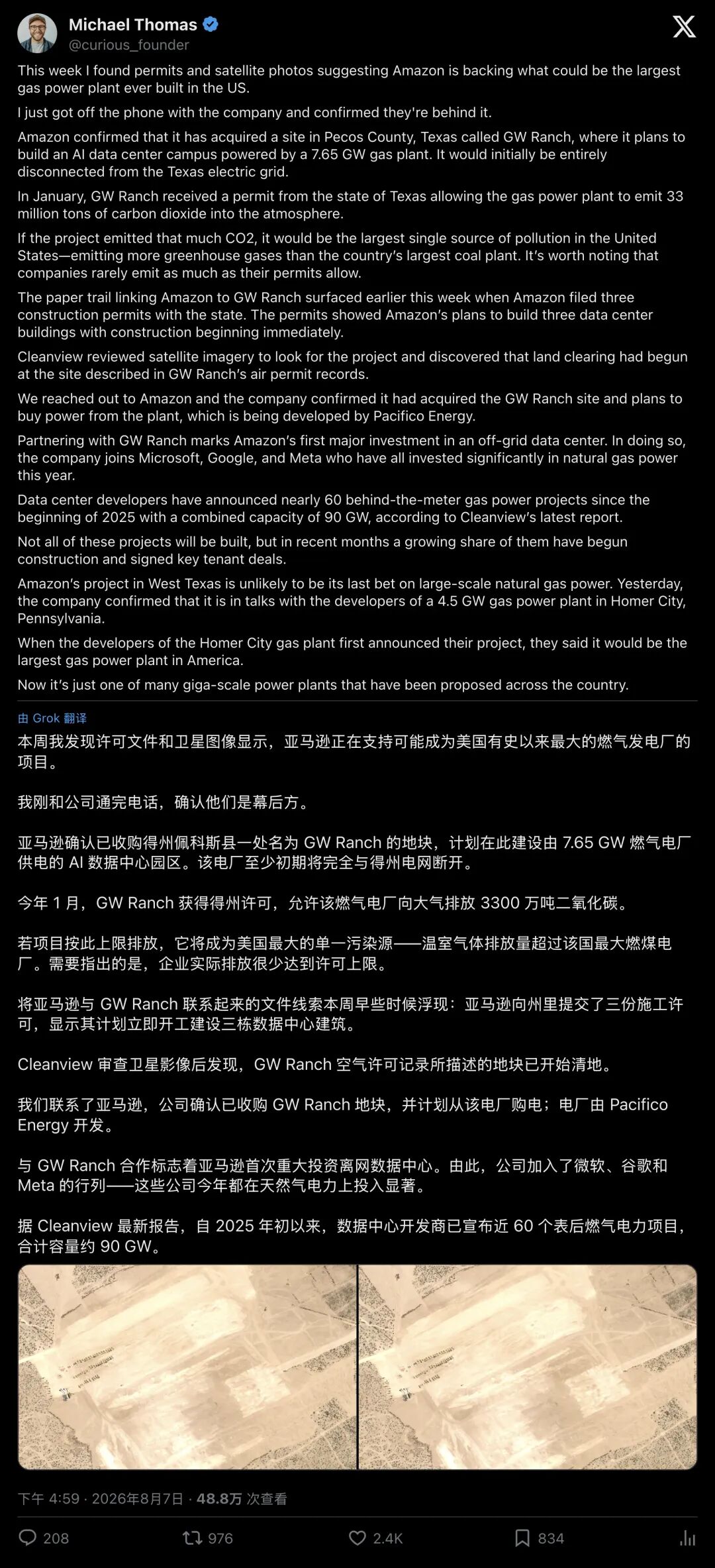

一个叫Michael Thomas的独立调查者,从三份施工许可和几张卫星照片里,拼出了一个惊天拼图:亚马逊悄悄买下了佩科斯县一块叫GW Ranch的巨型地皮,准备在上面盖AI数据中心,旁边配一座装机7.65吉瓦的天然气发电厂。他拿起电话打给亚马逊,对方确认了

▲ 独立调查者Michael Thomas发布的长帖,附卫星影像显示GW Ranch地块已开始清地,是本次事件的一手信源
7.65吉瓦是什么概念?一座"超级电厂"的诞生
先说个直觉:1吉瓦大约等于一座大型核电机组的输出功率。7.65吉瓦,意味着这座天然气电厂如果满功率运转,瞬时发电能力相当于七八座核电站同时开机。
再换个说法你家的空调大概1.5千瓦,7.65吉瓦可以同时驱动500万台空调。数据中心的GPU集群却要7×24小时不停歇地吞电,负荷几乎始终贴着峰值。
这座电厂的开发商叫Pacifico Energy。2026年1月,他们从得州环境质量委员会(TCEQ)手里拿到了空气排放许可:35台燃气轮机,年排放上限约3300万吨二氧化碳。许可文件白纸黑字,编号PSDTX1672。
3300万吨是什么量级?美国目前排放最凶猛的在运电厂,一座老煤电厂,年排放大约1600万吨。GW Ranch的许可上限,是它的两倍还多。
当然,许可上限不等于实际排放,这个区别至关重要。就像你的驾照允许你开到120码,不代表你每天都飙到120。企业实际排放通常远低于许可天花板。但问题在于:当你申请的驾照上写着时速300公里,人们有理由问一句,你到底想干什么?
"私有电网":一场绕过电网的算力闪电战
这个项目最魔幻的部分,在于它根本不接电网。
没错GW Ranch设计为完全离网运行,发电厂和数据中心肩并肩建在同一块地上,电力自产自销,初期与得州公共电网(ERCOT)零连接。业内术语叫"behind-the-meter",表后发电,意思是电表都省了,电力压根不经过公共配电系统。

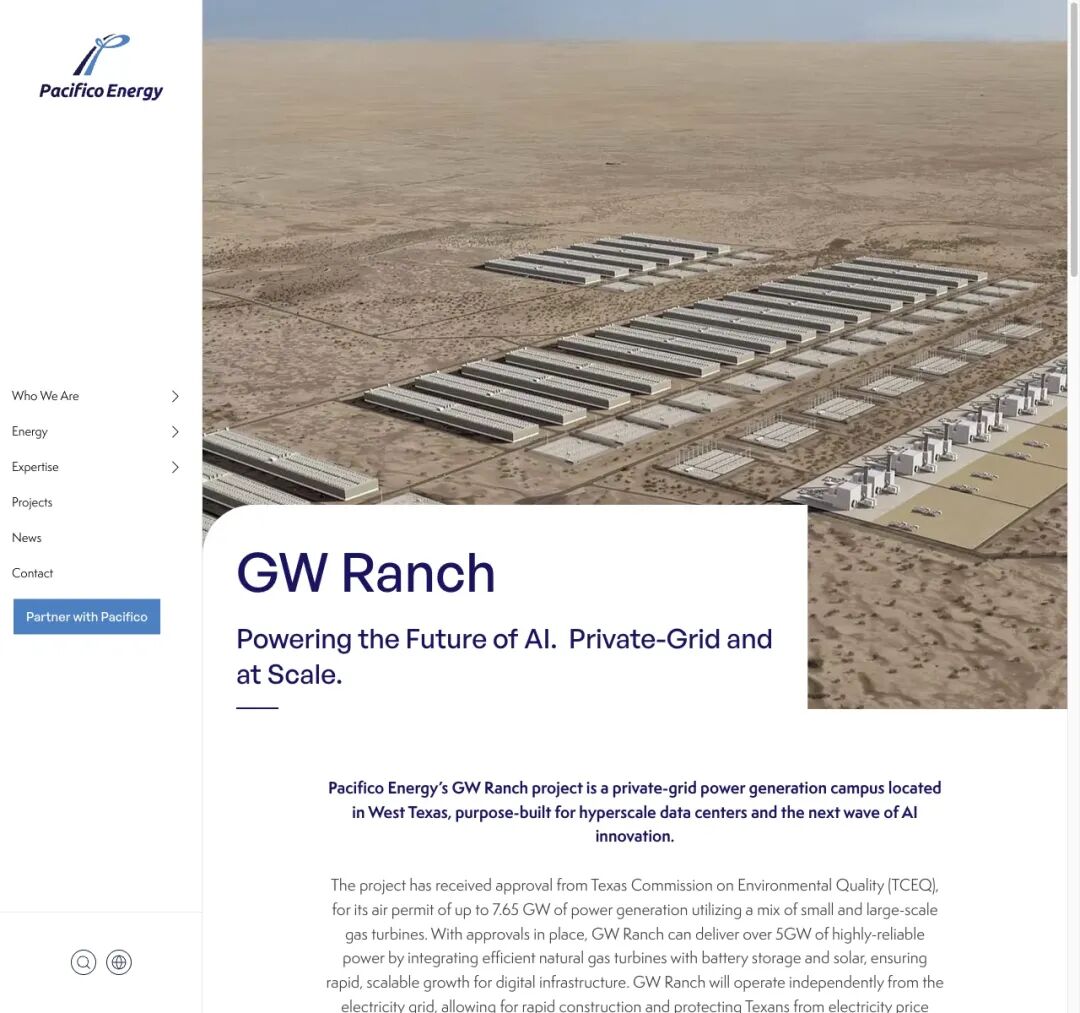

▲ Pacifico Energy官网展示的GW Ranch效果图:荒漠中成排的白色厂房,一座为AI而生的私有电力王国
为什么要这么干?答案藏在一个残酷的数字里:从公用事业公司排队拿电,等待时间可能长达五年。对于争分夺秒扩建AI算力的科技巨头来说,五年等于一个世纪。于是他们选择了最粗暴的方案,在园区内自建燃气电厂,发出的电就地使用。
亚马逊并非首家采用这种方案的公司。微软联手雪佛龙,就在佩科斯县30英里外建了另一座约2.67吉瓦的co-located气电数据中心。谷歌、Meta也都在2025-2026年大举加码天然气发电。据Cleanview统计,2025年初以来,全美已宣布近60个表后气电项目,合计装机约90吉瓦。
得州二叠纪盆地,这个过去十年因页岩油气繁荣而闻名的地方,正在经历一场诡异的产业轮回。*曾经,资本追着页岩气涌进荒漠,建管网、打油井。如今,资本追着GPU涌进同一片荒漠,建电厂、盖机房。*终端从炼油厂变成了AI算力工厂,但脚下烧的,还是同一条管道里的天然气。
气候承诺的"薛定谔"时刻
故事讲到这里,不得不打开亚马逊2019年高调签署的那份文件,The Climate Pledge。
这是贝索斯时代的标志性举措:亚马逊联合Global Optimism发起气候承诺,号召全球企业在2040年实现净零碳排放,比巴黎协定目标提前十年。签约仪式声势浩大,电动配送车、碳免费电力、供应商减排……各种安排组合起来,像一份ESG教科书。
然后是现实亚马逊2025年可持续报告显示:公司全年温室气体排放约8090万吨二氧化碳当量,同比上升16%。这个数字,大致相当于新西兰一整个国家的年排放量。上升的主要驱动力?数据中心扩张

▲ 金融博主Hedgie将3300万吨许可与Climate Pledge并置,质疑气候承诺"便宜时有效,昂贵时让位"
面对铺天盖地的质疑,亚马逊发言人Margaret Callahan回应称(大意):"世界与我们当初共同发起气候承诺时已经不同了,但承诺本身没有改变。"
这段回应承认了现实已经偏离预期轨道,同时坚持原有目标。在AI资本开支据报可达年2000亿美元量级的当下,"2040净零"正被推向一个薛定谔式的叠加态:官网和PPT里仍有它,3300万吨的许可文件却在削弱它的分量。
亚马逊的标准声明还强调了几个防守要点:GW Ranch由新建现场发电供电,不会抬高得州家庭电价;项目探索光伏与电池储能;用水采用不适于饮用或灌溉的咸水这些安排对应了公众最关心的电价和水资源问题,强调项目自行承担能源与用水成本。
但批评者指出了一个结构性问题:表后气电恰恰因为绕开了电网,使得公共电网中可再生能源的比例无法"覆盖"这笔负荷。你自建了一座化石电厂,然后说自己"没有增加电网的碳排放",这在会计上或许成立,在物理上却是大气层不认的账。
一场全行业的"化石电力冲刺"
把镜头拉远,GW Ranch是这场全行业化石电力冲刺的缩影。
Global Energy Monitor的报告显示,截至2025年,美国在研燃气发电装机已飙升至约252吉瓦,如果全部建成,将使现有天然气发电舰队增长近一半。其中超过三分之一明确标注为直接服务数据中心。得州一个州就囊括了约80吉瓦规划,近半拟为数据中心供电。
国际能源署(IEA)给出了更宏观的预判:全球数据中心用电到2030年可能较当前成倍增长,美国占据增量的巨大份额。可再生能源和天然气被视为两大主要供给来源,但可再生需要时间建设和并网,天然气"快"的优势让它在AI算力扩建的节奏下占据了先手位。
但"快"也有代价GE Vernova、西门子、三菱等主流燃气轮机制造商的产能已经排满,交期被拉长到5-7年。有的开发商甚至开始考虑用半挂车载移动燃气机组、航改燃机、甚至邮轮用的船舶动力轮机来填补缺口,这幅画面本身就足够魔幻:为了让AI更快地学会写诗和画画,人类把远洋巨轮的心脏拆下来,装进沙漠里的临时发电站。
更深层的隐忧是路径依赖一旦数千亿美元砸进了燃气轮机、管线和电厂基建,这些资产不会因为气候目标而自动报废。一座设计寿命30-40年的天然气电厂,即使原始客户的AI需求饱和,闲置产能也会被其他买家接手,沉没成本会自己寻找出路,哪怕那条路通向更多的碳排放。
荒漠里的未来
站在佩科斯县8000英亩的荒漠上,你能看到两个截然不同的未来在同一片土地上角力。
一个未来属于算力:35台燃气轮机日夜轰鸣,为数以万计的GPU提供永不中断的电流,训练出下一代改变世界的AI模型。Pacifico承诺首批电力在2027年第一季度送达,2028年扩至约1吉瓦,2031年突破5吉瓦。亚马逊说这将创造数千个就业岗位
另一个未来属于大气层:每一度电背后都跟着二氧化碳分子,它们不认识许可文件上的数字,也不关心财报上的ESG章节。它们只会忠实地执行物理定律,上升、积聚、加热。

▲ Interesting AF账号以简洁的图文摘要介绍这场争议
整个行业都在做同样的事,让这种不安继续蔓延。微软在30英里外建气电站,谷歌在签天然气合同,Meta在扩张能源版图。它们同时也在谈核电、谈轨道太阳能、谈碳捕集,那些方案多指向2030年甚至2035年,GPU的订单却已等在眼前。
当一个行业的技术愿景跑在能源转型前面,而资本又拒绝等待,你就会看到今天这幅景象:最先进的人工智能,由最古老的化石能源驱动,在一份气候承诺的注视下,于荒漠中拔地而起。
这幅近乎讽刺的景象,正是2026年的现实。
