北师大版四年级数学上册教学计划及进度表
一、教材分析:
本学期教材内容共八个单元,分别是:①认识更大的数;②线与角;
③乘法;④运算律;⑤方向与位置;⑥除法;⑦生活中的负数;⑧
可能性。

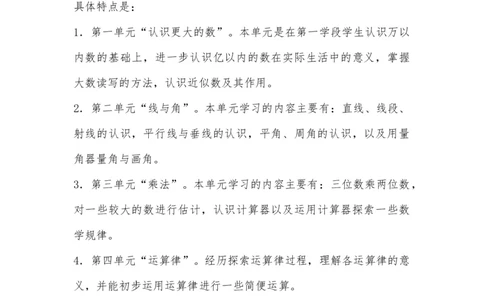

具体特点是:
1.第一单元“认识更大的数”。本单元是在第一学段学生认识万以
内数的基础上,进一步认识亿以内的数在实际生活中的意义,掌握
大数读写的方法,认识近似数及其作用。
2.第二单元“线与角”。本单元学习的内容主要有:直线、线段、
射线的认识,平行线与垂线的认识,平角、周角的认识,以及用量
角器量角与画角。
3.第三单元“乘法”。本单元学习的内容主要有:三位数乘两位数,
对一些较大的数进行估计,认识计算器以及运用计算器探索一些数
学规律。
4.第四单元“运算律”。经历探索运算律过程,理解各运算律的意
义,并能初步运用运算律进行一些简便运算。
5.第五单元“方向与位置”。本单元学习的主要内容有:在方格纸
上用数对表示某一点的位置,根据方向(任意方向)和距离确定物
体的位置。在第一学段中,学生已经认识了 8 个方向和简单的路线

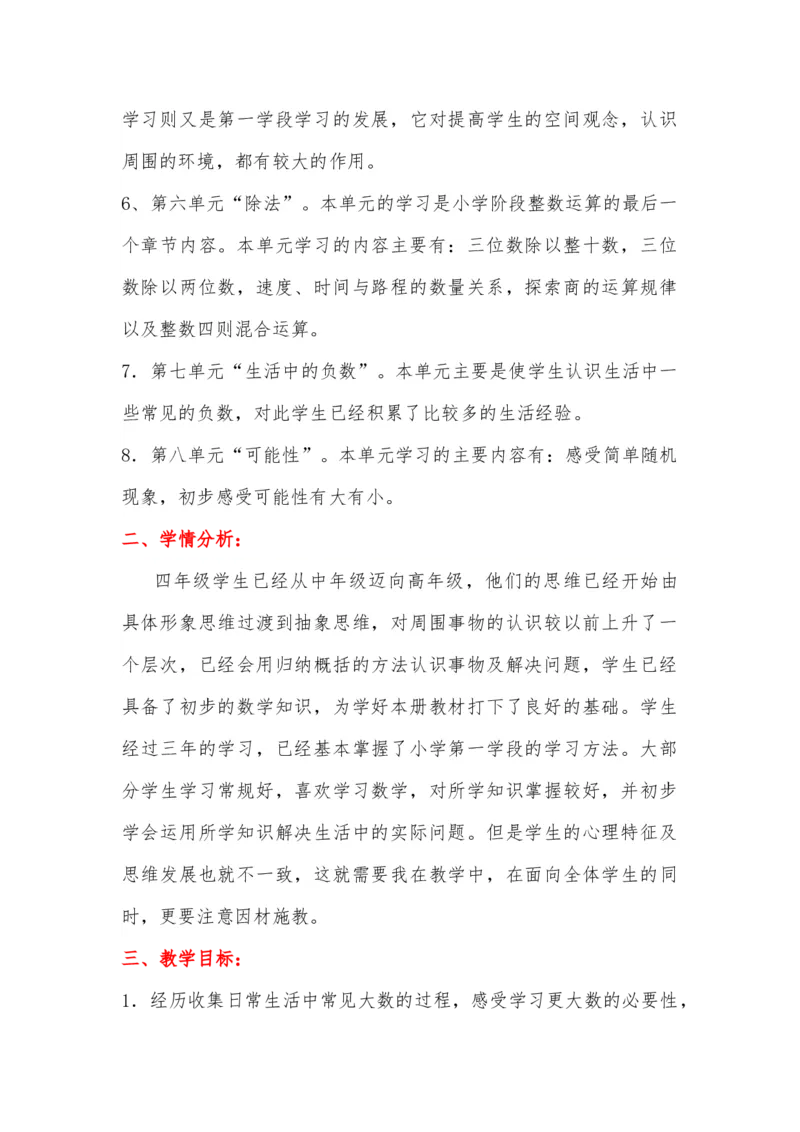

等知识,这些知识的学习为本单元的学习打下了基础。而本单元的学习则又是第一学段学习的发展,它对提高学生的空间观念,认识
周围的环境,都有较大的作用。
6、第六单元“除法”。本单元的学习是小学阶段整数运算的最后一
个章节内容。本单元学习的内容主要有:三位数除以整十数,三位
数除以两位数,速度、时间与路程的数量关系,探索商的运算规律

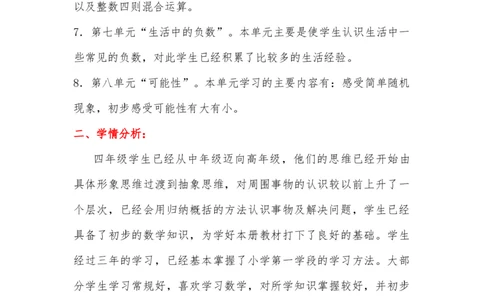

以及整数四则混合运算。
7.第七单元“生活中的负数”。本单元主要是使学生认识生活中一
些常见的负数,对此学生已经积累了比较多的生活经验。
8.第八单元“可能性”。本单元学习的主要内容有:感受简单随机
现象,初步感受可能性有大有小。
二、学情分析:
四年级学生已经从中年级迈向高年级,他们的思维已经开始由
具体形象思维过渡到抽象思维,对周围事物的认识较以前上升了一
个层次,已经会用归纳概括的方法认识事物及解决问题,学生已经
具备了初步的数学知识,为学好本册教材打下了良好的基础。学生
经过三年的学习,已经基本掌握了小学第一学段的学习方法。大部
分学生学习常规好,喜欢学习数学,对所学知识掌握较好,并初步
学会运用所学知识解决生活中的实际问题。但是学生的心理特征及
思维发展也就不一致,这就需要我在教学中,在面向全体学生的同
时,更要注意因材施教。
三、教学目标:
1.经历收集日常生活中常见大数的过程,感受学习更大数的必要性,并能体验大数的实际意义;认识亿以内数的计数单位,了解各单位
之间的关系,并会正确读、写;能比较亿以内数的大小;掌握万、
亿为单位表示大数的方法;认识近似数,能求一个数的近似数,能
对大数进行估计。

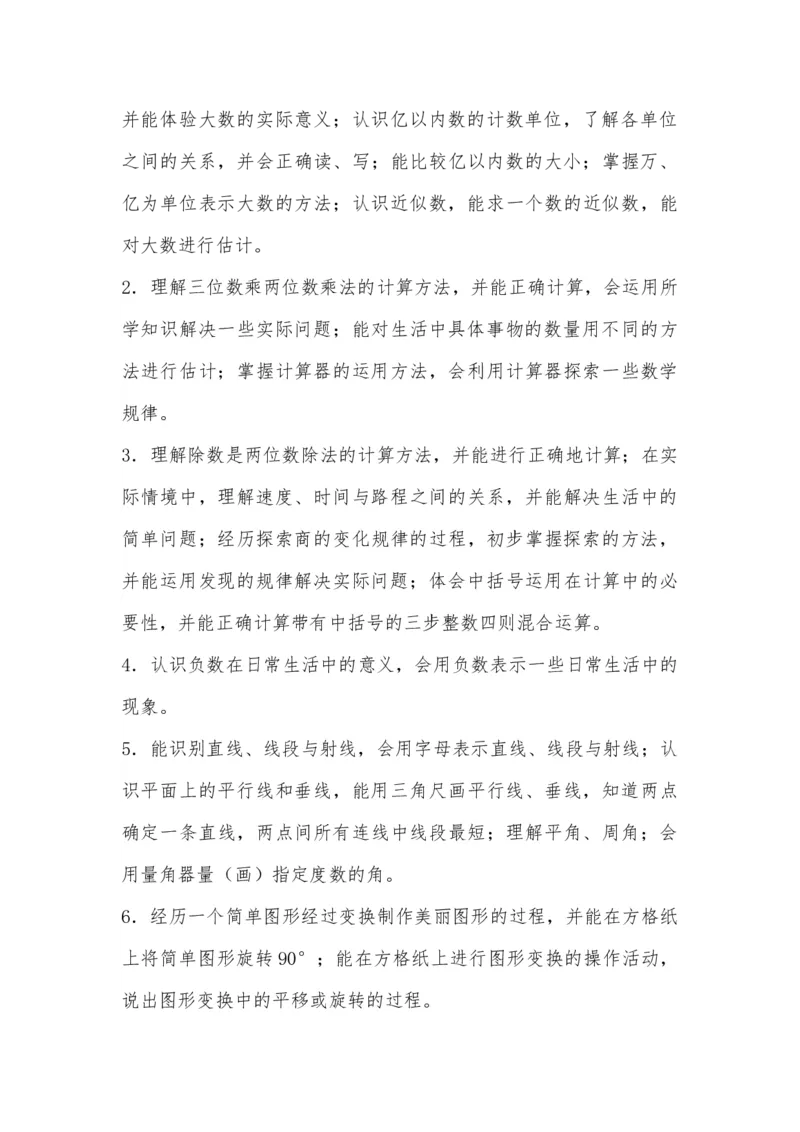

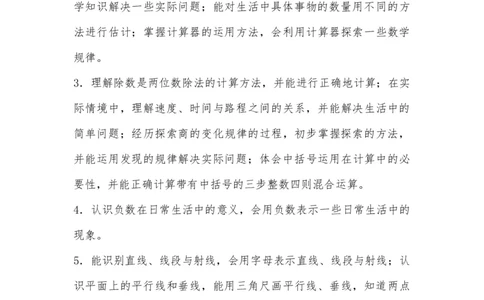

2.理解三位数乘两位数乘法的计算方法,并能正确计算,会运用所
学知识解决一些实际问题;能对生活中具体事物的数量用不同的方
法进行估计;掌握计算器的运用方法,会利用计算器探索一些数学
规律。
3.理解除数是两位数除法的计算方法,并能进行正确地计算;在实
际情境中,理解速度、时间与路程之间的关系,并能解决生活中的
简单问题;经历探索商的变化规律的过程,初步掌握探索的方法,
并能运用发现的规律解决实际问题;体会中括号运用在计算中的必
要性,并能正确计算带有中括号的三步整数四则混合运算。
4.认识负数在日常生活中的意义,会用负数表示一些日常生活中的
现象。
5.能识别直线、线段与射线,会用字母表示直线、线段与射线;认
识平面上的平行线和垂线,能用三角尺画平行线、垂线,知道两点
确定一条直线,两点间所有连线中线段最短;理解平角、周角;会
用量角器量(画)指定度数的角。
6.经历一个简单图形经过变换制作美丽图形的过程,并能在方格纸
上将简单图形旋转 90°;能在方格纸上进行图形变换的操作活动,
说出图形变换中的平移或旋转的过程。7.能在具体的情境中,用数对来表示物体位置;在具体的情境中,
用方向和距离表示物体的位置。
8.体会统计图中 1格表示多个单位的必要性,并进一步理解条形统
计图的特点;理解复式统计图的实际意义,并能把生活中的一些数
据绘制成复式统计图;认识单式折线统计图的特点,能将生活中的
一些数据,绘制成折线统计图,并能从折线统计图上预测事物变化
的趋势。
四、教学重难点:
教学重点:
大数读写的方法,乘、除法口算、笔算能力的培养,估算能力的
培养,鼓励解决问题策略与算法的多样化。
教学难点:
笔算除法,培养学生应用数学的意识与独立解决问题的能力。
五、教学措施:
1.从学生的生活经验出发引导学生学习数学,感受生活中处处有数
学。
2.加强直观演示和实践操作,引导学生积极参与知识的形成过程,
感受成功的体验。
3.引导学生揭示知识间的联系,探索规律。
4.激发学生学习数学的兴趣,注重培养自主学习的意识和习惯,尊
重学生个体差异,鼓励学生选择适合自己的学习方式,引导学生在
实践中学会学习。5.注重培养学生的思维灵活性和创新意识。
6.注重让学生参与小组合作学习,培养学生的合作、交流意识。
7.遵循学生的身心发展规律和数学学习规律,选择教学策略。
8.加强导优辅差工作,特别是差生的辅导,努力使他们迎头赶上。
六、教学进度:
周次 日期 天数 教学内容
第1周 9.2-9.8 5 一、认识更大的数
第2周 9.9-9.15 6 二、线与角
第3周 9.16-9.22 4 二、线与角
第4周 9.23-9.29 6 三、乘法
第5周 9.30-10.6 1 三、乘法
第6周 10.7-10.13 5 三、乘法、整理与复习(一)
第7周 10.14-10.20 5 四、图形的变换
第8周 10.21-10.27 5 复习
第9周 10.28-11.3 5 复习与期中测评
第10周 11.4-11.10 5
五、方向与位置
第11周 11.11-11.17 5
六、除法
第12周 11.18-11.24 5 六、除法
第13周 11.25-12.1 5 六、除法
第14周 12.2-12.8 5 七、生活中的负数
第15周 12.9-12.15 5 整理与复习(二)
第16周 12.16-12.22 4 八、统计
第17周 12.23-12.29 5 复习
第18周 12.30-1.5 4 期末总复习
第19周 1.6-1.12 5 期末测评
