2025 年 4 月 26 日挣值法专项测试
(一)
背景资料
某施工单位承揽到一个架空光缆线路工程,线路全长60公里,由一个中继段构成,
施工单位承包全部材料。合同规定此工程于6月1日开工, 6月30日完工,施工计划
速度为 2公里/天,合同价格为 12 元/米,施工单位预算成本为8 元/米。至6 月 15 日
下班,项目经理检查发现,完成施工25公里,实际开支30万元。
问题
1、计算施工单位6月15日下班时的计划工作预算成本BCWS,已完工作预算成本BCWP,

已完工作实际成本ACWP。
2、计算施工单位 6 月 15 日下班时的 SPI、CPI,并分析进度、成本情况,说明应对措
施。
通信考试公众号:川杨学堂
1更多考试宝典资料,请去“川杨学堂”https://shop116803965.taobao.com
(二)
背景资料

某施工单位承接了一项设备安装工程,该工程主要包含4项工作:设备安装、线缆
布放、加电及本机测试和系统测试,总预算成本分别为60 万元、20万元、20万元、10
万元。
该工程每项工作的预算成本分布如下(单位:万元),成本按周平均分配:
工作名称 总预算成本 第1周 第2周 第3周 第4周 第5周 第6周 第7周
设备安装 60
线缆布放 20
加电及本机测试 20
系统测试 10

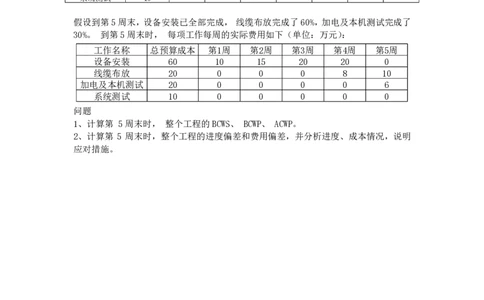

假设到第5周末,设备安装已全部完成, 线缆布放完成了60%,加电及本机测试完成了
30%。 到第5周末时, 每项工作每周的实际费用如下(单位:万元):
工作名称 总预算成本 第1周 第2周 第3周 第4周 第5周
设备安装 60 10 15 20 20 0
线缆布放 20 0 0 0 8 10
加电及本机测试 20 0 0 0 0 6
系统测试 10 0 0 0 0 0
问题
1、计算第 5周末时, 整个工程的BCWS、 BCWP、 ACWP。
2、计算第 5 周末时,整个工程的进度偏差和费用偏差,并分析进度、成本情况,说明
应对措施。
通信考试公众号:川杨学堂
2更多考试宝典资料,请去“川杨学堂”https://shop116803965.taobao.com
(三)
背景资料

某通信工程项目施工合同于 2021 年 12 月签订,约定合同工期为 10 周,承包人按
合同工期要求编制了工程施工进度计划的网络图(持续时间单位:周),并经监理工程
师审核批准。
B H
3
2 3
A C E F I
1 2 4 6 7 8
2 2 2 3 1
D G
5
2 1

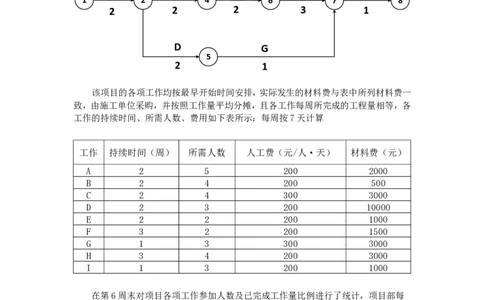

该项目的各项工作均按最早开始时间安排,实际发生的材料费与表中所列材料费一
致,由施工单位采购,并按照工作量平均分摊,且各工作每周所完成的工程量相等,各
工作的持续时间、所需人数、费用如下表所示:每周按7天计算
工作 持续时间(周) 所需人数 人工费(元/人·天) 材料费(元)
A 2 5 200 2000
B 2 4 200 500
C 2 4 300 3000
D 2 3 200 10000
E 2 2 200 1000
F 3 2 200 1500
G 1 3 300 3000
H 3 4 200 3000
I 1 3 200 1000
在第6周末对项目各项工作参加人数及已完成工作量比例进行了统计,项目部每
周实际参加人数及各周末统计的已完成工作量比例见下表:
通信考试公众号:川杨学堂
3更多考试宝典资料,请去“川杨学堂”https://shop116803965.taobao.com

工作 实际参加人数(人) 已完成该项工作的工作量比例
名称 第1周 第2周 第3周 第4周 第5周 第6周 第1周 第2周 第3周 第4周 第5周 第6周
A 5 8 40% 100%
B 4 3 60% 100%
C 5 3 70% 100%
D 4 4 50% 100%
E 2 4 30% 100%
F
G 5 100%
H 5 6 30% 50%
I
问题

1、分别计算第3周末和第6周末的计划工作预算费用(BCWS)。
2、分别计算第3周末和第6周末的已完工作预算费用(BCWP)。
3、分别计算第3周末和第6周末的已完工作实际费用(ACWP)。
4、分别计算第3周末和第6周末的费用偏差(CV)和进度偏差(SV),并分析费用和进
度情况,说明应对措施。
通信考试公众号:川杨学堂
