2025 年 4 月 11 日网络图工期延误专题测试
本次测试主要考查如何分析工期延误类型的题目,共三道试题。
(一)

背景资料
某通信工程公司中标一设备安装工程,项目制定了进度计划,网络图如下,时间单位:天。
B
E
3
7 5
C F H I
A
1 2 4 6 7 8
5 6 5 4 4
D G
5
8 4

事件一:工程进行到第 17 天时,由于部分人员调离项目,致使工作 E 还需 3 天才能完
成。
事件二:由于施工出现问题,需要返工,导致工作G推迟1天。
事件三:工程进行到第21天时,得知I工作需要的仪表比原计划推迟3天送到。
问题
1.找出网络图的关键线路,并计算总工期。
2.分析说明事件一、事件二和事件三会对工期造成什么影响。
通信考试公众号:川杨学堂
1更多考试宝典资料,请去“川杨学堂”https://shop116803965.taobao.com
(二)
背景资料
某工程施工网络图如下,计划中各项工作均按最早开始时间安排作业。图中箭线下方
数据为持续时间(单位:周)。
在工程施工到第12周末检查进度结果为:工作A全部完成,工作B 完成了5周的
工作量,工作C全部完成;工作F完成了2周的工作量;其余工作均未开始。
B D
4
7 5
A C E G H
1 2 3 5 6 7 8
5 4 9 2 3
F
10

问题
1.找出网络图的关键线路,并计算总工期。
2.请根据第12周末的检查结果,指出哪项工作产生了进度延后?拖延时间分别是多少?如
果后续工作不做调整,该工程的工期可能会延长多少时间 ?
通信考试公众号:川杨学堂
2更多考试宝典资料,请去“川杨学堂”https://shop116803965.taobao.com

(三)
背景资料
某施工企业承接了一项直埋光缆工程,项目部根据公司资源状况,结合工程特
点,按每个施工队同时只能实施一项工作进行了工作分解,所有工作均按最早开始时
间计算,工作任务分配表和网络图如下:
工作名 工作量
工作内容 工作队
称 (人·天)
A 路由复测 40
B 缆沟开挖 144 一队(4人)
C 沟坎加固 24

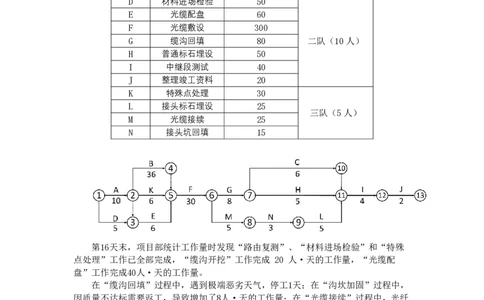

D 材料进场检验 50
E 光缆配盘 60
F 光缆敷设 300
G 缆沟回填 80 二队(10人)
H 普通标石埋设 50
I 中继段测试 40
J 整理竣工资料 20
K 特殊点处理 30
L 接头标石埋设 25
三队(5人)
M 光缆接续 25
N 接头坑回填 15
第16天末,项目部统计工作量时发现“路由复测”、“材料进场检验”和“特殊
点处理”工作已全部完成,“缆沟开挖”工作完成 20 人·天的工作量,“光缆配
盘”工作完成40人·天的工作量。
在“缆沟回填”过程中,遇到极端恶劣天气,停工1天;在“沟坎加固”过程中,
因质量不达标需要返工,导致增加了8人·天的工作量;在“光缆接续”过程中,光纤
熔接机故障,停工3天;由于工作量估算不准确,“普通标石埋设” 减少10人·天的
工作量,“接头标石埋设”增加10人·天的工作量。
问题
1.找出网络图的关键线路,并计算总工期
2.计算本工程的实际工期。
通信考试公众号:川杨学堂
3
