2025 年 8 月 9 日流水施工、双代号时标网络图专项测试
(一)

背景资料
某工程建设中,为安装4 台规格型号和基础条件均不相同的设备,需要修
筑相应基础工程,施工过程包括基坑开挖、基础处理和浇筑混凝土,各施工过
程流水节拍(单位:周)见下表:
施工段
施工过程
设备 A 设备B 设备C 设备D
基坑开挖 2 3 3 2
基础处理 4 4 3 3
浇筑混凝土 2 3 2 2

问题
1. 在答题区域复制下图,并绘制完整的横道图进度计划。
施工进度安排(周)
施工过程
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18
A
基坑开挖
基础处理
浇筑混凝土
2.计算本工程的流水施工工期。
通信考试公众号:川杨学堂
1更多考试宝典资料,请去“川杨学堂”https://shop116803965.taobao.com

(二)
背景资料

某项目的工作逻辑关系及持续时间表如下:
工作 持续时间 紧前工作
代号 (天) 代号
A 2 -
B 5 A
C 3 A
D 4 B
E 8 B、C
F 5 D、E
问题
1. 绘制本项目的双代号时标网络图。
2. 找出关键线路并计算总工期。
通信考试公众号:川杨学堂
2更多考试宝典资料,请去“川杨学堂”https://shop116803965.taobao.com
(三)
背景资料
某公司承建了一项硅芯管管道工程,项目部依据以往经验分解了工作,估算各项工
作持续时间见下表,并制定了进度计划。项目部初次制定的进度计划计算的工期不符合
要求,于是决定采用流水施工方式,将管道沟开挖(要求分开后的管道沟开挖工作使用
管道沟开挖工作代号 1 和管道沟开挖工作代号 2 表示)、硅芯管敷设工作(分开后的硅
芯管敷设工作使用硅芯管敷设工作代号1和硅芯管敷设工作代号2表示)和管道沟回填
工作(分开后的管道沟回填工作使用管道沟回填工作代号1和管道沟回填工作代号2表
示)分为两段,分开后各段的工作持续天数相同。所有硅芯管敷设完成后再进行人孔墙
砌筑,所有的管道沟回填完成之后再进行沟坎加固、标石埋设。调整后符合工期要求。

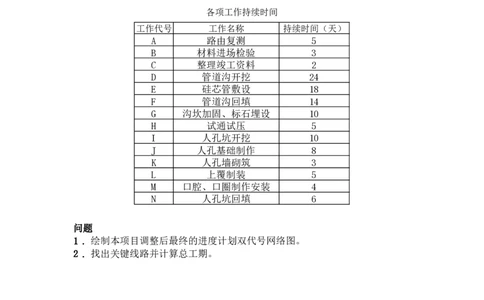

各项工作持续时间
工作代号 工作名称 持续时间(天)
A 路由复测 5
B 材料进场检验 3
C 整理竣工资料 2
D 管道沟开挖 24
E 硅芯管敷设 18
F 管道沟回填 14
G 沟坎加固、标石埋设 10
H 试通试压 5
I 人孔坑开挖 10
J 人孔基础制作 8
K 人孔墙砌筑 3
L 上覆制装 5
M 口腔、口圈制作安装 4
N 人孔坑回填 6
问题
1. 绘制本项目调整后最终的进度计划双代号网络图。
2. 找出关键线路并计算总工期。
通信考试公众号:川杨学堂
3
