4.3.3 关键工作及关键线路确定方法

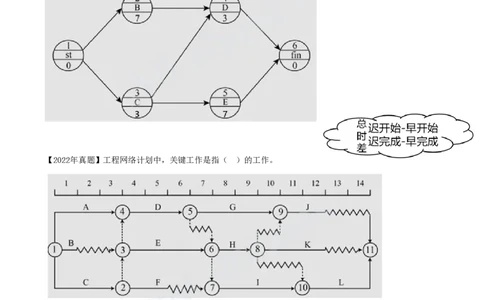

➢关键工作:总时差最小的工作。当计划工期等于计算工期时,总时差为零的工作就是关键工作。
➢关键线路:双代号和单代号网络计划中,关键线路是总的工作持续时间最长的路。
⚫由始至终全部由关键工作组成的线路。(双代号网络图)
⚫从起点节点开始到终点节点均为关键工作,且所有工作时间间隔均为零的线路。(单代号(搭接)网络计划)
⚫自始至终无波形线的路线。(双代号时标网络计划)
【2022年真题】工程网络计划中,关键工作是指( )的工作。
A.最早开始时间与最迟开始时间相差最小
B.总时差最小
C.时标网络计划中无波形线
D.与紧后工作之间间隔时间为零
E.双代号网络计划中两端节点均为关键节点
答案:AB[注:天一文化专有版权,未经许可不可转发或复印传播]

【2020年真题】某双代号网络计划如下图,关键线路有( )。
A.②→③→⑤
B.①→⑤
C.①→③→④
D.②→③→④
E.①→③→⑤
答案:BE
【2024年真题II】已知某工程网络计划的计划工期等于计算工期,其中工作M的开始节点和结束节点均为关键节
点,则该工作( )。
A.为关键工作 只要完成节点是关键节点,那么
B.自由时差为0 这项工作的自由时差和总时差是
相等的,且不一定为零
C.总时差等于自由时差
D.总时差为0
答案:C
【2024年真题】单代号搭接网络计划中,关键线路是指( )的线路。[注:天一文化专有版权,未经许可不可转发或复印传播]
A.自始至终关键工作组成
B.相邻两项工作之间的时间间隔均为零
C.相邻两项工作之间的时距均为零
D. 自始至终由关键节点组成
答案:B
4.3.1 工程网络计划类型和编制程序
2.工程网络计划编制程序
1)计划编制准备阶段
⑴调查研究
⑵确定网络计划目标
①时间目标,即工期目标。
②时间资源目标
“资源有限,工期最短”目标;或“工期固定,资源均衡”目标
③时间-成本目标
2)网络图绘制阶段
主要包括工程项目分解、确定逻辑关系和绘制网络图等工作
3)时间参数计算阶段
主要包括计算时间参数、确定关键工作和关键线路等工作
4)网络计划优化阶段
⑴优化网络计划 费工资
根据所追求的目标不同,网络计划优化包括工期优化、费用优化和资源优化三种。
⑵编制正式网络计划
【2024年真题II】根据工程网络施工进度计划的编制程序、下列网络计划的编制工作中、属于网络图绘制阶段
的是( )。
A.确定计划目标
时间参数计算阶
B.确定关键线路
段
C.优化网络计划 编 制 准 备 阶段
D.工程项目分解
答案:D
【练习题】根据所追求的目标不同,网络计划优化包括( )。[注:天一文化专有版权,未经许可不可转发或复印传播]
A.工期优化
B.质量优化
费工资
C.费用优化
D.安全优化
E.资源优化
答案:ACE
4.1.2 施工进度计划系统及表达方式
(2)网络计划特点。
①能够明确表达各项工作之间的先后顺序关系(也即逻辑关系)
②能够通过时间参数计算,找出影响工期的关键工作和关键线路
③ 能够通过时间参数计算,确定各项工作的机动时间
④能够利用项目管理软件进行计算、优化和调整,实现对施工进度的动态控制。

1)横道图
工程进度计划采用横道图表示形式,具有编制简单、使用方便等优点
但也有不足:
①不能明确反映各项工作之间的相互联系、相互制约关系;
② 不能反映影响工期的关键工作和关键线路;
③不能反映工作所具有的机动时间(时差);[注:天一文化专有版权,未经许可不可转发或复印传播]
④ 不能反映工程费用与工期之间的关系,因而不便于施工进度计划的优化。特别是对于大型工程项目,因其工
作构成及逻辑关系复杂、无法利用计算机来进行计算分析。因此,采用横道图进行施工进度管理,有一定的局
限性。
【2024年真题II】采用横道图编制施工进度计划的优点是( )。
A.可以明确表示各项工作之间的逻辑关系
B.可以直接判断各项工作的机动时间
C.可以直接显示整个计划的关键工作
D.可以直观表明各项工作的持续时间
答案:D
【2021年真题】关于横道图进度计划的说法,正确是( )
A.横道图中的工作均无机动时间
B.横道图中工作的时间参数无法计算
C.计划的资源需要量无法计算
D.计划的关键工作无法确定
答案:D
