路面施工技术
一、沥青路面施工技术
(一)热拌沥青混合料面层施工技术

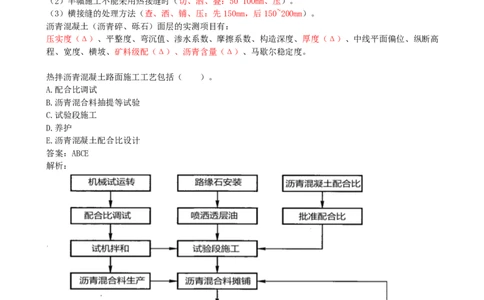

1.试验段
(1)试验段开工前28d安装好试验仪器和设备,配备好后试验人员报请监理工程师审核。各层开工前14d
在监理工程师批准的现场备齐全部机械设备进行试验段铺筑,以确定松铺系数、施工工艺、机械配备、人员
组织、压实遍数,并检查压实度、沥青含量、矿料级配、沥青混合料马歇尔试验各项技术指标等。
【记忆】人机法
人:人员组织;机:机械配备;法:松铺系数、压实遍数、施工工艺。
(2)高速公路和一级公路的沥青路面在施工前应铺筑试验段。其他等级公路在缺乏施工经验或初次使用重
大设备时,也应铺筑试验段。当同一施工单位在材料、机械设备及施工方法与其他工程完全相同时,也可利
用其他工程的结果,不再铺筑新的试验路段。
(3)试验段的长度应根据试验目的确定,通常宜为100~200m,宜选在正线上铺筑。
2.拌制
(1)设置间歇式具有密封性能及除尘的设备,并有检测拌合温度装置的沥青混凝土拌合站。
(2)出厂的混合料须均匀一致,无白花料,无粗细料离析和结块现象,不符合要求时废弃。

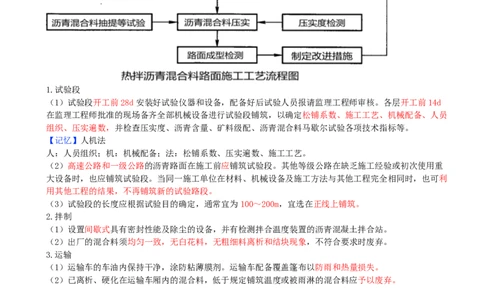

3.运输
(1)运输车的车油内保持干净,涂防粘薄膜剂。运输车配备覆盖篷布以防雨和热量损失。
(2)已离析、硬化在运输车厢内的混合料,低于规定铺筑温度或被雨淋的混合料应予以废弃。
4.摊铺
(1)下、中面层采用走线法施工,表面层采用平衡梁法施工。
(2)一般正常施工控制在不低于125~140℃。
(3)开铺前将摊铺机的熨平板加热至不低于100℃。
(4)采用双机或三机梯进式施工时,相邻两机的间距控制在10~20m。两幅应有30~60mm宽度的搭接。(5)摊铺机无法作业的地方,在监理工程师同意后采取人工摊铺施工。
5.压实
(1)压路机釆用2~3台双轮双振压路机及2~3台重量不小于16t胶轮压路机组成。
(2)初压:采用钢轮压路机静压1~2遍,正常施工情况下,温度应不低于120℃并紧跟摊铺机进行。复
压:紧跟在初压后开始,不得随意停顿。密级配沥青混凝土优先采用胶轮压路机进行搓揉碾压。边角部分压
路机碾压不到的位置,使用小型振动压路机碾压。
(3)采用雾状喷水法,以保证沥青混合料碾压过程中不粘轮。
(4)不在新铺筑的路面上进行停机、加水、加油活动,以防各种油料、杂质污染路面。
(5)碾压进行中压路机不得中途停留、转向或制动。
6.接缝处理
(1)梯队作业采用热接缝,施工时将已铺混合料部分留下100~200mm宽暂不碾压,作为后摊铺部分的高程
基准面,后摊铺部分完成立即骑缝碾压,以除缝迹。
(2)半幅施工不能采用热接缝时(切、洒、叠:50~100mm、压)。
(3)横接缝的处理方法(查、洒、铺、压:先150mm,后150~200mm)。
沥青混凝土(沥青碎、砾石)面层的实测项目有:
压实度(Δ)、平整度、弯沉值、渗水系数、摩擦系数、构造深度、厚度(Δ)、中线平面偏位、纵断高
程、宽度、横坡、矿料级配(Δ)、沥青含量(Δ)、马歇尔稳定度。
热拌沥青混凝土路面施工工艺包括( )。
A.配合比调试
B.沥青混合料抽提等试验
C.试验段施工
D.养护
E.沥青混凝土配合比设计
答案:ABCE
解析:
二、水泥混凝土路面施工技术
1.铺筑试验路段
(1)二级及二级以上公路水泥混凝土面层施工前,应制定试验路段的施工方案和质量检测计划,并应铺筑
试验路段。其他等级公路施工前宜铺筑试验路段,试验路段长度不应短于100m,高速公路、一级公路宜在
主线路面以外进行试铺。(2)用于试验段的拌合楼(机)试拌合格后,方可进行试验路段铺筑。
2.模板架设与拆除
(1)施工模板应采用刚度足够的槽钢、轨模或钢制边侧模板,不应使用木模板、塑料模板等易变形模板。
(2)纵横曲线路段应采用短模板。
(3)模板拆除应在混凝土抗压强度不小于8.0MPa时方可进行。

3.混凝土拌合
(1)搅拌楼的配备,应优先选配间歇式搅拌楼,也可使用连续搅拌。
(2)每台搅拌楼在投入生产前,必须进行标定和试拌。施工中应每15d校验一次搅拌楼计量精确度。
(3)应根据拌合物的黏聚性、均质性及强度稳定性试拌确定最佳拌合时间。
(4)拌合引气混凝土时,搅拌楼一次拌合量不应大于其额定搅拌量的90%。
4.混凝土运输
(1)总运力应比总拌合能力略有富余。确保新拌混凝土在规定时间内运到摊铺现场。

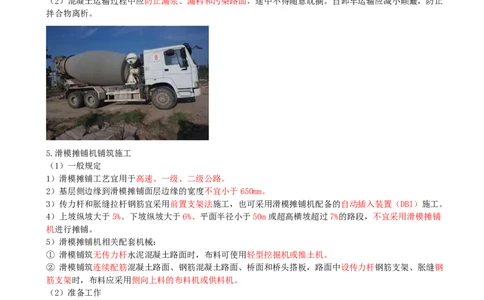

(2)混凝土运输过程中应防止漏浆、漏料和污染路面,途中不得随意耽搁。自卸车运输应减小颠簸,防止
拌合物离析。
5.滑模摊铺机铺筑施工
(1)一般规定
1)滑模摊铺工艺宜用于高速、一级、二级公路。
2)基层侧边缘到滑模摊铺面层边缘的宽度不宜小于650mm。
3)传力杆和胀缝拉杆钢筋宜采用前置支架法施工,也可采用滑模摊铺机配备的自动插入装置(DBI)施工。
4)上坡纵坡大于5%、下坡纵坡大于6%、平面半径小于50m或超高横坡超过7%的路段,不宜采用滑模摊铺
机进行摊铺。
5)滑模摊铺机相关配套机械:
① 滑模铺筑无传力杆水泥混凝土路面时,布料可使用轻型挖掘机或推土机。
② 滑模铺筑连续配筋混凝土路面、钢筋混凝土路面、桥面和桥头搭板,路面中设传力杆钢筋支架、胀缝钢
筋支架时,布料应采用侧向上料的布料机或供料机。
(2)准备工作
1)滑模摊铺面层前,应准确架设基准线。基准线架设与保护应符合下列规定:
① 滑模摊铺高速公路、一级公路时,应采用单向坡双线基准线;横向连接摊铺时,连接一侧可依托已铺成
的路面,另一侧设置单线基准线。
② 滑模整体铺筑二级公路的双向坡路面时,应设置双线基准线,滑模摊铺机底板应设置为路拱形状。
(3)滑模摊铺机铺筑
1)布料相关规定:
① 发生缺料时应立即停止摊铺。
② 采用布料机布料时,布料机和滑模摊铺机之间的施工距离宜为5~10m。③ 当面层传力杆、胀缝与隔离缝钢筋釆用前置支架法施工时,不得在支架顶面直接卸料。传力杆以下的混
凝土宜在摊铺前采用手持振捣棒振实。

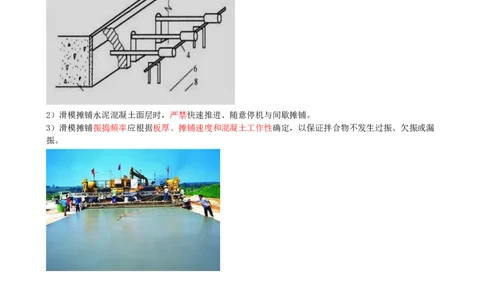

2)滑模摊铺水泥混凝土面层时,严禁快速推进、随意停机与间歇摊铺。
3)滑模摊铺振捣频率应根据板厚、摊铺速度和混凝土工作性确定,以保证拌合物不发生过振、欠振或漏
振。
