第2章 路面工程
基层(底基层)施工
一、粒料基层(底基层)施工

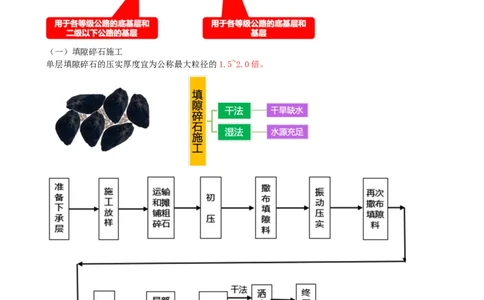

(一)填隙碎石施工
单层填隙碎石的压实厚度宜为公称最大粒径的1.5~2.0倍。
1.运输和摊铺粗碎石
(1)应根据各路段基层或底基层的宽度、厚度及松铺系数,计算各段需要的集料数量,填隙料的用量宜为
集料质量的30%~40%。
(2)用平地机或其他合适的机具将集料均匀地摊铺在预定的范围内,表面应平整,并有规定的路拱。
2.初压
(1)两轮压路机碾压3~4遍,使集料稳定就位,初压结束时,表面应平整,并具有规定的路拱和纵坡。3.撒布填隙料
(1)采用石屑撒布机或类似的设备。松铺厚度宜为25~30mm,必要时,可用人工或机械扫匀。
(2)填隙料应干燥。
(3)填隙料宜采用石屑,缺乏石屑地区,可添加细砾砂或粗砂等细集料。
4.复压
(1)应采用振动压路机慢速碾压,将全部填隙料振入集料间的空隙中。无振动压路机时,可采用重型振动
板。路面两侧宜多压2~3遍。
5.重复第3、4步骤,直至振动压实填满孔隙
(1)当填隙碎石层上为薄沥青层时,宜使集料的棱角外露3~5mm。当需分层铺筑时,应将已压成的填隙碎
石层表面集料外露5~10mm,然后在其上摊铺第二层集料。
(2)碾压后基层的固体体积率宜不小于85%,底基层的固体体积率宜不小于83%。

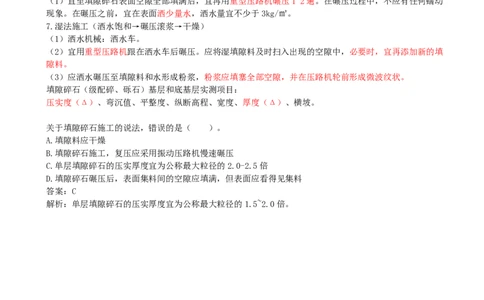

6.干法施工(洒水→终压)
(1)直至填隙碎石表面空隙全部填满后,宜再用重型压路机碾压1~2遍。在碾压过程中,不应有任何蠕动
现象。在碾压之前,宜在表面洒少量水,洒水量宜不少于3kg/㎡。
7.湿法施工(洒水饱和→碾压滚浆→干燥)
(1)洒水机械:洒水车。
(2)宜用重型压路机跟在洒水车后碾压。应将湿填隙料及时扫入出现的空隙中,必要时,宜再添加新的填
隙料。
(3)应洒水碾压至填隙料和水形成粉浆,粉浆应填塞全部空隙,并在压路机轮前形成微波纹状。
填隙碎石(级配碎、砾石)基层和底基层实测项目:
压实度(Δ)、弯沉值、平整度、纵断高程、宽度、厚度(Δ)、横坡。
关于填隙碎石施工的说法,错误的是( )。
A.填隙料应干燥
B.填隙碎石施工,复压应采用振动压路机慢速碾压
C.单层填隙碎石的压实厚度宜为公称最大粒径的2.0-2.5倍
D.填隙碎石碾压后,表面集料间的空隙应填满,但表面应看得见集料
答案:C
解析:单层填隙碎石的压实厚度宜为公称最大粒径的1.5~2.0倍。
