平均运距计算
平均运距(L)公式:
L=(第1段运量×第1段平均运距+第2段运量×第2段平均运距+...+第n段运量×第n段平均运距)/
(第1段运量+第2段运量+...+第n段运量)=∑(运量×平均运距)/ ∑(运量)
【14年一建公路】某施工单位承接了某丘陵区一级公路路基施工任务。施工单位编制了路基施工组织设
计,并对施工组织设计进行了优化,重点优化了施工方案,主要包括施工方法的优化、施工作业组织形式的
优化、施工劳动组织的优化。技术人员根据路基横断面计算出土石方的“断面方数”,经复核后,进行土方
纵向调配。调配时考虑到技术经济条件,尽量在经济合理的范围内移挖作填,使路堑和路堤中土石方数量达
到平衡,减少了弃方与借方。全标段路基挖方土质为普通土,平均运距50m的土方有150000m³,平均运距
200m的土方有100000m³,平均运距3000m的土方有80000m³。
【问题】计算全标段土方的平均运距。(计算结果按整数取)
解析:∑(运量×平均运距): 150000×50 +100000×200+80000×3000=267500000
∑(运量):150000+100000+80000=330000
平均运距=267500000/330000=811m
【19年二建公路】某施工单位承建了一段二级公路的路基工程,路基宽度12m,其中K1+600~K3+050为填方
路堤,路段填方需从取土场借方:K1+600~K2+300填方平均高度为1.6m,设计填方数量16200m³;
K2+300~K3+050填方平均高度为2.1m,设计填方数量24000m³。施工单位根据现场情况,确定了取土场位
置,并拟定了新的施工便道A、B两个方案,施工便道A方案长度1420m,施工便道B方案长度1310m,最终

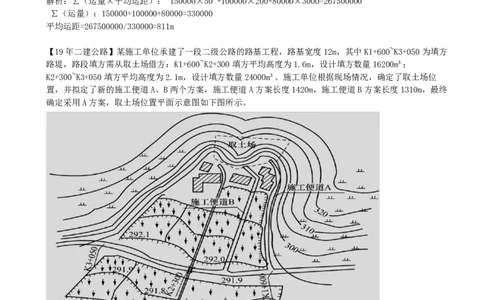

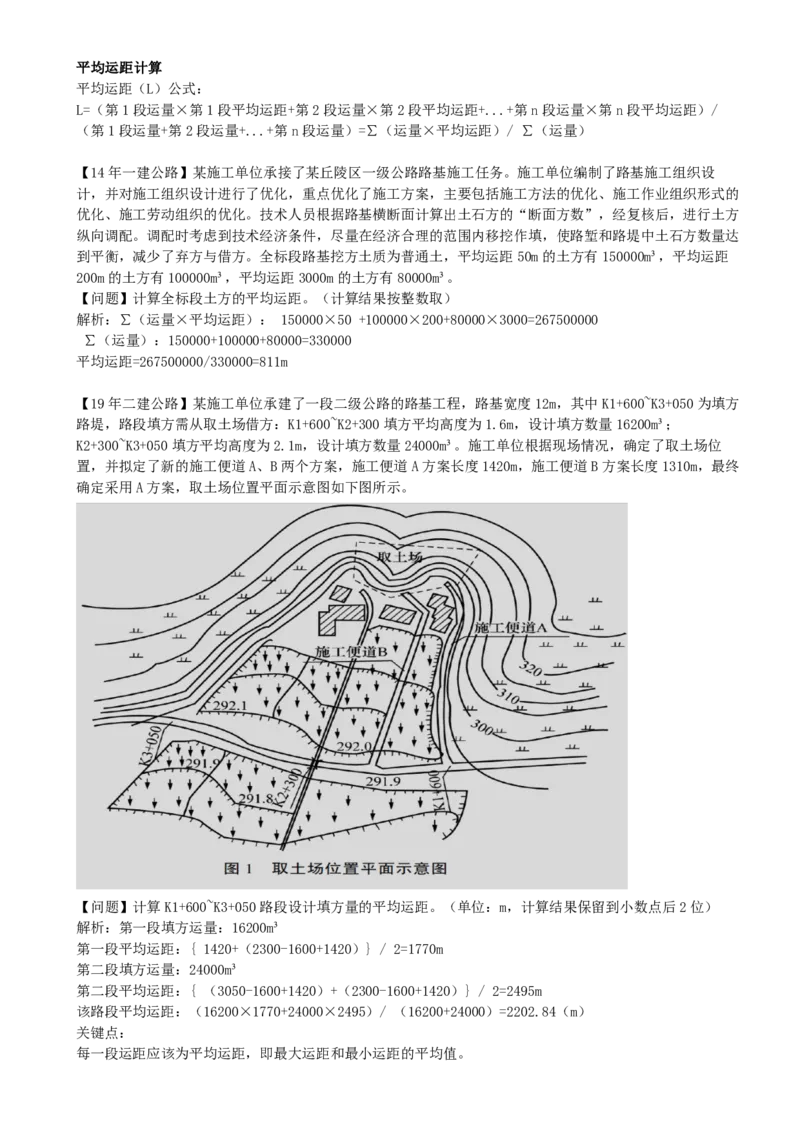

确定采用A方案,取土场位置平面示意图如下图所示。
【问题】计算K1+600~K3+050路段设计填方量的平均运距。(单位:m,计算结果保留到小数点后2位)
解析:第一段填方运量:16200m³
第一段平均运距:{ 1420+(2300-1600+1420)} / 2=1770m
第二段填方运量:24000m³
第二段平均运距:{ (3050-1600+1420)+(2300-1600+1420)} / 2=2495m
该路段平均运距:(16200×1770+24000×2495)/ (16200+24000)=2202.84(m)
关键点:
每一段运距应该为平均运距,即最大运距和最小运距的平均值。
