填方路基施工
(三)填石路基施工技术
1.填筑要求
(1)填石路堤应分层填筑压实。在陡峻山坡地段施工特别困难时,三级及三级以下砂石路面公路的下路堤
可采用倾填的方式填筑。
(2)填石路堤顶面与细粒土填土层之间应填筑过渡层或铺设无纺土工布隔离层。
(3)压实机械宜选用自重不小于18t的振动压路机。

(4)中硬、硬质石料填筑路堤时,应进行边坡码砌。码砌防护的石料强度、尺寸应满足设计要求。边坡码
砌与路基填筑应基本同步进行。

(5)施工过程中每一压实层,应采用试验路段确定的工艺流程、工艺参数控制,压实质量可采用沉降差指
标进行检测。施工过程中,每填高3m宜检测路基中线和宽度。
2.填筑方法
(1)竖向填筑法(略)
(2)分层压实法
四级施工台阶,四个作业区段,八道工艺流程。
四个台阶:路基面以下0.5m为第1级台阶,0.5~1.5m为第2级台阶,1.5~3.0m为第3级台阶,3.0m以上
为第4级台阶。
四个区段:填石区段、平整区段、碾压区段、检验区段。
八道工艺:施工准备、填料装运、分层填筑、摊铺平整、振动碾压、检测签认、路基成型、路基整修。
【记忆】备料填平,压检成整
(3)冲击压实法(略)
(4)强力夯实法
1)要求分层填筑与强夯交叉进行。
2)夯后形成夯坑,夯坑以同类型石质填料填补。
填石路基实测项目有:
压实(△)、弯沉值(△)、纵断高程、中线偏位、宽度、平整度、横坡、边坡坡度和平顺度。
(四)土石路堤施工技术
1.填筑要求
(1)压实机械宜选用自重不小于18t的振动压路机。
(2)应分层填筑压实,不得倾填。(3)填料由土石混合材料变化为其他填料时,土石混合材料最后一层的压实厚度应小于300mm,该层填料
最大粒径宜小于150mm,压实后,该层表面应无孔洞。
(4)中硬、硬质石料的土石路堤,宜进行边坡码砌,码砌与路堤填筑宜同步进行,软质石料土石路堤的边
坡按土质路堤边坡处理。
2.填筑方法
土石路堤不得采用倾填方法,只能采用分层填筑、分层压实。宜用推土机铺填,松铺厚度控制在40cm以
内,接近路堤设计标高时,需改用土方填筑。
下列属于填石路堤施工填筑方法的有( )。
A.竖向填筑法
B.碾压法
C.冲击压实法
D.强力夯实法
E.混合填筑法
答案:ABCD

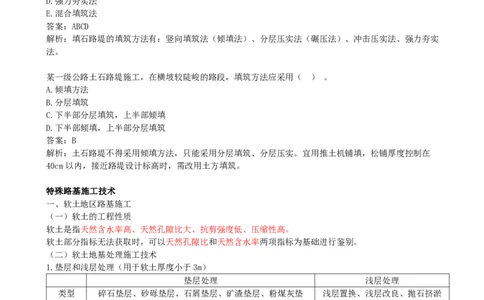

解析:填石路堤的填筑方法有:竖向填筑法(倾填法)、分层压实法(碾压法)、冲击压实法、强力夯实
法。
某一级公路土石路堤施工,在横坡较陡峻的路段,填筑方法应采用( ) 。
A.倾填方法
B.分层填筑
C.下半部分层填筑,上半部倾填
D.下半部倾填,上半部分层填筑
答案:B
解析:土石路堤不得采用倾填方法,只能采用分层填筑、分层压实。宜用推土机铺填,松铺厚度控制在
40cm以内,接近路堤设计标高时,需改用土方填筑。
特殊路基施工技术
一、软土地区路基施工
(一)软土的工程性质
软土是指天然含水率高、天然孔隙比大、抗剪强度低、压缩性高。
软土部分指标无法获取时,可以天然孔隙比和天然含水率两项指标为基础进行鉴别。
(二)软土地基处理施工技术
1.垫层和浅层处理(用于软土厚度小于3m)
垫层处理 浅层处理
类型 碎石垫层、砂砾垫层、石屑垫层、矿渣垫层、粉煤灰垫 浅层置换、浅层改良、抛石挤淤
层、灰土垫层
1)砂砾、碎石垫层施工规定:
(1)砂砾、碎石垫层宜采用级配好的中、粗砂、砂砾或碎石,含泥量应不大于5%,最大粒径宜小于50mm。
(2)垫层宜分层铺筑、压实。垫层应水平铺筑。当地面有起伏时,应开挖台阶,台阶宽度宜为0.5~1m。

(3)垫层宽度应宽出路基坡脚0.5~1m,两侧宜用片石护砌或采用其他方式防护。
2)抛石挤淤施工规定(1)应采用不易风化的片石、块石,石料直径宜不小于300mm。
(2)当软土地层平坦,横坡缓于1: 10时,应沿路线中线向前呈等腰三角形渐次向两侧对称抛填至全宽,
将淤泥挤向两侧;当横坡陡于1: 10时,应自高侧向低侧渐次抛填,并在低侧边部多抛投形成不小于2m宽
的平台。
(3)在拋石高出水面后,应采用重型机具碾压紧密。
2.竖向排水体(用于深度大于3m的软土地基处理)

机具 施工工艺流程 施工规定

袋装砂井 沉管打桩机、圆形套 整平原地面—摊铺下层砂垫层—机具定 套管垂直起吊;若砂袋
管 位—打入套管—沉入砂袋—拔出套管— 损坏;0.3m
机具移位—埋砂袋头—摊铺上层砂垫层
塑料排水板 沉管打桩机或插板 整平原地面—摊铺下层砂垫层—机具就 堆放时有遮盖;不得搭
机、圆形或矩形套管 位—塑料排水板穿靴—插入套管—拔出 接;0.5m
套管—割断塑料排水板—机具移位—摊
铺上层砂垫层
机具 施工工艺流程 施工规定
袋装砂井 沉管打桩机、圆形套管 整平原地面—摊铺下层砂垫层—机具定 套管垂直起吊;若砂
位—打入套管—沉入砂袋—拔出套管— 袋损坏;0.3m
机具移位—埋砂袋头—摊铺上层砂垫层机具 施工工艺流程 施工规定
塑料排水板 沉管打桩机或插板 整平原地面—摊铺下层砂垫层—机具就 露天堆放时应有遮
机、圆形或矩形套管 位—塑料排水板穿靴—插入套管—拔出 盖;不得搭接;0.5m
套管—割断塑料排水板—机具移位—摊
铺上层砂垫层
