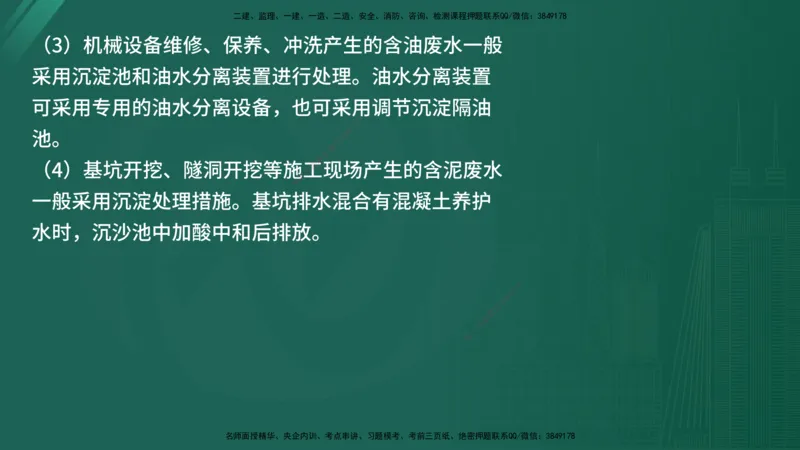

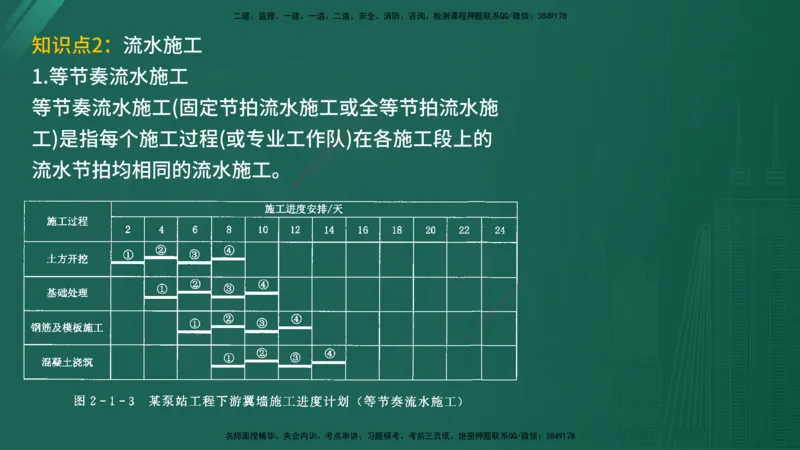

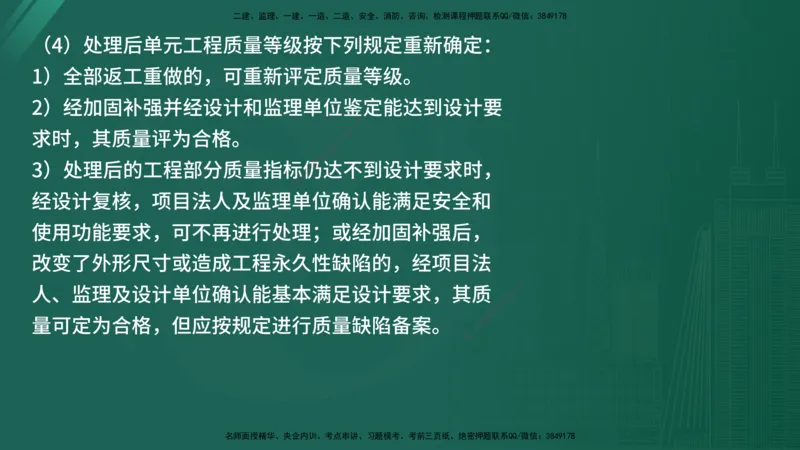

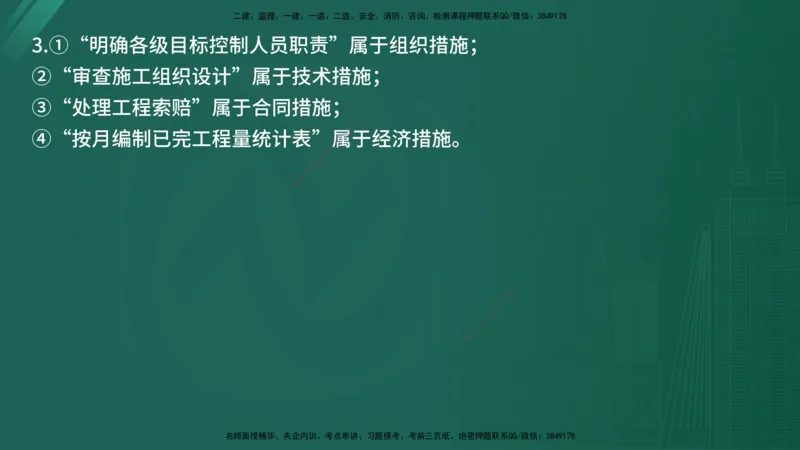

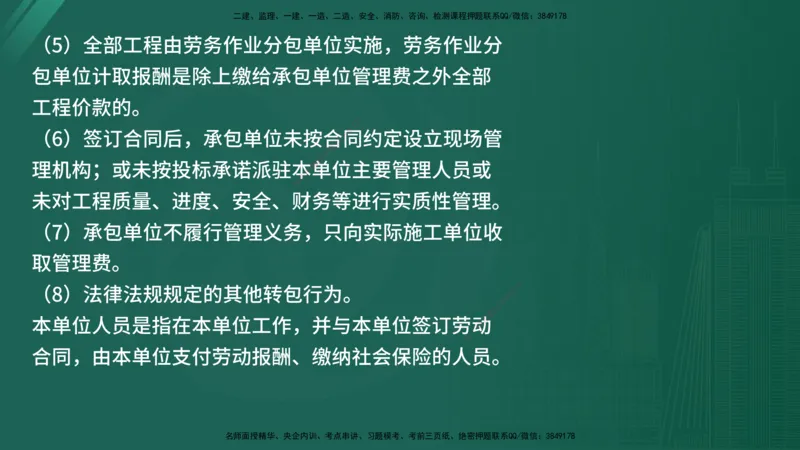

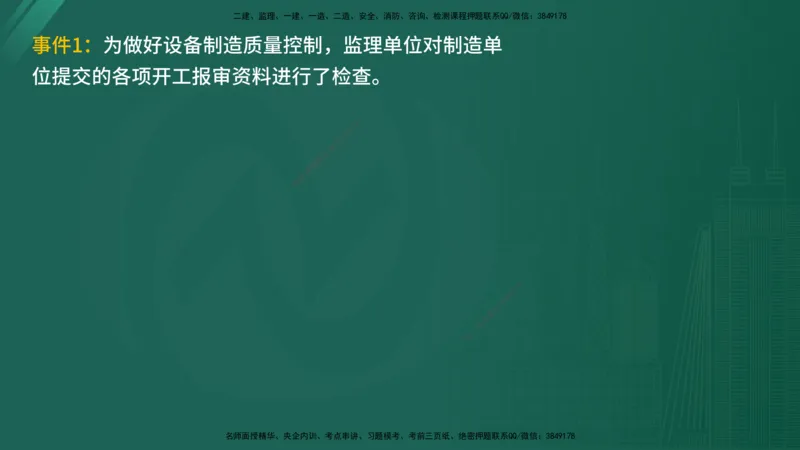

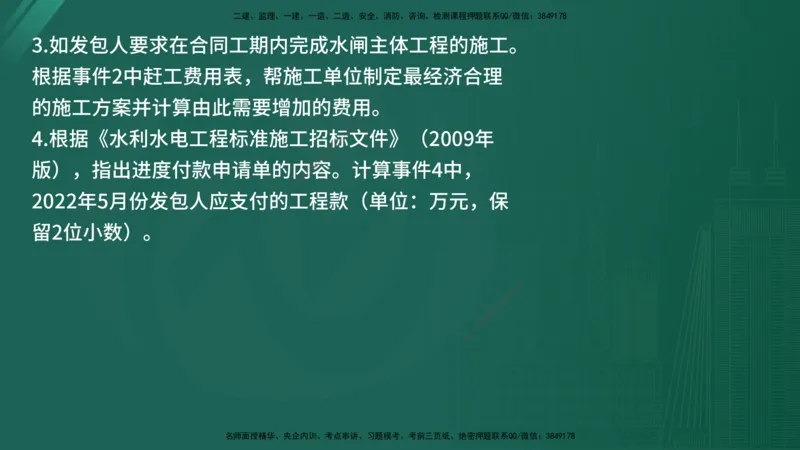

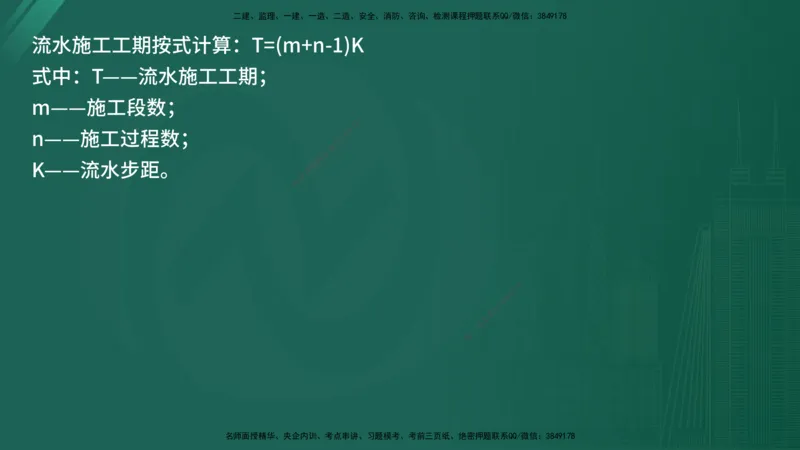

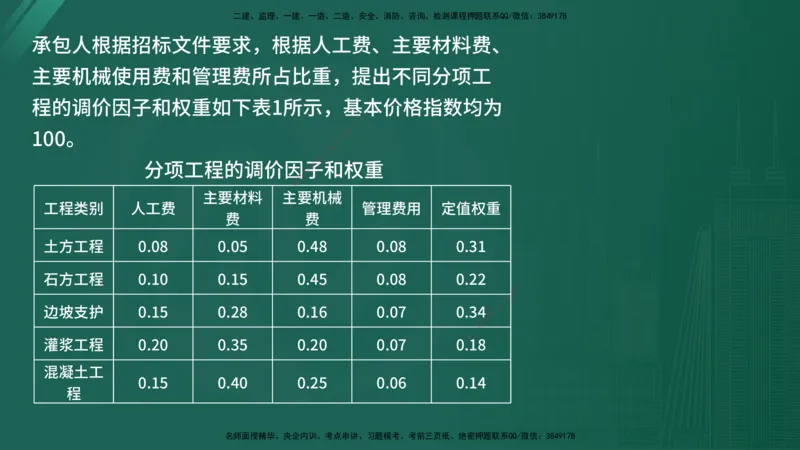

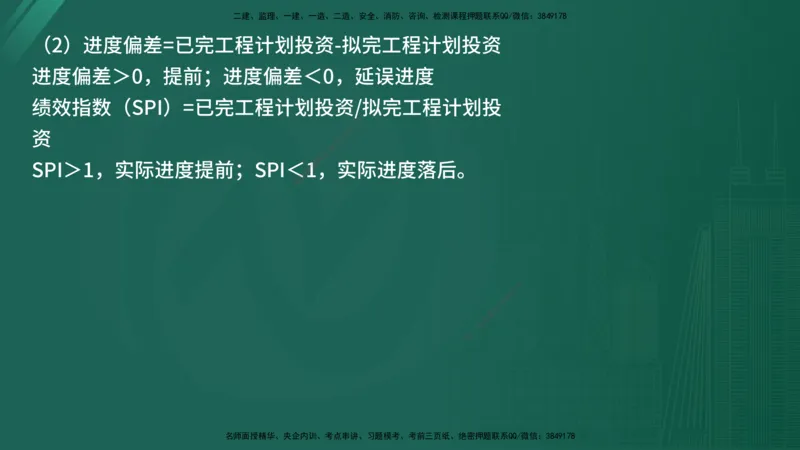

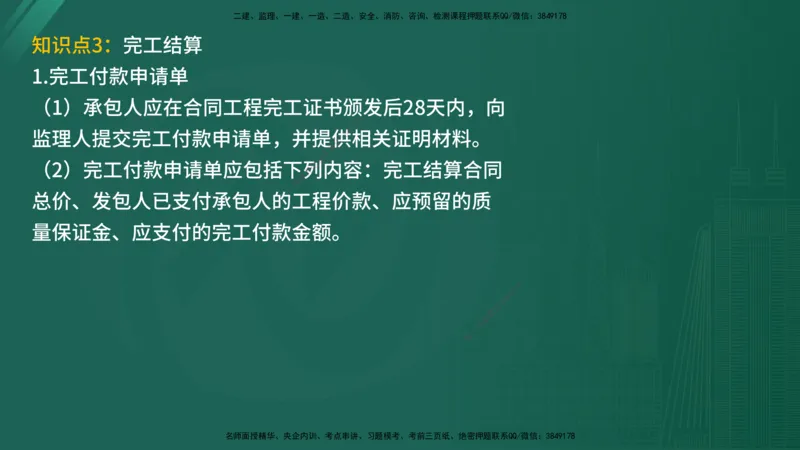

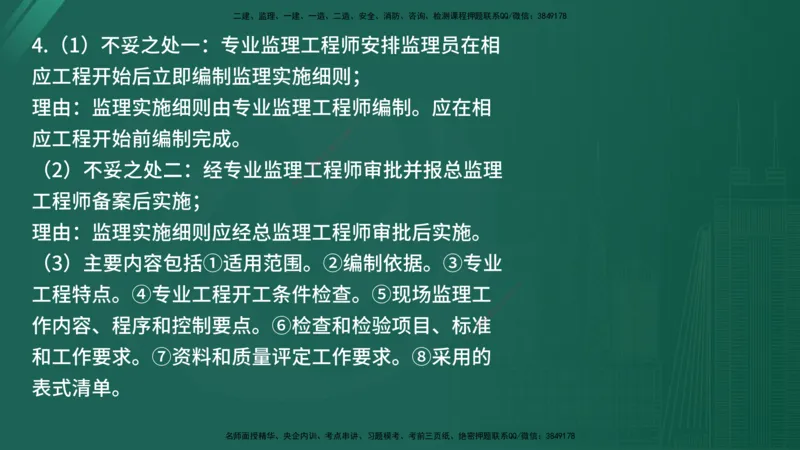

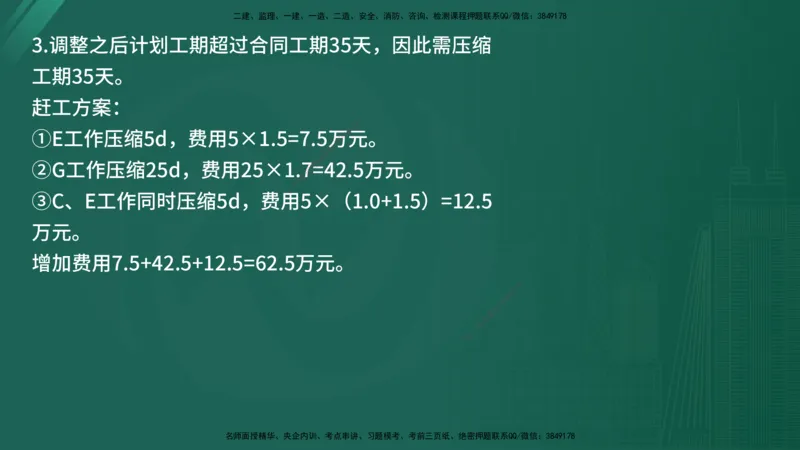

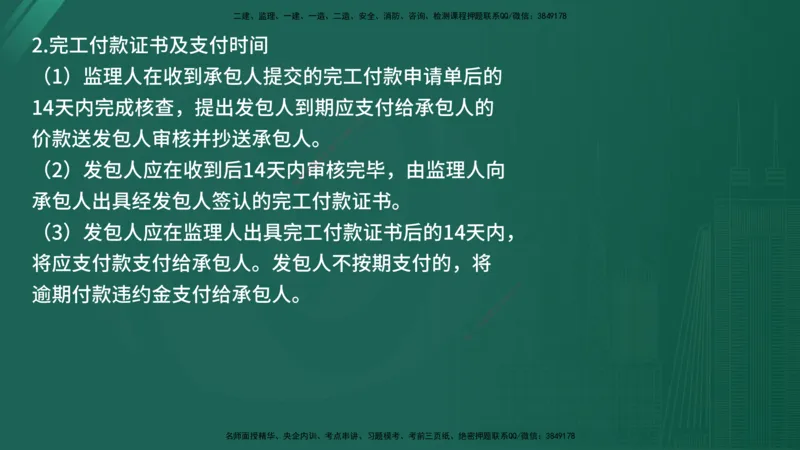

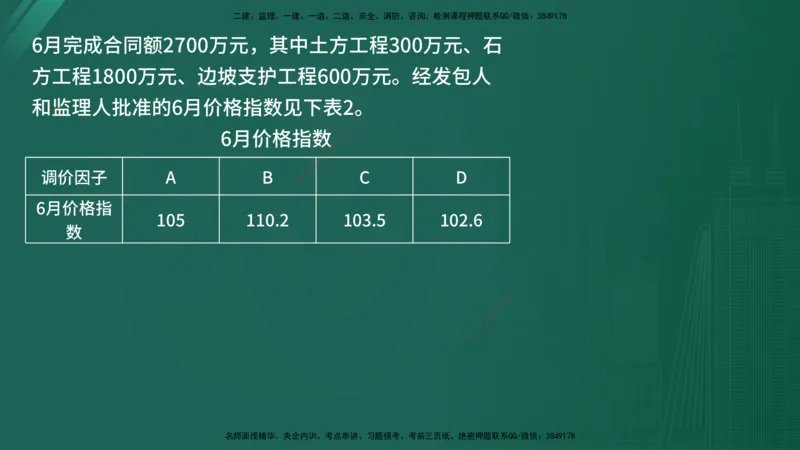

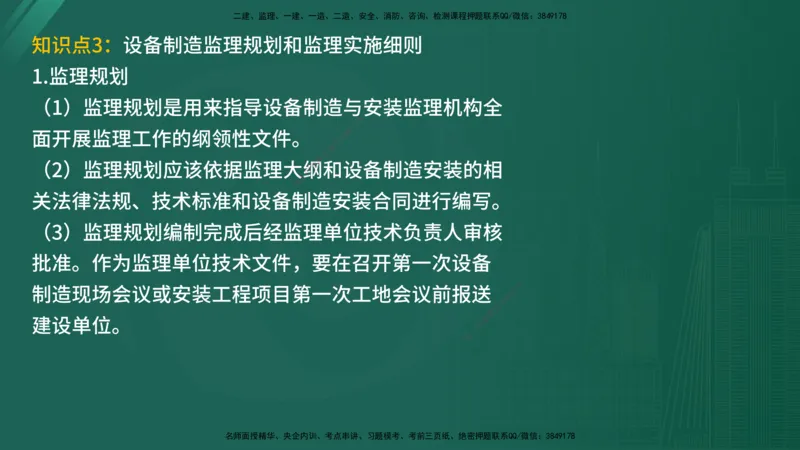

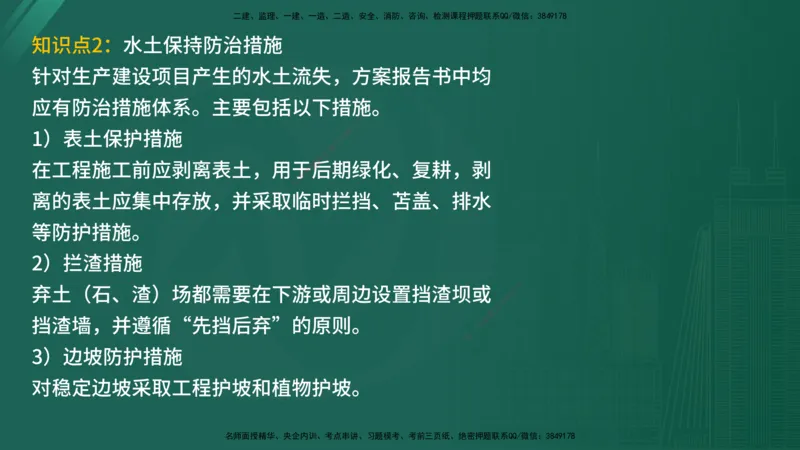

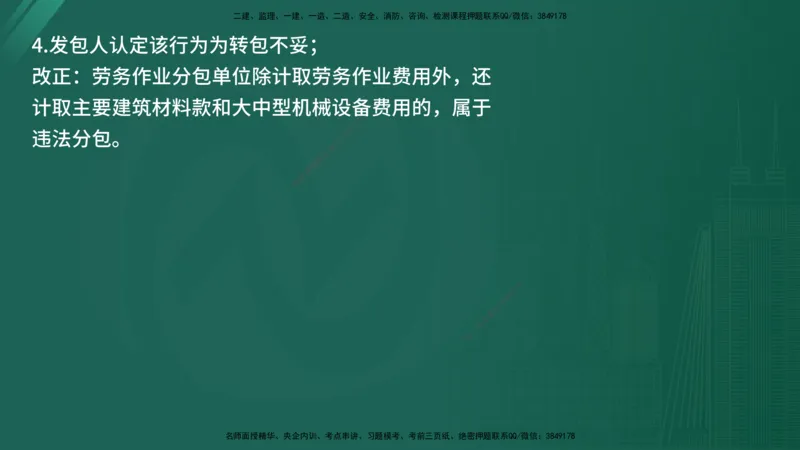

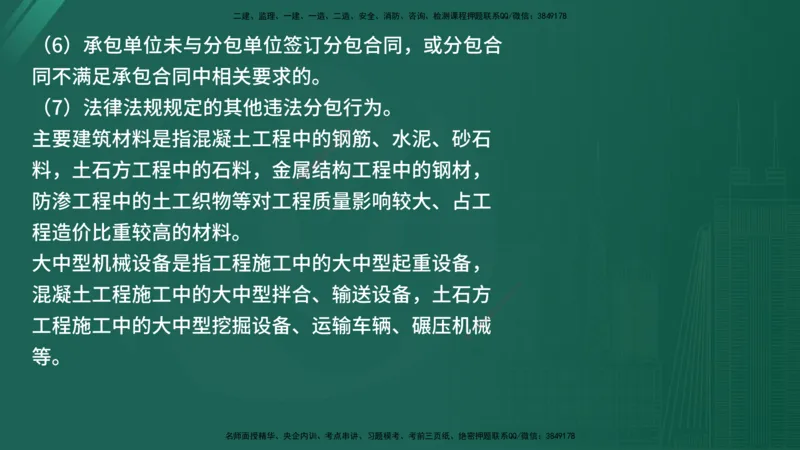

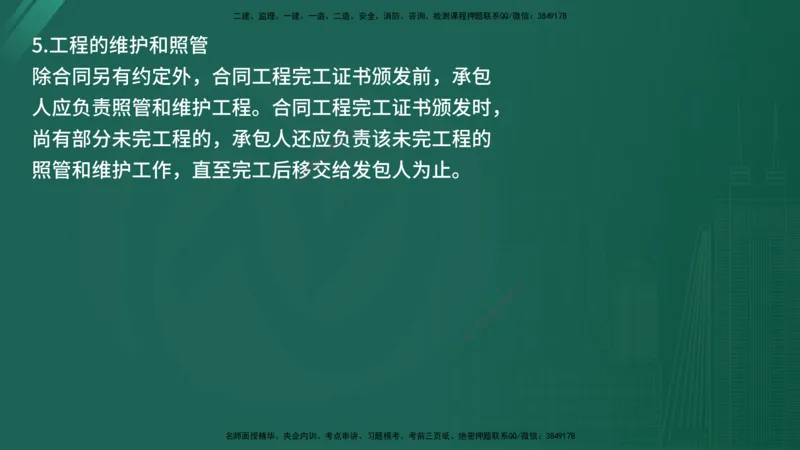

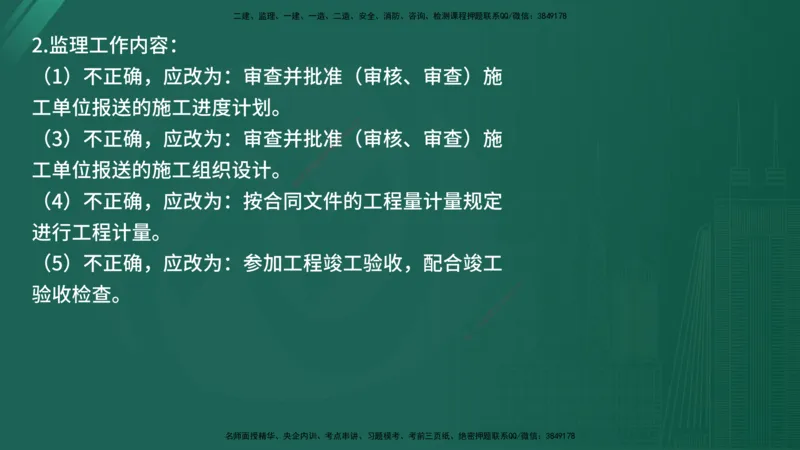

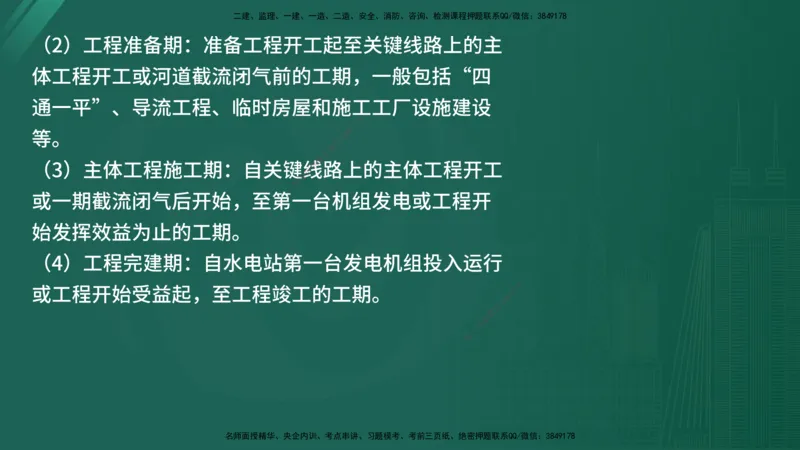

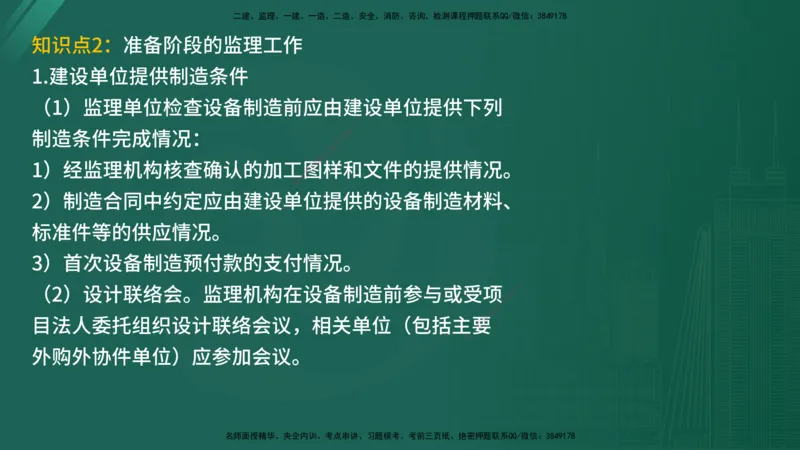

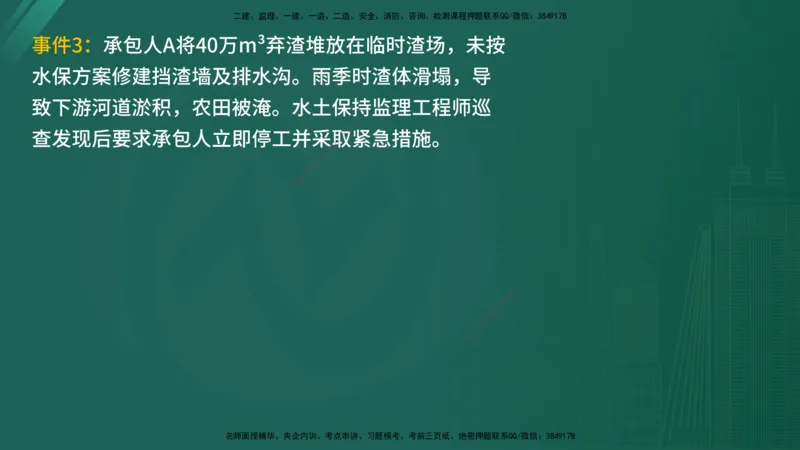

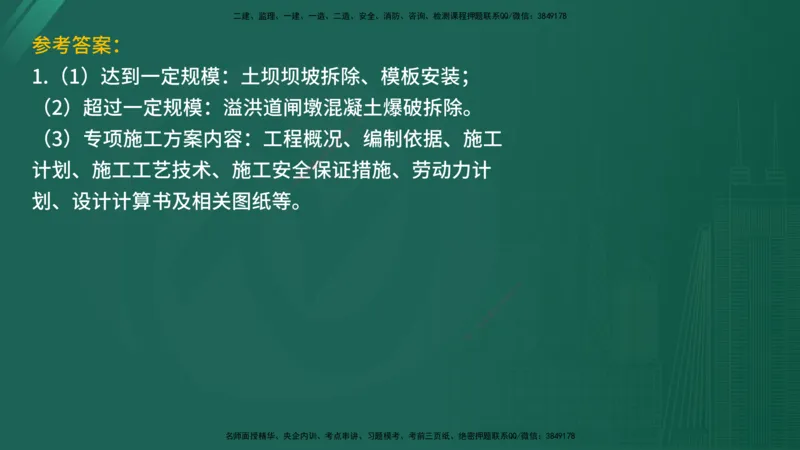

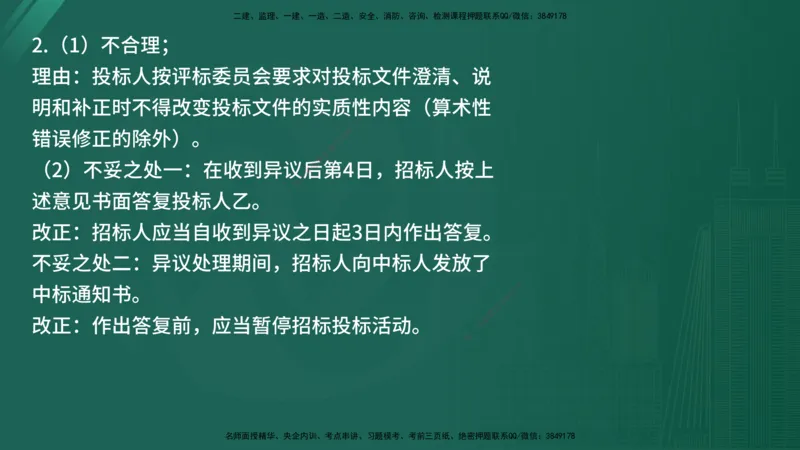

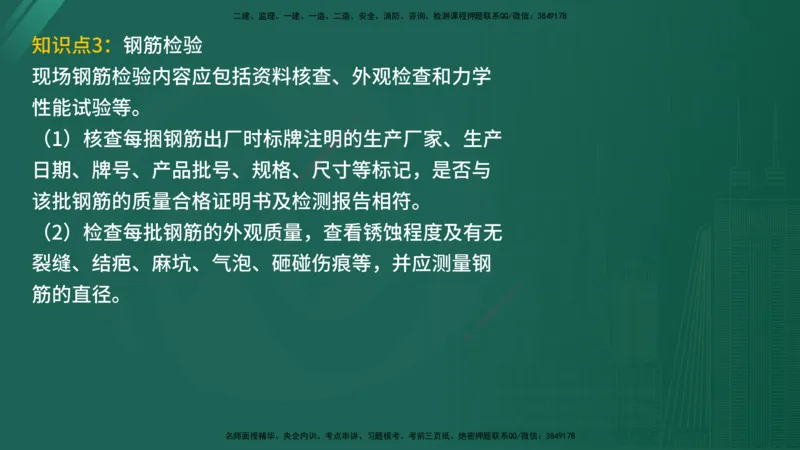

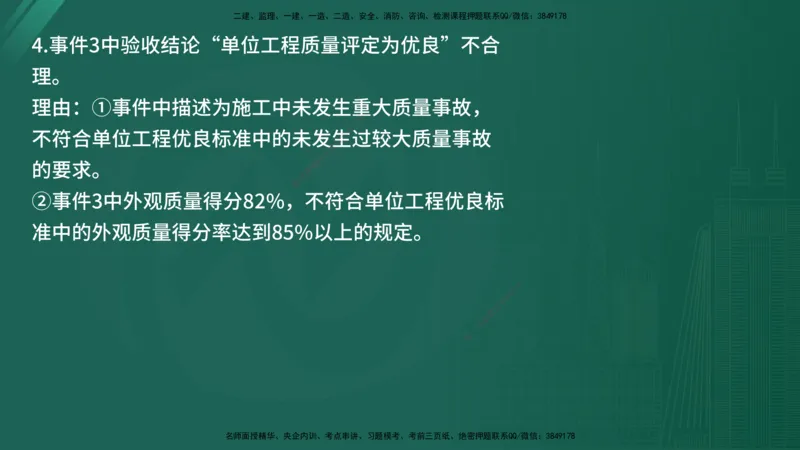

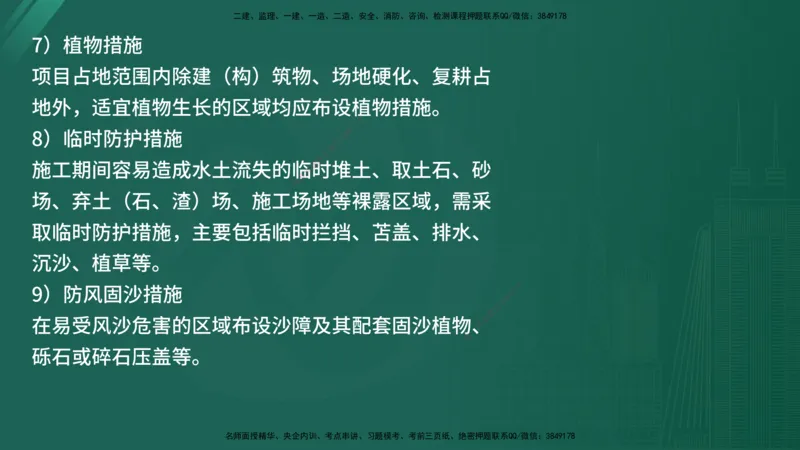

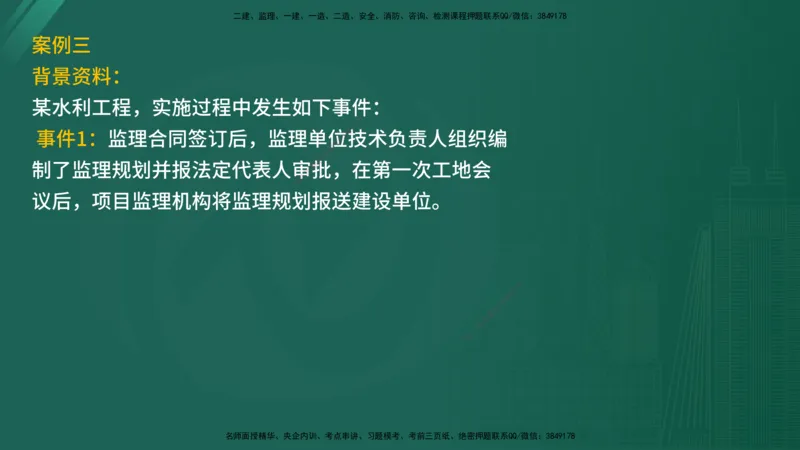

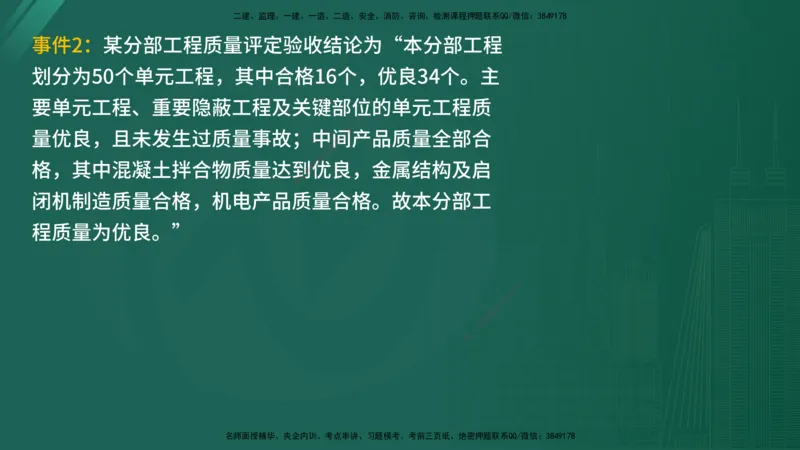

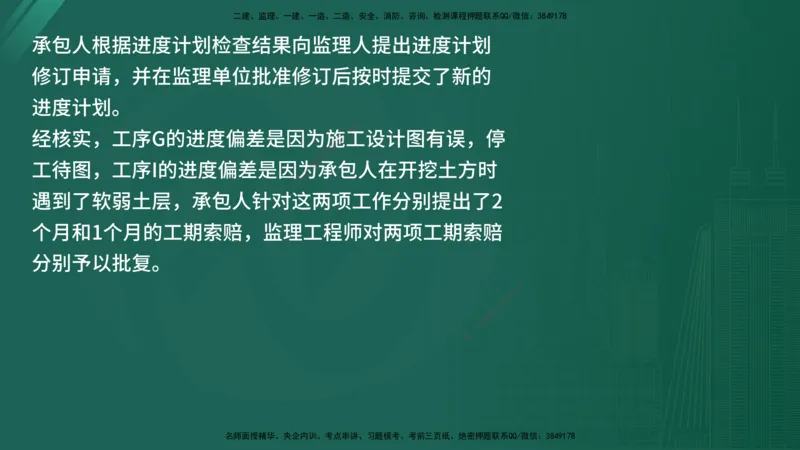

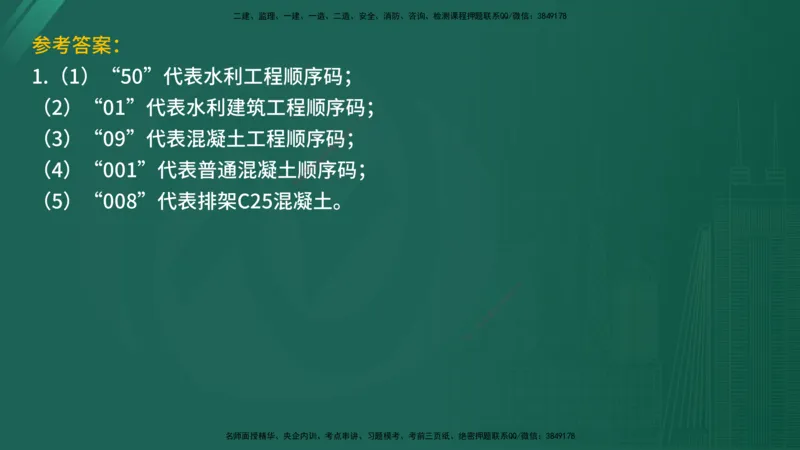

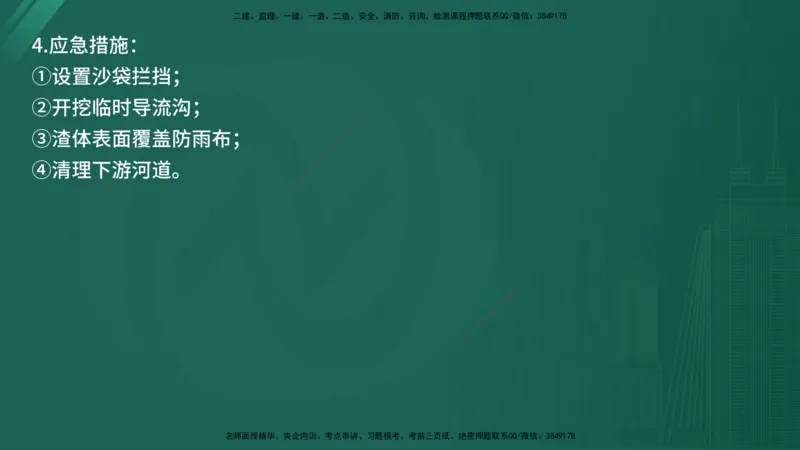

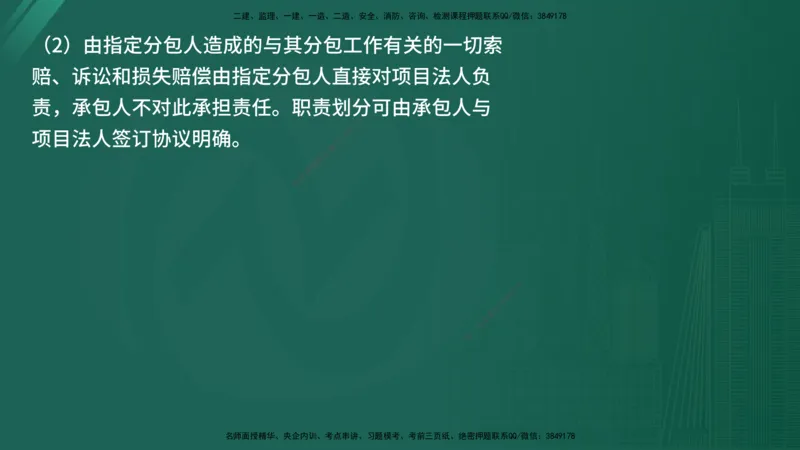

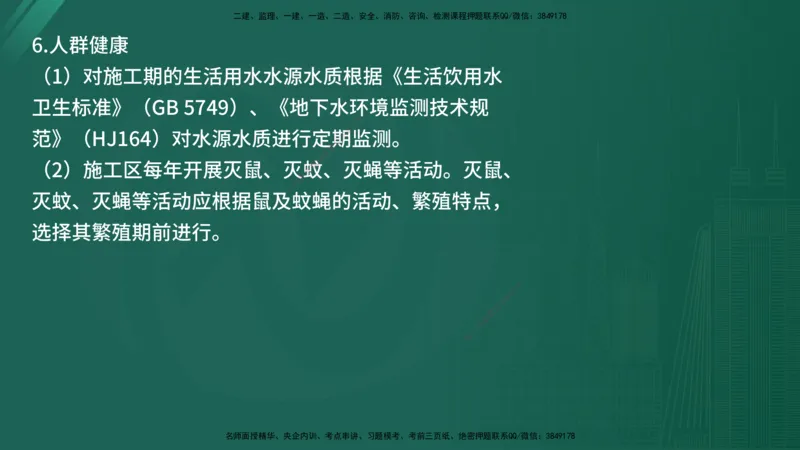

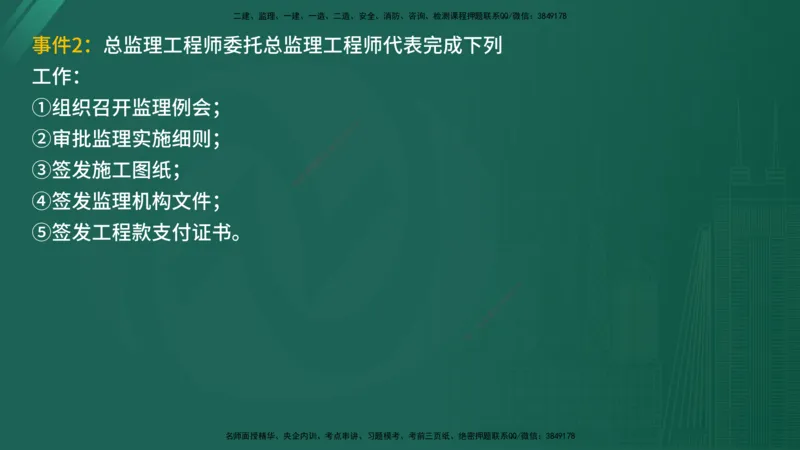

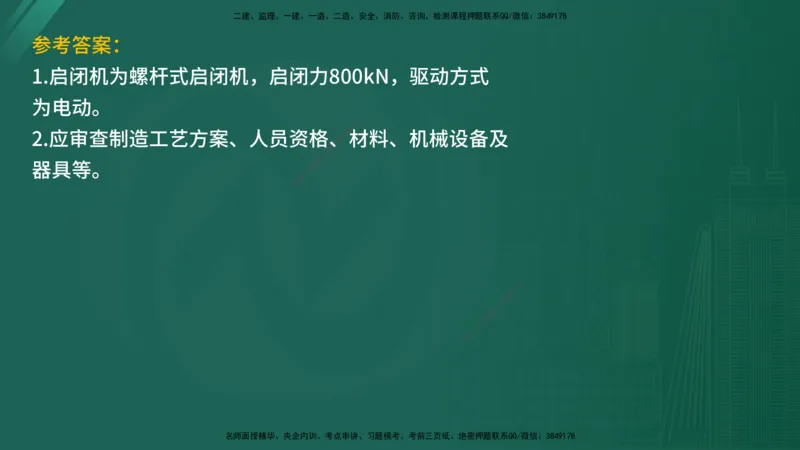

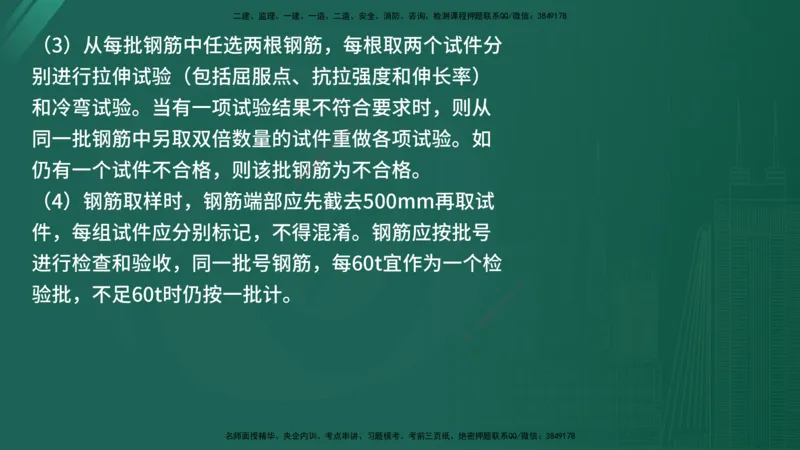

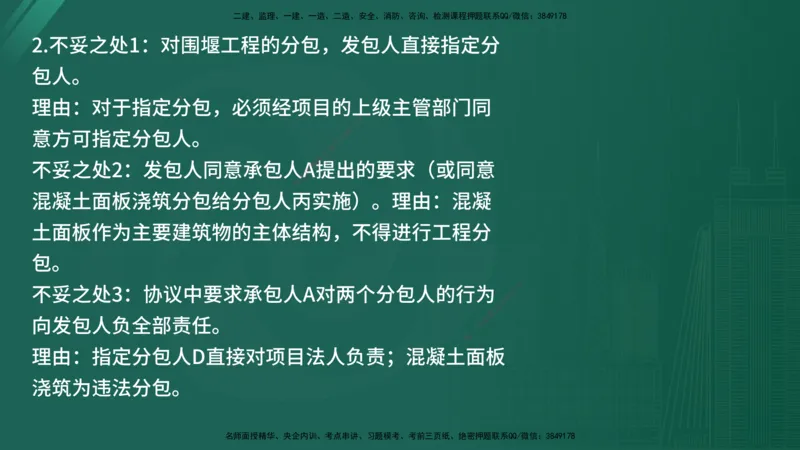

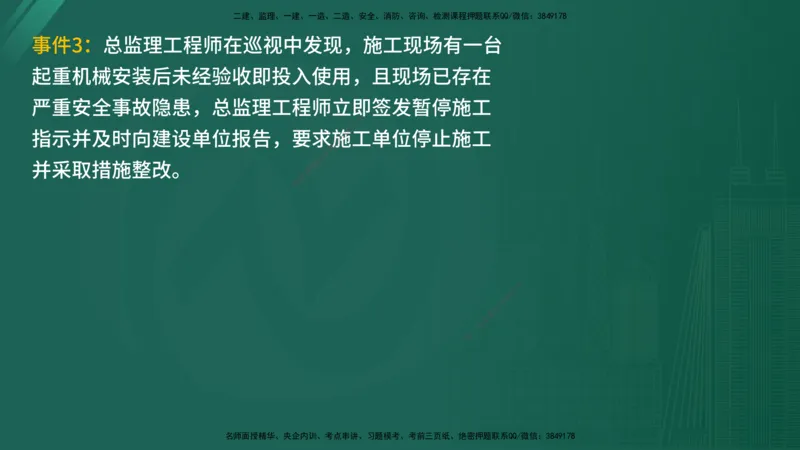

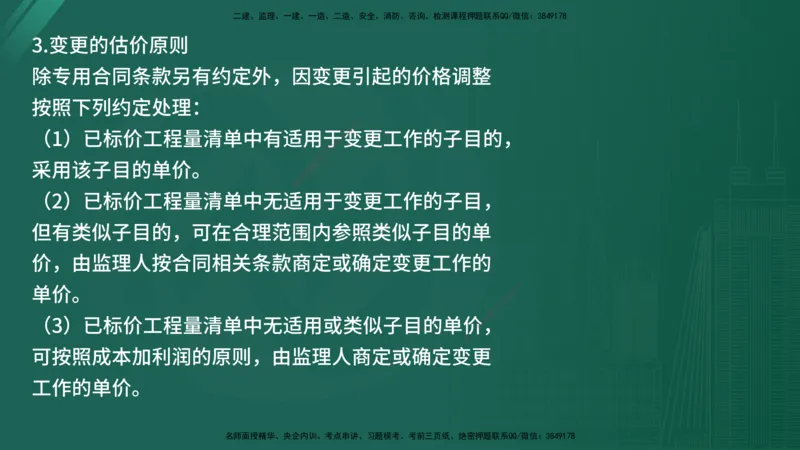

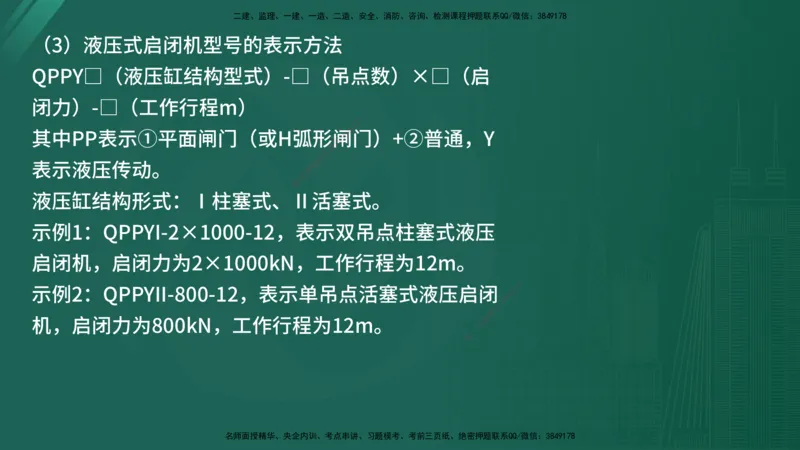

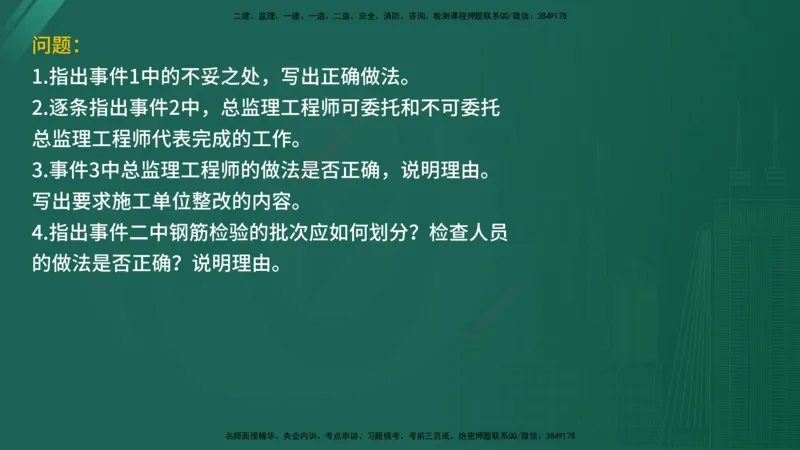

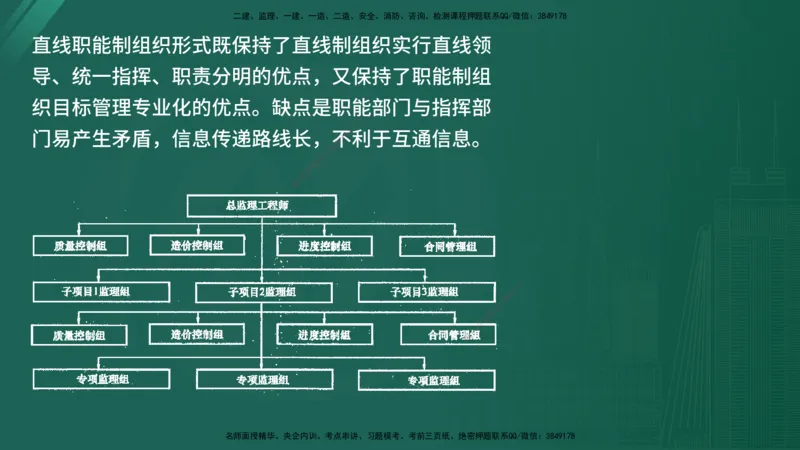

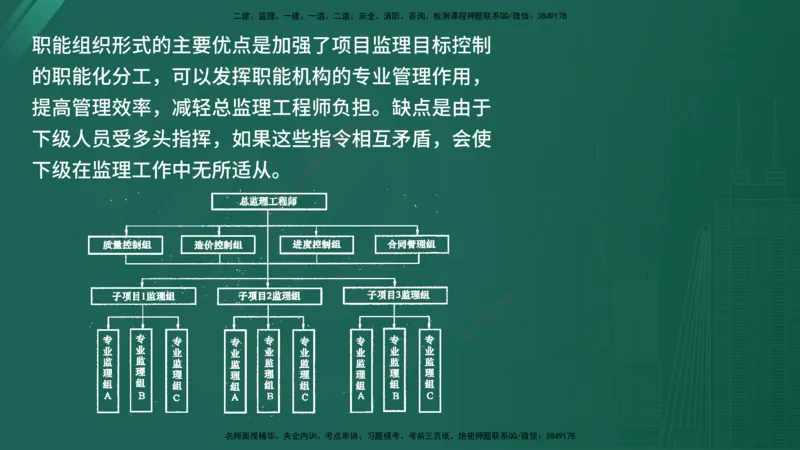

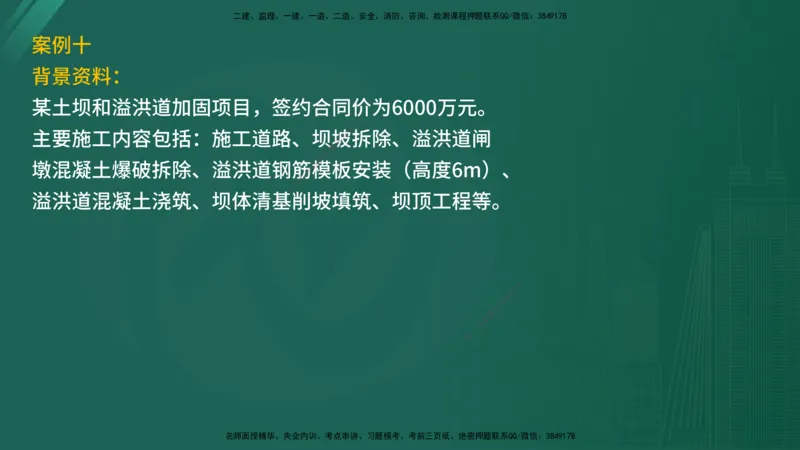

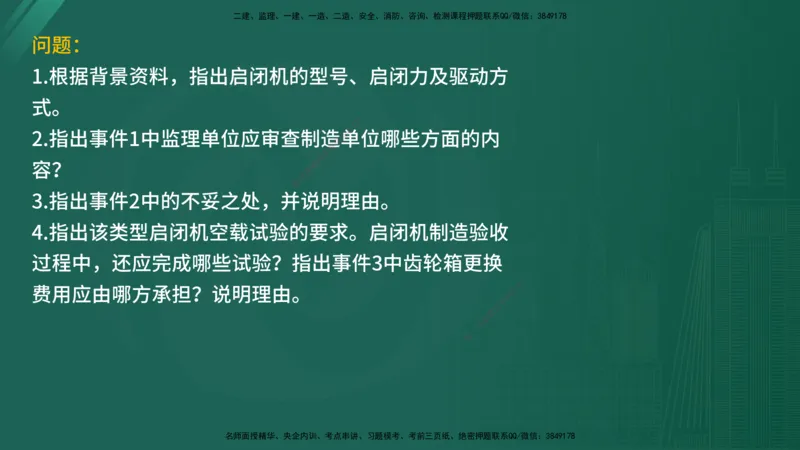

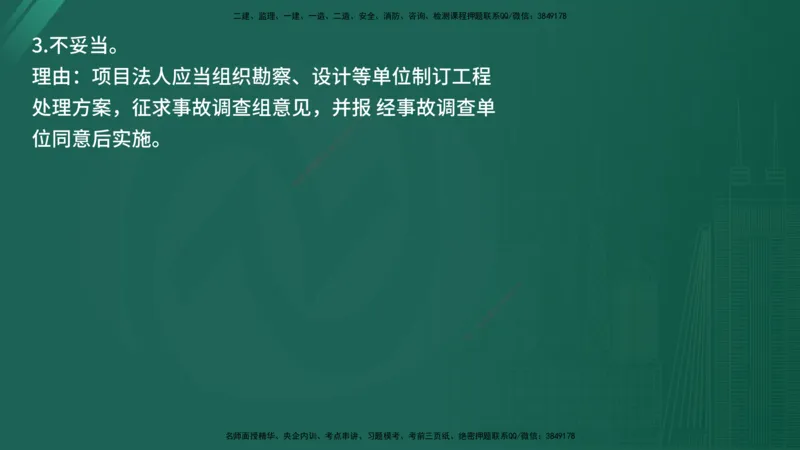

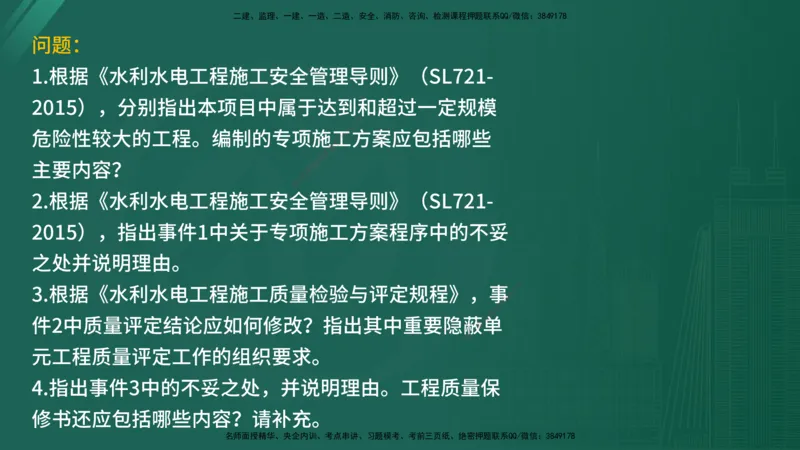

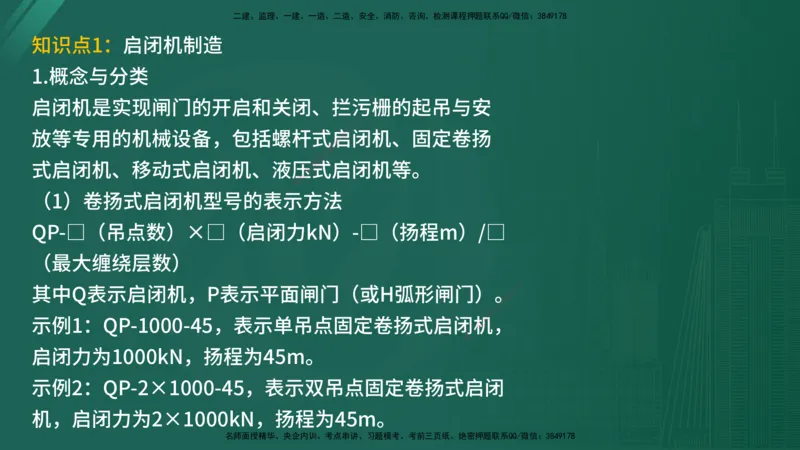

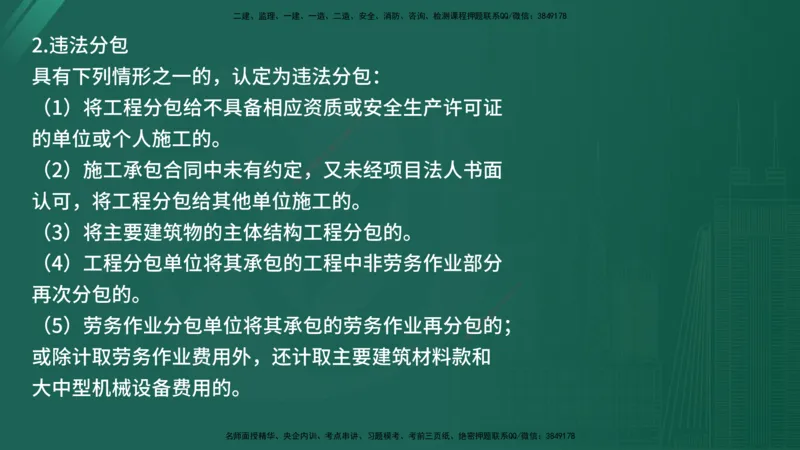

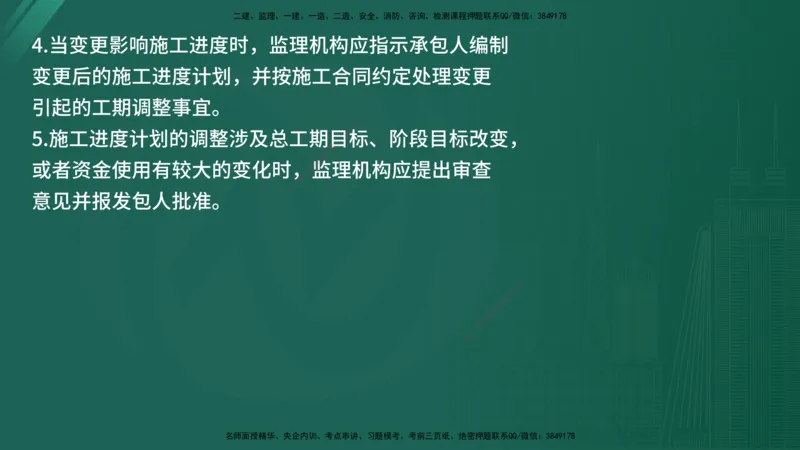

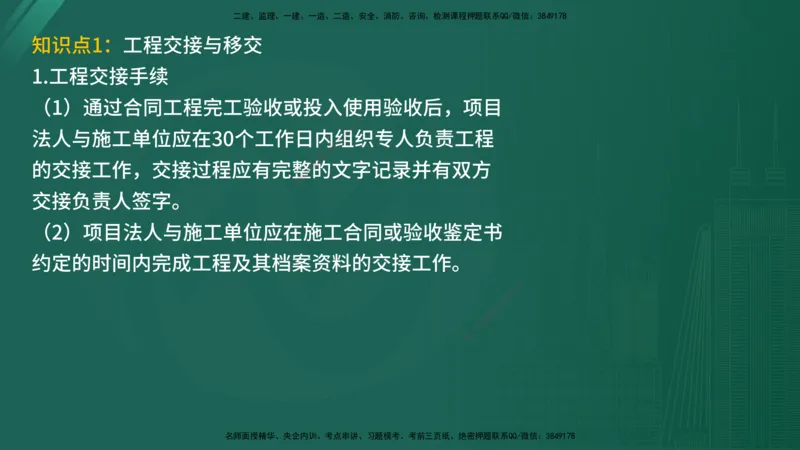

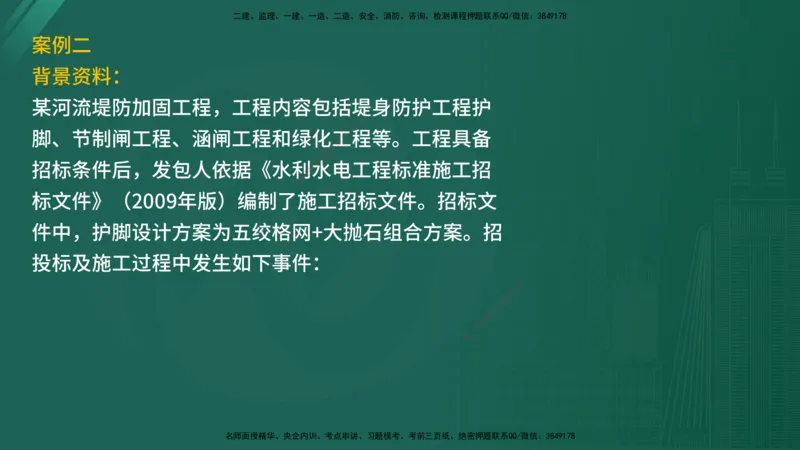

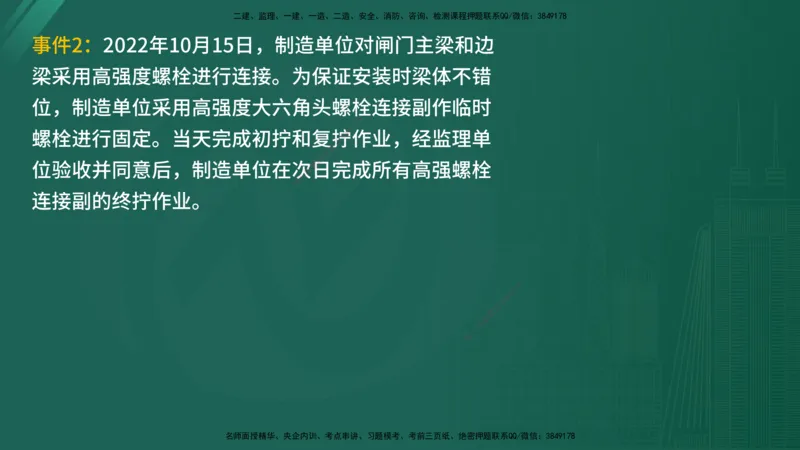

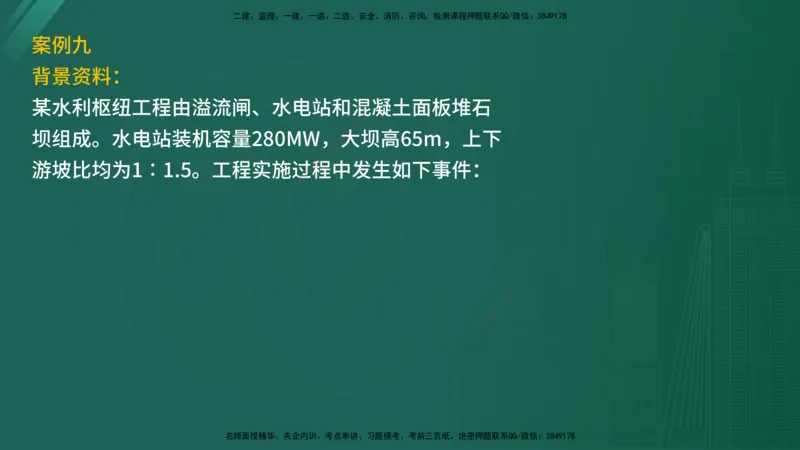

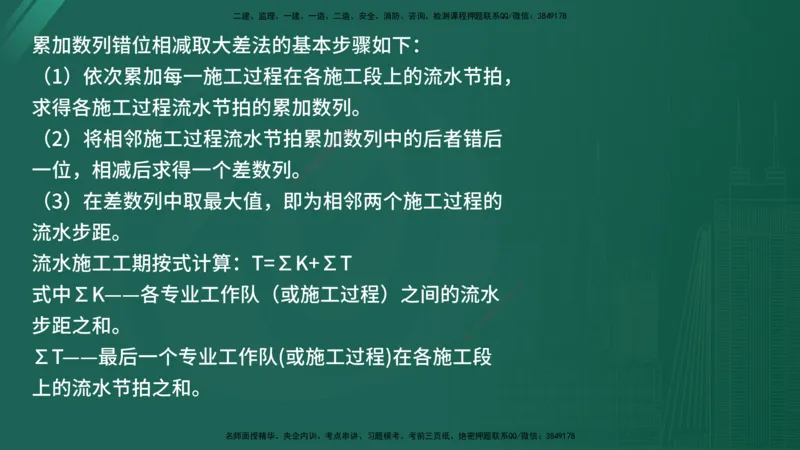

当前位置:首页>文档>2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义

2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义

  • 2026-02-15 00:41:08 2026-02-15 00:41:08

文档预览

2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
2025年《监理案例(水利)》案例突破(在线版)_监理工程师_2025监理工程师_2025年监理工程师SVIP_2025年监理水利案例SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义

文档信息

文档格式
pdf
文档大小
4.306 MB
文档页数
232 页
上传时间
2026-02-15 00:41:08

文档内容

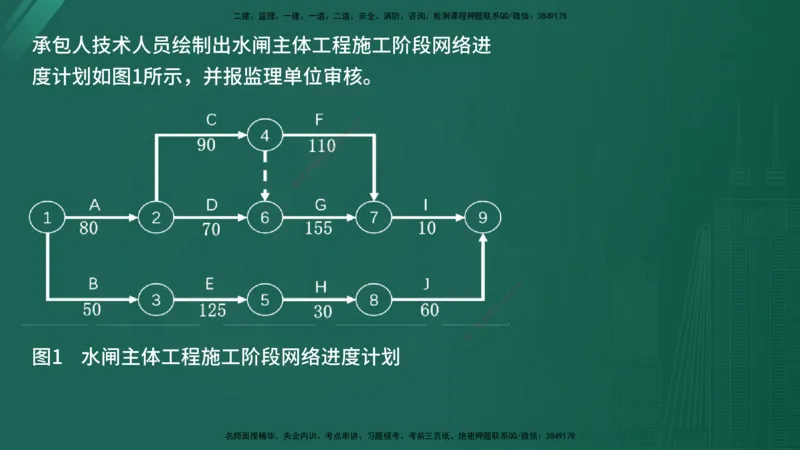

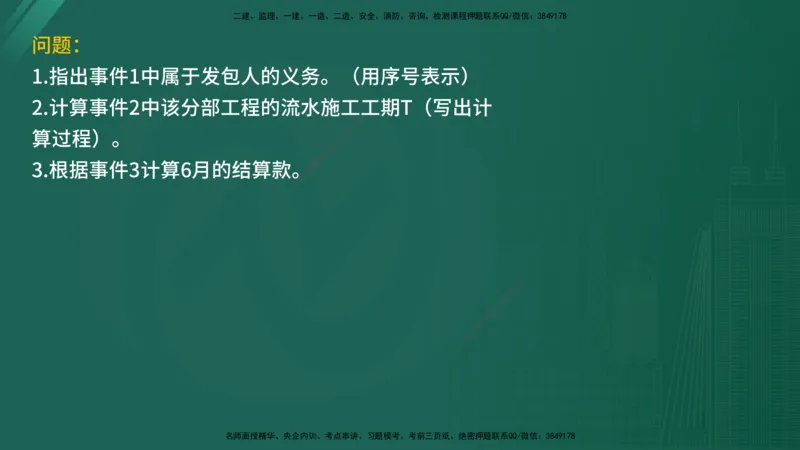

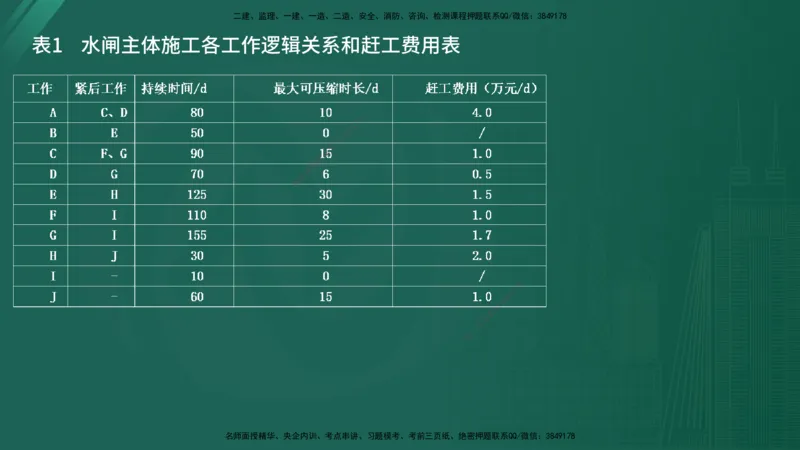

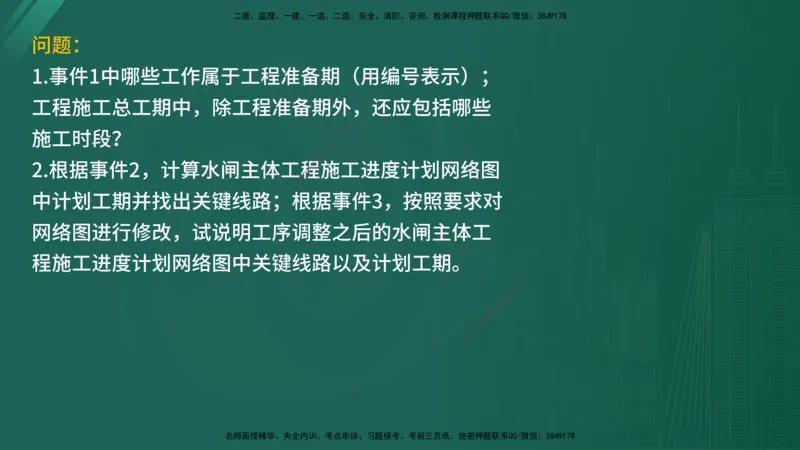

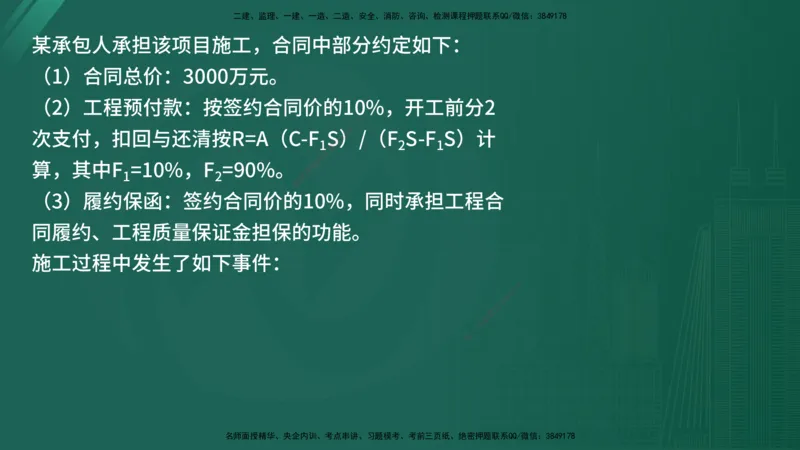

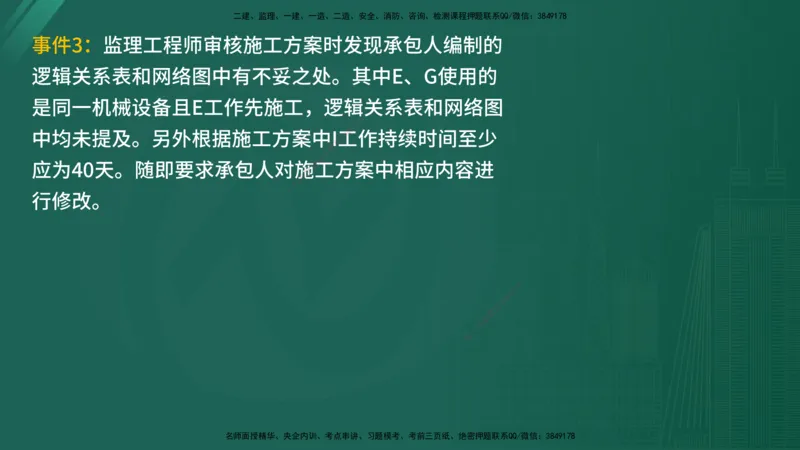

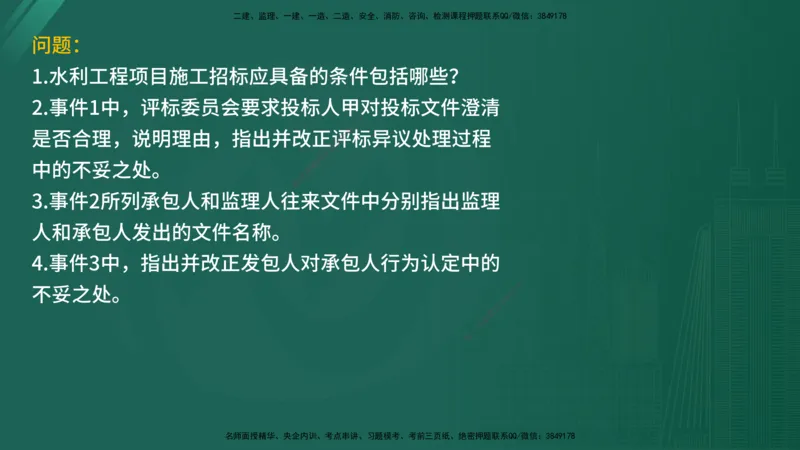

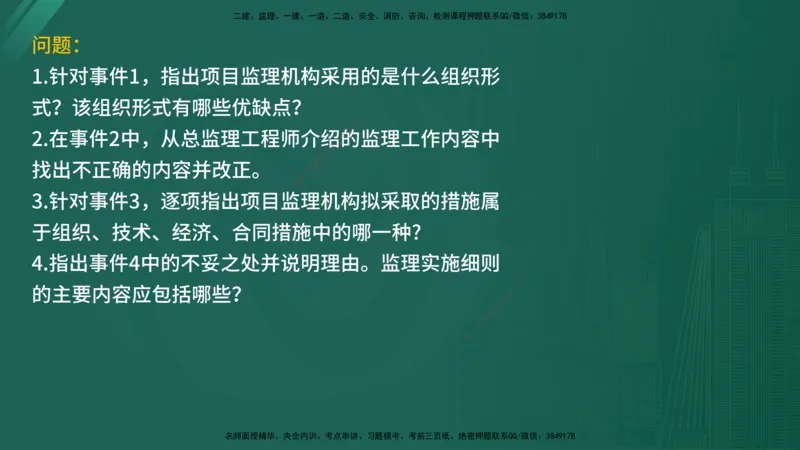

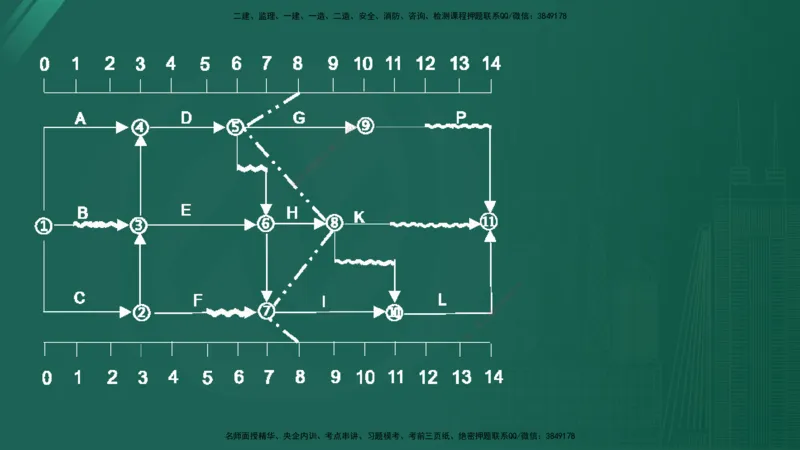

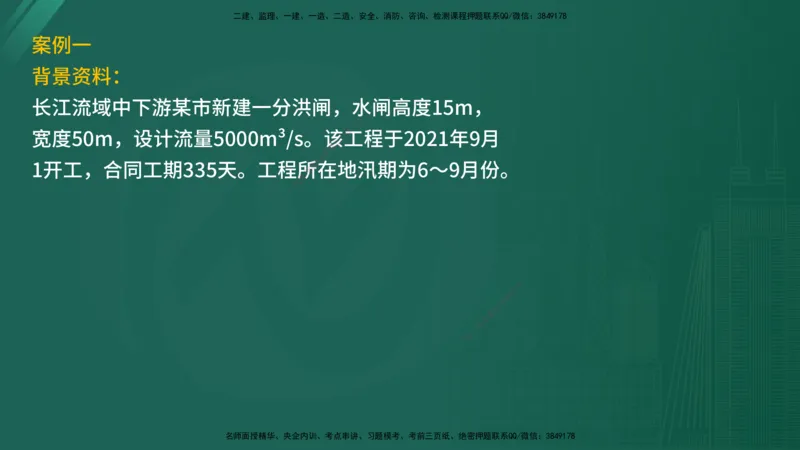

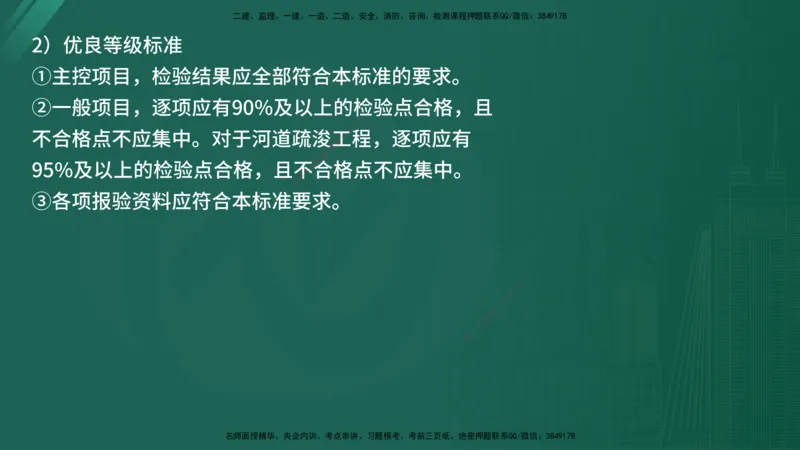

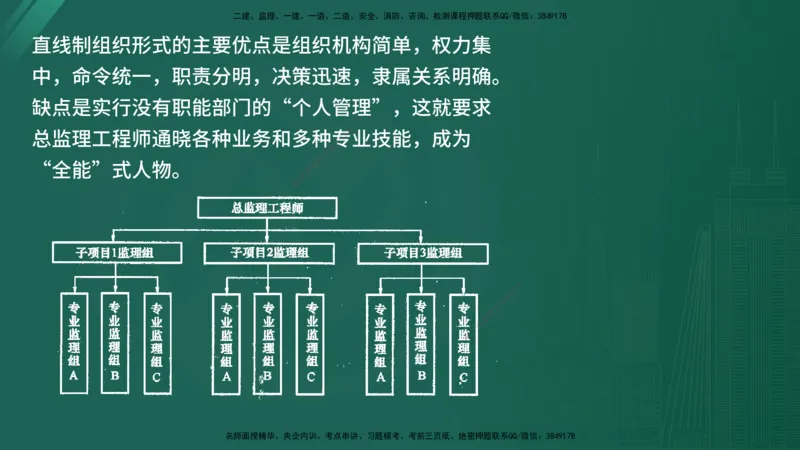

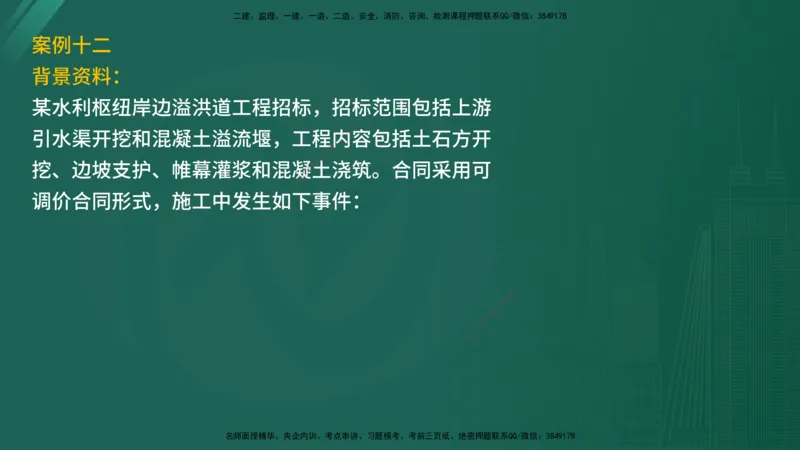

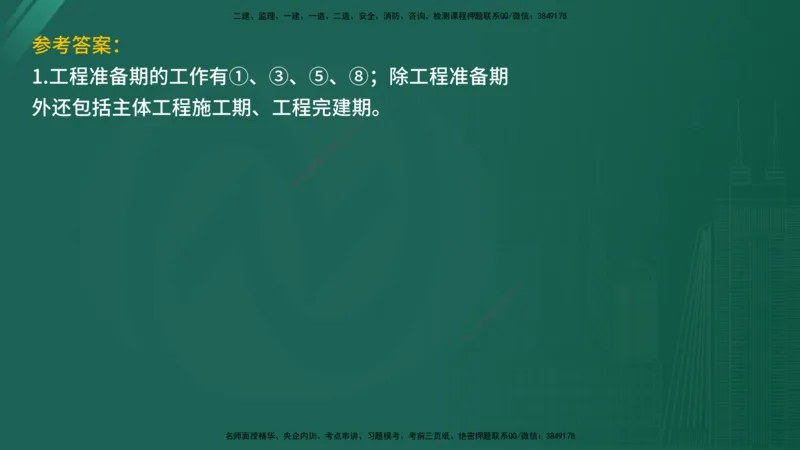

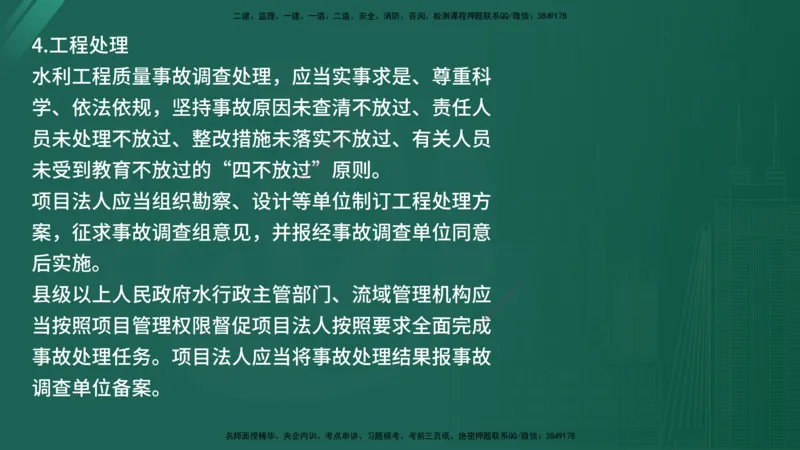

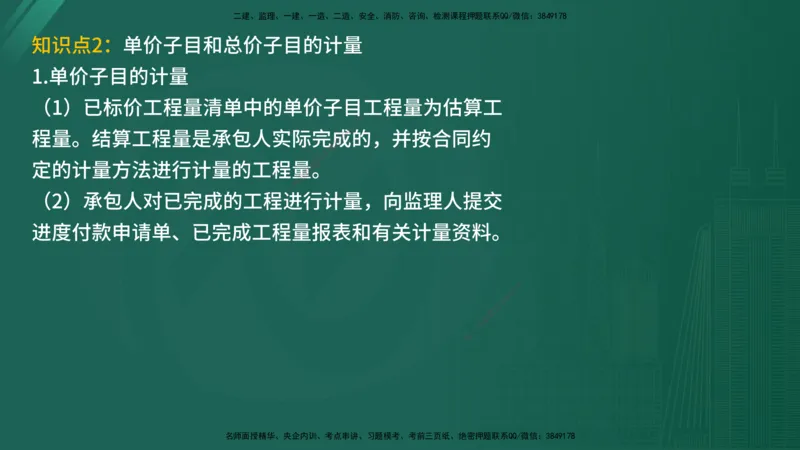

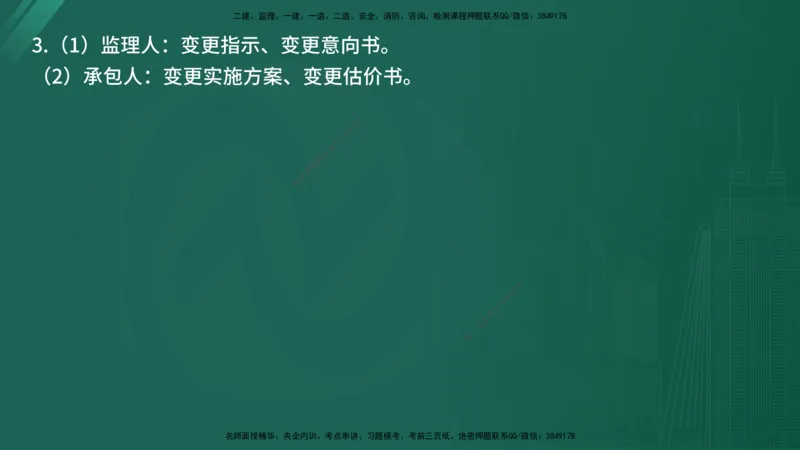

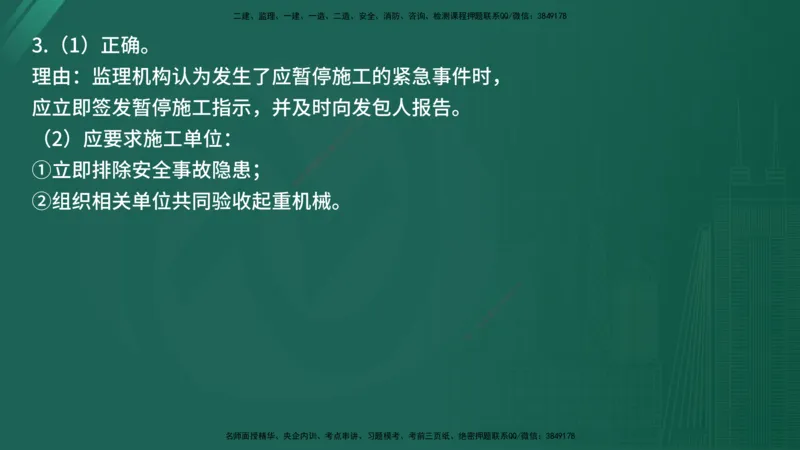

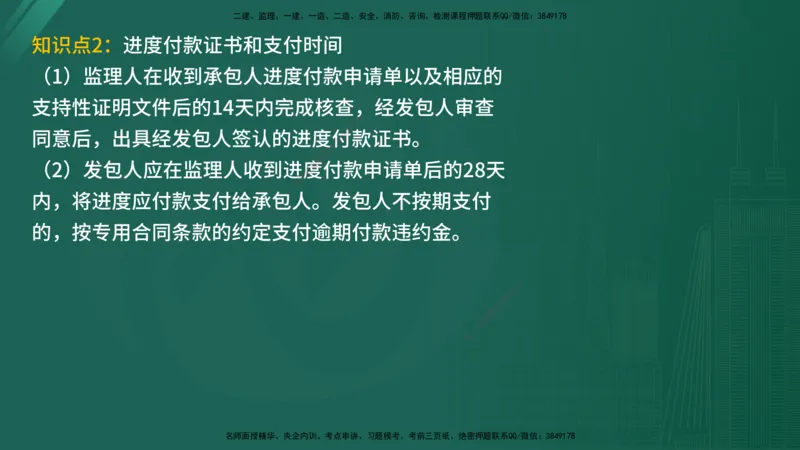

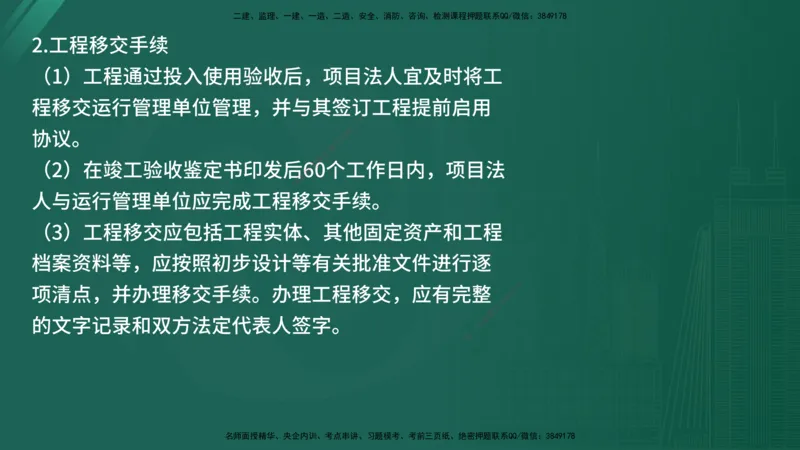

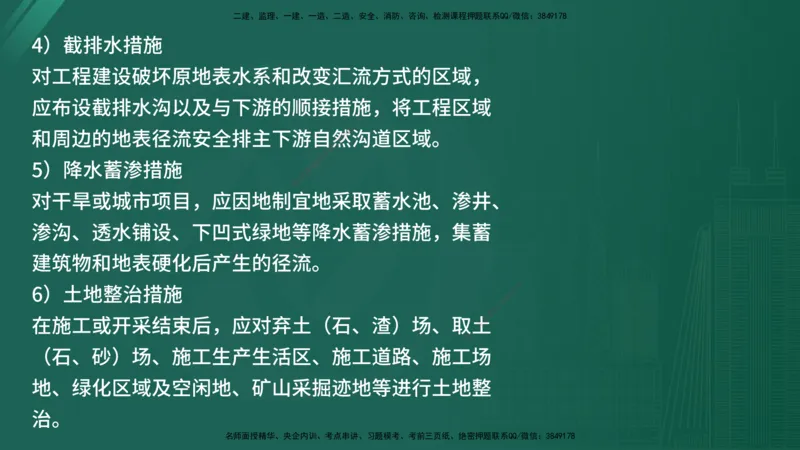

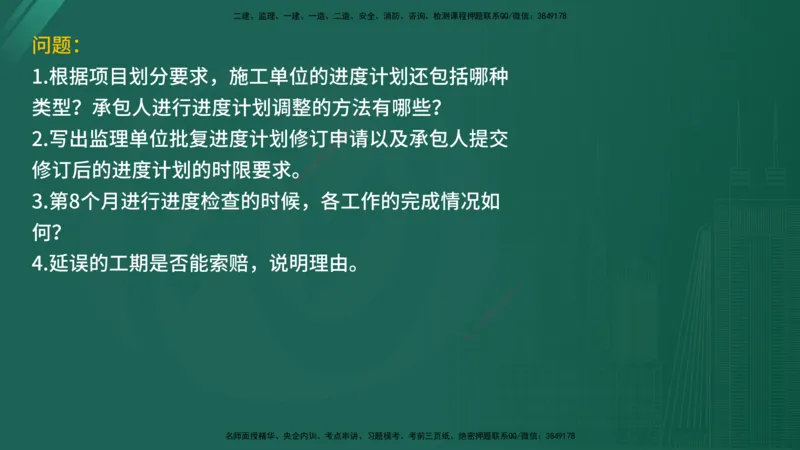

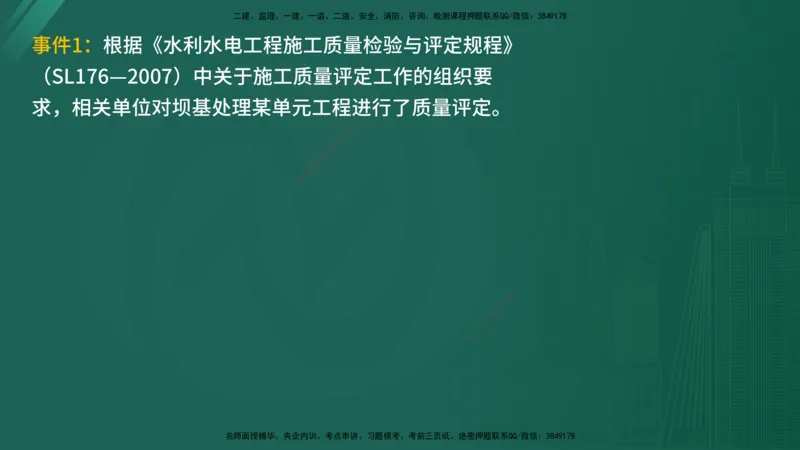

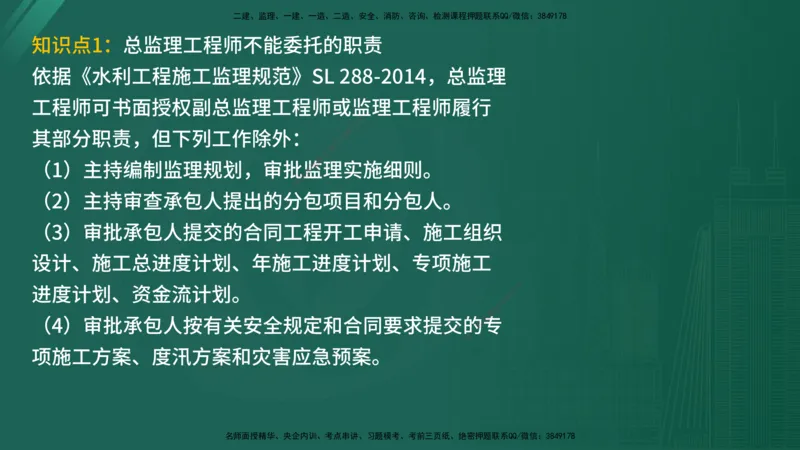

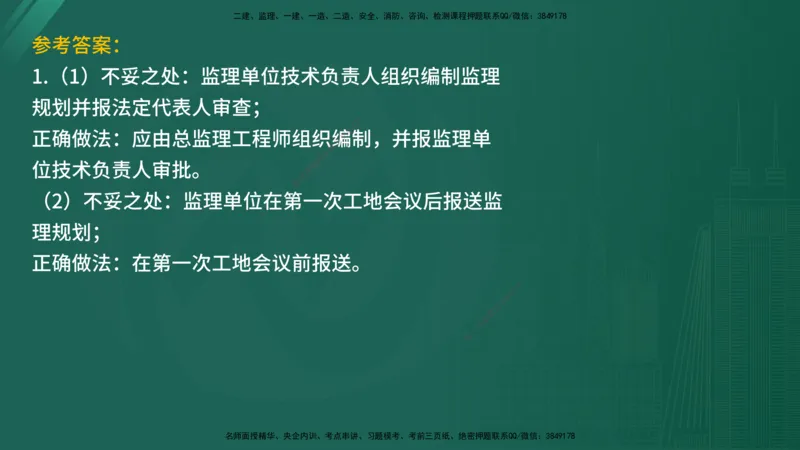

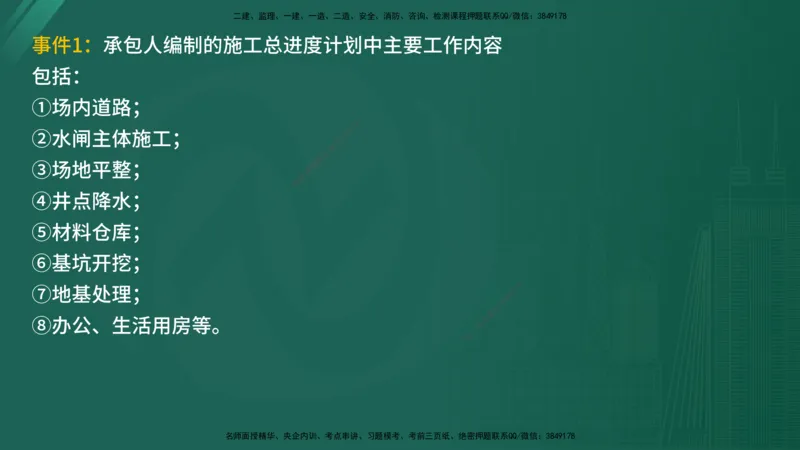

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 2 0 2 5 年 全 国 监 理 工 程 师 职 业 资 格 考 试 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 案例突破 8 7 1 9 4 8 3 信 微 系 联 一 唯 主讲人:李老师 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 案例一 背景资料: 长江流域中下游某市新建一分洪闸,水8 闸高度15m, 7 1 9 4 8 3 信 微 宽度50m,设计流量5000m³/s。系该工程于2021年9月 联 题 押 准 1开工,合同工期335天。工程精所在地汛期为6~9月份。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 某承包人承担该项目施工,合同中部分约定如下: (1)合同总价:3000万元。 (2)工程预付款:按签约合同价的108%,开工前分2 7 1 9 4 8 3 信 微 次支付,扣回与还清按R=A(C-F系S)/(F S-F S)计 1 2 1 联 题 押 准 算,其中F =10%,F =90%。精 1 2 (3)履约保函:签约合同价的10 %,同时承担工程合 同履约、工程质量保证金担保的功能。 施工过程中发生了如下事件: 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 事件1:承包人编制的施工总进度计划中主要工作内容 包括: ①场内道路; 8 7 1 9 4 8 3 信 微 ②水闸主体施工; 系 联 题 押 准 ③场地平整; 精 ④井点降水; ⑤材料仓库; ⑥基坑开挖; 8 1 7 9 8 4 ⑦地基处理; 信 3 微 系 联 一 唯 ⑧办公、生活用房等。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 事件2:承包人对水闸主体工程施工项目进行了细化分 解,并考虑施工现场资源配备和安全度汛要求等因素, 编制了水闸主体施工各工作的逻辑关系8 表1。 7 1 9 4 8 3 信 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 表1 水闸主体施工各工作逻辑关系和赶工费用表 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 承包人技术人员绘制出水闸主体工程施工阶段网络进 度计划如图1所示,并报监理单位审核。 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 图1 水闸主体工程施工阶段网络进度计划 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 事件3:监理工程师审核施工方案时发现承包人编制的 逻辑关系表和网络图中有不妥之处。其中E、G使用的 是同一机械设备且E工作先施工,逻辑8关系表和网络图 7 1 9 4 8 3 信 微 中均未提及。另外根据施工方案中系I工作持续时间至少 联 题 押 准 应为40天。随即要求承包人对精施工方案中相应内容进 行修改。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 事件4:截至2022年4月底,累计完成合同金额为2500 万元;经监理人确认2022年5月份完成的合同金额为 300万元。 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 问题: 1.事件1中哪些工作属于工程准备期(用编号表示); 工程施工总工期中,除工程准备期外,8 还应包括哪些 7 1 9 4 8 3 信 微 施工时段? 系 联 题 押 准 2.根据事件2,计算水闸主体工精程施工进度计划网络图 中计划工期并找出关键线路;根据 事件3,按照要求对 网络图进行修改,试说明工序调整之后的水闸主体工 程施工进度计划网络图中关键线路以及计 划工期。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 3.如发包人要求在合同工期内完成水闸主体工程的施工。 根据事件2中赶工费用表,帮施工单位制定最经济合理 的施工方案并计算由此需要增加的费用8 。 7 1 9 4 8 3 信 微 4.根据《水利水电工程标准施工招系标文件》(2009年 联 题 押 准 版),指出进度付款申请单的精内容。计算事件4中, 2022年5月份发包人应支付的工程 款(单位:万元,保 留2位小数)。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 参考答案: 1.工程准备期的工作有①、③、⑤、⑧;除工程准备期 外还包括主体工程施工期、工程完建期8 。 7 1 9 4 8 3 信 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 2.调整之前:关键线路:A→C→G→I,计划工期:335 天; 调整之后:关键线路:B→E→G→I,8计划工期:370 7 1 9 4 8 3 信 微 天。 系 联 题 押 准 调整之后的网络图: 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 3.调整之后计划工期超过合同工期35天,因此需压缩 工期35天。 赶工方案: 8 7 1 9 4 8 3 信 微 ①E工作压缩5d,费用5×1.5=7.5系万元。 联 题 押 准 ②G工作压缩25d,费用25×1精.7=42.5万元。 ③C、E工作同时压缩5d,费用5× (1.0+1.5)=12.5 万元。 增加费用7.5+42.5+12.5=62.5万元。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 4.(1)工程进度付款申请单内容:截至本次付款周期 末已实施工程的价款;变更金额;索赔金额;应支付 的预付款或扣减的返还预付款;根据合8 同应增加或扣 7 1 9 4 8 3 信 微 减的其他金额。 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (2)工程预付款总额为:3000×10%=300万元; 截止到2022年4月份,累计已经扣回的预付款金额: R =300×(2500-10%×3000)/(90 %×3000- 4月 8 7 1 9 4 8 3 信 10%×3000)=275.00万元<300万微元。 系 联 题 押 截止到2022年5月份,按照预付准款扣回公式累积应扣回的 精 预付款为: R =300×(2500+300-10%×3000 )/(90%×3000- 5月 10%×3000)=312.50万元>300万元 8 1 7 因此截止5月累计应扣回预付款为300万元。 8 4 9 信 3 微 系 2022年5月份工程预付款扣回金额为300-275=25 .00万联元。 一 唯 因此,2022年5月份应支付的工程款为:300-25=275.00 万元。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 知识点1:施工期的划分 根据《水利水电工程施工组织设计规范》SL303— 2017,工程建设全过程可划分为工程8筹建期、工程准 7 1 9 4 8 3 信 微 备期、主体工程施工期和工程完建系期四个施工时段。 联 题 押 准 编制施工总进度时,工程施工精总工期应为后三项工期 之合。工程建设相邻两个阶段的工 作可交叉进行。 (1)工程筹建期:工程正式开工前应完成对外交通、 施工供电和通信系统、征地、移民以及招 标、评标、 8 1 7 9 8 4 签约等工作所需的时间。 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (2)工程准备期:准备工程开工起至关键线路上的主 体工程开工或河道截流闭气前的工期,一般包括“四 通一平”、导流工程、临时房屋和施工8 工厂设施建设 7 1 9 4 8 3 信 微 等。 系 联 题 押 准 (3)主体工程施工期:自关键精线路上的主体工程开工 或一期截流闭气后开始,至第一台 机组发电或工程开 始发挥效益为止的工期。 (4)工程完建期:自水电站第一台发电 机组投入运行 8 1 7 9 8 4 或工程开始受益起,至工程竣工的工期。 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 知识点2:进度付款证书和支付时间 (1)监理人在收到承包人进度付款申请单以及相应的 支持性证明文件后的14天内完成核查,8 经发包人审查 7 1 9 4 8 3 信 微 同意后,出具经发包人签认的进度系付款证书。 联 题 押 准 (2)发包人应在监理人收到进精度付款申请单后的28天 内,将进度应付款支付给承包人。 发包人不按期支付 的,按专用合同条款的约定支付逾期付款违约金。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 知识点3:完工结算 1.完工付款申请单 (1)承包人应在合同工程完工证书颁8发后28天内,向 7 1 9 4 8 3 信 微 监理人提交完工付款申请单,并提系供相关证明材料。 联 题 押 准 (2)完工付款申请单应包括下精列内容:完工结算合同 总价、发包人已支付承包人的工程 价款、应预留的质 量保证金、应支付的完工付款金额。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 2.完工付款证书及支付时间 (1)监理人在收到承包人提交的完工付款申请单后的 14天内完成核查,提出发包人到期应支8 付给承包人的 7 1 9 4 8 3 信 微 价款送发包人审核并抄送承包人。系 联 题 押 准 (2)发包人应在收到后14天内精 审核完毕,由监理人向 承包人出具经发包人签认的完工付 款证书。 (3)发包人应在监理人出具完工付款证书后的14天内, 将应支付款支付给承包人。发包人不按期 支付的,将 8 1 7 9 8 4 逾期付款违约金支付给承包人。 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 案例二 背景资料: 某河流堤防加固工程,工程内容包括堤8 身防护工程护 7 1 9 4 8 3 信 微 脚、节制闸工程、涵闸工程和绿化系工程等。工程具备 联 题 押 准 招标条件后,发包人依据《水精利水电工程标准施工招 标文件》(2009年版)编制了施工 招标文件。招标文 件中,护脚设计方案为五绞格网+大抛石组合方案。招 投标及施工过程中发生如下事件: 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 事件1:投标人甲的投标文件所载施工工期前后不一致, 评标委员会书面要求投标人甲澄清。投标人甲按时提 交了书面澄清答复,统一了工期,评标8 委员会予以认 7 1 9 4 8 3 信 微 可。评标公示显示,投标人甲未被系评为中标候选人。 联 题 押 准 评标公示期间,投标人乙以前精述澄清有关事项存在不 合理为由提出评标异议。招标人认 为异议针对的是非 中标候选人,不影响中标候选人资格,异议不成立。 在收到异议后第4日,招标人按上述意见 书面答复投标 8 1 7 9 8 4 人乙。异议处理期间,招标人向中标人发放 了中标通信 3 微 系 联 一 唯 知书。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 事件2:施工过程中,设计单位将护脚五绞格网+大抛 石组合方案调整为大抛石方案。监理人将该方案调整 按变更处理。变更过程中,承包人和监8 理人往来文件 7 1 9 4 8 3 信 微 涉及变更指示、变更意向书、变更系实施方案、变更估 联 题 押 准 价书等。 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 事件3:承包人将绿化工程以劳务分包形式分包给某劳 务作业队伍。劳务分包合同约定的劳务费用包含人工、 材料、机械等所有费用。发包人认定该8 行为为转包, 7 1 9 4 8 3 信 微 属于严重合同问题,责令承包人立系即整改。 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 问题: 1.水利工程项目施工招标应具备的条件包括哪些? 2.事件1中,评标委员会要求投标人甲8对投标文件澄清 7 1 9 4 8 3 信 微 是否合理,说明理由,指出并改正系评标异议处理过程 联 题 押 准 中的不妥之处。 精 3.事件2所列承包人和监理人往来 文件中分别指出监理 人和承包人发出的文件名称。 4.事件3中,指出并改正发包人对承包人行 为认定中的 8 1 7 9 8 4 不妥之处。 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 参考答案: 1.应具备的条件包括: (1)初步设计已经批准。 8 7 1 9 4 8 3 信 微 (2)建设资金来源已落实,年度系投资计划已经安排。 联 题 押 准 (3)具有能满足招标要求的设精计文件,已与设计单位 签订适应施工进度要求的图纸交付 合同或协议。 (4)有关建设项目永久征地、临时征地和移民搬迁的 实施、安置工作已经落实或已有明确安排 。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 2.(1)不合理; 理由:投标人按评标委员会要求对投标文件澄清、说 明和补正时不得改变投标文件的实质性8 内容(算术性 7 1 9 4 8 3 信 微 错误修正的除外)。 系 联 题 押 准 (2)不妥之处一:在收到异议精后第4日,招标人按上 述意见书面答复投标人乙。 改正:招标人应当自收到异议之日起3日内作出答复。 不妥之处二:异议处理期间,招标人向中 标人发放了 8 1 7 9 8 4 中标通知书。 信 3 微 系 联 一 唯 改正:作出答复前,应当暂停招标投标活动。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 3.(1)监理人:变更指示、变更意向书。 (2)承包人:变更实施方案、变更估价书。 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 4.发包人认定该行为为转包不妥; 改正:劳务作业分包单位除计取劳务作业费用外,还 计取主要建筑材料款和大中型机械设备8 费用的,属于 7 1 9 4 8 3 信 微 违法分包。 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 知识点1:合同变更 1.变更权 (1)在履行合同过程中,经发包人同8意,监理人可按 7 1 9 4 8 3 信 微 变更程序向承包人作出变更指示,系承包人应遵照执行。 联 题 押 准 没有监理人的变更指示,承包精人不得擅自变更。 (2)变更指示只能由监理人发出 。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 2.变更程序 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 3.变更的估价原则 除专用合同条款另有约定外,因变更引起的价格调整 按照下列约定处理: 8 7 1 9 4 8 3 信 微 (1)已标价工程量清单中有适用系于变更工作的子目的, 联 题 押 准 采用该子目的单价。 精 (2)已标价工程量清单中无适用 于变更工作的子目, 但有类似子目的,可在合理范围内参照类似子目的单 价,由监理人按合同相关条款商定或确定 变更工作的 8 1 7 9 8 4 单价。 信 3 微 系 联 一 唯 (3)已标价工程量清单中无适用或类似子目的单 价, 可按照成本加利润的原则,由监理人商定或确定变更 工作的单价。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 知识点2:分包违法情形 1.转包 具有下列情形之一的,认定为转包: 8 7 1 9 4 8 3 信 微 (1)承包单位将承包的全部建设系工程转包给其他单位 联 题 押 准 (包括母公司承接工程后将所精承接工程交由具有独立 法人资格的子公司施工的情形)或 个人的。 (2)将承包的全部建设工程肢解后以分包名义转包给 其他单位或个人的。 8 1 7 9 8 4 (3)承包单位将其承包的全部工程以内部承 包合同等信 3 微 系 联 一 唯 形式交由分公司施工。 (4)采取联营合作形式承包,其中一方将其全部工程 交由联营另一方施工。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (5)全部工程由劳务作业分包单位实施,劳务作业分 包单位计取报酬是除上缴给承包单位管理费之外全部 工程价款的。 8 7 1 9 4 8 3 信 微 (6)签订合同后,承包单位未按系合同约定设立现场管 联 题 押 准 理机构;或未按投标承诺派驻精本单位主要管理人员或 未对工程质量、进度、安全、财务 等进行实质性管理。 (7)承包单位不履行管理义务,只向实际施工单位收 取管理费。 8 1 7 9 8 4 (8)法律法规规定的其他转包行为。 信 3 微 系 联 一 唯 本单位人员是指在本单位工作,并与本单位签订 劳 动 合同,由本单位支付劳动报酬、缴纳社会保险的人员。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 2.违法分包 具有下列情形之一的,认定为违法分包: (1)将工程分包给不具备相应资质或8安全生产许可证 7 1 9 4 8 3 信 微 的单位或个人施工的。 系 联 题 押 准 (2)施工承包合同中未有约定精,又未经项目法人书面 认可,将工程分包给其他单位施工 的。 (3)将主要建筑物的主体结构工程分包的。 (4)工程分包单位将其承包的工程中非 劳务作业部分 8 1 7 9 8 4 再次分包的。 信 3 微 系 联 一 唯 (5)劳务作业分包单位将其承包的劳务作业再分 包的; 或除计取劳务作业费用外,还计取主要建筑材料款和 大中型机械设备费用的。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (6)承包单位未与分包单位签订分包合同,或分包合 同不满足承包合同中相关要求的。 (7)法律法规规定的其他违法分包行8为。 7 1 9 4 8 3 信 微 主要建筑材料是指混凝土工程中的系钢筋、水泥、砂石 联 题 押 准 料,土石方工程中的石料,金精属结构工程中的钢材, 防渗工程中的土工织物等对工程质 量影响较大、占工 程造价比重较高的材料。 大中型机械设备是指工程施工中的大中型 起重设备, 8 1 7 9 8 4 混凝土工程施工中的大中型拌合、输送设备 ,土石方信 3 微 系 联 一 唯 工程施工中的大中型挖掘设备、运输车辆、碾压 机 械 等。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 3.出借或借用他人资质 具有下列情形之一的,认定为出借或借用他人资质承 揽工程: 8 7 1 9 4 8 3 信 微 (1)单位或个人借用其他单位的系资质承揽工程的。 联 题 押 准 (2)投标人法定代表人的授权精代表人不是投标单位人 员的。 (3)实际施工单位使用承包单位资质中标后,以承包 单位分公司、项目部等名义组织实施,但 两公司无实 8 1 7 9 8 4 质隶属关系的。 信 3 微 系 联 一 唯 (4)工程分包的发包单位不是该工程的承包单位 ,或 劳务作业分包的发包单位不是该工程的承包单位或工 程分包单位的。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (5)承包单位派驻施工现场的主要管理负责人中,部 分人员不是本单位人员的。 (6)承包单位与项目法人之间没有工8程款收付关系, 7 1 9 4 8 3 信 微 或者工程款支付凭证上载明的单位系与施工合同中载明 联 题 押 准 的承包单位不一致的。 精 (7)合同约定由承包单位负责采 购、租赁的主要建筑 材料、工程设备等,由其他单位或个人采购、租赁, 或者承包单位不能提供有关采购、租赁合 同及发票等 8 1 7 9 8 4 证明,又不能进行合理解释并提供证明材料 的。 信 3 微 系 联 一 唯 (8)法律法规规定的其他出借借用资质行为。 设备租赁和材料委托采购不属于分包、转包管理范围。 承包人可以自行进行设备租赁或材料委托采购,但应 对设备或材料的质量负责。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 案例三 背景资料: 某水利工程,实施过程中发生如下事件8 : 7 1 9 4 8 3 信 微 事件1:监理合同签订后,监理单系位技术负责人组织编 联 题 押 准 制了监理规划并报法定代表人精审批,在第一次工地会 议后,项目监理机构将监理规划报 送建设单位。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 事件2:总监理工程师委托总监理工程师代表完成下列 工作: ①组织召开监理例会; 8 7 1 9 4 8 3 信 微 ②审批监理实施细则; 系 联 题 押 准 ③签发施工图纸; 精 ④签发监理机构文件; ⑤签发工程款支付证书。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 事件3:总监理工程师在巡视中发现,施工现场有一台 起重机械安装后未经验收即投入使用,且现场已存在 严重安全事故隐患,总监理工程师立即8 签发暂停施工 7 1 9 4 8 3 信 微 指示并及时向建设单位报告,要求系施工单位停止施工 联 题 押 准 并采取措施整改。 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 事件4:施工单位对进场的钢筋、水泥等原材料进行复 检。检查进场水泥的出厂质量证明书以及28d强度证明 书。对钢筋进行取样试验时,检查人员8 在每一批次钢 7 1 9 4 8 3 信 微 筋中随机选取2根,其中一根钢筋系截取两个试件做抗拉 联 题 押 准 性能检验,另一个钢筋截取两精个试件做冷弯性能检验。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 问题: 1.指出事件1中的不妥之处,写出正确做法。 2.逐条指出事件2中,总监理工程师可8委托和不可委托 7 1 9 4 8 3 信 微 总监理工程师代表完成的工作。 系 联 题 押 准 3.事件3中总监理工程师的做法精是否正确,说明理由。 写出要求施工单位整改的内容。 4.指出事件二中钢筋检验的批次应如何划分?检查人员 的做法是否正确?说明理由。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 参考答案: 1.(1)不妥之处:监理单位技术负责人组织编制监理 规划并报法定代表人审查; 8 7 1 9 4 8 3 信 微 正确做法:应由总监理工程师组织系编制,并报监理单 联 题 押 准 位技术负责人审批。 精 (2)不妥之处:监理单位在第一 次工地会议后报送监 理规划; 正确做法:在第一次工地会议前报送。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 2.可委托的工作有①、④; 不可委托的工作有②、③、⑤。 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 3.(1)正确。 理由:监理机构认为发生了应暂停施工的紧急事件时, 应立即签发暂停施工指示,并及时向发8 包人报告。 7 1 9 4 8 3 信 微 (2)应要求施工单位: 系 联 题 押 准 ①立即排除安全事故隐患; 精 ②组织相关单位共同验收起重机械 。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 4.以60t同一炉(批)号、同一规格尺寸的钢筋为一批。 不正确。 理由:不得在同一根钢筋上取两个或两8 个以上同用途 7 1 9 4 8 3 信 微 的试件。应在随机选取的2根经外系部质量检查和直径测 联 题 押 准 量合格的钢筋上各截取一个抗精拉试件和一个冷弯试件 进行检验。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 知识点1:总监理工程师不能委托的职责 依据《水利工程施工监理规范》SL 288-2014,总监理 工程师可书面授权副总监理工程师或监8 理工程师履行 7 1 9 4 8 3 信 微 其部分职责,但下列工作除外: 系 联 题 押 准 (1)主持编制监理规划,审批精监理实施细则。 (2)主持审查承包人提出的分包 项目和分包人。 (3)审批承包人提交的合同工程开工申请、施工组织 设计、施工总进度计划、年施工进度计划 、专项施工 8 1 7 9 8 4 进度计划、资金流计划。 信 3 微 系 联 一 唯 (4)审批承包人按有关安全规定和合同要求提交 的专 项施工方案、度汛方案和灾害应急预案。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (5)签发施工图纸。 (6)主持第一次监理工地会议,签发合同工程开工通 知、暂停施工指示和复工通知。 8 7 1 9 4 8 3 信 微 (7)签发各类付款证书。 系 联 题 押 准 (8)签发变更、索赔和违约有精关文件。 (9)签署工程项目施工质量等级 评定意见。 (10)要求承包人撤换不称职或不宜在本工程工作的 现场施工人员或技术、管理人员。 8 1 7 9 8 4 (11)签发监理月报、监理专题报告和监理 工作报告信。 3 微 系 联 一 唯 (12)参加合同工程完工验收、阶段验收和竣工 验 收。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 知识点2:签发暂停施工指示 1.根据《水利工程施工监理规范》(SL288-2014), 监理机构在签发暂停施工指示时,应遵8 守下列规定。 7 1 9 4 8 3 信 微 在发生下列情况之一时,监理机构系应提出暂停施工的 联 题 押 准 建议,报发包人同意后签发暂精停施工指示: (1)工程继续施工将会对第三者 或社会公共利益造成 损害。 (2)为了保证工程质量、安全所必要。 8 1 7 9 8 4 (3)承包人发生合同约定的违约行为,且在 合同约定信 3 微 系 联 一 唯 时间内未按监理机构指示纠正其违约行为,或拒 不 执 行监理机构的指示,从而将对工程质量、安全、进度 和资金控制产生严重影响,需要停工整改。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 2.监理机构认为发生了应暂停施工的紧急事件时,应立 即签发暂停施工指示,并及时向发包人报告。 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 3.在发生下列情况之一时,监理机构可签发暂停施工指 示,并抄送发包人: (1)发包人要求暂停施工。 8 7 1 9 4 8 3 信 微 (2)承包人未经许可即进行主体系工程施工时,改正这 联 题 押 准 一行为所需要的局部停工。 精 (3)承包人未按照批准的施工图 纸进行施工时,改正 这一行为所需要的局部停工。 (4)承包人拒绝执行监理机构的指示, 可能出现工程 8 1 7 9 8 4 质量问题或造成安全事故隐患,改正这一行 为所需要信 3 微 系 联 一 唯 的局部停工。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (5)承包人未按照批准的施工组织设计或施工措施计 划施工,或承包人的人员不能胜任作业要求,可能会 出现工程质量问题或存在安全事故隐患8 ,改正这些行 7 1 9 4 8 3 信 微 为所需要的局部停工。 系 联 题 押 准 (6)发现承包人所使用的施工精设备、原材料或中间产 品不合格,或发现工程设备不合格 ,或发现影响后续 施工的不合格的单元工程(工序),处理这些问题所 需要的局部停工。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 知识点3:钢筋检验 现场钢筋检验内容应包括资料核查、外观检查和力学 性能试验等。 8 7 1 9 4 8 3 信 微 (1)核查每捆钢筋出厂时标牌注系明的生产厂家、生产 联 题 押 准 日期、牌号、产品批号、规格精、尺寸等标记,是否与 该批钢筋的质量合格证明书及检测 报告相符。 (2)检查每批钢筋的外观质量,查看锈蚀程度及有无 裂缝、结疤、麻坑、气泡、砸碰伤痕等, 并应测量钢 8 1 7 9 8 4 筋的直径。 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (3)从每批钢筋中任选两根钢筋,每根取两个试件分 别进行拉伸试验(包括屈服点、抗拉强度和伸长率) 和冷弯试验。当有一项试验结果不符合8 要求时,则从 7 1 9 4 8 3 信 微 同一批钢筋中另取双倍数量的试件系重做各项试验。如 联 题 押 准 仍有一个试件不合格,则该批精钢筋为不合格。 (4)钢筋取样时,钢筋端部应先 截去500mm再取试 件,每组试件应分别标记,不得混淆。钢筋应按批号 进行检查和验收,同一批号钢筋,每60t 宜作为一个检 8 1 7 9 8 4 验批,不足60t时仍按一批计。 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 案例四 背景资料: 某水利工程项目采用国有资金投资建设8 ,采用公开招 7 1 9 4 8 3 信 微 标方式进行施工招标,招标人委托系具有相应招标代理 联 题 押 准 和造价咨询资质的中介机构编精制了招标文件。该项目 招标文件包括如下规定: 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (1)招标文件发售期限为8月1日至8月3日,8月30日 上午12点为投标截止日期; (2)评标委员会由7人组成,其中招标8 人代表3人,技 7 1 9 4 8 3 信 微 术专家3人,招标办公室工作人员系1人; 联 题 押 准 (3)投标人对招标文件有异议精的,应在投标截止日15 天前向招标人提出。 在项目招投标及实施过程中发生以下事件: 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 事件1:投标人A为外地企业,对项目所在区域不熟悉, 向招标人申请希望招标人安排一名工作人员陪同踏勘 现场,招标人同意安排一位普通工作人8 员陪同投标人A 7 1 9 4 8 3 信 微 踏勘现场。 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 事件2:投标人B于8月30日上午10点提交投标文件, 招标人以未按照招标文件要求缴纳投标保证金为由拒 收B的投标文件。 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 事件3:承包人C中标,为落实绿色施工及环境保护要 求。承包人针对施工噪声控制制定了详细的控制措施, 包括在交通车辆上安装消声设备、禁止8 夜间施工等。 7 1 9 4 8 3 信 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 问题: 1.招标文件相关规定有哪些不妥之处?分别说明理由。 2.事件1中招标人的做法是否妥当?说8明理由。 7 1 9 4 8 3 信 微 3.事件2中招标人的做法是否妥当系?说明理由。招标人 联 题 押 准 应当拒收投标文件的情形包括精哪些? 4.补充事件3中承包人还可采取的 噪声控制措施。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 参考答案: 1.(1)不妥之处一:招标文件发售期限为8月1日至8 月3日。 8 7 1 9 4 8 3 信 微 理由:招标文件发售期不得少于5系日。 联 题 押 准 (2)不妥之处二:评标委员会精成员招标办公室工作人 员1人; 理由:评标委员会成员应包括招标人代表和专家。 (2)不妥之处三:投标人对招标文件有 异议的,应在 8 1 7 9 8 4 投标截止日15天前向招标人提出。 信 3 微 系 联 一 唯 理由:潜在投标人或者其他利害关系人对招标文 件 有 异议的,应当在投标截止时间10日前向招标人或其委 托的招标代理公司提出。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 2.不妥当 理由:招标人不得组织单个或者部分潜在投标人踏勘 项目现场。 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 3.不妥当。 理由:招标人不得以未提交投标保证金作为不接收投 标文件的理由。未按要求提交投标保证8 金的问题应当 7 1 9 4 8 3 信 微 形成开标记录,交由评标委员会处系理。 联 题 押 准 招标人应当拒收投标文件的情精形包括: (1)未通过资格预审的申请人递 交的投标文件; (2)逾期送达的投标文件; (3)未按招标文件要求密封的投标文件 。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 4.(1)对砂石料筛分装置、拌和楼等高噪声设备设置 隔声减噪装置; (2)对学校、医院、机关、居民区等8噪声敏感区,应 7 1 9 4 8 3 信 微 在施工场界或噪声接受地点设置隔系声设施,明确隔声 联 题 押 准 设施建设用材、高度、长度和精工程量; (3)工程爆破应采用低噪声爆破 工艺,并避免午休时 间和夜间爆破。 (4)对施工现场人员配备个人防护设备 ,明确个人防 8 1 7 9 8 4 护设备的名称、材料、数量、防护效果等。 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 知识点1:施工期环境保护设计 施工期一般包括生产废水、生活污水处理措施设计, 大气环境保护措施设计,噪声控制措施8 设计,生活垃 7 1 9 4 8 3 信 微 圾处置措施设计,人群健康保护措系施设计等。 联 题 押 准 1.生产废水 精 (1)砂石料冲洗废水含泥量不大 时,一般采用一级或 两级简易沉淀处理。沉淀池应保证有足够沉淀时间, 其尺寸设计应根据沉沙池设计规范进行设 计。处理后 8 1 7 9 8 4 的废水循环利用。沉淀池的选型可根据废水 排放量和信 3 微 系 联 一 唯 场地大小确定。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 对于水质要求严格,废水中泥沙含量大、颗粒很细, 经二级沉淀处理仍不能达标排放的,可添加一定量的 絮凝剂进行处理,也可采用成套处理设8 施处理。 7 1 9 4 8 3 信 微 干化后的泥渣应收集、转运至堆存系场地,有条件时可 联 题 押 准 综合利用。 精 (2)混凝土拌和、养护废水一般 采用简易平流式或竖 流式沉淀池处理,对碱性废水添加酸性物质中和。沉 淀池应定时清理,泥浆可采用自然干化或 集中处理。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (3)机械设备维修、保养、冲洗产生的含油废水一般 采用沉淀池和油水分离装置进行处理。油水分离装置 可采用专用的油水分离设备,也可采用8 调节沉淀隔油 7 1 9 4 8 3 信 微 池。 系 联 题 押 准 (4)基坑开挖、隧洞开挖等施精工现场产生的含泥废水 一般采用沉淀处理措施。基坑排水 混合有混凝土养护 水时,沉沙池中加酸中和后排放。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 2.生活污水 (1)一般污水排放量小,直接排向农田或受纳水体水 质要求不高时,可只采用化粪池处理,8 采用双格或三 7 1 9 4 8 3 信 微 格化粪池。 系 联 题 押 准 化粪池有效容积根据每人每日精污水量和污泥量及污泥 清挖周期确定,其容积按污水停留 24h设计,清挖底泥 进行集中处理。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (2)当施工营地人数多或污水受纳水体敏感,生活污 水经化粪池处理后达不到污水排放标准时,采用生活 污水生物处理设施进行二级处理。水利8 工程施工常用 7 1 9 4 8 3 信 微 的污水处理设备有地埋式微动力污系水处理系统、一体 联 题 押 准 化污水处理设备等。设置的污精水处理设备的处理能力 和类型根据生活污水的产生强度和 接纳水体的水域功 能确定。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (3)生活污水处理设施前应设置调节池,调节池的有 效容应经计算确定,也可取4~6h的平均小时污水流量。 (4)为截留食堂和饮食污水中的食用8油脂,污水处理 7 1 9 4 8 3 信 微 设备前设置隔油井或隔油池。 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 3.废气 (1)应选择排放污染物质达到国家规定排放标准的机 械设备,对施工现场的运输车辆可安装8 催化净化器。 7 1 9 4 8 3 信 微 (2)砂石料和土石方开挖采用湿系法作业,减少施工作 联 题 押 准 业粉尘。 精 (3)扬尘量大的施工道路应提高 路面质量,并加强养 护,从根本上抑制扬尘。 施工临时道路和对外交通道路应采取洒水 降尘措施, 8 1 7 9 8 4 提出需要的洒水设备数量和工作台时。对于 施工期较信 3 微 系 联 一 唯 短的水利水电工程,宜租用洒水设备。 (4)食堂或热水锅炉应采用石油液化气等清洁燃料, 减少废气排放量。采用原煤作为燃料的锅炉安装除尘 装置,净化烟气,降低污染。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 4.噪声控制 (1)选用低噪声设备并对噪声级提出控制要求,交通 车辆宜装消声设备。 8 7 1 9 4 8 3 信 微 (2)对砂石料筛分装置、拌和楼系等高噪声设备设置隔 联 题 押 准 声减噪装置。 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (3)对学校、医院、机关、居民区等噪声敏感区,应 在施工场界或噪声接受地点设置隔声设施,明确隔声 设施建设用材、高度、长度和工程量。8 7 1 9 4 8 3 信 微 采取降噪措施仍不能达到噪声控制系标准要求时,可临 联 题 押 准 时搬迁强影响区的噪声敏感目精标。 对受影响的居民也可采取经济补偿 措施。设计中应明 确受补偿居民村庄、居民户数量,补偿标准参照当地 有关部门的规定或现行普遍采用的标准。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (4)工程爆破应采用低噪声爆破工艺,并避免午休时 间和夜间爆破。 (5)加强环境管理和监理,禁止夜间8施工,施工时间 7 1 9 4 8 3 信 微 安排根据当地政府有关规定确定或系参考当地多数居民 联 题 押 准 作息时间确定。 精 (6)对施工现场人员配备个人防 护设备,明确个人防 护设备的名称、材料、数量、防护效果等。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 5.生活垃圾 (1)施工期生活垃圾应当采取卫生填埋场方式处置时, 应进行卫生填埋场选址的比选,填埋场8 址应远离饮用 7 1 9 4 8 3 信 微 水源地、居民区等需要特殊保护的系敏感区域。 联 题 押 准 (2)当施工场地离城、镇较近精时宜运输至当地已有卫 生填埋场处置。明确垃圾产生量。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 6.人群健康 (1)对施工期的生活用水水源水质根据《生活饮用水 卫生标准》(GB 5749)、《地下水环8 境监测技术规 7 1 9 4 8 3 信 微 范》(HJ164)对水源水质进行定系期监测。 联 题 押 准 (2)施工区每年开展灭鼠、灭精蚊、灭蝇等活动。灭鼠、 灭蚊、灭蝇等活动应根据鼠及蚊蝇 的活动、繁殖特点, 选择其繁殖期前进行。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (3)施工人员的卫生防疫应针对施工人员健康影响较 大的自然疫源性疾病、介水传染病、虫媒传染病和地 方病等选择确定。一般疫情调查及检疫8 应在施工初期 7 1 9 4 8 3 信 微 和高峰期进行,选择施工人员相应系人数的10%~20% 联 题 押 准 抽检。 精 (4)在钉螺分布地区施工,采取 控制或防治钉螺扩散 措施。 (5)施工区应配备医疗卫生机构方便施 工人员就医。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 案例五 背景资料: 某中型水利枢纽工程建设内容包括混凝8 土重力坝、电 7 1 9 4 8 3 信 微 站厂房、溢洪道等,发包人与承包系人签订了施工总承 联 题 押 准 包合同。 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 在施工组织设计中,混凝土重力坝单位工程施工进度 计划以时标网络图(单位:月)形式表示。第8个月, 承包人对现场实际进度进行检查,并在8 时标网络图中 7 1 9 4 8 3 信 微 绘制了实际进度前锋线,如下图所系示: 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 承包人根据进度计划检查结果向监理人提出进度计划 修订申请,并在监理单位批准修订后按时提交了新的 进度计划。 8 7 1 9 4 8 3 信 微 经核实,工序G的进度偏差是因为系施工设计图有误,停 联 题 押 准 工待图,工序I的进度偏差是因精为承包人在开挖土方时 遇到了软弱土层,承包人针对这两 项工作分别提出了2 个月和1个月的工期索赔,监理工程师对两项工期索赔 分别予以批复。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 问题: 1.根据项目划分要求,施工单位的进度计划还包括哪种 类型?承包人进行进度计划调整的方法8 有哪些? 7 1 9 4 8 3 信 微 2.写出监理单位批复进度计划修订系申请以及承包人提交 联 题 押 准 修订后的进度计划的时限要求精。 3.第8个月进行进度检查的时候, 各工作的完成情况如 何? 4.延误的工期是否能索赔,说明理由。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 参考答案: 1.(1)还包括分部工程进度计划。 (2)调整的方法有:工期优化和按合8同约定延长工期。 7 1 9 4 8 3 信 微 2.(1)监理人应在收到承包人提系交的进度计划修订申 联 题 押 准 请后14天内批复。 精 (2)承包人应在监理人批复进度 计划修订申请后14天 内提交新的进度计划。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 3.G工作延误2个月;H工作提前了1个月;I工作延误了 1个月。 4.G工作有2个月的总时差,故G工作的8 延误对总工期不 7 1 9 4 8 3 信 微 影响,所以不能索赔; I工作的延系误是发包人原因,故 联 题 押 准 索赔成立。 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 知识点1:施工进度计划调整 1.监理机构在检查中发现实际进度与施工进度计划发生 了实质性偏差,应指示承包 人分析造8成进度偏差的原 7 1 9 4 8 3 信 微 因,修订施工进度计划。 系 联 题 押 准 2.不论何种原因造成施工进度计精 划延迟,承包人均应按 监理机构的指示采取赶工措 施赶上 进度。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 3.不论何原因造成实际进度与进度计划不符时,承包人 均应在14天内向监理机构提交修订合同进度计划的申 请报告,并附有关措施和相关资 料(包8 括调整理由、形 7 1 9 4 8 3 信 微 象进度、工程量、资源投入计划等系),报监理机构审批。 联 题 押 准 监理机构 认为需要修订施工进精度计划时,承包人应按 监理机构指示,在14天内向监理机 构提交修 订合同进 度计划,并附调整计划的相关资料(包括赶工措施报告), 监理机构应在收到修 订施工进度计划后的 14天内批复。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 4.当变更影响施工进度时,监理机构应指示承包人编制 变更后的施工进度计划,并按施工合同约定处理变更 引起的工期调整事宜。 8 7 1 9 4 8 3 信 微 5.施工进度计划的调整涉及总工期系目标、阶段目标改变, 联 题 押 准 或者资金使用有较大的变化时精,监理机构应提出审查 意见并报发包人批准。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 6.发包人要求承包人提前完工,或承包人提出提前完工 的建议能够给发包人带来效益的,应由监理人与承包 人共同协商采取加快工程进度的措施并8 修订合同进度 7 1 9 4 8 3 信 微 计划。发包人应承担承包人由此增系加的费用,并向承 联 题 押 准 包人支付专用合同条款中“工精期提前”约定的资金。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 7.发包人要求提前完工的,双方协商一致后应签订提前 完工协议,协议内容包括: (1)提前的时间和修订后的进度计划8。 7 1 9 4 8 3 信 微 (2)承包人的赶工措施。 系 联 题 押 准 (3)发包人为赶工提供的条件精。 (4)赶工费用(包括利润和奖金)。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 案例六 背景资料: 某水电站枢纽工程,建设内容包括大坝8 、溢洪道、地 7 1 9 4 8 3 信 微 下厂房等。项目法人通过公开招标系确定了一家监理单 联 题 押 准 位,并依据《中华人民共和国精标准监理招标文件》 (2017年版)签订了施工监理合同 。在项目实施过程 中发生如下事件: 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 事件1:为保证总监理工程师统一指挥,同时又能发挥 职能部门业务指导作用,监理单位根据工程特点和服 务内容等因素,在组建的项目监理机构8 中设置了若干 7 1 9 4 8 3 信 微 子项目监理组,此外,还设有目标系控制、合同管理等 联 题 押 准 部门作为总监理工程师的工作精参谋。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 事件2:在第一次工地会议上,项目法人根据委托监理 合同宣布了总监理工程师的任命及授权范围。总监理 工程师根据监理规划介绍了监理工作内8 容、监理机构 7 1 9 4 8 3 信 微 的人员岗位职责和监理设施等内容系。其中,监理工作 联 题 押 准 内容如下: 精 (1)编制项目施工进度计划,报 项目法人批准后下发 施工单位执行。 (2)检查现场质量情况并与标准规范对 比,发现偏差 8 1 7 9 8 4 时下达监理指令。 信 3 微 系 联 一 唯 (3)协助施工单位编制施工组织设计。 (4)编制工程量计量规则,依次进行工程计量。 (5)组织工程竣工验收。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 事件3:为有效控制项目目标,项目监理机构拟采取下 列措施: (1)明确各级目标控制人员职责; 8 7 1 9 4 8 3 信 微 (2)审查施工组织设计; 系 联 题 押 准 (3)处理工程索赔; 精 (4)按月编制已完工程量统计表 。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 事件4:为进一步保证相关专业工程的目标控制,专业 监理工程师安排监理员在相应工程开始后立即编制监 理实施细则,经专业监理工程师审批并8 报总监理工程 7 1 9 4 8 3 信 微 师备案后实施。 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 问题: 1.针对事件1,指出项目监理机构采用的是什么组织形 式?该组织形式有哪些优缺点? 8 7 1 9 4 8 3 信 微 2.在事件2中,从总监理工程师介系绍的监理工作内容中 联 题 押 准 找出不正确的内容并改正。 精 3.针对事件3,逐项指出项目监理 机构拟采取的措施属 于组织、技术、经济、合同措施中的哪一种? 4.指出事件4中的不妥之处并说明理由。监 理实施细则 8 1 7 9 8 4 的主要内容应包括哪些? 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 参考答案: 1.(1)采用的是直线职能制组织形式。 (2)优点:直线职能制组织形式既保8持了直线制组织 7 1 9 4 8 3 信 微 实行直线领导、统一指挥、职责分系明的优点,又保持 联 题 押 准 了职能制组织目标管理专业化精的优点。 缺点:职能部门与指挥部门易产生 矛盾,信息传递路 线长,不利于互通信息。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 2.监理工作内容: (1)不正确,应改为:审查并批准(审核、审查)施 工单位报送的施工进度计划。 8 7 1 9 4 8 3 信 微 (3)不正确,应改为:审查并批系准(审核、审查)施 联 题 押 准 工单位报送的施工组织设计。精 (4)不正确,应改为:按合同文 件的工程量计量规定 进行工程计量。 (5)不正确,应改为:参加工程竣工验 收,配合竣工 8 1 7 9 8 4 验收检查。 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 3.①“明确各级目标控制人员职责”属于组织措施; ②“审查施工组织设计”属于技术措施; ③“处理工程索赔”属于合同措施; 8 7 1 9 4 8 3 信 微 ④“按月编制已完工程量统计表”系属于经济措施。 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 4.(1)不妥之处一:专业监理工程师安排监理员在相 应工程开始后立即编制监理实施细则; 理由:监理实施细则由专业监理工程师8 编制。应在相 7 1 9 4 8 3 信 微 应工程开始前编制完成。 系 联 题 押 准 (2)不妥之处二:经专业监理精工程师审批并报总监理 工程师备案后实施; 理由:监理实施细则应经总监理工程师审批后实施。 (3)主要内容包括①适用范围。②编制 依据。③专业 8 1 7 9 8 4 工程特点。④专业工程开工条件检查。⑤现 场监理工信 3 微 系 联 一 唯 作内容、程序和控制要点。⑥检查和检验项目、 标 准 和工作要求。⑦资料和质量评定工作要求。⑧采用的 表式清单。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 知识点1:监理机构组织形式 (1)直线制 特点是项目监理机构中任何一个下级只8 接受唯一上级 7 1 9 4 8 3 信 微 的命令。各级部门主管人员对各自系所属部门的事务负 联 题 押 准 责,项目监理机构中不再另设精职能部门。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 直线制组织形式的主要优点是组织机构简单,权力集 中,命令统一,职责分明,决策迅速,隶属关系明确。 缺点是实行没有职能部门的“个人管理8 ”,这就要求 7 1 9 4 8 3 信 微 总监理工程师通晓各种业务和多种系专业技能,成为 联 题 押 准 “全能”式人物。 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (2)职能制 职能制组织形式是在项目监理机构内设立一些职能部 门,将相应的监理职责和权力交给职能8 部门,各职能 7 1 9 4 8 3 信 微 部门在其职能范围内有权直接发布系指令指挥下级。职 联 题 押 准 能制组织形式一般适用于大中精型建设工程。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 职能组织形式的主要优点是加强了项目监理目标控制 的职能化分工,可以发挥职能机构的专业管理作用, 提高管理效率,减轻总监理工程师负担8 。缺点是由于 7 1 9 4 8 3 信 微 下级人员受多头指挥,如果这些指系令相互矛盾,会使 联 题 押 准 下级在监理工作中无所适从。精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (3)直线职能制 直线指挥部门的人员拥有对下级实行指挥和发布命令 的权力,并对该部门的工作全面负责;8 7 1 9 4 8 3 信 微 职能部门的人员是直线指挥人员的系参谋,他们只能对 联 题 押 准 下级部门进行业务指导,而不精能对下级部门直接进行 指挥和发布命令。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 直线职能制组织形式既保持了直线制组织实行直线领 导、统一指挥、职责分明的优点,又保持了职能制组 织目标管理专业化的优点。缺点是职能8 部门与指挥部 7 1 9 4 8 3 信 微 门易产生矛盾,信息传递路线长,系不利于互通信息。 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (4)矩阵制 一套是纵向职能系统,另一套是横向子项目系统。 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 矩阵制组织形式的优点是加强了各职能部门的横向联 系,具有较大的机动性和适应性,将上下左右集权与 分权实行最优结合,有利于解决复杂问8 题,有利于监 7 1 9 4 8 3 信 微 理人员业务能力的培养。缺点是纵系横向协调工作量大, 联 题 押 准 处理不当会造成扯皮现象,产精生矛盾。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 案例七 背景资料: 某水电站枢纽工程由碾压式混凝土重力8 坝、坝后式电 7 1 9 4 8 3 信 微 站、溢洪道等建筑物组成,其中重系力坝最大坝高 46m, 联 题 押 准 坝顶全长 290m,电站装机容量精 20万 KW,采用地下升 压变电站。电站进水口设置4台QL -2×400-D式启闭机, 设备制造及验收执行《水利水电工程启闭机制造安装 及验收规范》。发包人经过招标,分别选 择了设备制 8 1 7 9 8 4 造单位与监理单位。设备制造合同工期为20 22年6月至信 3 微 系 联 一 唯 2023年4月。在设备制造过程中发生如下事件: 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 事件1:为做好设备制造质量控制,监理单位对制造单 位提交的各项开工报审资料进行了检查。 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 事件2:2022年10月15日,制造单位对闸门主梁和边 梁采用高强度螺栓进行连接。为保证安装时梁体不错 位,制造单位采用高强度大六角头螺栓8 连接副作临时 7 1 9 4 8 3 信 微 螺栓进行固定。当天完成初拧和复系拧作业,经监理单 联 题 押 准 位验收并同意后,制造单位在精次日完成所有高强螺栓 连接副的终拧作业。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 事件3:在启闭机出厂验收时未进行空载全程运行试验。 启闭机安装后试运行时,齿轮箱出现异常振动无法工 作,经技术专家检查后确认需要更换齿8 轮箱。 7 1 9 4 8 3 信 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 问题: 1.根据背景资料,指出启闭机的型号、启闭力及驱动方 式。 8 7 1 9 4 8 3 信 微 2.指出事件1中监理单位应审查制系造单位哪些方面的内 联 题 押 准 容? 精 3.指出事件2中的不妥之处,并说 明理由。 4.指出该类型启闭机空载试验的要求。启闭机制造验收 过程中,还应完成哪些试验?指出事件3 中齿轮箱更换 8 1 7 9 8 4 费用应由哪方承担?说明理由。 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 参考答案: 1.启闭机为螺杆式启闭机,启闭力800kN,驱动方式 为电动。 8 7 1 9 4 8 3 信 微 2.应审查制造工艺方案、人员资格系、材料、机械设备及 联 题 押 准 器具等。 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 3.不妥之处1:制造单位采用高强度大六角头螺栓连接 副作临时螺栓进行固定; 理由:不得用高强螺栓兼作临时螺栓。8 7 1 9 4 8 3 信 微 不妥之处2:经监理单位验收并同系意后,制造单位在次 联 题 押 准 日完成所有高强螺栓连接副的精终拧作业; 理由:高强度大六角头螺栓连接副 的初拧、复拧、终 拧应在一天内完成。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 4.(1)螺杆式启闭机空载试验,应在全行程内往返3 次。 (2)启闭机试验包括空运转试验、空8载试验、静载试 7 1 9 4 8 3 信 微 验和动载试验。 系 联 题 押 准 (3)更换费用由制造单位承担精,监理单位承担连带责 任。因为制造单位应保证所制造的 产品符合合同要求, 而监理单位应严格验收,避免质量缺陷的产生。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 知识点1:启闭机制造 1.概念与分类 启闭机是实现闸门的开启和关闭、拦污8 栅的起吊与安 7 1 9 4 8 3 信 微 放等专用的机械设备,包括螺杆式系启闭机、固定卷扬 联 题 押 准 式启闭机、移动式启闭机、液精压式启闭机等。 (1)卷扬式启闭机型号的表示方 法 QP-□(吊点数)×□(启闭力kN)-□(扬程m)/□ (最大缠绕层数) 8 1 7 9 8 4 其中Q表示启闭机,P表示平面闸门(或H弧 形闸门)信。 3 微 系 联 一 唯 示例1:QP-1000-45,表示单吊点固定卷扬式启 闭 机, 启闭力为1000kN,扬程为45m。 示例2:QP-2×1000-45,表示双吊点固定卷扬式启闭 机,启闭力为2×1000kN,扬程为45m。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (2)螺杆式启闭机型号的表示方法 QL-□(吊点数)×□(启闭力kN)-□(驱动方式)/ 其中L表示螺杆式,吊点数为单吊点省8略,双吊点为2。 7 1 9 4 8 3 信 微 驱动方式(S手动、SD手电、D电系动)。 联 题 押 准 示例1:QL-400-SD,表示单吊精点螺杆式启闭机,启闭 力为400kN,手电两用驱动方式。 示例2:QL-2×400-D,表示双吊点螺杆式启闭机,启 闭力为2×400kN,电动驱动方式。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (3)液压式启闭机型号的表示方法 QPPY□(液压缸结构型式)-□(吊点数)×□(启 闭力)-□(工作行程m) 8 7 1 9 4 8 3 信 微 其中PP表示①平面闸门(或H弧形系闸门)+②普通,Y 联 题 押 准 表示液压传动。 精 液压缸结构形式:Ⅰ柱塞式、Ⅱ活 塞式。 示例1:QPPYI-2×1000-12,表示双吊点柱塞式液压 启闭机,启闭力为2×1000kN,工作行程 为12m。 8 1 7 9 8 4 示例2:QPPYII-800-12,表示单吊点活塞式 液压启闭信 3 微 系 联 一 唯 机,启闭力为800kN,工作行程为12m。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 2.启闭机试验 (1)空运转试验:启闭机出厂前,在未安装钢丝绳和 吊具的组装状态下所进行的试验。 8 7 1 9 4 8 3 信 微 (2)空载试验:启闭机在无荷载系的状态下进行的运行 联 题 押 准 试验和模拟操作。 精 (3)静载试验:启闭机在1.25倍 额定荷载状态下进行 的静态试验和操作,主要目的是检验启闭机各部件和 金属结构的承载能力。 8 1 7 9 8 4 (4)动载试验:启闭机在1.1倍额定荷载状 态下进行信 3 微 系 联 一 唯 的运行试验和操作,主要目的是检查起升机构、 运 行 机构和制动器的工作性能。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 3.标志 启闭机应在明显处设置标牌,主要内容应包括以下内 容: 8 7 1 9 4 8 3 信 微 (1)产品名称、规格及型号。(系2)出厂编号。(3) 联 题 押 准 主要技术参数。(4)制造日期精和制造商名称。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 知识点2:准备阶段的监理工作 1.建设单位提供制造条件 (1)监理单位检查设备制造前应由建8设单位提供下列 7 1 9 4 8 3 信 微 制造条件完成情况: 系 联 题 押 准 1)经监理机构核查确认的加工精图样和文件的提供情况。 2)制造合同中约定应由建设单位 提供的设备制造材料、 标准件等的供应情况。 3)首次设备制造预付款的支付情况。 8 1 7 9 8 4 (2)设计联络会。监理机构在设备制造前参 与或受项信 3 微 系 联 一 唯 目法人委托组织设计联络会议,相关单位(包括 主 要 外购外协件单位)应参加会议。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 2.核查设备制造单位 (1)监理工程师核查、确认设备制造单位的质量保证 措施。 8 7 1 9 4 8 3 信 微 (2)审查设备制造的关键零部件系加工人员上岗前技术 联 题 押 准 培训情况和特殊工种操作人员精资格。 (3)对设备采购合同允许的分包 项目,在其投产前, 审查设备制造单位报送的分包单位资格报审表和分包 单位有关资质资料,并报建设单位批准。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (4)对用于设备制造的原材料、外购外协件等进行文 件见证、检查,同时确保设备制造及装配必需的库存 量,并符合规定的技术品质和质量标准8 要求。 7 1 9 4 8 3 信 微 (5)对用于设备制造的主要加工系设备的能力进行查验, 联 题 押 准 确认是否符合要求。 精 (6)审查设备制造单位报送的设 备制造项目开工报审 表及相关资料,具备开工条件时,总监理工程师签发 开工令,并报建设单位。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 监理机构审查开工报审时,应包括下列内容: 1)设备制造项目组织机构、人员(含特种作业人员) 及质量、安全管理体系。 8 7 1 9 4 8 3 信 微 2)项目制造工艺方案,焊接评定系报告等。 联 题 押 准 3)主要原材料的检验等准备情精况。 4)加工人员、加工设备的准备情 况。 5)检测计划及委托的检测机构资质情况。 6)设备制造总体进度计划和分步计划。 8 1 7 9 8 4 7)外购外协件订货等分包单位资质及合同。 信 3 微 系 联 一 唯 8)制造前的技术、安全交底及培训教育情况。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 知识点3:设备制造监理规划和监理实施细则 1.监理规划 (1)监理规划是用来指导设备制造与8安装监理机构全 7 1 9 4 8 3 信 微 面开展监理工作的纲领性文件。 系 联 题 押 准 (2)监理规划应该依据监理大精纲和设备制造安装的相 关法律法规、技术标准和设备制造 安装合同进行编写。 (3)监理规划编制完成后经监理单位技术负责人审核 批准。作为监理单位技术文件,要在召开 第一次设备 8 1 7 9 8 4 制造现场会议或安装工程项目第一次工地会 议前报送信 3 微 系 联 一 唯 建设单位。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 2.监理实施细则 监理实施细则是在监理规划的基础上,使监理工作具 体化的可操作性文件。监理实施细则的8 编制程序与依 7 1 9 4 8 3 信 微 据应符合下列要求: 系 联 题 押 准 (1)在设备制造、安装项目开精始前编制完成,可按某 一专业工程或工作分别编制。 (2)由专业监理工程师负责编制,并由总监理工程师 批准。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 3.应按照下列依据进行编制: ①已批准的监理规划。 ②与设备制造安装项目相关的标准规范8 、设计文件和 7 1 9 4 8 3 信 微 技术资料。 系 联 题 押 准 ③经批准的设备制造工艺方案精或设备安装工艺方案。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 知识点4:螺栓紧固 (1)高强度螺栓安装时,应符合下列要求: 1)不得使用螺纹损伤及沾染脏物的高8强度螺栓连接副; 7 1 9 4 8 3 信 微 不得用高强螺栓兼作临时螺栓。 系 联 题 押 准 2)不得强行穿入。当不能自由精穿入时,该孔应用铰刀 进行修整,修整后孔的最大直径不 应大于1.2倍螺栓直 径,且修孔数量不应超过该节点螺栓数量的25%,修 孔前应将四周螺栓全部拧紧,使板迭密贴 后再进行铰 8 1 7 9 8 4 孔,不得气割扩孔。 信 3 微 系 联 一 唯 3)构件表面应保持干燥,不得在雨中作业。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (2)高强度大六角头螺栓连接副的拧紧应分为初拧和 终拧。对于大型节点应分为初拧、复拧、终拧。初拧 扭矩和复拧扭矩为规定力矩值的50%,8 终拧到规定力 7 1 9 4 8 3 信 微 矩。初拧、复拧、终拧后的螺栓应系在螺母上分别以不 联 题 押 准 同的颜色进行标记,以免错拧精或漏拧。 高强度大六角头螺栓连接副的初拧 、复拧、终拧应在 一天内完成。 (3)高强度螺栓的拧紧应按一定的顺序 进行。确定施 8 1 7 9 8 4 拧顺序的原则为由螺栓群中央顺序向外对称 拧紧,或信 3 微 系 联 一 唯 从接头刚度大的部位向约束小的方向对称拧紧。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 案例八 背景资料: 某新建水库工程由混凝土面板堆石坝、8 溢洪道、引水 7 1 9 4 8 3 信 微 发电系统等主要建筑物组成。在施系工准备阶段,发包 联 题 押 准 人通过公开招标选择了承包人精A、工程施工监理单位B 和水土保持及环境保护监理单位C 。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 事件1:C监理单位在签订环境保护监理合同后,组建 了环境保护监理机构。随后将本机构及人员名单等内 容报送发包人并通知了承包人A,并在8环保监理工作开 7 1 9 4 8 3 信 微 展前将相关内容向承包人A进行了系交底。 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 事件2:由于异常恶劣天气原因,工程开工时间比原计 划推迟,综合考虑汛前形势和承包人甲的施工能力, 发包人直接指定围堰工程由分包人D实8施。承包人A同 7 1 9 4 8 3 信 微 时提出将混凝土面板浇筑分包给分系包人E实施的要求, 联 题 押 准 经双方协商,发包人同意了承精包人A提出的要求,并签 订协议,协议中要求承包人A对两 个分包人的行为向项 目法人负全部责任。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 事件3:承包人A将40万m³弃渣堆放在临时渣场,未按 水保方案修建挡渣墙及排水沟。雨季时渣体滑塌,导 致下游河道淤积,农田被淹。水土保持8 监理工程师巡 7 1 9 4 8 3 信 微 查发现后要求承包人立即停工并采系取紧急措施。 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 问题: 1.补充事件1中环境保护监理机构应报送发包人的其他 内容。写出环境保护监理单位向承包人8 A交底的内容。 7 1 9 4 8 3 信 微 2.指出事件2中发包人行为的不妥系之处,并说明理由。 联 题 押 准 3.指出承包人A在水土保持方面精的3项主要违规行为。 4.针对渣场滑塌,提出4项应急抢 险措施。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 参考答案: 1.(1)还应报送业务分工、授权范围等。 (2)交底的内容包括基本工作程序、8工作制度和工作 7 1 9 4 8 3 信 微 方法。 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 2.不妥之处1:对围堰工程的分包,发包人直接指定分 包人。 理由:对于指定分包,必须经项目的上8 级主管部门同 7 1 9 4 8 3 信 微 意方可指定分包人。 系 联 题 押 准 不妥之处2:发包人同意承包人精A提出的要求(或同意 混凝土面板浇筑分包给分包人丙实 施)。理由:混凝 土面板作为主要建筑物的主体结构,不得进行工程分 包。 8 1 7 9 8 4 不妥之处3:协议中要求承包人A对两个分包 人的行为信 3 微 系 联 一 唯 向发包人负全部责任。 理由:指定分包人D直接对项目法人负责;混凝土面板 浇筑为违法分包。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 3.主要违规行为: ①未建挡渣墙; ②未设排水系统; 8 7 1 9 4 8 3 信 微 ③未采取临时苫盖措施。 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 4.应急措施: ①设置沙袋拦挡; ②开挖临时导流沟; 8 7 1 9 4 8 3 信 微 ③渣体表面覆盖防雨布; 系 联 题 押 准 ④清理下游河道。 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 知识点1:推荐分包与指定分包 1.推荐分包 (1)在合同实施过程中,有下列情况8之一的,项目法 7 1 9 4 8 3 信 微 人可向承包人推荐分包人: 系 联 题 押 准 1)由于重大设计变更导致施工精方案重大变化,致使承 包人不具备相应的施工能力。 2)由于承包人原因,导致施工工期拖延,承包人无力 在合同规定的期限内完成合同任务。 8 1 7 9 8 4 3)项目有特殊技术要求、特殊工艺或涉及专 利权保护信 3 微 系 联 一 唯 的。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (2)如承包人同意,则应由承包人与分包人签订分包 合同,并对该推荐分包人的行为负全部责任;如承包 人拒绝,则可由承包人自行选择分包人8 ,但需经项目 7 1 9 4 8 3 信 微 法人书面认可。 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 2.指定分包 (1)项目法人一般不得直接指定分包人。但在合同实 施过程中,如承包人无力在合同规定的8 期限内完成合 7 1 9 4 8 3 信 微 同中的应急防汛、抢险等危及公共系安全和工程安全的 联 题 押 准 项目,项目法人经项目的上级精主管部门同意,可根据 工程技术、进度的要求,对该应急 防汛、抢险等项目 的部分工程指定分包人。因非承包人原因形成指定分 包条件的,项目法人的指定分包不得增加 承包人的额 8 1 7 9 8 4 外费用;因承包人原因形成指定分包条件的 ,承包人信 3 微 系 联 一 唯 应负责因指定分包增加的相应费用。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (2)由指定分包人造成的与其分包工作有关的一切索 赔、诉讼和损失赔偿由指定分包人直接对项目法人负 责,承包人不对此承担责任。职责划分8 可由承包人与 7 1 9 4 8 3 信 微 项目法人签订协议明确。 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 知识点2:水土保持防治措施 针对生产建设项目产生的水土流失,方案报告书中均 应有防治措施体系。主要包括以下措施8 。 7 1 9 4 8 3 信 微 1)表土保护措施 系 联 题 押 准 在工程施工前应剥离表土,用精于后期绿化、复耕,剥 离的表土应集中存放,并采取临时 拦挡、苫盖、排水 等防护措施。 2)拦渣措施 8 1 7 9 8 4 弃土(石、渣)场都需要在下游或周边设置 挡渣坝或信 3 微 系 联 一 唯 挡渣墙,并遵循“先挡后弃”的原则。 3)边坡防护措施 对稳定边坡采取工程护坡和植物护坡。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 4)截排水措施 对工程建设破坏原地表水系和改变汇流方式的区域, 应布设截排水沟以及与下游的顺接措施8 ,将工程区域 7 1 9 4 8 3 信 微 和周边的地表径流安全排主下游自系然沟道区域。 联 题 押 准 5)降水蓄渗措施 精 对干旱或城市项目,应因地制宜地 采取蓄水池、渗井、 渗沟、透水铺设、下凹式绿地等降水蓄渗措施,集蓄 建筑物和地表硬化后产生的径流。 8 1 7 9 8 4 6)土地整治措施 信 3 微 系 联 一 唯 在施工或开采结束后,应对弃土(石、渣)场、 取 土 (石、砂)场、施工生产生活区、施工道路、施工场 地、绿化区域及空闲地、矿山采掘迹地等进行土地整 治。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 7)植物措施 项目占地范围内除建(构)筑物、场地硬化、复耕占 地外,适宜植物生长的区域均应布设植8 物措施。 7 1 9 4 8 3 信 微 8)临时防护措施 系 联 题 押 准 施工期间容易造成水土流失的精临时堆土、取土石、砂 场、弃土(石、渣)场、施工场地 等裸露区域,需采 取临时防护措施,主要包括临时拦挡、苫盖、排水、 沉沙、植草等。 8 1 7 9 8 4 9)防风固沙措施 信 3 微 系 联 一 唯 在易受风沙危害的区域布设沙障及其配套固沙植 物 、 砾石或碎石压盖等。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 案例九 背景资料: 某水利枢纽工程由溢流闸、水电站和混8 凝土面板堆石 7 1 9 4 8 3 信 微 坝组成。水电站装机容量280MW系,大坝高65m,上下 联 题 押 准 游坡比均为1∶1.5。工程实施精过程中发生如下事件: 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 事件1:根据《水利水电工程施工质量检验与评定规程》 (SL176—2007)中关于施工质量评定工作的组织要 求,相关单位对坝基处理某单元工程进8 行了质量评定。 7 1 9 4 8 3 信 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 事件2:水电站厂房施工过程中,因模板支撑体系稳定 性不足导致现浇混凝土施工过程中浇筑层整体倒塌, 造成直接经济损失105万元。事故发生8后,项目法人及 7 1 9 4 8 3 信 微 时进行事故报告,报告包括以下几系个方面内容: 联 题 押 准 (1)工程名称、工程等级、建精设地点、主要功能、批 复工期,项目法人及其主要负责人 姓名、电话; (2)事故发生的时间、工程部位、事故发生的简要经 过以及相应的参建单位; 8 1 7 9 8 4 (3)初步估算的直接经济损失、事故处理所 需合理工信 3 微 系 联 一 唯 期、事故等级。 施工单位组织本单位相关人员对事故制定了处理方案, 报项目法人通过后实施。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 事件3:混凝土面板堆石坝单位工程完工验收结论为: 本单位工程划分为45个分部工程质量全部合格,其中 达到质量优良的有36个,优良率为808%,主要分部工 7 1 9 4 8 3 信 微 程质量全部优良,且施工中未发生系重大质量事故;外 联 题 押 准 观质量得分率为82%,工程施精工质量检验与评定资料 齐全且工程施工期及运行期单位工 程观测资料分析结 果符合国家、行业和合同约定的标准要求。所以,本 单位工程质量评定为优良。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 问题: 1.指出事件1中关于坝基处理单元工程质量评定工作的 组织要求。 8 7 1 9 4 8 3 信 微 2.根据《水利工程质量事故处理规系定》(水利部令第 联 题 押 准 57号),确定事件2的事故等级精 ,补充完善质量事故报 告的内容。 3.事件2中事故处理的做法是否妥当?说明理由。 4.根据水利工程验收和质量评定的有关规 定,简要分析 8 1 7 9 8 4 事件3中验收结论“单位工程质量评定为优良 ”是否合信 3 微 系 联 一 唯 理,并说明理由。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 参考答案: 1.坝基处理单元工程属于重要隐蔽单元工程及关键部位 单元工程。质量经施工单位自评合格,8 监理单位抽检 7 1 9 4 8 3 信 微 后,由项目法人(或委托监理)、系监理、设计、施工、 联 题 押 准 工程运行管理(施工阶段已有精时)等单位,组成联合 小组,共同检查核定其质量等级并 填写签证表,报工 程质量监督机构核备。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 2.(1)事故等级为一般质量事故。 (2)补充质量事故报告的内容:事故发生原因初步分 析;事故发生后采取的措施及事故控制8 情况。 7 1 9 4 8 3 信 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 3.不妥当。 理由:项目法人应当组织勘察、设计等单位制订工程 处理方案,征求事故调查组意见,并报8 经事故调查单 7 1 9 4 8 3 信 微 位同意后实施。 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 4.事件3中验收结论“单位工程质量评定为优良”不合 理。 理由:①事件中描述为施工中未发生重8 大质量事故, 7 1 9 4 8 3 信 微 不符合单位工程优良标准中的未发系生过较大质量事故 联 题 押 准 的要求。 精 ②事件3中外观质量得分82%,不 符合单位工程优良标 准中的外观质量得分率达到85%以上的规定。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 知识点1:质量事故 1.分类 水利工程质量事故按直接经济损失、事8 故处理所需合 7 1 9 4 8 3 信 微 理工期,分为特别重大质量事故、系重大质量事故、较 联 题 押 准 大质量事故、一般质量事故。精 特别重大质量事故,是指造成直接 经济损失1亿元(人 民币,下同)以上,或者事故处理所需合理工期6个月 以上。 8 1 7 9 8 4 重大质量事故,是指造成直接经济损失5000 万元以上信 3 1 微 系 联 一 唯 亿元以下,或者事故处理所需合理工期3个月以上 6个 月以下。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 较大质量事故,是指造成直接经济损失1000万元以上 5000万元以下,或者事故处理所需合理工期1个月以上 3个月以下的事故。 8 7 1 9 4 8 3 信 微 一般质量事故,是指造成直接经济系损失100万元以上 联 题 押 准 1000万元以下,或者事故处理精所需合理工期15日以上 1个月以下的事故。 不构成一般质量事故的,按照《水利工程质量管理规 定》和有关技术标准处理。 8 1 7 9 8 4 这里所称直接经济损失,是指事故处理所需 的材料、信 3 微 系 联 一 唯 设备、人工等直接费用;所称的“以上”包括本 数 , “以下”不包括本数。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 2.事故报告 质量事故现场有关人员应当立即报告本单位负责人和 项目法人。项目法人应当在质量事故发8 现2小时内,向 7 1 9 4 8 3 信 微 负责项目监督管理的县级以上地方系人民政府水行政主 联 题 押 准 管部门或者流域管理机构(以精下统称项目监督管理部 门)报告,并在24小时内报送事故 报告。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 3.事故调查 水利工程质量事故实行分级调查,按照初步判断的事 故等级确定事故调查单位。 8 7 1 9 4 8 3 信 微 (1)特别重大质量事故由水利部系组织调查。 联 题 押 准 (2)重大质量事故,由省级水精行政主管部门、流域管 理机构按照项目监督管理权限组织 调查。 (3)较大质量事故,由县级以上地方人民政府水行政 主管部门、流域管理机构按照项目监督管 理权限组织 8 1 7 9 8 4 调查。 信 3 微 系 联 一 唯 (4)一般质量事故由项目法人组织调查。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 4.工程处理 水利工程质量事故调查处理,应当实事求是、尊重科 学、依法依规,坚持事故原因未查清不8 放过、责任人 7 1 9 4 8 3 信 微 员未处理不放过、整改措施未落实系不放过、有关人员 联 题 押 准 未受到教育不放过的“四不放精过”原则。 项目法人应当组织勘察、设计等单 位制订工程处理方 案,征求事故调查组意见,并报经事故调查单位同意 后实施。 8 1 7 9 8 4 县级以上人民政府水行政主管部门、流域管 理机构应信 3 微 系 联 一 唯 当按照项目管理权限督促项目法人按照要求全面 完 成 事故处理任务。项目法人应当将事故处理结果报事故 调查单位备案。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 知识点2:质量评定优良标准 1.分部工程优良等级标准 ①所含单元工程质量全部合格,其中780%以上达到优 7 1 9 4 8 3 信 微 良等级,主要单元工程以及重要隐系蔽单元工程(关键 联 题 押 准 部位单元工程)质量优良率达精90%以上,且未发生过 质量事故。 ②中间产品质量全部合格,混凝土(砂浆)试件质量 达到优良等级(当试件组数小于30时,试 件质量合 8 1 7 9 8 4 格)。原材料质量、金属结构及启闭机制造 质量合格信, 3 微 系 联 一 唯 机电产品质量合格。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 2.单位工程优良等级标准 ①所含分部工程质量全部合格,其中70%以上达到优 良等级,主要分部工程质量全部优良,8 且施工中未发 7 1 9 4 8 3 信 微 生过较大质量事故。 系 联 题 押 准 ②质量事故已按要求进行处理精。 ③外观质量得分率达到85%以上。 ④单位工程施工质量检验与评定资料齐全。 ⑤工程施工期及试运行期,单位工程观测 资料分析结 8 1 7 9 8 4 果符合国家和行业技术标准以及合同约定的 标准要求信。 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 3.工程项目优良等级标准 ①单位工程质量全部合格,其中70%以上单位工程质 量达到优良等级,且主要单位工程质量8 全部优良。 7 1 9 4 8 3 信 微 ②工程施工期及试运行期,各单位系工程观测资料分析 联 题 押 准 结果均符合国家和行业技术标精准以及合同约定的标准 要求。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 知识点3:单元工程评定 (1)单元工程施工质量验收评定应按以下程序进行: 1)施工单位应首先对已经完成的单元8工程施工质量进 7 1 9 4 8 3 信 微 行自检,并填写检验记录。 系 联 题 押 准 2)施工单位自检合格后,应填精写单元工程施工质量验 收评定表,向监理单位申请复核。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (2)划分工序单元工程施工质量评定分为合格和优良 两个等级,其标准如下: 1)合格等级标准 8 7 1 9 4 8 3 信 微 ①各工序施工质量验收评定应全部系合格。 联 题 押 准 ②各项报验资料应符合本标准精要求。 2)优良等级标准 ①各工序施工质量验收评定应全部合格,其中优良工 序应达到50%及以上,且主要工序应达到 优良等级。 8 1 7 9 8 4 ②各项报验资料应符合本标准要求。 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (3)不划分工序单元工程施工质量评定分为合格和优 良两个等级,其标准如下: 1)合格等级标准 8 7 1 9 4 8 3 信 微 ①主控项目,检验结果应全部符合系本标准的要求。 联 题 押 准 ②一般项目,逐项应有70%及精以上的检验点合格,且 不合格点不应集中。对于河道疏浚 工程,逐项应有 90%及以上的检验点合格,且不合格点不应集中。 ③各项报验资料应符合本标准要求。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 2)优良等级标准 ①主控项目,检验结果应全部符合本标准的要求。 ②一般项目,逐项应有90%及以上的检8 验点合格,且 7 1 9 4 8 3 信 微 不合格点不应集中。对于河道疏浚系工程,逐项应有 联 题 押 准 95%及以上的检验点合格,且精不合格点不应集中。 ③各项报验资料应符合本标准要求 。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (4)处理后单元工程质量等级按下列规定重新确定: 1)全部返工重做的,可重新评定质量等级。 2)经加固补强并经设计和监理单位鉴8定能达到设计要 7 1 9 4 8 3 信 微 求时,其质量评为合格。 系 联 题 押 准 3)处理后的工程部分质量指标精仍达不到设计要求时, 经设计复核,项目法人及监理单位 确认能满足安全和 使用功能要求,可不再进行处理;或经加固补强后, 改变了外形尺寸或造成工程永久性缺陷的 ,经项目法 8 1 7 9 8 4 人、监理及设计单位确认能基本满足设计要 求,其质信 3 微 系 联 一 唯 量可定为合格,但应按规定进行质量缺陷备案。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 案例十 背景资料: 某土坝和溢洪道加固项目,签约合同价8 为6000万元。 7 1 9 4 8 3 信 微 主要施工内容包括:施工道路、坝系坡拆除、溢洪道闸 联 题 押 准 墩混凝土爆破拆除、溢洪道钢精筋模板安装(高度6m)、 溢洪道混凝土浇筑、坝体清基削坡 填筑、坝顶工程等。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 施工过程中发生如下事件: 事件1:施工单位针对危险性较大的单项工程,组织编 制了专项施工方案,之后由项目法人负8 责人组织了专 7 1 9 4 8 3 信 微 家论证会,聘请专家2人,以及项系目法人、施工单位、 联 题 押 准 设计单位技术负责人组成5人专精家组,集中对以上方案 进行了审查论证,对方案进行完善 后由施工单位技术 负责人、总监理工程师签字后实施。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 施工过程中发生如下事件: 事件1:施工单位针对危险性较大的单项工程,组织编 制了专项施工方案,之后由项目法人负8 责人组织了专 7 1 9 4 8 3 信 微 家论证会,聘请专家2人,以及项系目法人、施工单位、 联 题 押 准 设计单位技术负责人组成5人专精家组,集中对以上方案 进行了审查论证,对方案进行完善 后由施工单位技术 负责人、总监理工程师签字后实施。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 事件2:某分部工程质量评定验收结论为“本分部工程 划分为50个单元工程,其中合格16个,优良34个。主 要单元工程、重要隐蔽工程及关键部位8 的单元工程质 7 1 9 4 8 3 信 微 量优良,且未发生过质量事故;中系间产品质量全部合 联 题 押 准 格,其中混凝土拌合物质量达精到优良,金属结构及启 闭机制造质量合格,机电产品质量 合格。故本分部工 程质量为优良。” 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 事件3:本工程建设项目于2023年6月底按期完工。施 工单位与运行管理单位办理工程交接手续时递交了项 目负责人签字的工程质量保修书。保修8 书的主要内容 7 1 9 4 8 3 信 微 包括合同工程完工验收情况、质量系保修的范围和内容 联 题 押 准 等。 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 问题: 1.根据《水利水电工程施工安全管理导则》(SL721- 2015),分别指出本项目中属于达到8和超过一定规模 7 1 9 4 8 3 信 微 危险性较大的工程。编制的专项施系工方案应包括哪些 联 题 押 准 主要内容? 精 2.根据《水利水电工程施工安全管 理导则》(SL721- 2015),指出事件1中关于专项施工方案程序中的不妥 之处并说明理由。 8 1 7 9 8 4 3.根据《水利水电工程施工质量检验与评定规 程》,事信 3 微 系 联 一 唯 件2中质量评定结论应如何修改?指出其中重要隐 蔽单 元工程质量评定工作的组织要求。 4.指出事件3中的不妥之处,并说明理由。工程质量保 修书还应包括哪些内容?请补充。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 参考答案: 1.(1)达到一定规模:土坝坝坡拆除、模板安装; (2)超过一定规模:溢洪道闸墩混凝8土爆破拆除。 7 1 9 4 8 3 信 微 (3)专项施工方案内容:工程概系况、编制依据、施工 联 题 押 准 计划、施工工艺技术、施工安精全保证措施、劳动力计 划、设计计算书及相关图纸等。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 2.(1)不妥之处一:项目法人负责人组织专家论证会; 理由:应由施工单位组织召开审查论证会。 (2)不妥之处二:聘请专家2人以及项8 目法人、施工 7 1 9 4 8 3 信 微 单位、设计单位技术负责人组成5系人专家组; 联 题 押 准 理由:专家组应由5名及以上符精合相关专业要求的专家 组成,各参建单位人员不得以专家 身份参加审查论证 会。 (3)不妥之处三:由施工单位技术负责 人、总监理工 8 1 7 9 8 4 程师签字后实施; 信 3 微 系 联 一 唯 理由:应经施工单位技术负责人、总监理工程师 、 项 目法人单位负责人审核签字后实施。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 3.(1)事件2中质量评定结论应修改为“本分部工程 划分为50个单元工程,全部合格,其中优良34个,优 良率为68%;主要单元工程、重要隐蔽8 工程及关键部 7 1 9 4 8 3 信 微 位的单元工程质量优良,且未发生系过质量事故;中间 联 题 押 准 产品质量全部合格,其中混凝精土拌合物质量达到优良, 金属结构及启闭机制造质量合格, 机电产品质量合格。 故本分部工程合格。” (2)重要隐蔽单元工程及关键部位单元 工程质量经施 8 1 7 9 8 4 工单位自评合格、监理单位抽检后,由项目 法人(或信 3 微 系 联 一 唯 委托监理)、监理、设计、施工、工程运行管理 ( 施 工阶段已经有时)等单位组成联合小组,共同检查核 定其质量等级并填写签证表,报工程质量监督机构核 备。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 4.(1)不妥之处一: 施工单位与运行管理单位办理工 程交接手续; 理由:应由项目法人与施工单位组织办8 理工程交接手 7 1 9 4 8 3 信 微 续。 系 联 题 押 准 (2)不妥之处二:工程质量保精修书由项目负责人签字; 理由:工程质量保修书应由施工单 位法定代表人签字。 (3)还应包括质量保修期、质量保修责任、质量保修 费用、其他等。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 知识点1:工程交接与移交 1.工程交接手续 (1)通过合同工程完工验收或投入使8用验收后,项目 7 1 9 4 8 3 信 微 法人与施工单位应在30个工作日内系 组织专人负责工程 联 题 押 准 的交接工作,交接过程应有完精整的文字记录并有双方 交接负责人签字。 (2)项目法人与施工单位应在施工合同或验收鉴定书 约定的时间内完成工程及其档案资料的交 接工作。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (3)工程办理具体交接手续的同时,施工单位应向项 目法人递交单位法定代表人签字的工程质量保修书, 保修书的内容应符合合同约定的条件。8 保修书的主要 7 1 9 4 8 3 信 微 内容有: 系 联 题 押 准 ①合同工程完工验收情况。 精 ②质量保修的范围和内容。 ③质量保修期。 ④质量保修责任。 8 1 7 9 8 4 ⑤质量保修费用。 信 3 微 系 联 一 唯 ⑥其他。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (4)工程质量保修期应从工程通过合同工程完工验收 后开始计算,但合同另有约定的除外。 (5)在施工单位递交了工程质量保修8书、完成施工场 7 1 9 4 8 3 信 微 地清理以及提交有关竣工资料后,系项目法人应在30个 联 题 押 准 工作日内向施工单位颁发经单精位法定代表人签字的合 同工程完工证书。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 2.工程移交手续 (1)工程通过投入使用验收后,项目法人宜及时将工 程移交运行管理单位管理,并与其签订8 工程提前启用 7 1 9 4 8 3 信 微 协议。 系 联 题 押 准 (2)在竣工验收鉴定书印发后精60个工作日内,项目法 人与运行管理单位应完成工程移交 手续。 (3)工程移交应包括工程实体、其他固定资产和工程 档案资料等,应按照初步设计等有关批准 文件进行逐 8 1 7 9 8 4 项清点,并办理移交手续。办理工程移交, 应有完整信 3 微 系 联 一 唯 的文字记录和双方法定代表人签字。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 知识点2:专项施工方案 (1)施工单位应在施工前,对达到一定规模的危险性 较大的单项工程编制专项施工方案。对8 于超过一定规 7 1 9 4 8 3 信 微 模的危险性较大的单项工程,施工系单位应组织专家对 联 题 押 准 专项施工方案进行审查论证。精 (2)专项施工方案内容:工程概 况;编制依据;施工 计划;施工工艺技术;施工方法;施工安全保证措施; 劳动力计划;设计计算书及相关图纸等。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (3)专项施工方案应由施工单位技术负责人组织施工 技术、安全、质量等部门的专业技术人员进行审核。 经审核合格的,应由施工单位技术负责8 人签字确认。 7 1 9 4 8 3 信 微 实行分包的,应由总承包单位和分系包单位技术负责人 联 题 押 准 共同签字确认。不需专家论证精的专项施工方案,经施 工单位审核合格后应报监理单位, 由项目总监理工程 师审核签字并报项目法人备案。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 超过一定规模的危险性较大的单项工程专项施工方案 应由施工单位组织召开审查论证会。施工单位应根据 审查论证报告修改完善专项施工方案,8 经施工单位技 7 1 9 4 8 3 信 微 术负责人、总监理工程师、项目法系人单位负责人审核 联 题 押 准 签字后,方可组织实施。 精 专家组应由5名及以上符合相关专 业要求的专家组成, 各参建单位人员不得以专家身份参加审查论证会。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 案例十一 背景资料: 某泵站土建工程招标文件依据《水利水8 电工程标准施 7 1 9 4 8 3 信 微 工招标文件》(2009年版)和《水系 利工程工程量清单 联 题 押 准 计价规范》(GB50501-2007)精 编制。合同约定:工程 所用商品混凝土单价采用不含增值 税进项税额的价格。 招标及合同管理过程中发生如下事件: 事件1:投标人A编制了项目编码为50010 9001008的 8 1 7 9 8 4 排架C25混凝土单价分析表如下: 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 排架C25混凝土单价分析表 单位:100m³ 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 事件2:经过评标,B单位中标。工程实施过程中,B 单位认为前池底板C20混凝土强度偏低,建议将C20变 更为C25。经协商后,监理人将前池底8 板混凝土自C20 7 1 9 4 8 3 信 微 变更为C25。B单位按照变更估计系原则,以现行材料价 联 题 押 准 格为基础提交了新单价,监理精人认为应按投标文件所 附材料预算价格为计算基础提交新 单价。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 问题: 1.事件1中,项目编码“500109001008”各部分所代 表的含义是什么? 8 7 1 9 4 8 3 信 微 2.指出事件1排架C25混凝土单价分系 析表中,A、B、C、 联 题 押 准 D、E、F所代表的型号规格或数精 字(计算结果保留两位 小数)。 3.指出事件2中B单位提交的前池底板C25混凝土单价 计算基础是否合理?说明理由。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 参考答案: 1.(1)“50”代表水利工程顺序码; (2)“01”代表水利建筑工程顺序码8; 7 1 9 4 8 3 信 微 (3)“09”代表混凝土工程顺序系码; 联 题 押 准 (4)“001”代表普通混凝土精顺序码; (5)“008”代表排架C25混凝土 。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 2.A:C25;B:1835.41;C:103.00;D:8118.46; E:3255.66;F:39429.64。 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 3.不合理,因为变更的估价原则明确规定:已标价工程 量清单中有适用于变更工作的子目的,采用该子目的 单价。 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 知识点1:工程量清单 由分类分项工程量清单、措施项目清单、其他项目清 单和零星工作项目清单组成。 8 7 1 9 4 8 3 信 微 1.分类分项工程量清单 系 联 题 押 准 分为水利建筑工程工程量清单精和水利安装工程工程清 单。 分类分项工程量清单编码采用十二位阿拉伯数字表示, 一至九位为统一编码,一、二位为水利工 程顺序码, 8 1 7 9 8 4 三、四位为专业工程顺序码,五、六位为分 类工程顺信 3 微 系 联 一 唯 序码,七、八、九位为分项工程顺序码,十至十 二 位 为清单项目名称顺序码。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 分类分项工程量清单计价采用工程单价计价。对有效 工程量以外的超挖、超填工程量,施工附加量,加工 损耗量等,所消耗的人工、材料和机械8 费用,均应摊 7 1 9 4 8 3 信 微 入相应有效工程量的工程单价中。系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 2.措施项目清单 发生于该工程项目施工前和施工过程中招标人不要求 列明工程量的项目;包括大型施工设备8 安拆费、小型 7 1 9 4 8 3 信 微 临时工程、环境保护、安全防护措系施、文明施工、施 联 题 押 准 工企业进退场费等。 精 以每一项措施项目为单位,按项计 价。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 3.其他项目清单 其他项目清单中暂列金额和暂估价两项,指招标人为 可能发生合同变更而预留的金额和暂定8 项目。暂列金 7 1 9 4 8 3 信 微 额一般可为分类分项工程项目和措系施项目合价的5%。 联 题 押 准 (1)暂估价:在工程招标阶段精已经确定材料、工程设 备或工程项目,但又无法在当时确 定准确价格,而可 能影响招标效果,可由发包人在工程量清单中给定一 个暂估价。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 暂列金额:指招标人在工程量清单中暂定并包括在合 同价款中的一笔款项。用于施工合同签订时尚未确定 或者不可预见的所需材料、设备、服务8 的采购,施工 7 1 9 4 8 3 信 微 中可能发生的工程变更、合同约定系调整因素出现时的 联 题 押 准 工程价款调整以及发生的索赔精、现场签证确认等的费 用。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (2)暂估价项目管理 1)必须招标的暂估价项目 ①若承包人不具备承担暂估价项目的能8 力或具备承担 7 1 9 4 8 3 信 微 暂估价项目的能力但明确不参与投系标的,由发包人和 联 题 押 准 承包人组织招标。 精 ②若承包人具备承担暂估价项目能 力且明确参与投标, 由发包人组织招标。 ③暂估价项目中标金额与工程量清单中所 列金额差以 8 1 7 9 8 4 及相应的税金等其他费用列入合同价格。 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 2)不招标的暂估价项目 ①给定暂估价材料和工程设备不属于依法必须招标的 范围或未达到规定规模标准的,应由承8 包人提供。 7 1 9 4 8 3 信 微 ②给定暂估价的专业工程不属于依系法必须招标的范围 联 题 押 准 或未达到规定的规模标准的,精由监理人按照变更处理 原则进行估价,但专用合同条款另 有约定的除外。 经监理人确认的材料、工程设备的价格,经估价的专 业工程与工程量清单中所列的暂估价的金 额差以及相 8 1 7 9 8 4 应的税金等其他费用列入合同价格。 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 4.零星工作项目清单 指完成招标人提出的零星工作项目所需的人工、材料、 机械单价,也称“计日工”。 8 7 1 9 4 8 3 信 微 零星工作项目清单列出人工(按工系种)、材料(按名 联 题 押 准 称和规格型号)、机械(按名精称和规格型号)的计量 单位,单价由投标人确定。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 知识点2:单价子目和总价子目的计量 1.单价子目的计量 (1)已标价工程量清单中的单价子目8工程量为估算工 7 1 9 4 8 3 信 微 程量。结算工程量是承包人实际完系成的,并按合同约 联 题 押 准 定的计量方法进行计量的工程精量。 (2)承包人对已完成的工程进行 计量,向监理人提交 进度付款申请单、已完成工程量报表和有关计量资料。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (3)监理人对承包人提交的工程量报表进行复核,以 确定实际完成的工程量。对数量有异议的,可要求承 包人进行共同复核和抽样复测。承包人8 应协助监理人 7 1 9 4 8 3 信 微 进行复核并按监理人要求提供补充系计量资料。承包人 联 题 押 准 未按监理人要求参加复核,监精理人复核或修正的工程 量视为承包人实际完成的工程量。 承包人应负责施工过程中的全部施工测量放线工作, 并配置合格的人员、仪器、设备和其他物 品。 8 1 7 9 8 4 监理人可以指示承包人进行抽样复测,当复 测中发现信 3 微 系 联 一 唯 错误或出现超过合同约定的误差时,承包人应按 监 理 人指示进行修正或补测,并承担相应的复测费用。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 2.总价子目的计量 (1)总价子目的计量和支付应以总价为基础,不因价 格调整而进行调整。承包人实际完成的8 工程量,是进 7 1 9 4 8 3 信 微 行工程目标管理和控制进度支付的系依据。 联 题 押 准 (2)承包人应按工程量清单的精要求对总价子目进行分 解,并在签订协议书后的28天内将 各子目的总价支付 分解表提交监理人审批。分解表应标明其所属子目和 分阶段需支付的金额。承包人应按批准的 各总价子目 8 1 7 9 8 4 支付周期,对已完成的总价子目进行计量, 确定分项信 3 微 系 联 一 唯 的应付金额列入进度付款申请单中。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (3)监理人对承包人提交的上述资料进行复核,以确 定分阶段实际完成的工程量和工程形象目标。对其有 异议的,可要求承包人按第8.2款约定8进行共同复核和 7 1 9 4 8 3 信 微 抽样复测。 系 联 题 押 准 (4)除按照约定的变更外,总精价子目的工程量是承包 人用于结算的最终工程量。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 知识点3:投资偏差与进度偏差分析 1.基本参数 (1)已完工程计划投资=已完工作量×8 计划单价 7 1 9 4 8 3 信 微 (2)拟完工程计划投资=拟完工作系 量×计划单价 联 题 押 准 (3)已完工程实际投资=已完精工作量×实际单价 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 2.评价指标 (1)费用偏差(CV)=已完工程计划投资-已完工程实 际投资 8 7 1 9 4 8 3 信 微 费用偏差>0,节支;投资偏差<系0,超支费用 联 题 押 准 绩效指数(CPI)=已完工程计精划投资/已完工程实际投 资 CPI>1,投资节支,实际费用低于计划;CPI< 1,投 资超支,实际费用高于计划。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (2)进度偏差=已完工程计划投资-拟完工程计划投资 进度偏差>0,提前;进度偏差<0,延误进度 绩效指数(SPI)=已完工程计划投资/8拟完工程计划投 7 1 9 4 8 3 信 微 资 系 联 题 押 准 SPI>1,实际进度提前;SPI<精 1,实际进度落后。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 案例十二 背景资料: 某水利枢纽岸边溢洪道工程招标,招标8 范围包括上游 7 1 9 4 8 3 信 微 引水渠开挖和混凝土溢流堰,工程系内容包括土石方开 联 题 押 准 挖、边坡支护、帷幕灌浆和混精凝土浇筑。合同采用可 调价合同形式,施工中发生如下事 件: 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 事件1:施工合同中约定了发包人和承包人的部分义务 如下: (1)提供施工场地; 8 7 1 9 4 8 3 信 微 (2)组织法人验收; 系 联 题 押 准 (3)保证工程施工和人员的安精全; (4)负责施工场地及其周边环境 与生态的保护工作; (5)避免施工对公众与他人的利益造成损害。 (6)工程维护和照管。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 事件2:承包人对某分部工程组织加快的成倍节拍流水 施工。该分部工程划分为4个施工段,每个施工段上均 需完成4个施工过程,流水节拍分别是82、4、4、2天。 7 1 9 4 8 3 信 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 事件3:工程价款根据工程量清单报价按月进度付款, 物价波动引起的价格变化,采用价格指数调整价格差 额,调整方法为调值公式。调值公式为8 : 7 1 9 4 8 3 信 微 系 联 题 押 准 精 式中β 、β 、β 、β 分别为人工费 、材料费、机械使 1 2 3 4 用费、管理费用权重。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 承包人根据招标文件要求,根据人工费、主要材料费、 主要机械使用费和管理费所占比重,提出不同分项工 程的调价因子和权重如下表1所示,基8本价格指数均为 7 1 9 4 8 3 信 微 100。 系 联 题 押 准 分项工程的调价因精子和权重 主要材料 主要 机械 工程类别 人工费 管理费用 定值权重 费 费 土方工程 0.08 0.05 0.48 0.08 0.31 8 石方工程 0.10 0.15 0.45 0.0 8 0.22 1 7 9 8 4 信 3 微 系 边坡支护 0.15 0.28 0.16 0.07 0.3联4 一 唯 灌浆工程 0.20 0.35 0.20 0.07 0.18 混凝土工 0.15 0.40 0.25 0.06 0.14 程 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 6月完成合同额2700万元,其中土方工程300万元、石 方工程1800万元、边坡支护工程600万元。经发包人 和监理人批准的6月价格指数见下表2。8 7 1 9 4 8 3 信 微 6月价格指数系 联 题 押 准 精 调价因子 A B C D 6月价格指 105 110.2 103.5 102.6 数 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 问题: 1.指出事件1中属于发包人的义务。(用序号表示) 2.计算事件2中该分部工程的流水施工8工期T(写出计 7 1 9 4 8 3 信 微 算过程)。 系 联 题 押 准 3.根据事件3计算6月的结算款精。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 参考答案: 1.属于发包人义务的是(1)、(2)。 2.(1)各流水节拍的最大公约数:(28,4,4,2)=2,流水节 7 1 9 4 8 3 信 微 拍K=2天; 系 联 题 押 准 (2)各专业工作队数: 精 b1=2/2=1,b2=4/2=2,b3=4/2=2,b 4=2/2=1; (3)流水施工工期T=(m+N-1)K=(4+6-1)×2=18天。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 3.(1)土方工程结算价: 300×(0.31+0.08×105/100+0.05×110.2/100+ 0.48×103.5/100+0.08×102.6/100)=308.394万元 8 7 1 9 4 8 3 (2)石方工程结算价: 信 微 系 联 题 1800×(0.22+0.10×105/100+0押.15×110.2/100+ 准 精 0.45×103.5/100+0.08×102.6/10 0)=1868.634万元 (3)边坡支护结算价: 600×(0.34+0.15×105/100+0.28×110 .2/100+ 0.16×103.5/100+0.07×102.6/100)=626. 088万元 8 1 7 9 8 4 信 3 所以6月结算款为: 微 系 联 一 唯 308.394+1868.634+626.088=2803.116万元。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 知识点1:合同各方义务和责任 1.发包人的义务 (1)遵守法律。 8 7 1 9 4 8 3 信 微 (2)发出开工通知。 系 联 题 押 准 (3)提供施工场地。 精 (4)协助承包人办理证件和批件 。 (5)组织设计交底。 (6)支付合同价款。 8 1 7 9 8 4 (7)组织法人验收。 信 3 微 系 联 一 唯 (8)专用合同条款约定的其他义务和责任。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 2.发包人提供施工场地 施工场地包括永久占地和临时占地。发包人提供施工 场地的要求如下: 8 7 1 9 4 8 3 信 微 (1)发包人应在合同双方签订合系同协议书后的14d内, 联 题 押 准 将本合同工程的施工场地范围精图提交给承包人。发包 人提供的施工场地范围图应标明场 地范围内永久占地 与临时占地的范围和界限。 (2)除专用合同条款另有约定外,发包 人应按技术标 8 1 7 9 8 4 准和要求(合同技术条款)的约定,向承包 人提供施信 3 微 系 联 一 唯 工场地内的工程地质图纸和报告,以及地下障碍 物 图 纸等施工场地有关资料,并保证资料的真实、准确、 完整。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 3.发包人提供材料和工程设备 发包人提供材料和工程设备时,应注意以下几点: (1)发包人提供的材料和工程设备,8应在专用合同条 7 1 9 4 8 3 信 微 款中写明材料和工程设备的名称、系规格、数量、价格、 联 题 押 准 交货方式、交货地点和计划交精货日期等。 (2)承包人应根据合同进度计划 的安排,向监理人报 送要求发包人交货的日期计划。发包人应按照监理人 与合同双方当事人商定的交货日期,向承 包人提交材 8 1 7 9 8 4 料和工程设备。 信 3 微 系 联 一 唯 (3)发包人应在材料和工程设备到货7d前通知 承 包人, 承包人应会同监理人在约定的时间内,赴交货地点共 同进行验收。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (4)发包人提供的材料和工程设备运至交货地点验收 后,由承包人负责接收、卸货、运输和保管。 (5)发包人要求向承包人提前交货的8,承包人不得拒 7 1 9 4 8 3 信 微 绝,但发包人应承担承包人由此增系加的费用。 联 题 押 准 (6)承包人要求更改交货日期精或地点的,应事先报请 监理人批准,所增加的费用和(或 )工期延误由承包 人承担。 (7)发包人提供的材料和工程设备的规 格、数量或质 8 1 7 9 8 4 量不符合合同要求,或由于发包人原因发生 交货日期信 3 微 系 联 一 唯 延误及交货地点变更等情况的,发包人应承担由 此 增 加的费用和(或)工期延误,并向承包人支付合理利 润。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 4.承包人的义务 (1)遵守法律。 (2)依法纳税。 8 7 1 9 4 8 3 信 微 (3)完成各项承包工作。 系 联 题 押 准 (4)对施工作业和施工方法的精完备性负责。 (5)保证工程施工和人员的安全 。 (6)负责施工场地及其周边环境与生态的保护工作。 (7)避免施工对公众与他人的利益造成 损害。 8 1 7 9 8 4 (8)为他人提供方便。 信 3 微 系 联 一 唯 (9)工程的维护和照管。 (10)专用合同条款约定的其他义务和责任。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 5.工程的维护和照管 除合同另有约定外,合同工程完工证书颁发前,承包 人应负责照管和维护工程。合同工程完8 工证书颁发时, 7 1 9 4 8 3 信 微 尚有部分未完工程的,承包人还应系负责该未完工程的 联 题 押 准 照管和维护工作,直至完工后精移交给发包人为止。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 知识点2:流水施工 1.等节奏流水施工 等节奏流水施工(固定节拍流水施工或8全等节拍流水施 7 1 9 4 8 3 信 微 工)是指每个施工过程(或专业工作系队)在各施工段上的 联 题 押 准 流水节拍均相同的流水施工。精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 流水施工工期按式计算:T=(m+n-1)K 式中:T——流水施工工期; m——施工段数; 8 7 1 9 4 8 3 信 微 n——施工过程数; 系 联 题 押 准 K——流水步距。 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 2.成倍节拍流水施工 成倍流水施工是指每个施工过程在各施工段上的流水 节拍相同,不同施工过程的流水节拍存8 在倍数关系, 7 1 9 4 8 3 信 微 专业工作队数大于施工过程数。 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 流水施工工期按式计算:T=(m+N-1)K 式中N——各施工过程专业工作队数之和。 某施工过程专业施工队数b等于该施工8过程的流水节拍 7 1 9 4 8 3 信 微 除以流水步距的商,即b=t/K。 系 联 题 押 准 流水步距K等于各流水节拍的最精 大公约数。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 3.异步距异节奏流水施工 异步距异节奏流水施工是指每个施工过程在各施工段 上的流水节拍相同,不同施工过程的流8 水节拍的最大 7 1 9 4 8 3 信 微 公约数为1。 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 工期计算可采用与非节奏流水施工相同的方法计算 (累加数列错位相减取大差法)。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 4.非节奏流水施工 组织非节奏流水施工是使相邻专业工作队在开始时间 上能够最大限度地进行搭接,通常采用8 累加数列错位 7 1 9 4 8 3 信 微 相减取大差法计算相邻专业工作队系之间的流水步距。 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 累加数列错位相减取大差法的基本步骤如下: (1)依次累加每一施工过程在各施工段上的流水节拍, 求得各施工过程流水节拍的累加数列。8 7 1 9 4 8 3 信 微 (2)将相邻施工过程流水节拍累系加数列中的后者错后 联 题 押 准 一位,相减后求得一个差数列精。 (3)在差数列中取最大值,即为 相邻两个施工过程的 流水步距。 流水施工工期按式计算:T=∑K+∑T 8 1 7 9 8 4 式中∑K——各专业工作队(或施工过程)之 间的流水信 3 微 系 联 一 唯 步距之和。 ∑T——最后一个专业工作队(或施工过程)在各施工段 上的流水节拍之和。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 祝 大 家 顺 利 通 关 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
