第四章 建设工程进度管理

4.1工程进度影响因素与进度计划系统
一、工程进度影响因素
二、工程进度计划系统及表达形式
一、工程进度影响因素
建设单位原因 建设单位使用要求改变而进行设计变更
勘察设计单位原因 勘察资料不准确、施工图纸提供不及时
相关单位
如工程监理指令延迟发布、
影响 工程监理单位原因
进场材料设备重质量检查不及时
材料、设备供应单位原因 如材料、设备及构配件等供应有差错
有关协作 有关协作部门原因 如配合不够或支持力度不够
部门及社
会环境影 社会环境原因 节假日交通、临时停水停电断路、经济制裁
响
自然条件影响 复杂工程地质条件、不明的水文气象条件、地下埋藏文物的保护施工 施工技 施工方案、施工工艺或施工安全措施不当;特殊材料及新材料的不合理使用
单位 术因素 ;施工设备不配套,选型失当或有故障;不成熟的技术应用等
自身 组织管 计划安排不周密,组织协调不力,导致停工待料、相关作业脱节;指挥不力,使
影响 理因素 各专业、各施工过程之间交接配合不顺畅等等

二、工程进度计划系统及表达形式
横道图优点:编制简单、使用方便、
能够直接看出:各项工作的开始时间、完成时间、持续时间、总工期
不足:
①不能明确反映各项工作之间的相互联系、相互制约关系;
②不能反映影响工期的关键工作和关键线路;
③不能反映工作所具有的机动时间(时差);
④不能反映工程费用与工期之间的关系,因而不便于施工进度计划的优化。特别是对于大型工程项目,
因其工作构成及逻辑关系复杂、无法利用计算机来进行计算分析。
与横道计划相比,网络计划具有以下特点:
①能够明确表达各项工作之间的先后顺序关系(也即逻辑关系),这对于分析进度计划执行中各项工作之间的
相互影响非常重要。
②能够通过时间参数计算,找出影响工期的关键工作和关键线路,有利于施工进度控制中抓主要矛盾,确保
施工总进度目标的实现。③能够通过时间参数计算,确定各项工作的机动时间(也即时差),有利于施工进度管理中挖掘潜力,还可用
来优化网络计划。
④能够利用项目管理软件进行计算、优化和调整,实现对施工进度的动态控制。正是由于网络计划的这一特
点,使其成为最有效的进度控制方法。
不足之处:不像横道计划那么简单明了、形象直观。
4.2流水施工进度计划
一、流水施工特点及表达形式
二、流水施工参数
三、流水施工基本形式
一、流水施工特点及表达形式

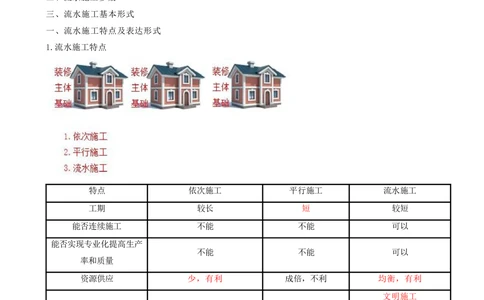

1.流水施工特点
特点 依次施工 平行施工 流水施工
工期 较长 短 较短
能否连续施工 不能 不能 可以
能否实现专业化提高生产
不能 不能 可以
率和质量
资源供应 少,有利 成倍,不利 均衡,有利
文明施工
现场的组织管理 一个队伍有利 多个队伍不利
科学管理
【例题】建设工程采用依次施工方式组织施工的特点有()。
A.没有充分利用工作面且工期较长
B.劳动力及施工机具等资源得到均衡使用
C.按专业成立的工作队不能连续作业
D.单位时间内投入的劳动力、机具和材料增加
E.施工现场的组织和管理比较复杂
答案:AC解析:(1)没有充分利用工作面进行施工,工期较长;
(2)如果按专业组建工作队,则各专业工作队不能连续作业,工作出现间歇,劳动力和施工机具等资源无
法均衡使用;
(3)如果由一个工作队完成全部施工任务,则不能实现专业化施工,不利于提高劳动生产率和工程质量;
(4)单位时间内投入劳动力、施工机具等资源量较少,有利于资源供应的组织;
(5)只有一个工作队进行施工作业,施工现场的组织管理比较简单。
【例题】与依次施工、平行施工相比,流水施工方式的特点有()。
A.施工现场组织简单
B.有利于实现专业化施工
C.相邻工作队的开工时间能最大限度的搭接
D.单位时间内投入的资源量较为均衡
E.施工工期最短
答案:BCD
解析:
(1)尽可能利用工作面进行施工,工期较短;
(2)各工作队实现专业化施工,有利于提高施工技术水平和劳动效率,也有利于提高工程质量;
(3)专业工作队能够连续施工,同时使相邻专业工作队之间能够最大限度地进行搭接作业;
(4)单位时间内投入的劳动力、施工机具等资源较为均衡,有利于资源供应的组织;
(5)为施工现场的文明施工和科学管理创造了有利条件。

2.流水施工的表达方式
除网络图外,主要有横道图和垂直图两种。横道图优点:绘图简单,施工过程及其先后顺序表达清楚,时间和空间状况形象直观,使用方便。
垂直图表达流水施工的优点是:
施工过程及其先后顺序表达清楚,
不仅时间和空间状况形象直观,
而且斜向进度线的斜率还可直观反映各施工过程的进展速度。
二、流水施工参数
施工过程数 (1)施工过程数:也叫施工工序。通常用“n”表示。
工艺
(2)流水强度(流水能力或生产能力):指流水施工的某施工过程(
参数 流水强度
专业工作队)在单位时间内所完成的工程量。
工作面 -
空间
指组织流水施工时,将拟建工程在平面上划分成若干个劳动量相等或大
参数 施工段数
致相等的施工区段。通常用“m”表示。
是指某一个专业工作队在一个施工段上的施工时间。表明流水施工的速
度和节奏性。流水节拍小,其流水速度快,节奏感强;反之则相反;流
流水节拍:
水节拍决定着单位时间的资源供应量,同时,流水节拍也是区别流水施
时间 工组织方式的特征参数。
参数 是指两个相邻专业工作队相继开始施工的最小间隔时间。流水步距的数
流水步距(K) 目取决于参加流水的施工过程数。如果施工过程数为n个,则流水步距
总数为n-1个;
流水施工工期 -

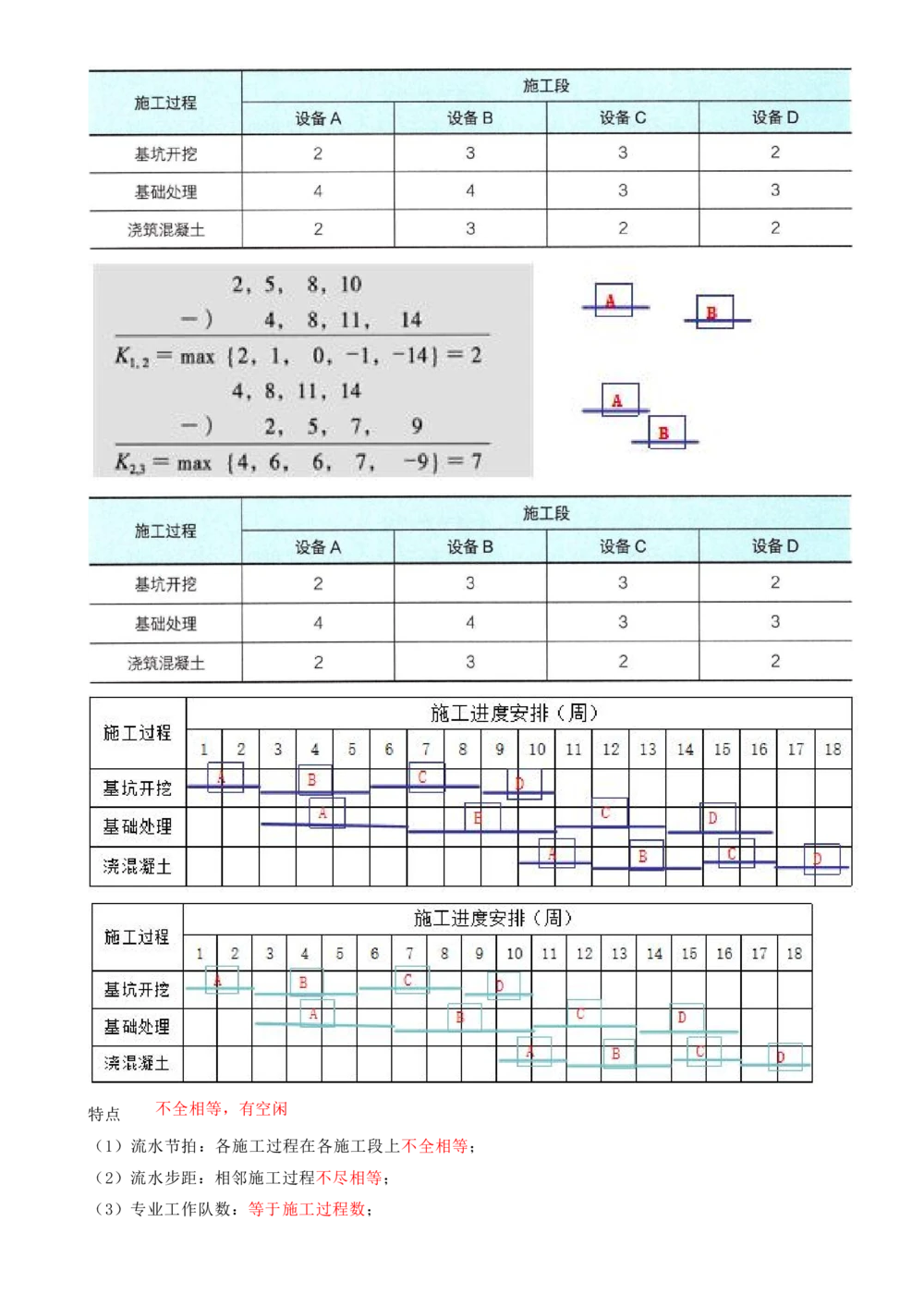

三、流水施工基本形式1.非节奏流水施工不全相等,有空闲
特点
(1)流水节拍:各施工过程在各施工段上不全相等;
(2)流水步距:相邻施工过程不尽相等;
(3)专业工作队数:等于施工过程数;(4)各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。
2.等节奏流水施工
施工过程 1#楼 2#楼 3#楼
绑钢筋 2 2 2
支模板 2 2 2
浇混凝土 2 2 2
(1)特点 全都相等,无空闲
①流水节拍:所有施工过程各个施工段上均相等;
②流水步距:相邻施工过程相等,且等于流水节拍;
③专业工作队数:等于施工过程数,即每一个施工过程组建一个专业工作队;
④各专业工作队在各施工段上能够连续作业,施工段之间没有空闲时间。
3.异节奏流水施工
(等步距异节奏流水施工=成倍节拍流水施工)
施工过程 a b c d
A 4 4 4 4
B 2 2 2 2
C 4 4 4 4
施工过程 a b c dA1 2 2 2 2
A2 2 2 2 2
B 2 2 2 2
C1 2 2 2 2
C2 2 2 2 2

①加快的成倍节拍流水施工特点
a.流水节拍:同一施工过程各个施工段上均相等;不同施工过程为倍数关系。
b.流水步距:相邻施工过程相等,且等于流水节拍的最大公约数。
c.专业工作队数:大于施工过程数。对于流水节拍大的施工过程,可按其倍数增加相应专业工作队数目
。
d.各专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。
有节奏流水施工
非节奏
等节奏 加快成倍节拍
同一过程相等不同过程成
流水节拍 均相等 不全相等
倍
相等且等于节
流水步距 相等且等于节拍 拍的最大公约 不尽相等
数
工作队和施工过程 相等 大于 相等
是否连续作业有无空闲时 连续作业 连续作业 连续作业
间 无空闲 无空闲 可能有空闲
总结: 全都相等无空闲 转化为等节奏倍数 不全相等有空闲
