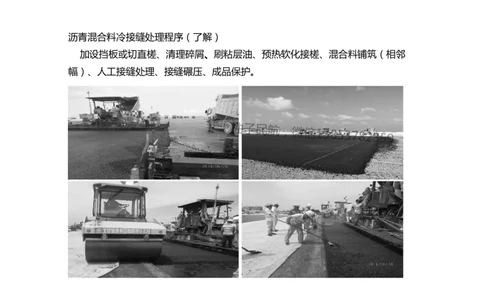

精讲课程(2024版教材)沥青混合料冷接缝处理程序(了解)
加设挡板或切直槎、清理碎屑 刷粘层油、预热软化接槎、混合料铺筑(相邻

幅)、人工接缝处理、接缝碾压、成品保护。7. 施工接缝
沥青混凝土道面施工缝应结合紧密、连接平顺,不应产生明显的离析。
1)纵向施工接缝
(1)沥青混凝土道面的纵向施工接缝宜为热接缝,相邻两台摊铺机搭接处,宜将前机已铺的松
铺层预留宽度100〜200mm暂不碾压,作为后机的调平传感器基准面,然后跨接缝碾压以消除
缝迹。
(2)因特殊原因产生纵向冷接缝时,宜加设挡板或切除厚度与压实度不足部分。接缝断面应垂
直,摊铺另一幅前应清除碎屑,吹干水分,涂刷粘层油。接缝碾压分为后跨缝碾压和先跨缝碾压,
后跨缝碾压宜由边缘向中间碾压,留下100〜150mm再跨缝碾压密实。先跨缝碾压是将压路机
钢轮的大部分摆在压实层上,小部分(100〜150mm) 作用在新铺层上进行碾压的压实工艺。
(3)沥青混凝土道面的纵向施工缝宜沿跑道、滑行道的中心线平行设置,上、下层纵缝宜错开

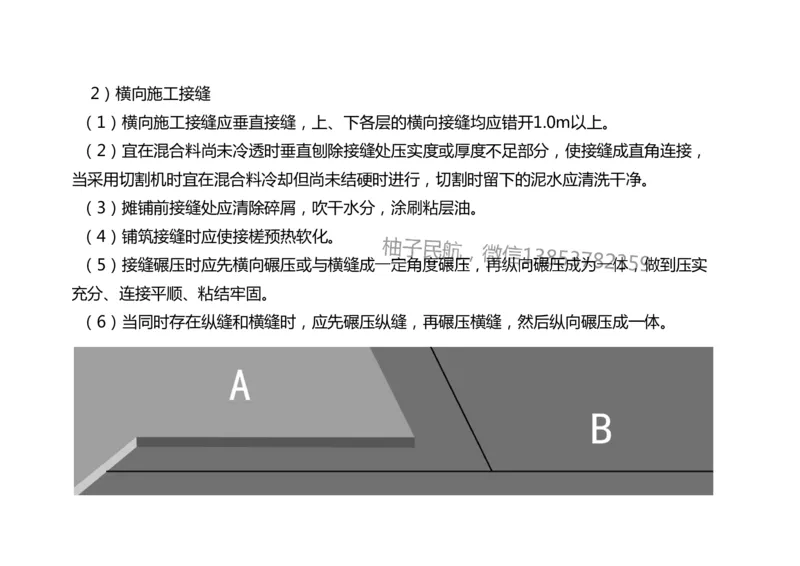

200mm (热接缝)或300mm(冷接缝)以上。2)横向施工接缝
(1)横向施工接缝应垂直接缝,上、下各层的横向接缝均应错开1.0m以上。
(2)宜在混合料尚未冷透时垂直刨除接缝处压实度或厚度不足部分,使接缝成直角连接,
当采用切割机时宜在混合料冷却但尚未结硬时进行,切割时留下的泥水应清洗干净。
(3)摊铺前接缝处应清除碎屑,吹干水分,涂刷粘层油。
(4)铺筑接缝时应使接槎预热软化。
(5)接缝碾压时应先横向碾压或与横缝成一定角度碾压,再纵向碾压成为一体,做到压实
充分、连接平顺、粘结牢固。

(6)当同时存在纵缝和横缝时,应先碾压纵缝,再碾压横缝,然后纵向碾压成一体。1. 下列关于沥青混凝土接缝处理,说法错误的是( )。
A. 沥青混凝土道面的纵向施工接缝宜为冷接缝。
B. 冷接缝断面应垂直,在接槎处涂刷粘层油后即可立即摊铺相邻幅沥青混合料。
C. 横向冷接缝碾压时,应先纵向碾压,再横向碾压成为一体。
D. 横向施工冷接缝可斜接,上、下各层的横向接缝均应错开1.5m以上。
E. 当同时存在纵缝和横缝时,应先碾压纵缝,再碾压横缝,然后纵向碾压成一体

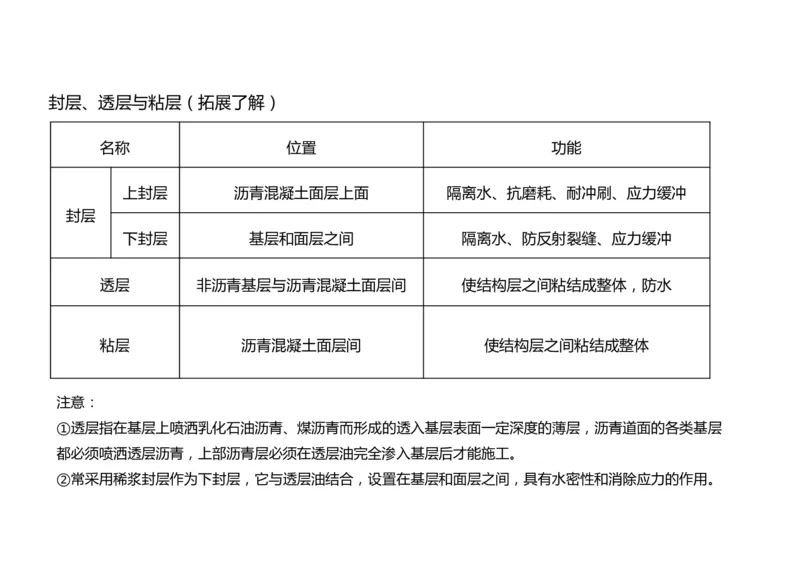

答案:ABCD封层、透层与粘层(拓展了解)
名称 位置 功能
上封层 沥青混凝土面层上面 隔离水、抗磨耗、耐冲刷、应力缓冲
封层
下封层 基层和面层之间 隔离水、防反射裂缝、应力缓冲
透层 非沥青基层与沥青混凝土面层间 使结构层之间粘结成整体,防水
粘层 沥青混凝土面层间 使结构层之间粘结成整体
注意:
①透层指在基层上喷洒乳化石油沥青、煤沥青而形成的透入基层表面一定深度的薄层,沥青道面的各类基层
都必须喷洒透层沥青,上部沥青层必须在透层油完全渗入基层后才能施工。
②常采用稀浆封层作为下封层,它与透层油结合,设置在基层和面层之间,具有水密性和消除应力的作用。8. 透层、粘层、封层
1)透层施工
(1)沥青混凝土道面非沥青类基层必须喷洒透层油,沥青
层必须在透层油完全渗透入基层后方可铺筑,基层上设置封
层时也应喷洒透层油。
(2)应根据基层类型选择渗透性好的液体稀释沥青或乳化
沥青,喷洒后通过钻孔或挖掘确认透层油渗透入基层的深度
宜不小于5mm(无机结合料稳定集料基层)或10mm(粒料
类基层)。
(4)喷洒透层油前应清扫道面,透层油宜采用智能型沥青
洒布车一次喷洒均匀。沥青洒布车喷洒不足时改用手动喷洒,
过量时应撒布石屑或砂吸油,必要时做适当碾压。2)粘层施工
(1)符合下列情况之一时应喷洒粘层油:双层式或三
层式热拌热铺沥青道面的沥青层之间,或加铺沥青层的
旧道面或沥青稳定碎石基层表面。
(2)粘层油用量应根据下层的类型通过试洒确定。
(3)粘层油宜采用智能型沥青洒布车喷洒,洒布速度
和喷洒量保持稳定,洒布均匀。
(4)粘层油宜在摊铺前洒布,待乳化沥青破乳、水分
蒸发完成,或热沥青冷却后即刻铺筑沥青层。3)封层施工
(1)封层宜采用热拌型AC-5、SBS改性沥青碎石、橡胶沥青碎石。
(2)SBS改性沥青或橡胶沥青碎石封层的施工应符合下列要求:
①应采用质地坚硬、干燥清洁的碎石,碎石粒径尽量单一。
②用于封层的碎石应水洗,或通过拌合楼进行加热、除尘,加热温度宜为150〜160℃。
③碎石覆盖率宜为70%〜80%,SBS改性沥青或橡胶沥青和碎石的洒(撒)布量应通过试验确定。
④宜采用同步碎石封层车进行SBS改性浙青或橡胶沥青和碎石洒(撒)布作业,作业前应标定SBS改性
沥青或橡胶沥青和碎石洒(撒)布量。
⑥应采用胶轮压路机对SBS改性沥青或橡胶沥青碎石封层进行碾压,速度限制在6~10km/h内,碾压遍
数为2〜4遍。
⑦碾压过程中压路机不得随意刹车或掉头,碾压应在10〜20min内完成。
9. 无纺土工织物施工
10. SBS防水卷材施工胶轮涂喷洒隔离剂 压路机行走路径铺土工布

碾压前在土工布上擦除铁锈 运料车行走路径铺土工布沥青混凝土施工各环节的温度测量
出厂测温 运至现场测温
摊铺测温 碾压测温
