第2章
机电工程专业技术第2章 机电工程专业技术
2.1 工程测量技术(1~2分)
2.2 起重技术(5分左右)
2.3 焊接技术(1~2分)2.1 工程测量技术
2024年 2023年 2022年
2.1
工程测量 单选 多选 案例 单选 多选 案例 单选 多选 案例
技术
1 2 22.1 工程测量技术

2.1.1 工程测量方法及要求
2.1.2 工程测量的实施与控制
2.1.3 工程测量仪器的应用2.1 工程测量技术
2.1.1 工程测量方法及要求
1.机电工程测量的作用和内容

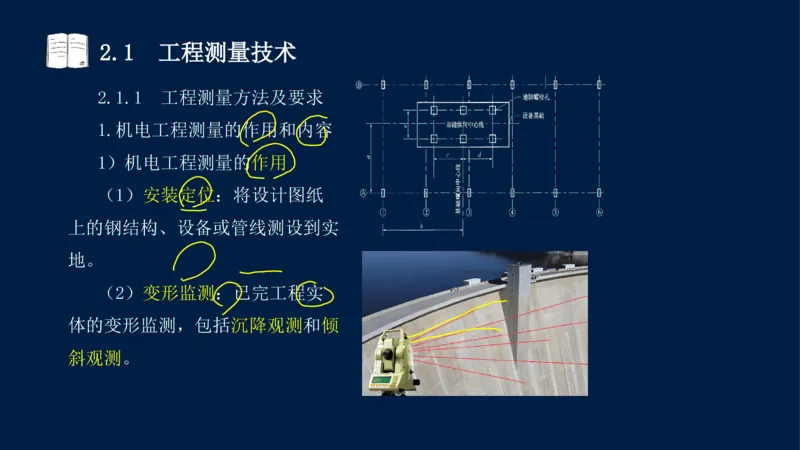

1)机电工程测量的作用
(1)安装定位:将设计图纸
上的钢结构、设备或管线测设到实
地。
(2)变形监测:已完工程实
体的变形监测,包括沉降观测和倾
斜观测。2.1 工程测量技术
2)机电工程测量的主要内容
(1)机电设备安装放线、基础检查、验收。
(2)工序或过程测量。
每道工序完成之后,都要通过测量,检查工程各部位的实
际位置及高程是否符合设计要求【2024单选】
(3)变形观测。测定已安装设备在平面和高程方面产生
的位移和沉降,收集整理各种变化资料,作为鉴定工程质量和
验证工程设计、施工是否合理的依据。
(4)交工验收检测。
(5)工程竣工测量。2.1 工程测量技术
2.机电工程测量的特点
(1)机电工程测量贯穿于整个施工过程中。
(2)精度要求高。
相比建筑工程测量,机电工程测量的精度误差要求要高得
多,一些精度要求较高的设备其标高和中心线要求近乎零偏差。
(3)工程测量密切相关
(4)机电工程测量受施工环境因素影响大,测量标志极
易被损坏。2.1 工程测量技术
3.机电工程测量的原则和要求
1)机电工程测量的原则
工程测量应遵循“由整体到局部,先控制后细部”的原则,
即先依据建设单位提供的永久基准点、线为基准,然后测设出
设备的准确位置。2.1 工程测量技术
2)机电工程测量的要求
(1)保证测设精度,满足设计要求,减少误差累积。
(2)检核是测量工作的灵魂。应对测量工作的全过程进
行全面复核及确认,保证测量结果的准确性。
检核分为:①仪器检核、②资料检核、③计算检核、④放
样检核和⑤验收检核。2.1 工程测量技术
4.机电工程测量的基本原理与方法
1)高程测量
高程测量是确定地面点高程的测量工作。
某一点的高程一般是指这点沿铅垂线方向到
大地水准面的距离,又称海拔或绝对高程。高程
分为绝对高程和相对高程。我国规定以黄海平均
海水面作为高程的基准面(绝对高程±0.000),
并在青岛设立水准原点,作为全国高程的起算点。
地面点高出水准面的垂直距离称为“绝对高程”。2.1 工程测量技术
选定任一水准面作为高程起算的基准面,这处水准面称为
假定水准面。地面任一侧点与假定水准面的垂直距离称为“相
对高程”。相对标高是一种相对高程。例如:房屋建筑中一般
把室内地坪作为±0.000点,以此得到的相对高程为相对标高。

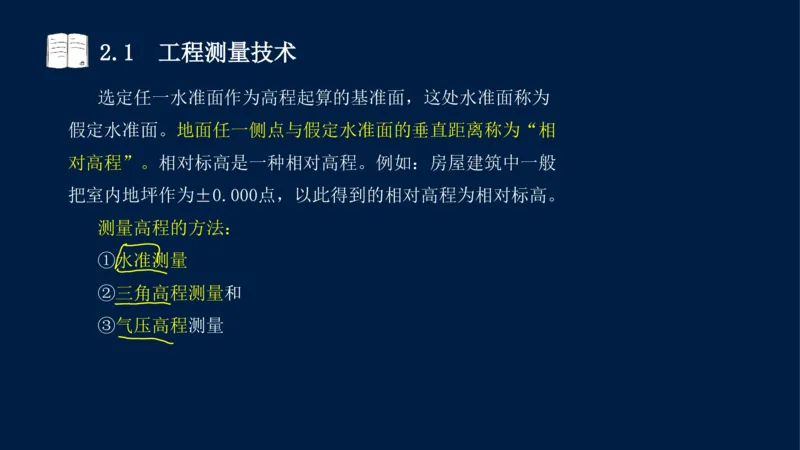

测量高程的方法:
①水准测量
②三角高程测量和
③气压高程测量2.1 工程测量技术

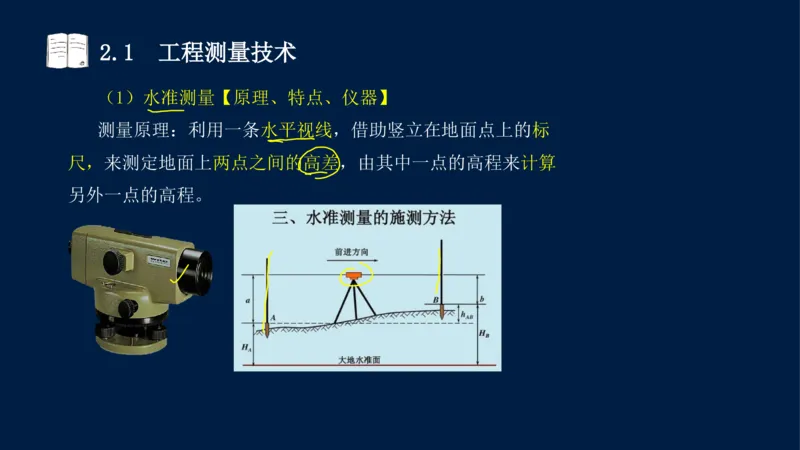

(1)水准测量【原理、特点、仪器】
测量原理:利用一条水平视线,借助竖立在地面点上的标
尺,来测定地面上两点之间的高差,由其中一点的高程来计算
另外一点的高程。2.1 工程测量技术

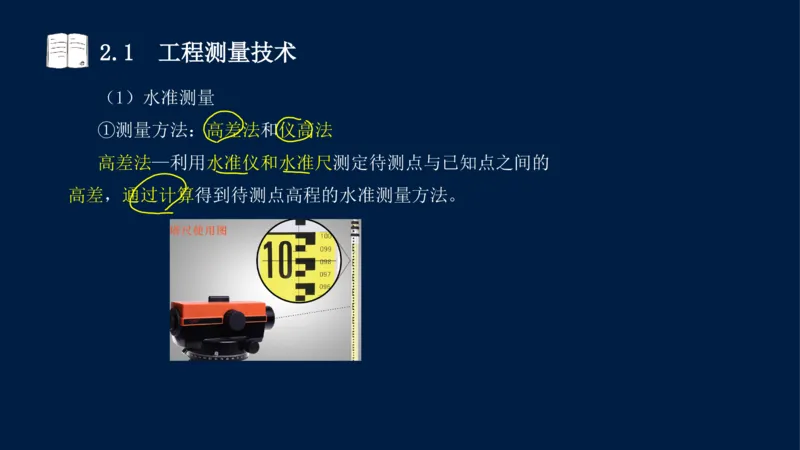

(1)水准测量
①测量方法:高差法和仪高法
高差法—利用水准仪和水准尺测定待测点与已知点之间的
高差,通过计算得到待测点高程的水准测量方法。2.1 工程测量技术2.1 工程测量技术

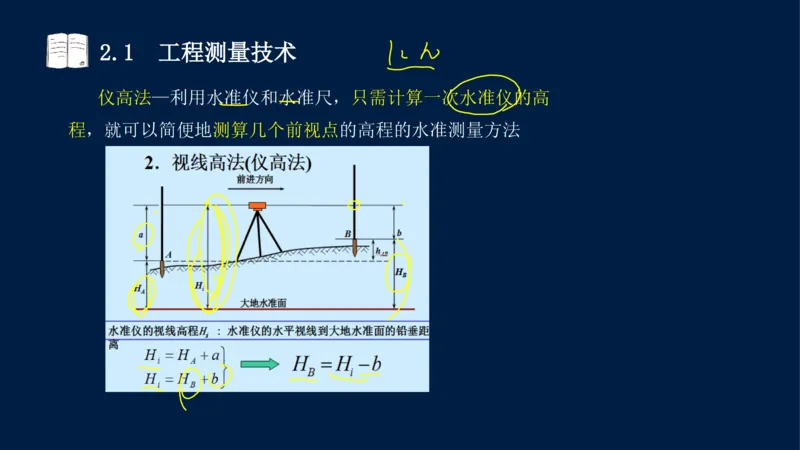

仪高法—利用水准仪和水准尺,只需计算一次水准仪的高
程,就可以简便地测算几个前视点的高程的水准测量方法2.1 工程测量技术
②高差法和仪高法的测量原理相同,区别在于计算高程时
次序上的不同。在安置一次仪器,需要同时测量多个前视点的
高程时,仪高法比高差法方便。
③特点:最精密水准测量的方法,主要用于国家水准网的
建立。
④测量仪器:水准仪和标尺。2.1 工程测量技术

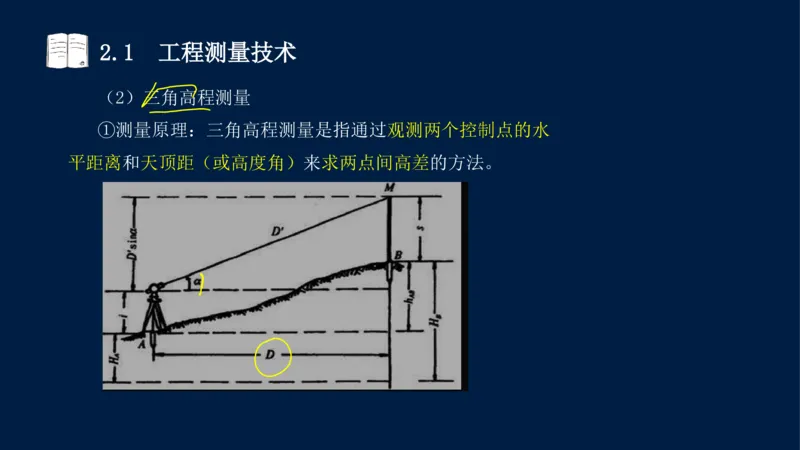

(2)三角高程测量
①测量原理:三角高程测量是指通过观测两个控制点的水

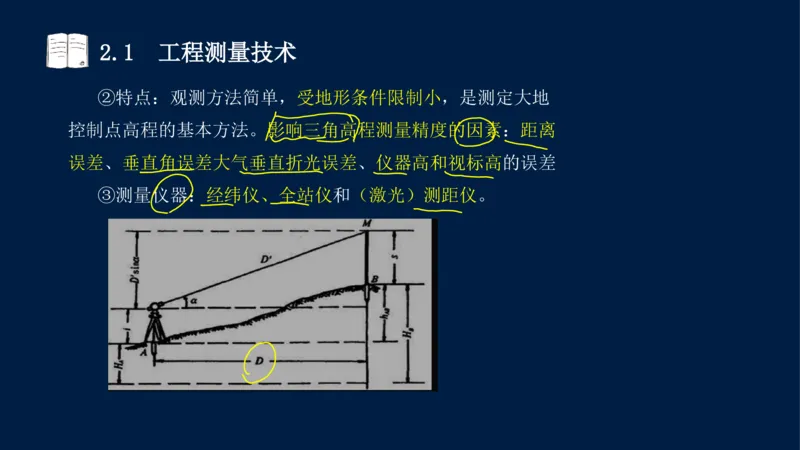

平距离和天顶距(或高度角)来求两点间高差的方法。2.1 工程测量技术
②特点:观测方法简单,受地形条件限制小,是测定大地
控制点高程的基本方法。影响三角高程测量精度的因素:距离
误差、垂直角误差大气垂直折光误差、仪器高和视标高的误差
③测量仪器:经纬仪、全站仪和(激光)测距仪。2.1 工程测量技术

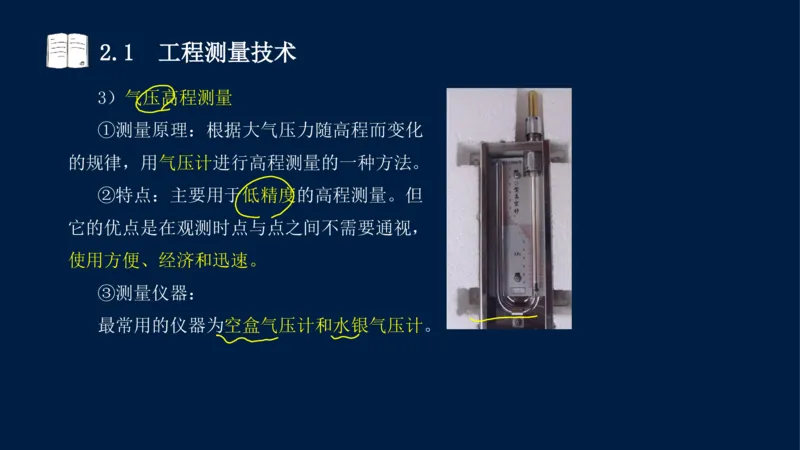

3)气压高程测量
①测量原理:根据大气压力随高程而变化
的规律,用气压计进行高程测量的一种方法。
②特点:主要用于低精度的高程测量。但
它的优点是在观测时点与点之间不需要通视,
使用方便、经济和迅速。
③测量仪器:
最常用的仪器为空盒气压计和水银气压计。2.1 工程测量技术

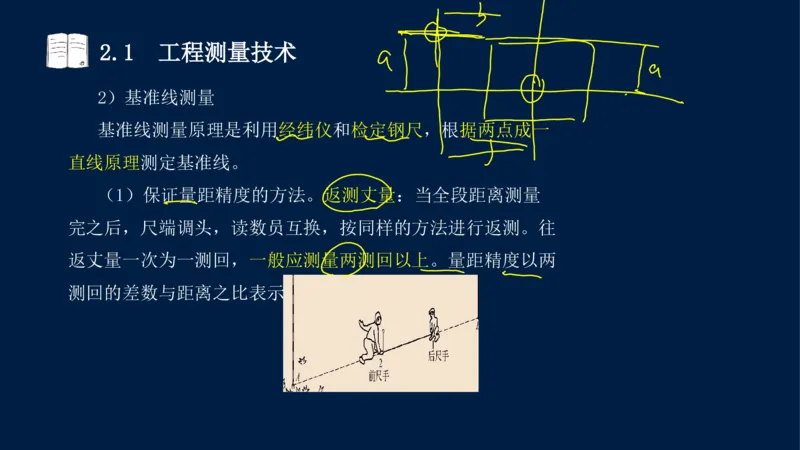

2)基准线测量
基准线测量原理是利用经纬仪和检定钢尺,根据两点成一
直线原理测定基准线。
(1)保证量距精度的方法。返测丈量:当全段距离测量
完之后,尺端调头,读数员互换,按同样的方法进行返测。往
返丈量一次为一测回,一般应测量两测回以上。量距精度以两
测回的差数与距离之比表示。2.1 工程测量技术

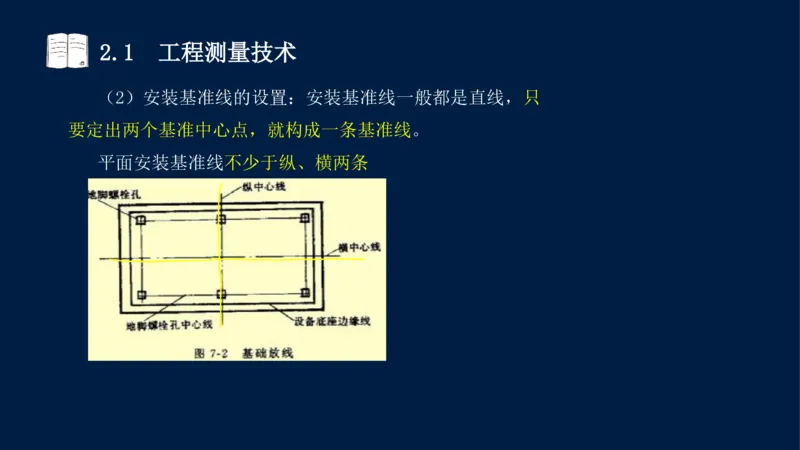

(2)安装基准线的设置:安装基准线一般都是直线,只
要定出两个基准中心点,就构成一条基准线。
平面安装基准线不少于纵、横两条2.1 工程测量技术

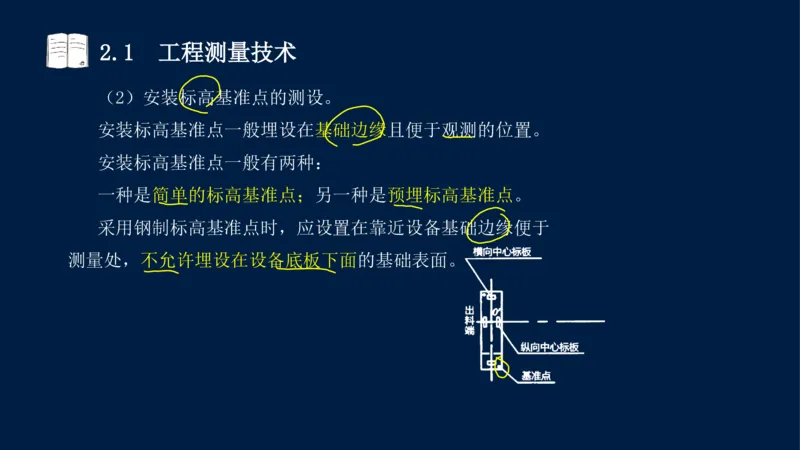

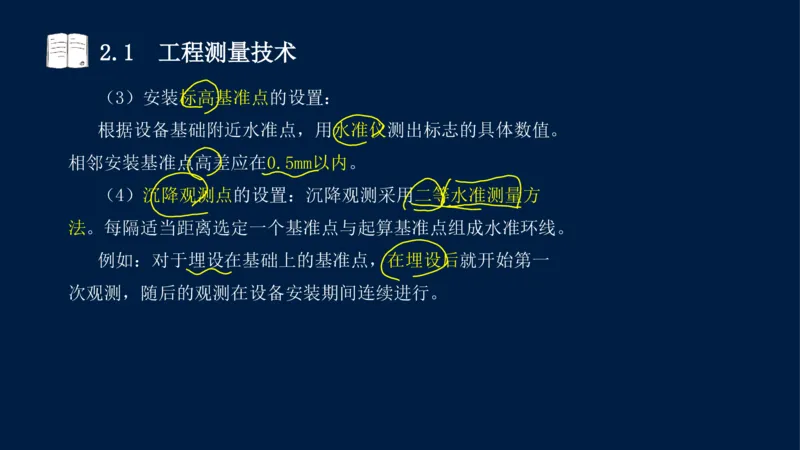

(3)安装标高基准点的设置:
根据设备基础附近水准点,用水准仪测出标志的具体数值。
相邻安装基准点高差应在0.5mm以内。
(4)沉降观测点的设置:沉降观测采用二等水准测量方
法。每隔适当距离选定一个基准点与起算基准点组成水准环线。
例如:对于埋设在基础上的基准点,在埋设后就开始第一
次观测,随后的观测在设备安装期间连续进行。2.1 工程测量技术
埋设在基础上的沉降观测点,第一次观测应在( )进行。
A.观测点埋设后
B.设备底座就位后
C.设备安装完成后
D.设备调整后
答案:A
解析:对于埋设在基础上的基准点,在埋设后就开始第一
次观测,随后的观测在设备安装期间连续进行2.1 工程测量技术
2.1.2 工程测量的实施与控制
1.机电工程测量的程序
无论是建筑安装工程还是工业安装工程的测量,其测量的
基本程序都是:
确认永久基准点、线→设置基础纵、横向中心线→设置基
础标高基准点→设置沉降观测点→安装过程测量控制→实测记
录。2.1 工程测量技术

工业安装测量的基本程序中,设置标高基准点后的工序有
( )。
A.设置基础纵、横向中心线
B.确认永久基准点、线
C.设置沉降观测点
D.实际测量记录
E.安装过程测量控制
答案:CDE
解析:排除法,A和B选项是设置标高基准点之前的工序2.1 工程测量技术
2.机电工程中常见的工程测量
1)设备基础的测量

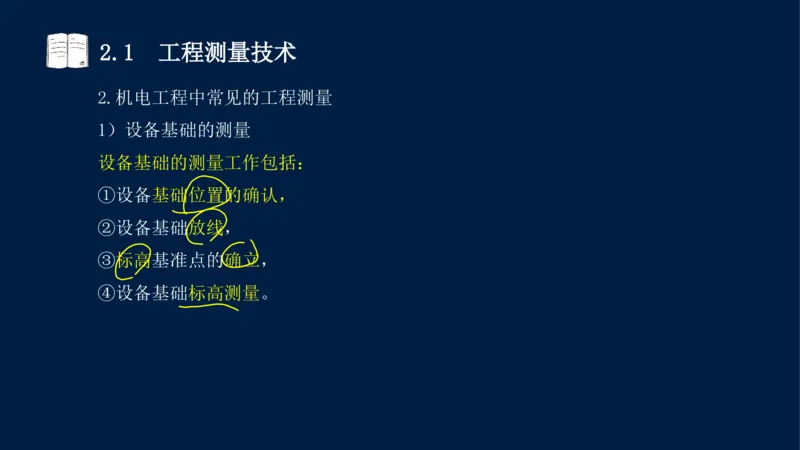

设备基础的测量工作包括:
①设备基础位置的确认,
②设备基础放线,
③标高基准点的确立,
④设备基础标高测量。2.1 工程测量技术
2)生产设备安装的测量

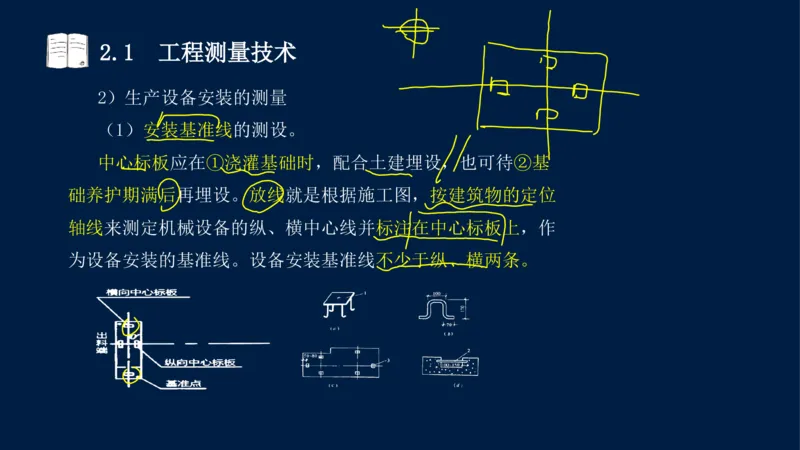

(1)安装基准线的测设。
中心标板应在①浇灌基础时,配合土建埋设,也可待②基
础养护期满后再埋设。放线就是根据施工图,按建筑物的定位
轴线来测定机械设备的纵、横中心线并标注在中心标板上,作
为设备安装的基准线。设备安装基准线不少于纵、横两条。2.1 工程测量技术
(2)安装标高基准点的测设。
安装标高基准点一般埋设在基础边缘且便于观测的位置。
安装标高基准点一般有两种:
一种是简单的标高基准点;另一种是预埋标高基准点。
采用钢制标高基准点时,应设置在靠近设备基础边缘便于
测量处,不允许埋设在设备底板下面的基础表面。2.1 工程测量技术

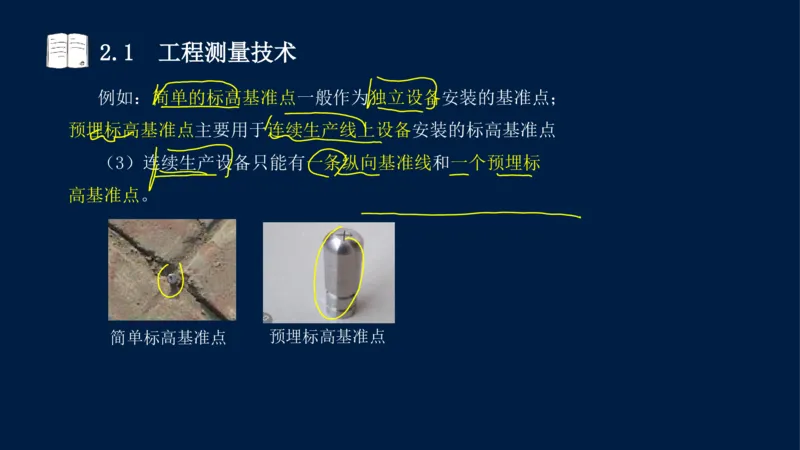

例如:简单的标高基准点一般作为独立设备安装的基准点;
预埋标高基准点主要用于连续生产线上设备安装的标高基准点
(3)连续生产设备只能有一条纵向基准线和一个预埋标
高基准点。
简单标高基准点 预埋标高基准点2.1 工程测量技术
3)管线工程的测量
(1)测量内容:
给水排水管道、燃气管道、热力管道、油气输送管道等的
测量。
(2)测量步骤:
①熟悉施工图纸
②按草图对管线进行测量、放线并对管线施工过程进行控
制测量。
③在管线施工完毕后,以最终测量结果绘制平、断面竣工
图。2.1 工程测量技术
3)管线工程的测量
(3)测量方法:

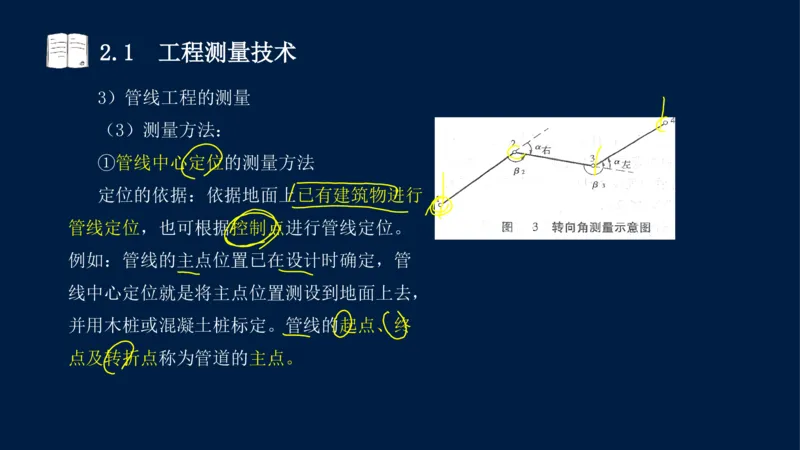

①管线中心定位的测量方法
定位的依据:依据地面上已有建筑物进行
管线定位,也可根据控制点进行管线定位。
例如:管线的主点位置已在设计时确定,管
线中心定位就是将主点位置测设到地面上去,
并用木桩或混凝土桩标定。管线的起点、终
点及转折点称为管道的主点。2.1 工程测量技术
②管线高程控制的测量方法
例如:水准点一般都选在已有建筑物的墙角、台阶和基岩
等处。如无适当的地面建筑,应提前埋设临时标桩作为水准点。2.1 工程测量技术
③地下管线工程测量
地下管线工程测量必须在回填前进行,
要测量出管线的起止点、窨井的坐标和管顶标高,
再根据测量资料绘制竣工平面图和纵断面图。2.1 工程测量技术
地下管线工程回填前,不需要测量的项目是( )。
A.管线起点坐标
B.窨井位置坐标
C.管线顶端标高
D.管线中心标高
答案:D
解析:地下管线工程测量必须在回填前进行,要测量出管
线的起止点、窨井的坐标和管顶标高。2.1 工程测量技术
4)长距离输电线路钢塔架(铁塔)基础施工的测量
(1)长距离输电线路定位并经检查后,可根据起止点和
转折点及沿途障碍物的实际情况,测设钢塔架基础中心桩,其
直线投点允许偏差和基础之间的距离丈量允许偏差应符合规定。
中心桩测定后,一般采用十字线法或平行基线法进行控制,
控制桩应根据中心桩测定,其允许偏差应符合规定。
十字线法2.1 工程测量技术
(2)当采用钢尺量距时,其丈量长度不宜大于80m,同时,
不宜小于20m。
(3)考虑架空送电线路钢塔之间的弧垂,综合误差不应
超过确定的裕度值,一段架空送电线路,其测量视距长度,不
宜超过400m。
钢尺测距≤80m2.1 工程测量技术

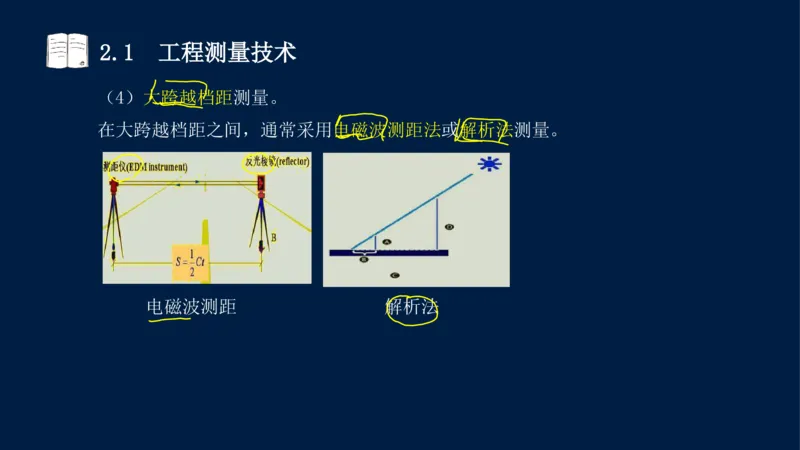

(4)大跨越档距测量。
在大跨越档距之间,通常采用电磁波测距法或解析法测量。
电磁波测距 解析法2.1 工程测量技术

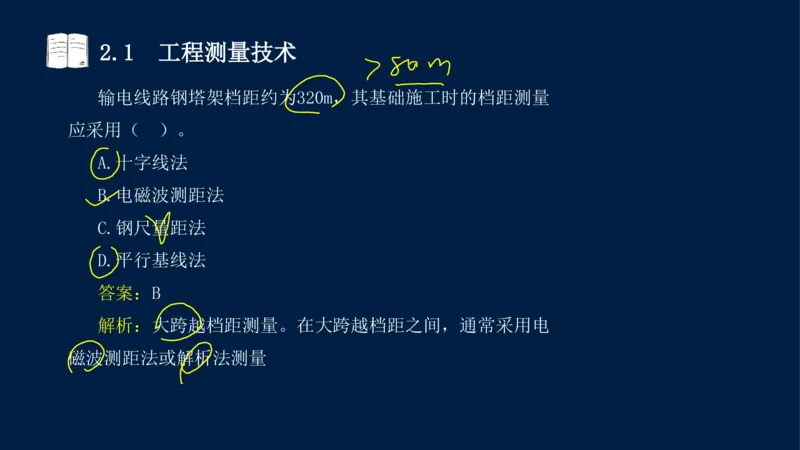

输电线路钢塔架档距约为320m,其基础施工时的档距测量
应采用( )。
A.十字线法
B.电磁波测距法
C.钢尺量距法
D.平行基线法
答案:B
解析:大跨越档距测量。在大跨越档距之间,通常采用电
磁波测距法或解析法测量2.1 工程测量技术
3.水准测量法的技术要求【2025年新增】
(1)各等级的水准点,应埋设水准标石。
水准点应选在土质坚硬、便于长期保存和使用方便的地点。
墙面水准点应设于稳定的建筑物上,点位应便于寻找、保
存和引测。
一个测区及其周围至少应有3个水准点。
水准点之间的距离,一般地区应为1~3km,工厂区宜小于
1km。2.1 工程测量技术

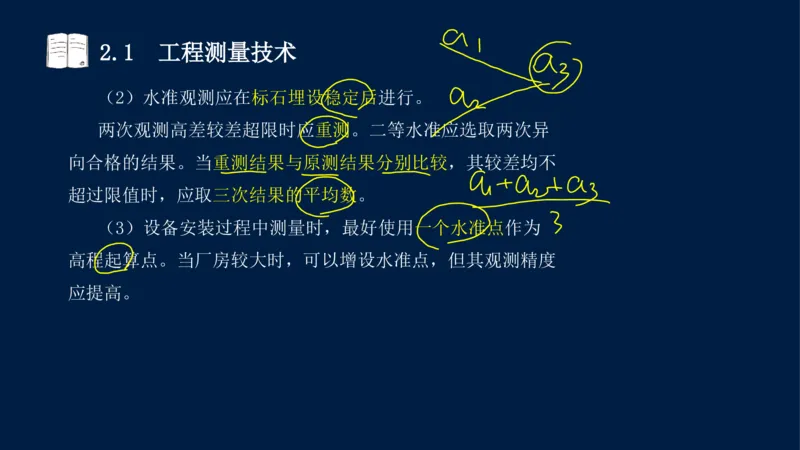

(2)水准观测应在标石埋设稳定后进行。
两次观测高差较差超限时应重测。二等水准应选取两次异
向合格的结果。当重测结果与原测结果分别比较,其较差均不
超过限值时,应取三次结果的平均数。
(3)设备安装过程中测量时,最好使用一个水准点作为
高程起算点。当厂房较大时,可以增设水准点,但其观测精度
应提高。2.1 工程测量技术
关于水准测量法的技术要求,错误的是( )。
A.各等级的水准点应埋设水准标石
B.墙水准点应设于稳定的建筑物上
C.一个测区周围至少有2个水准点
D.水准观测在标石埋设稳定后进行
答案:C
解析:一个测区及其周围至少应有3个水准点。2.1 工程测量技术
4.施工过程控制测量技术要求

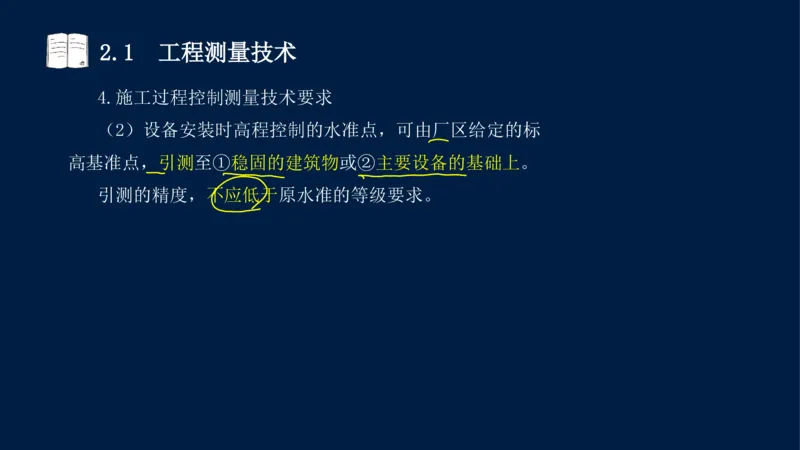

(2)设备安装时高程控制的水准点,可由厂区给定的标
高基准点,引测至①稳固的建筑物或②主要设备的基础上。
引测的精度,不应低于原水准的等级要求。2.1 工程测量技术
2.1.3 工程测量仪器的应用

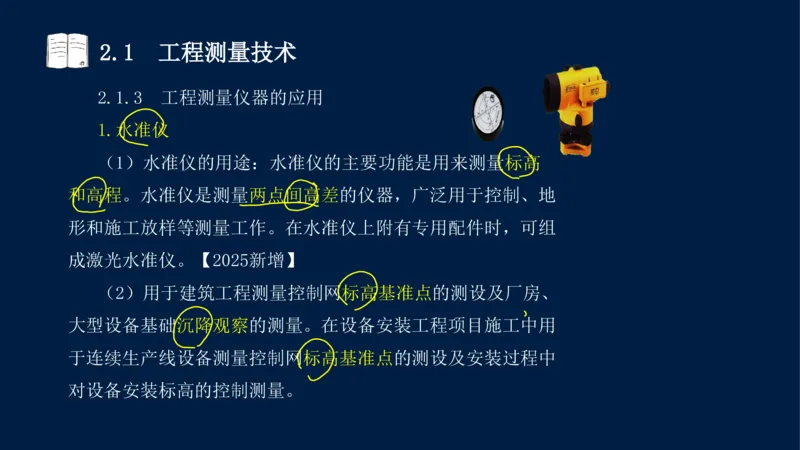

1.水准仪
(1)水准仪的用途:水准仪的主要功能是用来测量标高
和高程。水准仪是测量两点间高差的仪器,广泛用于控制、地
形和施工放样等测量工作。在水准仪上附有专用配件时,可组
成激光水准仪。【2025新增】
(2)用于建筑工程测量控制网标高基准点的测设及厂房、
大型设备基础沉降观察的测量。在设备安装工程项目施工中用
于连续生产线设备测量控制网标高基准点的测设及安装过程中
对设备安装标高的控制测量。2.1 工程测量技术
2.经纬仪

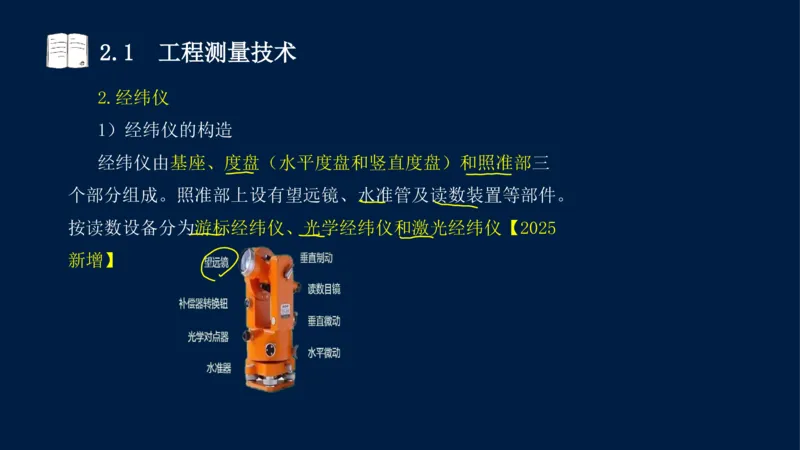

1)经纬仪的构造
经纬仪由基座、度盘(水平度盘和竖直度盘)和照准部三
个部分组成。照准部上设有望远镜、水准管及读数装置等部件。
按读数设备分为游标经纬仪、光学经纬仪和激光经纬仪【2025
新增】2.1 工程测量技术
2)经纬仪的应用
经纬仪的主要功能是测量①水平角和竖直角。主要应用于
机电工程建(构)筑物②建立平面控制网的测量以③及厂房
(车间)立柱安装垂直度的控制测量。在机电安装工程中,用
于测量④纵、横中心线,建立安装测量控制网并在安装⑤全过
程进行测量控制2.1 工程测量技术
光学经纬仪可用来测量( )。
A.中心线
B.距离
C.垂直度
D.标高
E.水平度
答案:AC
解析:经纬仪的可以测量纵横中心线和垂直度2.1 工程测量技术
3.全站仪
2)全站仪的应用【2025变化】
全站仪具有
①角度(水平角、竖直角)测量、
②距离(斜距、平距、高差)测量、
③三维坐标测量、
④导线测量、
⑤交会定点测量和放样测量等多种用途。2.1 工程测量技术
4.其他测量仪器
(1)电磁波测距仪的分类
电磁波测距仪按其所采用的载波可分为:
①微波测距仪、②激光测距仪、③红外测距仪。
后两者又统称为光电测距仪(激光、红外光)
(2)电磁波测距仪的应用
电磁波测距仪的测程在5~20km的称为中程测距仪,
测程在5km之内的称为短程测距仪2.1 工程测量技术
2)激光测量仪器
(1)激光测量仪器的分类
常见的激光测量仪器有:
①激光准直仪
②激光指向仪
③激光垂准仪
④激光经纬仪
⑤激光水准仪和
⑥激光平面仪等2.1 工程测量技术

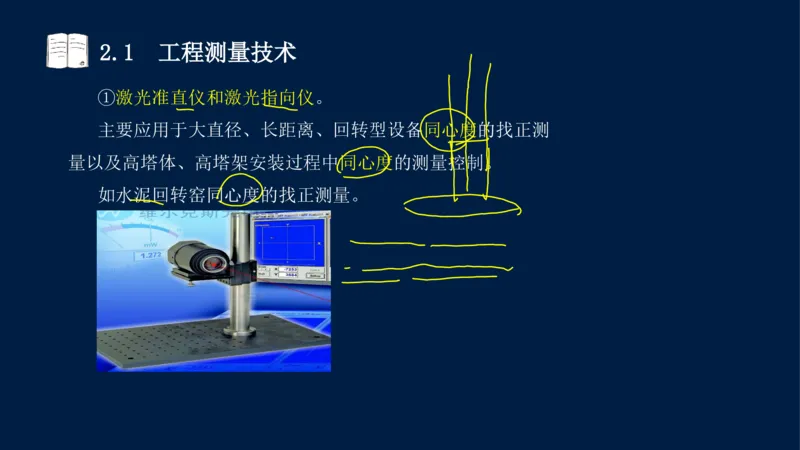

①激光准直仪和激光指向仪。
主要应用于大直径、长距离、回转型设备同心度的找正测
量以及高塔体、高塔架安装过程中同心度的测量控制。
如水泥回转窑同心度的找正测量。2.1 工程测量技术
②激光垂准仪。
激光垂准仪又称为激光铅垂仪,是一种专用的铅直定位仪
器。激光垂准仪主要用于高层建筑、烟囱、电梯等施工过程中
平面控制点的竖向引测和垂直度的测量。2.1 工程测量技术
③激光经纬仪。
主要应用于施工及设备安装中的定
线、定位和测设已知角度。
④激光水准仪。
激光水准仪除具有普通水准仪的功
能外,尚可作准直导向之用。如在水准
尺上装自动跟踪光电接收靶,即可进行
激光水准测量。
激光水准仪2.1 工程测量技术
⑤激光平面仪。
激光平面仪是一种建筑施工用的多功能激光测量仪器,适
用于提升施工的滑模平台、网形屋架的水平控制和大面积混凝
土楼板支模、灌注及抄平工作。在机电工程中可用于大型储罐
倒装法施工时罐体提升时的水平控制。
激光平面仪2.1 工程测量技术

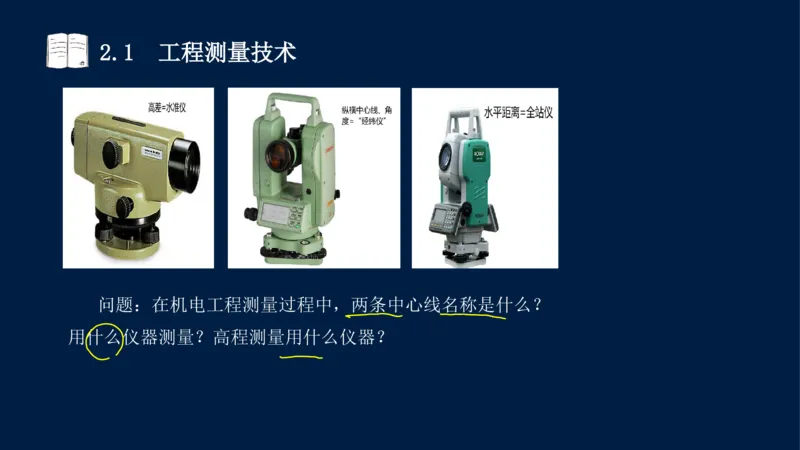

问题:在机电工程测量过程中,两条中心线名称是什么?
用什么仪器测量?高程测量用什么仪器?2.1 工程测量技术
答案:
(1)纵向中心线和横向中心线
(2)经纬仪
(3)水准仪2.2 起重技术
2024年 2023年 2022年
2.2
单选 多选 案例 单选 多选 案例 单选 多选 案例
起重技术
1 10 2 5 2 42.2 起重技术
2.2.1 起重机械的分类与选用
2.2.2 索吊具的分类与选用
2.2.3 吊装方法和吊装稳定性要求
2.2.4 吊装方案的编制与实施2.2 起重技术
2.2.1 起重机械的分类与选用
1.起重机械的分类、适用范围
1)起重机械的分类
轻小型起重设备
起重机
起重机械
工作平台
机械式停车设备2.2 起重技术
(1)轻小型起重设备

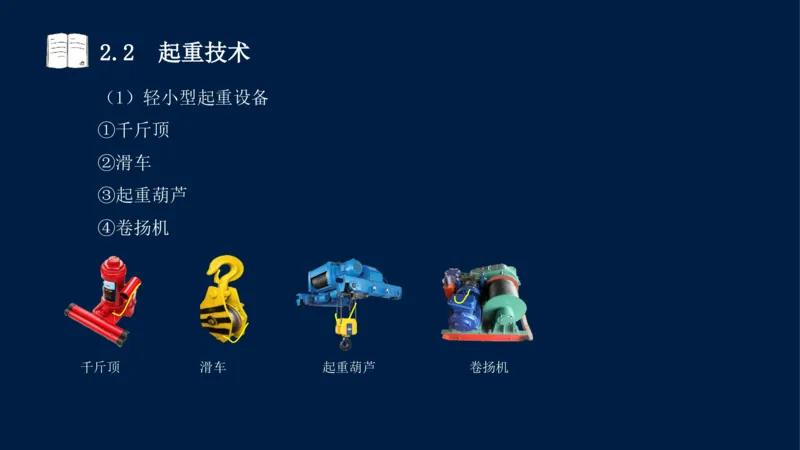

①千斤顶
②滑车
③起重葫芦
④卷扬机
千斤顶 滑车 起重葫芦 卷扬机2.2 起重技术
下列起重设备中,不属于轻小型起重设备的是( )。
A.起升重量为50t的油压千斤顶
B.额定起重能力为80t的起重滑轮组
C.起重能力为80t的梁式起重机
D.32t卷绕式卷扬机
答案:C
解析:轻小型起重设备
①千斤顶②滑车③起重葫芦④卷扬机2.2 起重技术
(2)起重机
起重机可分为:桥架型起重机、臂架型起重机、缆索型起重机。

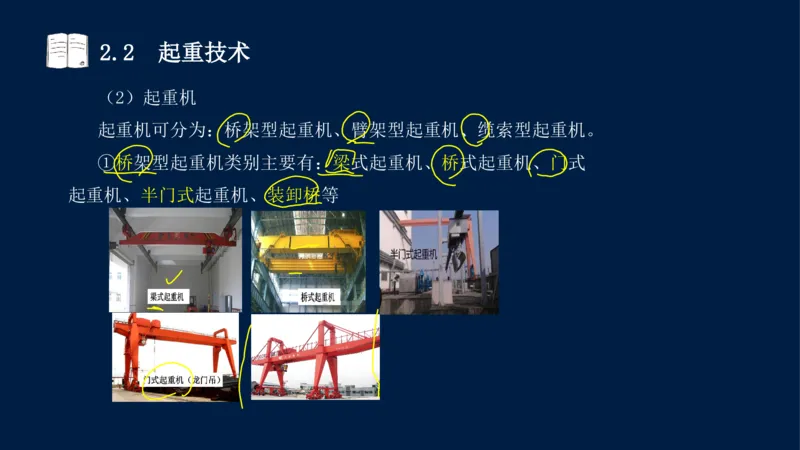

①桥架型起重机类别主要有:梁式起重机、桥式起重机、门式
起重机、半门式起重机、装卸桥等2.2 起重技术

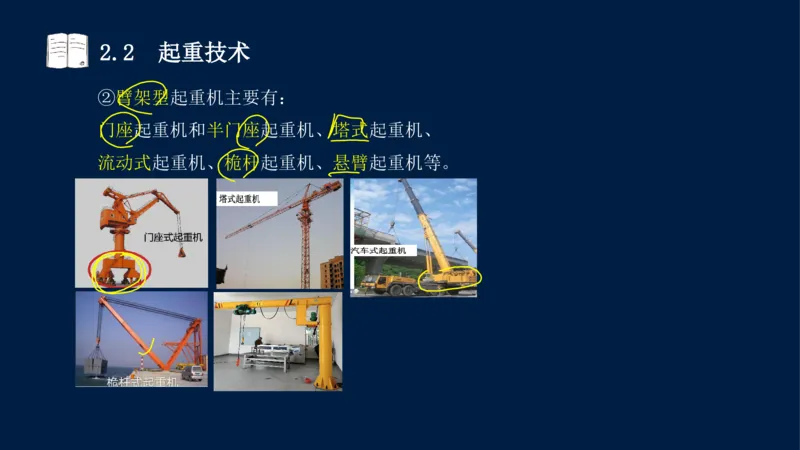

②臂架型起重机主要有:
门座起重机和半门座起重机、塔式起重机、
流动式起重机、桅杆起重机、悬臂起重机等。2.2 起重技术

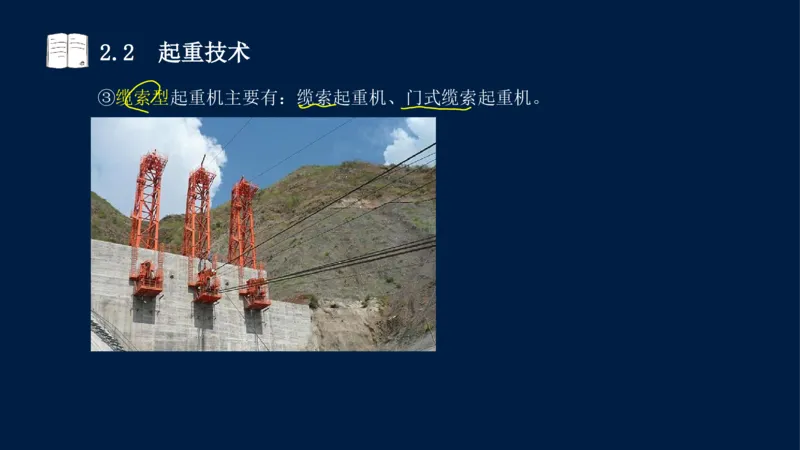

③缆索型起重机主要有:缆索起重机、门式缆索起重机。2.2 起重技术
下列属于臂架型起重机的是( )。
A.门式起重机
B.悬臂起重机
C.桥式起重机
D.塔式起重机
E.桅杆起重机
答案:BDE
解析:臂架型起重机主要有:门座起重机和半门座起重机、
塔式起重机、流动式起重机、桅杆起重机、悬臂起重机等。2.2 起重技术
2)常用起重机的特点及适用范围

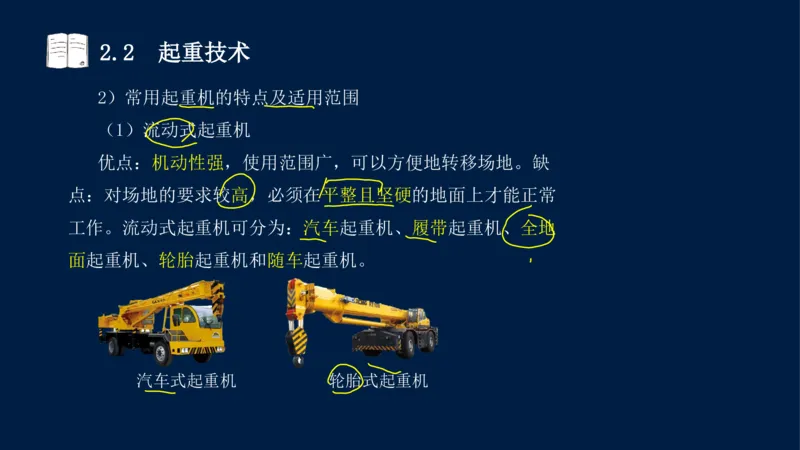

(1)流动式起重机
优点:机动性强,使用范围广,可以方便地转移场地。缺
点:对场地的要求较高,必须在平整且坚硬的地面上才能正常
工作。流动式起重机可分为:汽车起重机、履带起重机、全地
面起重机、轮胎起重机和随车起重机。
汽车式起重机 轮胎式起重机2.2 起重技术

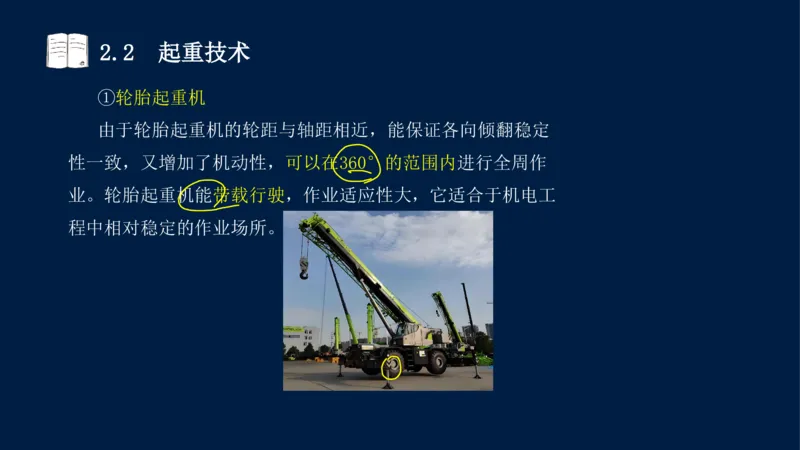

①轮胎起重机
由于轮胎起重机的轮距与轴距相近,能保证各向倾翻稳定
性一致,又增加了机动性,可以在360°的范围内进行全周作
业。轮胎起重机能带载行驶,作业适应性大,它适合于机电工
程中相对稳定的作业场所。2.2 起重技术

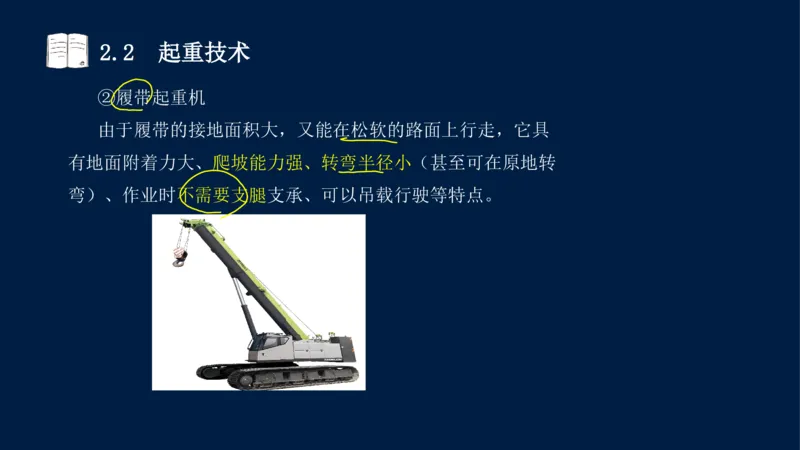

②履带起重机
由于履带的接地面积大,又能在松软的路面上行走,它具
有地面附着力大、爬坡能力强、转弯半径小(甚至可在原地转
弯)、作业时不需要支腿支承、可以吊载行驶等特点。2.2 起重技术
(2)塔式起重机
塔式起重机多用于房屋建筑施工中,另外在机电工程中,
大型锅炉钢架安装、水泥生产线窑尾塔架施工以及化工装置的
围护钢结构等施工均能用到塔式起重机。2.2 起重技术

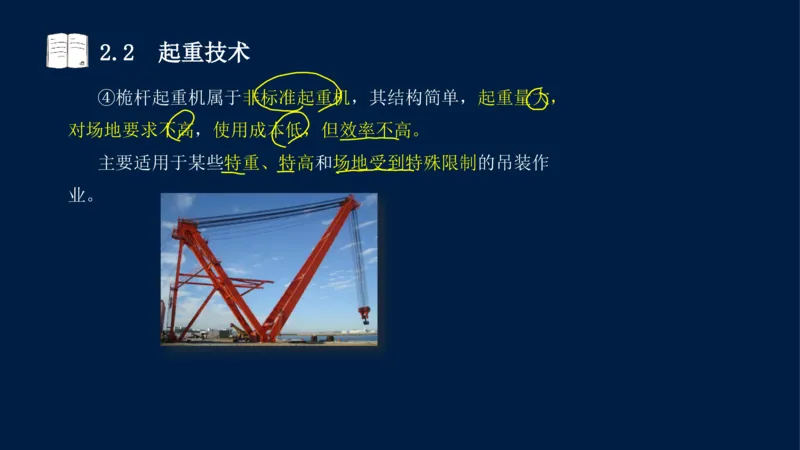

(3)桅杆起重机
桅杆起重机由桅杆本体、动力-起升系统、稳定系统组成。
①桅杆本体:包括桅杆、基座及其附件
②动力-起升系统:主要由卷扬机、钢丝绳(跑绳)、起
重滑车组、导向滑车等组成。
③稳定系统:主要包括缆风绳、地锚等。缆风绳与地面的
夹角应为30°~45°,且应与供电线路、建筑物、树木保持安
全距离。2.2 起重技术

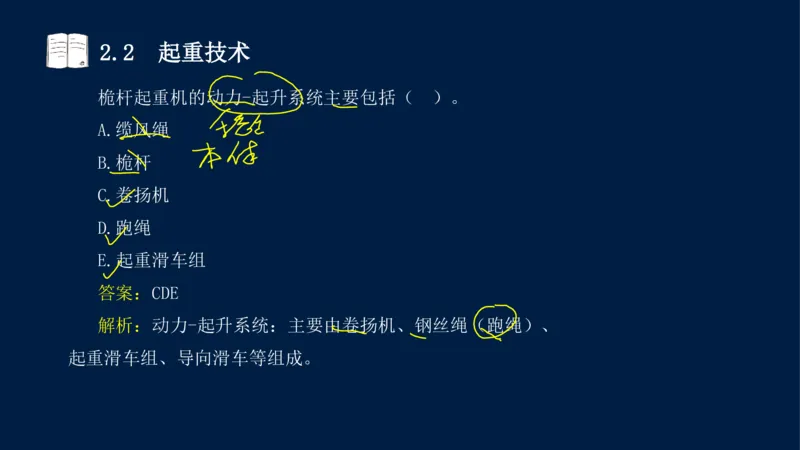

桅杆起重机的动力-起升系统主要包括( )。
A.缆风绳
B.桅杆
C.卷扬机
D.跑绳
E.起重滑车组
答案:CDE
解析:动力-起升系统:主要由卷扬机、钢丝绳(跑绳)、
起重滑车组、导向滑车等组成。2.2 起重技术
④桅杆起重机属于非标准起重机,其结构简单,起重量大,
对场地要求不高,使用成本低,但效率不高。
主要适用于某些特重、特高和场地受到特殊限制的吊装作
业。2.2 起重技术
(4)门式起重机
门式起重机(俗称龙门吊),其金属结构像门字形框架,
主梁下安装两条支脚,沿着地面的轨道行走。有的门式起重机
主梁两端还有外伸的悬臂梁。机电工程中常常用在大型设备
(大型锅炉)组合场地或者钢结构预制场地。2.2 起重技术

大型建筑结构的液压整体提升和大型门式起重机的液压整
体提升,这两类工程也是目前大型设备和构件整体提升中所占
比例最高的,常用到门架起重机,门架起重机为非标准起重机,
专门为大型设备吊装而制造。门架起重机也可用于高大设备、
化工容器的提升及桥梁的提升、旋转。2.2 起重技术

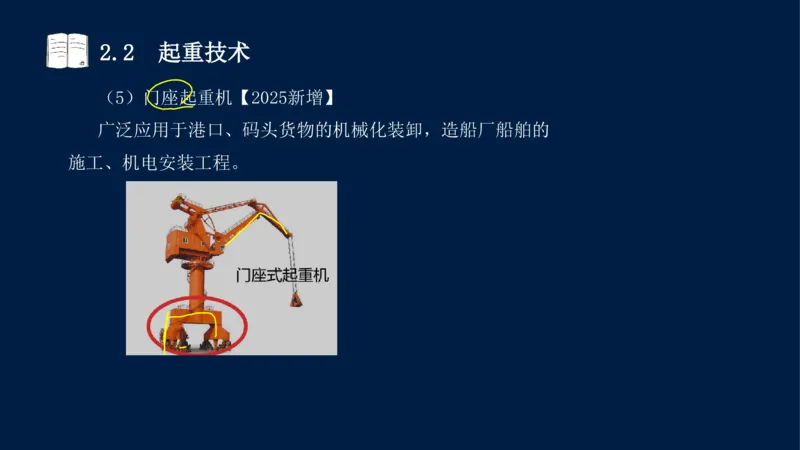

(5)门座起重机【2025新增】
广泛应用于港口、码头货物的机械化装卸,造船厂船舶的
施工、机电安装工程。2.2 起重技术
2.起重机选用的基本参数

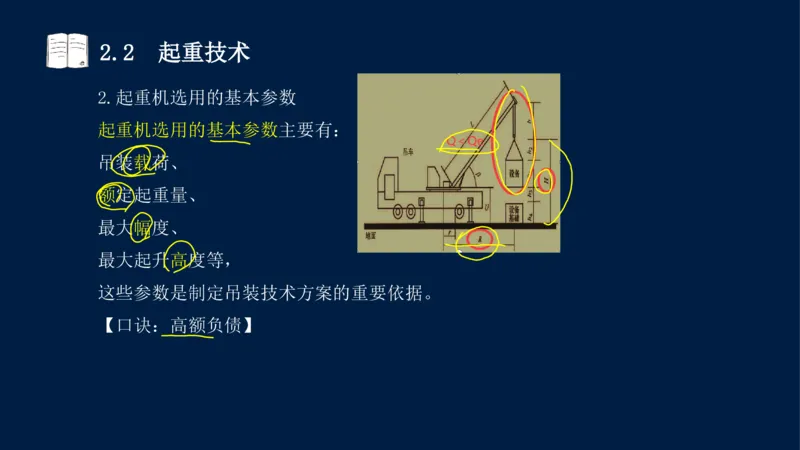

起重机选用的基本参数主要有:
吊装载荷、
额定起重量、
最大幅度、
最大起升高度等,
这些参数是制定吊装技术方案的重要依据。
【口诀:高额负债】2.2 起重技术
1)吊装载荷
吊装载荷的组成:被吊物(设备或构件)
在吊装状态下的重量和吊、索具重量
(流动式起重机一般还应包括吊钩重量
和从臂架头部垂下至吊钩的起升钢丝绳重
量)。
例如:履带起重机的吊装载荷为被吊设
备(包括加固、吊耳等)和吊索(绳扣)重
量、吊钩滑轮组重量和从臂架头部垂下的起
升钢丝绳重量的总和。2.2 起重技术
使用全地面起重机进行设备吊装,吊装荷载包括( )。
A.吊钩重量
B.设备重量
C.吊索重量
D.吊具重量
E.吊臂重量
答案:ABCD
解析:排除法,不包括吊臂重量2.2 起重技术
2)计算载荷

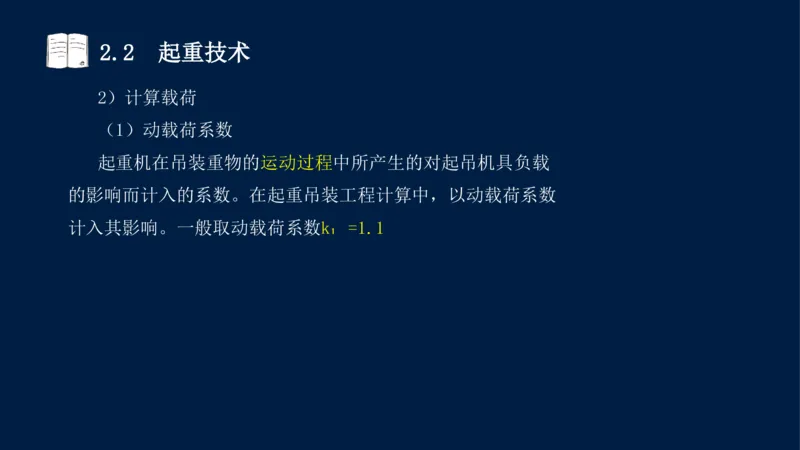

(1)动载荷系数
起重机在吊装重物的运动过程中所产生的对起吊机具负载
的影响而计入的系数。在起重吊装工程计算中,以动载荷系数
计入其影响。一般取动载荷系数k₁ =1.12.2 起重技术

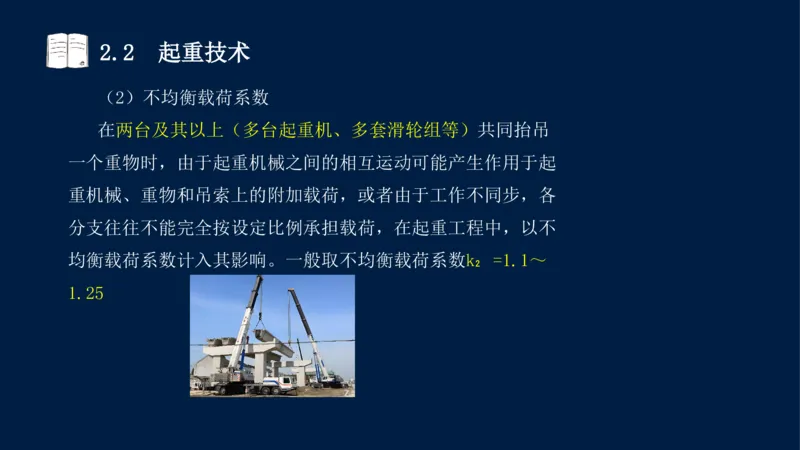

(2)不均衡载荷系数
在两台及其以上(多台起重机、多套滑轮组等)共同抬吊
一个重物时,由于起重机械之间的相互运动可能产生作用于起
重机械、重物和吊索上的附加载荷,或者由于工作不同步,各
分支往往不能完全按设定比例承担载荷,在起重工程中,以不
均衡载荷系数计入其影响。一般取不均衡载荷系数k₂ =1.1~
1.252.2 起重技术
(3)吊装计算载荷

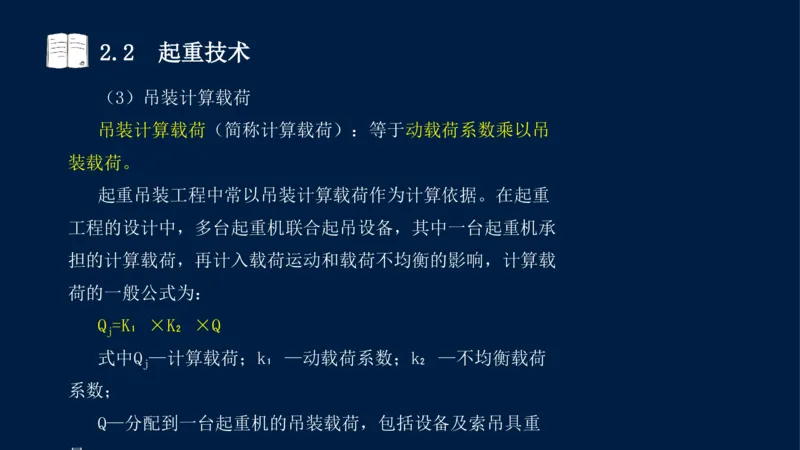

吊装计算载荷(简称计算载荷):等于动载荷系数乘以吊
装载荷。
起重吊装工程中常以吊装计算载荷作为计算依据。在起重
工程的设计中,多台起重机联合起吊设备,其中一台起重机承
担的计算载荷,再计入载荷运动和载荷不均衡的影响,计算载
荷的一般公式为:
Q =K₁ ×K₂ ×Q
j
式中Q —计算载荷;k₁ —动载荷系数;k₂ —不均衡载荷
j
系数;
Q—分配到一台起重机的吊装载荷,包括设备及索吊具重
量2.2 起重技术

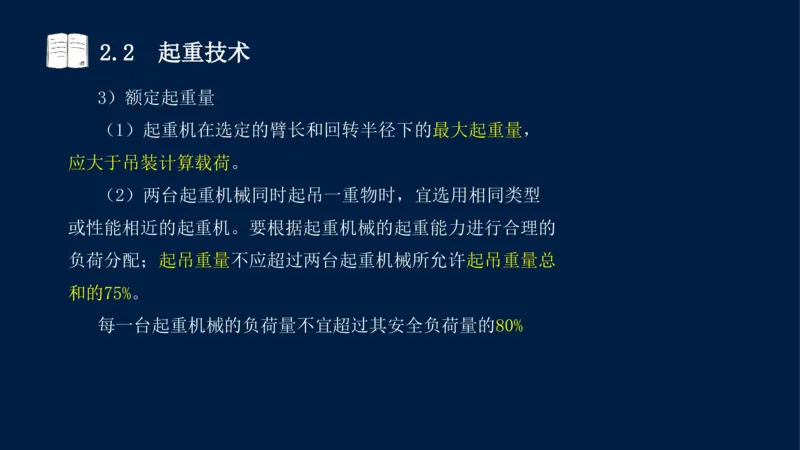

3)额定起重量
(1)起重机在选定的臂长和回转半径下的最大起重量,
应大于吊装计算载荷。
(2)两台起重机械同时起吊一重物时,宜选用相同类型
或性能相近的起重机。要根据起重机械的起重能力进行合理的
负荷分配;起吊重量不应超过两台起重机械所允许起吊重量总
和的75%。
每一台起重机械的负荷量不宜超过其安全负荷量的80%2.2 起重技术

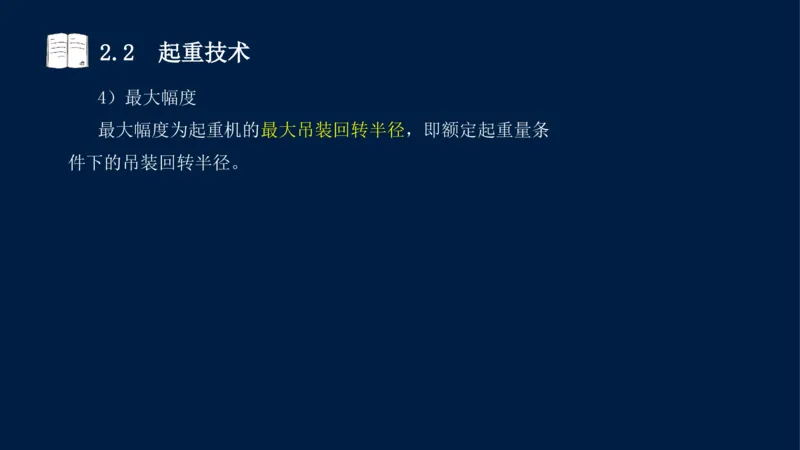

4)最大幅度
最大幅度为起重机的最大吊装回转半径,即额定起重量条
件下的吊装回转半径。2.2 起重技术
5)最大起升高度
起重机最大起升高度应满足下式要求:

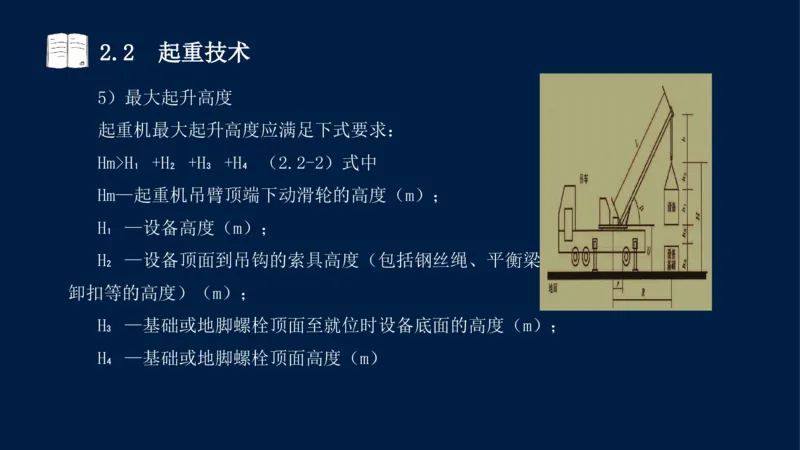

Hm>H₁ +H₂ +H₃ +H₄ (2.2-2)式中
Hm—起重机吊臂顶端下动滑轮的高度(m);
H₁ —设备高度(m);
H₂ —设备顶面到吊钩的索具高度(包括钢丝绳、平衡梁、
卸扣等的高度)(m);
H₃ —基础或地脚螺栓顶面至就位时设备底面的高度(m);
H₄ —基础或地脚螺栓顶面高度(m)2.2 起重技术

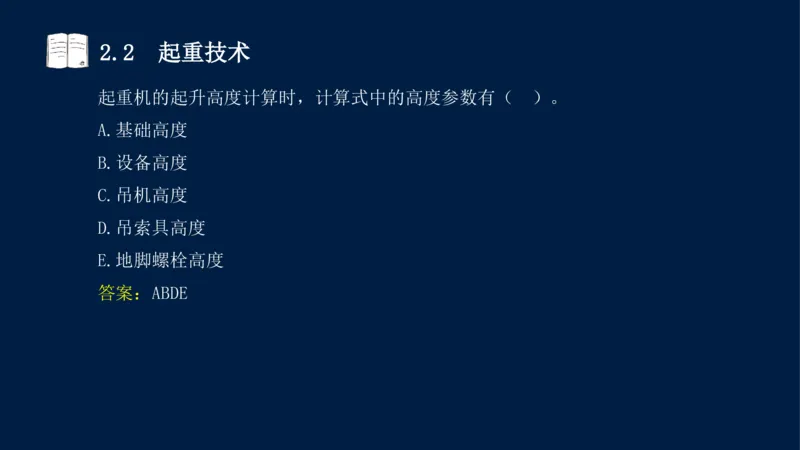

起重机的起升高度计算时,计算式中的高度参数有( )。
A.基础高度
B.设备高度
C.吊机高度
D.吊索具高度
E.地脚螺栓高度
答案:ABDE2.2 起重技术
3.流动式起重机的选用
1)流动式起重机的特性曲线

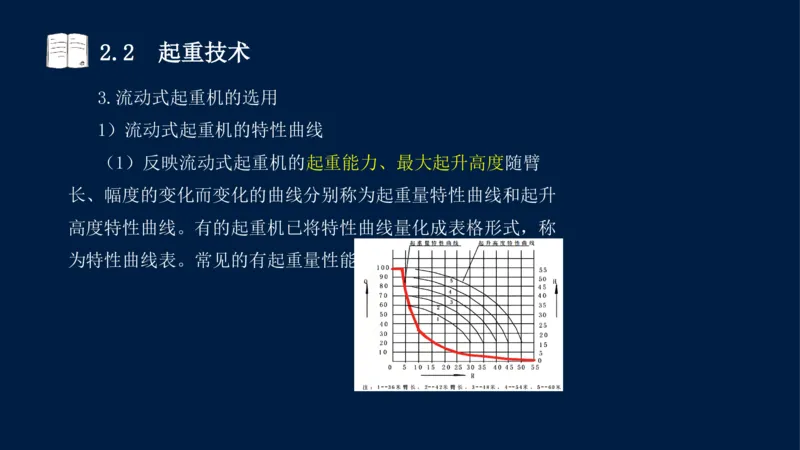

(1)反映流动式起重机的起重能力、最大起升高度随臂
长、幅度的变化而变化的曲线分别称为起重量特性曲线和起升
高度特性曲线。有的起重机已将特性曲线量化成表格形式,称

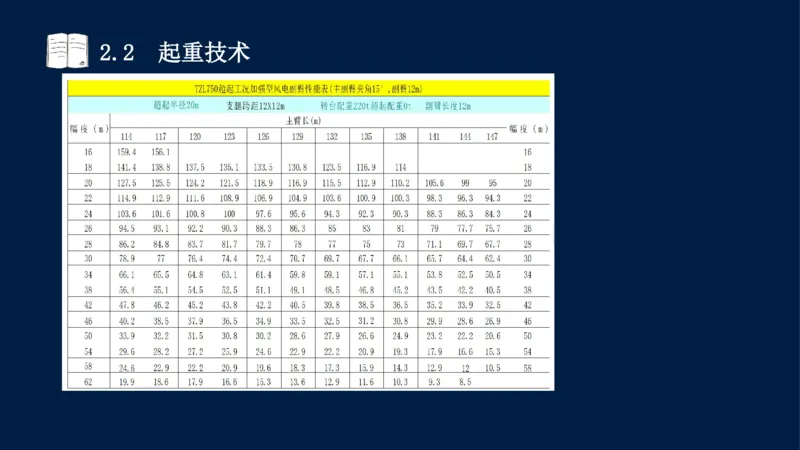

为特性曲线表。常见的有起重量性能表。2.2 起重技术2.2 起重技术
2)流动式起重机的选用步骤
(1)根据被吊装设备(构件)的就位平面位置、现场情
况确定起重机的站车位置。站车位置一旦确定,起重机的幅度
也就确定了。
(2)根据被吊装设备(构件)的就位高度、设备尺寸、
吊索高度等确定设备吊装的最小起升高度,再由起重机的起升

高度曲线,确定起重机臂长。2.2 起重技术
(3)通过起重机的起重量性能表,查阅起重机在同一幅
度时不同臂长的额定起重量。
(4)如果起重机的额定起重量大于计算载荷,则起重机
选择合格,否则应重新选择。
(5)计算①吊臂与设备、②吊臂与附近构筑物、③设备
与构筑物等之间的安全距离,若计算结果符合规范要求,则选
择合格,否则应重新选择。
注释:
a—设备至臂架安全距离
H —设备吊装至基础正上方的过程
2
中底部与地脚螺栓顶部的垂直高度2.2 起重技术
3)流动式起重机的基础处理
(1)流动式起重机必须在水平坚硬地面上进行吊装作业。
吊车工作位置(包括吊车行走路线)的地基需进行处理。
(2)根据地基土质情况或以测定的地面耐压力为依据,
采用合适的方法进行处理。在复杂地基上吊装重型设备,应请
专业人员对基础进行专门设计,并编制地基处理方案。
(3)处理后的地基应做耐压力测试,常用压重法或请第
三方测试机构进行测试。2.2 起重技术
2.2.2 索吊具的分类与选用
1.钢丝绳、吊索、吊具
1)钢丝绳
钢丝绳的主要技术参数如下:
(1)钢丝绳钢丝的强度极限
钢丝绳钢丝的公称抗拉强度级别有1570MPa(相当于
1570N/mm²)、1670MPa、1770MPa、1870MPa、1960MPa。
(2)钢丝绳的规格
钢丝绳由高碳钢丝制成2.2 起重技术
(3)钢丝绳的直径
6×19+1钢丝绳一般用作缆风绳、拉索,即用于钢绳不受
弯曲或可能遭受磨损的地方;
6×37+1钢丝绳一般用于钢绳承受弯曲的场合,常用于滑
轮组中,作为穿绕滑轮组起重绳,也可用作吊索;
6×61+1钢丝绳柔性适用于滑轮组、吊索和捆绑吊物等。。2.2 起重技术
起重吊装中,6×19钢丝绳宜做( )。
A.缆风绳
B.滑轮组跑绳
C.吊索
D.用于载人的绳索
答案:A
解析:6×19+1钢丝绳一般用作缆风绳、拉索,即用于钢
绳不受弯曲或可能遭受磨损的地方;2.2 起重技术
2)吊索
(2)吊索与铅垂线的夹角要求一般应控制为30°~45°,
在特殊情况下,不得大于60°。若采用2个以上吊点起吊时,
每点的吊索与水平线的夹角不宜小于60°。2.2 起重技术
(3)吊索的使用要求
①钢丝绳吊索主要根据吊物重量、吊索直径、根数、受力
角度、钢丝绳公称抗拉强度及安全系数等参数进行选用
③吊索钢丝绳的安全系数与被吊设备、构件的精密(重要)
程度及吊索捆绑方式有关,其数值应符合相关规范的要求。
④钢丝绳在绕过不同尺寸的销轴或滑轮时,其强度应根据
不同的弯曲情况进行折减。2.2 起重技术
(4)钢丝绳环索(吊装带)不得使用的情况
①禁吊标志处绳端露出且无法修复;
绳股产生松弛或分离,且无法修复。
②钢丝绳出现断丝、断股、钢丝挤出、单层股钢丝绳绳芯
挤出、钢丝绳直径局部减小、绳股挤出或扭曲、扭结等缺陷;
无标牌,不得使用2.2 起重技术

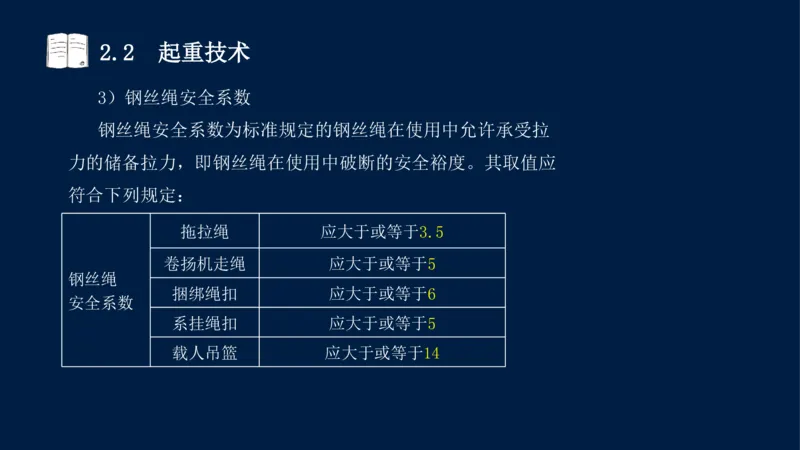

3)钢丝绳安全系数
钢丝绳安全系数为标准规定的钢丝绳在使用中允许承受拉
力的储备拉力,即钢丝绳在使用中破断的安全裕度。其取值应
符合下列规定:
拖拉绳 应大于或等于3.5
卷扬机走绳 应大于或等于5
钢丝绳
捆绑绳扣 应大于或等于6
安全系数
系挂绳扣 应大于或等于5
载人吊篮 应大于或等于142.2 起重技术
(拖拉绳)
安全系数 ,
≥3 5
安全系数
≥5
捆绑绳扣 系挂绳扣 载人吊篮
≥6 ≥5 ≥142.2 起重技术
问题:卷扬机走绳,杆缆风绳和起重机捆绑绳的安全系数
分别应不小于多少?
答案:
(1)卷扬机走绳的安全系数应不小于5
(2)桅杆缆风绳的安全系数应不小于3.5
(3)起重机捆绑绳的安全系数应不小于62.2 起重技术

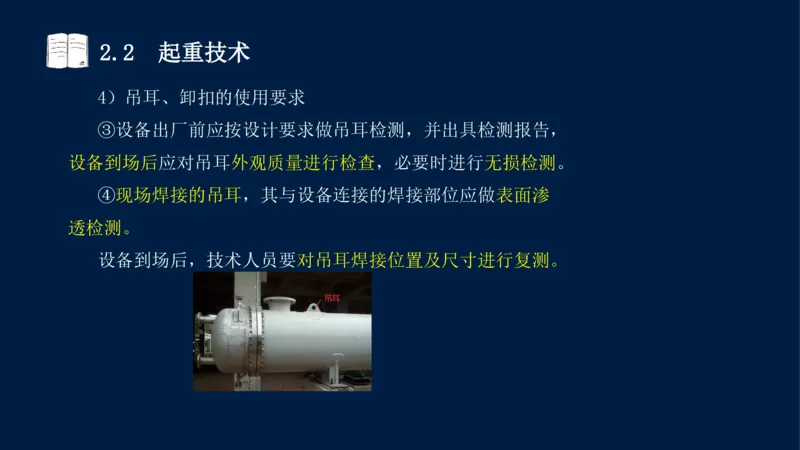

4)吊耳、卸扣的使用要求
③设备出厂前应按设计要求做吊耳检测,并出具检测报告,
设备到场后应对吊耳外观质量进行检查,必要时进行无损检测。
④现场焊接的吊耳,其与设备连接的焊接部位应做表面渗
透检测。
设备到场后,技术人员要对吊耳焊接位置及尺寸进行复测。2.2 起重技术

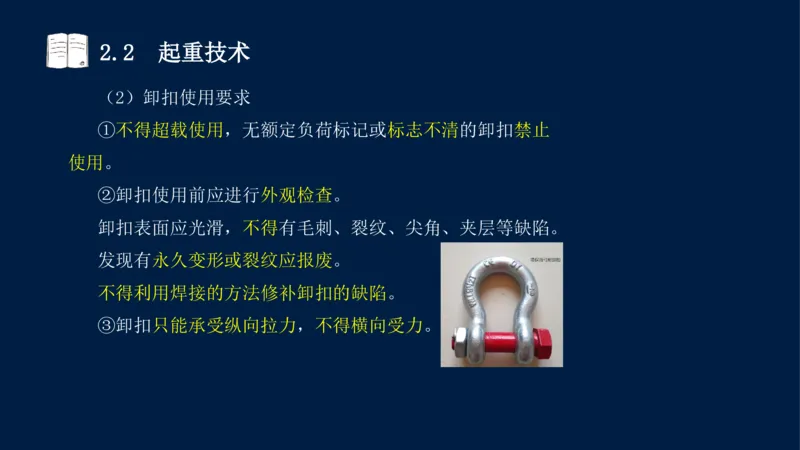

(2)卸扣使用要求
①不得超载使用,无额定负荷标记或标志不清的卸扣禁止
使用。
②卸扣使用前应进行外观检查。
卸扣表面应光滑,不得有毛刺、裂纹、尖角、夹层等缺陷。
发现有永久变形或裂纹应报废。
不得利用焊接的方法修补卸扣的缺陷。
③卸扣只能承受纵向拉力,不得横向受力。2.2 起重技术
卸扣使用要求正确的是( )。
A.卸扣表面应光滑,有缺陷时,应利用焊接的方法修补卸
扣的缺陷
B.使用卸扣时,只应承受横向拉力
C.卸扣使用前应进行外观检查,发现有永久变形或裂纹应
降级使用。
D.无标记的卸扣不得使用。2.2 起重技术
答案:D
解析:
A选项,不得利用焊接的方法修补卸扣的缺陷
B选项,卸扣只能承受纵向拉力,不得横向受力
C选项,发现有永久变形或裂纹应报废2.2 起重技术

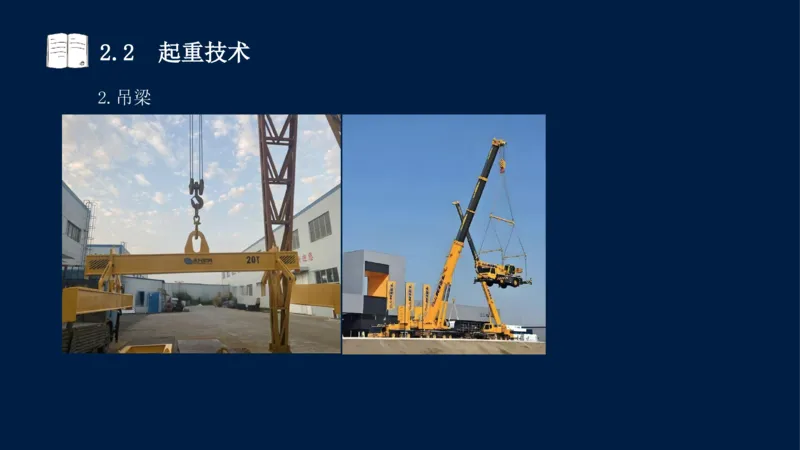

2.吊梁2.2 起重技术
1)吊梁(平衡梁)的作用【2025年变化】
(1)减少被吊设备(构件)起吊时所承受的挤压力,避
免损坏设备。
(2)缩短吊索的高度,减少动滑轮的起吊高度。
(3)构件刚度不满足而需要多吊点起吊受力时平衡和分
配各吊点载荷。
(4)转换吊点。
在同一台非标准起重机(如桅杆起重机)的一个吊耳上,
如需要挂两套及其以上的滑轮组,也需要采用平衡梁。双机抬
吊时的平衡梁,主要起到分配起重机负荷和转换吊点的作用。2.2 起重技术
3)吊梁的设计与使用要求
(2)吊梁的使用要求
①使用前应检查确认。主要受力件出现塑性变形或裂纹、
吊轴磨损量达到原件尺寸的5%、吊梁锈蚀严重等均不得使用。
②使用中出现异常响声、结构有明显变形等现象应立即停
止。
③使用中应避免碰撞和冲击。
④吊梁使用后应清理干净,应放置在平整坚硬的支垫物上,
并应由专人保管2.2 起重技术
3)滑车组钢丝绳穿绕方法
(3)穿绕方法的选择
①滑轮组的穿绕方法根据滑轮组的门数确定其穿绕方法,
常用的穿绕方法有:顺穿、花穿和双跑头顺穿。
一般3门及以下宜采用顺穿;4~6门宜采用花穿;
7门以上宜采用双跑头顺穿。2.2 起重技术
5)滑车的使用要求
(2)滑车组动、定(静)滑车之间的距离要符合相关规
范的要求,
最小距离不得小于1.5m;
跑绳进入滑轮的偏角不宜大于5°2.2 起重技术
2)卷扬机的基本参数
(1)额定牵引拉力:额定牵引拉力从0.5t到50t(5~500kN)
的慢速卷扬机(额定速度小于20m/min)共有20种规格。
(2)工作速度:即卷筒卷入钢丝绳的速度。
(3)容绳量即卷扬机的卷筒允许容纳的钢丝绳工作长度的
最大值。2.2 起重技术
每台卷扬机的铭牌上都标有对某种直径钢丝绳的容绳量,
选择时必须注意,如果实际使用的钢丝绳的直径与铭牌上标明
的直径不同,还必须进行容绳量校核。2.2 起重技术
吊装工程选用卷扬机应考虑的基本参数有( )。
A.总功率
B.额定牵引拉力
C.工作速度
D.容绳量
E.自重
答案:BCD
解析:卷扬机的基本参数
包括:额定牵引拉力、工作速度、容绳量2.2 起重技术
2)手拉葫芦使用要求
(1)手拉葫芦吊挂点承载能力
不得低于1.05倍的手拉葫芦额定载
荷;
当采用多台葫芦起重同一工件时,
操作应同步,单台葫芦的最大载荷
不应超过其额定载荷的70%2.2 起重技术
(2)手拉葫芦在垂直、水平或倾斜状态使用时,手拉葫
芦的施力方向应在链轮平面上,以防卡链或掉链。
(3)如承受负荷的手拉葫芦需停留较长时间,必须将手
拉链绑在起重链上,以防自锁装置失灵。
(4)已经使用3个月以上或长期闲置未用的手拉葫芦,应
进行拆卸、清洗、检查并加注润滑油。对于存在缺件、结构损
坏或机件严重磨损等情况,必须经修复或更换后,方可使用。2.2 起重技术
2.2.3 吊装方法和吊装稳定性要求
1.吊装方法
1)机电工程常用的吊装方法
(1)塔式起重机吊装:常用在使用地点固定、使用周期
较长的场合,较经济。一般为单机作业,也可双机抬吊。2.2 起重技术
(2)桥式起重机吊装:
使用方便,多为厂房、车间内使用,一般为单机作业,也
可双机抬吊2.2 起重技术
(6)缆索系统吊装:
用在其他吊装方法不便或不经济的场合,重量不大,跨度、
高度较大的场合。如桥梁建造、电视塔顶设备吊装。【2025年
变化】2.2 起重技术
(7)液压提升:采用钢绞线悬挂承重、液压提升千斤顶
集群、智能化监视与控制的方法,整体提升(滑移)大型设备
与构件。
①上拔式(提升式)
适用于投影面积大、重量重、提升高度相对较低场合构件
的整体提升。
②爬升式(爬杆式)
适用于提升高度高、投影面积一般、重量相对较轻场合直
立构件的提升。2.2 起重技术
③集群液压千斤顶整体提升(滑移)大型设备与构件技
术——借助机、电、液一体化工作原理,通过智能检测控制技
术,使提升能力可按实际需要进行任意组合配置,广泛应用于
石油化工、冶炼、机械、电力工程的相关领域以及设备安装领
域。2.2 起重技术
(8)利用构筑物吊装:利用建筑结构作为吊装点,通过
卷扬机、滑轮组等吊具实现设备的提升或移动。利用构筑物吊
装的要求:
①应对承载的结构在受力条件下的强度和稳定性进行校核。
②选择的受力点和方案应征得设计人员的同意。
③对于通过锚固点或直接捆绑的承载部位,还应对局部采
取补强措施,如采用大块钢板、枕木等进行局部补强,采用角
钢或木方对梁或柱角进行保护。
④施工时,应设专人对受力点的结构进行监视。2.2 起重技术

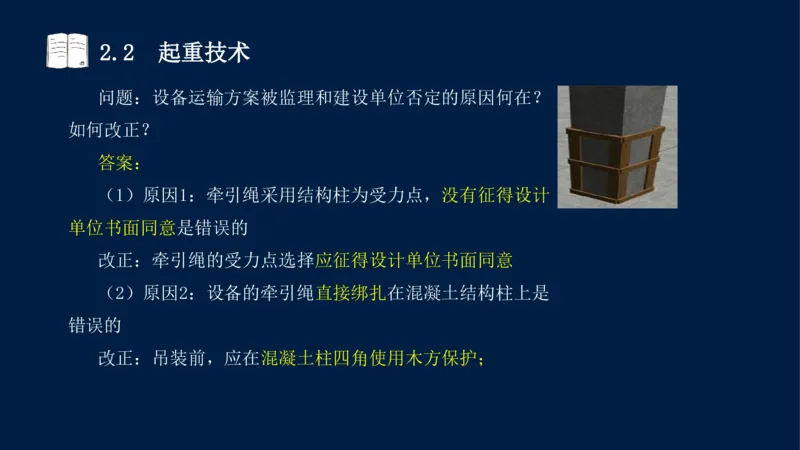

【案例】背景资料
设备水平运输时,使用混凝土结构柱做牵引受力点,并绘
制了设备水平运输示意图,报监理及建设单位后被否定。2.2 起重技术
问题:设备运输方案被监理和建设单位否定的原因何在?
如何改正?
答案:
(1)原因1:牵引绳采用结构柱为受力点,没有征得设计
单位书面同意是错误的
改正:牵引绳的受力点选择应征得设计单位书面同意
(2)原因2:设备的牵引绳直接绑扎在混凝土结构柱上是
错误的
改正:吊装前,应在混凝土柱四角使用木方保护;2.2 起重技术
2.吊装稳定性
2)起重吊装作业稳定性
(1)起重机械的稳定性
(2)吊装系统的稳定性
(3)吊装设备或构件的稳定性2.2 起重技术
3)起重吊装作业失稳的原因及预防措施
(1)起重机械的失稳

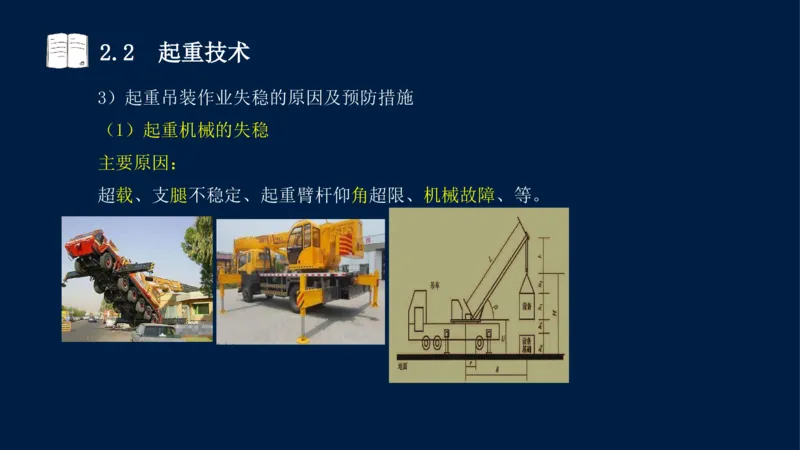

主要原因:
超载、支腿不稳定、起重臂杆仰角超限、机械故障、等。2.2 起重技术
预防措施:
①严禁超载;
②打好支腿并用道木和钢板垫实和加固,确保支腿稳定;
③严格机械检查;
④起重臂杆仰角最大不超过78°,最小不低于45°。2.2 起重技术
(2)吊装系统的失稳
主要原因:
①多机吊装的不同步;
②不同起重能力的多机吊装荷载分配不均;
③多动作、多岗位指挥协调失误,
④桅杆系统缆风绳、地锚失稳。2.2 起重技术
(3)吊装设备或构件的失稳
主要原因:
①由于设计与吊装时受力不一致,
②设备或构件的刚度偏小。
预防措施:
①对于细长、大面积设备或构件,采用多吊点吊装;
②薄壁设备进行加固加强;
③对型钢结构、网架结构的薄弱部位或杆件进行加固或加
大截面,提高刚度。2.2 起重技术
类型 失稳主要原因 防范措施
①超载、 ①严禁超载;
起重机 ②支腿不稳定、 ②打好支腿
械失稳 ③起重臂杆仰角超限、 ③严格机械检查;
④机械故障 ④起重臂杆仰角最大不超过78°,最小
不低于45°
①多机吊装的不同步,荷载分配
吊装系
不均
统失稳
②多动作、多岗位指挥协调失误
③桅杆系统缆风绳、地锚失稳
吊装设 ①细长、大面积构件采用多吊点吊装;
备或构 ①由于设计与吊装时受力不一致 ②薄壁设备加固加强;
件失稳 ②设备或构件的刚度偏小 ③对型钢结构、网架结构的薄弱部位或
杆件进行加固或加大截面,提高刚度2.2 起重技术
背景资料:
A公司对桥式起重机安装编制了专项施工方案,公司技术
负责人提出安全技术措施中,还应补充桥式起重机大梁用汽车
起重机吊装作业的危险源辨识及其危害因素分析,并制定出预
防措施。2.2 起重技术
问题:吊装作业中危险源中“汽车起重机侧翻”的控制措
施有哪些?
答案:预防汽车起重机翻车的控制措施:
①严禁超载;
②打好支腿并用道木和钢板垫实和加固,确保支腿稳定;
③严格机械检查;
④起重臂杆仰角最大不超过78°,最小不低于45°。2.2 起重技术
4)桅杆的稳定性
(1)缆风绳的设置要求:
直立单桅杆顶部缆风绳的设置宜为6~8根,对倾斜吊装的
桅杆应加设后背主缆风绳,后背主缆风绳的设置数量不应少于2
根。
(2)缆风绳与地面的夹角宜为30°,最大不得超过45°;
直立单桅杆各相邻缆风绳之间的水平夹角不得大于60°。2.2 起重技术
(3)缆风绳应设置防止滑车受力后产生扭转的设施。
(4)需要移动的桅杆应设置备用缆风绳。2.2 起重技术
有关缆风绳的设置要求,正确的是( )。
A.直立单桅杆顶部缆风绳的设置宜为6-8根
B.缆风绳与地面的夹角宜为45°
C.倾斜桅杆相邻缆风绳之间的水平夹角不得大于60°
D.缆风绳应设置防止滑车受力后产生扭转的设施
E.需要移动的桅杆应设置备用缆风绳2.2 起重技术
答案:ADE
解析:B选项:缆风绳与地面的夹角宜为30°,最大不得
超过45°;
C选项,直立单桅杆各相邻缆风绳之间的水平夹角不得大
于60°。2.2 起重技术
(1)地锚的种类
①全埋式地锚。或称埋入式地锚,是将横梁横卧在按一定
要求挖好的坑底,将钢丝绳拴接在横梁上,并从坑前端的槽中
引出,埋好后回填土壤并夯实即成。全埋式地锚可以承受较大
的拉力,适合于重型吊装。2.2 起重技术
②活动式地锚。是在一钢质托排上压放块状重物如钢锭、
条石等组成,钢丝绳拴接于托排上。这种地锚一般承受的力不
大,重复利用率高,适合于改、扩建工程。
③利用已有建筑物作为地锚。
在利用已有建筑物前,必须获得建筑物设计单位的书面认
可。
使用时应对基础、柱子的棱角进行保护。2.2 起重技术

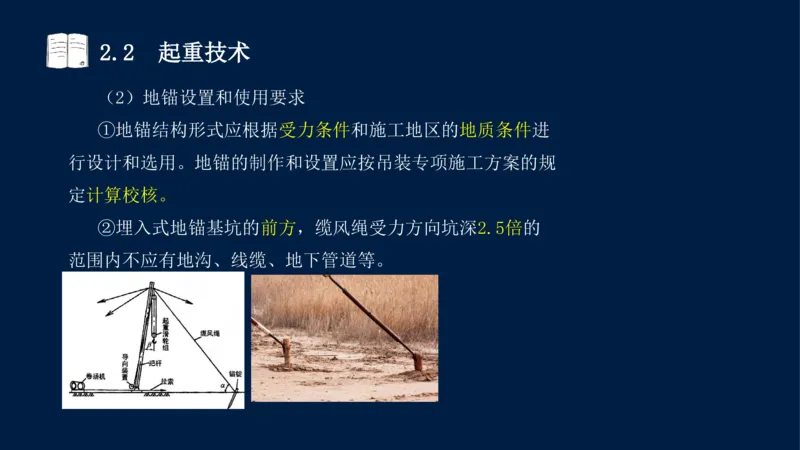

(2)地锚设置和使用要求
①地锚结构形式应根据受力条件和施工地区的地质条件进
行设计和选用。地锚的制作和设置应按吊装专项施工方案的规
定计算校核。
②埋入式地锚基坑的前方,缆风绳受力方向坑深2.5倍的
范围内不应有地沟、线缆、地下管道等。2.2 起重技术

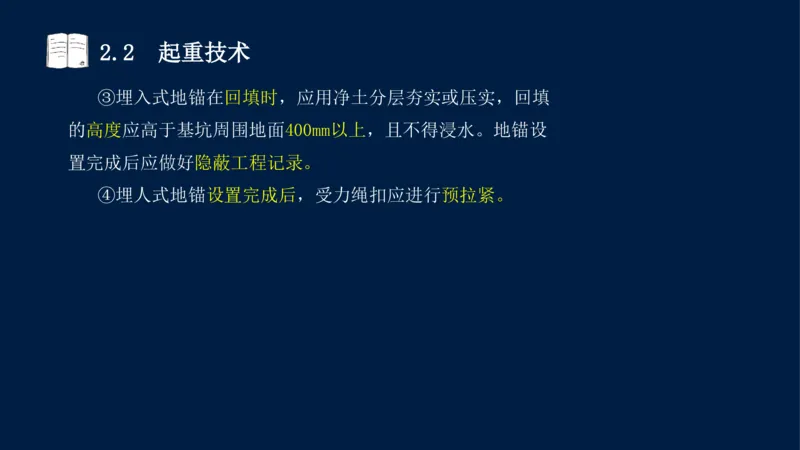

③埋入式地锚在回填时,应用净土分层夯实或压实,回填
的高度应高于基坑周围地面400mm以上,且不得浸水。地锚设
置完成后应做好隐蔽工程记录。
④埋人式地锚设置完成后,受力绳扣应进行预拉紧。2.2 起重技术
下列地锚设置和使用要求中正确的是( )。
A.地锚的制作和设置应按吊装专项施工⽅案的规定计算校核
B.缆⻛绳受力⽅向不应有地沟、线缆、地下管道等
C.埋入式地锚在回填时,回填的高度应于基坑持平
D.地锚设置完成后应做好隐蔽工程记录
E.埋入式地锚设置完成后,受力绳扣应进行预拉紧2.2 起重技术
答案:ADE
解析:B选项,埋入式地锚基坑的前方,缆风绳受力方向
坑深2.5倍的范围内不应有地沟、线缆、地下管道等。
C选项,埋入式地锚在回填时,应用净土分层夯实或压实,
回填的高度应高于基坑周围地面400mm以上,且不得浸水。2.2 起重技术
3.桅杆使用的要求与稳定性校核
1)桅杆使用的要求
(1)桅杆的使用应执行桅杆使用说明书的规定,不得超
载使用。
(2)桅杆组装应执行使用说明书的规定,桅杆组装的直
线度应小于其长度的1/1000,且总偏差不应超过20mm。
(4)采用倾斜桅杆吊装设备时,其倾斜度不得超过15°。
(5)当两套起吊索、吊具共同作用于一个吊点时,应加
平衡装置并进行平衡监测。
(6)吊装过程中,应对桅杆结构的直线度进行监测。2.2 起重技术
(3)桅杆稳定性校核的基本步骤
①进行受力分析与内力计算;
②查算桅杆的截面特性数据;
③计算桅杆长细比;
④查得轴心受压稳定系数,进行稳定性计算。2.2 起重技术
2.2.4 吊装方案的编制与实施
2.吊装方案的编制内容
(2)吊装参数表:
①设备规格尺寸、
②设备总重量、吊装总重量、
③重心标高、
④吊点方位及标高等。
若采用分段吊装,应注明设备分段尺寸、分段重量。
总结:1尺寸+2重量+2标高2.2 起重技术

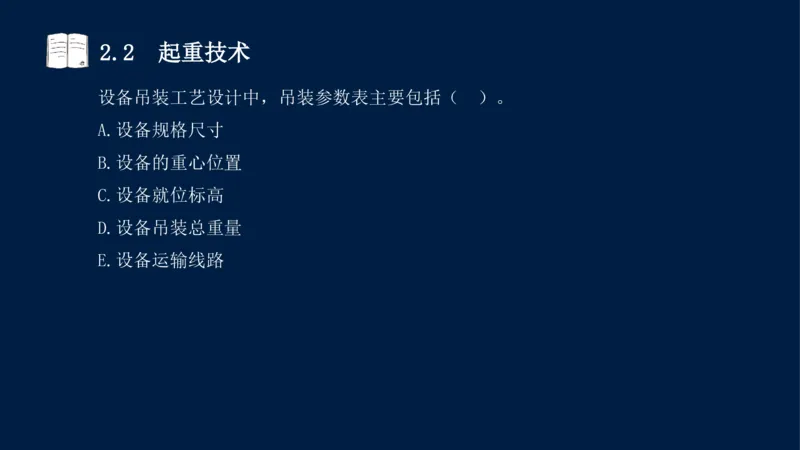

设备吊装工艺设计中,吊装参数表主要包括( )。
A.设备规格尺寸
B.设备的重心位置
C.设备就位标高
D.设备吊装总重量
E.设备运输线路2.2 起重技术
答案:AD
解析:B选项,应该是重心标高
C选项,吊点方位及标高等
E选项,明显不属于吊装参数表的内容2.2 起重技术
3.吊装方案的实施【2025年新增】
1)吊装方案审批和变更
(1)吊装方案审批。编制完成的吊装方案应按规定履行
审批手续。
(2)吊装方案变更。

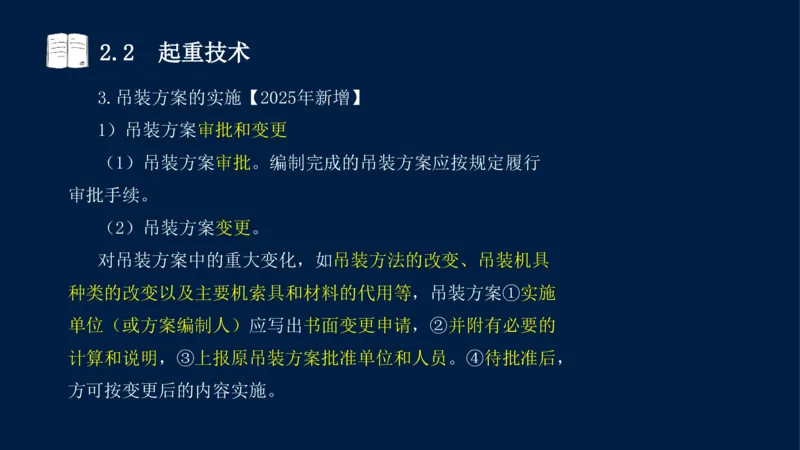

对吊装方案中的重大变化,如吊装方法的改变、吊装机具
种类的改变以及主要机索具和材料的代用等,吊装方案①实施
单位(或方案编制人)应写出书面变更申请,②并附有必要的
计算和说明,③上报原吊装方案批准单位和人员。④待批准后,
方可按变更后的内容实施。2.2 起重技术
2)吊装组织机构
(2)项目部领导和指挥人员负责全面指挥、决策和协调。
操作人员如起重工、钳工、电气维修工、气电焊工、吊装
机械司机等,按照吊装方案的施工程序和吊装方法进行吊装作
业,完成起重吊装工作。2.2 起重技术
3)吊装方案交底【时间、对象、依据、交底的重点】
(1)吊装方案经批准后应下发给有关单位和人员,在初
步了解方案内容后,一般在施工准备阶段进行技术交底。
(2)吊装技术负责人或方案编制人向参与吊装的有关人
员进行技术交底。
(3)方案交底以吊装方案的内容和设计图纸为依据,
重点是工程特点、吊装程序、工艺方法、技术关键和安全
措施。
(4)技术交底后,做好交底记录,经有关部门签证后,
保存、归档、备查。2.2 起重技术

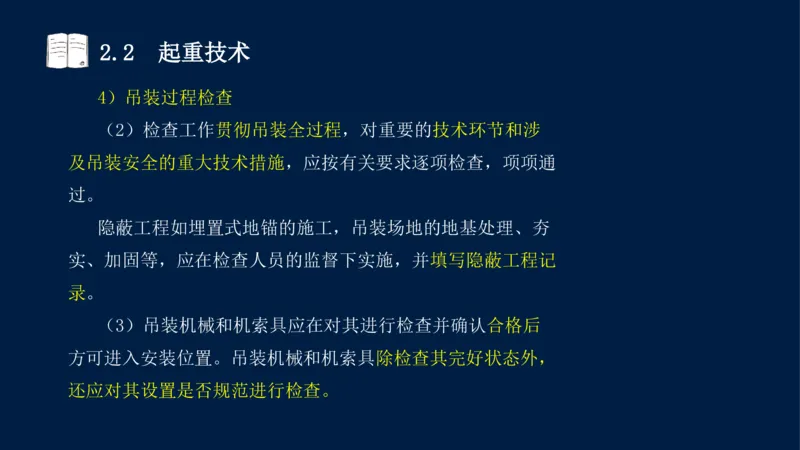

4)吊装过程检查
(2)检查工作贯彻吊装全过程,对重要的技术环节和涉
及吊装安全的重大技术措施,应按有关要求逐项检查,项项通
过。
隐蔽工程如埋置式地锚的施工,吊装场地的地基处理、夯
实、加固等,应在检查人员的监督下实施,并填写隐蔽工程记
录。
(3)吊装机械和机索具应在对其进行检查并确认合格后
方可进入安装位置。吊装机械和机索具除检查其完好状态外,
还应对其设置是否规范进行检查。2.2 起重技术
5)试验和试吊
(2)试吊的时间不宜过长,一般控制在10min左右。
试吊时设备离开地面的距离不应超过100mm。
试吊后要对各吊装机索具进行一次全面的检查。
对所发生的异常情况,应采取措施加以解决,必要时应再
进行一次试吊装。2.2 起重技术

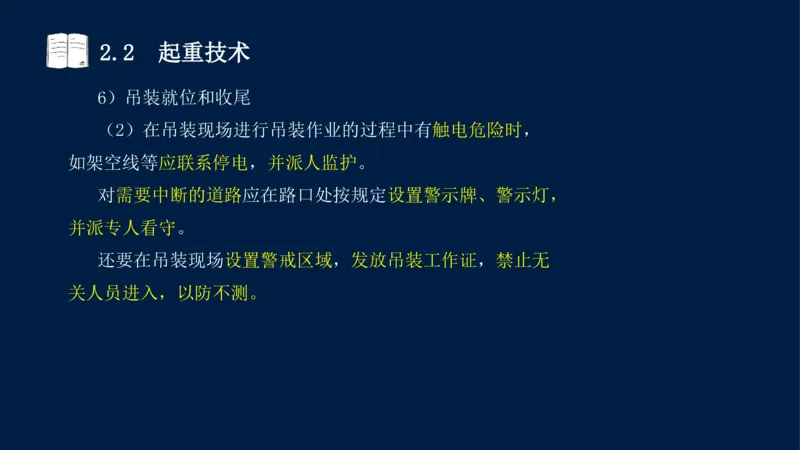

6)吊装就位和收尾
(2)在吊装现场进行吊装作业的过程中有触电危险时,
如架空线等应联系停电,并派人监护。
对需要中断的道路应在路口处按规定设置警示牌、警示灯,
并派专人看守。
还要在吊装现场设置警戒区域,发放吊装工作证,禁止无
关人员进入,以防不测。2.2 起重技术

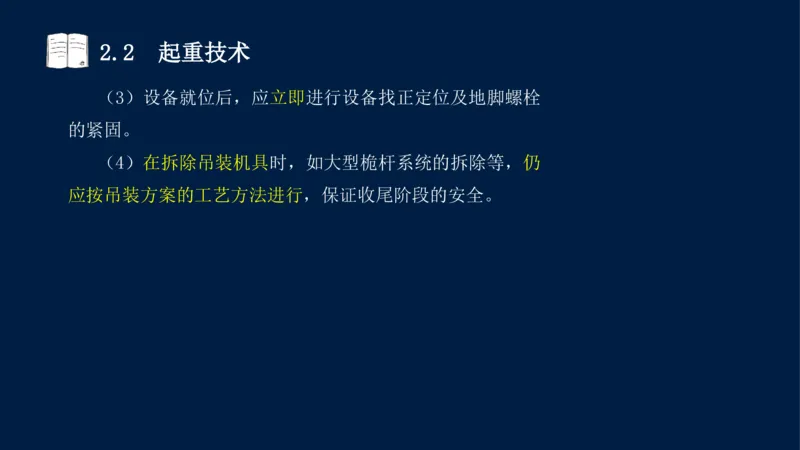

(3)设备就位后,应立即进行设备找正定位及地脚螺栓
的紧固。
(4)在拆除吊装机具时,如大型桅杆系统的拆除等,仍
应按吊装方案的工艺方法进行,保证收尾阶段的安全。
