9.2 施工组织设计
9.2.1 水利水电工程施工工厂设施
9.2.2 水利水电工程施工现场规划
9.2.3 水利水电工程施工进度计划
9.2.4 水利水电工程专项施工方案
章节 题型 2020 2021 2022 2023 2024
单选 1
9.2 施工
多选
组织设计
案例 29 6 15 10 14

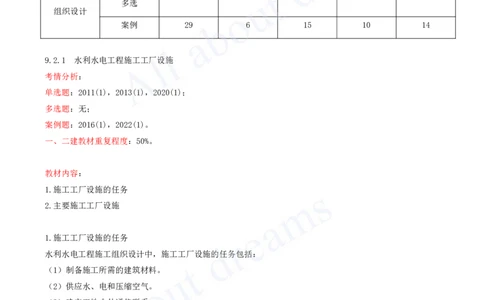

9.2.1 水利水电工程施工工厂设施
考情分析:
单选题:2011(1),2013(1),2020(1);
多选题:无;
案例题:2016(1),2022(1)。
一、二建教材重复程度:50%。
教材内容:
1.施工工厂设施的任务
2.主要施工工厂设施

1.施工工厂设施的任务
水利水电工程施工组织设计中,施工工厂设施的任务包括:
(1)制备施工所需的建筑材料。
(2)供应水、电和压缩空气。
(3)建立工地内外通信联系。
(4)维修和保养施工设备。
(5)加工制作非标准金属构件等。[注:天一文化专有版权,未经许可不可转发或复印传播]
2.主要施工工厂设施
讲点道<李>:
拌合能力:(2025版教材,P103+221,补充)
两个公式:(2025版教材,P103+221,重复)
低温施工:(2025版教材,P213+222,重复)
材料预冷:(2025版教材,P111+222,对比)

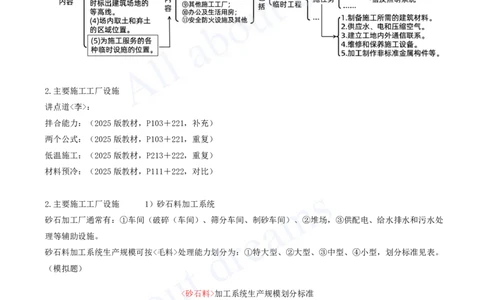

2.主要施工工厂设施 1)砂石料加工系统
砂石加工厂通常有:①车间(破碎(车间)、筛分车间、制砂车间)、②堆场,③供配电、给水排水和污水处
理等辅助设施。
砂石料加工系统生产规模可按<毛料>处理能力划分为:①特大型、②大型、③中型、④小型,划分标准见表。
(模拟题)
<砂石料>加工系统生产规模划分标准
类型 砂石料加工系统处理能力X(t/h)
特大型 X≥1500
大型 500≤X<1500[注:天一文化专有版权,未经许可不可转发或复印传播]
中型 120≤X<500
小型 X<120
2.主要施工工厂设施 2)混凝土生产系统
满足要求:混凝土生产系统的规模应满足,①质量、②品种、③出机口温度、④浇筑强度的要求。(模拟题)
➊
计量时段:单位小时生产能力可按<月高峰>强度计算。(2010[福建](2)考点)
➋
有效时间:月有效生产时间可按500h计,
➌
不均匀系数:不均匀系数按1.5考虑,
➍
校核内容:并按最大仓面入仓强度要求校核。(后面公式可以用到这个知识点)
➎
公式1:根据设计进度计算的高峰月浇筑强度,计算混凝土浇筑系统单位小时生产能力可按<公式1>计算:
➏
(2016(1)、2020(1)案例)
公式1:P=KQ/(MN),各个字母的含义如下:
h m
P:混凝土系统所需小时生产能力(m³/h);
Qm:高峰月混凝土浇筑强度(m³/月);
M:月工作日数(d),一般取25d;
N:日工作时数(h),一般取20h;
Kh:时不均匀系数,一般取1.5。
公式2:混凝土最大仓面浇筑时,必须在底层混凝土初凝前覆盖下一层混凝土,即混凝土拌合设备的小时生产
➐
能力还必须满足<公式2>的要求。(2011(1)考点,2018(1)案例)
公式2:Q≥1.1(FD)/(t-t),各个字母的含义如下:
h 1 2
Q:混凝土系统拌合楼所需生产能力(m³/h);
h
F:最大仓面面积(m2) ;D:最大仓面混凝土分层浇筑厚度(m);
t:混凝土初凝时间(h),按有关水工混凝土技术规范和标准考虑;
1
t:混凝土出机后到浇筑入仓的时间(h),按有关水工混凝土技术规范和标准考虑;一般混凝土不要超过1.5h,
2
温控混凝土不要超过45min。
例题:2011(1)-2.某水闸底板混凝土采用平浇法施工,最大混凝土块浇筑面积400m2,浇筑层厚40cm,混凝土
初凝时间按3h计,混凝土从出机口到浇筑入仓历时30min。则该工程拌合站小时生产能力最小应为( )m³/h。
A.64
B.70.4
C.320
D.352[注:天一文化专有版权,未经许可不可转发或复印传播]
答案:B
解析:套公式P≥KΣ(Fδ)max/(t1-t2)即可。
2.主要施工工厂设施 3)混凝土制冷(热)系统
(1)混凝土制冷系统(变冷的方法)(2018(2)考点)
选择混凝土预冷材料时,主要考虑采用:①骨料堆场降温、②冷水拌合、③加冰搅拌、④预冷集料<等>单项或
➊
多项综合措施。(一建教材)
材料预冷:(2025版教材,P111+222,对比)

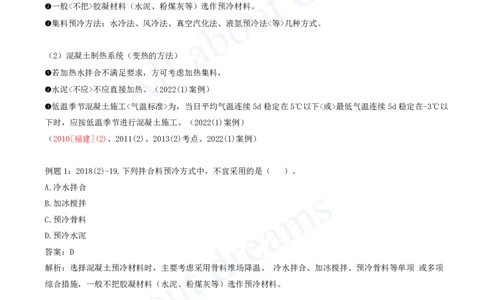

一般<不把>胶凝材料(水泥、粉煤灰等)选作预冷材料。
➋
集料预冷方法:水冷法、风冷法、真空汽化法、液氮预冷法<等>几种方式。
➌
(2)混凝土制热系统(变热的方法)
若加热水拌合不满足要求,方可考虑加热集料,
➊
水泥<不应>不应直接加热。(2022(1)案例)
➋
低温季节混凝土施工<气温标准>为,当日平均气温连续5d稳定在5℃以下<或>最低气温连续5d稳定在-3℃以
➌
下时,应按低温季节进行混凝土施工。(2022(1)案例)
(2010[福建](2)、2011(2)、2013(2)考点、2022(1)案例)
例题1:2018(2)-19.下列拌合料预冷方式中,不宜采用的是( )。
A.冷水拌合
B.加冰搅拌
C.预冷骨料
D.预冷水泥
答案:D
解析:选择混凝土预冷材料时,主要考虑采用骨料堆场降温、 冷水拌合、加冰搅拌、预冷骨料等单项 或多项
综合措施,一般不把胶凝材料(水泥、粉煤灰等)选作预冷材料。
例题2:2010[福建](2)-25.低温季节混凝土施工时,提高混凝土拌合料温度的措施包括( )等。
A.热水拌合
B.真空汽化
C.骨料预热
D.水泥预热
E.外加剂预热[注:天一文化专有版权,未经许可不可转发或复印传播]
答案:AC
解析:低温季节若加热水拌合不满足要求,方可考虑加热骨料,水泥不应直接加热。
2.主要施工工厂设施 4)风、水、电、通信及照明
(1)压缩空气系统
补充定义:压缩空气系统是指大气压力的空气被压缩并以较高的压力输给气动系统。
压缩空气系统主要供石方开挖、混凝土施工、水泥输送、灌浆、机电及金属结构安装所需的<压缩>空气。
压气站位置宜靠近耗气负荷中心、接近供电和供水点,处于空气洁净、通风良好、交通方便、远离需要安静和
防振的场所。
(2)供水系统
供水类型:①施工用水、②生活用水、③消防用水。
满足要求:施工供水量应满足不同时期<日高峰>①生产用水、②生活用水<需要>,并按③消防用水量进行<校
核>。(2022(1B)考点、2022(1)案例)
例题:2022(1B)-××.施工期用水按( )进行校核。
A.消防用水量
B.生产用水
C.生活用水
D.施工用水
答案:A
解析:施工供水量应满足不同时期<日高峰>①生产用水、②生活用水<需要>,并按③消防用水量进行<校核>。
(3)施工供电系统
为了保证施工供电必要的可靠性和合理地选择供电方式,将用电负荷按其重要性和停电造成的损失程度分为<三
类>:即一类负荷、二类负荷、三类负荷。(2010[福建](2)考点)
一类负荷:(2010(2)、2014(2)、2017(2)考点)
➊
<井、洞内>的照明、排水、通风和<基坑内>的排水、[注:天一文化专有版权,未经许可不可转发或复印传播]
汛期的防洪、泄洪设施以及医院的手术室、急诊室。
<重要的>通信站以及其他因停电即可能造成人身伤亡或设备事故引起国家财产严重损失的重要负荷。
由于单一电源无法确保连续供电,供电可靠性差,因此大中型工程应具有两个以上的电源,否则应建自备电厂。
(2022(1)案例)
二类负荷:除隧洞、竖井以外的土石方开挖施工,混凝土浇筑施工,混凝土搅拌系统,制冷系统,供水系统,
➋
供风系统,混凝土预制构件厂等。(2013(1)考点)
三类负荷:木材加工厂、钢筋加工厂的主要设备(2020(2)、2019(1)考点)。
➌
又二又三类负荷:砂石加工系统、金属结构及机电安装、机修系统、施工照明等主要设备中,部分属二类负荷,
➍
部分属三类负荷。
例题1:2017(2)-12.下列水利水电工程施工现场供电部位的负荷中,不属于一类负荷的是( )。
A.基坑内排水设施
B.汛期防洪设施
C.金属结构及机电安装设备
D.井内通风系统
答案:C
解析:一类负荷:井、洞内的照明、排水、通风和基坑内的排水、汛期的防洪、泄洪设施以及医院的手术室、
急诊室、重要的通信站以及其他因停电即可能造成人身伤亡或设备事故引起国家财产严重损失的重要负荷。
例题2:2013(1)-19.下列水利工程施工用电负荷中,属于二类负荷的是( )。
A.洞内照明
B.钢筋加工
C.混凝土搅拌
D.基坑排水
答案:C
解析:二类负荷:土石方开挖施工、混凝土浇筑施工、混凝土搅拌系统、制冷系统、供水系统、供风系统、混
凝土预制构件厂等主要设备。
例题3:2020(2)-17.下列用电设施或设备中,属于三类负荷的是 ( )。
A.汛期的防洪设施
B.基坑降排水设备
C.木材加工厂的主要设备
D.洞内照明设施[注:天一文化专有版权,未经许可不可转发或复印传播]
答案:C
解析:三类负荷:木材加工厂、钢筋加工厂的主要设备。
小结:一<页>看尽长安花
1.施工工厂设施的任务【无,类】
2.主要施工工厂设施(Ⅰ三张表格)【 21(二建)】
➋
2.主要施工工厂设施(Ⅱ两个公式)【 10算、 10福】
➊ ➋
2.主要施工工厂设施(Ⅲ制冷制热)【 10福热、11热、13热、18冷】【案例】【 22 】
➋ ➊ ⒶⒷ
2.主要施工工厂设施(Ⅳ风水电)【 22B苡】【案例】【 22 苡】
➊ ➊ Ⓒ
2.主要施工工厂设施(Ⅴ三类负荷)【 13二、19三、 10福类、10一、14一、17一、20三】【案例】
➊ ➋
【 22】
