乐于分享
好东西不私藏

盛景嘉园供能改造项目进度和情况说明

盛景嘉园供能改造项目进度和情况说明

盛景嘉园

供能改造项目进度及情况说明

亲爱的盛景嘉园各位业主:

大家好!为全面提升小区供能品质,优化居住舒适度,咱们小区供能改造项目已于2026年3月16日正式开工,截至目前项目已推进半月有余。施工期间,难免给各位业主的日常出行、居家生活带来短暂不便,再次十分感谢全体业主对施工工作的理解、包容与积极配合。

为保障项目施工公开透明,让各位业主及时掌握工程进展、关键时间节点,业委会现将施工单位——山东泰银建设有限公司报送的最新项目进度、后续施工计划,向全体业主进行详细公示,方便大家提前做好生活安排,共同监督项目稳步推进。

盛景嘉园业委会

2026年4月7日

盛景嘉园供能改造项目

最新进展公示

北京市西城区盛景嘉园小区业主委员会:

项目自2026年3月16日以来,开工建设已半月有余,现将施工推进情况和下一步关键节点关门时间呈报如下:

热泵机房:

1、旧机房拆除工作已全部完成,设备基础浇筑完成,管道安装完成约20%;

2、截止2026年4月6日,机房新设备已全部到场,正在就位安装中;

3、管道设备、电气自控安装工作完成时间:2026年4月30日;

4、管网试压冲洗:2026年5月1日~5月3日;

5、保温、吸音、标准化:2026年5月4日~5月11日;

6、调试、试运行:2026年5月12日~5月14日。

热泵机房:

1、拆除和垃圾清运已结束,16个单元立管已全部安装完成;

2、入户分支阀门和热量表正在安装中,目前,2#楼2、3、4单元安装已全部完成, 1#楼3、6、9、11单元各完成约80%,其他单元节后陆续开始安装;

3、单元立管和入户分支全部完成时间:2026年4月30日前;

4、管网试压冲洗:2026年5月1日~5月3日;

5、管道保温:2026年5月4日~5月11日;

6、楼内包封恢复:2026年5月5日~5月12日;

7、调试、试运行:2026年5月12日~5月14日。

综上,目前项目整体完成度约35%,接下来我公司会严格按照合同约定加紧施工,确保项目在2026年5月15日前具备投产供冷条件

山东泰银建设有限公司

2026年4月6日

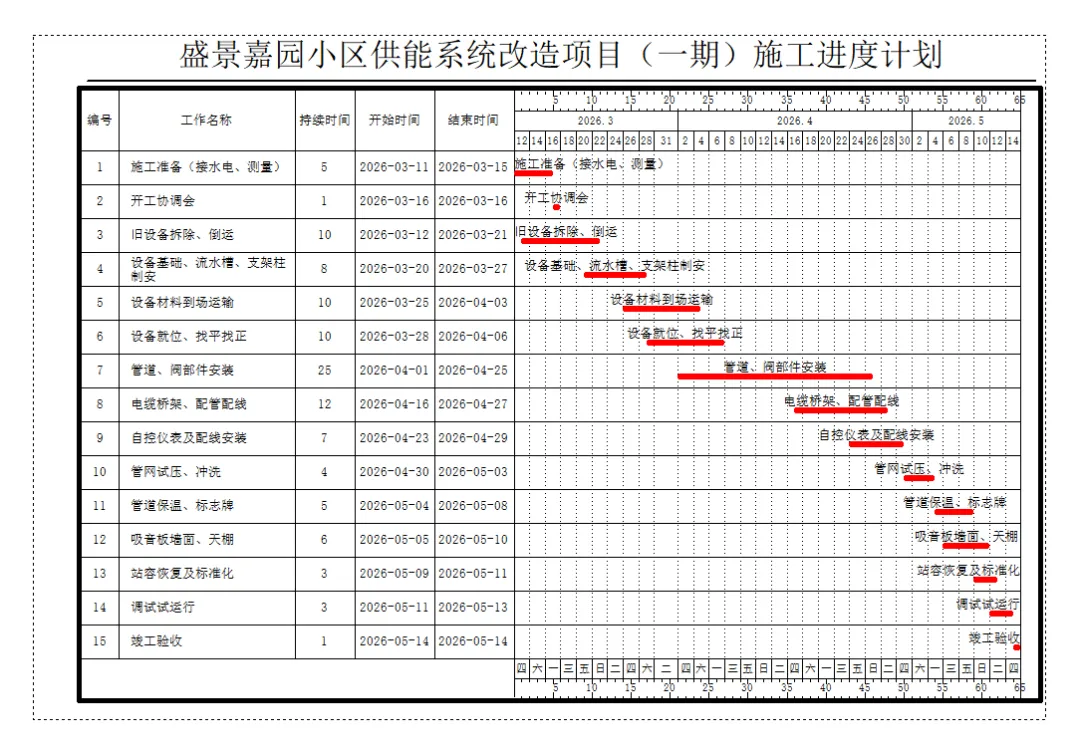

盛景嘉园小区供能系统改造项目(一期)

施工进度计划

(点击查看大图)
