软件算不准?这里有土建计量手算及易漏算工程量攻略

软件算不准?这里有土建计量手算及易漏算工程量攻略

   土建计量常见手算及易漏算工程量

   基础与钢筋 | 主体结构 | 装饰装修 | 防水屋面 |

核心观点:软件难以自动计算、模型极易漏算的工程量,是成本测算精准性的关键瓶颈。本文按专业系统梳理6大类、60+项易漏算工程量,明确计算要点与易错点,助你建立完善的复核机制,杜绝漏项、错算。
01
基础部分
手算为主,模型易漏
1

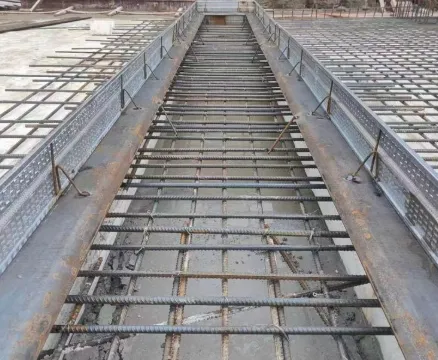

后浇带

高发漏项

  • 混凝土:按设计图示体积计算,注意强度等级提高一级的增量费用

  • 模板:需单独支撑、延迟拆除,侧模、底模面积需手算,斜坡、坑槽处后浇带模板极易漏算

  • 钢丝网:后浇带两侧的临时钢丝网封堵,按面积计算,极易漏算

  • 剔凿清理:浇筑前的界面剔凿处理费用,常以”项”或面积计

2
止水体系

细节繁多

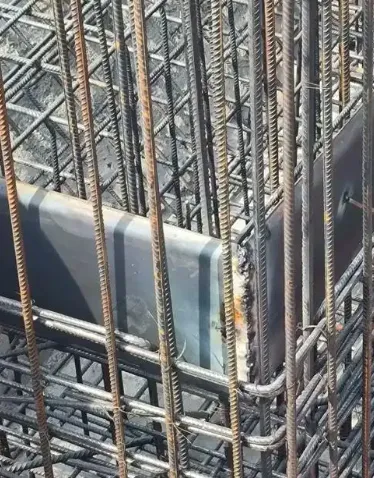

  • 止水钢板:按展开宽度×长度×理论重量计算

  • 计算部位:

    1、底板后浇带、顶板后浇带、挡土墙体后浇带 ;

    2、二次施工:施工缝:主楼及地库筏板上300mm;

    • 转角处丁字、十字接头增加量

    • 施工缝分段间的搭接长度(通常≥50mm)

    • 与止水螺杆的焊接点

  • 止水条/止水胶:按长度计算,遇水膨胀止水条需计算搭接

  • 桩头止水:桩头部位的止水钢板环或遇水膨胀止水条,按桩头个数计算

3
桩基工程

独立清单项

  • 管桩灌芯:计算桩芯混凝土体积及插筋/钢筋笼重量,注意灌芯深度(通常1.5-2.0m)

  • 桩头处理:截桩(按根或长度)、桩头打磨/剔凿(按个)、钢筋调直(按吨或根),常以独立清单项出现

  • 桩顶锚筋/托板:抗拔桩桩顶与承台连接的锚筋或钢托板,易漏

4
垫层与防水附加层

高频漏项

  • 垫层模板:独立基础、条基、集水坑侧模,转角加厚部位体积

  • 防水附加层:所有阴阳角、管道根部、后浇带、桩头、基坑边坡转折处,按实际展开面积计算,软件通常不自动生成

5
其他基础工程
  • 基础砖胎膜:按砌体体积计算,注意工作面、放坡系数,内侧抹灰(为防水施工找平)易漏

  • 基础预埋套管:按个计算,套管周边防水密封工程量(沥青麻丝、密封膏)易漏

  • 沉降观测点:基础内观测点底座预埋,按计算

02
钢筋部分
手算复核重点
1
构造附加筋

高频漏项

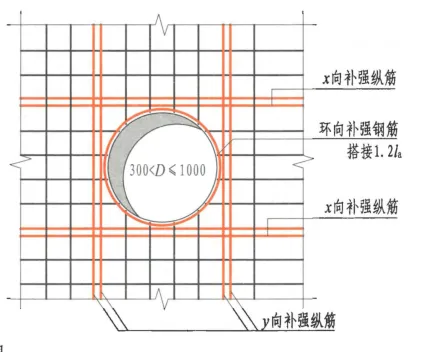

  • 板/墙洞口附加筋:洞口尺寸≥300mm时,洞口四周的加强筋(双向或环向),需按大样手算长度、根数

  • 阳角放射筋:板阳角处的放射状构造筋,常为7Φ10,长度≥1.5倍板跨

  • 无梁墙下附加筋:砌体墙下无梁时,板内增加2-3根通长钢筋,按墙长计算

  • 挑板/挑檐根部附加筋:悬挑构件根部的负弯矩加强筋,易漏

2
砌体拉结筋/构造筋
  • 砌体通长筋:复核软件计算的搭接长度、锚固长度是否与图纸及规范一致

  • 顶塞缝配筋:砌体墙顶与梁板间后塞缝处的通长角钢或钢筋,按设计手算

  • 构造柱/圈梁拉结筋:马牙槎内的拉结筋(每500mm一道),软件有时会漏计

3
预埋件与措施筋
专业预埋件
电梯吊钩、钢爬梯、人防门框墙加固角钢/钢板、大型设备基础预埋件,按分规格重量手算,含锚筋
装饰预埋件
栏杆立柱预埋板、幕墙/石材预埋件、外墙装饰构件预埋铁件,结合建筑、装修图纸逐一核对
  • 措施用钢筋:模板定位筋、马凳筋/梯子筋、钢筋保护层垫块(常单独列项,按个或吨计),施工组织设计中有明确要求

4
特殊节点钢筋
  • 柱/墙变截面:变截面处收头、插筋的构造变化,软件处理可能不准,需复核

  • 高低标号拦截钢丝网:梁柱/梁墙节点不同标号混凝土交接处设置的快易收口网或钢丝网,按面积计算

03
主体与二次结构
手算/软件复核结合
1
混凝土与模板
  • 节点小体积混凝土:窗台压顶、门窗框现浇带、腰线、空调板、雨棚翻边等,软件建模易丢或量不准

  • 构造柱:马牙槎体积软件有时计算不全,需手算复核

构造柱公式

V = 柱截面×高度 + 马牙槎宽度×墙厚×高度×边数标准马牙槎:出墙与入墙部分各60mm

  • 过梁/圈梁:两端伸入墙内长度软件默认可能不足,需按图调整

  • 圈梁底模:当砌体作为底模时不计算;当需单独支设木模时,底模面积极易漏算

2
砌体工程
  • 零星砌体:门槛下砌砖、管井检修门边砌砖、风道周边补砌、设备基础周边砌体

  • 砖胎膜内侧抹灰:为防水或美观,易漏

  • 预埋木砖/混凝土块:用于固定门窗、橱柜、栏杆等,按个数计算

  • 钢丝网:凡是“不同材料、二次开槽、分次施工”的接缝,都是钢丝网的“责任区”。

3
小型构件
  • 设备基础:空调机位、太阳能、水泵、风机等设备的基础(混凝土、钢筋、模板、预埋螺栓)

  • 通风竖井/烟道:支座、接口封堵(防火泥或混凝土)工程量

04
装饰装修
易漏算重灾区,节点为王
1
抹灰工程

高频漏项

  • 单梁/独立柱抹灰:不与墙、板相连的梁、柱,所有外露面的抹灰面积

  • 楼梯抹灰:梯段底面(天棚抹灰)、侧面、踢脚线、休息平台,需分项手算

  • 节点线条抹灰:窗台线、装饰线、压顶、挑檐、雨棚的底面、侧面、顶面等小面抹灰

  • 洞口侧壁抹灰:门窗洞口、墙洞、配电箱洞的侧壁抹灰,尤其当墙厚与框厚不同时

2
块料/涂料/保温层

高频漏项

  • 门窗侧壁:所有块料、涂料、保温、真石漆的门窗洞口侧壁展开面积,计算规则是”并入墙面”,但软件常默认扣除洞口

  • 节点部位:腰线、窗台、檐口、装饰柱、空调格栅周边等小范围饰面层,按节点大样展开计算

  • 首层外墙勒脚:室外地面至±0.000(或散水上皮)之间的外饰面,与上部材质不同,需单独计算

  • 保温层:防火隔离带(材质、厚度不同,单独计算)、檐口、窗口周边保温收头

  • 涂料/真石漆损耗:阴阳角、分格缝、落水管背后、空调板下方等施工损耗增加量(定额说明中常有系数

3
楼地面
  • 有找坡层:屋面、卫生间、阳台地面,按平均厚度计算找坡层体积,而非最薄处

  • 门槛石/挡水坎:卫生间、阳台等湿区门口的混凝土止水坎(与楼板同浇)及面层

找坡层计算公式

V = 面积 × 平均厚度 = 面积 ×(最薄处 + 最厚处)/ 2

05
防水与屋面
附加层是核心漏点
1

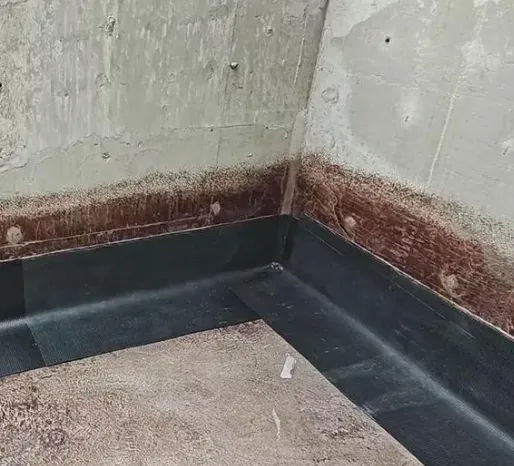

地下室防水

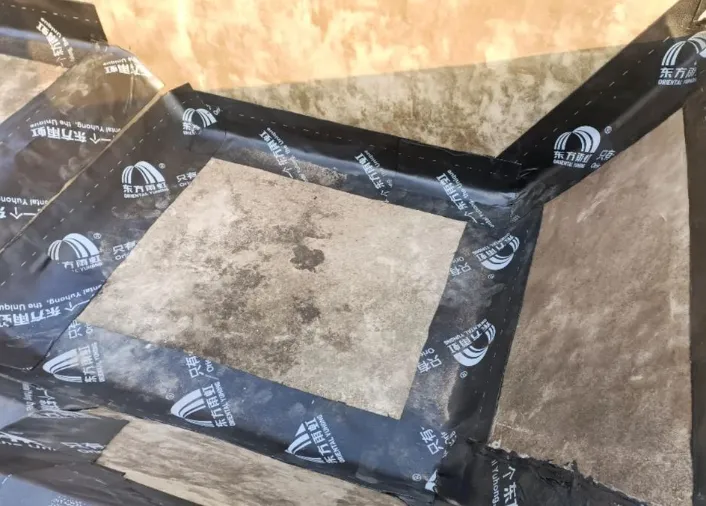

  • 附加层:所有阴阳角、后浇带、施工缝、桩头、管道根部、基坑转角处,每边外延250mm计算

  • 防水上翻:底板外侧防水在砖胎膜或护壁上的上翻高度(至室外地面或以上)

  • 桩头防水:水泥基渗透结晶型涂料面积、密封膏长度等

2
室内防水
墙面上翻高度
卫生间、厨房、阳台:≥300mm淋浴区:≥1800mm
门口外延
门口向外及两侧延伸宽度:通常≥300mm
  • 套管、管根防水:穿楼板管道、地漏周边的防水附加层

3
屋面工程
  • 防水附加层:天沟、檐沟、女儿墙根部、出屋面管道/烟道/设备基础根部、水落口周围,每边外延250mm

  • 防水上翻:屋面所有立面(女儿墙、出屋面结构)上翻高度≥250mm

其他易漏项

出屋面排气管/透气孔(按个)、屋面出入口台阶防水、水落口篦子(按个)、屋面伸缩缝盖板(按米)

06
其他专项与措施项目
极易整体漏项
1
室外工程
  • 散水:伸缩缝(按米,含沥青砂灌缝)、与建筑物交界处的沥青嵌缝

  • 台阶/坡道:侧面面层、防滑条(按米)、坡道栏杆

2
栏杆与扶手
  • 长度计算:按中心线长度,注意转角、弧形、顶部水平段延伸长度

  • 预埋件/后置锚栓:单独计算重量或套数

  • 特殊节点:起步、收头、转角立柱的工程量可能不同,需逐项核对

3
成品构件安装
  • 烟道/风道:按长度计算,注意每层防火止回阀安装、楼板处支座、屋面风帽

  • 成品檐沟/天沟:按长度计算,含支架、落水斗

  • 成品防护栏杆/格栅:按面积或长度计算

4
施工措施项目
  • 洞口/临边防护:电梯井、管道井水平防护,楼梯口、阳台边临时栏杆,常按”项”或长度计算

  • 建筑垃圾通道及清运:高层建筑垃圾的垂直运输与清运费

  • 成品保护:楼梯踏步、栏杆、电梯门等的临时保护措施

提示

许多措施项目的工程量需参考施工组织设计,定额中可能未单列,需结合现场实际情况计算

核心工作建议
建立完善的复核机制

四大要点

  • 图纸结合规范:手算必须依据设计说明、节点大样图、国家及地方标准图集

  • 建立复核台账:针对易漏项建立Excel手算台账,逐项记录计算式、部位和最终工程量,便于核对和审计

  • 利用软件辅助:在软件中通过自定义点、线、面或”表格输入”功能,将手算结果与模型量关联,形成完整报表

  • 施工方案联动:许多措施项目(如特殊模板支撑、防护)的工程量需参考施工组织设计

施工现场还有哪些容易遗漏的节点?以及手算容易漏掉的项目?
