AI 编标书与造价:投标阶段哪些环节真能省时间,哪些必须人工复核
AI 编标书与造价:投标阶段哪些环节真能省时间,哪些必须人工复核阅读提示:本文为工程实践经验分享,不是技术依据。文中参数为行业常见经验区间,仅用于说明方法思路,不作为任何项目的施工依据。 一个市政标,从拿到招标文件到封标,常见窗口期只有十来天。标书动辄十几万到几十万字,商务、技术、报价三摊人同时开工,最后两天通宵合稿。 但真正把人拖垮的,往往不是"写"。是把招标文件翻来覆去找那句废标条款,是把几百条清单和图纸、技术规范一条条对,是发现技术标里写的设备型号和商务报价对不上,是临封标前才发现工期节点理解偏了。 写,是有产出的动作;找和核,是消耗性动作。而 AI 恰恰最擅长的是后者。 把一个标的工作拆开,大致是这些环节:招标文件解读与答疑跟进 → 清单与图纸核对 → 现场踏勘与施工组织策划 → 施工方案/施工组织设计编写 → 定额套用与组价 → 成本测算与报价决策 → 商务与资质文件整理 → 合稿、交叉校核、打印装订。 其中耗时长且重复性高的有三块:读文件找要求、清单与图纸比对找漏项、通用技术段落的初稿。这三块是 AI 的主战场。 而真正决定中标与亏盈的也有三块:报价决策、关键工序方案、风险条款判断。这三块,AI 只能当助手,不能当裁判。 招标文件几百页,最贵的不是没读,是漏读一句。建议用 AI 做第一轮通读,输出一张投标要求对照表,至少包含这些维度:
▲ 数据口径:本表为清单方法建议(L3),非规范要求,可按项目实际取舍 AI 做这件事的价值在于不疲劳、不跳读,能把散落在前后文的条款归并到一处;人工复核的重点是"它提取得全不全、页码对不对"。实践里最稳妥的做法是:AI 提一遍,人再对着原文核一遍废标条款——这一遍谁都不能省。 清单漏项是低价中标后亏损的主要来源之一。可做的交叉核对有四条线: AI 适合做"列出来、打标记、给疑似清单"的工作;做不做、加不加价,必须人判断。这一步的输出物不是结论,是一张"待确认问题清单",拿去跟造价和技術负责人过一遍。 施工组织设计的通用部分——编制依据、工程概况模板、质量与安全保证体系、文明施工与环保措施、季节性施工措施——结构稳定、表述成熟,交给 AI 出初稿效率很高。 但有四块必须人来写,AI 只能提供素材: 场地布置与交通组织:取决于现场实际条件,AI 看不到现场; 关键工序与专项方案:涉及工艺参数、设备选型、计算,错了要出事; 进度计划与资源配置:要跟着你的清单量和班组能力排,通用甘特图没有意义; 与报价一致的技术承诺:技术标写的设备型号、人数、工期,必须和商务报价一一对应。 一个实用提醒:技术标和商务标的一致性检查,本身就是 AI 很好用的活。 把两份文件丢进去,让它找不一致的地方(设备数量、人员配置、工期、材料品牌),比人眼可靠得多。 报价环节 AI 能帮上的,主要是三类比对: 指标对比:本项目单方造价、主要材料含量、人机占比,和企业历史指标库、同类工程指标做横向比对,找异常项; 含量分析:清单综合单价里的人材机含量是否与方案一致,是否存在明显偏离; 敏感性测算:主要材料价格变动 ±5%、±10% 时,总成本与利润如何变化,给出抗风险区间。 AI 不能做的也得很清楚:定额套用是否合规、取费标准是否适用、最终报价定多少。 报价是经营决策,涉及对竞争对手的判断、对后续项目的考量、对现金流的需求,这些不在任何模型的能力范围内。 顺带说一句经常被问到的"不平衡报价":AI 可以帮你测算资金时间价值和工程量偏差带来的影响,但是否采用、幅度多大,是决策问题,也是风险问题——招标文件里通常对单价合理性有约定,中标后也可能被要求澄清,这一步务必谨慎。 同一类工作还有风险条款识别。投标时的风险识别,其实是在为后面的履约做准备:可以让 AI 对招标文件中的合同条款做标记,重点看工期与延误责任、变更与签证的确认流程和时限、调价条款(材料涨超多少可调)、付款节点与逾期责任、质保与缺陷责任期、不可抗力的定义范围。 输出物同样是一张"风险条款清单 + 建议关注等级",最终判断由商务和法务来做。
▲ 数据口径:"省时程度"为经验估计区间(L2),非实测统计值,仅供优先级排序参考 合规提示:AI 生成的任何内容(条款提取、清单比对、方案初稿、测算结果)均为辅助产物,必须经具备相应资格的专业人员复核后方可使用,不得直接作为正式投标文件内容提交。涉及报价、工期、技术承诺的对外文件,责任主体仍为单位与签字人。
▲ 七个投标环节的 AI 可加速程度:越靠近报价与签认,越不能交出去 下一篇 你用 AI 做过标书哪一步?最省时间的是哪一步、最踩坑的是哪一步,评论区聊聊,我攒够案例出一期"翻车合集"。 下篇预告|第 07 篇:智能碾压与无人摊铺——施工现场最容易先落地的自动化(10/13 周二) 从压实度在线监测到无人摊铺的适用边界,聊聊哪些工序已经能常态化跑、哪些还停留在演示。 —— 我是小木匠,干工程 22 年:水利水电工程施工出身,后来做监理、当设计代表,现在自己接市政和水利工程,带着 AI 团队把智能建造落到工地。每周二、周五晚 8 点,只写验证过的。 本文依据(均为现行有效版本) 本文的技术口径与政策提法,依据以下现行有效的国家标准、行业标准与国务院部门文件。文中数值为方法示意,具体执行以设计文件、合同约定及以下现行标准为准。 · 《建设工程工程量清单计价标准》GB/T 50500-2024 —— 住房和城乡建设部 2024 年第 212 号公告发布,2025 年 9 月 1 日实施(原《建设工程工程量清单计价规范》GB 50500-2013 同时废止) · 《危险性较大的分部分项工程安全管理规定》(住房和城乡建设部令第 37 号,2019 年住房和城乡建设部令第 47 号修正)—— 2018 年 6 月 1 日施行(施工招标文件应列出危大工程清单) · 《关于推动智能建造与建筑工业化协同发展的指导意见》(建市〔2020〕60 号)—— 住房和城乡建设部等 13 部门,2020 年 8 月印发
① 先看清投标的时间都漏在哪
② 招标文件结构化解读:先把"看不见的坑"挖出来
维度 | 要提取什么 | 漏了会怎样 |
资格条件 | 业绩、人员、设备、财务指标的具体门槛 | 直接废标 |
废标/否决条款 | 全文所有"视为""不予""作废"的表述及所在页码 | 直接废标 |
工期与节点<o:page></o:page> | 开工、竣工、里程碑节点、延误违约金计算方式 | 方案排错、报价漏措施费 |
技术与材料要求 | 强制标准、品牌范围、检测要求、专项方案清单 | 技术标不符、报价偏低 |
商务与支付 | 预付款比例、进度款节点、质保金、调价机制 | 现金流测算失真 |
答疑与澄清 | 截止时间、提交方式、已发布答疑的编号与内容 | 错过时效、与最新要求冲突 |
③ 清单核对与漏项检查:四维交叉比对
清单 vs 图纸:清单列了项,图纸上有量;图纸有做法,清单没列项——后者就是漏项嫌疑。 清单 vs 技术规范:规范里要求了某道工序(比如界面处理、养护、检测),清单里找不到对应项。 清单 vs 招标答疑:答疑修改了做法或补充了内容,清单未同步。 清单 vs 措施项目:技术标里写的施工方案会带出措施费(降水、支护、交通导改、临时设施),这些是否进了措施项目清单。
④ 施工组织设计初稿:AI 给骨架,人写血肉
⑤ 报价测算、指标对比与风险条款:AI 做比对,人做判断
四、一张表:投标环节 × AI 用途 × 人工复核点

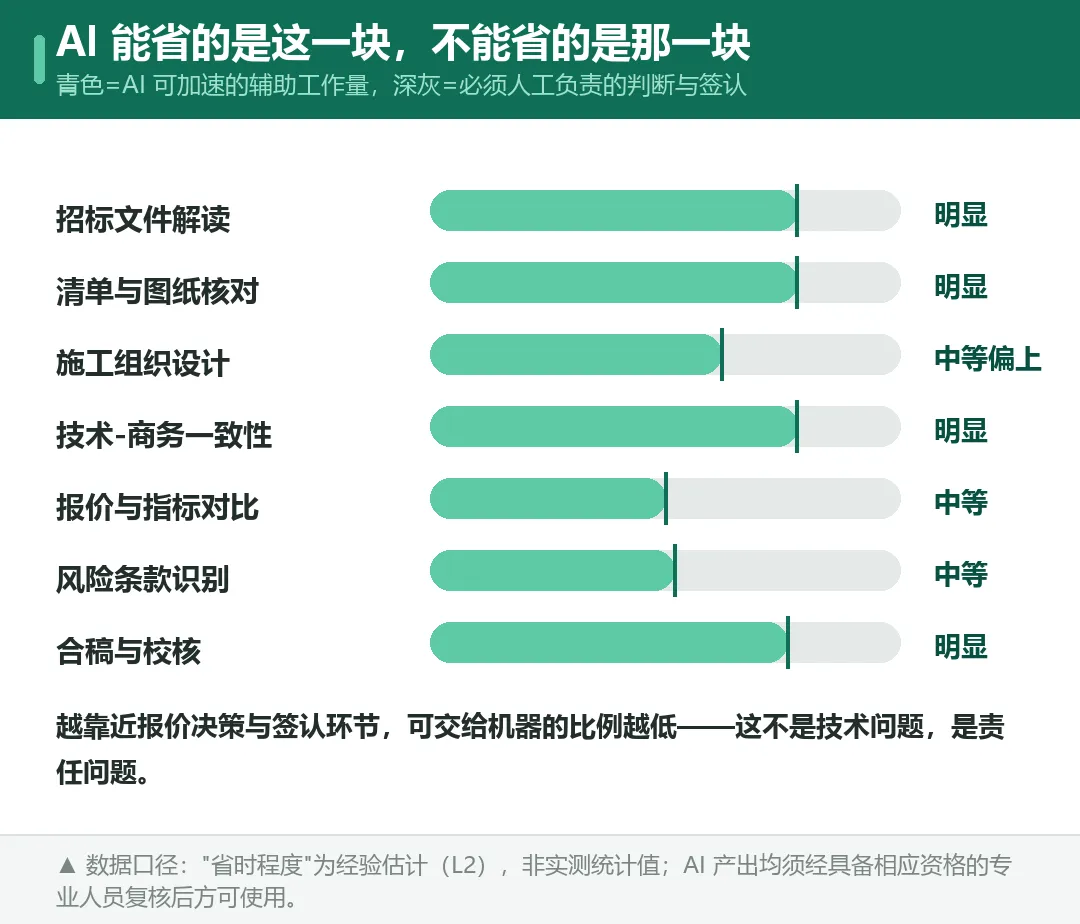

投标环节 | AI 能做的事 | 必须人工复核的点 | 省时程度 |
招标文件解读 | 全文提取资格条件、废标条款、工期节点,生成对照表 | 条款是否提取完整、页码与原文是否一致、废标条款逐条人工确认 | 明显 |
清单与图纸核对 | 清单/图纸/规范/答疑四维比对,列出疑似漏项 | 疑似项是否成立、是否报价、是否需提答疑 | 明显 |
施工组织设计 | 通用章节初稿、格式统一、术语一致性检查 | 场地布置、关键工序、专项方案、进度资源,必须人写 | 中等偏上 |
技术-商务一致性 | 交叉检查设备、人员、工期、品牌是否对得上 | 不一致项的最终修改选择 | 明显 |
报价与指标对比 | 指标库横向对比、含量分析、敏感性测算 | 定额套用、取费标准、最终报价决策 | 中等 |
风险条款识别 | 标记工期、变更、调价、付款、质保等条款并分级 | 风险是否可接受、是否提答疑或谈判 | 中等 |
合稿与校核 | 目录、页码、编号、错别字、前后引用一致性检查 | 实质性内容与签字盖章 | 明显 |

可以直接照做的几件事
先建自己的指标库:把过往中标与结算项目的单方指标、主要材料含量整理成表,这是 AI 做对比的基准,没有它,AI 只能做格式活。 做一张"废标条款必核清单"模板:让 AI 每次输出同样结构,人工逐条打钩确认,形成固定动作。 清单核对走四维交叉:清单—图纸—规范—答疑,每次投标跑一遍,输出待确认问题清单。 技术标与商务标做一致性检查:封标前必做,用 AI 跑一遍,人工确认修改项。 给 AI 的输出定"复核签字"规则:哪几类输出必须谁签字才能进标书,写进内部流程。 留出人工时间:AI 省下的时间不要全部换成"多投几个标",至少留一部分给现场踏勘和报价决策。
