当前位置:首页>文档>08.08-案例专项(八)_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_06-水利《案例专项班》李想、陈灵利KL推荐_李想

08.08-案例专项(八)_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_06-水利《案例专项班》李想、陈灵利KL推荐_李想

  • 2026-02-11 21:26:56 2026-02-06 01:03:48

文档预览

08.08-案例专项(八)_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_06-水利《案例专项班》李想、陈灵利KL推荐_李想
08.08-案例专项(八)_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_06-水利《案例专项班》李想、陈灵利KL推荐_李想
08.08-案例专项(八)_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_06-水利《案例专项班》李想、陈灵利KL推荐_李想
08.08-案例专项(八)_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_06-水利《案例专项班》李想、陈灵利KL推荐_李想
08.08-案例专项(八)_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_06-水利《案例专项班》李想、陈灵利KL推荐_李想
08.08-案例专项(八)_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_06-水利《案例专项班》李想、陈灵利KL推荐_李想
08.08-案例专项(八)_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_06-水利《案例专项班》李想、陈灵利KL推荐_李想
08.08-案例专项(八)_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_06-水利《案例专项班》李想、陈灵利KL推荐_李想
08.08-案例专项(八)_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_06-水利《案例专项班》李想、陈灵利KL推荐_李想
08.08-案例专项(八)_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_06-水利《案例专项班》李想、陈灵利KL推荐_李想
08.08-案例专项(八)_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_06-水利《案例专项班》李想、陈灵利KL推荐_李想
08.08-案例专项(八)_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_06-水利《案例专项班》李想、陈灵利KL推荐_李想
08.08-案例专项(八)_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_06-水利《案例专项班》李想、陈灵利KL推荐_李想
08.08-案例专项(八)_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_06-水利《案例专项班》李想、陈灵利KL推荐_李想
08.08-案例专项(八)_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_06-水利《案例专项班》李想、陈灵利KL推荐_李想
08.08-案例专项(八)_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_06-水利《案例专项班》李想、陈灵利KL推荐_李想
08.08-案例专项(八)_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_06-水利《案例专项班》李想、陈灵利KL推荐_李想
08.08-案例专项(八)_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_06-水利《案例专项班》李想、陈灵利KL推荐_李想
08.08-案例专项(八)_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_06-水利《案例专项班》李想、陈灵利KL推荐_李想
08.08-案例专项(八)_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_06-水利《案例专项班》李想、陈灵利KL推荐_李想
08.08-案例专项(八)_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_06-水利《案例专项班》李想、陈灵利KL推荐_李想
08.08-案例专项(八)_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_06-水利《案例专项班》李想、陈灵利KL推荐_李想
08.08-案例专项(八)_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_06-水利《案例专项班》李想、陈灵利KL推荐_李想
08.08-案例专项(八)_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_06-水利《案例专项班》李想、陈灵利KL推荐_李想
08.08-案例专项(八)_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_06-水利《案例专项班》李想、陈灵利KL推荐_李想
08.08-案例专项(八)_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_06-水利《案例专项班》李想、陈灵利KL推荐_李想
08.08-案例专项(八)_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_06-水利《案例专项班》李想、陈灵利KL推荐_李想
08.08-案例专项(八)_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_06-水利《案例专项班》李想、陈灵利KL推荐_李想
08.08-案例专项(八)_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_06-水利《案例专项班》李想、陈灵利KL推荐_李想
08.08-案例专项(八)_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_06-水利《案例专项班》李想、陈灵利KL推荐_李想
08.08-案例专项(八)_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_06-水利《案例专项班》李想、陈灵利KL推荐_李想
08.08-案例专项(八)_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_06-水利《案例专项班》李想、陈灵利KL推荐_李想
08.08-案例专项(八)_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_06-水利《案例专项班》李想、陈灵利KL推荐_李想
08.08-案例专项(八)_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_06-水利《案例专项班》李想、陈灵利KL推荐_李想
08.08-案例专项(八)_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_06-水利《案例专项班》李想、陈灵利KL推荐_李想
08.08-案例专项(八)_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_06-水利《案例专项班》李想、陈灵利KL推荐_李想
08.08-案例专项(八)_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_06-水利《案例专项班》李想、陈灵利KL推荐_李想
08.08-案例专项(八)_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_06-水利《案例专项班》李想、陈灵利KL推荐_李想
08.08-案例专项(八)_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_06-水利《案例专项班》李想、陈灵利KL推荐_李想
08.08-案例专项(八)_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_06-水利《案例专项班》李想、陈灵利KL推荐_李想
08.08-案例专项(八)_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_06-水利《案例专项班》李想、陈灵利KL推荐_李想
08.08-案例专项(八)_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_06-水利《案例专项班》李想、陈灵利KL推荐_李想
08.08-案例专项(八)_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_06-水利《案例专项班》李想、陈灵利KL推荐_李想

文档信息

文档格式
pdf
文档大小
0.744 MB
文档页数
43 页
上传时间
2026-02-06 01:03:48

文档内容

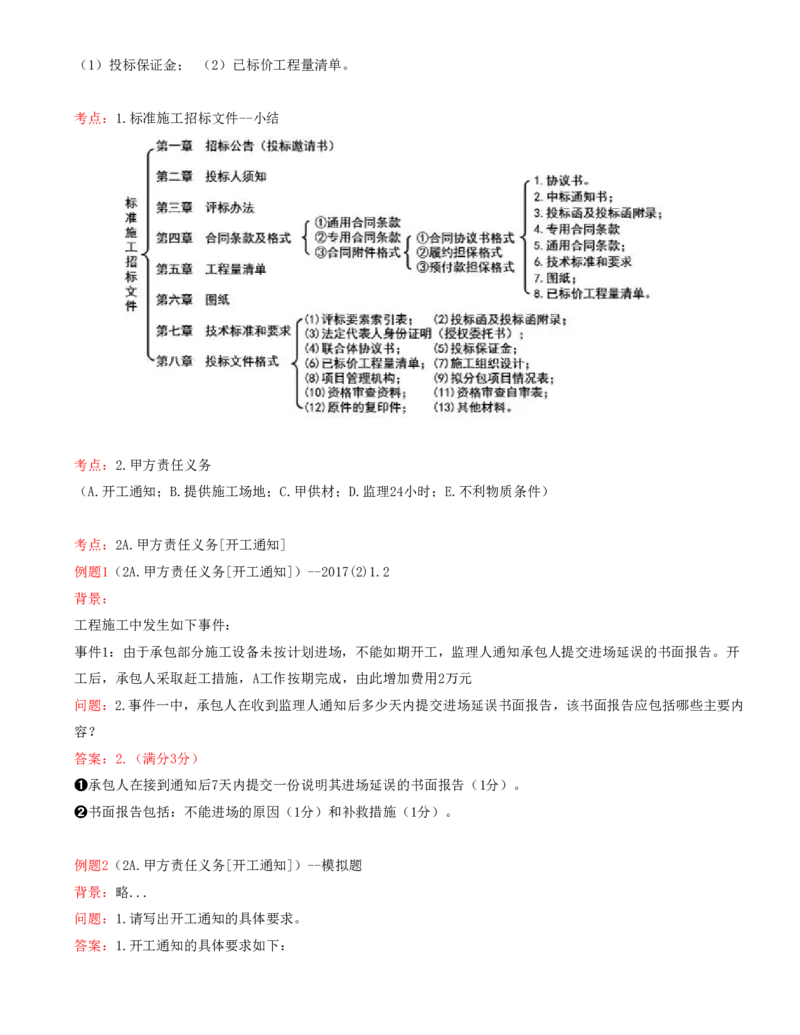

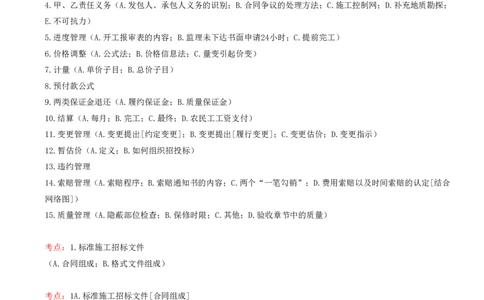

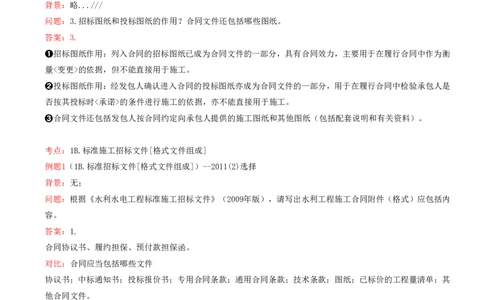

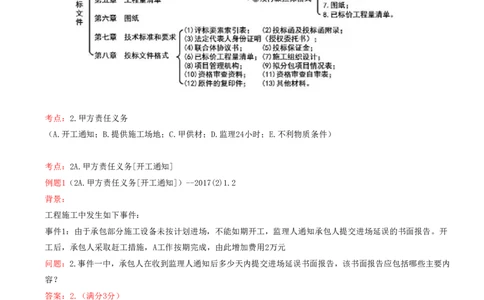

模块15 10.2 工程合同管理[模块15] [模块15]案例考点:(十五类44个高频考点) 1.标准施工招标文件(A.合同组成;B.格式文件组成) 2.甲方责任义务(A.开工通知;B.提供施工场地;C.甲供材;D.监理24小时;E.不利物质条件) 3.乙方责任(A.履约担保;B.换项目经理的要求;C.乙供材) 4.甲、乙责任义务(A.发包人、承包人义务的识别;B.合同争议的处理方法;C.施工控制网;D.补充地质勘探; E.不可抗力) 5.进度管理(A.开工报审表的内容;B.监理未下达书面申请24小时;C.提前完工) 6.价格调整(A.公式法;B.价格信息法;C.量变引起价变) 7.计量(A.单价子目;B.总价子目) 8.预付款公式 9.两类保证金退还(A.履约保证金;B.质量保证金) 10.结算(A.每月;B.完工;C.最终;D.农民工工资支付) 11.变更管理(A.变更提出[约定变更];B.变更提出[履行变更];C.变更估价;D.变更指示) 12.暂估价(A.定义;B.如何组织招投标) 13.违约管理 14.索赔管理(A.索赔程序;B.索赔通知书的内容;C.两个“一笔勾销”;D.费用索赔以及时间索赔的认定[结合 网络图]) 15.质量管理(A.隐蔽部位检查;B.保修时限;C.其他;D.验收章节中的质量) 考点:1.标准施工招标文件 (A.合同组成;B.格式文件组成) 考点:1A.标准施工招标文件[合同组成] 例题1(1A.标准施工招标文件[合同组成])--2010(1)4.4 背景:无 问题:4.投标人甲与招标人签订的总承包合同应当包括哪些文件? 答案:4.(满分4分) 协议书;中标通知书;投标报价书;专用合同条款;通用合同条款;技术条款;图纸;已标价的工程量清单;其 他合同文件。 (每项1分,满分4分)例题2(1A.标准施工招标文件[合同组成])--2022(1)3.3 背景:事件三:评标公示结束后,招标人与投标人丙(以下称施工单位丙)签订施工总承包合同。本合同相关合 同文件见下表,各合同文件解释合同的优先次序序号分别为一至八。 表3 合同文件解释合同的优先次序 文件编号 文件名称 优先次序序号 1 协议书 一 2 图纸 3 技术标准和要求 4 中标通知书 5 通用合同条款 6 投标函及投标函附录 7 专用合同条款 8 已标价工程量清单 八 问题:3.事件三表3中,文件编号2~7分别对应的解释合同的优先次序序号是多少? 答案:3.(满分6分) 2→七、3→六、4→二、5→五、6→三、7→四。(每项1分) 1 协议书 一 2 图纸 七 3 技术标准和要求 六 4 中标通知书 二 5 通用合同条款 五 6 投标函及投标函附录 三 7 专用合同条款 四 8 已标价工程量清单 八 例题3(1A.标准施工招标文件[合同组成])--(模拟题) 背景:某水利工程施工项目,发包人依据《水利水电工程标准施工招标文件》(2009年版),与施工单位签订了施工合同,投标函中的工期为280天,协议书中的工期为240天。 问题:1.该工程的合同工期应为多少天? 为什么? 答案:1. 该工程的合同工期为240天。 理由:根据《水利水电工程标准施工招标文件》(2009年版),除合同另有规定外,解释合同的优先顺序中,协 议书优先于投标函。因此,合同工期应以协议书中的工期为准。 例题4(1A.标准施工招标文件[合同组成])--2023(2B)(考生版) 背景:略.../// 问题:3.招标图纸和投标图纸的作用?合同文件还包括哪些图纸。 答案:3. ➊招标图纸作用:列入合同的招标图纸已成为合同文件的一部分,具有合同效力,主要用于在履行合同中作为衡 量<变更>的依据,但不能直接用于施工。 ➋投标图纸作用:经发包人确认进入合同的投标图纸亦成为合同文件的一部分,用于在履行合同中检验承包人是 否按其投标时<承诺>的条件进行施工的依据,亦不能直接用于施工。 ➌合同文件还包括发包人按合同约定向承包人提供的施工图纸和其他图纸(包括配套说明和有关资料)。 考点:1B.标准施工招标文件[格式文件组成] 例题1(1B.标准招标文件[格式文件组成])--2011(2)选择 背景:无; 问题:根据《水利水电工程标准施工招标文件》(2009年版),请写出水利工程施工合同附件(格式)应包括内 容。 答案:1. 合同协议书、履约担保、预付款担保函。 对比:合同应当包括哪些文件 协议书;中标通知书;投标报价书;专用合同条款;通用合同条款;技术条款;图纸;已标价的工程量清单;其 他合同文件。 例题2(1B.标准招标文件[格式文件组成])--2011(2)3.1 背景:某投标人递交的投标文件部分内容如下: 1.投标文件由投标函及附录、授权委托书(含法定代表人证明文件)、项目管理机构、施工组织设计、资格审查 资料、拟分包情况表和其他两项文件组成。 问题:1.根据背景资料,指出该投标文件的组成文件中其他两项文件名称。 答案:1.(满分4分)(1)投标保证金; (2)已标价工程量清单。 考点:1.标准施工招标文件--小结 考点:2.甲方责任义务 (A.开工通知;B.提供施工场地;C.甲供材;D.监理24小时;E.不利物质条件) 考点:2A.甲方责任义务[开工通知] 例题1(2A.甲方责任义务[开工通知])--2017(2)1.2 背景: 工程施工中发生如下事件: 事件1:由于承包部分施工设备未按计划进场,不能如期开工,监理人通知承包人提交进场延误的书面报告。开 工后,承包人采取赶工措施,A工作按期完成,由此增加费用2万元 问题:2.事件一中,承包人在收到监理人通知后多少天内提交进场延误书面报告,该书面报告应包括哪些主要内 容? 答案:2.(满分3分) ➊承包人在接到通知后7天内提交一份说明其进场延误的书面报告(1分)。 ➋书面报告包括:不能进场的原因(1分)和补救措施(1分)。 例题2(2A.甲方责任义务[开工通知])--模拟题 背景:略... 问题:1.请写出开工通知的具体要求。 答案:1.开工通知的具体要求如下:(1)监理人应在<开工日期>7天前向承包人发出<开工通知>。监理人在发出开工通知前应获得发包人同意。 (2)承包人应在开工日期后尽快施工。接到开工通知后14天内未按进度计划要求及时进场组织施工,监理人可 通知承包人在接到<通知>后7天内提交一份说明其进场延误的书面报告,报送监理人。书面报告应说明不能及时 进场的原因和补救措施,由此增加的费用和工期延误责任由承包人承担。 考点:2B.甲方责任义务[提供施工场地] 例题1(2B.甲方责任义务[提供施工场地])--2019(2)4.1 背景: 施工过程中发生如下事件: 事件1:发包人根据合同约定按时向承包人提供了施工场地范围图和施工场地有关资料。 问题:1.事件1中发包人提供的施工场地范围图应明确哪些主要内容?施工场地有关资料包括哪些? 答案:1. ➊发包人提供的施工场地范围图应标明场地范围内永久占地与临时占地的范围和界限。 ➋施工场地有关资料包括:向承包人提供施工场地内的工程地质图纸和报告,以及地下障碍物图纸等施工场地有 关资料,并保证资料的真实、准确、完整。 例题2(2B.甲方责任义务[提供施工场地])--2020(1)1.1 背景: 某水利工程地处北方集中供暖城市,主要施工内容包括分期导流及均质土围堰工程、基坑开挖(部分为岩石开挖)、 基坑排水、混凝土工程。工程实施过程中发生如下事件: 事件一:项目法人向施工单位提供了水文、气象、地质资料,还提供了施工现场及施工可能影响的毗邻区域内的 地下管线资料。 问题:1.事件一中,项目法人向施工单位提供的地下管线资料可能有哪些? 答案:1. 供水、排水、供电、供气、供热、通信、广播电视等地下管线资料。 考点:2C.甲方责任义务[甲供材] 例题1(2C.甲方责任义务[甲供材])--2014(1)4.3 背景:(实操题) 某大(2)型泵站工程施工招标文件根据《水利水电工程标准施工招标文件》(2009年版)编制。专用合同条款 规定:钢筋由发包人供应,投标人按到工地价3800元/吨计算预算价格,税前扣除; 问题:3.除名称、价格和扣除方式外,专用合同条款中关于发包人供应钢筋还需明确哪些内容? 答案:3.(满分5分) 规格(1分),数量(1分),交货方式(1分),交货地点(1分)和计划交货日期(1分)等。发包人提供材料和工程设备时,应注意以下几点: ➊发包人提供的材料和工程设备,应在<专用合同>条款中写明材料和工程设备的①名称、②规格、③数量、④价 格、⑤交货方式、⑥交货地点、⑦计划交货日期等。 甲供材,材料费的处理办法 (8)材料费的处理有两种办法:(知识点) ①材料费<包含在>承包人签约合同价中 根据合同约定的计量规则计量(通常以监理人批准的领料计划作为领料和扣除的依据),按约定的材料预算价格 [x](通常比该材料供应商中标价[y]低)作为扣除价,由发包人在工程进度支付款中扣除发包人供应材料费。 ②材料费<不包括>在承包人签约合同价中 合同规定材料预算价格及其损耗率的计入和扣回方式,承包人只获得该材料预算价格带来的<管理费>率滚动产生 的费用,材料费由发包人直接向材料供应商支付。 背景:某大(2)型泵站工程施工招标文件根据《水利水电工程标准施工招标文件》(2009年版)编制。专用合 同条款规定:钢筋由发包人供应,投标人按到工地价3800元/吨计算预算价格,税前扣除,(该钢筋供应商中标 价为3858.2元/吨计)。 某投标人编制的投标文件部分内容如下: 1.已标价工程量清单中,钢筋制作与安装单价分析如表4所示。 表 4 钢筋制作与安装单价分析表 单位:1t 编号 名称及规格 单位 数量 单价(元) 合计(元) 备注 1 直接费 4724.53 1.1 基本直接费 4354.41 1.1.1 人工费 120.70 (1) 甲 工时 2.32 6.91 16.03 (2) 高级工 工时 6.48 6.43 41.67 (3) 中级工 工时 8.1 5.47 44.31 (4) 乙 工时 6.25 2.99 18.69 1.1.2 材料费 元 4165.70 (1) 钢筋 t 1.05 3858.2 4051.11 (2) 钢丝 Kg 4 5.7 22.80 (3) 丙 Kg 7.22 7 50.24 (4) 其他材料费 41.25 1 41.25 1.1.3 机械使用费 68.011.2 其他直接费 368.12 2 间接费 188.98 3 企业利润 196.54 4 扣除钢筋材料价 元 丁 5 税金 元 戊 税率取 3.22% 合同执行单价 元 1156.12 表 4 钢筋制作与安装单价分析表 单位:1t 编号 名称及规格 单位 数量 单价(元) 合计(元) 备注 1 直接费 4724.53 1.1 基本直接费 4354.41 1.1.1 人工费 120.70 (1) 甲 工时 2.32 6.91 16.03 1.1.2 材料费 元 4165.70 (1) 钢筋 t ( ) (2) 钢丝 Kg 4 5.7 22.80 (3) 丙 Kg 7.22 7 50.24 (4) 其他材料费 41.25 1 41.25 2 间接费 188.98 3 企业利润 196.54 4 扣除钢筋材料价 元 ( ) 丁 5 税金 元 戊 税率取 3.22% 合同执行单价 元 1156.12 问题:2.根据“钢筋制作与安装单价分析表”回答下列问题: (1)指出甲、乙、丙分别代表的名称; (2)计算扣除钢筋材料价(丁)和税金(戊)(保留两位小数); (3)说明钢筋的数量取为“1.05”、单价取为“3858.2”的理由。答案:2.(满分7分) ➊甲:工长(1分);乙:初级工(1分);丙:焊条(1分)。 ➋3990.00(1分),36.07(1分)。 备注:直接工程费+间接费+利润=5110.05,假定扣除钢筋材料价为 x,则有(5110.05-x)×(1+3.22%)=1156.12, 由此可得 x=3990.00 ➌损耗系数(1分),钢筋投标单价(1分)。 考点:2D.甲方责任义务[监理24小时] 例题(2D.甲方责任义务[监理24小时])--模拟题 背景: 在机电设备安装期间,由于台风原因,把高压电线吹断后直接裸露在施工现场道路上,针对这种情况,被授权的 监理人员当场签发临时书面指示。 问题:4.针对背景资料中发生的紧急情况,承包人在紧急情况下执行临时书面指示应履行哪些程序? 答案:4. 在紧急情况下,总监理工程师或被授权的监理人员可以当场签发临时书面指示,承包人应遵照执行。承包人应在 24小时内,向监理人发出书面确认函。监理人在收到书面确认函后24小时内未予答复的,该书面确认函应被视为 监理人的正式指示。 考点:2E.甲方责任义务[不利物质条件] 例题1(2E.甲方责任义务[不利物质条件])--2014(2)1.4 背景: 事件2:岸坡开挖过程中,遇到局部深层淤泥层,该情况在发包人提供的地质资料中未能反映。承包人及时向发 包人和监理人进行汇报,并采取措施进行了处理。F工作实际持续时间为40天。承包人以<不利物质条件>为缘由, 提出延长工期和增加费用的要求。发包人认为该事件应按<不可抗力事件>处理,同意延长工期,补偿部分费用。 问题:4.对事件2中事件性质的界定,你认为是发包人正确,还是承包人正确?说明理由。 答案:4.(满分3分) ➊承包人正确。(1分) ➋理由:不利物质条件的特征为不可预见,可以处理,本事件属于不利物质条件(1分);而不可抗力事件的特 征为不可预见,不可避免,不能克服。(1分) ➌总结对比:不利物质条件、不可抗力、补充地质探勘 不利物质条件:一不一客(不能预测,可以避免,可以克服); 不可抗力:三不一客(不能预测,不能避免,不能克服); 补充地质探勘:都没有责任,为谁服务、为谁补充,谁出钱。考点:3.乙方责任 (A.履约担保;B.换项目经理的要求;C.乙供材) 考点:3A.乙方责任[履约担保] 例题(3A.乙方责任[履约担保])--2013(2)3.1 背景: 某泵站土建工程招标文件依据《水利水电工程标准施工招标文件》(2009年版)编制。招标文件约定: 3.若签约合同价低于投标最高限价的20%时,履约保证金由签约合同价的10%提高到15%; 问题:1.指出招标文件约定中的不妥之处。 答案:1.(满分4分) (3)履约保证金超过10%(或:履约保证金提高到15%)不妥(1分); 考点:3B.乙方责任[换项目经理的要求] 例题1(3B.乙方责任[换项目经理的要求])--2017(1)2.2 背景: 事件二:项目经理因患病经常短期离开施工现场就医。鉴于项目经理健康状况,承包人按合同规定履行相关程序 后,更换了项目经理。 问题:2.根据事件二,分别说明项目经理短期离开施工现场和承包人更换项目经理应履行的程序。 答案:2.(满分4分) ➊项目经理短期离开施工现场应履行的程序:事先征得监理人同意(1分),并委派代表代行其职责(1分)。 ➋承包人更换项目经理应办理手续:事先应征得发包人同意(1分);于2013年2月11日前(或在变更14天前)(1 分)通知(报告)发包人和监理人。 (本题是2016(1)、2017(1)2.2、2019(2)4.2案例) 例题2(3B.乙方责任[换项目经理的要求]) 背景:事件1:工程实施到第3个月时,本工程的项目经理调动到企业任另职,此时承包人向监理人提交了更换项 目经理的申请。拟新任本工程项目经理人选当时正在某河道冶工程任项目经理,因建设资金落实导致该河道整治 施工暂停已有135天,河道整治工程的建设单位同意项目经理调走。 问题:2.指出纠正事件1中承包人更换项目经理做法的不妥之处。 问题:3.根据《注册建造量执业管理办法(试行)》,事件1中拟新本工程项目经理的人选是否违反建造师执业 的相关规定?说明理由。 答案:2.(满分2分) 不妥之处。本工程的项目经理调动到企业任另职,此时承包人向监理任提交了更换项目经理的申请。 改正:承包人更换项目经理应事先征得发包人同意,并应在更换14天前通知发包人和监理人。3.(满分2分) 不违反建造师执业相关要求。理由:根据注册建造师不得同时担任两个及以上建设工程施工项目负责人。发生下 列情形之一的除外:因非承包方原因致使工程项目停工超过120天(含)经建设单位同意的。本题中是由于建设 资金未落实导致的暂停,且已有138天超过了120天,并且已经征得了该工程建设单位的同意,故满足规定要求。 考点:3C.乙方责任[乙供材] 例题1(3C.乙方责任[乙供材])--2017(1)3.1 背景: 某大(2)型水库枢纽工程由混凝土面板堆石坝、泄洪洞、电站等建筑物组成。工程在实施过程中发生如下事件: 事件一:根据合同约定,本工程的所有原材料由承包人负责提供。在施工过程中,承包人严格按合同要求完成原 材料的采购与验收工作。 问题:1.事件一中,承包人在原材料采购与验收工作上应履行哪些职责和程序? 答案:1.(满分6分) ➊采购要求:承包人首先应按专用合同条款的约定,将各项材料的供货人及品种、规格、数量和供货时间等报送 监理审批(2分)。同时,承包人向监理提交材料的质量证明文件,并满足合同约定的质量标准(2分)。 ➋验收程序: 承包人应按合同约定和监理的指示,进行材料的抽样检验,检验结果提交监理(1分)。 承包人会同监理共同进行交货验收,并做好记录,经鉴定合格的材料方能验收入库(1分)。 考点:4.甲、乙责任义务 (A.发包人、承包人义务的识别;B.合同争议的处理方法;C.施工控制网;D.补充地质勘探;E.不可抗力) 考点:4A.甲、乙责任义务[发包人、承包人义务的识别] (四道例题) 例题1(4A.甲、乙责任义务[甲、乙识别])--2011(1)4.3 背景:经过评标,投标人B中标,发包人与投标人B签订了施工承包合同,合同条款中关于双方的义务有如下内容: (1)负责办理工程开工报告报批手续; (2)负责提供施工临时用地; (3)负责编制施工现场安全生产预案; (4)负责管理暂估价项目承包人; (5)负责组织竣工验收技术鉴定; (6)负责提供工程预付款担保; (7)负责投保第三者责任险。 问题:3.背景资料合同条款列举的双方义务中,属于承包人义务的有哪些?答案:3.(满分4分) 属于承包人义务的有: (3)负责编制施工现场安全生产预案(1分); (4)负责管理暂估价项目承包人(1分); (6)负责提供工程预付款担保(1分); (7)负责投保第三者责任险(1分)。 例题2(4A.甲、乙责任义务[甲、乙识别])--2018(2)3.4 背景: 4.合同双方义务条款中,部分内容包括:①组织单元工程质量评定;②组织设计交底;③提出变更建议书;④负 责提供施工供电变压器高压端以上供电线路;⑤提交支付保函;⑥测设施工控制网;⑦保持项目经理稳定性。 问题:4.合同双方义务条款中,属于承包人的义务有哪些? 答案:4.(本小题4分,答条款序号或内容均可) ①组织单元工程质量评定;③提出变更建议书;⑥测设施工控制网;⑦保持项目经理稳定性。(多答、错答不给 分) 例题3(4A.甲、乙责任义务[甲、乙识别])--2020(2)4.3 背景: 事件3:合同谈判时,合同双方围绕项目经理是否应该履行下述职责进行商讨;①组织提交开工报审表;②组织 编制围堰工程专项施工方案,并现场监督实施;③组织开展二级安全教育培训;④组织填写质量缺陷备案表;⑤ 签发工程质量保修书;⑥组织编制竣工财务决算;⑦组织提交完工付款申请单。 问题:3.事件3的职责中,哪些属于项目经理职责范围? 答案::3. 属于项目经理职责范围的是:①组织提交开工报审表;③组织开展二级安全教育培训;⑦组织提交完工付款申请 单。 例题4(4A.甲、乙责任义务[甲、乙识别])--2012(1)3.2 背景: 承包人编制并经监理人批准的进度计划为: 第1~4个月进行土方工程施工,第5个月开始浇筑混凝土,混凝土采用拌合站拌合(拌合站安装、调试需1个月时 间完成)。 工程开工后,承包人根据监理人批准的进度计划,立即组织进场了部分设备,其中包括:挖掘机2台,推土机2台, 自卸汽车10辆,拌合站1套。监理单位按合同发布了开工令。 工程实施过程中,发生了下列事件:事件一:工程开工后,由于征地工作受阻未及时提供施工场地,使土方工程开工滞后1个月,承包人提出了书面 索赔意向书报送监理人。监理人签收了意向书,并指示承包人调整土方工程施工进度计划,混凝土浇筑施工计划 不变。承包人提出的设备索赔费用包括2台挖掘机、2台推土机、10辆自卸汽车和1套拌合站进场后1个月的闲置费 用。 问题:2.指出事件一中承包人的索赔要求是否合理?索赔的费用组成是否合理?并分别说明理由。 答案:2. 1)承包人的索赔要求合理。理由:提供施工场地是发包人的责任。 2)索赔的费用组成不合理。理由:拌合站闲置按计划不在事件一的影响之内。 考点:4B.甲、乙责任义务[合同争议的处理方法] 例题1(4B.甲、乙责任义务[合同争议])--2016(1)2.4 背景:事件三:坝顶道路施工中,项目法人要求设计单位将坝顶水泥混凝土路面变更为沥青混凝土路面。因原合 同中无相同及类似工程,施工单位向监理工程师提交了沥青混凝土路面报价单。总监理工程师设定后调低单价。 施工单位认为价格过低,经协商未果,为维护自身利益隧停止施工,并书面通知监理工程师。 问题:4.事件三中,施工单位停工的做法是否正确?施工单位可通过哪些途径来维护自身权益? 答案:4.(满分4分) 1)施工单位停工的做法不正确(1分); 2)可以通过以下途径维护自身权益:提请争议评审组评审(1分)、仲裁(1分)、诉讼(1分)。 对比: 考点:4C.甲、乙责任义务[施工控制网] 例题1(4C.甲、乙责任义务[施工控制网])--2018(1)2.2 背景: 事件二:承包人完成施工控制网测量后,按监理人指示开展了抽样复测: (1)发现因发包人提供的某基准线不准确,造成与此相关的数据均超过允许误差标准,为此监理人指示承包人 对发包人提供的基准点、基准线进行复核,并重新进行了施工控制网的测量,产生费用共计3万元,增加工作时 间5天;<补充:本工作是关键线路> (2)由于测量人员操作不当造成<施工控制网>数据异常,承包人进行了测量修正,修正费用0.5万元,增加工作时间2天。针对上述两种情况承包人提出了延长工期和补偿费用的索赔要求。 问题:2.事件二中,承包人应获得的索赔有哪些?简要说明理由。 答案:2.(满分4分) 1)承包人应获得的索赔有:延长工期5天(1分),补偿费用3万元(1分)。 2)理由: ①发包人提供的基准线不准确是发包人责任,应予补偿(1分); ②测量人员操作不当是承包人责任,不予补偿(1分)。 例题2(4C.甲、乙责任义务[施工控制网])--2020(2)3.2 背景: 施工过程中发生如下事件: 事件1:承包人收到发包人提供的测量基准点等相关资料后,开展了施工测量,并将施工控制网资料提交监理人 审批。 问题:2.事件1中,除测量基准点外,发包人还应提供哪些基准资料?承包人应在收到发包人提供的基准资料后 多少天内向监理人提交施工控制资料? 答案:2. ➊除测量基准点外,发包人还应提供基准线和水准点及其相关资料。 ➋承包人应在收到上述资料后的28天内,将测施的施工控制网资料提交监理人审批。 考点:4D.甲、乙义务[补充地质勘探] 例题1(4D.甲、乙义务[补充地质勘探])--2010(1)2.1 背景: 事件1:在导流设计前,施工单位在围堰工程位置进行了补充地质勘探,支付勘探费2万元。施工单位按程序向监 理单位提交了索赔意向书和索赔申请报告。索赔金额为2.2万元(含勘探费2万元,管理费、利润各0.1万元)。 问题:1.事件1中,施工单位可以获得索赔费用是多少?说明理由。 答案:1.(满分4分) 施工单位可以获得索赔的费用是零(或不可以获得)(2分)。 施工单位为其临时工程所需进行的补充地质勘探,其费用由施工单位承担(2分)。 (本题是2023(2B)4.3案例题) 例题2(4D.甲、乙义务[补充地质勘探])--2007(1)4.4 背景:(部分题干和问题) 编号 工程名称 合同工程量 设计图示寸 结算 备注 1 基坑降水 12 15 结算金额计入补充勘探费用3万元问题:4.指出施工期第1月结算工程量清单中结算工程量(金额)不妥之处,并说明理由。 答案:4.(共7分) ①补充勘探费用不应计入(1分)。承包人为其临时工程所需进行的补充勘探费用由承包人自行承担(1分)。 例题3(4D.甲、乙义务[补充地质勘探])--2022(1B)1.2 (记忆) 背景:无。 问题:2.费用索赔,桩位破坏和地质补勘。 答案:略.../// 考点:4E.甲、乙责任义务[不可抗力] 例题1(4E.甲、乙责任义务[不可抗力])--2021(2B)2.2 背景: 事件1:受新冠影响,2020年2月1日至3月1日暂停施工期间,承包人按监理人要求<照管>在建工程。疫情缓解后, 监理人向承包人发出复工指令,要求采取赶工措施保证工程按期完成,承包人提交了赶工报告和修订后的施工进 度计划等。提出了增加在建工程照管费用10万元和赶工费用50万元的要求。 问题:2.事件1中,缩短哪几项工作的持续时间对赶工最为有效?判断承包人提出增加费用的要求是否合理,说 明理由。 答案:2. (1)略...///。 (2)承包人提出增加费用的要求合理。理由:新冠疫情属于不可抗力。承包人应发包人要求采取赶工措施增加 的费用及由于不可抗力造成的现场照管费用可予以赔偿。 例题1(4E.甲、乙责任义务[不可抗力])--教材内容 不可抗力导致的损失由合同双方按以下<原则>承担: (1)永久工程,包括已运至施工场地的材料和工程设备的损害,以及因工程损害造成的第三者人员伤亡和财产 损失由<发包人>承担。 (2)承包人设备的损坏由<承包人>承担。 (3) 发包人和承包人<各自承担>其人员伤亡和其他财产损失及其相关费用。 (4)承包人的停工损失由<承包人>承担,但停工期间应监理人要求照管工程和清理、修复工程的金额由<发包人> 承担。 (5)不能按期完工的,应合理延长工期,承包人不需支付逾期完工违约金。发包人要求赶工的,承包人应采取 赶工措施,赶工费用由<发包人>承担。 例题2(4E.甲、乙责任义务[不可抗力])--2022(1)2.4背景: 工程施工进入冬季遭遇了<合同约定>的异常恶劣的气候条件,监理机构下达暂停施工指令,造成鱼道箱涵、进出 口闸室两项工作均推迟30天完成。承包人按照索赔程序向发包人提出了30天的工期索赔。 问题:4.指出承包人提出的工期索赔要求是否合理,说明理由。 答案:4.(满分4分) 承包人提出的工期索赔合理。(2分) 理由:异常恶劣的气候条件下应合理延长工期。鱼道箱涵工作为关键工作。(2分) (考试<现场>特别<难>的一道题目,难是难在<考语文>) 考点:5.进度管理 (A.开工报审表的内容;B.监理未下达书面申请24小时;C.提前完工) 考点:5A.进度管理[开工报审表的内容] 例题1(5A.进度管理[开工报审表的内容])--2015(1)2.1 背景:(实操题) 事件一:工程开工前,承包人按要求向监理人提交了开工报审表,并做好开工前的准备,工程如期开工。 问题:1.写出事件一中承包人提交的开工报审表主要内容。 答案:1.(满分4分) 承包人提交开工报审表的主要内容是按合同进度计划正常施工所需的施工道路、临时设施、材料设备、施工人员 等施工组织措施的落实情况(2分)以及工程进度安排(2分)。 (本题是:2015(1)2.1、2021(2AS)1.2、2024(1)案例题) 考点:5B.进度管理[监理未下达书面申请24小时] 例题(5B.进度管理[监理未下达24小时])--2013(1)2.4 背景: 在机电设备安装期间,当地群众因征地补偿款未及时兑现,聚众到工地阻挠施工,并挖断施工进场道路,导致施 工无法进行,监理单位未及时作出暂停施工指示。经当地政府协调,事情得到妥善解决。施工单位在暂停施工1 个月后根据监理单位通知及时复工。问题:4.针对背景资料中发生的暂停施工情况,承包人在暂停施工指示方面应履行哪些程序? 答案:4.(满分4分) 由于发包人的原因发生暂停施工的紧急情况,且监理人未及时下达暂停施工指示的,承包人可先暂停施工,并及 时向监理人提出暂停施工的书面请求(2分)。 监理人应在接到书面请求后的24小时内予以答复, 逾期未答复的,视为同意承包人的暂停施工请求(2分)。 考点:5C.进度管理[提前完工] 例题(5C.进度管理[提前完工])--2020(2BS)3.5 背景:略... 问题:5.提前完工协议还应包括哪些内容? 答案::5. 提前完工协议内容: (1)提前的时间和修订后的进度计划。 (2)承包人的赶工措施。 (3)发包人为赶工提供的条件。 (4)赶工费用(包括利润和奖金)。 考点:6.价格调整 (A.公式法;B.价格信息法;C.量变引起价变) 考点:6A.价格调整[公式法] 例题1(6A.价格调整[公式法])--2013(1)4.4 背景: 2.第四章合同条款及格式 ①仅对水泥部分进行价格调整,价格调整按公式: △P=P(A+B×F/F-1)计算(相关数据依据中标人投标函附录价格指数和权重表,其中△P代表需调整的价格 0 t 0 差额,P指付款证书中承包人应得到的已完成工程量的金额)。 0 经过评标某投标人中标,与发包人签订了施工合同,投标函附录价格指数和权重如表4所示。 表 4 中标人投标函附录价格指数和权重表 权重 价格指数 可调因子 定值权重 变值权重 基本价格指数 现行价格指数 水泥 90% 10% 100 103 工程实施中,三月份经监理审核的结算数据如下:已完成<原合同>工程量清单金额300万元,扣回预付款10万元, 变更金额6万元(未按<现行价格>计价)。 问题:4.分别说明工程质量保证金扣留、预付款扣回及变更费用在价格调整计算时,是否应计入P?计算3月份需 0调整的水泥价格差额△P。 答案:4.(满分4分) 预付款扣回不计入(1分);工程质量保证金扣留不计入(1分);变更(未按现行价格计价)计入(1分)。 需调整的价格差额△P=(300+6)×[90%+10%×(103/100)-1]=0.92 万(1分)。 例题2(6A.价格调整[公式法])--2013(1)4.3 背景: 2.第四章合同条款及格式 ①仅对水泥部分进行价格调整,价格调整按公式: △P=P(A+B×F/F-1)计算(相关数据依据中标人投标函附录价格指数和权重表,其中△P代表需调整的价格差 0 t 0 额,P指付款证书中承包人应得到的已完成工程量的金额)。 0 问题:3.指出背景材料价格调整公式中A、B、F、F所代表的含义。 t 0 答案:3. A代表定值权重或不调部分权重; B代表可调因子的变值权重或可调部分的权重; F代表可调因子的现行价格指数,或付款证书相关周期最后一天的前42天的可调因子的价格指数; t F代表可调因子的基本价格指数,或基准日期的可调因子的价格指数。 0 考点:6B.价格调整[价格信息法] 例题1(6B.价格调整[价格信息法])--2020(2)4.4 背景:某..///土方工程所含子目为单元,对柴油进行调差,调差子目完工后,若其施工期间工程所在造价信息 (月刊)载明的柴油价格平均值超过中标价中柴油价格的5%时,超出5%以上部分予以调差。招标及合同管理过程 中发生如下事件: 事件4:中标价中,土方开挖工程柴油消耗定额为0.14kg/m3,柴油价格3元/Kg。土方开挖工程施工期4个月,合同 工程量100000m3,实际开挖工程量110000m3,按施工图纸计算的工程量为108000m3。施工期间工程所在地造价信息 (月刊)载明的4个月柴油价格分别为3.0元/kg、3.2元/kg、3.5元/kg、3.1元/kg。 某水利工程以已标价工程量清单中土方工程所含子目为单元,对柴油进行调差,调差子目完工后,若其施工期间 工程所在造价信息(月刊)载明的柴油价格平均值超过中标价中柴油价格的5%时,超出5%以上部分予以调差。招 标及合同管理过程中发生如下事件: 事件4:中标价中,土方开挖工程柴油消耗定额为0.14kg/m3,柴油价格3元/Kg。土方开挖工程施工期4个月,合同 工程量100000m3,实际开挖工程量110000m3,按施工图纸计算的工程量为108000m3。施工期间工程所在地造价信息 (月刊)载明的4个月柴油价格分别为3.0元/kg、3.2元/kg、3.5元/kg、3.1元/kg。 问题:4.事件4中,土方开挖子目应当按哪个工程量进行计量?说明理由。分析计算该子目承包人应得的调差金 额(单位;元,保留小数点后两位)。答案:4. (1)略.../// ; (2)见下内容 4个月柴油平均价格:(3.0元+3.2元+3.5+3.1元)=3.2元/Kg; 每kg材料价格调差额:3.2-3×1.05=0.05元/Kg 每m3柴油调差价格:0.14kg/m3×0.05元/Kg=0.007元/m3; 承包人应得的调差金额:108000m3×0.007元/m3=756.00元。 理由:△P=P-max(P,P)×(1±r%) 0 1 2 △P=当月最新价-投标时的价格×(1±r%) 例题2(6B.价格调整[价格信息法])--2019(1)4.6 背景: 事件三:合同条款中,价格调整约定如下: 1.对水泥、钢筋、油料三个可调因子进行价格调整; 2.价格调整计算公式为△M =[P-(1±5%)P]×W,式中△M代表需调整的价格差额,P代表可调因子的现行价 0 格,P代表可调因子的基本价格,W代表材料用量。 0 问题:6.事件三中,为了价格调整的计算,还需约定哪些因素? 答案:6.(满分5分)(实操题)(超纲) 水泥、钢筋、油料三个可调因子代表性材料选择(1分); 价格调整时间(频次)(1分); 变更、索赔项目的价格调整问题(1分); 价格调整依据的造价信息(1分); 可调因子现行价格和基本价格的具体时间约定(1分)。 考点:6C.价格调整[量变引起价变] 例题1(6C.价格调整[量变引起价变])--2021(2B)2.3 背景: 发包人与承包人签订的施工合同约定: (1)合同工期为195天,在一个非汛期完成; (2)“堤防填筑”子目经监理人确认的工程量超过合同工程量15%时,超过部分的单价调整系数为0.95。 事件2:“堤防填筑”子目的合同单价为23.00元/m³,合同工程量为1.3万m³。按施工图纸计算工程量为1.543 万m³。 问题:3.事件2中,“堤防填筑”子目应结算的工程量为多少?说明理由,计算该子目应结算的工程款。 计算过程: 1.543万m³=(1.3万m³)+(0.195万m³)+(0.048万m³)答案:3. ➊略...///。 ➋合同工程量为1.3万m³,确认的工程量超过了合同工程量的15%,超过部分单价应予调低。 不调价部分工程量为:1.3×(1+15%)=1.495万m³ 调价部分工程量为:1.543-1.3×(1+15%)=0.048万m³。 该子目应结算的工程款:(23元/m³×1.3万m³)+(23元/m³×0.195万m³)+(23元/m³×0.95×0.048万m³)=35.4338 万元。 例题2(6C.价格调整[量变引起价变])--2025(2)2.2 背景: 合同约定:已标价工程量清单中基坑开挖工程量为3万m³,其综合单价为15元/m³,当实际完成工程量超过已标价 工程量清单中工程量15%以上时,超过15%部分的综合单价调整为12元/m³:工期提前承包人可获得赶工费用,标 准为1万元/天,工期延误则承包人需支付逾期违约金,标准为1万元/天。 工程施工过程中发生如下事件: 事件一:由于基坑开挖后揭露的地质条件变化,基坑开挖工程量实际为4万m³,并推迟6天完成。 问题:1.根据图2,计算计划总工期并指出关键线路;根据事件一计算与合同约定工程量相比增加部分的工程费 用。 答案:1. ➊略.../// ➋ 原工程费用:15元/m³×3万m³=45万元; 现工程费用:15×(3×1.15)+12×(4-3×1.15)=58.35万元; 增加部分的工程费用:58.35-45=13.35万元。 考点:7.计量(A.单价子目;B.总价子目) 考点:7.计量(A.单价子目;B.总价子目)--知识点 ➊单价子目的计量 工程量为<估算工程量>。结算工程量是承包人<实际完成的>,并按合同<约定的计量方法进行计量>的工程量。 ➋总价子目的计量 (1)总价子目的计量和支付应以总价为基础,不因价格调整因素而进行调整。 承包人<每月><实际完成的工程量>,是进行工程<目标管理>和<控制进度支付>的依据。 (4)除变更外,总价子目的工程量是承包人用于结算的最终工程量。 考点:7A.计量[单价子目]例题1(7A.计量[单价子目])-- 2007(1)4.4 (1/3) 背景: 事件3:按照施工进度计划,施工期第1月承包人应当完成基坑降水、基坑开挖(部分)和基础处理(部分)的任 务,除基坑降水是承包人应完成的临时工程总价承包项目外,其余均是单价承包项目,为了确定基坑降水方案, 承包人对基坑降水区域进行补充勘探,发生费用3万元,施工期第1月末承包人申报的结算工程量清单如下表所示: 合同 结算 按设计图示寸计 编号 工程或费用名称 单位 工程量 工程量 备注 算的工程量 (金额) (金额) 结算金额计入<补充勘探 1 基坑降水 万元 12 15 费>用3万元 结算工程量按设计图示 基坑 尺寸计算的工程量加上 2 m3 10000 11500 12500 土方开挖 不可避免的施工超挖量 1000m3 以合同工程量作为结算 3 基础处理 m3 1000 950 1000 工程量 问题:4.指出施工期第1月结算工程量清单中结算工程量(金额)不妥之处,并说明理由。 答案:4.(共7分)(3/3) ①补充勘探费用不应计入(1分)。承包人为其临时工程所需进行的补充勘探费用由承包人自行承担(1分)。 [知识点:补充地质勘探][知识点:总价子目计量] ②不可避免的土方开挖超挖量不应计入(1分)。该费用已包含在基坑土方开挖单价中(1分)。[知识点:造价 实施阶段的计量知识] ③以合同工程量作为申报结算工程量有错误(1分)。合同工程量是合同工程估算工程量(1分),结算工程量应 为按设计图示尺寸计算的有效实体方体积量(1分)。[知识点:单价子目计量] 例题2(7A.计量[单价子目])-- 2020(2)4.4 背景:事件4:中标价中,土方开挖工程柴油消耗定额为0.14kg/m3,柴油价格3元/Kg。土方开挖工程施工期4个月, 合同工程量100000m3,实际开挖工程量110000m3,按施工图纸计算的工程量为108000m3。施工期间工程所在地造价 信息(月刊)载明的4个月柴油价格分别为3.0元/kg、3.2元/kg、3.5元/kg、3.1元/kg。 问题:4.事件4中,土方开挖子目应当按哪个工程量进行计量?说明理由。分析计算该子目承包人应得的调差金 额(单位;元,保留小数点后两位)。 答案:4. (1)土方开挖子目应当按<施工图纸>计算的工程量108000m3进行计量。 理由:一般土方开挖按<施工图纸>所示开挖轮廓尺寸计算的有效自然方体积以立方米为单位计量,按《工程量清单》相应项目有效工程量的每立方米工程单价支付。其中,已标价工程量清单中的单价子目工程量为估算工程量。 结算工程量是承包人实际完成的,并按合同约定的计量方法进行计量的工程量。 (2)略... 例题3(7A.计量[单价子目])--2021(2B)2.3 背景:发包人与承包人签订的施工合同约定:(1)合同工期为195天,在一个非汛期完成;(2)“堤防填筑” 子目经监理人确认的工程量超过合同工程量15%时,超过部分的单价调整系数为0.95。 事件2:“堤防填筑”子目的合同单价为23.00元/m³,合同工程量为1.3万m³。按施工图纸计算工程量为1.543 万m³。承包人实际完成工程量为1.58万m³。 问题:3.事件2中,“堤防填筑”子目应结算的工程量为多少?说明理由,计算该子目应结算的工程款。 答案:3. (1)“堤防填筑”子目应结算的工程量为1.543万m ? 理由:堤防填筑按施工图纸计量,按《工程量清单》相应项目有效工程量的每立方米工程单价支付。施工图纸计 算工程量为1.543万m³,此部分应作为经监理人确认的工程量,即为结算工程量。 (2)略...。 例题4(7A.计量[单价子目])-- 2023(1)4.4 背景: 事件三:南干渠隧洞<设计>衬砌8635m³,<实际>用量12223.55m³。完工后,施工单位乙向监理单位提交混凝土衬 砌子目完工付款申请单,申请以12223.55m³计量。 问题:4.事件三,支付不妥之处。 答案:4. 申请工作量12223.55m3不妥,单价子目的计量,已标价工程量清单中的单价子目工程量为估算工程量。结算工程 量是承包人实际完成的,并按合同约定的计量方法进行计量的工程量。 考点:7B.计量[总价子目](3道例题) 例题1(7B.计量[总价子目])--2018(2)3.2 (1/4) 背景:某堤防工程合同估算价2000万元,工期1年。招标人依据《水利水电工程标准施工招标文件》(2009年版) 编制招标文件,部分内容摘录如下: 2.临时工程为<总价>承包项目,总价承包项目应进行子目分解。临时房屋建筑工程中,投标人除考虑自身的<生 产用房>、生活用房外,还需要考虑发包人、监理人、设计单位办公和生活用房。 某投标人按要求填报了“近5年完成的类似工程业绩情况表”,提交了相应的业绩证明资料。总价承包项目中临 时房屋建筑工程子目分解见表3。 表3 总价承包项目分解表 子目:临时房屋建筑工程序 工程项目 单价 单位 数量 合价(元) D 号 或费用名称 (元/m2) 临时房屋 164000 建筑工程 1 A m2 100 80 8000 第一个月支付 2 B m2 800 150 120000 按第一月70%、第二个月30%支付 3 C m2 120 300 36000 第一个月支付 问题:2.临时房屋建筑工程子目分解表中,填报的工程数量起何作用?指出A、B、C、D所代表的内容。 答案:2.(本小题5分) 1) ➊总价承包项目分解表中的工程数量是除变更外,承包人用于<结算的最终工程量>(1分); ➋另外一种答法:承包人(每月)(实际完成的工程量),是进行工程(目标管理)和(控制进度支付)的依据。 2)略...(4分)。 解析:➊总价承包项目分解表中的工程数量是<除变更>外,承包人用于<结算的最终工程量>(1分); ➋承包人(每月)(实际完成的工程量),是进行工程(目标管理)和(控制进度支付)的依据。 表3 总价承包项目分解表 子目:临时房屋建筑工程 序 工程项目 1月 2月 3月 单位 数量 号 或费用名称 (实际) (实际) (实际) 临时房屋 建筑工程 1 A m2 100 40 50 60 施工前 施工后 施工后 施工后 (0月0日) (1月底) (2月底) (3月底) 例题2(7B.计量[总价子目])--2012(2)1.3 (1/2) 背景: 事件1:编制投标报价文件时,通过工程量复核,把<措施项目>清单中围堰工程量12000m3修改为10000m3,并编制 了单价分析表如下。 事件3:2011年11月,围堰施工完成,实际工程量为13000m3,在当月工程进度款支付申请书中,围堰工程结算费用计算为13000×7.38=95940元。 问题:3.事件3中,围堰工程结算费用计算是否正确,说明理由;如不正确,给出正确结果。 答案:3.(满分5分)) 1)不正确(1分),因为措施项目是总价承包(2分)。 1)[我的答案]不正确(1分),因为措施项目是总价承包,总价承包项目分解表中的工程数量是除变更外,承包 人用于[结算的最终工程量](2分)。 2)围堰结算费用应为10000(1分)×7.38=73800元(1分)。 例题3(7B.计量[总价子目])--2015(1)4.1 (1/2) 背景:关于<总价>子目的计量和支付方面内容如下: ①除价格调整因素外,总价子目的计量与支付以总价为基础,不得调整; ②承包人应按照工程量清单要求对总价子目进行分解; ③总价子目的工程量是承包人用于结算的最终工程量; ④承包人实际完成的工程量仅作为工程目标管理和控制进度支付的依据; ⑤承包人应按照批准的各总价子目支付周期对已完成的总价子目进行计量。 问题:1.根据事件一,指出投标报价有关规定中的疑问和不妥之处。指出并改正总价子目计量和支付内容中的不 妥之处。 答案:(满分4分) 总价子目的计量与支付内容中的不妥之处有: ①除价格调整因素外,总价子目的计量与支付应以总价为基础不妥(1分);改正:总价子目的计量与支付应以 总价为基础不因价格调整因素而改变(1分)。 ③总价子目的工程量是承包人用于结算的最终工程量不妥(1分);改正:除变更外,总价子目的工程量是承包 人用于结算的最终工程量(1分)。 考点:8.预付款公式(四道例题) 例题1(8.预付款公式)--导入题 解析: 2010(1)案例题; 2012(1)案例题; 2014(1)案例题; 2015(1)案例题; 2018(1)案例题; 2020(1)案例题; 2024(1)案例题; 2022(2A)案例题;2022(2B)案例题。 例题:2012(1)2.5(模板题)(改编)背景:合同规定:(1)签约合同价为2800万元,工期17个月,自2008年11月1日至2010年3月30日。 (2)开工前发包人向承包人按签约合同的10%支付工程预付款,预付款的扣回与还清按公式 计算,F 为20%、F 为90%。 1 2 (3)从第一个月起,按进度款的5%扣留工程质量保证金。 事件二:至2009年11月份,累计完成合同工程量2422万元。监理人确认的2009年12月份完成工程量清单中的项目 总计224万元。 例题2(8.预付款公式)--2012(1)2.5(模板题) 问题:5.根据事件二,分别计算2010年12月份的工程进度款、工程预付款扣回额、工程质量保证金扣留额、发包 人应支付的工程款。 答案:5.预付款支付:口诀,六步走! 第一步 计算预付款总额 2800万元×10%=280万元; 第二步 计算本月进度款 224万元; 第三步 计算本月质保金 224×5%=11.2万元; 第一次 R =(2422-2800×20%)×(2800×10%/[(90%-20%)×2800]=266 11 套用两次预付款 套公式 万元; 第四步 扣回公式,结果与 第二次 R =(2422+224-2800×20%)×(2800×10%)/[(90%-20%)× 第一步比较 12 套公式 2800]=298万元; 计算本月 第12个月扣款:298-266=32万元;(×) 第五步 预付款扣回金额 第12个月扣款:280-266=14万元;(√) 第六步 计算本月应支付工程款 (即(2)-(3)-(5)),198.8万元(224-14-11.2=198.8万元)。 例题3(8.预付款公式)--2020(1)4.5(预测) 背景:投标人乙中标承建该项目,合同总价19600万元。合同中约定:工程预付款按签约合同价的10%支付,开工 前由发包人一次性付清:工程预付款按照公式 ,其中F=20%,F=80%;承包人缴纳 1 2 的履约保证金兼具工程质量保证金功能,施工进度付款中不再扣留质量保证金。 事件二:截至工程开工后的第10个月末,承包人累计完成合同金额14818万元,第11个月经项目法人和监理单位 审核批准的合同金额为1450万元。 问题:5.根据事件二,计算第11个月的工程预付款扣还金额和承包人实得金额。(单位:万元,计算结果保留两位小数) 答案:5. A=19600万元×10%=1960(万元); 第11个月的工程款=1450(万元); C =14818+1450=16268(万元),即C >15680(万元)(19600×80%); 11 11 所以11月份工程预付款扣还金额=(1960)-(1816.33)=143.67(万元)。 承包人实得金额=1450-143.67=1306.33(万元)。 例题4(8.预付款公式)--2022(2B)3.4(1/5) 背景: 依据《水利水电工程标准施工招标文件》编制招标文件。发包人与承包人签订的施工合同约定; (1)合同工期为210天,在一个非汛期完成; (2)签约合同价为680万元; (3)工程预付款为签约合同价的10%;开工前一次性支付,按 ,(其中,F=80%, 2 F=20%)扣回; 1 (4)提交履约保证金,不扣留质量保证金。 事件2:由于发包人未按期提供施工图纸,导致混凝土防渗墙推迟10天开始,承包人按监理人的指示采取赶工措 施保证按期完成。截至2021年2月份,累计已完成合同额442万元;3月份完成(原计划)合额87万元,混凝土防 渗墙的<赶工费>用为5万元,且无工程变更及根据合同应增加或减少金额。承包人按合同约定向监理人提交了2021 年3月份的进度付款申请及相应的支持性证明。 问题:4.计算事件2中2021年3月份的工程预付款的扣回金额;除没有产生费用的内容外,承包人提交的2021年3 月份<进度付款申请单内容>还有哪些?相应的金额分别为多少万元?(计算结果保留小数点后1位) 答案:4.(满分10分) ➊A=680×10%=68.0万元; 因为(65.5万元)<(68万元),所以3月份的工程预付款扣回金额为:65.5-51.0=14.5万元。(3分)➋进度付款申请单内容及相应的金额,略///...(7分)。 建工出版社答案: 考试小技巧: 本题属于,出题老师,考核B问题,误伤了A问题,考试遇到,想法越单纯越接近答案。 问题:4.计算事件2中工程预付款的扣回金额;除没有产生费用的内容外,承包人提交的2021年3月份<进度付款 申请单内容>还有哪些?相应的金额分别为多少万元? 考点:9.两类保证金退还 (A.履约保证金;B.质量保证金) 考点:9.两类保证金退还(A.履约保证金;B.质量保证金) 知识点,汇总:(万事开头难,起点<完工>两个头,难上加难) ➊两个<完工>:完工验收<合格>日、完工<证书>颁发日; ➋两本<书>:质量<保修>书、质量保修责任<终止>证书; ➌两个<保证金>:28天退<履约>保证金、30天退<质保>金; ➍两个<结算>:<完工>结算、<最终>结算; ➎两个<交>:工程<交>接、工程移<交>(终点的终点)。➏补充,每月:工程进度付款(<每月>结算)。 考点:9A.两类保证金退还[履约保证金] 例题1(9A.两类保证金退还[履约保证金])--2014(2)4.5 背景:(改编) 事件4:本工程闸门、启闭机制造与安装为一个合同标,2011年9月1日通过了该合同工程<完工验收>,9月16日颁 布合同工程<完工证书>;项目法人于计划退还了履约担保金。 问题:5.根据《水利水电工程标准施工招标文件》(2009年版),请指出事件4中项目人退还履约担保金的时间。 完工验收合格日 2011年9月01日 完工证书颁发日 2011年9月16日 答案:5. 履约保证金退还应在2011年9月17日至10月14日期间(合同工程完工证书颁发后28天内)。 考点:9B.两类保证金退还[质量保证金] 例题1(9B.两类保证金退还[质量保证金])--2014(2)4.5 背景:(改编) 事件4:本工程闸门、启闭机制造与安装为一个合同标,2011年9月1日通过了该合同工程完工验收,9月16日颁布 合同工程完工证书;项目法人于计划退还了质量保证金。 问题:5.根据《水利水电工程标准施工招标文件》(2009年版),请指出事件4中项目人退还质量保证金的时间。 完工验收合格日 2011年9月01日 完工证书颁发日 2011年9月16日 答案:5. 质量保证金应在2012年8月30日之后30日内退还。 例题2(9B.两类保证金退还[质量保证金])--2018(1)5.5(1/5) 背景: 事件五:承包人已按发包人要求提交履约保证金。合同支付条款中,工程质量保证金的相关规定如下: 条款1:工程建设期间,每月在工程进度支付款中按3%比例预留<质量保证金>,总额不超过工程价款结算总额的 3%; 条款2:工程质量保修期间,以现金、支票、汇票方式预留工程质量保证金的,预留总额为工程价款<结算总额> 的5%;以银行保函方式预留工程质量保证金的,预留总额为工程价款<结算总额>的3%; 条款2+:工程质量保修期间,以银行保函方式预留工程质量保证金的,预留总额为<合同总额>的3%; 条款3:质量保证金担保期限从通过工程<竣工验收>之日起计算;条款3+:质量保证金担保期限从通过工程<完工验收证书>颁发日开始计算; 条款4:工程质量保修期限内,由于承包人原因造成的缺陷,处理费用超过工程质量保证金数额的,发包人还可 以索赔; 条款5:工程质量保修期满时,发包人将在30个工作日内将工程质量保证金及利息退回给承包人。 问题:5.根据《建设工程质量保证金管理办法》(建质〔2017〕138号)和《水利水电工程标准施工招标文件》 (2009年版),事件五工程质量保证金条款中,不合理的条款有哪些?说明理由。 答案:5.(满分6分) 1)条款1不妥(1分)。工程建设期间,承包人已提交履约保证金的,每月工程进度支付款不再预留工程质量保 证金(1分);(知识点Ⓐ:两金不共存) 2)条款2不妥(1分)。以现金、支票、汇票方式预留工程质量保证金的,预留总额亦不应超过工程价款结算总 额的3%(1分);(知识点Ⓑ:质保金的比例) 2)条款2+不妥。质量保证金的预留总额不应超过工程价款结算总额的3%;(知识点Ⓒ:质保金的基数) 3)条款3不妥(1分)。工程质量保证金担保期限从通过合同工程完工验收之日起计算(1分)。(知识点Ⓓ:保 修的起点) 3)条款3+不妥。工程质量保证金担保期限从通过合同工程完工验收之日起计算。(知识点Ⓓ:保修的起点) 例题3(9B.两类保证金退还[质量保证金])--2019(2)4.4 背景:合同约定:(1)签约合同价为860万元,工期11个月,2016年12月1日开工;(2)质量保证金为签约合同 价的3%,质量保证金在合同工程①完工验收和②缺陷责任期满后<分两次>退还,每次退还50%;(3)缺陷责任期 为一年;(4)逾期完工违约金为签约合同价的3.5‰/天。 事件3:2017年11月20日签发的合同工程完工证书中注明合同工程完工验收时间(实际完工日期)为2017年11月8 日。 事件4:在缺陷责任期内,为修补工程缺陷,经发包人同意,承包人动用了质量保证金6万元整。监理人确认在缺 陷责任期满后项目达到质量标准,缺陷责任期按期终止。 问题:4.针对事件3和事件4,提出质量保证金退还的时间并计算金额(单位:万元,保留小数点后两位)。 答案:4. 质量两类保证金退还与金额分别为: ➊第一次退还时间:2017年11月8日; 第一次退还金额:860×3%×50%=12.90万元; ➋第二次退还时间:2018年11月7日; 第二次退还金额:(860×3%×50%)-(6万元)=6.90万元。 (这题不是考教材规范,是考核小学三年级文字应用题) 例题4(9B.两类保证金退还[质量保证金])--2021(2B)4.3背景: 事件2:合同约定,在完工结算时,工程质量保证金按照《住房城乡建设部财政部关于印发<建设工程质量保证金 管理办法>的通知》(建质(2017)138号)规定的最高比例一次性扣留。完工结算时,施工单位甲按规定节点时 间提交了完工付款申请单。监理人审核后,形成了完工结算汇总表,发包人予以认可,并在规定节点时间内将应 支付款项支付完毕。 表4 某水闸除险加固工程施工标完工结算汇总表 项目名称:某水闸除险加固工程施工标 合同编号XXX-SG-01 承包人申报金额 监理审核金额 序号 工程项目或费用 合同金额(元) 备注 (元) (元) 一 A 13100000 12850000 12830000 1 建筑工程 7200000 7100000 7080000 1.C为新增管理用 房所需费用; 2 机电设备安装 2100000 2050000 2050000 2.措施项目中包含 3 B 3800000 3700000 3700000 D,D取建筑安装工 程费的2%,专款专 二 措施项目 2162000 2157000 2156600 用。 三 C 1000000 1000000 四 索赔费用 0 0 五 合计 15262000 16007000 15986600 问题:3.计算本合同应扣留的工程质量保证金金额。(单位:元,保留小数点后两位) 答案:3. 应扣留的质量保证金为:(15986600)×3%=479598元。 考点:10.结算 (A.每月;B.完工;C.最终;D.农民工工资支付) 考点:10.结算(A.每月;B.完工;C.最终)--总框架 类别 提交时间 内容 退还时间截至本次付款周期末已实施工程的价 监理人收到申请单后的14天内完成核 进度款 款;应增加和扣减的变更、索赔和其他 查,出具经发包人签认的进度付款证书; 每个付款周期末 申请单 金额;扣减的质量保证金;应支付的预 发包人在监理人收到申请单后的28天 付款和扣减的返还预付款。 内付款。 监理人收到申请单后的14天内完成核 应在合同工程完 完工结算合同总价、发包人已支付承包 完工付款 查;发包人14天内审核,出具经发包人 工证书颁发后28 人的工程价款、应支付的完工付款金 申请单 签认的完工付款证书;发包人应在监理 天内 额。 人出具付款证书后的14天内付款。 监理人收到申请单后的14天内完成核 工程质量保修责 最终结清 查;发包人14天内审核,出具经发包人 任终止证书签发 申清单 签认的付款证书;发包人应在监理人出 后 具付款证书后的14天内付款。 考点:10A.结算[每月] 例题1(10A.结算[每月])--模拟题 背景:无; 问题:1.请写出进度款申请单内容。 答案:1. 截至本次付款周期末已实施工程的价款;应增加和扣减的变更、索赔和其他金额;扣减的质量保证金;应支付的 预付款和扣减的返还预付款。 例题2(10A.结算[每月])--2022(2B)3.4(1/3) 背景:.../// (4)提交履约保证金,不扣留质量保证金。 事件2:由于发包人未按期提供施工图纸,导致混凝土防渗墙推迟10天开始,承包人按监理人的指示采取赶工措 施保证按期完成。截至2021年2月份,累计已完成合同额442万元;3月份完成合同额87万元,混凝土防渗墙的赶 工费用为5万元,且无工程变更及根据合同应增加或减少金额。承包人按合同约定向监理人提交了2021年3月份的 进度付款申请及相应的支持性证明。 问题:4.计算事件2中2021年3月份的工程预付款的扣回金额;除没有产生费用的内容外,承包人提交的2021年3 月份进度付款<申请单内容>还有哪些?相应的金额分别为多少万元?(计算结果保留小数点后1位) 答案:4.(满分10分) ➊3月份的工程预付款扣回金额为:65.5-51.0=14.5万元。(计算过程,略...///。)(3分) ➋进度付款申请单:除了①预付款的扣回金额或支付金额,还应包括:②截至本次付款周期末已经实施工程的价 款,③变更金额、④索赔金额、⑤应扣减的质量保证金、⑥根据合同应增加和扣减的其他金额。(3分)(本问是:2022(2B)3.4、2024(2A)3.3、2024(1B)5.4案例) ➌进度付款申请单金额除了①本月的预付款扣回金额14.5万元,还包括,②截至本次付款周期末已经实施工程款 87.0万元;③变更金额、⑤应扣减的质量保证金、⑥应增加和扣减的其他金额为0.0万元,④索赔金额为5.0万元。 (4分) 考点:10B.结算[完工] 例题1(10B.结算[完工])--2020(2)3.4 背景: 事件3:水闸工程合同工程完工验收后,承包人向监理人提交了完工付款申请单,并提供相关证明材料。 问题:4.事件3中,承包人向监理人提交的完工付款申请单的主要内容有哪些? 答案:4. 完工付款申请单的主要内容:完工结算合同总价、发包人已支付承包人的工程价款、应扣留的质量保证金(二建 教材内容)、应支付的完工付款金额。 (本题:2016(2)1.5、2017(1)、2020(2)3.4、2022(2B)4.4案例) 例题2(10B.结算[完工])--2021(2B)4.4 背景: 事件2:合同约定,在完工结算时,工程质量保证金按照《住房城乡建设部财政部关于印发<建设工程质量保证金 管理办法>的通知》(建质〔2017〕138号)规定的最高比例一次性扣留。完工结算时,施工单位甲按规定节点时 间提交了完工付款申请单。监理人审核后,形成了完工结算汇总表,发包人予以认可,并在规定节点时间内将应 支付款项支付完毕。 问题:4.分别指出事件2中施工单位甲提交完工付款申请单和发包人支付应支付款的节点时间要求。 答案::4. (1)施工单位甲应在合同工程完工证书颁发后28天内,向监理人提交完工付款申请单。 (2)监理人在收到承包人提交的完工付款申请单后的14天内完成核查,报送发包人审核。 (3)发包人应在收到后14天内审核完毕,由监理人向承包人出具经发包人签认的完工付款证书。 考点:10C.结算[最终] 例题(10C.结算[最终])--知识点 1)最终结清申请单 工程<质量保修责任终止证书>签发后,承包人应按监理人批准的格式(提交)最终结清申请单。 2)最终结清证书和支付时间 (1)监理人收到承包人提交的最终结清申请单后的14天内,提出发包人应支付给承包人的价款送发包人审核并 抄送承包人。(2)发包人应在收到后14天内审核完毕,由监理人向承包人出具经发包人签认的最终结清证书。 (5)发包人应在监理人出具最终结清证书后的14天内,将应支付款支付给承包人。发包人不按期支付的,将逾 期付款违约金支付给承包人。 考点:10D.结算[农民工工资支付] 例题1(10D.结算[农民工工资支付])--2022(1)3.4 背景: 事件四:开工后施工单位丙按照《保障农民工工资支付条例》规定开设农民工工资专用账户,工程完工后,申请 注销农民工工资专用账户。 问题:4.事件四中,农民工工资专用账户的用途是什么?申请注销农民工工资专用账户的条件有哪些?申请注销 后其账户内的余额归谁所有? 答案:4.(满分4分) ➊农民工工资专用账户的用途是,专项用于支付该工程建设项目农民工工资(1分)。 ➋申请注销农民工工资专用账户的条件:工程完工,未拖欠农民工工资,公示30日后,可以提出申请(2分)。 ➌申请注销后账户内的余额施工单位丙所有(1分)。 (本题是:2022(1)3.4、2022(1B)4.3案例) 例题2(10D.结算[农民工工资支付])--2023(1)2.5 背景: 事件四:为保障分包单位农民工工资支付,双方在合同中约定如下: (1)存储农民工工资保障金 (2)编制农民工工资支付表 (3)配备劳资专管员 (4)对农民工进行实名登记 (5)将人工费及时足额拨付至农民工工资专用账户 (6)开通农民工工资专用账户 问题:5.事件四,哪些是施工总承包单位甲责任,哪些是施工分包单位乙责任。 答案:5. 施工单位甲(总包)责任:(1)、(3)、(4)、(6)。 施工单位乙(分包)责任:(2)、(4)。 (1)存储农民工工资保障金、(3)配备劳资专管员、(4)对农民工进行实名登记、(6)开通农民工工资专用 账户。 (2)编制农民工工资支付表。例题3(10D.结算[农民工工资支付])--2024(1)3.2 背景: 事件1:施工总承包单位项目部配备了劳资专管员,对分包单位劳动用工进行监督管理。 问题:2.事件1中,根据《保障农民工工资支付条例》,劳资专管员在监督管理过程中应掌握什么情况?审核什 么表? 答案:2. ➊劳资专管员,<掌握>施工现场用工、考勤、工资支付等情况; ➋劳资专管员,<审核>分包单位编制的农民工工资支付表。 考点:11.变更管理 (A.变更提出[约定变更];B.变更提出[履行变更];C.变更估价;D.变更指示) 考点:11A.变更管理[变更提出→Ⓐ约定变更] 例题1(11A.变更管理[提出→Ⓐ约定变更])--2016(2)3.5 背景: 本工程在实施过程中,涉及工程变更的双方往来函件包括(不限于):①变更意向书;②书面变更建议;③变更 指示;④变更报价书;⑤撤销变更意向书;⑥难以实施变更的原因和依据;⑦变更实施方案等。 问题:5.背景资料涉及变更的双方往来函件中,属于承包人发出的文件有哪些? 答案:(满分4分)(每项1分,多写错写不给分) ②书面变更建议;④变更报价书;⑥难以实施变更的原因和依据;⑦变更实施方案等。 (阅卷: ①变更意向书;②书面变更建议;④变更报价书; ⑤撤销变更意向书;⑥难以实施变更的原因和依据; ⑦变更实施方案等) (本题是2016(2)3.5、2024(2A)3.3案例) 例题2(11A.变更[提出→Ⓐ约定变更])--2024(2A)3.3 背景:事件三:...///。监理人将该方案调整按变更处理。变更过程中,承包人和监理人往来文件涉及①变更指 示、②变更意向书、③变更实施方案、④变更估价书等。 问题:3.事件三所列承包人和监理人往来文件中分别指出监理人和承包人发出的文件名称。 答案:3. ➊监理人发出文件名称:①变更指示、②变更意向书。 ➋承包人发出文件名称:③变更实施方案、④变更估价书。例题3(11A.变更管理[提出→Ⓐ约定变更])--模拟题 背景: 事件2:本工程开工后,监理就可能发生变更约定情形向承包人发出更意向书,承包人提交包括拟实施变更工作 的计划、措施和完工时间等内容的实施方案。 问题:5.根据事件2,请回答监理发出的变更意向书包含哪些内容? 答案:5. 变更意向书内容:变更的具体内容和发包人对变更的时间要求,并附必要的图纸和相关资料。 考点:11B.变更管理[变更提出→Ⓑ履行变更] 例题1(11B.变更[提出→Ⓑ履行变更])--2023(2B)4.4 背景:略...///() 问题:4.写出履行变更流程。(考生版) 答案:4. 监理人收到承包人书面建议后,应与发包人共同研究,确认存在变更的,应在收到承包人书面建议后的14天内作 出变更指示。经研究后不同意作为变更的,应由监理人书面答复承包人。(记忆技巧:0+14d) 例题2(11B.变更管理[提出→Ⓑ履行变更])--2013(2)1.4 背景: 事件4:翼墙底板<施工>中,为加快工程进度,施工单位自行将垫层和底板同时浇筑,并将垫层混凝土强度等级 提高到与底板相同。监理机构发现该问题后,发出监理指示要求整改。 问题:4.根据事件4,指出承包人做法的不妥之处,并简要说明理由。该事件(在施工)中若进行变更,应履行 什么程序? 答案:4.(满分4分) ➊自行将垫层和底板混凝土同时浇筑不妥(1分)。承包人须按设计要求施工,没有监理机构指示,承包人不得 擅自进行变更(1分)。 ➋该事件中若进行变更,由承包人向监理机构提交详细的变更申请报告(1分),经设计单位、发包人同意后, 监理机构向承包人发出变更指示(1分)。(老教材流程,新教材流程为0+14d) 例题3(11B.变更管理[提出→Ⓑ履行变更])--2010(2)1.3 背景: 事件1:2008年10月初,涵洞基坑开挖后发现地质条件与原勘察资料不符,涵洞地基为风化岩,且破碎严重。监 理单位指示施工单位暂停施工,并要求施工单位尽快提交处理方案。施工单位提交了开挖清除风化岩和水泥固结 灌浆两种处理方案。监理单位确定采用灌浆方案,并及时发出了书面变更通知。 问题:3.指出事件1中关于变更处理的不妥之处,并说明正确做法。答案:3.(满分5分) ➊不妥之处有监理单位要求施工单位提交处理方案;监理单位确定处理方案。(2分) ➋正确的做法是勘察单位进行补充勘察,提交勘察资料设计单位据此提交设计变更(处理方案);监理单位发出 变更通知。(3分) 考点:11C.变更管理[变更估价] 例题1(11C.变更管理[变更估价])--2020(1)4.4 背景: 工程实施期间发生如下事件: 事件一:施工过程中,发现实际地质情况与发包人提供的地质情况不同,经设计变更,新增了地基处理工程(合 同工程量清单中无地基处理相关子目)。各参建方及时办理了变更手续。 问题:4.写出事件一中变更工作的估价原则。 答案:4. 事件一中变更估价原则包括:①已标价工程量清单中无适用于变更工作的子目,但有类似子目的,可在合理范围 内参照类似子目的单价,由监理人商定或确定变更工作的单价;②已标价工程量清单中无适用或类似子目的单价, 可按照成本加利润的原则,由监理人商定或确定变更工作的单价。 (本题是2017(1)4.2、2020(1)4.4案例) 例题2(11C.变更管理[变更估价])--模拟题 背景:事件2:在施工过程中,根据监理单位的书面指示,施工单位进行了跨河公路桥基础破碎岩石开挖,但公 路桥报价清单中无此项内容。主体工程报价清单中有以下单价: (1)混凝土坝A:砂卵石、岩石地基开挖70元/立方米; (2)混凝土坝B:基础处理80元/立方米; (3)土石坝C:砂卵石、岩石地基开挖50元/立方米; (4)土石坝D:基础处理60元/立方米。 问题:3.在事件2中,如果从4个单价中选用的话,哪项单价最合理?说明理由 。 答案:3. Ⓐ选用(1)混凝土坝A的单价最合理。 Ⓑ理由: 根据《水利水电工程标准施工招标文件》(2009年版) ,工程量清单中无适用于变更工作的项目时,可在合理 范围内参照类似子目的单价作为变更估价的基础。混凝土坝A与“跨河公路桥基础破碎岩石开挖”最为类似,因 此选用混凝土坝A的单价最为合理。 例题3(11C.变更管理[变更估价])--模拟题知识点: ①承包人应在收到<变更指示或变更意向书>后14天内,向监理人提交<变更报价书>,报价内容应根据约定的估价 原则,详细开列...。 ②...///。 ③监理人收到承包人<变更报价书>后的14天内,根据约定的估价原则,商定或确定变更价格。 考点:11D.变更管理[变更指示] 例题1(11D.变更管理[变更指示])--2021(2A)1.4 背景: 事件二:坝体填筑Ⅱ需要方量60万m3。坝体填筑Ⅱ填筑前监理认为原来料场地剩余砂石料不合格,要求施工单位 更换料场地,新料场地运距增加0.5km,由此导致每天填筑工作量由10000m3/天降低到8000m3/天。填筑费用由26 元/m3增加到28元/m3。施工单位根据变更估价原则提出了工期和费用的索赔并按照要求提交了变更报价书。 问题:4.事件二中,施工单位可以索赔的工期和费用分别是多少?说明理由。补充变更报价书的内容。 答案:4. ➊略.../// ➋变更报价书,报价内容应根据约定的估价原则,详细开列变更工作的价格组成及其依据,并附必要的施工方法 说明和有关图纸。(记忆:<家族遗>传史,<司法途>径) 例题2(11D.变更管理[变更指示])--模拟题 背景:(实操题) 事件2:承包人在施工过程中主动要求变更,承包人向监理人提出书面变更建议。变更建议应阐明要求变更的依 据,并附必要的图纸和说明。监理人与发包人共同研究,确认存在变更,在收到承包人书面建议后的14天内作出 变更指示。 问题:5.根据事件2,请回答监理发出的变更指示包含哪些内容? 答案:5. 变更指示应说明变更的目的、范围、变更内容以及变更的工程量及其进度和技术要求,并附有关图纸和文件。 考点:12.暂估价 (A.定义;B.如何组织招投标) 考点:12A.暂估价[定义](3道例题,一题比一题精彩) 例题1(12A.暂估价[定义])--2014(1)4.1 背景: 某大(2)型泵站工程施工招标文件根据《水利水电工程标准施工招标文件》(2009年版)编制。专用合同条款规定:钢筋由发包人供应,投标人按到工地价3800元/吨计算预算价格,税前扣除;管理所房屋列为暂估价项目, 金额600万元。 问题:1.将“管理所房屋”列为暂估价项目需符合哪些条件? 答案:1.(满分4分) 答法1:已经确定必然发生(2分)但暂时不能确定其金额(2分)。 答法2:在工程招投标阶段已经确定的(2分)、但又在工程招投标阶段无法准确确定价格(2分)的材料、工程 设计或工程项目。 例题2(12A.暂估价[定义])--2018(1)5.4 背景: 事件四:招标阶段,初设批复的管理设施无法确定准确价格,发包人以<暂列金额>600万元方式在工程量清单中 明标列出,并说明若总承包单位未中标,该部分适用分包管理。合同实施期间,发包人对管理设施公开招标,总 承包单位参与投标,但未中标。随后发包人与中标人就管理设施签订合同。 问题:4.指出事件四中发包人做法的不妥之处,并说明理由。 答案:4.(满分6分) ➊不妥之处一:将管理设施列为暂列金额项目(1分)。理由:管理设施已经初设批复,属于确定实施项目,只 是价格无法确定(1分),应当列为暂估价项目(1分)。 ➋不妥之处二:发包人与管理设施中标人签订合同(1分)。理由:总承包人没有中标管理设施时,暂估价项目 应当由总承包人与管理设施中标人签订合同(2分)。 例题3(12A.暂估价[定义])--2021(2B)4.2 背景: 表4 某水闸除险加固工程施工标完工结算汇总表 项目名称:某水闸除险加固工程施工标 合同编号XXX-SG-01 承包人申报金额 监理审核金额 序号 工程项目或费用 合同金额(元) 备注 (元) (元) 一 A 13100000 12850000 12830000 1.C为新增<管理所 用房>所需费用; 1 建筑工程 7200000 7100000 7080000 2.措施项目中包含 2 机电设备安装 2100000 2050000 2050000 D,D取建筑安装工 3 B 3800000 3700000 3700000 程费的2%,专款专 二 措施项目 2162000 2157000 2156600 用。三 C 1000000 1000000 四 索赔费用 0 0 五 合计 15262000 16007000 15986600 问题:2.指出事件2表4中A、B、C、D分别代表的工程项目或费用名称。 答案:2. A:分类分项工程;B:金属结构设备安装; C:其他项目(暂估价); D:安全生产费用。 说明:C为其他项目(暂估价),又是偷偷摸摸考的,根据2014(1)4.1推导而来,“管理所房屋”列为暂估价项 目。 考点:12B.暂估价[如何组织招投标] 例题1(12B.暂估价[如何组织招投标])--2020(1)4.3 背景: 某泵站工程,专用合同条款约定:泵站工程的管理用房列为暂估价项目,金额为1200万元,增值税税率为9%。 问题:3.根据背景材料,管理用房暂估价项目如属于必须招标项目,其招标工作的组织方式有哪些? 答案:3. (1)若承包人<不具备>承担暂估价项目的能力或具备承担暂估价项目的能力但明确不参与投标的,由<发包人和 承包人>组织招标; (2)若承包人<具备>承担暂估价项目的能力且明确参与投标的,由<发包人>组织招标。 (本问是,2012(1)4.5、2020(1)4.3案例题) 考点:13.违约管理 例题(13.违约管理)--2019(2)4.3 背景: 合同约定:(1)签约合同价为860万元,合同工期为11个月,2016年12月1日开工;(2)质量保证金为签约合同 价的3%,质量保证金在合同工程完工验收和缺陷责任期满后分两次退还,每次退还50%; (3)缺陷责任期为一年; (4)逾期完工违约金为签约合同价的3.5‰/天。 事件3:2017年11月20日签发的合同工程完工证书中注明合同工程完工验收时间(实际完工日期)为2017年11月8 日。 问题:3.针对事件3,计算逾期完工违约金(单位:万元,保留小数点后两位)。 答案:3. 合同工期为11个月,2016年12月1日开工,则合同完工日期为2017年10月31日。 实际完工日期为2017年11月8日,则逾期8天完工,逾期完工违约金:860×3.5‰×8=24.08万元。考点:14.索赔管理 (A.索赔程序;B.索赔通知书的内容;C.两个“一笔勾销”;D.费用索赔以及时间索赔的认定[结合网络图]) 考点:14A.索赔管理[索赔程序] 例题1(14A.索赔管理[索赔程序])--2012(2)4.2 背景: 补充条件:2012(2)4.1结论,“堤段Ⅱ混凝土浇筑”是关键线路。 由于发包人未及时提供施工图纸,导致“堤段Ⅱ混凝土浇筑”推迟5天完成,增加费用5万元。承包人在事件发生 后向<发包人>提交了延长工期5天,补偿费用5万元的索赔申请报告。 问题:2.承包人向<发包人>提出的索赔要求合理吗?说明理由。承包人提交索赔申请的做法有何不妥?写出正确 的做法。索赔申请报告中应包括的主要内容有哪些? 答案:2.(满分8分) ➊索赔要求合理(1分)。因为事件的责任方为发包人,“堤段Ⅱ混凝土浇筑”为关键工作,影响工期5天(1分)。 ➋向发包人提交索赔通知报告不妥(1分)。正确的做法应是:向监理人提交索赔通知报告(1分)。 ➌略...(4分)(实操题) 例题2(14A.索赔管理[索赔程序])--2020(1)3.5 背景: 事件四:某日当地发生超标准洪水,工地被淹。承包人预估了本次洪灾造成的损失,启动索赔程序。 问题:5.写出事件四中承包人的索赔程序。 答案:5.(官答) (1)承包人在索赔事件发生后28d内,向监理人提交索赔意向通知书。 (2)承包人在发出索赔意向通知书后28d内,向监理人正式提交索通知书。 考点:14B.索赔管理[索赔通知书的内容] 例题1(14B.索赔管理[索赔通知书的内容])--2012(2)4.2 背景:无; 问题:2.承包人向发包人提出的索赔要求合理吗?说明理由。承包人提交索赔申请的做法有何不妥?写出正确的 做法。索赔申请报告中应包括的主要内容有哪些? 答案:2.(满分8分) ➊略...///。 ➋略...///。 ➌索赔通知报告主要内容:索赔理由(1分)、要求追加的付款金额和(或)延长的工期(1分),并附必要的记 录(1分)和证明材料(1分)。(实操题)例题2(14B.索赔管理[索赔通知书的内容])--2017(1)4.3 背景:略... 问题:3.依据背景材料,×××集团提出的索赔能否成立?说明理由。指出围堰坍塌事故发生后×××集团提交 的相关索赔函件名称。 答案:3.(满分5分) ➊略...///(2分)。 ➋事件发生后,×××集团提交的相关索赔函件包括:①索赔意向通知书、②索赔通知书、③最终索赔通知书。 (每项1分,共3分) 考点:14C.索赔管理[两个“一笔勾销”] 例题1(14C.索赔[两个“一笔勾销”])--2021(2B)2.4 背景: 事件3 :承包人接受完工付款证书后,发现还有15万元工程款未结算,向发包人提出支付申请。工程质量保修期 间,按发包人要求,承包人完成了新增环境美化工程,工程费用为8万元。 问题:4.事件3中,发包人应支付的金额多少?说明理由。 答案:4. 事件3中,发包人应支付的金额为:8万元。 理由:承包人接受了完工付款证书后,应被认为已无权再提出在合同工程完工证书颁发前所发生的任何索赔,因 此15万元不予支付。 承包人按发包人要求,完成新增环境美化工程,本项工作不属于工程质量保修期范围,因此8万元予以支付。 考点:14D.索赔管理[费用索赔以及时间索赔的认定{结合网络图}] 例题(14D.索赔管理[费用索赔以及时间索赔的认定{结合网络图}]) 几乎每年都考核,题目见施组[模块],水利水电工程施工组织设计。 考点:15.质量管理 (A.隐蔽部位检查;B.保修时限;C.交接手续;D.保修书内容;E.完工证书的时间和要求) 考点:15.质量管理 (A.隐蔽部位检查;B.保修时限;C.其他;D.验收章节中的质量) 考点:15A.质量管理[隐蔽部位检查] 例题1(15A.质量管理[隐蔽部位检查)--2015(2)1.3背景: 事件2:承包人通知监理单位对防浪墙地基进行检查,监理人员在约定的时间未到达现场。由于工期紧,承包人 对防浪墙地基进行了覆盖。事后承包人按监理单位要求对防浪墙地基进行<重新>检查,承包人提出增加检查费用 2万元的要求。 问题:3.事件2中承包人通知监理单位对防浪墙地基进行检查的前提是什么?承包人的通知应附哪些资料? 问题:4.事件2中,承包人提出增加检查费用的要求是否合理?简要说明理由。 答案:3.(满分4分) 承包人通知监理单位对防浪墙地基进行检查的前提是:经自检确认防浪墙地基具备覆盖条件(2分)。承包人的 通知应附资料为自检记录和必要的检查资料(2分)。 4.(满分4分) (1)若重新检验工程质量<符合>合同要求(1分),发包人承担相关费用,增加检查费用要求合理(1分)。 (2)若重新检验工程质量<不符合>合同要求(1分),承包人承担相关费用,增加检查费用要求不合理(1分)。 例题2(15A.质量管理[隐蔽部位检查)--2022(1)5.5 背景: 事件四:进水池施工完成后,监理工程师对进水池底板混凝土的强度及抗渗性能有异议,建设单位委托具有相应 资质等级的第三方质量检测机构进行了检测,检测费用20万元,检测结果为合格。 问题:5.事件四中,检测费用应由谁支付?根据《水利水电工程单元工程施工质量验收评定标准混凝土工程》(SL 632-2012),一般采用哪些方法进行检测? 答案:5.(满分5分) ➊检测费用由建设单位(或甲方或项目法人)支付。(1分) ➋略...///。(每项1分) 考点:15B.质量管理[保修时限] 例题1(15B.质量管理[保修时限])--2018(1)5.5 背景:部分题干 条款3:工程质量保证金担保期限从通过工程竣工验收之日起计算; 问题:找出题干中错误对方,略... 答案:略.../// 例题2(15B.质量管理[保修时限])--2016(1)3.4 背景:部分题干 施工招标文件部分条款如下: (2)疏浚工程约定工程质量保修期为1年,期满后,按照合同约定时间退还工程质量保证金;问题:找出题干中错误对方,略... 答案:略.../// 考点:15C.质量管理[C.其他] 例题1(15C.质量管理[C.其他])--2021(2A)3.3 背景: 事件1:工程开工前,承包人按要求向监理人提交了开工报审表和质量保证措施文件。 开工报审表中包括材料设备、施工人员等施工组织措施的落实情况; 质量保证措施文件包括质量检查机构的组织和岗位责任等,工程如期开工。 问题:3.补充事件1中开工报审表和质量保证措施文件的内容。 答案:3. ➊开工报审表还包括:施工道路、临时设施的落实情况及工程进度安排; ➋质量保证措施文件还包括:质量检查人员的组成、质量检查程序和实施细则。 考点:15D.质量管理[验收章节中的质量]) 考点:15D.质量管理[验收中的质量]) 包括:交接手、续保修书内容、完工证书的时间和要求,见<验收>模块。 [模块15]案例考点:(十五类44个高频考点)(小结) 1.标准施工招标文件(A.合同组成;B.格式文件组成) 2.甲方责任义务(A.开工通知;B.提供施工场地;C.甲供材;D.监理24小时;E.不利物质条件) 3.乙方责任(A.履约担保;B.换项目经理的要求;C.乙供材) 4.甲、乙责任义务(A.发包人、承包人义务的识别;B.合同争议的处理方法;C.施工控制网;D.补充地质勘探; E.不可抗力) 5.进度管理(A.开工报审表的内容;B.监理未下达书面申请24小时;C.提前完工) 6.价格调整(A.公式法;B.价格信息法;C.量变引起价变) 7.计量(A.单价子目;B.总价子目) 8.预付款公式 9.两类保证金退还(A.履约保证金;B.质量保证金) 10.结算(A.每月;B.完工;C.最终;D.农民工工资支付) 11.变更管理(A.变更提出[约定变更];B.变更提出[履行变更];C.变更估价;D.变更指示) 12.暂估价(A.定义;B.如何组织招投标) 13.违约管理14.索赔管理(A.索赔程序;B.索赔通知书的内容;C.两个“一笔勾销”;D.费用索赔以及时间索赔的认定[结合 网络图]) 15.质量管理(A.隐蔽部位检查;B.保修时限;C.其他;D.验收章节中的质量)
