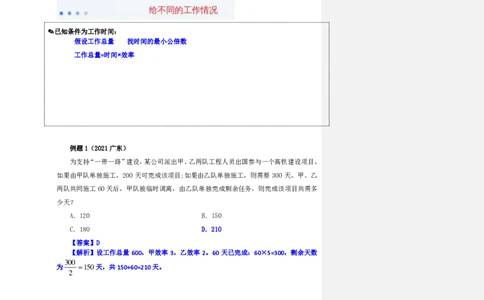

文档内容
第二讲 工程问题
✎已知条件为工作时间:
假设工作总量 找时间的最小公倍数
工作总量=时间×效率

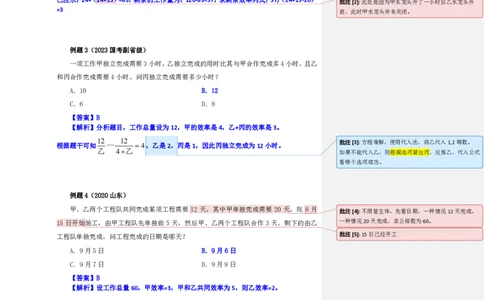

例题1(2021广东)
为支持“一带一路”建设,某公司派出甲、乙两队工程人员出国参与一个高铁建设项目。
如果由甲队单独施工,200天可完成该项目;如果由乙队单独施工,则需要300天。甲、乙
两队共同施工60天后,甲队被临时调离,由乙队单独完成剩余任务,则完成该项目共需多
少天?
A.120 B.150
C.180 D.210
【答案】D
【解析】设工作总量600,甲效率3,乙效率2。60天已完成:60×5=300,剩余天数
300
为 =150天,共150+60=210天。
2
例题2(2018浙江事业编)
有一水池,如果打开甲水龙头注水,需要5个小时装满水,如果打开乙水龙头注水,需
要8个小时装满水,如果打开丙水龙头放水,需要6小时放空水池。现打开甲水龙头一小时,
然后打开乙水龙头,过一小时后再打开丙水龙头,问再过多少小时可以注满水池?A.3 B.4
C.5 D.6
【答案】A
【解析】寻找5、8、6的最小公倍数为120,假设水池总量为120,可得出甲乙丙的效
率分别为24、15、-20。
已注水:24+(24+15)=63,剩余的工作量为:120-63=57,求剩余效率列式:57/(24+15-20)
=3
例题3(2023国考副省级)
一项工作甲独立完成需要3小时,乙独立完成的用时比其与甲合作完成多4小时,且乙
和丙合作完成需要4小时。问丙独立完成需要多少小时?
A.10 B.12
C.6 D.8
【答案】B
【解析】分析题目,工作总量设为12,甲的效率是4,乙+丙的效率是3。
根据题干可知 1
乙
2 —
4
1
+
2
乙
= 4
批注 [1]: 注意题干“丙水龙头放水”故丙的效率应为负值
批注 [2]: 此处是因为甲水龙头开了一小时后乙水龙头开
启,此时甲水龙头并未关闭。
,乙是2,丙是1,因此丙独立完成为12小时。 批注 [3]: 方程难解,使用代入法,将乙代入1,2等数。
如果不能代入乙,则根据选项算出丙,反推乙,代入公式
看哪个选项成功。
例题4(2020山东)
甲、乙两个工程队共同完成某项工程需要12天,其中甲单独完成需要20天。现8月
批注 [4]: 不用管主体,先看日期,一种情况12天完成,
15日开始施工,由甲工程队先单独做5天,然后甲、乙两个工程队合作3天,剩下的由乙 一种情况20天完成,求公倍数为60。
工程队单独完成,问工程完成的日期是哪天? 批注 [5]: 15日已经开工
A.9月5日 B.9月6日
C.9月7日 D.9月8日
【答案】B
【解析】设工作总量60,甲效率=3,甲和乙共同效率为5,则乙效率=2。
已完工5×3+3×5=30,剩余量:30,乙单独完成需𝟑𝟎 =15天。8+15=23天,分析选B。 批注 [6]: 效率为3的甲工作5天
𝟐
批注 [7]: 甲乙共同工作3天
批注 [8]: 天数计算法:八月共31天,前14天没工作,则
工作了17天,九月则还需要工作6天。✎已知条件为效率比例:
一般给效率比,直接把效率比当做效率!

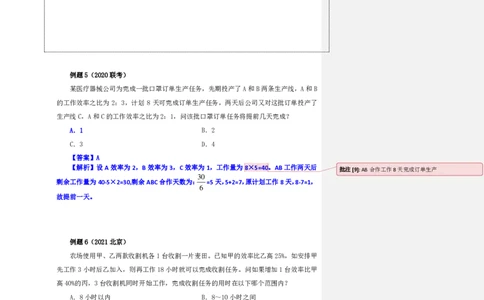

例题5(2020联考)
某医疗器械公司为完成一批口罩订单生产任务,先期投产了A和B两条生产线,A和B
的工作效率之比为2:3,计划8天可完成订单生产任务,两天后公司又对这批订单投产了
生产线C,A和C的工作效率之比为2:1,问该批口罩订单任务将提前几天完成?
A.1 B.2
C.3 D.4
【答案】A
【解析】设A效率为2,B效率为3,C效率为1,工作量为8×5=40。AB工作两天后
剩余工作量为40-5×2=30,剩余ABC合作天数为:
3 0
6
批注 [9]: AB合作工作8天完成订单生产
=5天,5+2=7,原计划工作8天,8-7=1,
故提前一天。

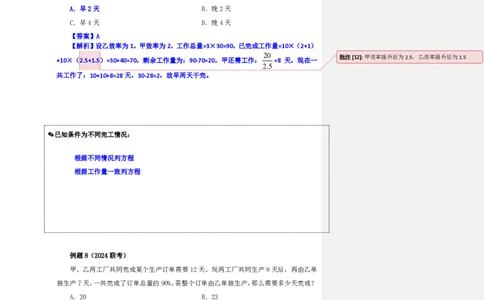

例题6(2021北京)
农场使用甲、乙两款收割机各1台收割一片麦田。已知甲的效率比乙高25%,如安排甲
先工作3小时后乙加入,则再工作18小时就可以完成收割任务。问如果增加1台效率比甲
高40%的丙,3台收割机同时开始工作,完成收割任务的用时在以下哪个范围内?
A.8小时以内 B.8~10小时之间
C.10~12小时之间 D.12小时以上
【答案】C
【解析】设乙效率为4,甲效率为5,丙效率为7,工作总量=3×5+18×(4+5)=177。
批注 [10]: 甲先干3小时
177
=11+,故选C。 批注 [11]: 甲乙合作工作18小时
16例题7(2022天津)
甲、乙二人合作计划30天完成一项工程,甲的工作效率是乙的2倍。两人合作10天后,
甲的效率提升25%,乙的效率提升50%。又合作10天后,乙因其他任务撤出,甲单独完成剩
余任务。问最终工作比预计时间?
A.早2天 B.晚2天
C.早4天 D.晚4天
【答案】A
【解析】设乙效率为1,甲效率为2,工作总量=3×30=90,已完成工作量=10×(2+1)
+10×(2.5+1.5)=30+40=70,剩余工作量为:90-70=20,甲还需工作: 2
2
0
.5
=8 天,现在一 批注 [12]: 甲效率提升后为2.5,乙效率提升后为1.5
共工作了:10+10+8=28天,30-28=2,故早两天干完。
✎已知条件为不同完工情况:
根据不同情况列方程
根据工作量一致列方程
例题8(2024联考)
甲、乙两工厂共同完成某个生产订单需要12天。现两工厂共同生产8天后,再由乙单
独生产7天,一共完成了订单总量的90%。若整个订单由乙单独生产,那么需要多少天完成?
A.20 B.23
C.26 D.30
【答案】D
【解析】列方程得:8×(甲+乙)+7乙=0.9(12甲+12乙),解方程:8甲+15乙=10.8
甲+10.8乙,即42乙=28乙,即3乙=2甲。60
设甲效率为3,乙效率为2,工作总量为:12×(3+2)=60,乙单独生产的天数为: =30
2
天,故选D。
例题9(2024联考)
某餐饮店接到一份粽子订单,张师傅与李师傅同时工作8小时可完成。现张师傅先独自
11
包粽子3小时,李师傅接着独自包了1小时,还剩订单总数的 没完成。已知张师傅每小时
16
比李师傅多包14个粽子。问这份订单粽子的总数是多少个?
A.224 B.296
C.320 D.416
【答案】A
【解析】方法一:设张师傅工作量为 A,李师傅工作量为 B,𝟓(8A+8B)=3A+B,
𝟏𝟔
5A+5B=6A+2B,解得A=3B,可知14=2B,B=7,A=21,总量为:8×(7+21)=224.
批注 [13]: 张师傅每小时比李师傅多包14个粽子,A=B+14,
方法二:假设工作总量为16份,设张师傅为A,李师傅为B:8A+8B=16,3A+B=5,解得 3B=B+14
A=1.5份,B=0.5份,1.5份-0.5份=1份=14,则总量为16×14=224
例题10(2019国考)
有甲、乙、丙三个工作组,已知乙组2天的工作量与甲、丙共同工作1天的工作量相同。
A工程如由甲、乙组共同工作3天,再由乙、丙组共同工作7天,正好完成。如果三组共同
完成,需要整7天。B工程如丙组单独完成正好需要10天,问如由甲、乙组共同完成,需
要多少天?
A.不到6天 B.6天多
C.7天多 D.超过8天
【答案】C
【解析】根据题意可列式:2乙=甲+丙;A工程=3甲+3乙+7乙+7丙=7甲+7乙+7丙→3
乙=4甲,赋值甲=3,乙=4,代回到2乙=甲+丙公式,解得丙=5,B工程工作量为10丙=50,
如由甲乙共同完成所需时间为:50/(3+4)≈7+。
例题11(2019山东)A、B两台高性能计算机共同运行30小时可以完成某个计算任务,如两台计算机共同运
行18小时后,A、B计算机分别抽调出20%和50%的计算资源去执行其他任务,最后任务完
成的时间会比预计时间晚6小时,如两台计算机共同运行18小时后,由B计算机单独运行,
批注 [14]: 根据这句话列方程
还需要多少小时才能完成该任务?
A.22 B.24
C.27 D.30
【答案】C
【解析】由题意可列方程为:18(0.8A+0.5B)=12A+12B,解方程为:4A=5B,赋值A=5,
B=4。
原来工作12小时的工作量,让B单独运行,12小时的工作量为:12×(5+4)=108,
B需要运行:108/4=27小时
例题12(2023国考)
甲和乙两个工程队共同承担某项工程的施工任务。两队合作时各自的效率均比单独施工
时高20%。已知两队合作施工需要25天完工;如甲先施工15天后乙加入,两队合作15天
后剩余工作乙单独施工还需要10天完成。问甲队的效率是乙队的多少倍?
A.3/2 B.4/3
C.1/2 D.2/3
【答案】D
【解析】设乙效率为 1,甲效率为 A,根据题意可列方程:10×1.2×(A+1)=15A+10
批注 [15]: 去掉了两侧都有的15天的合作
→12A+12=15A+10,解得3A=2,A= 𝟐。
𝟑✎比例法运用:
工作总量=效率×时间
效率和时间成反比
例题13(2023广东县级)
某印刷厂原计划用全自动装订机花费4小时装订一批文件,但在还剩300份文件时装订
机出现故障,无法装订。印刷厂立即安排了部分员工进行人工装订,由于人工装订的总效率
仅为机器的20%,最终比原计划推迟1小时完成装订。则这批文件共有多少份?
A.2400 B.3600
C.4800 D.6000
【答案】C
【解析】由题意可得:机器:人效率比=5:1,推出机器:人时间比=1:5,人比机器多4
份时间=60分钟,所以一份时间=15分钟。
批注 [16]: 比原计划推迟1小时完成装订
若机器不出错的时候15分钟能干完300份文件,那么文件一共有16×300=4800份
批注 [17]: 4小时有16个15分钟
例题14(2023上海)
某超市设有10个人工收银台。周末10个收银台全开,顾客结账平均排队20分钟。为
提高效率,超市撤了4个人工收银台,并改造为6个自助收银台。若自助收银的效率是人工
收银效率的90%。改造后,周末当人工收银台和自助收银台全开,预计顾客结账平均排队耗
时约为多少?
A.12分钟 B.14分钟
C.16分钟 D.18分钟
【答案】D
【解析】一个人工收银台效率为1,原来效率:现在效率=10:6+5.4=100:114,效率比等
于时间反比,所以时间比为114:100=20:x,解得x=17+。
批注 [18]: 此题非牛吃草,是因为牛吃草问题需要不停长
草
