2025年监理工程师
交通运输工程监理案例分析
导学班
主讲老师:甘森入门导学考试介绍
01
考情分析
02
目录
知识框架和重点分布
03
备考策略
04
教学特色
05一、考试介绍

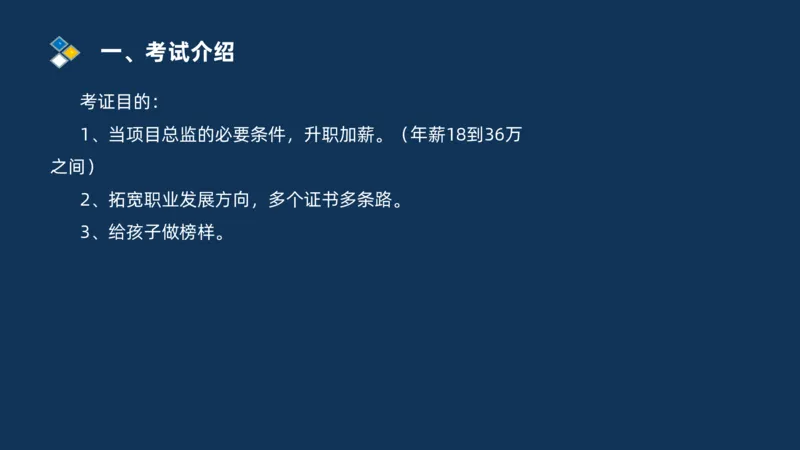

考证目的:
1、当项目总监的必要条件,升职加薪。(年薪18到36万
之间)
2、拓宽职业发展方向,多个证书多条路。
3、给孩子做榜样。一、考试介绍

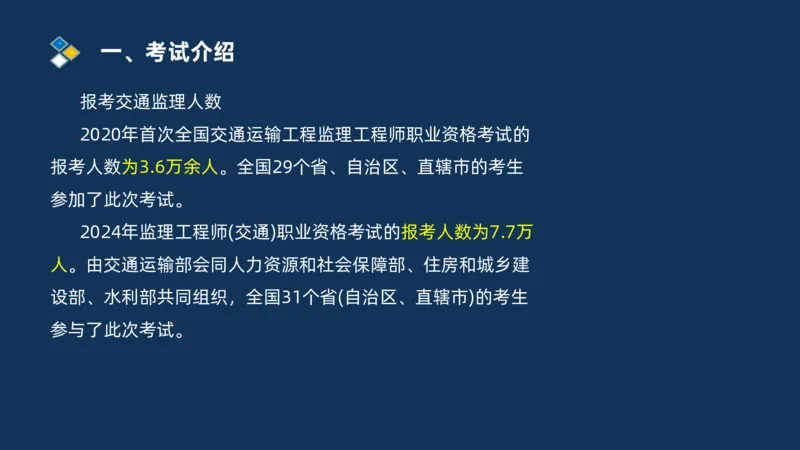

报考交通监理人数
2020年首次全国交通运输工程监理工程师职业资格考试的
报考人数为3.6万余人。全国29个省、自治区、直辖市的考生
参加了此次考试。
2024年监理工程师(交通)职业资格考试的报考人数为7.7万
人。由交通运输部会同人力资源和社会保障部、住房和城乡建
设部、水利部共同组织,全国31个省(自治区、直辖市)的考生
参与了此次考试。一、考试介绍

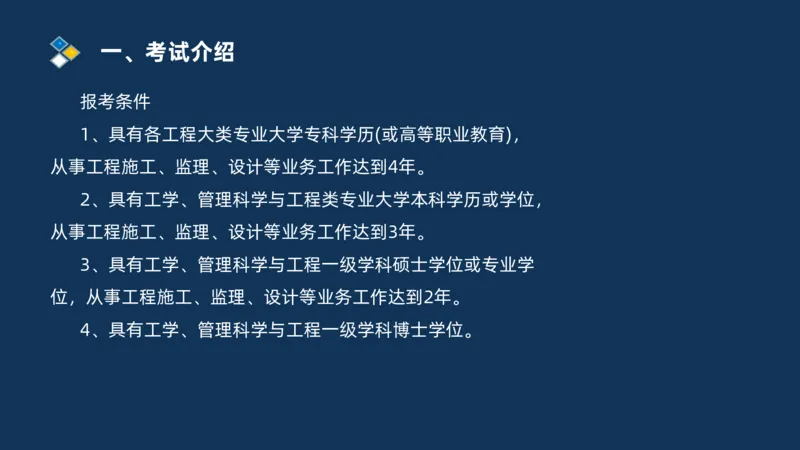

报考条件
1、具有各工程大类专业大学专科学历(或高等职业教育),
从事工程施工、监理、设计等业务工作达到4年。
2、具有工学、管理科学与工程类专业大学本科学历或学位,
从事工程施工、监理、设计等业务工作达到3年。
3、具有工学、管理科学与工程一级学科硕士学位或专业学
位,从事工程施工、监理、设计等业务工作达到2年。
4、具有工学、管理科学与工程一级学科博士学位。一、考试介绍

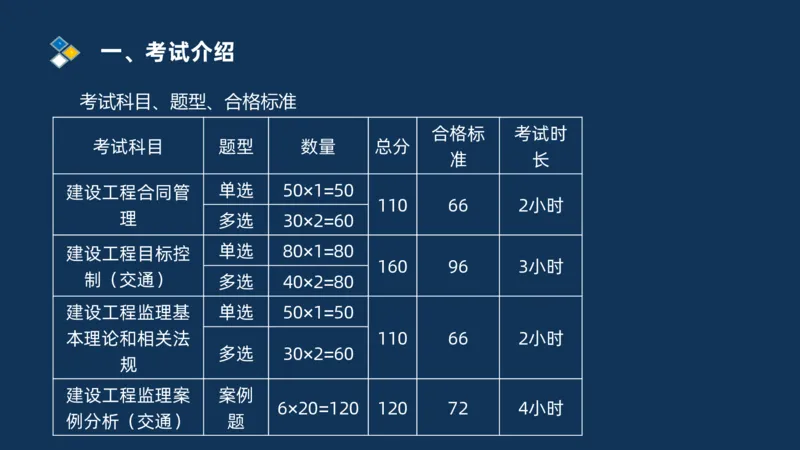

考试科目、题型、合格标准
合格标 考试时
考试科目 题型 数量 总分
准 长
建设工程合同管 单选 50×1=50
110 66 2小时
理 多选 30×2=60
建设工程目标控 单选 80×1=80
160 96 3小时
制(交通) 多选 40×2=80
建设工程监理基 单选 50×1=50
本理论和相关法 110 66 2小时
多选 30×2=60
规
建设工程监理案 案例
6×20=120 120 72 4小时
例分析(交通) 题一、考试介绍
监理工程师考试成绩实行四年滚动管理办法。具体来说,
监理工程师职业资格考试成绩以四年为一个周期,考生需要在
连续的四个考试年度内通过全部考试科目,方可取得监理工程
师职业资格证书。一、考试介绍

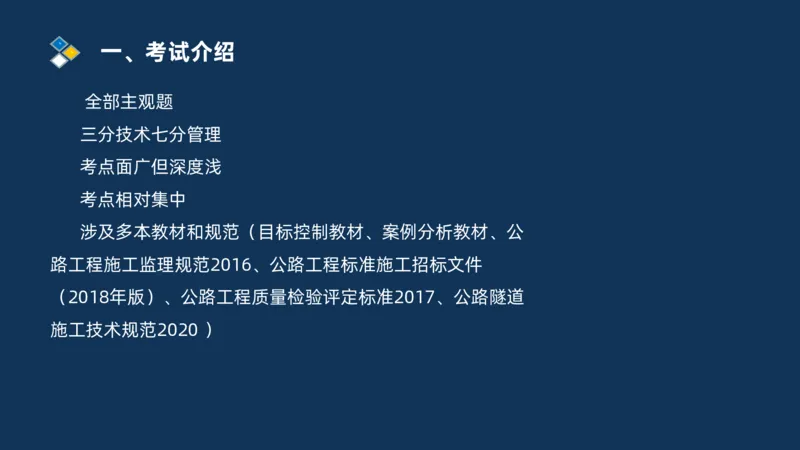

全部主观题
三分技术七分管理
考点面广但深度浅
考点相对集中
涉及多本教材和规范(目标控制教材、案例分析教材、公
路工程施工监理规范2016、公路工程标准施工招标文件
(2018年版)、公路工程质量检验评定标准2017、公路隧道
施工技术规范2020 )二、考情分析

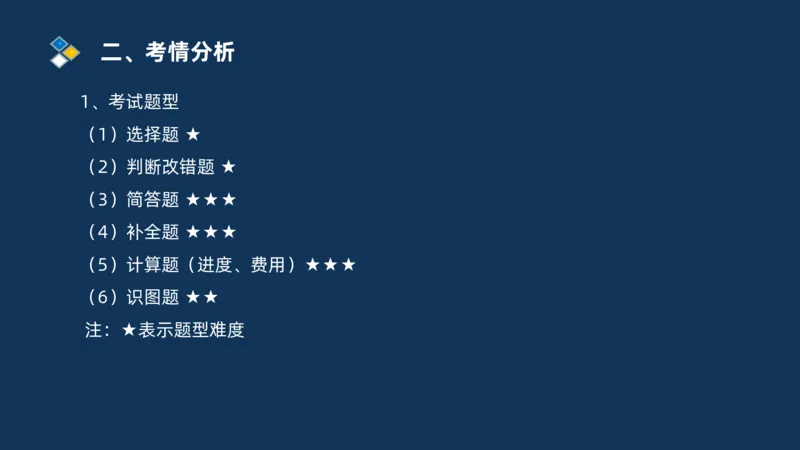

1、考试题型
(1)选择题 ★
(2)判断改错题 ★
(3)简答题 ★★★
(4)补全题 ★★★
(5)计算题(进度、费用)★★★
(6)识图题 ★★
注:★表示题型难度二、考情分析
【背景资料】

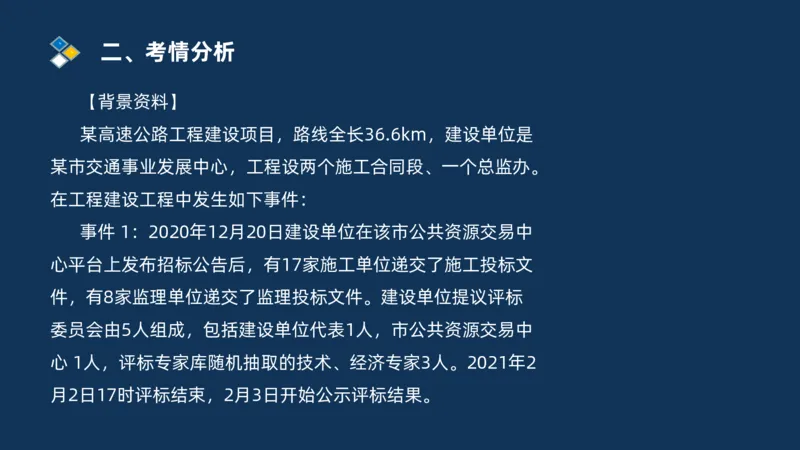

某高速公路工程建设项目,路线全长36.6km,建设单位是
某市交通事业发展中心,工程设两个施工合同段、一个总监办。
在工程建设工程中发生如下事件:
事件 1:2020年12月20日建设单位在该市公共资源交易中
心平台上发布招标公告后,有17家施工单位递交了施工投标文
件,有8家监理单位递交了监理投标文件。建设单位提议评标
委员会由5人组成,包括建设单位代表1人,市公共资源交易中
心 1人,评标专家库随机抽取的技术、经济专家3人。2021年2
月2日17时评标结束,2月3日开始公示评标结果。二、考情分析

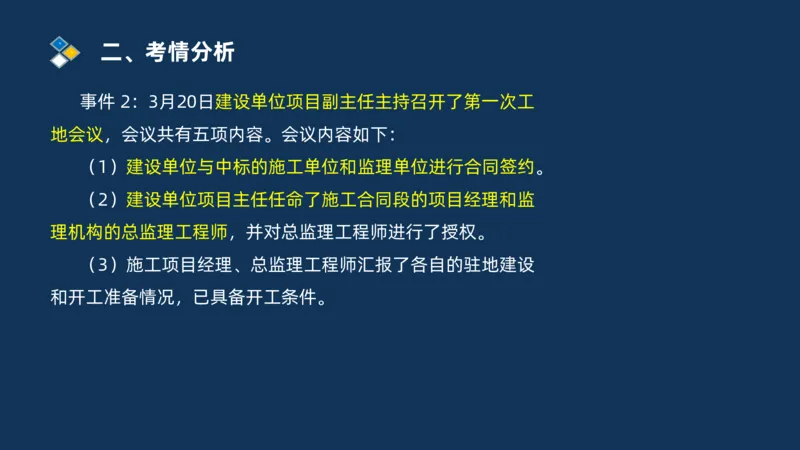

事件 2:3月20日建设单位项目副主任主持召开了第一次工
地会议,会议共有五项内容。会议内容如下:
(1)建设单位与中标的施工单位和监理单位进行合同签约。
(2)建设单位项目主任任命了施工合同段的项目经理和监
理机构的总监理工程师,并对总监理工程师进行了授权。
(3)施工项目经理、总监理工程师汇报了各自的驻地建设
和开工准备情况,已具备开工条件。二、考情分析

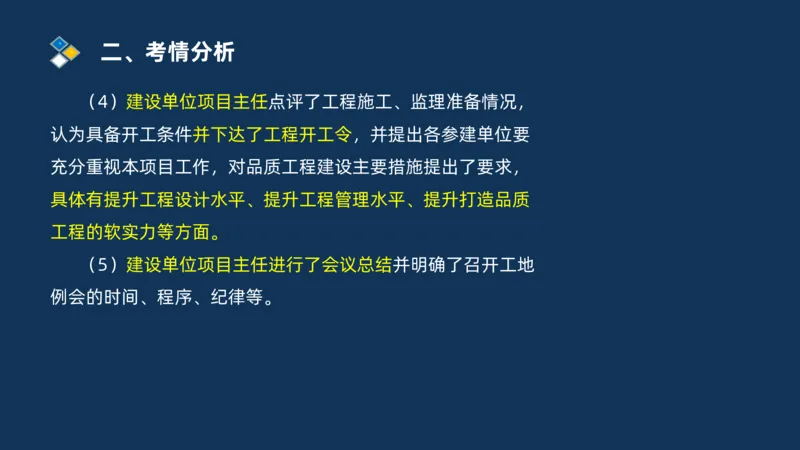

(4)建设单位项目主任点评了工程施工、监理准备情况,
认为具备开工条件并下达了工程开工令,并提出各参建单位要
充分重视本项目工作,对品质工程建设主要措施提出了要求,
具体有提升工程设计水平、提升工程管理水平、提升打造品质
工程的软实力等方面。
(5)建设单位项目主任进行了会议总结并明确了召开工地
例会的时间、程序、纪律等。二、考情分析
【问题】

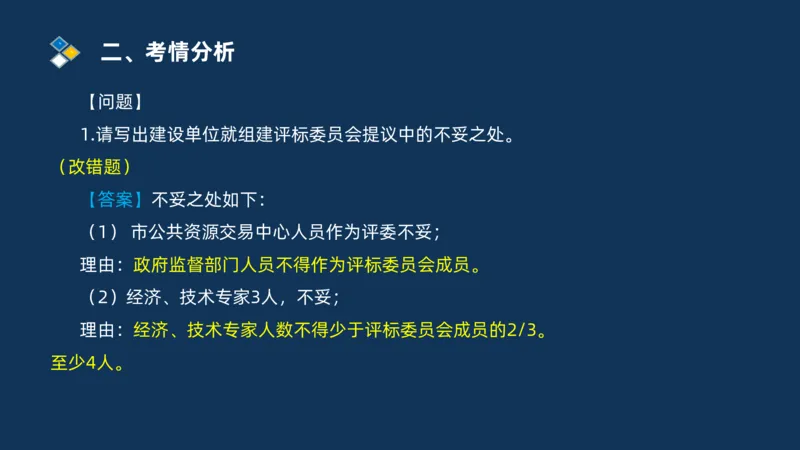

1.请写出建设单位就组建评标委员会提议中的不妥之处。
(改错题)
【答案】不妥之处如下:
(1) 市公共资源交易中心人员作为评委不妥;
理由:政府监督部门人员不得作为评标委员会成员。
(2)经济、技术专家3人,不妥;
理由:经济、技术专家人数不得少于评标委员会成员的2/3。
至少4人。二、考情分析

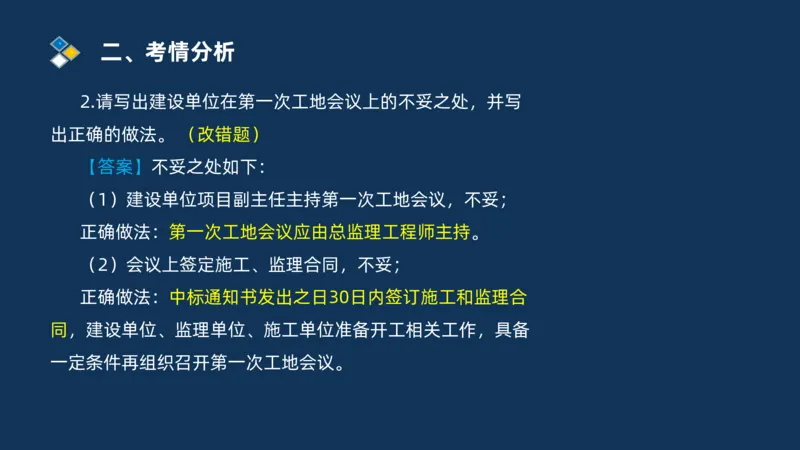

2.请写出建设单位在第一次工地会议上的不妥之处,并写
出正确的做法。 (改错题)
【答案】不妥之处如下:
(1)建设单位项目副主任主持第一次工地会议,不妥;
正确做法:第一次工地会议应由总监理工程师主持。
(2)会议上签定施工、监理合同,不妥;
正确做法:中标通知书发出之日30日内签订施工和监理合
同,建设单位、监理单位、施工单位准备开工相关工作,具备
一定条件再组织召开第一次工地会议。二、考情分析

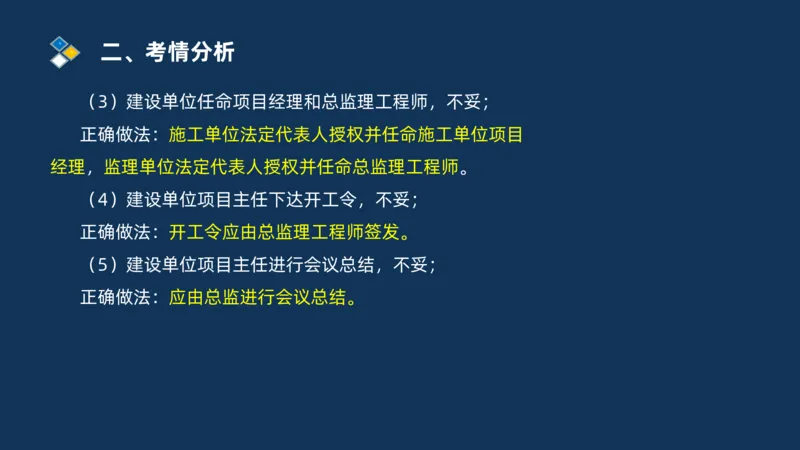

(3)建设单位任命项目经理和总监理工程师,不妥;
正确做法:施工单位法定代表人授权并任命施工单位项目
经理,监理单位法定代表人授权并任命总监理工程师。
(4)建设单位项目主任下达开工令,不妥;
正确做法:开工令应由总监理工程师签发。
(5)建设单位项目主任进行会议总结,不妥;
正确做法:应由总监进行会议总结。二、考情分析
3.根据《公路工程施工监理规范》(JTGG10-2016),第
一次工地会议应按哪些规定组织? (简答题)
【答案】 《公路工程施工监理规范》 8.2.1
(1)会议应在工程正式开工前召开;
(2)会议应由总监主持;
(3)总监办应事先将会议议程及有关事项通知建设单位、
施工单位及其他有关单位做好会议准备,宜邀请工程质量监督
部门参加;
(4)建设单位、施工单位法定代表人或授权代表应出席,
各方在工程项目中的主要管理、技术人员等必须参加;二、考情分析

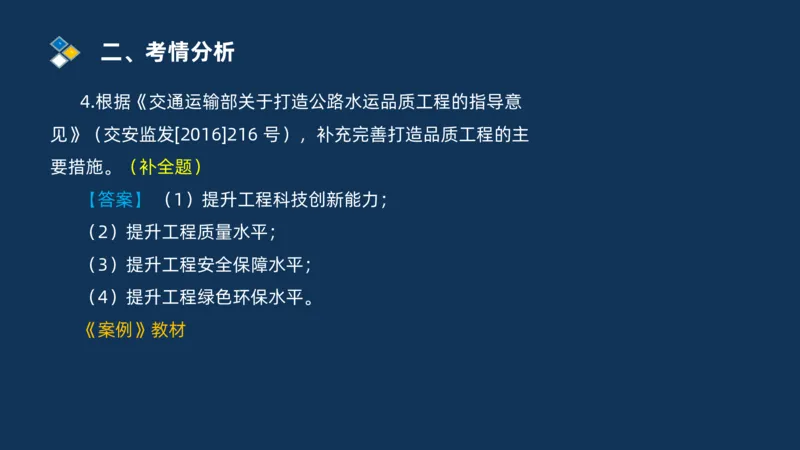

4.根据《交通运输部关于打造公路水运品质工程的指导意
见》(交安监发[2016]216 号),补充完善打造品质工程的主
要措施。(补全题)
【答案】 (1)提升工程科技创新能力;
(2)提升工程质量水平;
(3)提升工程安全保障水平;
(4)提升工程绿色环保水平。
《案例》教材二、考情分析

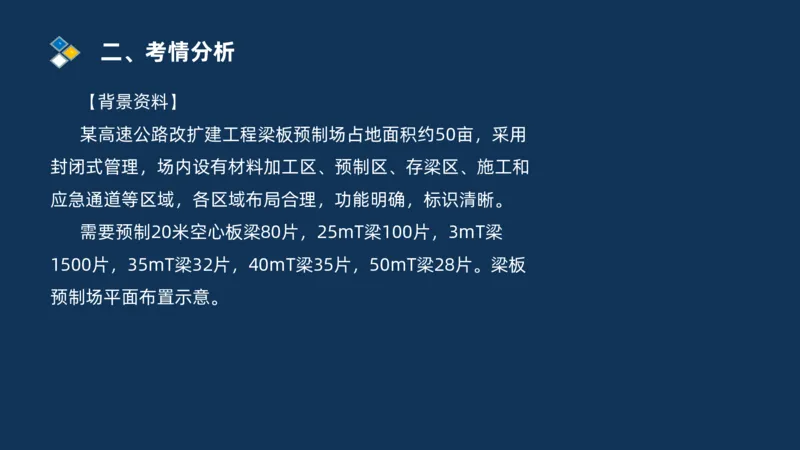

【背景资料】
某高速公路改扩建工程梁板预制场占地面积约50亩,采用
封闭式管理,场内设有材料加工区、预制区、存梁区、施工和
应急通道等区域,各区域布局合理,功能明确,标识清晰。
需要预制20米空心板梁80片,25mT梁100片,3mT梁
1500片,35mT梁32片,40mT梁35片,50mT梁28片。梁板
预制场平面布置示意。二、考情分析二、考情分析
【问题】
1.指出梁板预制场平面布置示意图中 D、E、F 的名称。
(识图题)
【答案】
D:预制区(制梁区)
E:存梁区
F:材料加工区(钢筋加工区)二、考情分析

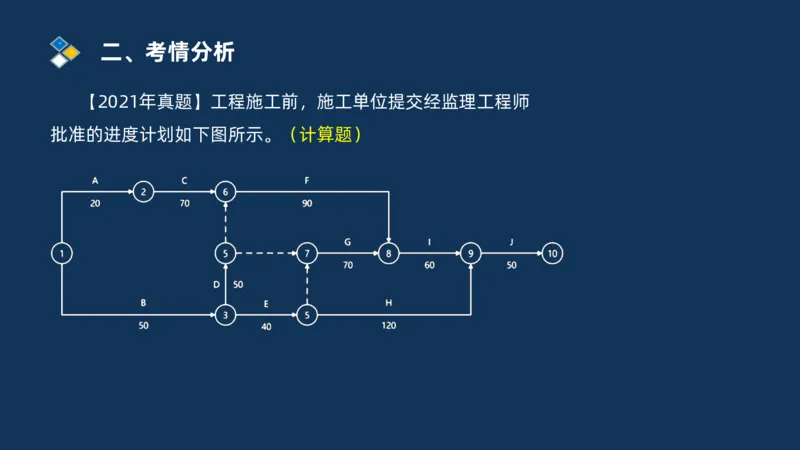

【2021年真题】工程施工前,施工单位提交经监理工程师
批准的进度计划如下图所示。(计算题)二、考情分析
【问题】

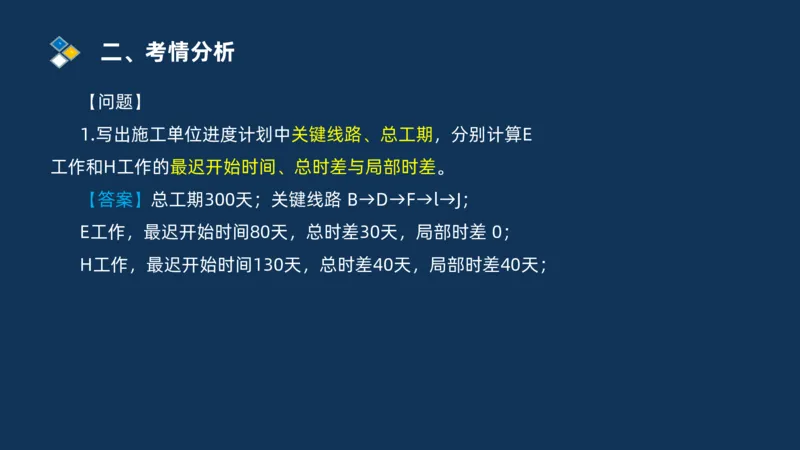

1.写出施工单位进度计划中关键线路、总工期,分别计算E
工作和H工作的最迟开始时间、总时差与局部时差。
【答案】总工期300天;关键线路 B→D→F→l→J;
E工作,最迟开始时间80天,总时差30天,局部时差 0;
H工作,最迟开始时间130天,总时差40天,局部时差40天;二、考情分析

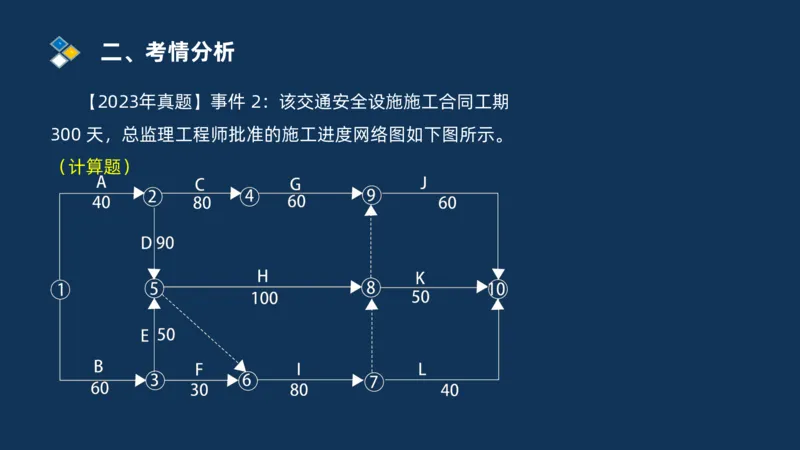

【2023年真题】事件 2:该交通安全设施施工合同工期
300 天,总监理工程师批准的施工进度网络图如下图所示。
(计算题)二、考情分析
【问题】

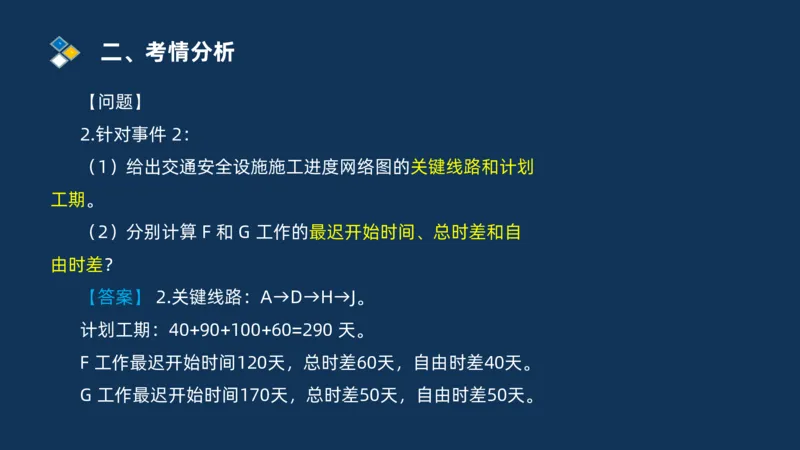

2.针对事件 2:
(1)给出交通安全设施施工进度网络图的关键线路和计划
工期。
(2)分别计算 F 和 G 工作的最迟开始时间、总时差和自
由时差?
【答案】 2.关键线路:A→D→H→J。
计划工期:40+90+100+60=290 天。
F 工作最迟开始时间120天,总时差60天,自由时差40天。
G 工作最迟开始时间170天,总时差50天,自由时差50天。三、知识框架和重点分布
最近四年考试内容:
2024年 2023年 2022年 2021年
公路工程施工监理 监理工作程序、监 评标+工地会议+品
路基
规范 理资料、平安工地 质工程
监理职责+第一次
施组审查+巡视内
路面 工地会议+监理工 路面
容+路面
作报告
桥梁质量+专项方
桥梁 隧道+安全事故 桥梁
案
进度+索赔+工程款 隧道质量+安全事
隧道 交安设施+进度
计算 故
索赔+不可抗力风
交安设施 索赔+工程计量 进度+费用(索赔)
险
桥梁+方案论证+监 监理合同+监理计 交安设施+合同
进度+费用+索赔
理旁站 划+监理工作内容 (变更)三、知识框架和重点分布
公路工程监理案例分析

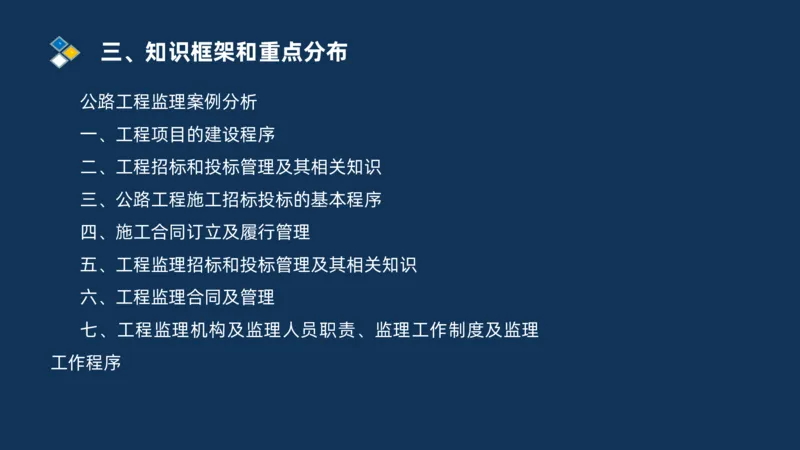

一、工程项目的建设程序
二、工程招标和投标管理及其相关知识
三、公路工程施工招标投标的基本程序
四、施工合同订立及履行管理
五、工程监理招标和投标管理及其相关知识
六、工程监理合同及管理
七、工程监理机构及监理人员职责、监理工作制度及监理
工作程序三、知识框架和重点分布

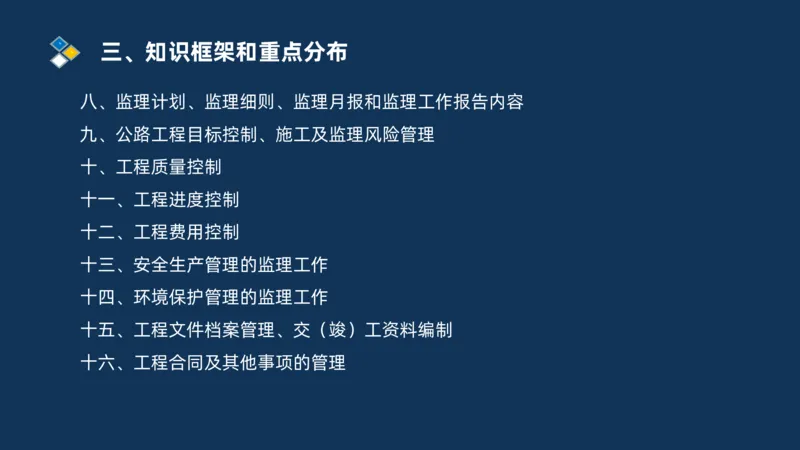

八、监理计划、监理细则、监理月报和监理工作报告内容
九、公路工程目标控制、施工及监理风险管理
十、工程质量控制
十一、工程进度控制
十二、工程费用控制
十三、安全生产管理的监理工作
十四、环境保护管理的监理工作
十五、工程文件档案管理、交(竣)工资料编制

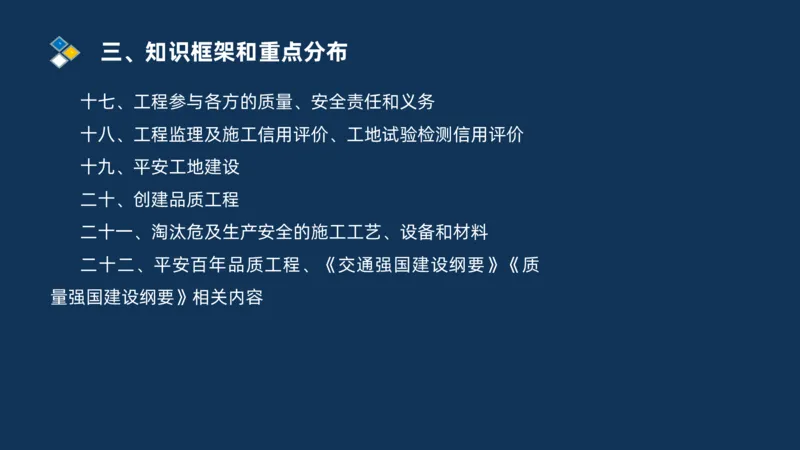

十六、工程合同及其他事项的管理三、知识框架和重点分布
十七、工程参与各方的质量、安全责任和义务
十八、工程监理及施工信用评价、工地试验检测信用评价
十九、平安工地建设
二十、创建品质工程
二十一、淘汰危及生产安全的施工工艺、设备和材料
二十二、平安百年品质工程、《交通强国建设纲要》《质
量强国建设纲要》相关内容三、知识框架和重点分布

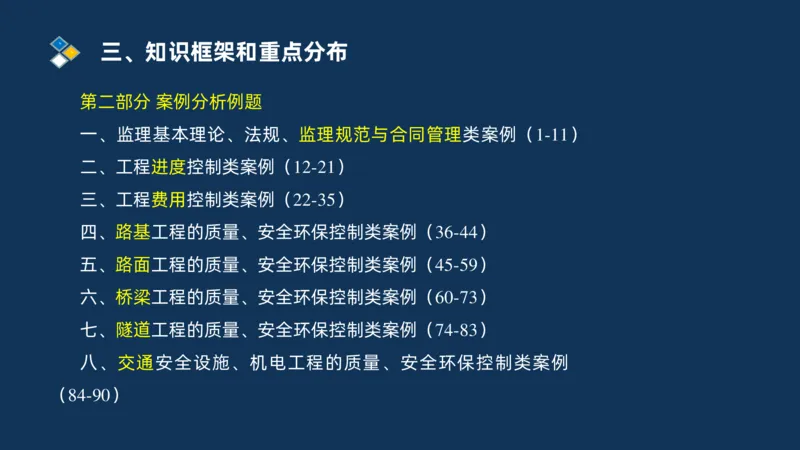

第二部分 案例分析例题
一、监理基本理论、法规、监理规范与合同管理类案例(1-11)
二、工程进度控制类案例(12-21)
三、工程费用控制类案例(22-35)
四、路基工程的质量、安全环保控制类案例(36-44)
五、路面工程的质量、安全环保控制类案例(45-59)
六、桥梁工程的质量、安全环保控制类案例(60-73)
七、隧道工程的质量、安全环保控制类案例(74-83)
八、交通安全设施、机电工程的质量、安全环保控制类案例
(84-90)三、知识框架和重点分布

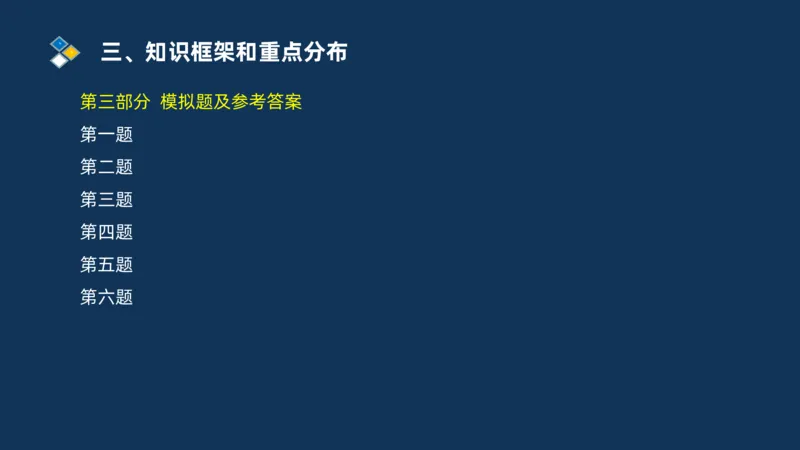

第三部分 模拟题及参考答案
第一题
第二题
第三题
第四题
第五题

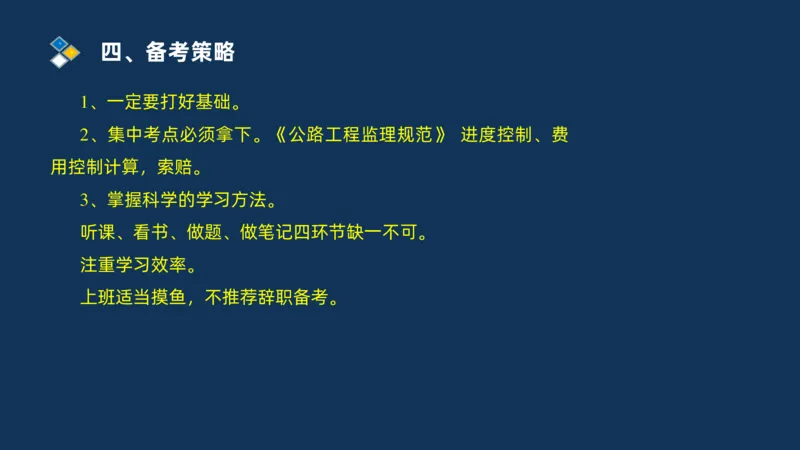

第六题四、备考策略
1、一定要打好基础。
2、集中考点必须拿下。《公路工程监理规范》 进度控制、费
用控制计算,索赔。
3、掌握科学的学习方法。
听课、看书、做题、做笔记四环节缺一不可。
注重学习效率。

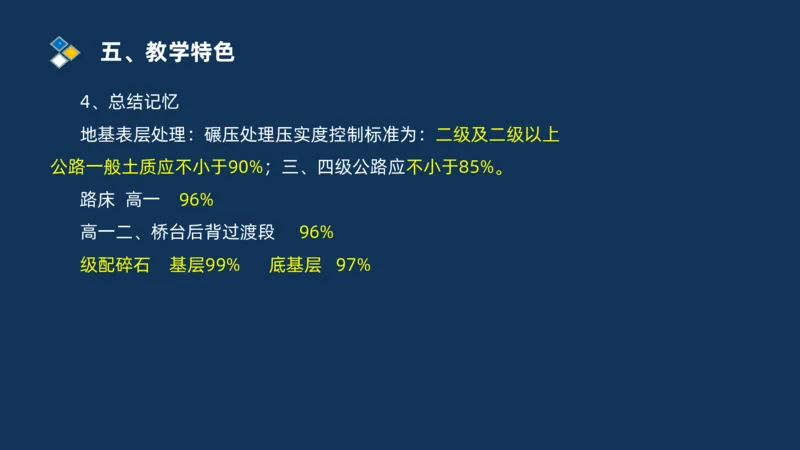

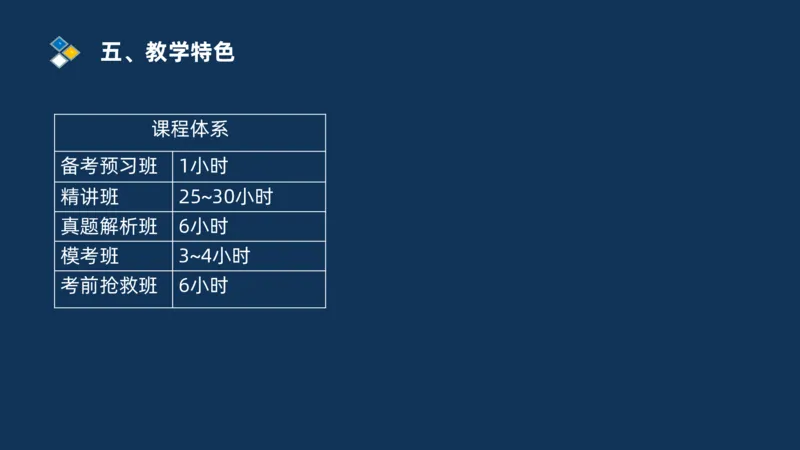

上班适当摸鱼,不推荐辞职备考。五、教学特色

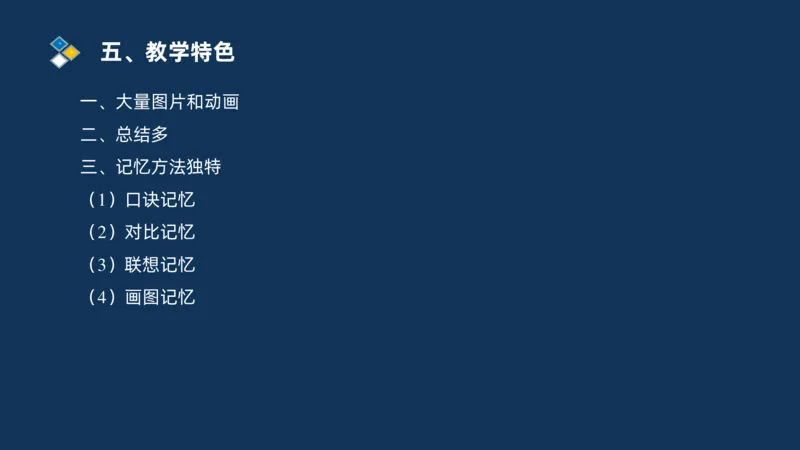

一、大量图片和动画

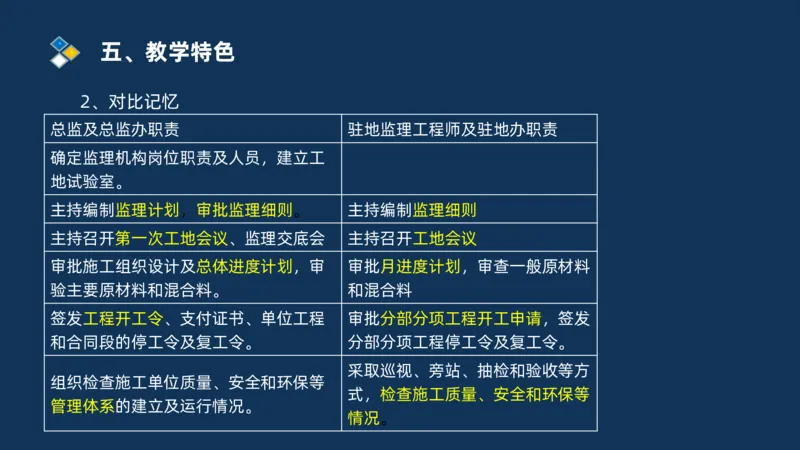

二、总结多
三、记忆方法独特
(1)口诀记忆
(2)对比记忆
(3)联想记忆
(4)画图记忆五、教学特色
【动画举例】推土机开挖土方作业由切土、运土、卸土、倒退
(或折返)、空回等过程组成一个循环。五、教学特色
【动画举例】塑料排水板施工工序为:整平原地面→摊铺下层
砂垫层→机具就位→塑料排水板穿靴→插入套管→拔出套管→割断
塑料排水板→机具移位→摊铺上层砂垫层。五、教学特色

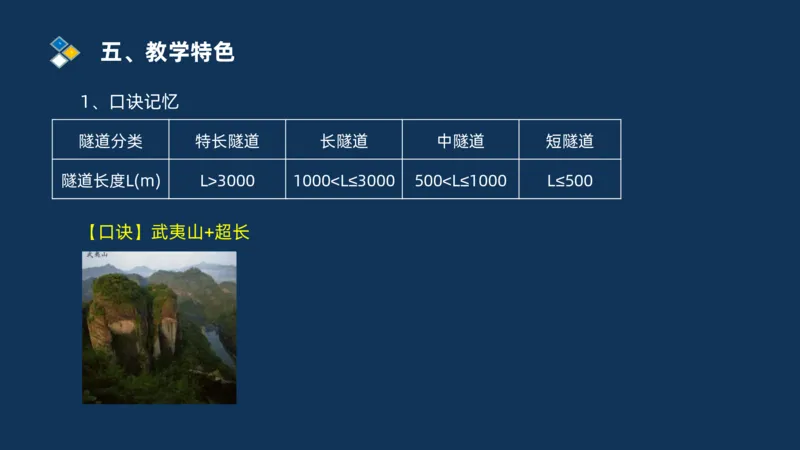

1、口诀记忆
隧道分类 特长隧道 长隧道 中隧道 短隧道
隧道长度L(m) L>3000 1000
