3.单代号网络计划
单代号网络图是以节点及其编号表示工作,
以箭线表示工作之间逻辑关系

⑴ 节点
一个节点表示一项工作,节点用圆形或矩形表示。
节点中标注:工作代号、工作名称、持续时间。[注:天一文化专有版权,未经许可不可转发或复印传播]
⑵箭线
无虚箭线,
只表示紧邻工作之间的逻辑关系 但是有虚工作

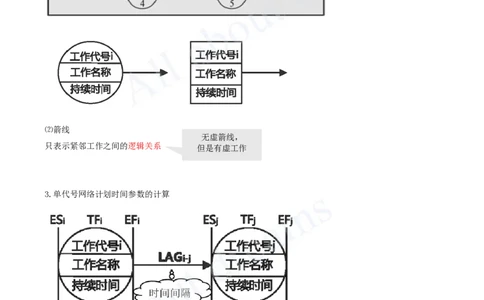

3.单代号网络计划时间参数的计算[注:天一文化专有版权,未经许可不可转发或复印传播]

2)计算相邻两项工作之间的时间间隔
相邻两项工作之间的时间间隔等于紧后工作j的最早开始时间和本工作最早完成时间之差。
5)自由时差
等于该工作与其紧后工作之间的时间间隔的最小值
4)总时差
等于该工作的各个紧后工作j的总时差加该工作与其紧后工作之间的时间间隔之和最小值

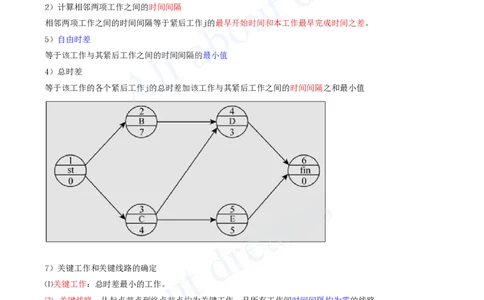

7)关键工作和关键线路的确定
⑴关键工作:总时差最小的工作。
⑵ 关键线路:从起点节点到终点节点均为关键工作,且所有工作间时间间隔均为零的线路。[注:天一文化专有版权,未经许可不可转发或复印传播]
⑶

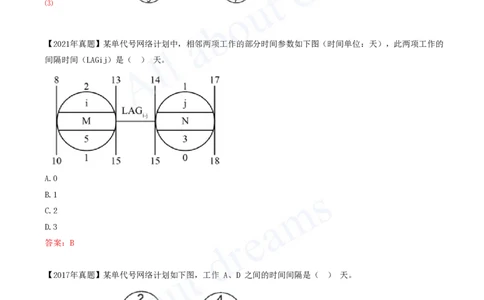

【2021年真题】某单代号网络计划中,相邻两项工作的部分时间参数如下图(时间单位:天),此两项工作的
间隔时间(LAGij)是( ) 天。
A.0
B.1
C.2
D.3
答案:B

【2017年真题】某单代号网络计划如下图,工作 A、D 之间的时间间隔是( ) 天。
A.0[注:天一文化专有版权,未经许可不可转发或复印传播]
B.1
C.2
D.3
答案:C

【练习题】某工程单代号网络图如下图,关于网络计划的说法,不正确的是( )。
A.工作C的自由时差为2
B.工作C的最迟完成时间为4
C.工作B的自由时差为0
D.工作B的最早完成时间为6
E.工作A与工作D之间的时间间隔为0
答案:BE
【2021年真题】某单代号搭接网络计划如下图(时间单位:天),其时间参数正确的有( )。
时距,就是在搭接网络计划中相邻两项工作之间的时间差值。
有:STS FTF STF FTS[注:天一文化专有版权,未经许可不可转发或复印传播]
A.TFC=1 总 时 差
B.FFB=2 自由时差
C.LSD=8
最迟开始
D.LSE=5
最迟开始
E.LFC=5 最迟完成
答案:ACDE
