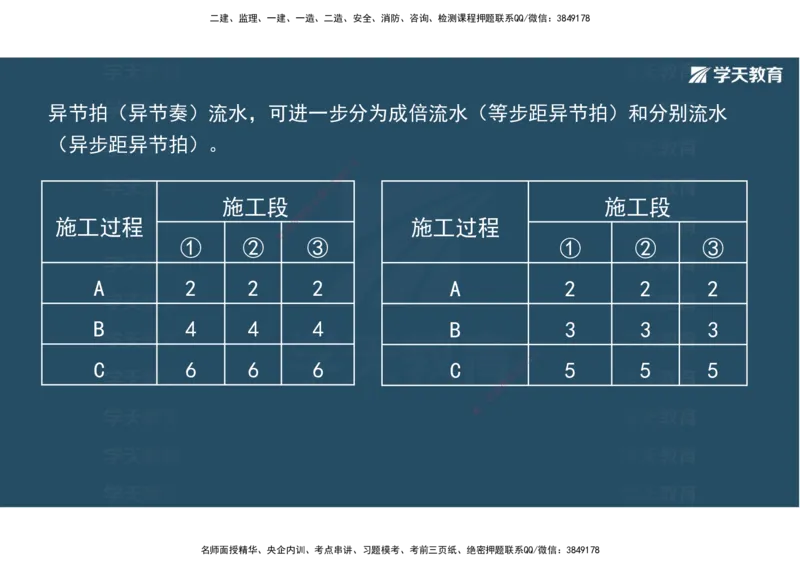

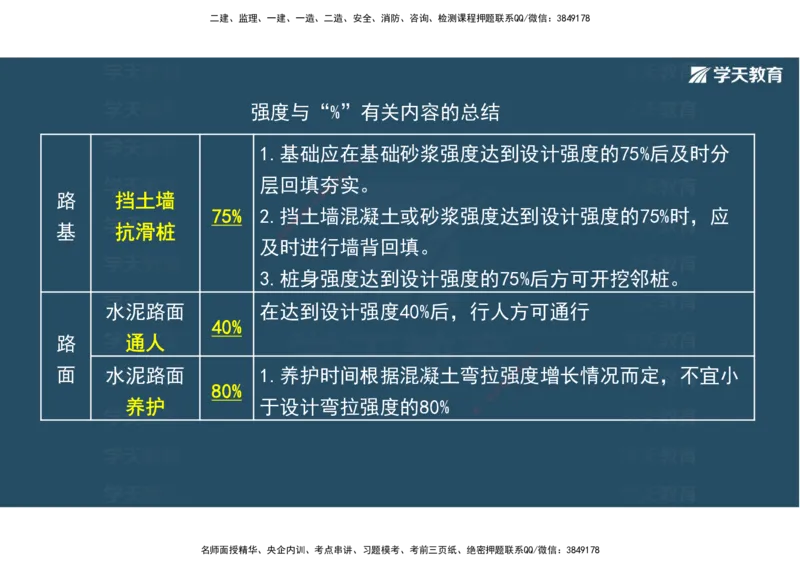

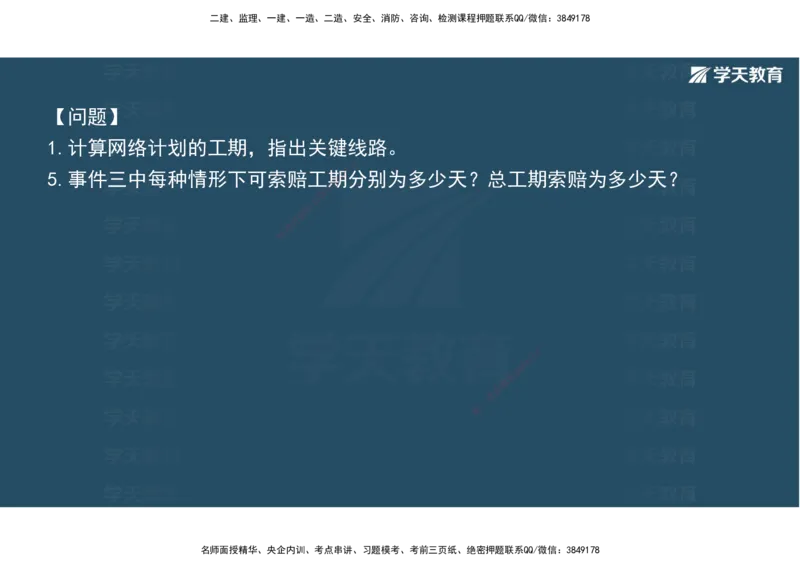

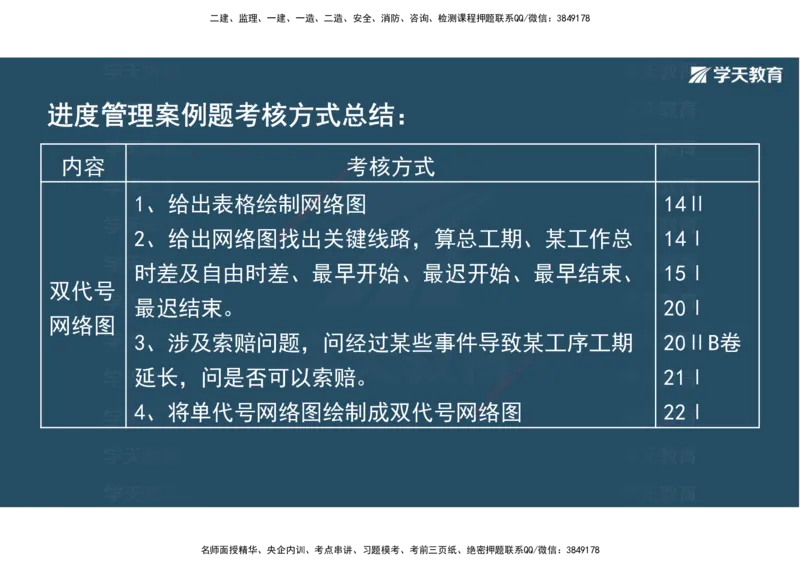

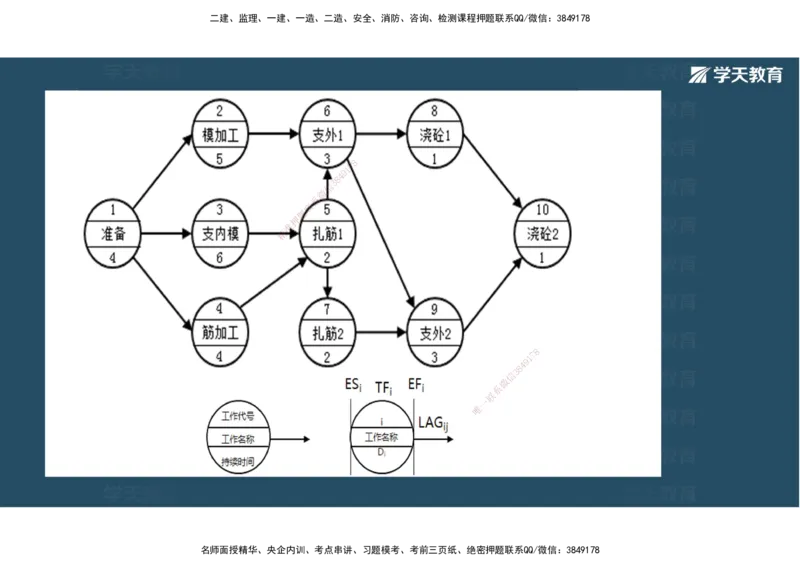

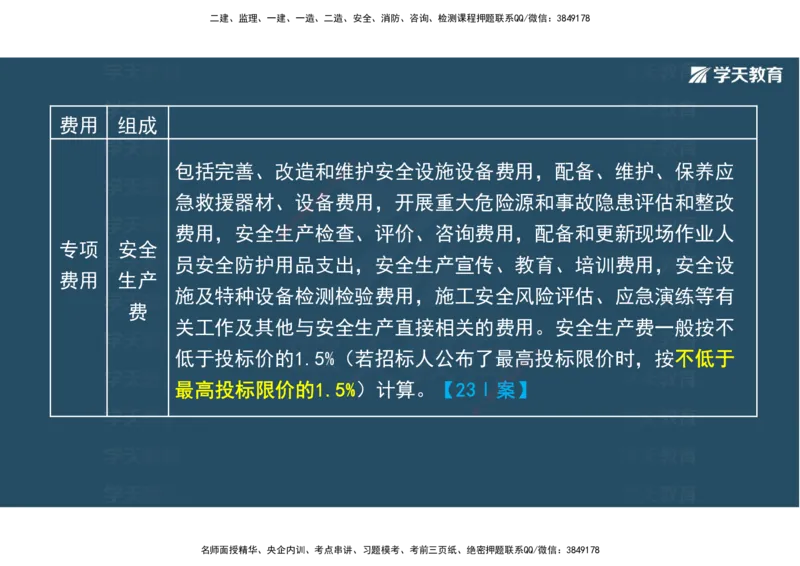

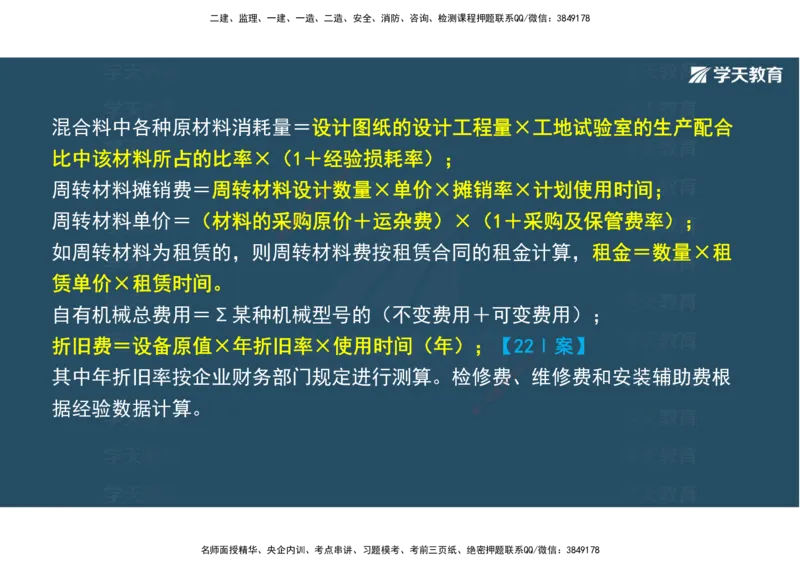

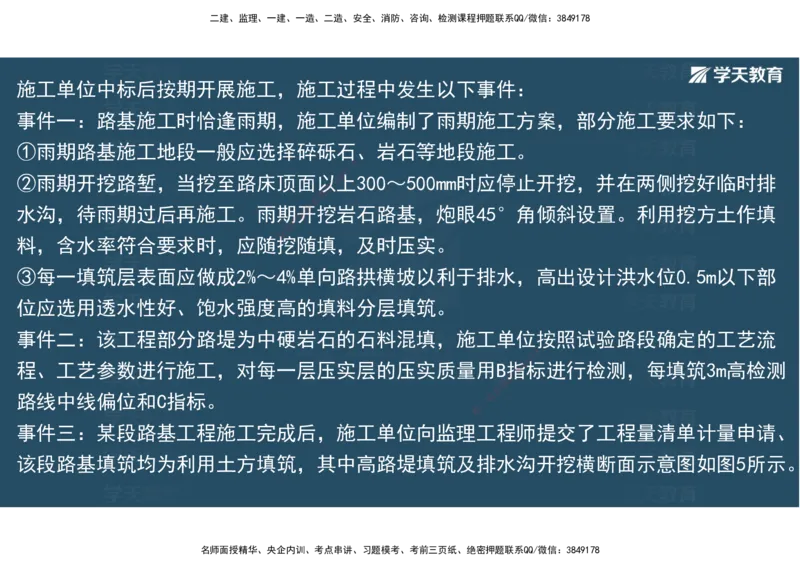

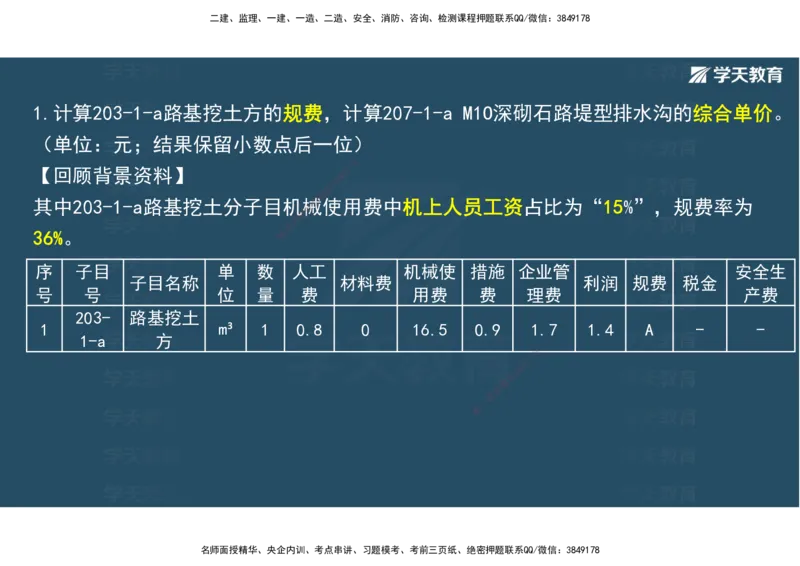

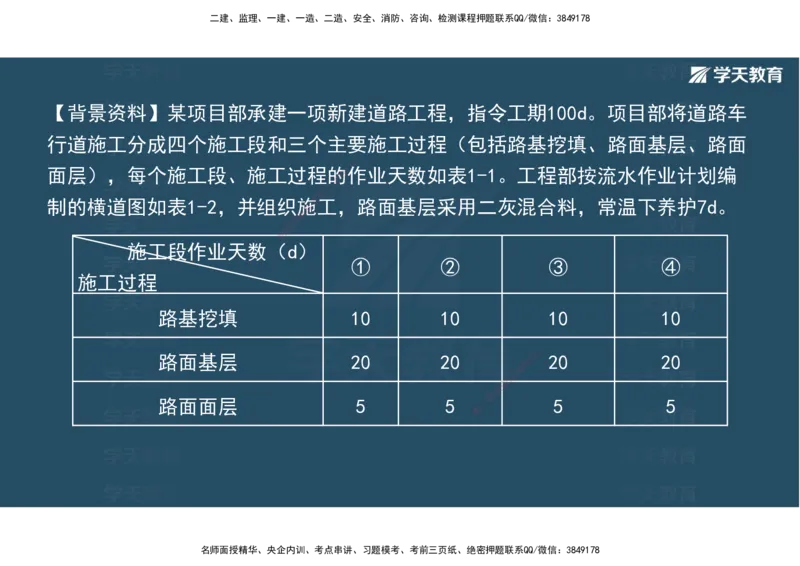

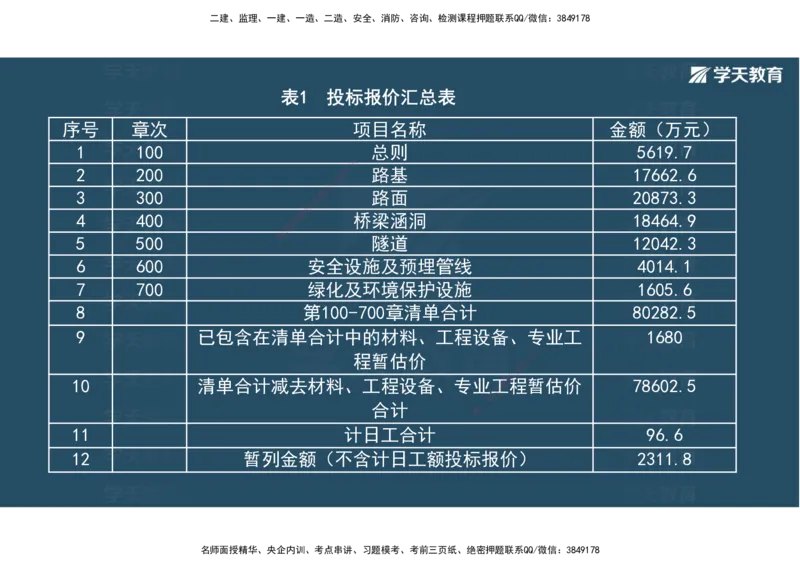

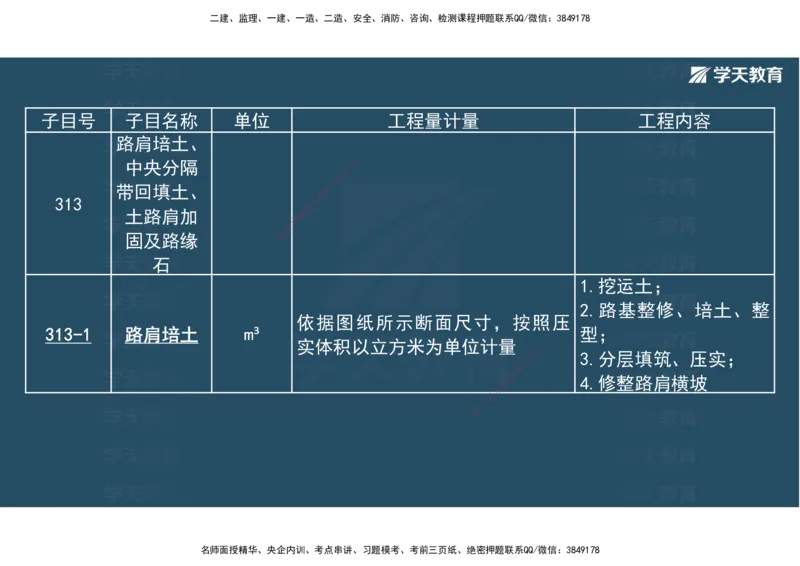

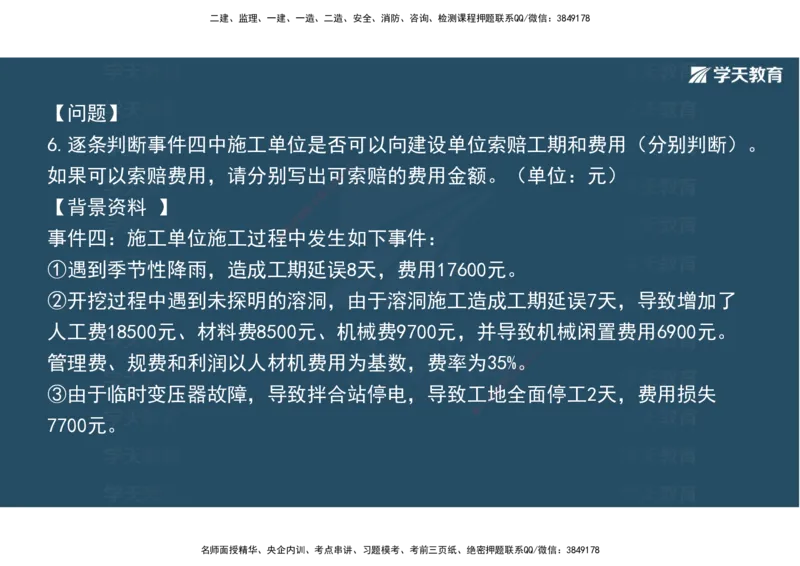

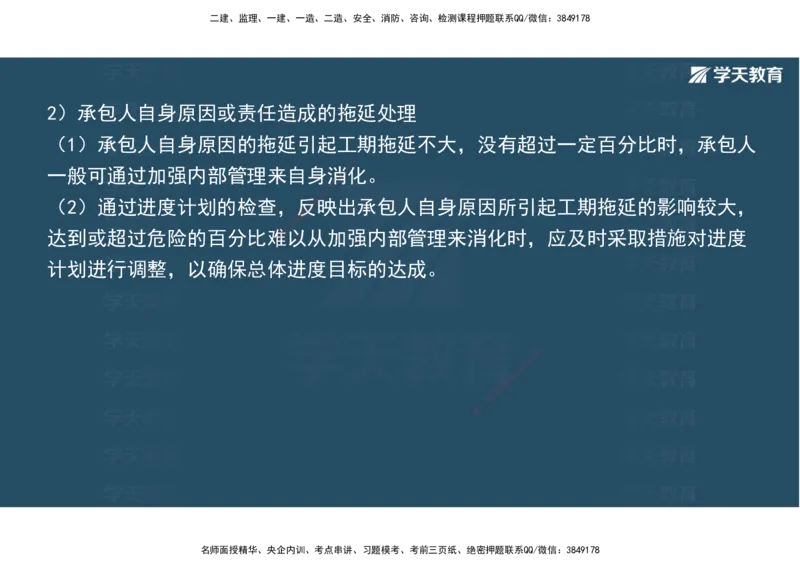

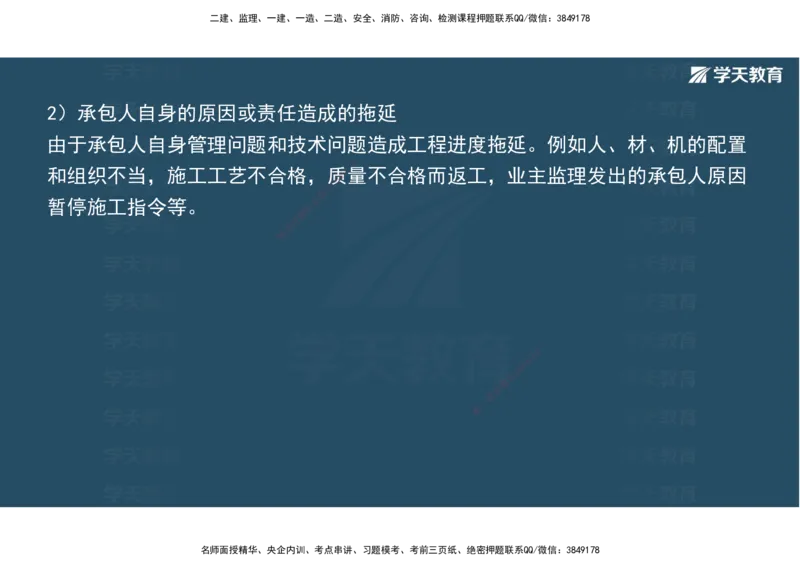

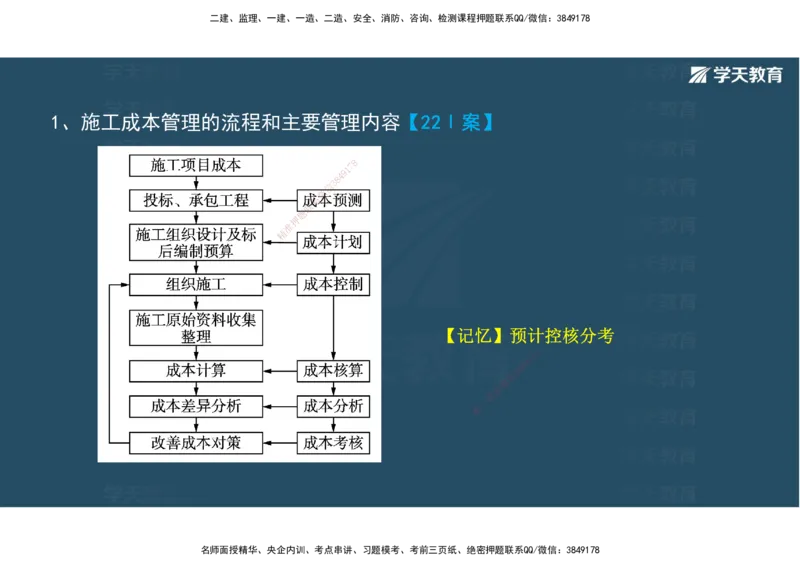

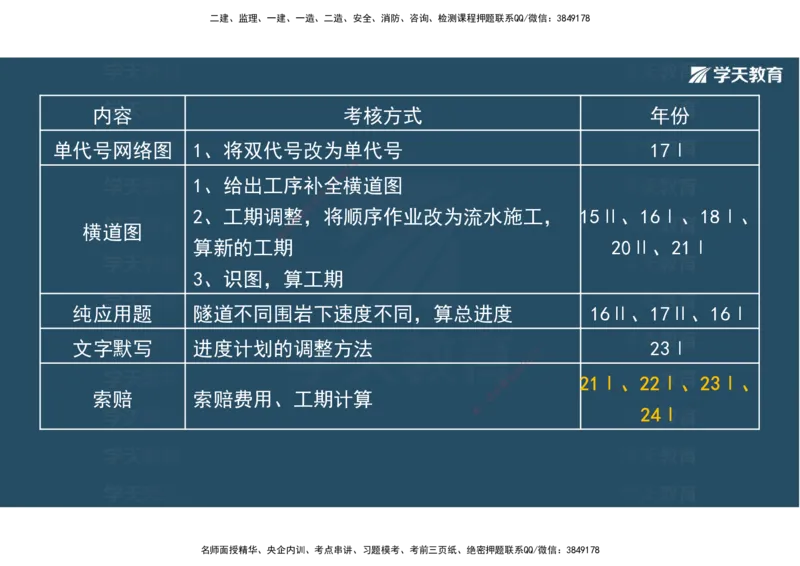

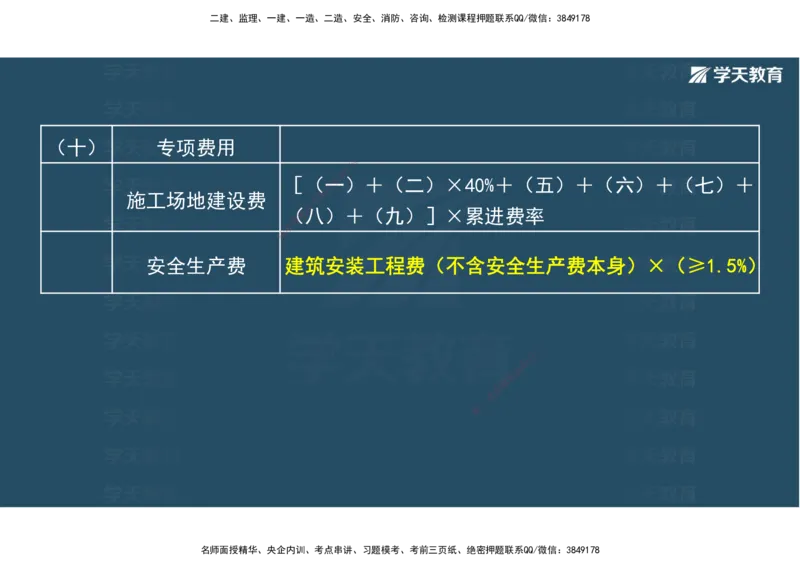

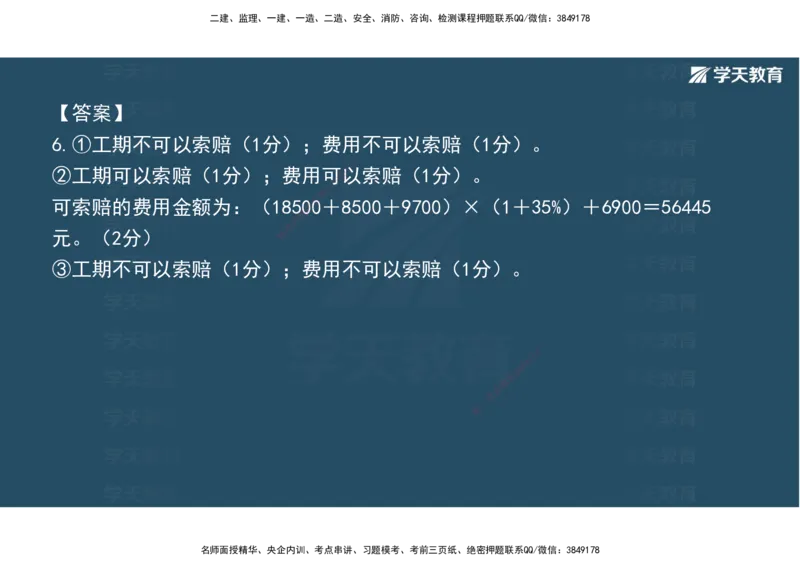

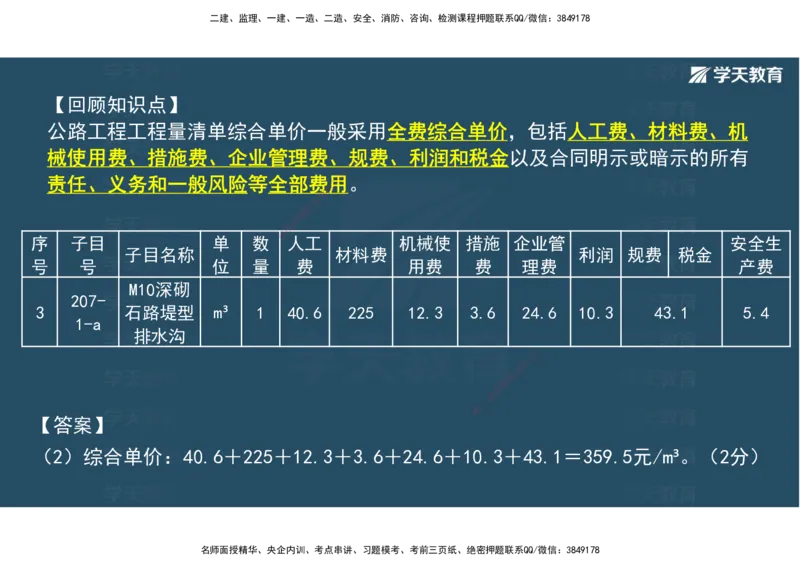

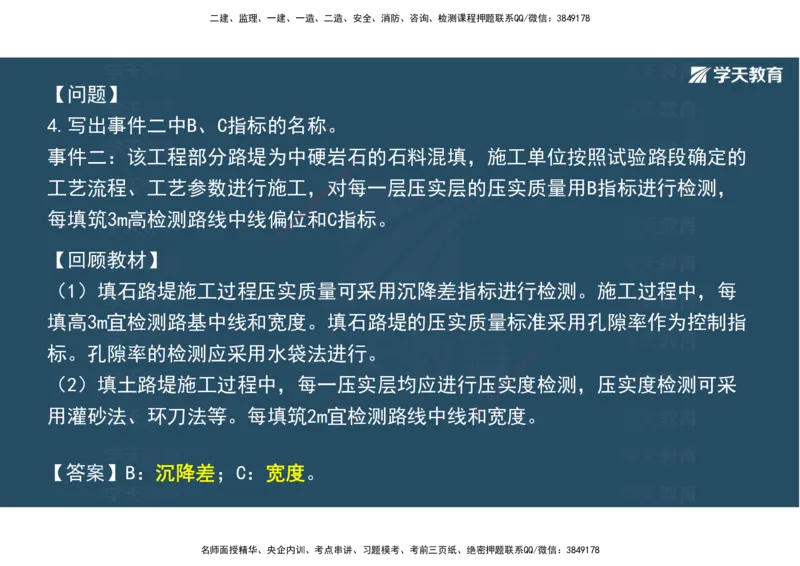

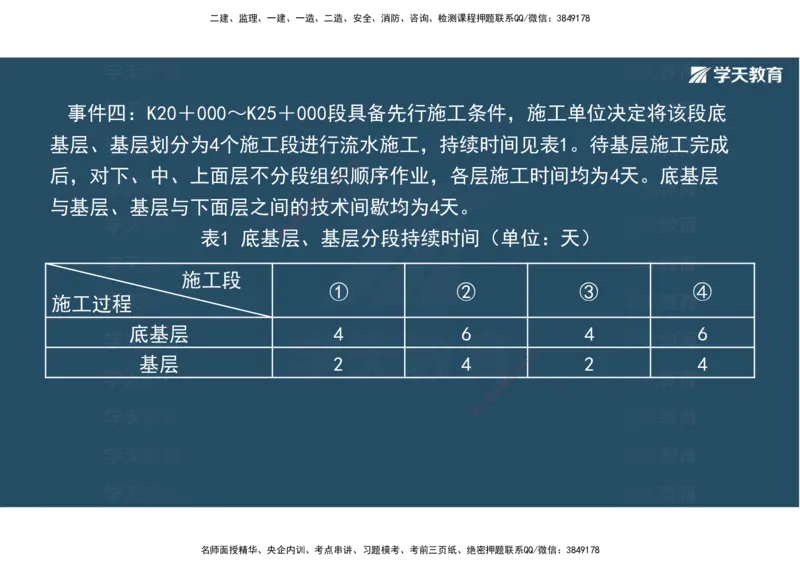

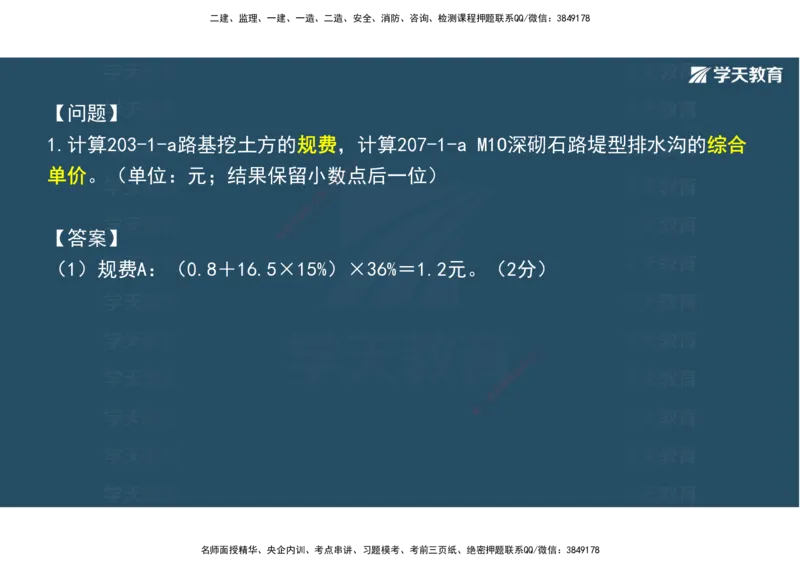

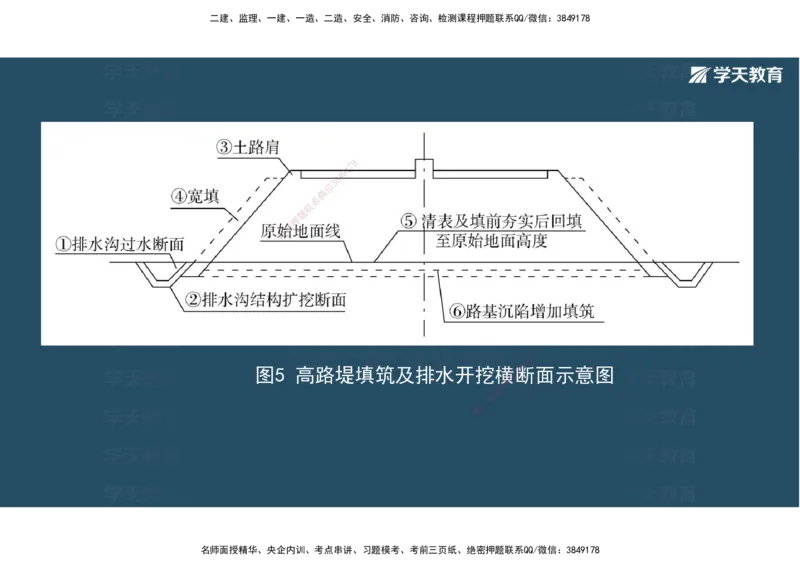

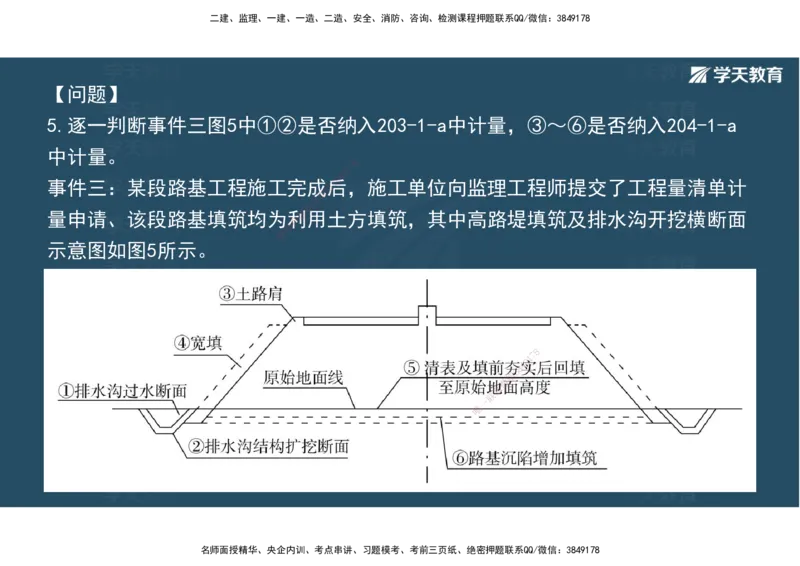

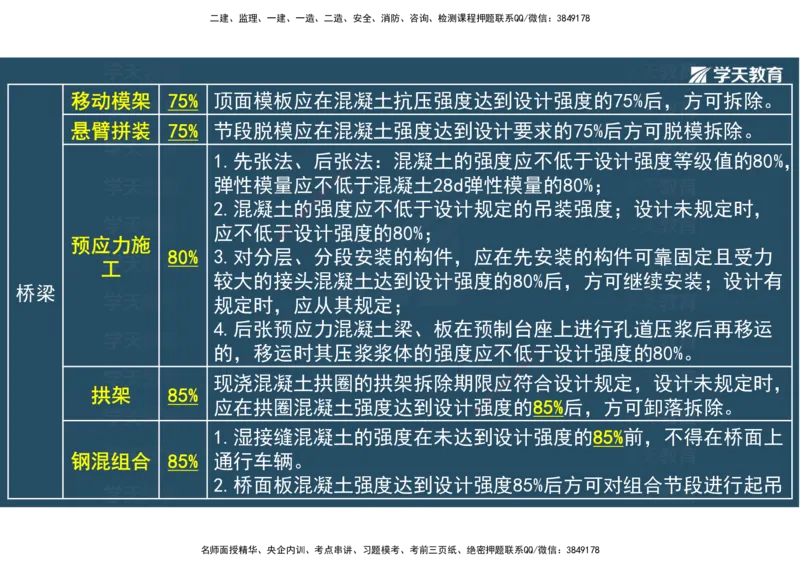

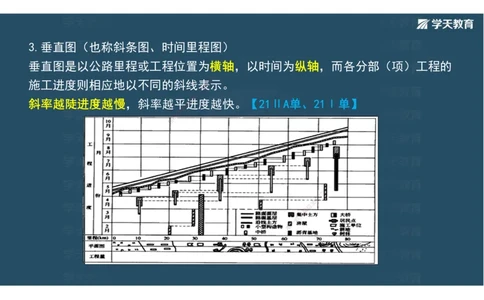

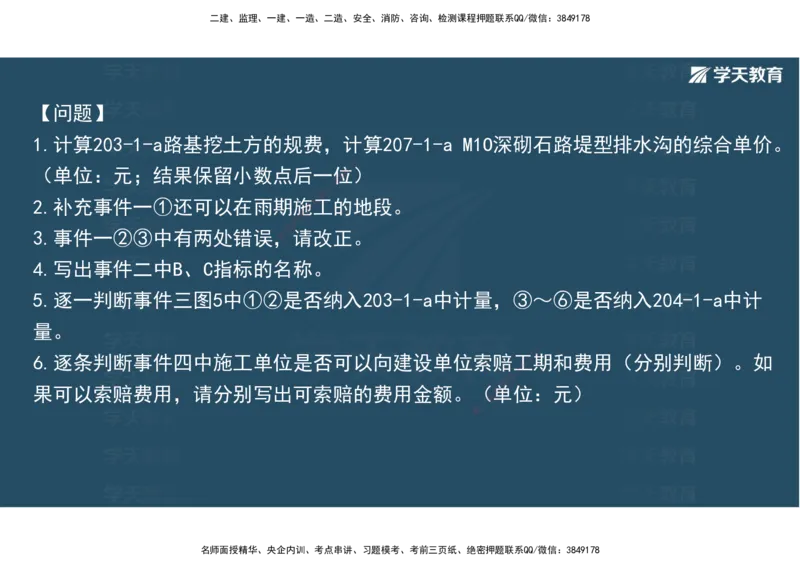

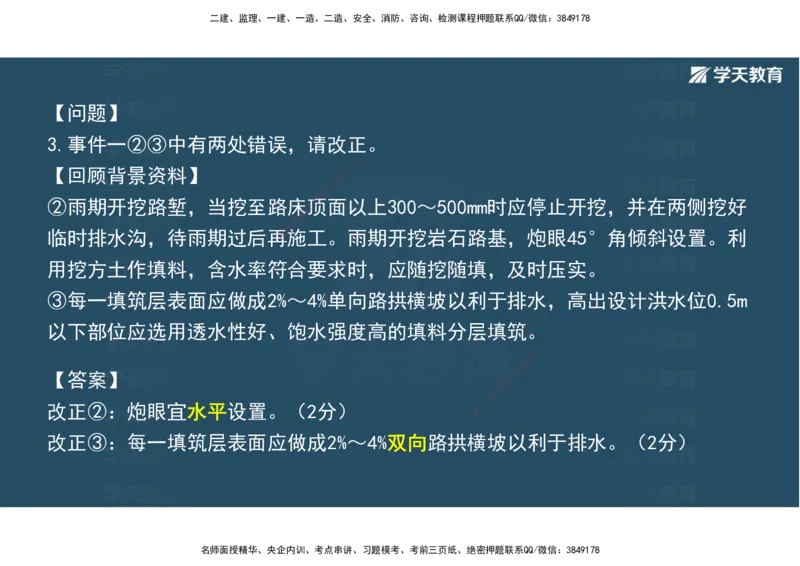

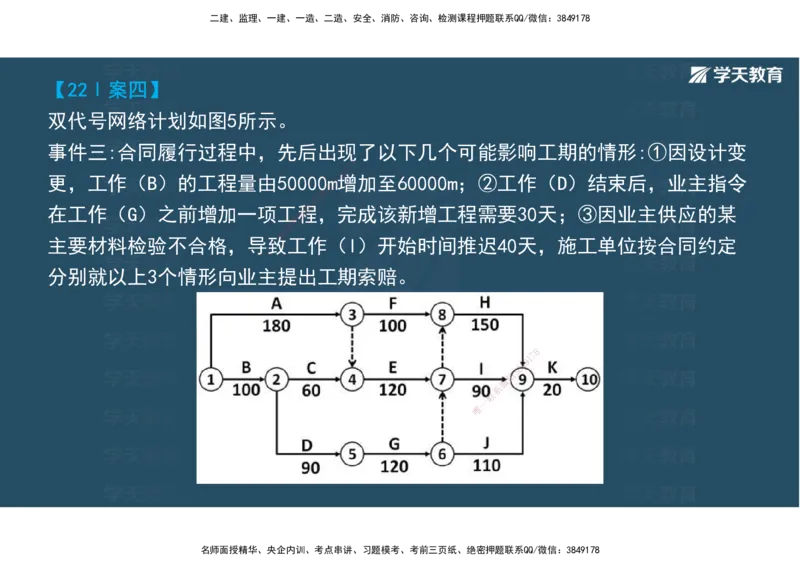

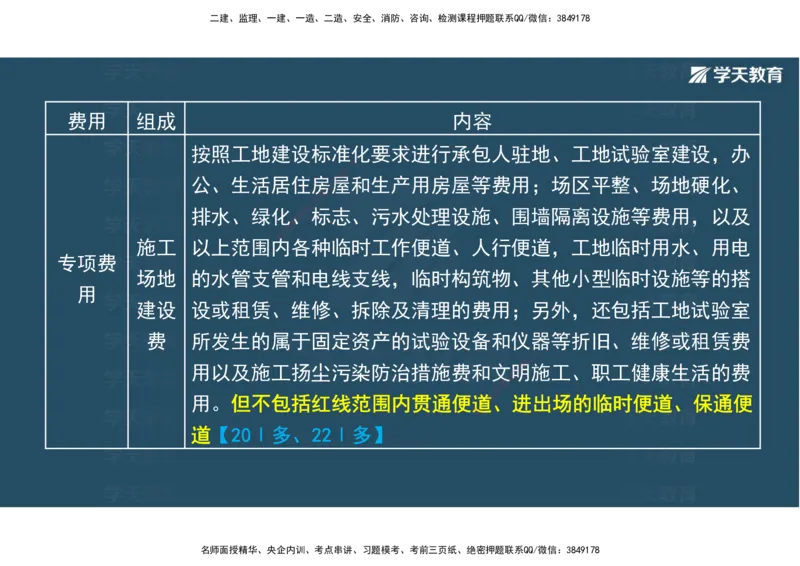

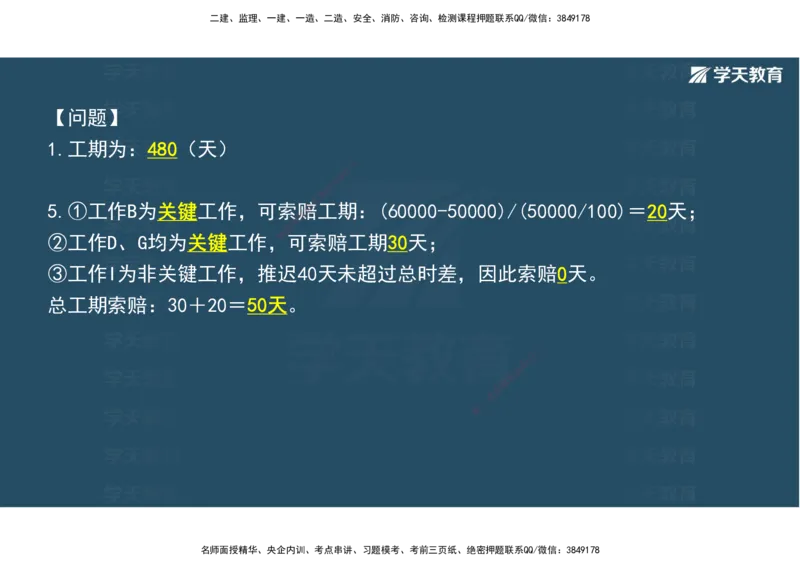

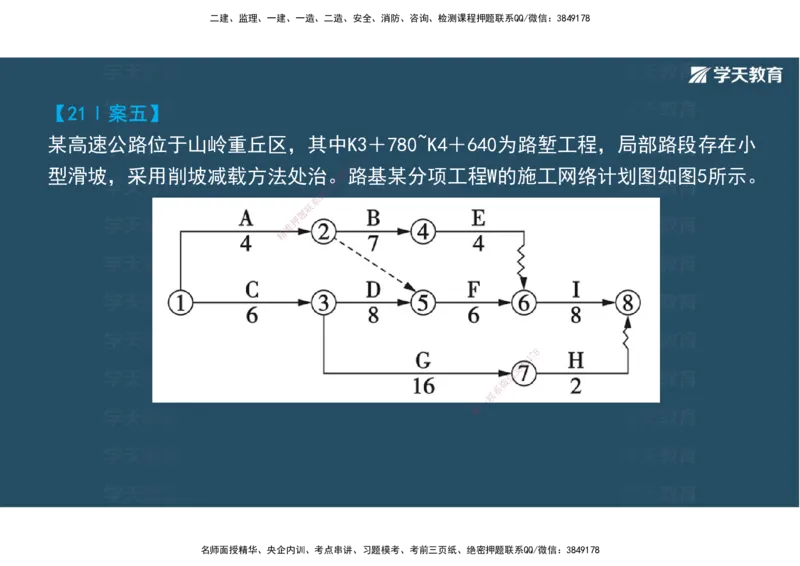

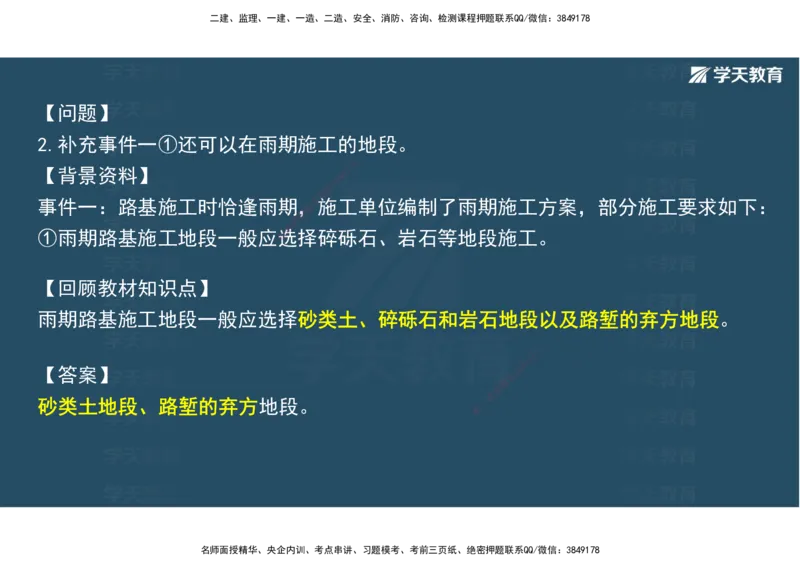

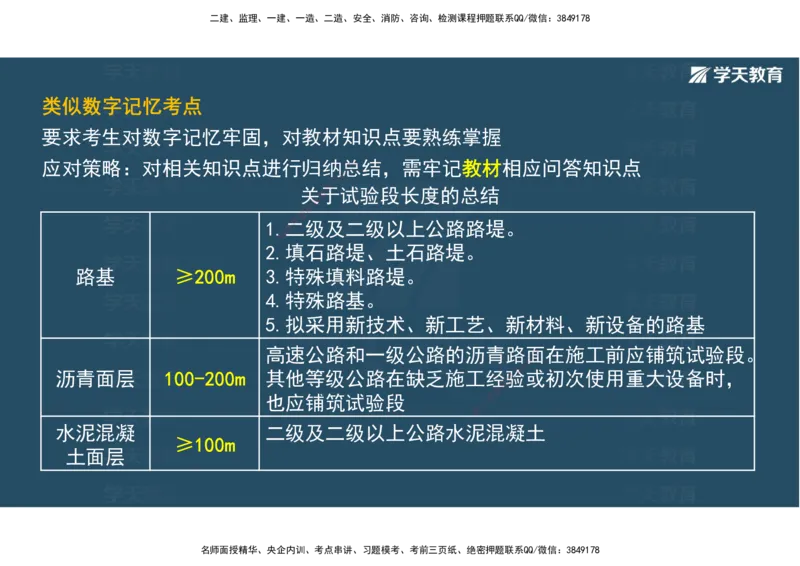

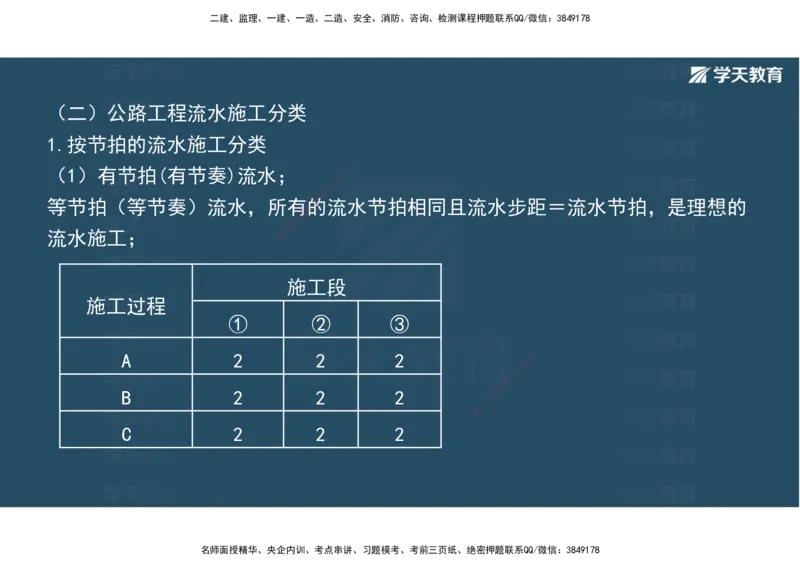

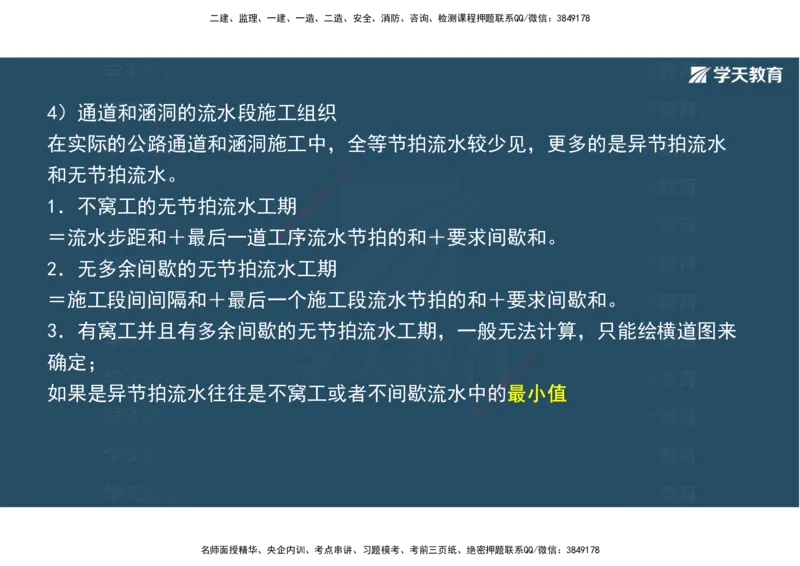

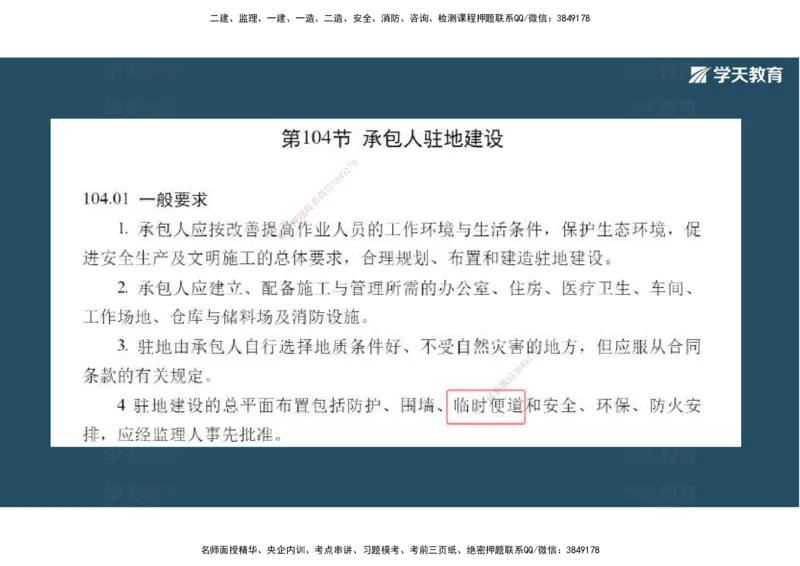

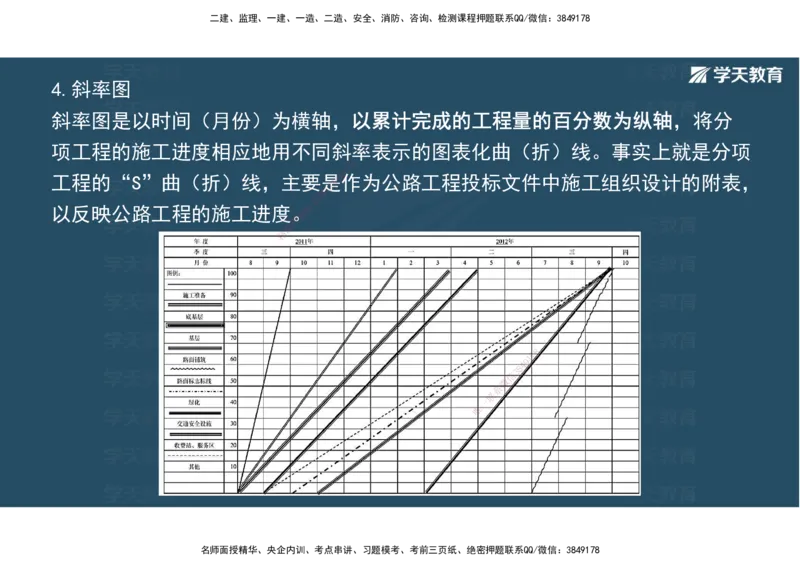

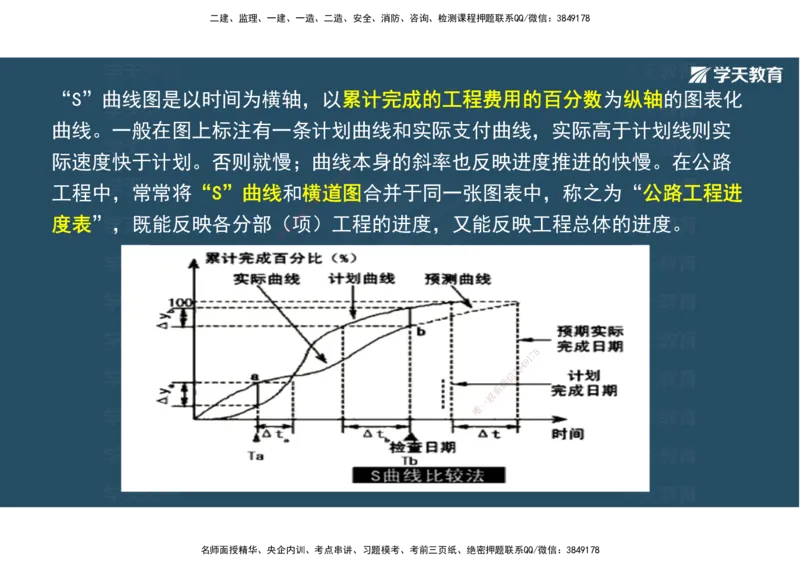

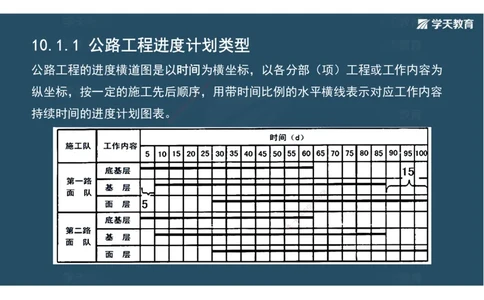

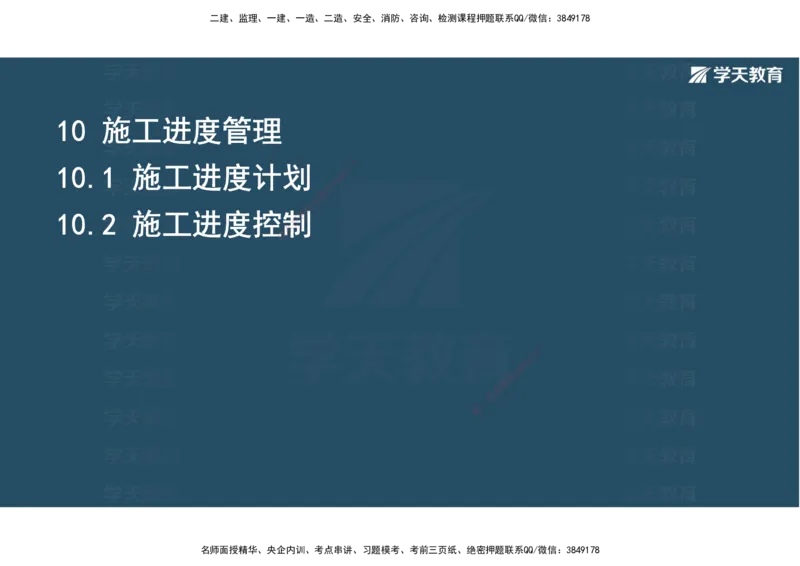

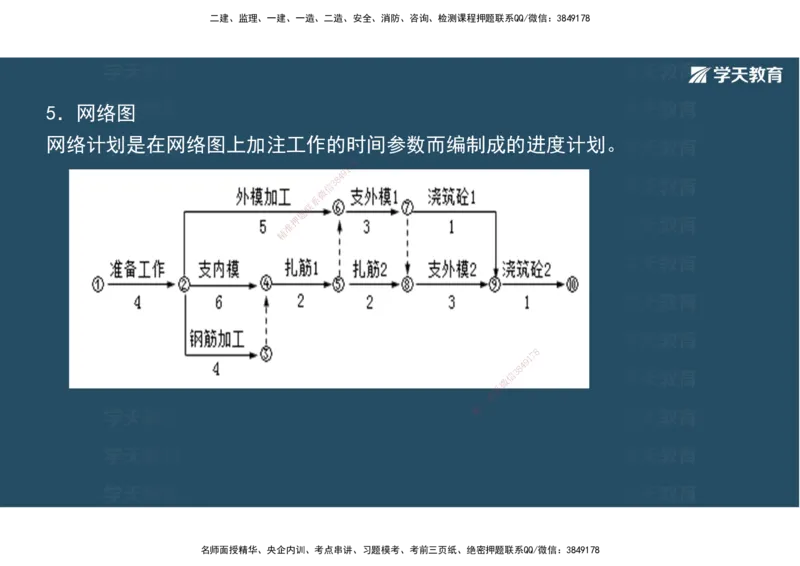

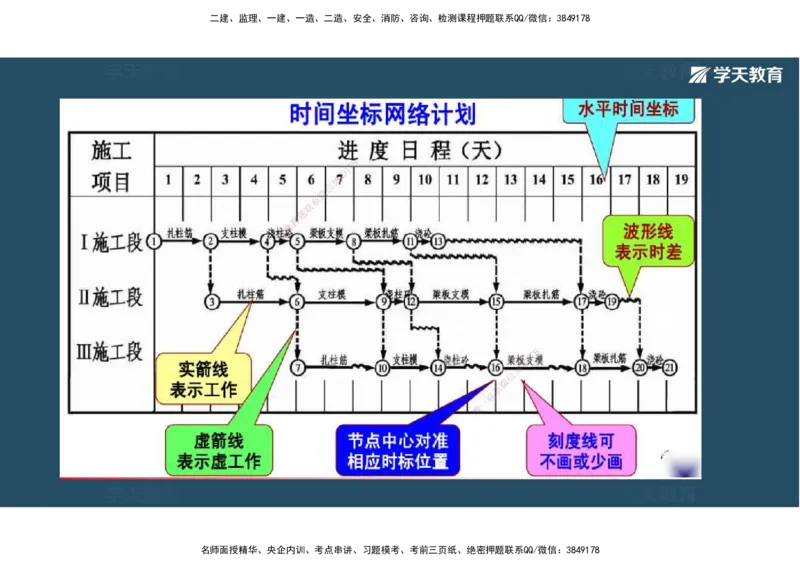

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 10 施工进度管理 8 10.1 施工进度计划 1 7 9 4 8 3 信 微 系 联 10.2 施工进度控制题 押 准 精 8 7 1 9 4 8 3 信 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 10.1.1 公路工程进度计划类型 公路工程的进度横道图是以时间为横坐标,以各分部(项)工程或工作内容为 8 7 1 9 4 纵坐标,按一定的施工先后顺序3,8 用带时间比例的水平横线表示对应工作内容 信 微 系 联 题 持续时间的进度计划图表。押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 “S”曲线图是以时间为横轴,以累计完成的工程费用的百分数为纵轴的图表化 曲线。一般在图上标注有一条计划曲线和实际支付曲线,实际高于计划线则实 际速度快于计划。否则就慢;曲线本身的斜率也反映进度推进的快慢。在公路 8 7 1 9 4 8 3 工程中,常常将“S”曲线和横信道图合并于同一张图表中,称之为“公路工程进 微 系 联 题 度表”,既能反映各分部(押项)工程的进度,又能反映工程总体的进度。 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 3.垂直图(也称斜条图、时间里程图) 垂直图是以公路里程或工程位置为横轴,以时间为纵轴,而各分部(项)工程的 8 7 施工进度则相应地以不同的斜线表9 1示。 4 8 3 信 微 斜率越陡进度越慢,斜率越平进系 度越快。【21ⅡA单、21Ⅰ单】 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 4.斜率图 斜率图是以时间(月份)为横轴,以累计完成的工程量的百分数为纵轴,将分 项工程的施工进度相应地用不同斜率表示的图表化曲(折)线。事实上就是分项 8 7 1 9 工程的“S”曲(折)线,主要是8 4作为公路工程投标文件中施工组织设计的附表, 3 信 微 系 以反映公路工程的施工进度。联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 5.网络图 网络计划是在网络图上加注工作的时间参数而编制成的进度计划。 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 10.1.2 公路工程施工进度计划编制 1.公路施工过程组织方法【19Ⅱ多、20Ⅱ单】 8 7 1 9 4 8 3 顺序作业法 信 微 系 联 题 押 平行作业法 准 精 流水作业法 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 三种组织方法的特点对比【20Ⅱ单】 8 7 1 9 4 8 3 信 微 组织方法 利用工作面 工期 资源数量 分工 系 联 题 押 准 精 顺序作业法 没有充分利 用 总工期较长 资源数量较少 不强调分工 平行作业法 充分利用 总工期较短 资源数量较大 不强调分工 流水作业法 尽可能利用工作面 工 期较短 资源较为均衡 专业化生产 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 2公路工程常用的流水施工组织【2014Ⅰ案、2018Ⅰ案、2020Ⅱ案、21Ⅰ单】 1)公路工程常用的流水参数 8 7 1 9 (1)工艺参数:施工过程数(工序8 4个数),流水强度V 3 信 微 系 (2)空间参数:工作面、施工联段m、施工层 题 押 准 精 (3)时间参数:流水节拍、流水步距、技术间歇、组织间歇、搭接时间 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (二)公路工程流水施工分类 1.按节拍的流水施工分类 8 7 (1)有节拍(有节奏)流水; 9 1 4 8 3 信 微 等节拍(等节奏)流水,所有的系 流水节拍相同且流水步距=流水节拍,是理想的 联 题 押 准 流水施工; 精 施工段 施工过程 ① ② ③ 8 A 2 2 2 1 7 9 8 4 信 3 微 B 2 2 2 系 联 一 唯 C 2 2 2 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 异节拍(异节奏)流水,可进一步分为成倍流水(等步距异节拍)和分别流水 (异步距异节拍)。 8 7 1 9 4 8 3 信 微 施工段 系 施工段 联 题 施工过程 押 施工过程 准 精 ① ② ③ ① ② ③ A 2 2 2 A 2 2 2 B 4 4 4 B 3 3 3 8 1 7 C 6 6 6 C 8 4 9 5 5 5 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (2)无节拍(无节奏)流水:流水节拍一般不相同,用累加数列错位相减取大差的 方法求流水步距。 8 7 1 9 4 8 3 信 微 系 联 施工段 题 押 施工过程 准 精 ① ② ③ A 2 3 4 B 7 5 3 8 1 7 9 C 9 7 信 3 8 4 5 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 3)路面工程的线性流水施工组织 一般路面各结构层施工的速度不同,从而持续时间往往不相同。组织路面流水施 8 工时应注意的要点: 7 1 9 4 8 3 信 微 (1)各结构层的施工速度和持系续时间。 联 题 押 (2)相邻结构层之间的速度准决定了相邻结构层之间的搭接类型,前道工序的速 精 度快于后道工序时选用开始到 开始搭接类型;否则选用完成到完成搭接类型。 【20Ⅱ案】 (3)相邻结构层工序之间的搭接时距的计算。 时距=最小工作面长度/两者中快的速 度 1 7 8 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 消除窝工和消除间歇的方法都采用累加数列错位相减取大差的方法【21Ⅰ案】 流水段方式 闲置的内容 计算方法 8 7 1 9 4 8 窝工 资源的信 3闲置 同工序各节拍值累加 微 系 联 题 间歇 工作押面的闲置 同段各节拍值累加 准 精 施工段 施工过程 ① ② ③ 8 1 7 9 A 2 2 8 4 2 信 3 微 系 联 B 3 3一 3 唯 C 5 5 5 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 4)通道和涵洞的流水段施工组织 在实际的公路通道和涵洞施工中,全等节拍流水较少见,更多的是异节拍流水 8 7 和无节拍流水。 1 9 4 8 3 信 微 1.不窝工的无节拍流水工期 系 联 题 押 准 =流水步距和+最后一道工精序流水节拍的和+要求间歇和。 2.无多余间歇的无节拍流水工 期 =施工段间间隔和+最后一个施工 段流水节拍的和+要求间歇和。 3.有窝工并且有多余间歇的无节拍流 水工期,一般无法计算,只能绘横道图来 8 确定; 1 7 9 8 4 信 3 微 如果是异节拍流水往往是不窝工或者不间歇流 水中的系 最小值 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 【背景资料】某项目部承建一项新建道路工程,指令工期100d。项目部将道路车 行道施工分成四个施工段和三个主要施工过程(包括路基挖填、路面基层、路面 8 7 面层),每个施工段、施工过程的9 1作业天数如表1-1。工程部按流水作业计划编 4 8 3 信 微 制的横道图如表1-2,并组织施系工,路面基层采用二灰混合料,常温下养护7d。 联 题 押 准 精 施工段作业天数( d) ① ② ③ ④ 施工过程 路基挖填 10 10 10 10 8 路面基层 20 20 1 7 20 20 9 8 4 信 3 微 系 联 路面面层 5 5 一 5 5 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 进度管理案例题考核方式总结: 内容 考8 核方式 7 1 9 4 8 3 信 微 1、给出表格绘制网系络图 14Ⅱ 联 题 押 准 2、给出网络图精找出关键线路,算总工期、某工作总 14Ⅰ 时差及自由时差、 最早开始、最迟开始、最早结束、 15Ⅰ 双代号 最迟结束。 20Ⅰ 网络图 3、涉及索赔问题,问经过 某些事件导致某工序工期 20ⅡB卷 8 1 7 9 延长,问是否可以索赔。 信 3 8 4 21Ⅰ 微 系 联 一 4、将单代号网络图绘制成双代号 网 唯 络图 22Ⅰ 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 内容 考核方式 年份 单代号网络图 1、将双代号改为单代号 17Ⅰ 8 7 1 9 4 1、给出工序补全3 8横道图 信 微 系 联 2、工期调整题,将顺序作业改为流水施工, 15Ⅱ、16Ⅰ、18Ⅰ、 押 横道图 准 精 算新的工期 20Ⅱ、21Ⅰ 3、识图,算工期 纯应用题 隧道不同围岩下速 度不同,算总进度 16Ⅱ、17Ⅱ、16Ⅰ 文字默写 进度计划的调整方法 23Ⅰ 8 1 7 9 8 4 信 3 21Ⅰ、22Ⅰ、23Ⅰ、 微 系 索赔 索赔费用、工期计算 联 一 唯 24Ⅰ 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 22Ⅰ案四 事件三:面层施工中,施工单位的部分做法如下:①中面层施工前,施工单位完 8 7 成了成品改性沥青的招标工作,择9 1优选择了一家实力较强的供应商,施工单位要 4 8 3 信 微 求供货单位供货时需提供有关改系 性剂与基质沥青的两份技术资料;②中面层施工 联 题 押 准 采用两台摊铺机梯队作业,精当日摊铺作业结束后,采用斜接缝设置横向接缝;③ 上面层沥青玛蹄脂碎石混合料配合比设计中沥青用量较高,在正式开始上面层施 工前,施工单位选取了200m路段作 为试验段,采用轮胎压路机进行碾压施工。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 事件四:K20+000~K25+000段具备先行施工条件,施工单位决定将该段底 基层、基层划分为4个施工段进行流水施工,持续时间见表1。待基层施工完成 8 7 后,对下、中、上面层不分段组织9 1顺序作业,各层施工时间均为4天。底基层 4 8 3 信 微 与基层、基层与下面层之间的系技术间歇均为4天。 联 题 押 准 表1 底基精层、基层分段持续时间(单位:天) 施工段 ① ② ③ ④ 施工过程 底基层 4 6 4 6 8 基层 2 4 1 7 2 4 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 【问题】 根据事件四中的已知条件,计算K20+000~K25+000段路面施工工期(单位:天), 8 7 复制图1-2到专用答题卡上,并完善9 1 基层与下面层的横道图。 4 8 3 信 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 【答案】 路面施工工期:44(天)。 8 7 基层绘图正确、下面层绘图正确。9 1 4 8 3 信 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 9.2.5 公路工程施工索赔管理 1.工期延误的分类 8 7 1 9 4 8 3 1)按延误索赔结果划分 信 微 系 联 题 (1)可原谅可补偿的延误—押—业主或(监理)工程师错误或失误 准 精 (2)可原谅不可补偿的延误——第三方责任(既不是承包商也不是业主的原 因,而是由客观原因引起的工期延误)。承包方可获得一定的工期延长作为补 偿,但一般得不到经济补偿 (3)不可原谅的延误——承包方原因 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 2)按延误是否处于关键线路上划分 (1)关键性延误: 8 7 1 关键性延误是位于网络进度计划的9关键线路上的延误。关键性延误肯定会导致 4 8 3 信 微 系 总工期的延长,如果是可原谅联的延误应该给予承包商工期补偿。 题 押 准 (2)非关键性延误 精 非关键性延误是位于非关键线 路上的延误。一般而言,当其延误时间没有超过 总时差时,便不会造成总工期的延长,即使是可原谅的延误,只要其延误不造 成总工期的延长,承包商仍然得不到工期补偿。只有超过总时差时,才对其超 8 过部分予以延期。 9 1 7 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 10.2.2 公路工程进度拖延处理 1.进度拖延的原因 8 7 1 9 进度拖延可分为两个方面: 4 8 3 信 微 系 1)非承包人的原因或责任造联成的拖延 题 押 准 精 可归纳为业主原因和不可抗力两个方面。 业主原因主要是指业主未按合 同规定提供施工条件和发出正确指令、设计变更、 业主要求暂停施工等。不可抗力主 要是指不可预见、不可避免、不可克服的客观 情况。 8 1 7 (1)业主未能及时按照监理工程师已审批 的进度计划 8 4 9提供施工作业条件。如: 信 3 微 系 建设手续不完善,征地拆迁不及时,未及时提 供施联工图纸或施工图纸不完善,未 一 唯 及时提供甲供材料和甲供设备,未按合同及时发出指令等。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (2)业主提供的资料错误、材料设备不合格或发出错误指令。如业主提供的施 工图纸错误、材料或设备不合格,地质条件与设计不符,发出错误工作指令,提 8 7 供管线遗漏或位置错误等造成进度9 1延误。 4 8 3 信 微 (3)由于设计变更导致工程量系的变化或工程内容、尺寸、位置、标高、质量标 联 题 押 准 准等改变,使原定的施工计精划无法完成,造成进度的拖延。如土石方数量增多, 土石比例发生变化,管涵和通道数量增加,涵洞改桥梁,平交改立交等。 (4)业主发出的非承包人原因暂 停施工指令,造成进度拖延的。 (5)业主不及时支付给承包人工程费 用,致使承包人因资金不足而影响工程进 8 度。 1 7 9 8 4 信 3 微 (6)由于不可抗力致使工程进度拖延,例如 战争、系自然灾害等。 联 一 唯 (7)除承包人自身应承担责任外的其他原因。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 2)承包人自身的原因或责任造成的拖延 由于承包人自身管理问题和技术问题造成工程进度拖延。例如人、材、机的配置 8 7 和组织不当,施工工艺不合格,质9 1量不合格而返工,业主监理发出的承包人原因 4 8 3 信 微 暂停施工指令等。 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 2.工期拖延的处理 1)非承包人原因或责任造成的拖延处理 8 7 对于非承包人责任的拖延所引起的9 1总工期拖延,即工程不能按原定工期完工的情 4 8 3 信 微 况,合同规定在申请手续齐备并系 符合合同要求的情况下由业主承担这部分损失, 联 题 押 准 一般应给予承包竣工时间的精顺延。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 工期的顺延应符合以下条件: (1)非承包人原因和责任。 8 7 (2)符合合同规定的手续。 9 1 4 8 3 信 微 (3)拖延的事件应发生在关键系线路上,或虽未发生在关键线路上但延误超过了 联 题 押 准 总时差且影响总工期。延误精 发生是否影响总工期是延期的重要条件。如果延误 的事件是非关键工作并且延误未超过其总时差,即使符合合同规定也不能批准 延期。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 2)承包人自身原因或责任造成的拖延处理 (1)承包人自身原因的拖延引起工期拖延不大,没有超过一定百分比时,承包人 8 7 一般可通过加强内部管理来自身消9 1化。 4 8 3 信 微 (2)通过进度计划的检查,反系映出承包人自身原因所引起工期拖延的影响较大, 联 题 押 准 达到或超过危险的百分比难精以从加强内部管理来消化时,应及时采取措施对进度 计划进行调整,以确保总体进度目标的达成。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 3.进度计划的调整 (1)改变某些工作间的逻辑关系 8 7 (2)关键工作的调整 9 1 4 8 3 信 微 (3)调整施工方案 系 联 题 押 准 (4)剩余工作重新编制进精度计划 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 【22Ⅰ案四】 双代号网络计划如图5所示。 事件三:合同履行过程中,先后出现了以下几个可能影响工期的情形:①因设计变 8 7 1 9 更,工作(B)的工程量由50000m8 4增加至60000m;②工作(D)结束后,业主指令 3 信 微 系 在工作(G)之前增加一项工程联,完成该新增工程需要30天;③因业主供应的某 题 押 准 精 主要材料检验不合格,导致工作(l)开始时间推迟40天,施工单位按合同约定 分别就以上3个情形向业主提出 工期索赔。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 【问题】 1.计算网络计划的工期,指出关键线路。 8 7 1 5.事件三中每种情形下可索赔工期4 9分别为多少天?总工期索赔为多少天? 8 3 信 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 【问题】 1.工期为:480(天) 8 7 1 9 4 8 3 信 微 系 5.①工作B为关键工作,可索赔联工期:(60000-50000)/(50000/100)=20天; 题 押 准 精 ②工作D、G均为关键工作,可索赔工期30天; ③工作I为非关键工作,推迟4 0天未超过总时差,因此索赔0天。 总工期索赔:30+20=50天。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 【22Ⅰ案二】 事件四:工程开工半年后,因特殊原因,经专家论证,建设单位下发正式文件要 8 7 1 求本合同工程提前半年交工,并在4 9文件中指令将路基预压期压缩为70天。承包人 8 3 信 微 系 为响应该要求,及时向内部自联行招标确定的分包队伍下达了新的工期计划,经共 题 押 准 精 同努力提前半年完成了全部合同工程。工程交工后,本合同段承包人及时向建设 单位提交了相关工期及费用的 书面索赔报告。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 【问题】 6.事件四中,承包人向建设单位提交书面索赔报告的做法是否正确,并说明理由。 8 7 另写出分包人应向哪个单位提交索9 1赔报告。 4 8 3 信 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 【答案】 向建设单位提交索赔报告是错误的,承包人应该向监理工程师提交索赔报告。 8 7 分包人可以(或只能)向承包人提9 1交索赔报告(或提出相应索赔)。 4 8 3 信 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 【21Ⅰ案五】 某高速公路位于山岭重丘区,其中K3+780~K4+640为路堑工程,局部路段存在小 8 7 型滑坡,采用削坡减载方法处治。9 1路基某分项工程W的施工网络计划图如图5所示。 4 8 3 信 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 事件三:分项工程W施工时,出现下列2种情形 ①A、B工作按进度顺利完成,但E工作施工时,施工单位发现图纸存在错误,经 8 7 1 技术论证后,由设计单位对图纸进4 9行修改后继续施工,由此造成E工作停滞3天 8 3 信 微 系 ②工作D施工时,因施工现场条联件变化,建设单位提出了更高的质量要求,导致D 题 押 准 精 工作量增加了30%。 针对上述情形造成的工期延长 和费用增加,施工单位向监理单位递交了工期索赔 和费用索赔的申请。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 【问题】 3.写出分项工程W的施工关键路线(用①→②……或A→B……形式表达),并计 8 7 1 算其总工期。 4 9 8 3 信 微 系 4.逐条判断事件三中的工期索联赔和费用索赔是否成立,并说明理由。 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 【答案】 关键路线为:①→③→⑤→⑥→⑧或C→D→F→I; 8 7 1 总工期为28天。 4 9 8 3 信 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 ① 费用索赔成立。图纸错误属非施工单位责任(或设计单位责任),所以费用 索赔成立。 8 7 1 工期索赔不成立。E工作处于非关4键9 路线,总时差为5天,停滞3天未超过总时差, 8 3 信 微 系 所以工期索赔不成立。 联 题 押 准 精 ② 工期索赔成立。提出更高质 量要求属于建设单位责任(或非施工单位责任) 且工作D位于关键路线,因此工期索 赔成立。 费用索赔成立。提出更高质量要求属于 建设单位责任(或非施工单位责任),因 8 1 7 此费用索赔成立。 8 4 9 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 8 7 1 9 4 12 施工成本管理 3 8 信 微 系 联 题 押 准 精 12.1 施工预算 12.2 施工成本管理内容与方法 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 12.1.1 公路工程标后预算组成 8 7 1、公路工程标后预算组成 1 9 4 8 3 信 微 标后预算是在施工企业中标后,系 施工前编制的施工预算。在中标的合同工程量清 联 题 押 准 单基础上,将企业费用和项精目施工费用重新分解后计算的项目施工总费用,包括 直接费、设备购置费、措施费 、专项费用以及现场管理费。标后预算按照不同的 管理阶段,可以分为项目预算(直 接)成本、计划预算(直接)成本、实际预算 (直接)成本等。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 2.标后预算的费用构成 从项目管理的角度出发,标后预算的总费用可以划分为上缴企业费用、项目预算 8 7 1 9 4 总成本、规费和税金四项。 8 3 信 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 公路工程工程量清单综合单价一般采用全费综合单价,包括人工费、材料费、机 械使用费、措施费、企业管理费、规费、利润和税金以及合同明示或暗示的所有 8 7 责任、义务和一般风险等全部费用9 1。 4 8 3 信 微 系 【超教材】《公联路工程建设项目概算预算编制办法》 题 押 准 表3.6.1 公路工精 程建设项目各项费用计算程序及计算方式 序号 项目 说明及计算式 (七) 规费 各类工程人工 费(含施工机械人工费)×规费综合费率 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 12.1.2 公路工程标后预算编制 标后预算总费用中的项目预算总成本包括直接费、设备购置费、措施费、专 8 7 1 9 4 8 项费用与现场管理费五项。 信 3 微 系 联 题 押 准 1、直接费 精 直接费是指施工过程中耗费 的构成工程实体的和有助于工程形成的各项费用。 影响直接工程费高低的因素有三 个方面:一是工程量;二是单位实体工、料、 机资源的消耗数量;三是各种资源的 单价。 8 业主在工程量清单中已列明工程量,因 此,标后预算清1 7单细目的工程量与报价 9 8 4 信 3 微 单中同一细目的工程量相同。 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 费用 组成 划分依据 直接从事建筑7安8 装的生产工人开支的各项费用,生产工人主 1 9 4 人工费 8 3 信 要指钢筋工微、混凝土工、辅助工、普工等。 系 联 题 押 材料单准价=(材料采购单价+运杂费)×(1+场外运输损 精 材料费 耗率)×(1+采购及保管费率)-包装品回收价值【17Ⅱ案】 直接费 折旧费、检修费、维修费和安装辅助费【22Ⅰ 不变费用 案 】 机械费 可变费用 燃油费 、电费、机驾人 1 7 8员工资、养路费及车船 9 8 4 信 3 【15Ⅰ单】 使用税等。 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 混合料中各种原材料消耗量=设计图纸的设计工程量×工地试验室的生产配合 比中该材料所占的比率×(1+经验损耗率); 8 7 1 9 4 8 周转材料摊销费=周转材料设计信 3数量×单价×摊销率×计划使用时间; 微 系 联 周转材料单价=(材料的采购题 原价+运杂费)×(1+采购及保管费率); 押 准 精 如周转材料为租赁的,则周 转材料费按租赁合同的租金计算,租金=数量×租 赁单价×租赁时间。 自有机械总费用=Σ某种机械型号 的(不变费用+可变费用); 折旧费=设备原值×年折旧率×使用时 间(年);【22Ⅰ案】 8 1 7 9 8 4 其中年折旧率按企业财务部门规定进行测算 。检修费 信 3、维修费和安装辅助费根 微 系 联 据经验数据计算。 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 费用 组成 为满足公路初期运营、 管理需要购置的构成固定资产标准的设 8 7 1 9 4 8 3 信 设备购 备和虽低于固定资微产标准但属于设计明确列入设备清单的设备 系 联 题 置费 费用,包括渡口押设备,隧道照明、消防、通风的动力设备,公 准 精 路监控、收费、 通信、路网运行监测、供配电及照明设备等 直接费以外施工过程 中发生的直接用于工程的费用。其内容包 括冬期施工增加费、雨 期施工增加费、夜间施工增加费、特殊 措施费 地区施工增加费、行车干扰 工程施工增加费 8 、施工辅助费、工 1 7 9 8 4 信 3 地转移费等内容【20Ⅱ单、15Ⅱ 案】 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 费用 组成 内容 按照工地建设标准化要求进行承包人驻地、工地试验室建设,办 8 7 1 9 4 公、生活居住房屋8 和生产用房屋等费用;场区平整、场地硬化、 3 信 微 系 联 排水、绿化、题标志、污水处理设施、围墙隔离设施等费用,以及 押 准 精 施工 以上范围内 各种临时工作便道、人行便道,工地临时用水、用电 专项费 场地 的水管支管和电线支线,临时构筑物、其他小型临时设施等的搭 用 建设 设或租赁、维修、拆除及清理的费用;另外,还包括工地试验室 费 所发生的属于固定资产 的试验设备和仪器等折旧、维修或租赁费 8 1 7 9 用以及施工扬尘污染防治 措施费和文明8 4 施工、职工健康生活的费 信 3 微 系 用。但不包括红线范围内贯通 便道 联 、进出场的临时便道、保通便 一 唯 道【20Ⅰ多、22Ⅰ多】 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 费用 组成 8 包括完善、改造和维7护安全设施设备费用,配备、维护、保养应 1 9 4 8 3 信 微 急救援器材、设系备费用,开展重大危险源和事故隐患评估和整改 联 题 押 费用,安全生准产检查、评价、咨询费用,配备和更新现场作业人 精 专项 安全 员安全防护用品 支出,安全生产宣传、教育、培训费用,安全设 费用 生产 施及特种设备检测 检验费用,施工安全风险评估、应急演练等有 费 关工作及其他与安全生产直接相关的费用。安全生产费一般按不 低于投标价的1.5%(若招 标 人公布了最高 1 7 8投标限价时,按不低于 9 8 4 信 3 最高投标限价的1.5%)计算。 【23Ⅰ案微 】 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 费用 组成 8 7 1 9 4 8 保险费 3 信 微 系 联 管理人员工资 题 押 准 精 工资附加费 指挥车辆使用费 现场管理费 通信费、办公费、水电费、主副食运费、差旅交通费、取暖降温 费等根据项目的规模、计划工期和经验数据计算 8 1 7 9 8 4 信 3 不可预见费 微 系 联 一 其他费用 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (十) 专项费用 8 7 1 9 4 [(一8)+(二)×40%+(五)+(六)+(七)+ 3 信 施工场地建设费 微 系 联 (题八)+(九)]×累进费率 押 准 精 安全生产费 建 筑安装工程费(不含安全生产费本身)×(≥1.5%) 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 8 7 1 9 4 8 3 信 微 系 联 题 押 12.2 施工成本管理内容与方法 准 精 12.2.1 公路工程施工成本管理内容 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 1、施工成本管理的流程和主要管理内容【22Ⅰ案】 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 【记忆】预计控核分考 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 第9章 工程招投标与合同管理 (2)工程量清单 8 7 1 9 4 又叫子目清单表,单价或金额栏的3 8 数字一般由承包人投标时填写,其他 信 微 系 联 部分一般由业主或者招标人在题编制工程量清单时确定。 押 准 精 工程量清单格式表 子目号 子目名称 单 位 工程数量 单价 合价或金额 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 3)计日工表 计日工也称散工、点工或零星工,指在工程实施过程中,业主可能有一些临时 8 7 1 9 4 性的或新增加的项目,而且这种临8 时的新增项目的工程量在招标投标阶段很难 3 信 微 系 联 估计,希望通过招标投标阶段题事先定价,避免开工后可能发生时出现的争端, 押 准 精 故需要以计日工表的方法在 工程量清单中予以明确。 4)暂估价表 5)工程量清单汇总表 工程量清单汇总表是将各章的工程子目 表及计日工明细表进行汇总,再加上一 8 1 7 9 定比例或数量(按招标文件规定)的暂列 金额而得出该8 4项目的总报价,该报价 信 3 微 系 与投标书中填写的投标总价是一致的,其格式 见表 联 。【23Ⅰ案】 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 序号 章次 项目名称 金额 1 100 总则 2 200 路基 8 7 1 9 3 300 4 路面 8 3 信 微 4 400 系 桥梁、涵洞 联 题 押 5 500 准 隧道 精 6 600 安全设施及预埋管线 7 700 绿化及环境保护设施 8 第100~700章清单合计 9 已包含在清单合计中的材料、工程设备、专业工程暂估价合计 8 1 7 9 8 4 10 清单合计减去材料、工程设备、 专业工程暂估 信 3价合计(即8-9=10) 微 系 联 一 11 计日工 合计 唯 12 暂列金额(不含计日工总额) 13 投标报价(8+11+12)=13 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 【24Ⅰ案】某施工单位投标了新建高速公路工程一标段,全线为整体式路基。根据该工程 招标文件以及《公路工程标准施工招标文件》、《公路工程建设项目概算预算编制办法》、 8 7 《公路工程预算定额》等资料编制了投1标报价,路基工程部分清单子目单价分析数据见表5, 9 4 8 3 信 微 其中203-1-a路基挖土分子目机械使系用费中机上人员工资占比为“15%”,规费率为36%。 联 题 押 表5 路基工程部准分清单子目单价分析数据表(费用单位:元) 精 序 子目 单 数 人 工 机械使 措施 企业管 安全生 子目名称 材料费 利润 规费 税金 号 号 位 量 费 用费 费 理费 产费 203- 路基挖土 1 m³ 1 0.8 0 16.5 0.9 1.7 1.4 A - - 1-a 方 8 204- 利用土方 1 7 9 2 m³ 1 - - - - 8 4 - - - - - 信 3 1-a 路基填筑 微 系 联 M10深砌 一 唯 207- 3 石路堤型 m³ 1 40.6 225 12.3 3.6 24.6 10.3 43.1 5.4 1-a 排水沟 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 施工单位中标后按期开展施工,施工过程中发生以下事件: 事件一:路基施工时恰逢雨期,施工单位编制了雨期施工方案,部分施工要求如下: ①雨期路基施工地段一般应选择碎砾石、岩石等地段施工。 8 7 1 9 ②雨期开挖路堑,当挖至路床顶面以8 4上300~500mm时应停止开挖,并在两侧挖好临时排 3 信 微 系 水沟,待雨期过后再施工。雨期开联挖岩石路基,炮眼45°角倾斜设置。利用挖方土作填 题 押 准 精 料,含水率符合要求时,应随挖随填,及时压实。 ③每一填筑层表面应做成2%~4%单 向路拱横坡以利于排水,高出设计洪水位0.5m以下部 位应选用透水性好、饱水强度高的填料 分层填筑。 事件二:该工程部分路堤为中硬岩石的石 料混填,施工单位按照试验路段确定的工艺流 8 1 7 9 程、工艺参数进行施工,对每一层压实层的压 实质量用B指 8 4标进行检测,每填筑3m高检测 信 3 微 系 路线中线偏位和C指标。 联 一 唯 事件三:某段路基工程施工完成后,施工单位向监理工程师提交了工程量清单计量申请、 该段路基填筑均为利用土方填筑,其中高路堤填筑及排水沟开挖横断面示意图如图5所示。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 8 1 7 9 图5 高路堤填筑及 排水开挖横 信 3 8断 4 面示意图 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 事件四:施工单位施工过程中发生如下事件: ①遇到季节性降雨,造成工期延误8天,费用17600元。 8 7 ②开挖过程中遇到未探明的溶洞,9 1由于溶洞施工造成工期延误7天,导致增加了 4 8 3 信 微 人工费18500元、材料费8500元系、机械费9700元,并导致机械闲置费用6900元。 联 题 押 准 管理费、规费和利润以人材精机费用为基数,费率为35%。 ③由于临时变压器故障,导致拌合站停电,导致工地全面停工2天,费用损失 7700元。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 【问题】 1.计算203-1-a路基挖土方的规费,计算207-1-a M1O深砌石路堤型排水沟的综合单价。 8 7 (单位:元;结果保留小数点后一位9 1) 4 8 3 信 微 2.补充事件一①还可以在雨期施系工的地段。 联 题 押 准 3.事件一②③中有两处错误,精 请改正。 4.写出事件二中B、C指标的名称。 5.逐一判断事件三图5中①②是否纳 入203-1-a中计量,③~⑥是否纳入204-1-a中计 量。 8 6.逐条判断事件四中施工单位是否可以向建 设单位索赔工1 7期和费用(分别判断)。如 9 8 4 信 3 微 果可以索赔费用,请分别写出可索赔的费用金 额。(系单位:元) 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 1.计算203-1-a路基挖土方的规费,计算207-1-a M1O深砌石路堤型排水沟的综合单价。 (单位:元;结果保留小数点后一位) 8 7 【回顾背景资料】 9 1 4 8 3 信 微 其中203-1-a路基挖土分子目机械系使用费中机上人员工资占比为“15%”,规费率为 联 题 押 准 36%。 精 序 子目 单 数 人 工 机械使 措施 企业管 安全生 子目名称 材料费 利润 规费 税金 号 号 位 量 费 用费 费 理费 产费 203- 路基挖土 1 m³ 1 0.8 0 16.5 0.9 1.7 1.4 A - - 1-a 方 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 【问题】 1.计算203-1-a路基挖土方的规费,计算207-1-a M1O深砌石路堤型排水沟的综合 8 7 单价。(单位:元;结果保留小数9 1点后一位) 4 8 3 信 微 系 联 题 押 准 【答案】 精 (1)规费A:(0.8+16.5×15%)×36%=1.2元。(2分) 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 【回顾知识点】 公路工程工程量清单综合单价一般采用全费综合单价,包括人工费、材料费、机 械使用费、措施费、企业管理费、规费、利润和税金以及合同明示或暗示的所有 8 7 1 9 责任、义务和一般风险等全部费用8 4。 3 信 微 系 联 题 押 准 精 序 子目 单 数 人工 机械使 措施 企业管 安全生 子目名称 材料费 利润 规费 税金 号 号 位 量 费 用费 费 理费 产费 M10深砌 207- 3 石路堤型 m³ 1 40.6 225 12.3 3.6 24.6 10.3 43.1 5.4 1-a 排水沟 8 1 7 9 8 4 信 3 微 系 联 一 唯 【答案】 (2)综合单价:40.6+225+12.3+3.6+24.6+10.3+43.1=359.5元/m³。(2分) 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 【问题】 2.补充事件一①还可以在雨期施工的地段。 8 7 【背景资料】 9 1 4 8 3 信 微 事件一:路基施工时恰逢雨期,系施工单位编制了雨期施工方案,部分施工要求如下: 联 题 押 准 ①雨期路基施工地段一般应精选择碎砾石、岩石等地段施工。 【回顾教材知识点】 雨期路基施工地段一般应选择砂类土、碎砾石和岩石地段以及路堑的弃方地段。 8 1 7 9 【答案】 信 3 8 4 微 系 联 砂类土地段、路堑的弃方地段。 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 【问题】 3.事件一②③中有两处错误,请改正。 8 7 【回顾背景资料】 9 1 4 8 3 信 微 ②雨期开挖路堑,当挖至路床顶系 面以上300~500mm时应停止开挖,并在两侧挖好 联 题 押 准 临时排水沟,待雨期过后再精施工。雨期开挖岩石路基,炮眼45°角倾斜设置。利 用挖方土作填料,含水率符合要求时,应随挖随填,及时压实。 ③每一填筑层表面应做成2%~4%单 向路拱横坡以利于排水,高出设计洪水位0.5m 以下部位应选用透水性好、饱水强度 高的填料分层填筑。 8 1 7 9 8 4 【答案】 信 3 微 系 联 一 改正②:炮眼宜水平设置。(2分) 唯 改正③:每一填筑层表面应做成2%~4%双向路拱横坡以利于排水。(2分) 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 【问题】 4.写出事件二中B、C指标的名称。 事件二:该工程部分路堤为中硬岩石的石料混填,施工单位按照试验路段确定的 8 7 1 9 4 8 工艺流程、工艺参数进行施工,对3 每一层压实层的压实质量用B指标进行检测, 信 微 系 联 每填筑3m高检测路线中线偏位题和C指标。 押 准 精 【回顾教材】 (1)填石路堤施工过程压实质量 可采用沉降差指标进行检测。施工过程中,每 填高3m宜检测路基中线和宽度。填石 路堤的压实质量标准采用孔隙率作为控制指 标。孔隙率的检测应采用水袋法进行。 8 1 7 9 8 4 信 3 (2)填土路堤施工过程中,每一压实层均应 进行压实微 度检测,压实度检测可采 系 联 一 用灌砂法、环刀法等。每填筑2m宜检测路线中 线和唯 宽度。 【答案】B:沉降差;C:宽度。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 【问题】 5.逐一判断事件三图5中①②是否纳入203-1-a中计量,③~⑥是否纳入204-1-a 中计量。 8 7 1 9 4 8 事件三:某段路基工程施工完成后3 ,施工单位向监理工程师提交了工程量清单计 信 微 系 联 量申请、该段路基填筑均为利题用土方填筑,其中高路堤填筑及排水沟开挖横断面 押 准 精 示意图如图5所示。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 【超教材】 根据《公路工程标准施工招标文件》。 子目号 子目名称 单位 工程量计量 工程内容 203 挖方路基 7 8 1 9 4 8 3 信 203-1 路基挖方 微 系 联 题 1.依据图纸所示地面线、路基设 押 准 精 计横断面图、路基土石比例,采 用平均断面面积法计算,包括边 1.挖、装、运输、卸车; 沟、排水沟、截水沟的土方,按 2.填料分理、弃土整型、 照天然密实体积以立方米为单位 压实; -a 挖土方 m³ 计量; 3.施工排水处理; 8 1 7 2.路床顶面以下挖松深300mm再9压 4.边坡整修、路床顶面以 8 4 信 3 微 实作为挖土方的附 属工作, 系 不另 下挖松深300mm再压实、 联 一 行计量; 唯 路床清理 3.取弃土场的绿化、防护工程、 排水设施在相应章节内计量 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 子目号 子目名称 单位 工程量计量 工程内容 204 填方路基 路基填筑 8 7 204-1 (包括填 1 9 4 8 3 信 前压实) 微 系 联 题 押 准1.依据图纸所示地面线、路基设 精 计 横断面图,按平均断面面积法 计算 压实的体积,以立方米为单 1.基底翻松、压实、挖 位计量 ; 台阶; 2.当填料 中石料含量小于30%时, 2.临时排水、翻晒; -a 利用土方 m³ 适用于本条; 8 9 1 7 3.分层摊铺; 3.满足施工需要 ,预留路基 信 3宽8 4 度 微 4.洒水、压实、刷坡; 系 宽填的填方量作为 路基填联筑的附 一 唯 5.整型 属工作,不另行计量; 4.填前压实、地面下沉增加的填 方量按填料来源参照本条计量 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 子目号 子目名称 单位 工程量计量 工程内容 路肩培土、 中央分隔 7 8 1 9 4 8 3 带回填土、 信 微 313 系 联 土路肩加 题 押 准 精 固及路缘 石 1.挖运土; 2.路基整修、培土、整 依据图纸 所示断面尺寸,按照压 313-1 路肩培土 m³ 型; 实体积以立 方米为单位计量 1 7 8 3.分层填筑、压实; 9 8 4 信 3 4.修整路肩横坡 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 【答案】 5.(本小题共6分) 8 7 ①计量。(1分) 9 1 4 8 3 信 微 系 ②不计量。(1分) 联 题 押 准 ③不计量。(1分) 精 ④不计量。(1分) ⑤计量。(1分) ⑥计量。(1分) 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 【问题】 6.逐条判断事件四中施工单位是否可以向建设单位索赔工期和费用(分别判断)。 8 7 如果可以索赔费用,请分别写出可9 1索赔的费用金额。(单位:元) 4 8 3 信 微 【背景资料 】 系 联 题 押 准 事件四:施工单位施工过程精中发生如下事件: ①遇到季节性降雨,造成工期延误8天,费用17600元。 ②开挖过程中遇到未探明的溶洞, 由于溶洞施工造成工期延误7天,导致增加了 人工费18500元、材料费8500元、机械 费9700元,并导致机械闲置费用6900元。 8 管理费、规费和利润以人材机费用为基数 ,费率为35%。1 7 9 8 4 信 3 微 ③由于临时变压器故障,导致拌合站停电,导 致工地系 全面停工2天,费用损失 联 一 唯 7700元。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 【答案】 6.①工期不可以索赔(1分);费用不可以索赔(1分)。 8 7 ②工期可以索赔(1分);费用可9以1 索赔(1分)。 4 8 3 信 微 可索赔的费用金额为:(1850系0+8500+9700)×(1+35%)+6900=56445 联 题 押 准 元。(2分) 精 ③工期不可以索赔(1分);费用不可以索赔(1分)。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 【23Ⅰ案】 某一级公路工程,发包人依据《公路工程标准施工招标文件》相关规定进行了 招标。公布了该工程某标段最高投8标 限价为89150万元,某施工单位参与该标段 7 1 9 4 8 3 信 投标并中标,投标报价汇总表见微 表1,第100章总则工程量签单表见表2,清单标 系 联 题 押 价计算涉及部分内容如下: 准 精 (1)按合同条款规定计算出 施工期间现场部分保险费如下:永久工程保险费 230.6万元,临时工程保险费9.7 万元,施工单位购买的运至施工工地用于永久 工程的设备保险费6.8万元,施工单 位的施工机械保险费10.8万元,施工单位雇 佣人员工伤事故保险费和人身意外伤害 保险费共22.9万 8 元。 1 7 9 8 4 信 3 (2)安全生产费计列费率为2%。 微 系 联 一 (3)现场拟建进出场保通便道、贯通临时便道 共唯12km,生产区内临时便道共 3km,施工驻地内临时便道共1.5km。 (4)现场拟修建一座临时贝雷便桥,最大水深5m。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 表1 投标报价汇总表 序号 章次 项目名称 金额(万元) 1 100 总则 5619.7 8 7 2 200 9 1 路基 17662.6 4 8 3 信 3 300 微 路面 20873.3 系 联 题 4 400 桥梁涵洞 18464.9 押 准 精 5 500 隧道 12042.3 6 600 安全设施及预埋管线 4014.1 7 700 绿 化及环境保护设施 1605.6 8 第100 -700章清单合计 80282.5 9 已包含在清单合计中的 材料、工程设备、专业工 1680 8 程暂估 价 1 7 9 8 4 信 3 10 清单合计减去材料、工程设备 、专业工微程暂估价 78602.5 系 联 一 合计 唯 11 计日工合计 96.6 12 暂列金额(不含计日工额投标报价) 2311.8 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 表2 工程量清单 清单第100章 总则 子目表 项目名称 单价 数量 合价 8 7 101 通则 1 9 4 8 3 信 微 101-1 保险费 系 联 题 押 -a 按合同价款规定提供准 建筑工程一切 精 险 -b 按合同价款规定提供第三者责任险 102 工程管理 8 1 7 9 102-3 安全生产费 8 4 信 3 微 系 103 临时工程与设施 联 一 唯 103-1 临时道路修建、养护及拆除 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 【问题】 1.表1中投标报价合计为多少万元?分别计算表2中101-1-a建筑工程一切险、 8 7 1 102-3安全生产费清单子目投标报价9 合价(单位:万元。计算结果保留小数点后1 4 8 3 信 微 系 位)、表2中103-1临时道路修联建、养护及拆除清单子目应填的数量是多少? 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 【答案】 (1)投标报价合计:80282.5+96.6+2311.8=82690.9万元。 8 7 1 9 4 8 3 (2)建筑工程一切险:230.6+信9.7+6.8=247.1万元。 微 系 联 题 (3)安全生产费:89150×2%=1783.0万元。 押 准 精 (4)临时道路修建、养护与拆除清单子目应填的数量:12km。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 类似数字记忆考点 要求考生对数字记忆牢固,对教材知识点要熟练掌握 应对策略:对相关知识点进行归纳总8结,需牢记教材相应问答知识点 7 1 9 4 8 3 信 关微于试验段长度的总结 系 联 题 押 1.二级及二级以上公路路堤。 准 精 2. 填石路堤、土石路堤。 路基 ≥200m 3.特殊 填料路堤。 4.特殊路 基。 5.拟采用新 技术、新工艺、新材料、新设备的路基 高速公路和一级 公路的沥青路面8 在施工前应铺筑试验段。 1 7 9 8 4 沥青面层 100-200m 其他等级公路在缺 乏施工经信验3 或初次使用重大设备时, 微 系 也应铺筑试验段 联 一 唯 水泥混凝 二级及二级以上公路水泥混凝土 ≥100m 土面层 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 强度与“%”有关内容的总结 1.基础应在基础砂浆强度达到设计强度的75%后及时分 8 7 1 9 4 层回填夯8实。 3 信 路 挡土墙 微 系 联 75% 2.挡题土墙混凝土或砂浆强度达到设计强度的75%时,应 押 基 抗滑桩 准 精 及时 进行墙背回填。 3.桩身强度达到设计强度的75%后方可开挖邻桩。 水泥路面 在达到设计强度40%后,行人方可通行 40% 路 通人 8 1 7 9 面 水泥路面 1.养护时间根据混 凝土弯拉强 信 3 8 4 度增长情况而定,不宜小 微 80% 系 联 养护 于设计弯拉强度的80% 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 移动模架 75% 顶面模板应在混凝土抗压强度达到设计强度的75%后,方可拆除。 悬臂拼装 75% 节段脱模应在混凝土强度达到设计要求的75%后方可脱模拆除。 1.先张法、后张法:混凝土的强度应不低于设计强度等级值的80%, 8 7 1 9 4 弹性模量应不8低于混凝土28d弹性模量的80%; 3 信 微 系 2.混凝土的联强度应不低于设计规定的吊装强度;设计未规定时, 题 押 应不低于准设计强度的80%; 精 预应力施 80% 3.对分层 、分段安装的构件,应在先安装的构件可靠固定且受力 工 较大的接头混 凝土达到设计强度的80%后,方可继续安装;设计有 桥梁 规定时,应从其 规定; 4.后张预应力混凝 土梁、板在预制台座上进行孔道压浆后再移运 的,移运时其压浆浆 体的强度应不低 8 于设计强度的80%。 1 7 9 8 4 现浇混凝土拱圈的拱架 拆除期限应信 3 符合设计规定,设计未规定时, 微 拱架 85% 系 联 应在拱圈混凝土强度达到设计强一度的85%后,方可卸落拆除。 唯 1.湿接缝混凝土的强度在未达到设计强度的85%前,不得在桥面上 钢混组合 85% 通行车辆。 2.桥面板混凝土强度达到设计强度85%后方可对组合节段进行起吊 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 隧道喷射 下台阶应在上台阶喷射混凝土强度达到设计强度的 混凝土下 70% 70%以后开8 挖。 7 1 9 4 8 3 信 部开挖 微 系 联 隧 题 押 回填 75% 人准 工回填,拱圈混凝土强度应不小于设计强度的75% 精 道 1.机 械回填时,拱圈混凝土强度应不小于设计强度。 隧道拱架 100% 2.仰拱 填充和垫层混凝土强度达到设计强度100%后方 拆除 可允许运渣车辆通行。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 强度与(MPa)有关内容的总结 压浆完成后的板块,禁止车辆通行,待灰浆强度达到3MPa 3MPa 8 7 1 9 路面 水泥路面 时可开放8 4交通。 3 信 微 系 联 8MPa 模板题拆除应在混凝土抗压强度不小于8.0MPa时方可进行 押 准 精 侧模 2.5MPa 非 承重侧模板应在混凝土抗压强度达到2.5MPa 可分节 段施工。上一节段施工时,已浇筑节段的混凝土强 桥墩 2.5MPa 桥梁 度应不低于 2.5MPa。 人工挖孔桩 5MPa 护壁模板应在 混凝土强度达到5MPa以上后拆除。 8 1 7 9 8 4 吊环 65MPa 吊环的拉应力应不 大于65MP信a3 微 系 联 一 仰拱侧模 2.5MPa 仰拱和仰拱填充混凝 土应唯在其强度达到2.5MPa后方可拆模 隧道 喷射混凝土 6MPa 喷射混凝土强度未达到6MPa前不得受冻 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
