② 路基施工
③ 路面施工

① 道路结构特征
地下水控制
道路结构特征 道路基层施工
特殊路基处理
道路路基结构特征 道路面层施工
路基施工技术
道路路面结构特征
城镇道路工程
④ 挡土墙施工 ⑤ 安全质量控制
道路工程安全技术控制要点
挡土墙结构形式及分类
道路工程质量控制要点
挡土墙施工技术
道路工程季节性施工措施城镇道路工程
一、道路结构组成
1.道路结构自上而下包括路面结构层、路基。
道路路面的基本结构层一般为面层、基层、垫层三个主要层次
3路基施工
二、路基施工技术
1.路基施工特点与程序
(1)施工特点
1)环境:露天作业;专业类型多、结构物多、各专业管线纵横交错;
专业之间及社会之间配合工作多、干扰多,导致施工变化多
2)方法:以机械施工为主,人工配合为辅。
人工配合土方作业,设专人指挥。
4路基施工
(2)基本流程

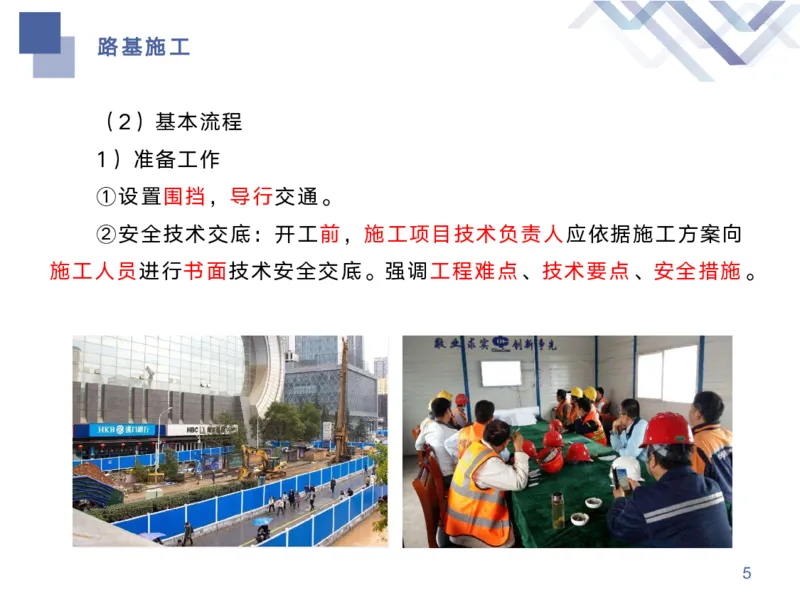

1)准备工作
①设置围挡,导行交通。
②安全技术交底:开工前,施工项目技术负责人应依据施工方案向
施工人员进行书面技术安全交底。强调工程难点、技术要点、安全措施。
5路基施工
2)附属构筑物
①新建管线施工原则:先地下,后地上,先深后浅。
②既有地下管线等构筑物的拆改、加固保护。
6路基施工
2.路基施工要点
(1)填土路基
1)清表→找平→修台→分层填→碾压→检验
2)填土材料:路基填土不应使用淤泥、沼泽土、泥炭土、冻土、有
机土及含生活垃圾的土。
3)清表填坑:排除积水,清除树根、杂草、淤泥等,妥善处理坟
坑、井穴,分层填实至原地面高。

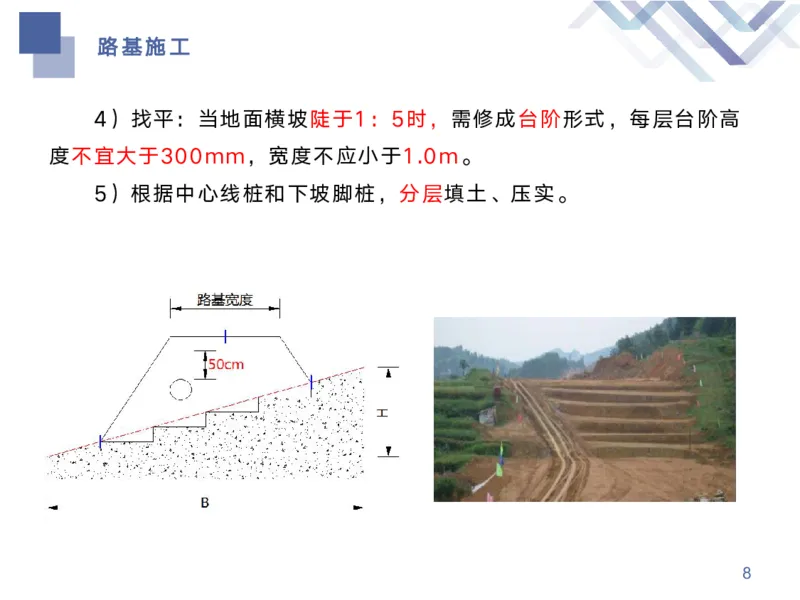

7路基施工
4)找平:当地面横坡陡于1:5时,需修成台阶形式,每层台阶高
度不宜大于300mm,宽度不应小于1.0m。
5)根据中心线桩和下坡脚桩,分层填土、压实。
8路基施工
6)碾压前检查铺筑土层的宽度、厚度与含水量,合格后即可碾压,
碾压“先轻后重”,最后碾压应采用不小于12t级的压路机。
7)管涵顶面填土500mm以上才能用压路机碾压。
8)性质不同的填料,应分类、分层填筑,不得混合填筑。
9)路基填筑,每层最大压实厚度不宜大于300mm,顶面最后一
层压实厚度不小于100mm。
9路基施工
(2)挖土路基
1)清表:积水排除,树坑、坟坑、井穴处理。
2)自上而下分层开挖;机械开挖,距管道1m人工开挖,距直埋
缆线2m范围人工开挖(管1线2)。不得超挖,应留有碾压而到设计标
高的压实量。
10路基施工

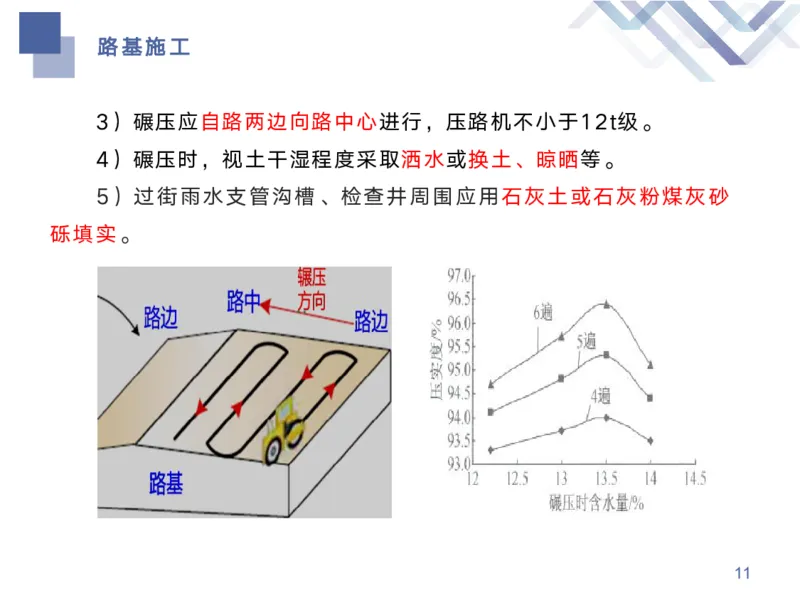

3)碾压应自路两边向路中心进行,压路机不小于12t级。
4)碾压时,视土干湿程度采取洒水或换土、晾晒等。
5)过街雨水支管沟槽、检查井周围应用石灰土或石灰粉煤灰砂
砾填实。
11路基施工
3.质量检查与验收
(1)检验与验收项目:
土方路基主控项目为压实度和弯沉值。
12路基施工

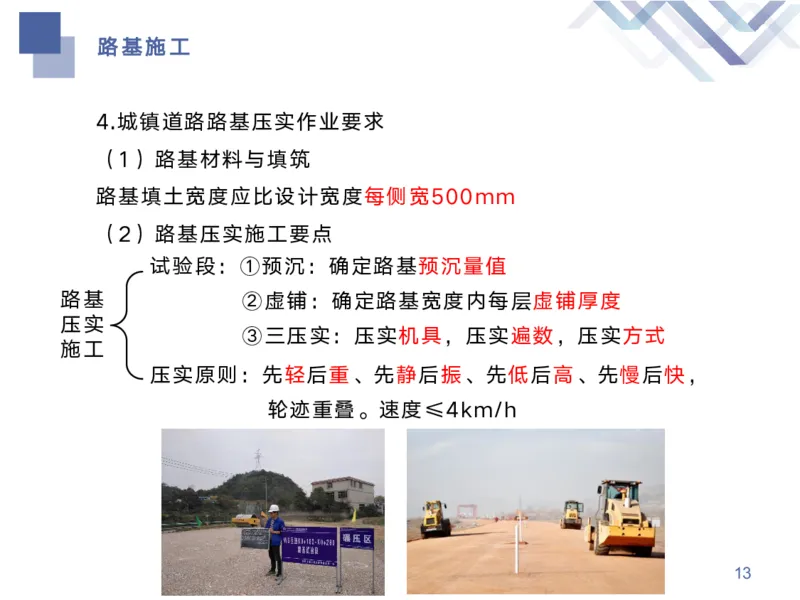

4.城镇道路路基压实作业要求
(1)路基材料与填筑
路基填土宽度应比设计宽度每侧宽500mm
(2)路基压实施工要点
试验段:①预沉:确定路基预沉量值
路基 ②虚铺:确定路基宽度内每层虚铺厚度
压实
③三压实:压实机具,压实遍数,压实方式
施工
压实原则:先轻后重、先静后振、先低后高、先慢后快,
轮迹重叠。速度≤4km/h
13基层施工
三、基层施工技术
1.施工顺序:材料与拌合→运输与摊铺→压实与养护
2.材料与拌合
(1)材料:进场检验
(2)拌合:厂拌优于路拌,强制式优于自落式,间歇式优于连续
式。
14基层施工
3.运输与摊铺
(1)及时运,水泥稳定土自搅拌至摊铺完成,不超过3h;
(2)运输中防蒸发,防扬尘,防遗撒(篷布覆盖)。
(3)春末和气温较高季节施工,最低5℃。
15基层施工
4.压实
(1)压实系数应经试验确定,碾压时最佳含水量,水泥稳定土初
凝前碾压成活。
(2)每层最大压实厚度为100~200mm。
(3)禁止用薄层贴补的方法进行找平。
(4)碾压顺序:直线段两侧向中心;设超高的平曲线段由内侧向
外侧。
16基层施工

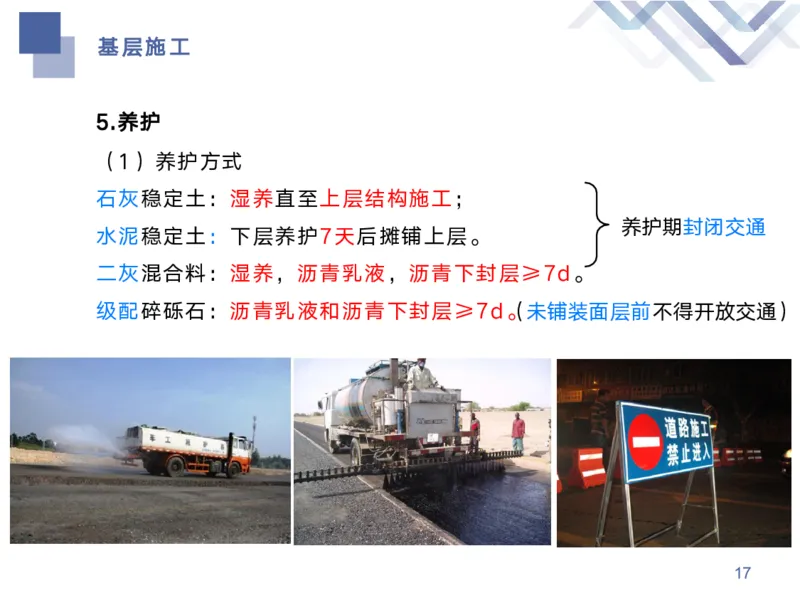

5.养护
(1)养护方式
石灰稳定土:湿养直至上层结构施工;
养护期封闭交通
水泥稳定土:下层养护7天后摊铺上层。
二灰混合料:湿养,沥青乳液,沥青下封层≥7d。
级配碎砾石:沥青乳液和沥青下封层≥7d。(未铺装面层前不得开放交通)
17面层施工
施工准备(透层粘层、运输)
摊铺作业(机械/人工摊铺)
接缝
压实成型(初压、复压、终压)
开放交通
18面层施工

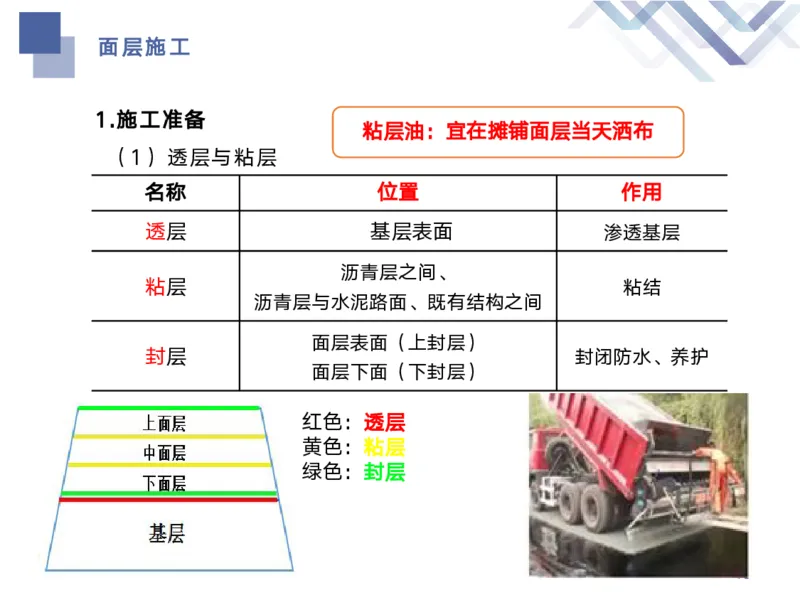

1.施工准备
粘层油:宜在摊铺面层当天洒布
(1)透层与粘层
名称 位置 作用
透层 基层表面 渗透基层
沥青层之间、
粘层 粘结
沥青层与水泥路面、既有结构之间
面层表面(上封层)
封层 封闭防水、养护
面层下面(下封层)
红色:透层
黄色:粘层
绿色:封层
19面层施工
3.运输与布料
装料前:隔离剂或防粘结剂(运料车车厢板、
摊铺机料斗、压路机钢轮)
运输与布料
等候辆数:高等级道路≥5辆
运料车
等候距离:100~300mm 外空档等候
20面层施工

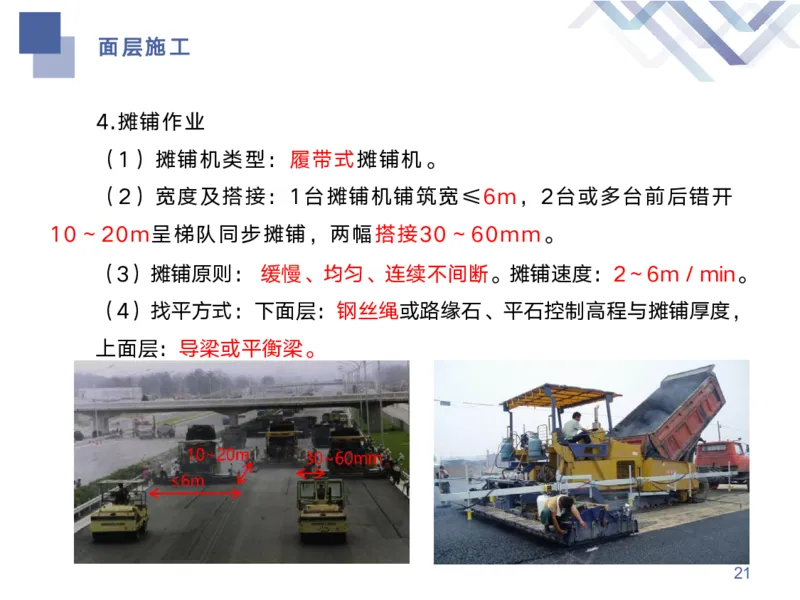

4.摊铺作业
(1)摊铺机类型:履带式摊铺机。
(2)宽度及搭接:1台摊铺机铺筑宽≤6m,2台或多台前后错开
10~20m呈梯队同步摊铺,两幅搭接30~60mm。
(3)摊铺原则: 缓慢、均匀、连续不间断。摊铺速度:2~6m/min。
(4)找平方式:下面层:钢丝绳或路缘石、平石控制高程与摊铺厚度,
上面层:导梁或平衡梁。
21面层施工

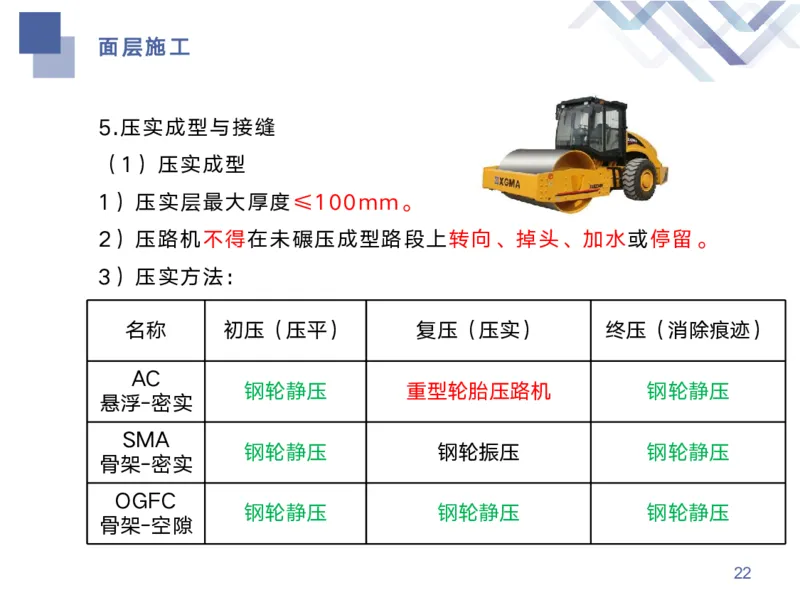

5.压实成型与接缝
(1)压实成型
1)压实层最大厚度≤100mm。
2)压路机不得在未碾压成型路段上转向、掉头、加水或停留。
3)压实方法:
名称 初压(压平) 复压(压实) 终压(消除痕迹)
AC
钢轮静压 重型轮胎压路机 钢轮静压
悬浮-密实
SMA
钢轮静压 钢轮振压 钢轮静压
骨架-密实
OGFC
钢轮静压 钢轮静压 钢轮静压
骨架-空隙
22面层施工
沥青混合料面层压实
压实
目的 压路机种类 压实方法 压实方式
类型
静压
初压 压平 钢轮 驱动轮面向摊铺机
1~2遍
层厚大--高频大振
密集配--重型轮胎 静+振压
复压 压实 幅
粗骨料--振动 4~6遍
层厚薄--低振幅
消除轮迹 双轮钢筒式/ 静压≥2
终压 无明显轮迹为止
形成平整面 关闭振动 遍
23面层施工
(2)接缝
纵缝:上、下层的纵缝应错开150mm(热接缝)或300~
400mm(冷接缝)以上。
接缝
横缝:相邻两幅及上、下层的横向接缝均应错位1m以上。
高等级道路的表面层横向接缝,应采用垂直的平接缝。
高等级道路的表面层宜采用多机全幅摊铺。
冷接缝处理:刨毛槎→刷粘层油→铺新料→跨缝压实。
24面层施工
6.开放交通
自然降温至低于50℃
7.质量检验
主控项目:原材料,压实度,面层厚度,弯沉值(原材压厚弯)
25面层施工

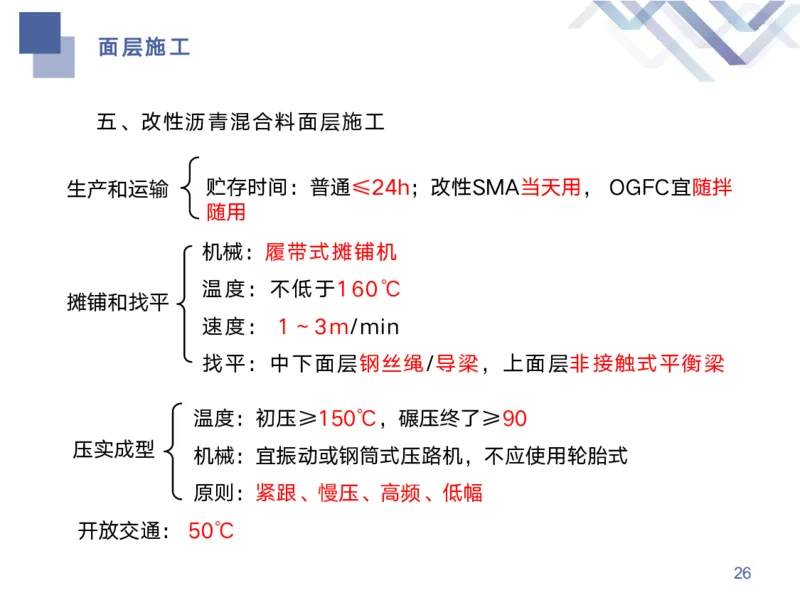

五、改性沥青混合料面层施工
生产和运输 贮存时间:普通≤24h;改性SMA当天用, OGFC宜随拌
随用
机械:履带式摊铺机
温度:不低于160℃
摊铺和找平
速度: 1~3m/min
找平:中下面层钢丝绳/导梁,上面层非接触式平衡梁
温度:初压≥150℃,碾压终了≥90
压实成型
机械:宜振动或钢筒式压路机,不应使用轮胎式
原则:紧跟、慢压、高频、低幅
开放交通: 50℃
26冬、雨期施工质量保证措施
1.雨期施工质量控制
(1)雨期施工基本要求(分快避雨水)
1)加强与气象部门联系,掌握天气预报,安排不下雨时施工。
(避)
2)集中力量分段快速施工。(分、快)
3)做好防雨准备,在料场和搅拌站搭雨棚。(雨)
4)建立排水系统;加强巡视,发现积水、挡水处,及时疏通。
(水)
27冬、雨期施工质量保证措施

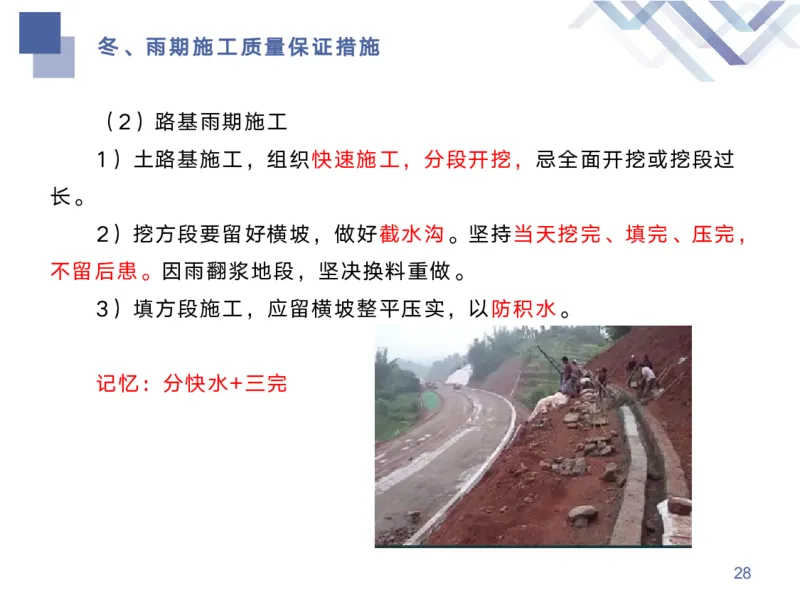

(2)路基雨期施工
1)土路基施工,组织快速施工,分段开挖,忌全面开挖或挖段过
长。
2)挖方段要留好横坡,做好截水沟。坚持当天挖完、填完、压完,
不留后患。因雨翻浆地段,坚决换料重做。
3)填方段施工,应留横坡整平压实,以防积水。
记忆:分快水+三完
28冬、雨期施工质量保证措施
(3)基层雨期施工
1)摊铺段不宜过长,应坚持拌多少、铺多少、压多少、完成多少,
当日碾压成型。
2)尽快碾压,防止雨水渗透。未碾压料受雨淋,测试分析,按配
合比重新搅拌。
3)及时开挖排水沟或排水坑,以便尽快排除积水。
4)原材料防雨淋。
记忆:快水雨+四多少
29冬、雨期施工质量保证措施

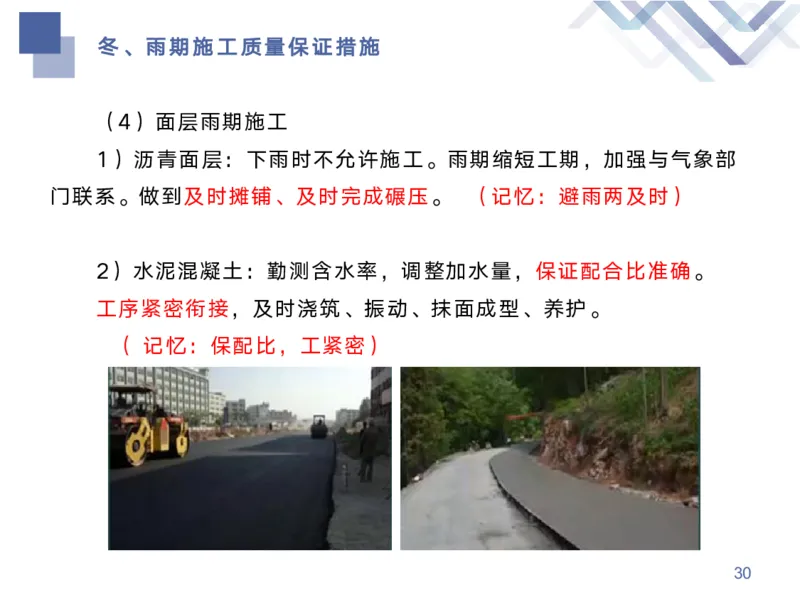

(4)面层雨期施工
1)沥青面层:下雨时不允许施工。雨期缩短工期,加强与气象部
门联系。做到及时摊铺、及时完成碾压。 (记忆:避雨两及时)
2)水泥混凝土:勤测含水率,调整加水量,保证配合比准确。
工序紧密衔接,及时浇筑、振动、抹面成型、养护。
( 记忆:保配比,工紧密)
