文档内容
一级建造师公路工程管理与实务
核心考点速记 主讲老师:卢小东
2考点目录
•
1.1.1 路基施工准备
1.1.2 原地基处理要求
1.1.3 挖方路基施工
1.1 路基施工 1.1.4 填方路基施工
1.1.5 路基季节性施工
1.2 路基防护与支挡
1.1.6 路基改(扩)建施工
第1章
1.1.7 特殊路基施工
路基工程 1.3 路基排水
1.1.8 路基施工测量

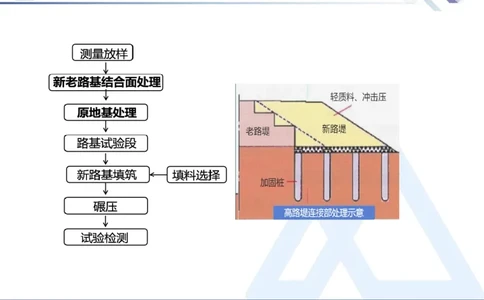

1.4 路基工程质量通病及防治措施路基改(扩)建施工
• 1.1.6
知识内容
1. 一般路堤拓宽施工要求
2. 高路堤与陡坡路堤拓宽施工要求
3. 挖方路基拓宽施工要求
考情分析
年份 2020 2021 2022 2023 2024
题型 / / 1多选 3案例 1案例
分值 0分 0分 2分 10分 2分路基改(扩)建施工
• 1.1.6路基改(扩)建施工
• 1.1.6
1. 一般路堤拓宽施工要求
1)新老路基结合面处理
(1) 老路堤坡面,清除的法向厚度应不小于0.3m。
(2) 既有路堤的护脚挡土墙及抗滑桩可不拆除。路肩式挡土墙路
基拼接时,上部支挡结构物应予拆除,宜拆除至路床底面以下。
(简记:上拆下不拆)路基改(扩)建施工
• 1.1.6
(3) 既有路基有包边土时,宜去除包边土后再进行拼接。
(4) 从老路堤坡脚向上开挖台阶时,应随挖随填,台阶高度应不
大于1.0m,宽度应不小于1.0m。
(5) 拼接宽度小于0.75m时可采取超宽填筑再削坡或翻挖既有路
堤等措施。
(6) 拓宽路基应进行沉降观测,观测点应按设计要求设置。高路
堤与陡坡路堤路段尚应进行稳定性监测。路基改(扩)建施工
• 1.1.6
2)原地基处理
(1) 施工前应截断流向拓宽作业区的水源,开挖临时排水沟。
(2) 拓宽路堤填筑前,应拆除原有排水沟、隔离栅等设施。拓宽
部分的基底清除原地表土应不小于0.3m,清理后的场地应进行平整
压实。
(3) 对于低路堤,当地基土不是十分软弱时,新拓宽段地基部分
可以按一般路基进行填筑,必要时可进行换填和加固。在路基填筑
时,如有必要,可铺设土工布或土工格栅,以加强路基的整体强度
及板体作用,防止路基不均匀沉降而产生反射裂缝。
(4) 对高路堤拓宽可采取粉喷桩、砂桩、塑料排水体、碎石桩等
处理措施,并配合填筑轻型材料。路基改(扩)建施工
• 1.1.6
2. 高路堤与陡坡路堤拓宽施工要求
(1) 原坡脚支挡结构不宜拆除,结构物邻近处可用小型机具薄层
夯实。
(2) 老路底部设置有渗沟或盲沟时,应做好排水通道的衔接施工。
3. 挖方路基拓宽施工要求
(1) 应在既有路基边缘设置防止飞石或落石的安全防护措施,并
应设置警示标志。
(2) 边通车边施工时,宜采用机械开挖或静力爆破方式进行开挖。
(3) 采用爆破方式时,应按爆破施工方案组织施工,宜统一规定
爆破时间段,爆破时应临时封闭交通。路基改(扩)建施工
• 1.1.6
【经典例题】下列路基加宽施工要求,错误的是( )。
A.应拆除老路路缘石、旧路肩并注意不扰动旧路的边坡防护
B. 拓宽路堤的填料宜与老路基相同,严禁将边坡清挖物作为新
路堤填料
C.老路堤与新路堤交界的坡面挖除清理的法向厚度不宜小于
0.3m
D.拼接宽度小于0.75m时可采取超宽填筑再削坡或翻挖既有路堤
等措施
【答案】A
【解析】应按设计拆除老路路缘石、旧路肩、边坡防护、边沟及
原有构造物的翼墙或护墙等,A错误。考点小结
•
清除的法向厚度应不小于0.3m
新老路基结合面 上拆下不拆
台阶宽度≥1m,高度≤1m
一般路堤拓宽 拆除原有排水沟、隔离栅
除原地表土应不小于0.3m
路基改建施工 原地基处理
低路堤:换填;加固
高路堤:粉喷桩、砂桩、塑料排水体、碎石桩
坡脚支挡结构不宜拆除
高路堤与陡坡路堤拓宽
渗沟、盲沟与排水通道衔接
挖方路基拓宽 机械开挖或静力爆破;爆破时应临时封闭交通特殊路基施工
• 1.1.7
知识内容
1. 软土地区路基施工
2. 膨胀土地区路基施工
3. 黄土地区路基施工
4. 滑坡地段路基施工
考情分析
年份 2020 2021 2022 2023 2024
1单选 1单选
题型 / 3案例 1单选
4案例 2案例
分值 18分 0分 10分 11分 1分特殊路基施工
• 1.1.7
1. 软土地区路基施工
1)软土的工程特性
软土是指天然含水率高、 天然孔隙比大、抗剪强度低、压缩性高
的细粒土。包括淤泥、淤泥质土、泥炭、泥炭质土等。
修建在软土地区的路基,应充分考虑路堤填筑荷载引起软基滑动
破坏的稳定问题和量大且时间长的沉降问题。特殊路基施工
• 1.1.7
2)软土地基处理施工技术
浅层 垫层与浅层处理
爆炸挤淤
竖向排水、真空预压
软土路基处理 粒料桩、加固土桩
深层
CFG桩、刚性桩
强夯和强夯置换特殊路基施工
• 1.1.7
(1) 垫层与浅层处理
垫层类型按材料可分为碎石垫层、砂砾垫层、石屑垫层、矿渣垫
层、粉煤灰垫层以及灰土垫层等。
浅层处理可采用浅层置换、浅层改良、抛石挤淤等方法,处理深
度不宜大于3m。特殊路基施工
• 1.1.7
① 砂砾、碎石垫层施工规定:
A. 砂砾、碎石垫层宜采用级配好的中、粗砂、砂砾或碎石,含
泥量应不大于 5%,最大粒径宜小于50mm。
B. 垫层宜分层铺筑、压实。垫层应水平铺筑。当地面有起伏坡
度时应开挖台阶,台阶宽度宜为 0.5~1m。
C. 垫层宽度应宽出路基坡脚 0.5~1m,两侧宜用片石护砌或采
用其他方式防护。
② 铺设土工合成材料规定
土工合成材料在存放及铺设过程中不得在阳光下长时间暴露。与
土工合成材料直接接触的填料中不得含强酸性、强碱性物质。特殊路基施工
• 1.1.7
③ 抛石挤淤施工规定
A. 应采用不易风化的片石、块石,石料直径宜不小于300mm。
B. 当软土地层平坦,横坡缓于1: 10 时,应沿路线中线向前呈等
腰三角形渐次向两侧对称抛填至全宽,将淤泥挤向两侧;当横坡陡
于1: 10 时,应自高侧向低侧渐次抛填,并在低侧边部多抛投形成
不小于 2m 宽的平台。
C. 当抛石高出水面后,应采用重型机具碾压密实。
≥2m特殊路基施工
• 1.1.7
(2) 爆炸挤淤
① 爆炸挤淤法适用于处理海湾滩涂等淤泥和淤泥质土地基。处理
厚度不宜大于15m。
② 宜采用布药机进行布药。当淤泥顶面高、露出水面时间长、且
装药深度小于2.0m 时,可采用人工简易布药法。
③ 爆炸挤淤后应采用钻孔或物探方法探测检查置换层厚度、残留
混合层厚度。置换层底面和下卧地基层设计顶面之间的残留淤泥碎
石混合层厚度应不大于1m。
≤1m特殊路基施工
• 1.1.7
(3) 竖向排水体
竖向排水体适用于深度大于3m的软土地基处理。用于对淤泥质
土和淤泥地基进行处理时,宜与加载预压或真空预压方案联合使用。
采用竖向排水体处理软土地基时,应保证有足够的预压期。竖向排
水体可采用袋装砂井和塑料排水板,按正方形或等边三角形布置。特殊路基施工
• 1.1.7
① 袋装砂井施工规定
A. 工艺程序:整平原地面→摊铺下层砂垫层→机具定位→打入套
管→沉入砂袋→拔出套管→机具移位→埋砂袋头→摊铺上层砂垫层。
B. 砂袋的渗透系数应不小于砂的渗透系数。
C. 套管起拔时应垂直起吊,防止带出或损坏砂袋;当发生砂袋带
出或损坏时,应在原孔的边缘重新打入。
D. 砂袋在孔口外的长度应不小于300mm,并顺直伸入砂砾垫层。
E. 袋装砂井施工质量应符合表的规定。
项次 检查项目 规定值或允许偏差 检查方法和频率
1 井距(mm) ±150 抽查2%且不少于5点
2 井长(mm) ≥设计值 查施工记录
3 井径(mm) +10,0 挖验2%且不少于 5 点
4 灌砂率% -5 查施工记录特殊路基施工
• 1.1.7
② 塑料排水板施工规定
A. 工艺程序:整平原地面→摊铺下层砂垫层→机具就位→塑料排
水板穿靴→插入套管→拔出套管→割断塑料排水板→机具移位→摊
铺上层砂垫层。
B. 塑料排水板不得搭接,预留长度应不小于500mm, 并及时弯
折埋设于砂垫层中。
C. 塑料排水板施工质量应符合下表规定。
规定值或 检查方法
项次 检查项目
允许偏差 和频率
板距 抽查2%且
1 ±150
(mm) 不少于5点
板长 抽查2%且
2 ≥设计值
(mm) 不少于5点特殊路基施工
• 1.1.7
(4) 真空预压、真空堆载联合预压
真空预压法适用于对软土性质很差、土源紧缺、工期紧的软土地
基进行处理。
真空预压的抽真空设备宜采用射流真空泵。真空泵的数量应根据
加固面积确定,每个加固场地至少应设两台真空泵。特殊路基施工
• 1.1.7
真空预压、真空堆载联合预压施工规定:
① 密封膜应采用抗老化性能好、韧性好、抗穿刺能力强的不透气
材料。
② 密封膜连接宜采用热合粘结缝平搭接,搭接宽度应不小于
15mm。
③ 滤管应不透砂。滤管距泥面、砂垫层顶面的距离均应大于
50mm。
④ 真空表测头应埋设于砂垫层中间,每块加固区应不少于2个真
空度测点。特殊路基施工
• 1.1.7
⑤ 真空预压施工应按排水系统施工、抽真空系统施工、密封系统
施工及抽气的步骤进行。
⑥ 采用真空堆载联合预压时,应先抽真空,当真空压力达到设计
要求并稳定后,再进行堆载,并继续抽气。堆载时应在膜上铺设土
工布等保护材料。特殊路基施工
• 1.1.7
⑦ 施工监测应符合下列规定:
A. 预压过程中,应进行膜下真空度、孔隙水压力、表面沉降、深
层沉降及水平位移等预压参数的监测。膜下真空度每4h测一次,表
面沉降每2d测一次。
B. 当连续五昼夜实测地面沉降小于 0.5mm/d,地基固结度已达
到设计要求的 80%时,经验收即可终止抽真空。
C. 停泵卸荷后24h ,应测量地表回弹值。特殊路基施工
• 1.1.7
(5) 粒料桩
粒料桩可采用振冲置换法或振动沉管法成桩。
振冲置换法适用于处理十字板抗剪强度≥15kPa 的软土地基;
振动沉管法适用于处理十字板抗剪强度≥20kPa 的软土地基。特殊路基施工
• 1.1.7
振动沉管法分为一次拔管、逐步拔管和重复压管成桩法三种工艺。
重复压管成桩法的施工工序为:①清理平整场地→②测量放样
→③机具就位→④沉管至设计深度→⑤加料→⑥振动拔管→⑦振动
下压管→⑧振动拔管→⑨机具移位。
振冲置换法:整平地面→振冲器就位对中→成孔→清孔→加料振
密→关机停水→振冲器移位特殊路基施工
• 1.1.7
粒料桩施工规定:
① 碎石桩宜采用级配好、不易风化的碎石或砾石,最大粒径宜不
大于50mm,含泥量应小于5%。
② 施工前应进行成桩工艺和成桩挤密试验。
③ 粒料桩宜从中间向外围或间隔跳打。邻近结构物施下时,应沿
背离结构物的方向施工。特殊路基施工
• 1.1.7
(6) 加固土桩
加固土桩适用于处理十字板抗剪强度≥10kPa、有机质含量
≤10%的软土地基。加固土桩包括粉喷桩与浆喷桩。
粉喷桩与浆喷桩的施工机械必须安装喷粉(浆) 量自动记录装置,
并应对该装置定期标定。应定期检查钻头磨损情况,当直径磨损量
大于10mm时,必须更换钻头。 施工前应进行成桩工艺和成桩强度
试验。特殊路基施工
• 1.1.7
(7) 水泥粉煤灰碎石桩(CFG桩)
适用于处理十字板抗剪强度≥20kPa 的软土地基。宜采用振动沉
管灌注法成桩。施工前应进行成桩工艺及成桩强度试验。特殊路基施工
• 1.1.7
水泥粉煤灰碎石桩施工规定:
① 集料可采用碎石或砾石,泵送混合料时砾石最大粒径宜不大于
25mm;碎石最大粒径宜不大于20mm;振动沉管灌注混合料时,
集料最大粒径宜不大于50mm。水泥宜选用 42.5 级普通硅酸盐水
泥。粉煤灰宜选用Ⅱ、Ⅲ级粉煤灰。
② 施工前应进行成桩试验,确定施工工艺、速度、投料数量和质
量标准。
③ 群桩施工,应合理设计打桩顺序、控制打桩速度,宜采用隔桩
跳打的打桩顺序,相邻桩打桩间隔时间应不小于7d。特殊路基施工
• 1.1.7
(8) 刚性桩
刚性桩包括现浇混凝土大直径管桩与预制管桩。刚性桩适用于处
理深厚软土地基上荷载较大、变形要求较严格的高路堤段、桥头或
通道与路堤衔接段。刚性桩可按正方形或等边三角形布置。
现浇混凝土大直径管桩宜采用振动沉管设备施工,预制管桩宜采
用工厂预制。施工前应进行成桩工艺试验。预应力混凝土薄壁管桩
试桩数量不得少于2根,宜采用静力压桩机施工,也可采用锤击沉桩
机施工。特殊路基施工
• 1.1.7
(9) 强夯和强夯置换
强夯法适用于处理碎石土、低饱和度的粉土、杂填土和软土等地
基。
强夯置换法适用于处理高饱和度的粉土与软塑、流塑的软粘土地
基,处理深度不宜大于7m。特殊路基施工
• 1.1.7
处理范围:
强夯处理范围应超出路堤坡脚,每边超出坡脚的宽度不宜小于
3m。
强夯置换处理范围应为坡脚外增加一排置换桩。
采用强夯法处理软土地基时,应在地基中设置竖向排水体。强夯
置换桩顶应铺设一层厚度不小于0.5m的粒料垫层,垫层材料可与桩
体材料相同,粒径不宜大于100mm。特殊路基施工
• 1.1.7
强夯与强夯置换施工规定:
① 施工前应选择有代表性并不小于 500㎡ 的路段进行试夯, 确
定最佳夯击能、间歇时间、夯间距、夯击次数、夯击遍数等参数。
② 夯点可采用正方形或等边三角形布置,间距宜为5~7m。在强
夯能级不变的条件下,宜采用重锤、低落距。施工前应检查锤重和
落距,单击夯击能量应满足设计要求。
③ 强夯和强夯置换施工前应在地表铺设一定厚度的垫层。特殊路基施工
• 1.1.7
④ 强夯施工结束30d后, 应通过标准贯入、静力触探等原位测
试, 测址地基的夯后承载能力是否达到设计要求。
⑤ 强夯置换施工结束30d后, 宜采用动力触探试验检查置换墩
着底情况及承载力,检验数量不少于墩点数的 1%, 且不少于 3 点。特殊路基施工
• 1.1.7

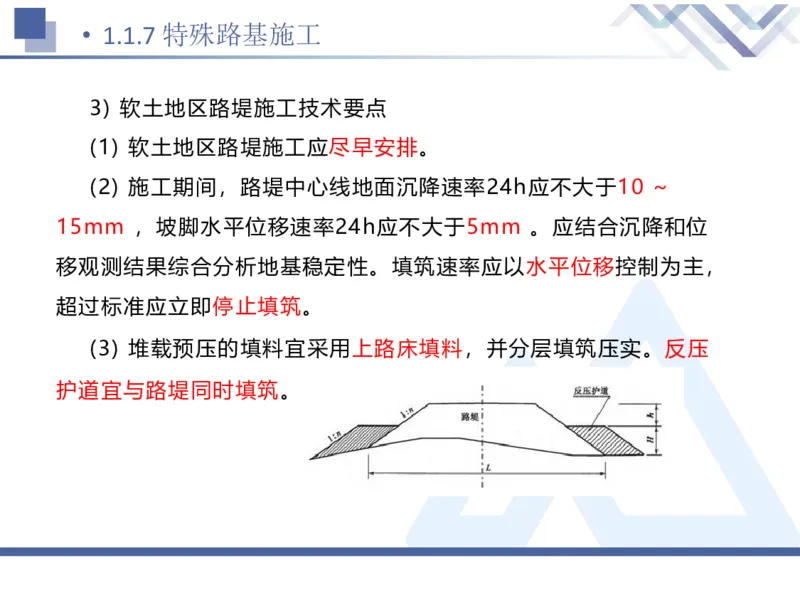

3) 软土地区路堤施工技术要点
(1) 软土地区路堤施工应尽早安排。
(2) 施工期间,路堤中心线地面沉降速率24h应不大于10 ~
15mm ,坡脚水平位移速率24h应不大于5mm 。应结合沉降和位
移观测结果综合分析地基稳定性。填筑速率应以水平位移控制为主,
超过标准应立即停止填筑。
(3) 堆载预压的填料宜采用上路床填料,并分层填筑压实。反压
护道宜与路堤同时填筑。特殊路基施工
• 1.1.7
4) 旧路加宽软基处理要求
(1) 软基路段路基加宽台阶应开挖一层,填筑一层。
(2) 施工期间应对旧路开挖边坡进行覆盖,并设置必要的临时排
水设施。
(3) 旧路加宽路段应同步进行拼宽路基和老路基的沉降观测,观
测点宜布置在同一断面上。观测点设置宜为老路路中、老路路肩、
拼宽部分中部、拼宽部分外侧。老路路中、老路路肩沉降观测点设
置可采用在路表埋设观测点的方法,拼宽部分宜采用埋设沉降板的
方法。考点小结
•
浅层处理:浅层置换、浅层改良、抛石挤淤
宽出路基坡脚 0.5~1m
垫层
台阶宽度宜为 0.5~1m
垫层和浅层处理:
厚度小于3m
石料直径宜不小于 300mm
抛石挤淤 横坡缓于1: 10 :中线向前呈等腰三角形
陡于1: 10:由高向低、多抛2m
整平原地面→摊铺下层砂垫层→机具定位→打入套管→沉人
砂袋→拔出套管→机具移位→埋砂袋头→摊铺上层砂垫层
袋装砂井
埋入砂垫层不小于300mm
竖向排水体:
深度大于3m
整平原地面→摊铺下层砂垫层→机具就位→塑料排水板穿靴→插入
套管→拔出套管→割断塑料排水板→机具移位→摊铺上层砂垫层
塑料排水板

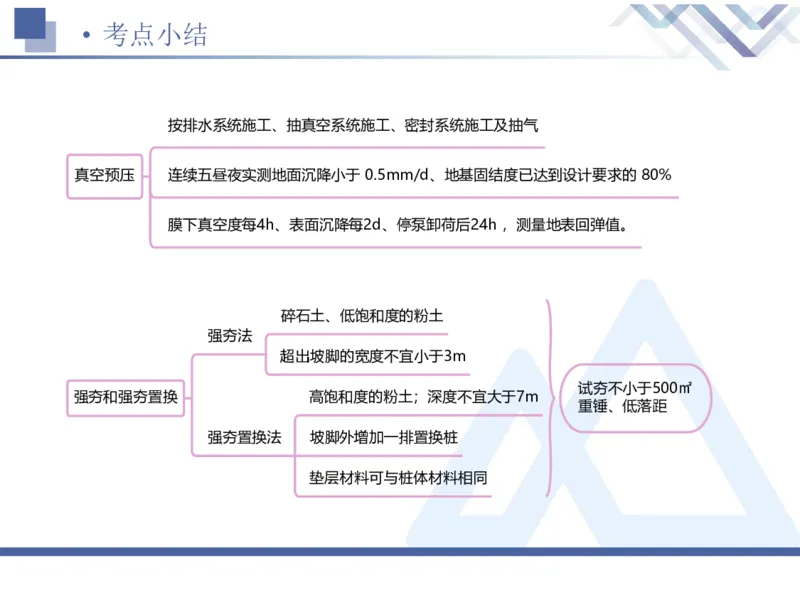

不得搭接,预留长度应不小于500mm考点小结
•
按排水系统施工、抽真空系统施工、密封系统施工及抽气
真空预压 连续五昼夜实测地面沉降小于 0.5mm/d、地基固结度已达到设计要求的 80%
膜下真空度每4h、表面沉降每2d、停泵卸荷后24h ,测量地表回弹值。
碎石土、低饱和度的粉土
强夯法
超出坡脚的宽度不宜小于3m
试夯不小于500㎡
强夯和强夯置换 高饱和度的粉土;深度不宜大于7m
重锤、低落距
强夯置换法 坡脚外增加一排置换桩
垫层材料可与桩体材料相同考点目录
•
1.1 路基施工
1.2.1 防护工程设置与施工
1.2 路基防护与支挡
第1章
路基工程 1.2.2 支挡工程设置与施工
1.3 路基排水
1.4 路基工程质量通病及防治措施防护工程设置与施工
• 1.2.1
知识内容
1. 路基防护工程类型
2. 常用防护工程施工技术要点
考情分析
年份 2020 2021 2022 2023 2024
题型 / / 1案例 / 1单选
分值 0分 0分 8分 0分 1分防护工程设置与施工
• 1.2.1
1. 路基防护工程类型
1) 坡面防护
(1)植物防护:种草、铺草皮、客土喷播、植生袋、三维植物
网、植树等。
(2)骨架植物防护:浆砌片石(或混凝土)骨架植草、水泥混凝土
空心块护坡、锚杆混凝土框架植草
(3)工程防护:喷浆、喷射混凝土、干砌片石护坡、浆砌片
(卵)石护坡、浆砌石护面墙、锚杆钢丝网喷浆或喷射混凝土护坡、
封面、捶面。防护工程设置与施工
• 1.2.1

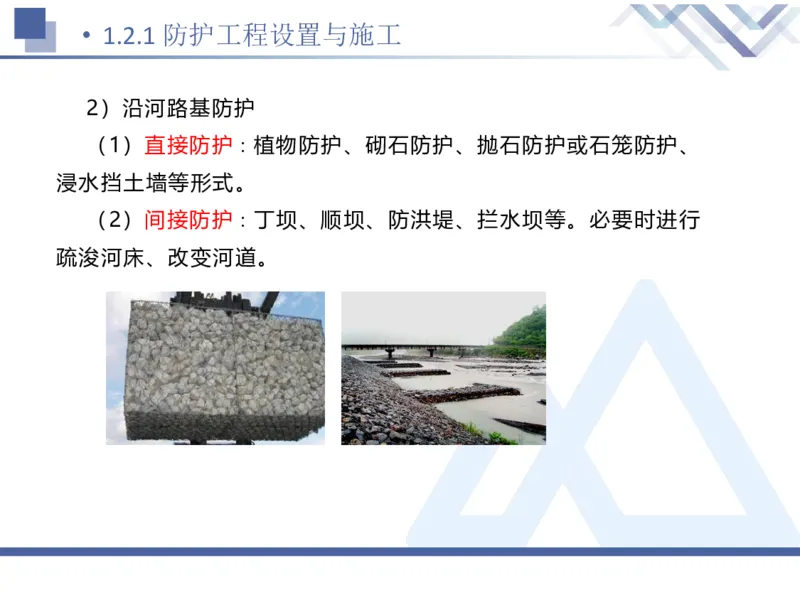

2)沿河路基防护
(1)直接防护∶植物防护、砌石防护、抛石防护或石笼防护、
浸水挡土墙等形式。
(2)间接防护∶丁坝、顺坝、防洪堤、拦水坝等。必要时进行
疏浚河床、改变河道。防护工程设置与施工
• 1.2.1
2. 常用防护工程施工技术要点
路基防护工程施工前,应对边坡进行修整,清除边坡上的危石及
松土。
1)水泥混凝土骨架防护施工规定
(1) 骨架施工前应修整坡面,填补超挖形成或原生的坑洞和空腔。
(2) 混凝土浇筑应从护脚开始,由下而上进行浇筑。
(3) 骨架宜完全嵌入坡面内,保证骨架紧贴坡面。
(4) 混凝土浇筑完成后应及时养护。养护时间宜不少于14d。防护工程设置与施工
• 1.2.1
2)坡面喷射混凝土防护施工规定
(1) 作业前应进行试喷,选择合适的水胶比和喷射压力。
(2) 临时支护厚度宜不小60mm,永久支护厚度宜不小于80mm。
永久支护面钢筋的喷射混凝土保护层厚度应不小于50mm。
(3) 混凝土喷射每层应自下而上进行。当混凝土厚度大于
100mm时,宜分两次喷射。在第二次喷射泪凝土作业前,应清除结
合面上的浮浆和松散的碎屑。
(4) 喷射混凝土面层应在长度方向上每30m设伸缩缝,缝宽
10~20mm。
(5) 喷射混凝土初凝后,应立即开始养护。养护期宜不少于7d。防护工程设置与施工
• 1.2.1
3) 浆砌片石护坡施工规定
(1) 受冻胀影响的土质边坡,护坡底面的碎石或砂砾垫层厚度应
不小于100mm。
(2) 片石砌体应分层砌筑,2~3层组成的工作面宜找平。
(3) 所有石块均应坐于新拌砂浆之上。
(4) 每10~15m应设置一道伸缩缝,缝宽宜为20~30mm 。基底
地质有变化处,应设沉降缝。伸缩缝与沉降缝可合并设置。防护工程设置与施工
• 1.2.1
4)浆砌片石护面墙施工规定
(1) 对风化迅速的岩层,清挖到新鲜岩面后立即修筑护面墙。
(2) 护面墙背必须与路基坡面密贴, 边坡局部凹陷处,应挖成台
阶后用与墙身相同的圬工砌补,不得回填土石或干砌片石。
(3) 当护面墙基础修筑在不同岩层上时,应在变化处设置沉降缝。
(4) 护面墙防滑坎应与墙身同步施工。防护工程设置与施工
• 1.2.1
【2024年一建真题】以下属于骨架植物防护的是( )。
A.三维植物网
B.干砌片石护坡
C.水泥混凝土空心块护坡
D.客土喷播
【答案】C
【解析】骨架植物防护:浆砌片石(或混凝土)骨架植草、水泥
混凝土空心块护坡、锚杆混凝土框架植草。支挡工程设置与施工
• 1.2.2
知识内容
1. 支挡工程设置
2. 支挡工程施工
考情分析
年份 2020 2021 2022 2023 2024
题型 1多选 3案例 / / 2案例
分值 2分 14分 0分 0分 5分支挡工程设置与施工
• 1.2.2
1. 支挡工程设置
防止路基或山体因重力作用而坍滑、主要起支承路基填土或山坡
土体作用的措施称为支挡工程。常用的支挡工程类型有挡土墙、边
坡锚固、土钉支护、抗滑桩等。支挡工程设置与施工
• 1.2.2
2. 支挡工程施工
1)重力式挡土墙工程施工技术支挡工程设置与施工
• 1.2.2
(1) 形式及特点
原理:依靠圬工墙体的自重抵抗土体压力。
优点:形式简单、施工方便,可就地取材、适应性强, 因而应
用广泛。
缺点:墙身截面大,圬工数量也大。在软弱地基上受到承载力的
限制,墙高不宜过高。支挡工程设置与施工
• 1.2.2
(2) 施工要求
① 基坑开挖:
A. 基坑开挖宜分段跳槽进行,分段位置宜结合伸缩缝、沉降缝
等设置确定。
B.设计挡土墙基底为倾斜面时,应严格控制基底高程,不得超挖
填补。
② 基础施工:
A. 硬质岩石上的浆砌片石基础宜满坑砌筑。
B. 基础应在基础砂浆强度达到设计强度的 75%后及时分层回填
夯实。回填应在表面留3%的向外斜坡。支挡工程设置与施工
• 1.2.2
③ 墙身施工:
A.片石、砌块应大面朝下砌筑,砌块不应直接接触,间距宜不小
于20mm。
B.混凝土墙身应水平分层浇筑,分层振捣。分层厚度应不超过
300mm。
C.混凝土浇筑应连续进行。如间断,间断时间应小于前层混凝土
的初凝时间,否则按施工缝处理。
④ 挡土墙混凝土或砂浆强度达到设计强度的75%时,应及时进
行墙背回填。距墙0.5~1.0m内,不得使用重型振动压路机碾压。支挡工程设置与施工
• 1.2.2
⑤ 墙背填料
A. 宜采用砂性士、卵石土、砾石土或块石土等透水性好、抗剪
强度高的材料。
B. 采用黏质土作为填料时,应在墙背设置厚度不小于300mm的
砂砾或其他透水性材料排水层。排水层顶部应采用黏质土层封闭,
土层厚度宜不小于500mm。支挡工程设置与施工
• 1.2.2
2) 加筋土挡土墙工程施工技术
(1)特点及适用条件
特点:利用拉筋与土之间的摩擦作用,改善土体的变形条件和提
高土体的工程特性,从而达到稳定土体的目的。 柔性结构物。
组成:填料、拉筋及墙面板。
适用:一般应用于地形较为平坦且宽敞的填方路段上。
不宜用:在挖方路段或地形陡峭的山坡,由于不利于布置拉筋,
一般不宜使用。支挡工程设置与施工
• 1.2.2
(2)施工工序
基槽(坑)开挖、地基处理、排水设施、基础浇(砌)筑、构件
预制与安装、筋带铺设、填料填筑与压实、墙顶封闭等。其中现场
墙面板拼装、筋带铺设、填料填筑与压实等工序是交叉进行的。支挡工程设置与施工
• 1.2.2
(3) 加筋土挡土墙墙身施工要求
① 土中的粗颗粒不应含有在压实过程中可能破坏拉筋的带尖锐棱
角的颗粒。
② 拉筋应按设计位置水平铺设在已经整平、压实的土层上,单根
拉筋应垂直于面板,多根拉筋应按设计扇形铺设。
③ 墙面板安设应根据高度和填料情况设置适当的仰斜,斜度宜为
1∶0.05~1∶0.02。安设好的面板不得外倾。
④ 拉筋贯通整个路基时,宜采用单根拉筋拉住两侧面板。支挡工程设置与施工
• 1.2.2
⑤ 填料摊铺、碾压应从拉筋中部开始平行于墙面进行,不得平行
于拉筋方向碾压。应先向拉筋尾部逐步摊铺、压实,然后再向墙面
方向进行。
⑥ 路基施工分层厚度及每层碾压遍数,应根据拉筋间距、碾压机
具和密实度要求,通过试验确定,不得使用羊足碾碾压。靠近墙面
板1m范围内,应使用小型机具夯实或人工夯实,不得使用重型压实
机械压实。支挡工程设置与施工
• 1.2.2
3) 锚杆挡土墙工程施工技术
(1)特点及适用条件
① 锚杆挡土墙的类型
A. 柱板式挡土墙是由挡土板、肋柱和锚杆组成。
B. 壁板式锚杆挡土墙由墙面板(壁面板)和锚杆组成。支挡工程设置与施工
• 1.2.2
② 优点:结构重量轻,节约大量的圬工和节省工程投资;利于挡
土墙的机械化、装配化施工,提高劳动生产率;少量开挖基坑, 克
服不良地基开挖的困难,并利于施工安全。
③ 缺点:施工工艺要求较高, 要有钻孔、灌浆等配套的专用机
械设备,且要耗用一定的钢材。
④ 适用:缺乏石料的地区和挖基困难的地段, 一般用于岩质路
堑路段,具有锚固条件的路堑墙也可使用,还可应用于陡坡路堤。
壁板式锚杆挡土墙多用于岩石边坡防护。支挡工程设置与施工
• 1.2.2
(2)锚杆挡土墙施工
柱板式施工工序:基坑开挖→基础浇(砌)筑→锚杆制作→钻孔
→锚杆安放与注浆锚固→肋柱和挡土板预制→肋柱安装→挡土板安
装→墙后填料填筑与压实。
① 挡土板和锚杆的施工应逐层由下向上同步进行,挡土板之间
的安装缝应均匀,缝宽宜小于10mm。同一肋柱上两相邻跨的挡土
板搭接处净间距宜不小于30mm,并应按施工缝处理。
② 挡土板后的防排水设施及反滤层应与挡土板安装同步进行。支挡工程设置与施工
• 1.2.2
4)抗滑桩施工技术
(1) 抗滑桩施工前,应采取卸载、反压、排水等措施使滑坡体保
持基本稳定,严禁在滑坡急剧变形阶段进行抗滑桩施工。
(2) 开挖及支护应符合下列规定:
① 相邻桩不得同时开挖。开挖桩群应从两端沿滑坡主轴间隔开挖,
桩身强度达到设计强度的75%后方可开挖邻桩。
② 开挖应分节进行。每节宜为0.5 ~ 1. 0m,不得在土石层变化
处和滑动面处分节及设置钢筋笼接头。
(3) 施工中应对地下水位、滑坡体位移和变形进行监测。考点小结
•
植物防护
坡面防护 骨架植物防护:水泥混凝土空心块护坡
工程防护
防护工程设
沿河路基防护 直接防护 间接防护
置与施工
临时支护不小于60mm;永久支护不小
坡面喷射混凝土防护
于80mm;大于100mm,分两次喷射
浆砌片石护面墙 凹陷:挖成台阶后用与墙身相同的圬工砌补
强度达到设计的75%时回填
重力式挡土墙 黏质土作为填料,墙背设置300mm的排
路基防护与支挡 水层,500mm封闭层
用于地形平坦宽敞的填方路段
摊铺、碾压从拉筋中部开始平行于墙面进行
加筋土挡土墙
支挡工程设 不得使用羊足碾
置与施工 1m范围内,使用小型机具夯实或人工夯实
柱板式:肋柱、挡土板、锚杆;
锚杆挡土墙 肋柱安装→挡土板安装
壁板式:墙面板、锚杆
桩身强度达到设计强度的75%后方可开挖邻桩
抗滑桩
地下水位、滑坡体位移和变形进行监测感谢观看 THANKS
