8.2 与施工相关的标准
8.2.1 强制性标准
8.2.2 推荐性标准
8.2.2 推荐性标准
考情分析:
单选题:多;
多选题:多;
案例题:多。
一、二建重复率:100%。
教材内容:
1.施工安全技术标准
2.消防技术要求
3.施工用电技术要求
4.高处作业技术要求
5.常用安全工具技术要求
6.施工通风、散烟及除尘技术要求
7.其他有关技术要求
8.爆破作业技术要求
1.施工安全技术标准
1)《水利水电工程施工通用安全技术规程》SL 398——2007
2)《水利水电工程土建施工安全技术规程》SL 399——2007
3)《水利水电工程机电设备安装安全技术规程》SL 400——2016
4)《水利水电工程施工作业人员安全操作规程》SL 401——2007
5)《水利工程施工安全防护设施技术规范》SL 714——2015
6)相关标准的主要技术要求
2.消防技术要求 (1)消防通道
根据施工生产防火安全的需要,合理布置<消防通道>和各种<防火标志>,消防通道应保持通畅,宽度不得小于
3.5m。(2014(2)、2015(2)考点)[注:天一文化专有版权,未经许可不可转发或复印传播]
例题:2015(2)-9.水利工程施工现场的消防通道宽度至少为( )m。
A.3.0
B.3.5
C.4.0
D.4.5
答案:B(本题也是2014(2)选择题)
解析:消防通道应保持通畅,宽度不得小于3.5m。
2.消防技术要求 (2)闪点要求

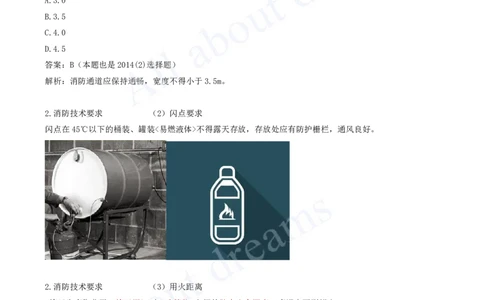

闪点在45℃以下的桶装、罐装<易燃液体>不得露天存放,存放处应有防护栅栏,通风良好。
2.消防技术要求 (3)用火距离
<施工生产作业区(施工区)>与<建筑物>之间的防火安全距离,应遵守下列规定:
短距离(min):仓库区、易燃、可燃材料堆集场距所建的建筑物和其他区域不小于20m;
➋
中距离(mid):用火作业区距所建的建筑物和其他区域不得小于25m(2010[福建](2)考点);
➊
长距离(max):易燃品集中站距所建的建筑物和其他区域不小于30m。
➌[注:天一文化专有版权,未经许可不可转发或复印传播]
2.消防技术要求 (4)油库距离
加油站、油库,应遵守下列规定,

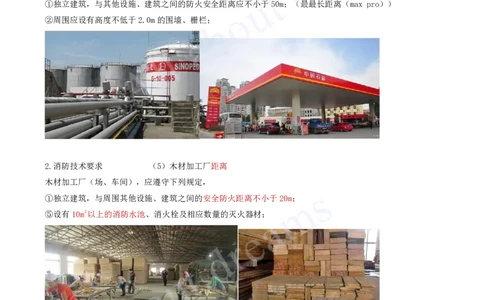

①独立建筑,与其他设施、建筑之间的防火安全距离应不小于50m;(最最长距离(max pro))
②周围应设有高度不低于2.0m的围墙、栅栏;
2.消防技术要求 (5)木材加工厂距离
木材加工厂(场、车间),应遵守下列规定,
①独立建筑,与周围其他设施、建筑之间的安全防火距离不小于20m;
⑤设有10m3以上的消防水池、消火栓及相应数量的灭火器材;
3.施工用电技术要求 1)基本规定
(1)施工单位应编制<①施工用电方案>、及<②安全技术措施>。
(2)从事电气作业的人员,应<持证上岗>;非电工及无证人员禁止从事电气作业。[注:天一文化专有版权,未经许可不可转发或复印传播]
李想建模:(4)、(5)、(6)、(7),四张距离表。

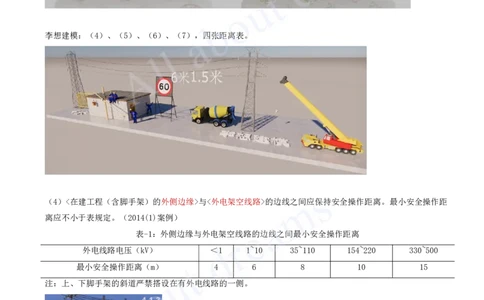

(4)<在建工程(含脚手架)的外侧边缘>与<外电架空线路>的边线之间应保持安全操作距离。最小安全操作距
离应不小于表规定。(2014(1)案例)
表-1:外侧边缘与外电架空线路的边线之间最小安全操作距离
外电线路电压(kV) <1 1~10 35~110 154~220 330~500
最小安全操作距离(m) 4 6 8 10 15
注:上、下脚手架的斜道严禁搭设在有外电线路的一侧。
(5)施工现场的<机动车道>与<外电架空线路>交叉时,架空线路的最低点与路面的垂直距离应不小于表的规定。
(2021(2AS)考点)[注:天一文化专有版权,未经许可不可转发或复印传播]
施工现场的机动车道与外电架空线路交叉时的最小垂直距离
外电线路电压(kV) <1 1~10 35
最小垂直距离(m) 6 7 7
(6)机械如在高压线下进行工作或通过时,其<最高点>与<高压线>之间的最小垂直距离不得小于表的规定。
(2017(2)考点)
机械最高点与高压线之间的最小垂直距离
线路电压(kV) <1 1~20 35~110 154 220 330
机械最高点与高压线间的垂直距离(m) 1.5 2 4 5 6 7
例题1:2021(2AS)-7.施工现场的机动车道与外电架空线路交叉时,架空线路为380V时,最低点与路面的垂直
距离不应小于( )m。
A.4
B.6
C.8
D.10
答案:B
解析:
施工现场的机动车道与外电架空线路交叉时的最小垂直距离
外电线路电压(kV) <1 1~10 35
最小垂直距离(m) 6 7 7[注:天一文化专有版权,未经许可不可转发或复印传播]
例题2:2017(2)-10.水利工程中,起重机械从220kV高压线通过时,其最高点与高压线之间的最小垂直距离不
得小于( )m。
A.4
B.5
C.6
D.7
答案:C
解析:
机械最高点与高压线之间的最小垂直距离
线路电压(kV) <1 1~20 35~110 154 220 330
机械最高点与高压线间的垂直距离(m) 1.5 2 4 5 6 7
(7)旋转臂架式起重机的(任何部位)<或>(被吊物边缘)与10kV以下的架空线路边线最小<水平距离>不得
小于2m。(转2)
(8)施工现场开挖<非热管道沟槽的边缘>与<埋地外电缆沟槽>边缘之间的距离不得小于0.5m。(注意:是“沟
槽”与“沟槽”的距离)[注:天一文化专有版权,未经许可不可转发或复印传播]
(9)对<达不到规定>的最小距离的部位,应采取停电作业或增设屏障、遮拦、围栏、保护网等安全防护措施,
并悬挂醒目的警示标志牌。
(10)用电场所电器灭火应选择适用于电气的灭火器材,<不得使用>泡沫灭火器。(模拟题)
3.施工用电技术要求 2)现场临时变压器安装
地上变压器:施工用的10kV及以下变压器<装于地面>时,应有0.5m的高台,高台的周围应装设栅栏,其高度
➊
不低于1.7m,栅栏与变压器外廓的距离不得小于1m。
杆上变压器:安装高度应不低于2.5m,并挂“止步、高压危险”的警示标志。变压器的引线应采用绝缘导
➋
线。(2018(1)考点)
例题:2018(1)-23.现场临时10kV变压器安装,正确的有( )。
A.变压器装于地面时,应有0.5m的高台
B.装于地面的变压器周围应装设栅栏
C.杆上变压器安装的高度应不低于1.0m
D.杆上变压器应挂有“止步,高压危险”的警示标志
E.变压器的引线应采用绝缘导线
答案:ADE(B)
解析:见上页PPT。
3.施工用电技术要求 3)施工照明
(1)略...[注:天一文化专有版权,未经许可不可转发或复印传播]
(2)照明器电压要求
一般场所:选用额定电压220V的照明器(2023(1)-25-A考点);
➊
特殊场所:应使用(对应的)安全电压照明器
➋
①地下工程,有高温、<导电灰尘>,(且)灯具离地面高度低于2.5m等场所的照明,电源电压应不大于36V
(2023(1)-25-C考点);
②在<潮湿>和易触及带电体场所的照明电源电压不得大于24V(2023(1)-25-D考点);
③在<特别潮湿>的场所、<导电良好>的地面、锅炉或金属容器内工作的照明电源电压不得不大于12V。
(2007(1)、2023(1)-25-E考点)
例题:2023(1)-25.关于施工照明电源电压,正确的有( )。
A.一般场所用220V
B.行灯不大于36V
C.直径2.1m的地下洞室开挖不大于36V
D.在潮湿场所不大于24V
E.在锅炉或金属容器内不大于24V
答案:ABCD
解析:见上页PPT。
(3)使用行灯应遵守下列规定:电源电压不超过36V(2015(2)、2023(1)-25-B考点);
(4)照明变压器<应>使用双绕组型,<严禁>使用自耦变压器。
(记忆:双燕复双燕,双飞令人羡中的燕子)
例题:2015(2)-10.水利工程施工现场照明使用的行灯电源电压最高为( )V。
A. 6
B.12[注:天一文化专有版权,未经许可不可转发或复印传播]
C.24
D.36
答案:D
解析:使用行灯应遵守下列规定:①电源电压不超过36V;
4.高处作业技术要求 1)高处作业的标准
(1)定义、级别
高作定义:(2019(2)、2021(2B)考点)
➊
凡在坠落高度基准面2m和2m以上有可能坠落的高处进行作业,均称为高处作业。

高作级别:(2010(1)、2022(1)考点)
➋
(2021(1)案例<模版题>)
一级高处作业:2~5m; 二级高处作业:5~15m;
三级高处作业:15~30m;特级高处作业:30m以上。
4.高处作业技术要求 1)高处作业的标准
(2)种类
高处作业的种类,分为:一般高处作业、特殊高处作业。
其中:特殊高处作业,(2015(2)考点)
又分为,①强风高处作业、②异温高处作业、③雪天高处作业、④雨天高处作业、⑤夜间高处作业、⑥带电高
处作业、⑦悬空高处作业、⑧抢救高处作业。[注:天一文化专有版权,未经许可不可转发或复印传播]
一般高处作业:系指<特殊>高处作业以外的高处作业。
特殊高处作业(长安版):①强风、②异温、③雪天、④雨天、⑤夜间、⑥带电、⑦悬空、⑧抢救。
长安三万里,飞花令:
秋<风>吹渭水,落叶满长安。(强风)
➊
浮生只合尊前老,<雪>满长安道。(雪天)
➋
长安少年游侠客,<夜>上戍楼看太白。(夜间)
➌
<空>山新<雨>后,天气晚来秋。(悬空)(雨天)
➍➎
春风得意马蹄疾,<一>日看尽长安花。(异温)
➏
<九>天阊阖开宫<殿>,万国衣冠拜冕旒。(抢救)(带电)
➐➑
例题1:2021(2B)-6.高处作业所指的最低作业高度是( )。
A.1.5m
B.2.0m
C.2.5m
D.3.0m
答案:B
解析:凡在坠落高度基准面2m和2m以上有可能坠落的高处进行作业,均称为高处作业。
例题2:2022(1)-10.坠落高度为20m的高处作业级别为( )。
A.一级
B.二级
C.三级
D.特级
答案:C
解析:
一级高处作业:2~5m; 二级高处作业:5~15m;
三级高处作业:15~30m;特级高处作业:30m以上。[注:天一文化专有版权,未经许可不可转发或复印传播]
例题3:2015(2)-25.下列作业类别中,属于特殊高处作业的有( )。
A.雨天高处作业
B.夜间高处作业
C.雾霾高处作业
D.高原高处作业
E.抢救高处作业
答案:ABE
解析:特殊高处作业,又分为,①强风高处作业、②异温高处作业、③雪天高处作业、④雨天高处作业、⑤夜
间高处作业、⑥带电高处作业、⑦悬空高处作业、⑧抢救高处作业。
4.高处作业技术要求 2)安全防护措施
(2)临空边缘应设高度<不低于>1.2m的防护栏杆。
(10)特殊高处作业,应有专人监护,并有与地面联系信号或可靠的通信装置。
(13)遇有<六级>及以上的大风,<禁止>从事高处作业。(2022(2B)考点)
(14)进行三级、特级、悬空高处作业时,应事先制订<专项安全技术措施>。(2011(2)考点)、(2021(1)案
例)
施工前,应向所有施工人员进行技术交底。
其余,略...
例题:2022(2B)-10.遇到( )级及以上大风天气不得高处作业。
A.5
B.6
C.7
D.8
答案:B
解析:
遇有六级及以上的大风,禁止从事高处作业。
4.高处作业技术要求,归纳:
4.高处作业技术要求(Ⅰ定义)
4.高处作业技术要求(Ⅱ分级)
4.高处作业技术要求(Ⅲ分类)
4.高处作业技术要求(Ⅳ防护措施)[注:天一文化专有版权,未经许可不可转发或复印传播]
考核案例年份:
一建:2016(1)、2021(1);
二建:2013(2)、2016(2)、2020(2)、2021(2A)。
5.常用安全工具技术要求
(1)三宝、三证(2014(2)案例)
三宝:安全帽、安全带、安全网等安全防护用具,
➊
三证:厂家安全生产许可证、产品合格证、安全鉴定合格证书。
➋
(2)检查周期:(见下页PPT)
(3)安全带严禁低挂高用。拴安全带用的安全绳,不宜超过3m。
(2)常用安全防护用具应经常检查和定期试验,其检查试验的要求和周期见表。(记忆:全是一年,例外是旧
的安全带半年)
名称 检查与试验质量标准要求 检查试验周期
1.外表完整、光洁;2.帽内缓冲带、帽带齐全无损;
安全
3.耐40℃~120℃高温不变形;4.耐水、油、化学腐蚀性良好; 一年一次(2016考点)
帽
5.可抗3kg的钢球从5m高处垂直坠落的冲击力。
检查: 绳索无脆裂,断脱现象; 皮带各部接口完整、牢固。无霉朽和虫 1.每次使用前均应检查
➊ ➋
安全 蛀现象; 销口性能良好。(2021(1)案例) 2.新带使用一年抽样试验
➌
带 试验:1.静荷:使用255kg重物悬吊5min无损伤;2.动荷:将120kg的重 3.旧带每隔 6 个月抽查试
物从2~2.8m高架上冲击安全带,各部件无损伤 验一次
安全 1.绳芯结构和网筋边绳结构符合要求; 每年一次,每次使用前进
网 2.两件各120kg的重物同时由4.5m高处坠落冲击完好无损。 行外表检查
例题:2016(2)-10.施工现场工人佩戴的塑料安全帽检查试验周期为( )一次。
A.三个月
B.六个月
C.一年
D.三年
答案:C
解析:塑料安全帽,检查试验周期为一年一次。[注:天一文化专有版权,未经许可不可转发或复印传播]
6.施工通风、散烟及除尘技术要求
地下工程施工时,做好通风。
通风方式分为两种,①自然通风、②机械通风。
①自然通风适应长度不超过<40米>的短洞。
②机械通风分为三种基本形式,即②-a.压入式、②-b.吸出式、②-c.混合式。
(1)压入式通风。竖井、斜井和短洞开挖宜采用。
(2)吸出式通风。<小断面>长洞开挖宜采用。
(3)混合式通风。<大断面>长洞开挖宜采用。
洞内施工<禁止>使用汽油动力设备。
湿钻凿岩、爆破后喷雾、出渣前喷水可以有效<降低>空气中的粉尘含量。
7.其他有关技术要求
爆破、高边坡、隧洞、水上(下)、高处、多层交叉施工、大件运输、大型施工设备安装及拆除等危险作业应
➊
有专项安全技术措施,并设专人进行安全监护。(模拟题)
施工现场的井、洞、坑、沟、口等危险处应设置明显的警示标志,并应采取加盖板或设置围栏等防护措施。
➋
昼夜平均气温低于5°C或最低气温低于-3°C时,应编制冬期施工作业计划,并应制订防寒、防毒、防滑、
➌
防冻、防火、防爆等安全措施。
8.爆破作业技术要求 (1)装卸规定
爆破器材装卸应遵守下列规定:
①从事爆破器材装卸的<人员>,应经过有关爆破材料性能的基础教育和熟悉其安全技术知识(专人)。
③装卸爆破器材时,装卸现场应设置警戒岗哨,有<专人>在场监督。
⑤人力装卸和搬运爆破器材,每人一次以25~30kg为限(一个大baby的重量),搬运者相距不得少于3m。
(2020(2)考点)
⑥同一车上不得装运两类性质相抵触的爆破器材,且不得与其他货物混装。雷管等起爆器材与炸药<不允许>同
时在同一车厢或同一地点装卸。
其余略...///
例题:2020(2)-19.根据《水利水电工程施工通用安全技术规程》(SL398-2007),人力搬运爆破器材时,搬运者
之间的距离应不小于( )。
A.2m[注:天一文化专有版权,未经许可不可转发或复印传播]
B.3m
C.4m
D.5m
答案:B
解析:人力装卸和搬运爆破器材,每人一次以25~30kg为限(一个大baby的重量),搬运者相距不得少于3m。
8.爆破作业技术要求 (2)爆破器材的运输
①
气温低于10℃运输<易冻>的硝化甘油炸药时,应采取防冻措施;
Ⓐ
气温低于-15℃运输<难冻>的硝化甘油炸药时,也应采取防冻措施;
Ⓑ
这段话,更改下顺序为,
运输<易冻>的硝化甘油炸药时,低于10℃时,应采取防冻措施;
Ⓐ
运输<难冻>的硝化甘油炸药时,低于-15℃时,应采取防冻措施;
Ⓑ
②禁止用翻斗车、自卸汽车、拖车、机动三轮车、人力三轮车、摩托车和自行车等<运输>爆破器材;
③
运输炸药雷管时,装车高度要低于车厢10cm。
车厢、船底应加软垫。
雷管箱不许倒放或立放,层间也应垫软垫;
④水路运输,停泊地点距岸上建筑物<不得>小于250m。
(与“岸上建筑物”距离,宝马530)[注:天一文化专有版权,未经许可不可转发或复印传播]
⑤汽车运输爆破器材
特殊要求:汽车的<排气管>宜设在车前下侧,并应设置防火罩装置;
➊
车速(v)要求:(2021(1)案例)
➋
◆视线良好:汽车在<视线良好>的情况下行驶时,时速不得超过20km(工区内不得超过15km);
◆视线不良好:在<弯多坡陡、路面狭窄>的山区行驶,时速应保持在5km以内。(记忆:20=15+5)
车距(L)要求:
➌
◆正常情况:行车间距平坦道路应大于50m。
◆不正常情况:上下坡应大于300m。(记忆:宝马,530)
8.爆破作业技术要求 (3)爆破现场管理
统一:爆破作业应统一指挥,统一信号,专人警戒并划定安全警戒区。
➊
专人:爆破后须经<爆破人员>检查,确认安全后,其他人员方能进入现场。(2009(1)考点)
➋[注:天一文化专有版权,未经许可不可转发或复印传播]
8.爆破作业技术要求 (4)明挖爆破音响信号
①预告信号:间断鸣三次长声,即鸣30s、停、鸣30s、停、鸣30s;此时现场停止作业,人员迅速撤离。
②准备信号:在预告信号20min后发布,间断鸣一长、一短三次,即鸣20s、鸣10s、停、鸣20s、鸣10s、停、
鸣20s、鸣10s。
③起爆信号:准备信号10min后发出,连续三短声,即鸣10s、停、鸣10s、停、鸣10s。(2015(1)、2018(1)
考点)
④解除信号:由爆破作业负责人通知警报房发出解除信号:一次长声,鸣60s。
归纳:爆破音响信号
①预告信号:(30303)
②准备信号:(21021021)
③起爆信号:(10101)
④解除信号:(6)
总结:开始(预备党员,预备期)321,结束一声长(3+2+1)。
例题:2015(1)-8.明挖爆破工程发出的信号为鸣10s、停、鸣10s、停、鸣10s,该信号属于( )。
A.预告信号
B.准备信号
C.起爆信号
D.解除信号
答案:C(本题也是2018(1)选择题)
解析:起爆信号:准备信号10min后发出,连续三短声,即鸣10s、停、鸣10s、停、鸣10s。
8.爆破作业技术要求 (5)装药和堵塞
装药和堵塞<应>使用木、竹制做的炮棍。(2014(1)-A考点)
➊
<严禁>使用金属棍棒装填。(2011(1)-A考点)
➋[注:天一文化专有版权,未经许可不可转发或复印传播]
8.爆破作业技术要求 (6)火花起爆
应遵守下列规定:
⑤
可以:点燃导火索<应使用>香或专用点火工具(2011(1)-B、2023(1)考点),
➊
不可以:<禁止>使用火柴、香烟和打火机。(2014(1)-B考点)
➋
8.爆破作业技术要求 (7)电力起爆
①
同一爆破网路内的电雷管,电阻值应相同。(2018(2)-A考点)
康铜桥丝:雷管的电阻极差不得超过0.25Ω,(记忆:小康)
镍铬桥丝:雷管的电阻极差不得超过0.5Ω; (2011(2)案例)
②网路中的支线、区域线和母线彼此连接之前各自的两端应短路、绝缘。(2011(1)-C、2018(2)-B考点)
③装炮前工作面一切电源切除,照明至少设于距工作面30m以外,只有确认炮区无漏电、感应电后,才可装炮;
(2012[10月](2)考点)
④雷雨天<严禁>采用电爆网路;(2014(1)-C、2018(2)-C考点)
8.爆破作业技术要求 (8)导爆索起爆
①导爆索只准用<快刀>切割(2014(1)-D考点),
不得用<剪刀>剪断导爆索(2011(1)-D考点);
8.爆破作业技术要求 (9)导爆管起爆
②禁止导爆管打结,禁止在药包上缠绕。网路的连接处应牢固,两元件应相距2m。敷设后应严加保护,防止冲
击或损坏。
导爆
管+
雷管[注:天一文化专有版权,未经许可不可转发或复印传播]
8.爆破作业技术要求 (10)地下爆破
地下相向开挖的两端在相距30m以内时,装炮前应通知另一端暂停工作,退到安全地点。
➊
地下相向开挖的两端在相距15m以内时,一端应停止掘进,单头贯通(2007(1)、2018(2)、2023(1)案例)。
➋
斜井相向开挖,除遵守上述规定外,并应对距贯通尚有5m长地段<自上端向下>打通。(2015(2)考点)
➌
与8.2.1重复。
例题1:2018(2)-10.关于电力起爆法的说法中,正确的是( )。
A.用于同一起爆网路内的电雷管的电阻值最多只能有两种
B.网路中的支线、区域线联接前各自的两端不允许短路
C.雷雨天严禁采用电爆网路
D.通电后若发生拒爆,应立即进行检查
答案:C
解析:见PPT。
例题2:2011(1)-21.关于爆破作业的说法,正确的有( )。
A.装药、堵塞严禁使用金属棍棒
B.可使用香点燃导火索
C.电力起爆网路中导线应绝缘
D.导爆索宜使用锋利的剪刀切断
E.连接导爆索中间允许出现打结现象
答案:ABC
解析:见PPT。
例题3:2014(1)-25.下列爆破作业的说法,正确的有( )。
A.装药和堵塞可使用木、竹、铝制作的炮棍
B.点燃导火索可使用香烟
C.雷雨天严禁使用电爆网络
D.导爆索可用快刀切割
E.禁止导爆管打结
答案:CDE
解析:见PPT。
小结:一<页>看尽长安花
1.施工安全技术标准【无】
2.消防技术要求【 10B明火、14消防、15消防】
➋[注:天一文化专有版权,未经许可不可转发或复印传播]
3.施工用电技术要求(Ⅰ用电距离)【 17车、21A路】
➋
【案例】【 14物】
➊
3.施工用电技术要求(Ⅱ变压器)【 18综】
➊
3.施工用电技术要求(Ⅲ照明电压)【 07钢管、23综、 15行灯】
➊ ➋
4.高处作业技术要求(Ⅰ定义)【 12 、19、21B】
➋ Ⓐ
4.高处作业技术要求(Ⅱ分级)【 10二级、22三级、 12 四级】
➊ ➋ Ⓑ
4.高处作业技术要求(Ⅲ分类)【 12 语文数学、15语文数学】
➋ Ⓒ
4.高处作业技术要求(Ⅳ措施)【 11专项、12 专项、22B大风】
➋ Ⓓ
4.高处作业技术要求【案例】【 16、21; 13、16、20、21A】
➊ ➋
5.常用安全工具技术要求【 16帽】【案例】【 21带、 14三证】
➋ ➊ ➋
6.施工通风、散烟及除尘技术要求【无】
7.其他有关技术要求【无】
8.爆破作业技术要求(Ⅰ装运要求)【 20人距离】
➋
【案例】【 21速度距离、23B雷药同运】
➊
8.爆破作业技术要求(Ⅱ信号)【 15苡起、18苡】
➊
8.爆破作业技术要求(Ⅲ各类爆破要求)【 11<综>金香电索索、
➊
12火化、14<综>金香电索索、23香、 18<综>电电电电】
➋
8.爆破作业技术要求【案例】【 09专、 10专、11专图、11专】
➊ ➋
