【建筑智能化】

1.建筑智能化系统工程的一般施工程序?【考法:案例补充】

答:施工图深化设备、材料采购管线敷设设备、元件安装系统调试系统试运行系统检测系统验收

2.建筑设备监控系统施工程序?【考法:案例补充】

:导管、槽盒安装→监控箱的安装→线缆敷设→监控设备的安装→设备接线→监控设备通电调试→系统联合调试→试运行→系统验收。

3.建筑设备监控现场控制器接口有哪些?

答:数字量输入接口(DI)、模拟量输入接口(AI)、数字量输出接口(DO)、模拟量输出接口(AO)。入(Input)出(Output)数字(Digital)模拟量(Analog)。

4.施工现场常见的温度传感器有哪些类型?

答:风管型和水管型,如:1kΩ电阻、1kΩ100Ω电阻等。

5.电动调节阀电动执行机构的输出方式有哪些?【考法:案例问答】

答:行程、行程、多转式类型。

6.监控产品选择需要考虑哪些因素?【考法:案例补充】

答:①产品的品牌生产地。

应用实践以及供货渠道和供货周期等信息。

③产品支持的系统规模监控距离

④产品的网络性能标准化程度

7.进口设备应提供的证明资料有哪些?【考法:案例补充】

答:质量合格证明检测报告及安装、使用、维护说明书等文件资料(中文译文),原产地证明和商检证明。

8.各类传感器的施工要求?【(1)(2)考法:结合进度计划考前后关系;(3)考法:案例改错】

答:(1风管型传感器安装应在风管保温层完成进行(风速平稳,能反映气体动态直管段,避开死角位置)。

2水管型传感器开孔与焊接工作,必须在管道的压力试验清洗防腐保温前进行(不宜选择阻力件、流速死角、振动较大位置)。

3温度传感器的接线电阻温度传感器的接线电阻应,并在现场控制器接地

9.电磁流量计【考法:看图改错】

答:电磁流量计应安装在流量调节阀上游,流量计上游应有10管径长度的直管段,下游应有45管径长度的直管段(超纲知识:等电位连接,垂直管道上安装时流体自下而上)。

10.系统检测相关考点。【考法:案例问答】

答:(1)系统调试(项目专业技术负责人主持)系统试运行系统检测。【考法:接合进度计划考前后关系】

2)系统检测前应提交资料:工程技术文件设备材料进场检验记录、设备开箱检验记录;自检记录;分项工程质量验收记录;试运行记录。【考法:案例补充】

3)检测方案依据:检测项目、检测数量、检测方法(经建设单位或项目监理批准后实施)。

4)系统检测程序分项工程子分部工程分部工程。

11.系统检测汇总记录填写、结论、签字人员?【考法:案例问答】

答:检测小组填写检测负责人做出检测结论监理建设)单位的监理工程师项目专业技术负责人签字

12.紧急广播检测的内容?【考法:案例问答】

答:最高级别的优先权;紧急广播向相关广播区域播放警示信号警报语声实时指挥语声响应时间;音量自动调节功能。

13.公共广播系统检测内容?【考法:案例问答】

答:声场不均匀度、漏出声衰减、系统设备信噪比

14.安全技术防范系统抽检比例?【考法:案例计算】

答:摄像机探测器出入口识读设备、电子巡查信息识读器等设备抽检的数量不应低于20,且≥3少于3时应全部检测。

15.变配电系统调试检测内容?【考法:案例补充】

电源主供电回路

电流值显示、电压值显示、功率因数测量、电能计量等

变压器和高低压开关

运行状况故障(超温)报警

应急发电机组

供电电流电压频率和储油罐液位监视,故障报警

不间断电源

工作状态、蓄电池组及充电设备工作状态检测

16.冷冻冷却水系统调试检测内容?【考法:案例补充】

答:冷水机组、冷却水泵冷冻水泵电动阀门冷却塔功能检测。

17.公共照明系统抽检比例?【考法:案例计算】

答:按照明回路总数10%抽检,且10,少于10时应全部检测。

18.给水排水系统抽检比例?

给水中水监控系统应全部检测排水监控系统应抽检50,且5,少于5时应全部检测。


【电梯】

1.自动扶梯(自动人行道)分项工程有哪些?【考法:案例问答】

答:设备进场验收,土建交接检验,整机安装验收

2.自动扶梯主传动装置包括哪些?

答:电动机、减速装置、制动器、中间传动环节。

3.液压电梯系统组成有哪些?(俺也捣空轿门,崩)

答:全保护系统、压系统、向系统、电气制系统、轿厢系统、系统、站系统。

4.电梯安装单位应提交的资料?【考法:案例问答】

答:安装许可证和安装告知书,审批手续齐全的施工方案,施工现场作业人员持有的特种设备作业证

5.曳引式电梯随机文件内容?【考法:案例补充】

答:门锁装置、限速器、安全钳、缓冲器等保证电梯安全部件的型式检验证书复印件动力电路和安全电路的电气原理,土建布置,设备装单,产品出厂合格,安装使用维护说明

6.曳引式电梯预留孔的保护要求?【考法:案例问答】

答:(1厅门预留孔必须设有高度1200mm的安全保护围封左右开启方式,不能上下开启,足够强度),保护围封下部应有高度100mm的踢脚板。

2)机房通向井道的预留孔设置临时盖板

7.电梯井道内照明要求?【考法:案例改错】

答:永久性电气照明、照明采用36V安全电压、照度不得小于50lx最高点最低点0.5m内应各装一盏灯,中间灯间距不超过7m机房底坑设置控制开关

8.安全钳安装合格要求?【考法:案例问答】

答:(1整定封记应完好,且无拆动痕迹。(2)与导轨的间隙应符合电梯设计要求。

9.如何判断层门的强迫关门装置正常?【考法:案例问答】

答:将层门打开到1/31/2行程时,将外力取消,层门均应自行关闭,且开关过程中,无异常情况发生。

10.电梯安装后轿厢曳引试验的要求?【考法:案例问答】

答:(1)轿厢在行程上部范围空载上行停层3以上(平层),轿厢必须可靠制停

2)轿厢在行程下部范围载有125%额定载重量下行停层3以上,轿厢必须可靠制停

轿厢载有125%额定载重量以正常运行速度下行时,切断电动机与制动器供电,电梯必须可靠制动

11.电梯运行试验要求?【考法:案例问答】

答:轿厢分别在空载额定载荷工况下,按每小时启动次数和负载持续率各运行1000每天不少于8h),电梯应运行平稳制动可靠、连续运行无故障

12.液压电梯液压系统压力试验合格规定?【考法:案例问答】

答:轿厢停靠在最高层站,在液压顶升机构截止阀之间施加200的满载压力,持续5min后,液压系统应完好无损。

13.自动扶梯土建交接检验参加单位验收内容【考法:案例问答】

答:(1建设单位、监理单位、土建单位、安装单位共同参与。

2)确认现场的水平基准线标记中心线标记;检查支撑端之间距离底坑的长宽高、提升高度对角线长度;检查自动扶梯上下支撑面预埋钢板

14.自动扶梯设备技术资料及随机文件内容?【考法:案例问答】

答:(1)设备技术资料:梯级踏板的型式检验报告复印件扶手带胶带断裂强度证明文件复印件

2)随机文件:动力电路和安全电路的电气原理,土建布置,设备装单,产品出厂合格,安装使用维护说明(对比曳引式电梯随机文件还包括:门锁装置、限速器、安全钳、缓冲器等保证电梯安全部件的型式试验证书复印件)。

15.自动扶梯哪些情况必须自动停止运行【考法:案例问答】

答:无控制电压、电路接地故障过载


【消防】

1.水喷雾灭火系统启动方式?

答:电动启动、传动管启动。

2.细水雾灭火系统分类

答:泵组系统、瓶组系统。

3.气体灭火系统分类调试项目?

灭火介质

二氧化碳卤代烷(七氟丙烷)、惰性气体

应用方式

全淹没局部应用

调试项目

模拟启动试验、模拟喷气试验、模拟切换操作试验

4.泡沫灭火系统分类?

组件安装方式

固定式、半固定式、移动

产生泡沫倍数

低倍数、中倍数、高倍

5.消防水泵系统施工程序?【考法:案例补充或改错】

答:基础验收→泵体安装→吸水管路安装→出水管路安装→单机调试。

6.水泵出水管上压力表要求?【考法:案例改错】

答:加设缓冲装置。压力表与缓冲装置之间应安装旋塞;压力表量程应为系统工作压力的22.5

7.消火栓系统施工程序?【考法:案例补充或改错】

答:干管安装→立管支管安装→箱体稳固→附件安装→强度和严密性试验→冲洗→系统调试。

8.水泵接合器安装要求?【考法:看图改错】

答:(1)水泵接合器:接(口)本(体)连(接管)止(回阀)安(全阀)放(空管)控(制阀),止回阀的安装方向应使消防用水能从消防水泵接合器进入系统井盖半径≤接口距离井盖底部0.4m(超纲知识)。

2)室外墙壁水泵接合器高度距地面宜为0.7m,与门、窗、孔、洞净距2m不应安装在玻璃幕墙下方,铭牌底部距地0.9m(超纲知识)。

9.消火栓安装?【考法:看图改错】

答:栓口朝外或向下、中心距地1.1m±20mm(超纲)、应安装在门轴侧【超纲:阀中心距箱体侧面140mm、消火栓管管径一般为DN65】。

10.消火栓系统调试内容?【考法:案例补充】

答:水源调试和测试;消防水泵调试;稳压泵调试;减压阀调试;消火栓调试;自动控制探测器调试;排水设施调试;联锁控制试验。

11.闭式喷头安装时间,安装前要进行哪种试验,安装注意事项有哪些?【考法:案例改错】

答:①系统试压、冲洗合格后进行;

密封性能试验(规范规定:每批中抽查1,并不得少于5,试验压力应为3MPa,保压时间不得少于3min。当两只及两只以上不合格时,不得使用该批喷头。当仅有一只不合格时,应再抽查2,并不得少于10,重新进行密封性能试验)

③注意事项:使用专用扳手严禁利用框架施拧

12.水流指示器安装要求?【考法:案例改错】

答:竖直安装在水平管道上侧动作方向应和水流方向一致

13.自动喷水灭火系统调试内容?【考法:案例补充】

答:水源测试;消防水泵调试;稳压泵调试;报警阀调试;排水设施调试;联动试验。

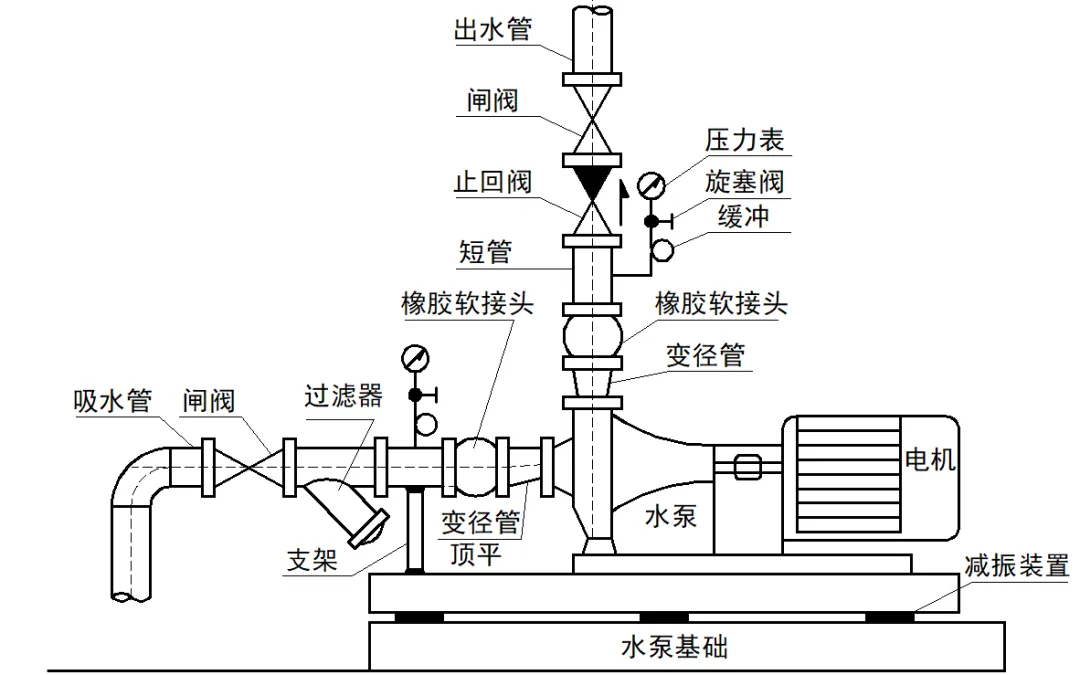

14.消防水泵【考法:看图改错】:

15.防排烟风机安装?【考法:看图改错】

答:(1垫片不燃材料、垫片厚度3mm

2)防火阀距墙200mm排烟防火阀(顺气流关闭280)设独立支吊架

3单独防排烟风机不应设置减振装置;共用且需要设置时不应使用橡胶减振装置。

4单独防排烟风机宜法兰连接共用时设置柔性短管不燃材料

5漏风量参照中压风管规定、屋顶排烟风机管口朝下直通大气设置防护网

16.防排烟系统单机调试和系统联动调试内容?【考法:案例补充】

答:排烟防火阀排烟阀的调试;常闭送风口排烟口的调试,活动挡烟垂壁的调试,自动排烟窗的调试,送风机排烟风机的调试,机械加压系统风速余压的调试,机械排烟系统风速风量的调试,联动调试等。

17.特殊建设工程消防验收所需资料

答:(1)消防验收申报表;(2)工程竣工验收报告;(3)涉及消防的建设工程竣工图纸

18.消防验收形式

答:隐蔽工程消防验收、粗装修消防验收、精装修消防验收。

19.消防验收程序

答:验收受理现场评定出具消防验收意见等阶段。


2026一建机电案例背诵【开始-消防】.pdf
