从煤炭县,到AI算力节点:大同天镇算力园区全拆解

从煤炭县,到AI算力节点:大同天镇算力园区全拆解

TIANZHEN × 秦能科技

天镇首个超大规模算力园区封顶

沉默 4 年,晋冀交界的传统能源县城,迎来 45 亿算电一体化大考

#算力基建#东数西算#大同算力#算电协同#新质生产力

大同算力江湖,长期是灵丘秦淮 / 京东、广灵抖音三足鼎立。天镇,这座晋冀交界的传统能源县城,沉默 4 年后,终于迎来自己首个超大规模算力园区 —— 零碳数基・桃花源(秦能科技天镇超级能源综合体)一期主体封顶。

它不只是又一座数据中心。它是大同环京津冀算力走廊北部端点,也是秦云基础在大同布局的第三座 “算电一体化” 超级园区。灵丘试点验证模式,广灵放大产能,天镇,是检验这套模式能不能在县域落地的大考。成功,则山西北部县域可以批量复制零碳算力;一旦踩坑,县域算力招商逻辑或将重新改写。

01 / PROJECT PROFILE

项目全景档案:天镇县有史以来最大算力项目

项目维度
关键信息
项目全称
零碳数基・桃花源大同天镇超级能源综合体基地(秦能科技天镇算力园区)
运营主体

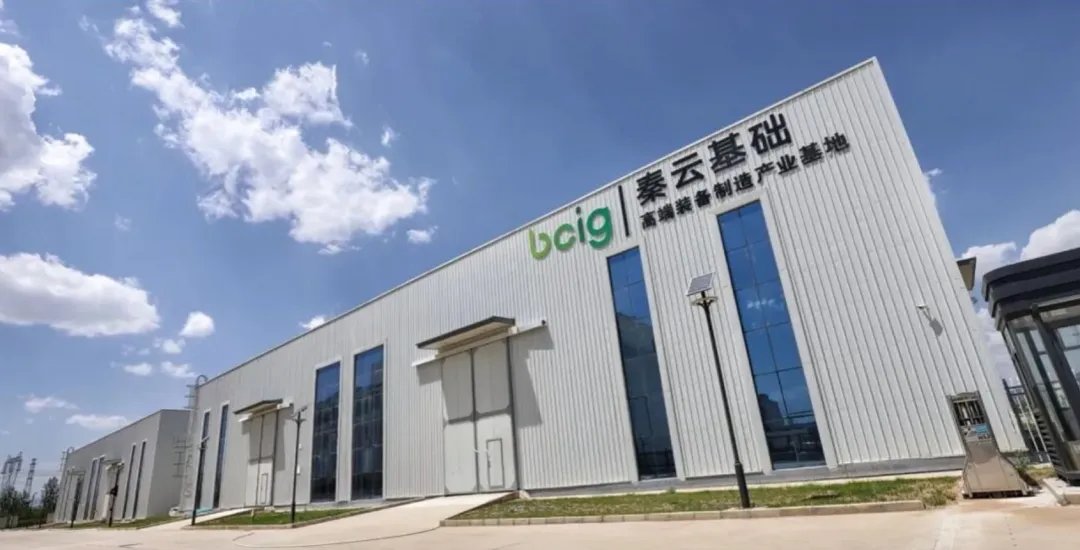

大同秦镇能源开发有限公司(秦云基础旗下主体)
投资方
BCI Group 秦云基础(秦能科技)
总投资
45 亿元(天镇县政府 2026 工作报告口径)
规划总 IT 容量
500 IT MW;一期规划 200 IT MW,约 40 万台服务器
用地规模
总占地 1200 亩,一期占地 380 亩
配套新能源
84 万千瓦风光基地(就地为算力园区供给绿电)
电力配套
唐八里 110kV 变电站,为园区专属供电枢纽
关键审批
山西省能源局节能审查批复【晋能源审批发(2022)216 号】2022 年 12 月取得节能审查意见山西省能源...
最新节点

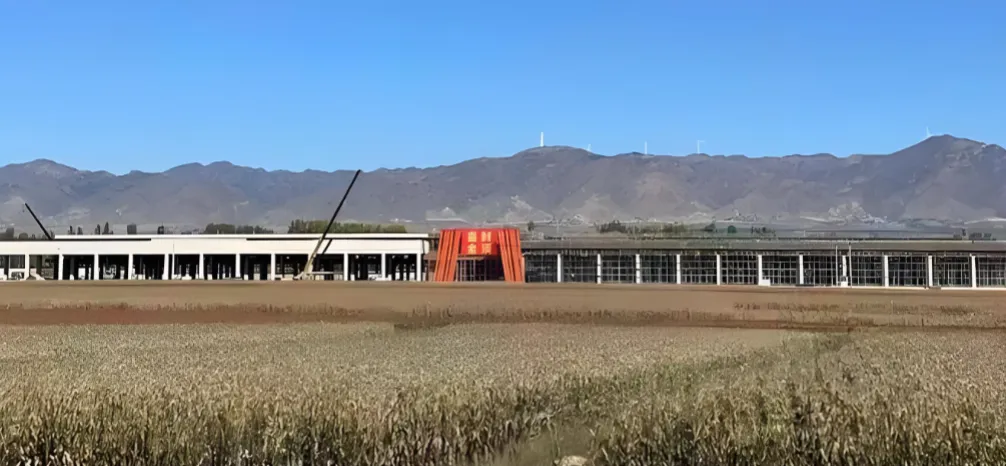

2026 年 10 月一期主体结构封顶,进入机电、预制模块进场阶段,官宣为天镇首个超大规模算力园区

签约起点:2022 年太原能源低碳论坛,秦云基础与天镇县正式签约。

这里有一个很有意思的时间线:2022 签约,经历漫长土地、环评、能耗指标落地,直到 2026 才封顶。对比灵丘、广灵项目,天镇推进周期更长。背后,是县域承接大型算力项目普遍遇到的共性难题:土地征迁、电网扩容、水资源平衡、能耗指标统筹。

核心观点①:灵丘是 “样板试点”,天镇才是 “县域标准版”。灵丘有成熟算力产业园配套,天镇几乎从零搭建算力配套体系。

02 / WHY TIANZHEN

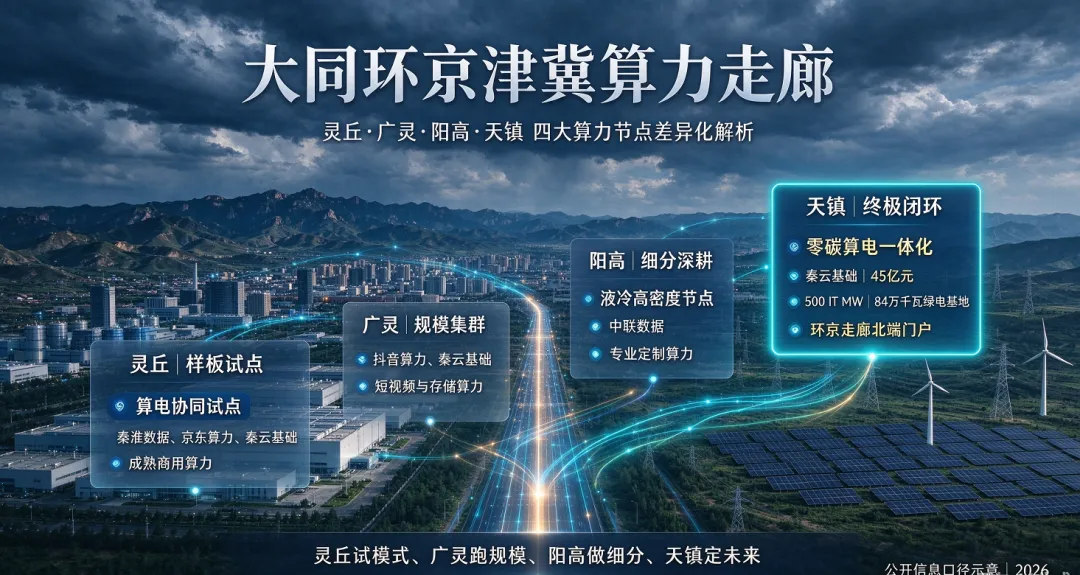

为什么是天镇?大同算力走廊的北部闭环

大同算力布局不是简单各县摊大饼,而是一条沿着晋冀边界铺开的环京津冀算力走廊:灵丘、广灵、阳高、天镇自南向北依次排开,承接北京 AI 训练、大模型、互联网业务外溢,北京网络时延控制在 3ms 级别大同市人民...。

大同的实力真被低估了,大家只知道它有煤和旅游资源,却没想到算力指数全国第三,用电规模全国第二,成为京津冀算力经济重要支撑。

灵丘:老牌算力高地,秦淮、京东 + 秦云灵丘园区,全省首个算电协同绿电试点

广灵:抖音算力集群,秦云广灵园区,成熟投产

阳高:中联数据,主打液冷高密度算力

天镇:走廊最北端,对接张家口、北京西北方向流量,填补大同北部算力空白


天镇先天优势

1

毗邻京津冀,网络直达北京;冷凉气候,自然冷却时间长,压低 PUE;

2

县域风光资源充足,天镇现有新能源并网 190 万千瓦,在建新能源 80 万千瓦,具备源网荷储一体化基础大同日报;

3

土地资源充足,相比灵丘土地紧张,天镇有大面积连片用地。

短板同样突出: 此前天镇没有大型算力落地经验,电网基础设施薄弱,必须新建唐八里 110kV 变电站作为配套,属于算力 + 电网 + 新能源同步新建,重资产投入巨大。

核心观点②:大同算力走廊南北全线打通之后,将形成差异化算力供给矩阵:灵丘成熟商用算力、广灵短视频 / 存储算力、天镇主打绿电 AI 训练算力。

03 / BUSINESS MODEL

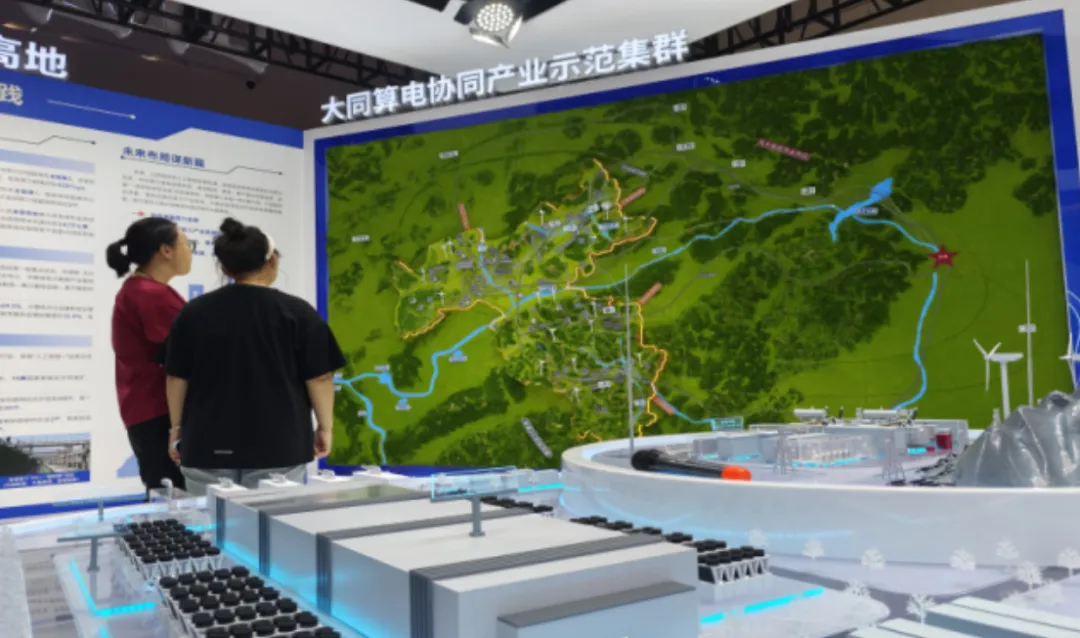

算电一体化到底是什么?不是光伏 + 机房简单拼接

很多人误解:算电协同 = 数据中心旁边装光伏。 秦云这套 “超级能源综合体” 逻辑完全不同:能源基地、算力园区、增量配网一体化规划,电力生产、传输、消纳统一调度。天镇项目同步配套 84 万千瓦风光新能源,绿电就近生产、就近供给算力,配套储能平滑风光发电波动,目标实现高比例绿电消纳。

整套体系三大特点

1

预制模块化机房:工厂预制构件,现场组装。这也是秦云区别秦淮、京东土建机房的核心技术路线,大幅压缩建设周期;

2

源网荷储一体化:风光发电 + 储能 + 算力负荷联动,动态匹配算力用电与新能源出力;

3

绿电直供探索:依托山西算电协同试点政策,探索绿电专线直供,降低算力用电成本。

风险点

1

风光出力波动风险:风电光伏间歇性,阴天、夜间出力不足,需要储能或者电网备用容量兜底,储能成本直接决定项目盈利水平;

2

能耗指标长期约束:500MW IT 算力,满负荷运行下耗电量巨大。山西能耗双控政策下,长期指标能否持续保障,是项目后续能否满产上架的关键;

3

客户上架节奏:机房建好不等于服务器上架。AI 算力市场周期性波动,40 万台服务器的客户储备、上架进度,决定项目现金流。

核心观点③:这套模式最大的命题:能不能把绿电优势转化为稳定低价算力。如果仅仅是 “纸面绿电”,县域算力项目会陷入重资产、长周期、低回报陷阱。

04 / BENCHMARK

横向对标:灵丘、广灵、天镇三个秦云园区有什么不一样?

1

灵丘秦云项目:山西首个算电协同试点,政策验证场,规模偏小,先行试错,拿到 RE100 先锋园区认证

2

广灵秦云项目:规模化复制,紧邻抖音算力集群,产业协同,流量客户就近共享

3

天镇秦云项目:北部战略节点,规模更大,配套新能源体量更大,县域从零起步,难度最高,示范意义最强

秦淮、京东、抖音属于算力运营商模式:买电建机房,对外租算力;秦云是能源 + 算力一体化模式:自建电源 + 自建机房,卖算力同时管理能源资产。两条路线,两种商业模式,在大同同台竞技。

核心观点④:大同正在上演国内罕见的算力模式大比拼:纯算力运营商 VS 算电一体化运营商。天镇项目,就是秦云这套模式的终极压力测试。

05 / SIGNIFICANCE

对天镇、对山西意味着什么?县域转型的一条新路

天镇传统产业偏弱,过去依靠农业、少量矿产。45 亿算力项目落地,带来三层价值: 第一,固定资产投资拉动,土建、变电站、风光工程带来短期工程就业与税收; 第二,长期数字产业转型,从输出煤炭,转向输出算力,完成 “瓦特变比特”; 第三,带动上下游:预制机房、服务器运维、网络配套,培育本地算力配套服务业。

但也要清醒:算力产业单位 GDP 耗电量极高,属于高载能产业。县域上马大型算力,不是万能解药。必须平衡能耗、水资源、电网承载能力。天镇的尝试,会成为山西其他能源县城招商算力项目的参考样板。

06 / CONCLUSION

结尾

大同已经不是单一算力小镇,正在成长为环京津冀国家级算力集群。灵丘打样、广灵放量、天镇北拓。随着天镇园区一期封顶,大同环京算力走廊拼图终于补齐。

天镇项目真正看点,不在于 45 亿投资额,也不在于 40 万台服务器。真正的看点:一个传统县域,能不能独立承载 “新能源 + 超大算力” 这种复合型重资产项目。

如果天镇跑通:山西晋北大量风光富集县域,都会跟进这套算电一体化招商逻辑。 如果天镇遇到能耗、并网、客户落地卡点:各地算力招商,会重新评估县域算力的可行性。

大同算力的下半场,答案在天镇。

免责声明

本文内容基于公开渠道信息整理,力求准确但不保证完整性、实时性,亦不构成任何投资建议、业务推荐或决策依据。文中提及的项目、企业、数据仅作行业分析与技术讨论之用,不代表任何官方立场或评价。第三方内容版权归原作者所有,如有异议请联系处理。具体信息请以各省公共资源交易平台、企业官方公告为准。若侵权,联系删除!

🔍 关注【算力基建科】,持续跟踪全国智算中心、AIDC项目动态、规划公示、工程招投标、行业标准解读。#算力基建科 #大同智算中心 #东数西算 #环京算力走廊 #AI算力

往期精彩回顾 >>
9月全国数据算力中心项目盘点:38个项目
5.87亿,两栋楼,同一天招标和开工
润泽砸下118亿:大湾区最大的智算中心,建在惠州
【规划公示】京西零碳智算产业基地方案落地
【规划公示】万国数据落子宁夏中卫吉瓦级算力
92天交付16亿的中卫数据中心,比阿里云还快8天?
算力的尽头,不仅是电力,还有水
【方案公示】电信芜湖集群经开数据中心规划公示
7.94亿,中国移动宁夏中卫D08机电EPC招标启动
算力基建全周期项目管理(指引)
8月全国数据算力中心项目盘点
国内首部《智算中心设计规范》:AI 机房 “说明书”
【福利】 ‘机电助手’小程序更新:数据中心小工具
盘点东北7大算力项目:绿电、液冷、国产万卡集群
2026年全国算力排行榜(民间版)
2026年1-8月全国100个智算中心项目清单
深挖长三角算力基建:核心项目参建单位图谱
火山引擎新增142亿算力基建投资内蒙5项目
超760亿!2026年10个数据中心EPC项目盘点
一文看懂|国家东数西算八大算力枢
点赞
推荐
转发

THANKS FOR READING

相关学习资料
