【AI时代软件项目管理系列】10. 从需求文档到需求清单:AI 如何辅助需求结构化与全链路追溯
前一篇讨论的是 AI 生成需求文档以后如何审核,重点解决“哪些内容可以进入正式需求基线”。当需求已经经过业务确认,下一步会遇到另一个更实际的问题:几十页需求说明书,如何真正变成开发、测试和项目管理可以直接使用的任务依据。
很多项目并不缺需求文档,真正的问题是文档写得很完整,但到了开发阶段还需要重新拆任务,测试阶段又要重新理解验收范围,需求发生变化后也很难判断会影响哪些接口、页面和测试用例。
因此,需求阶段还需要完成一次转换:把“面向阅读的需求文档”,整理成“面向研发过程的结构化需求数据”。AI 在这里适合承担大量整理、拆分、关联和检查工作,但结构怎么定义、粒度拆到什么程度,仍然要服从项目自身的研发和验收方式。
一、需求说明书解决“讲清楚”,需求清单解决“怎么做”
需求说明书更适合描述背景、业务目标、整体流程和业务规则。例如一段BaseMetas 云文档系统的需求可能写成:
员工离职后,管理员应先完成其个人文件交接,再删除账号。已经进入团队空间的文件不需要转移;被删除的成员重新加入企业时按新员工处理,不恢复历史部门、团队和文档权限。
这段内容对人来说很好理解。但开发真正开始以后,还需要继续回答:
需要几个功能点; 哪些属于前端; 哪些属于后台任务; 哪些涉及权限; 哪些需要新增接口; 哪些场景需要测试; 哪些内容属于同一项验收。
所以需求文档还需要进一步转换成:需求说明→Requirement ID→功能需求→ 业务规则→异常场景→验收标准→影响模块→测试映射。这一步做好以后,需求才真正开始进入研发流程。
二、先给需求建立统一编号
结构化需求的第一步并不复杂,就是让每一条正式需求都有稳定编号。例如:
REQ-001 离职成员文件交接REQ-002 文件接收人选择REQ-003 团队空间资源不迁移REQ-004 交接失败资源重试REQ-005 重新入职按新成员处理
Requirement ID 的价值并不只是方便编号。后续很多项目对象都可以围绕它建立关联:
REQ-001├─ 原始需求说明├─ 页面原型├─ API├─ 数据库变更├─ 开发任务├─ 测试用例├─ 缺陷└─ 验收结果
以后需求变更时,不再只是问:“这个需求改了会不会有影响”?而是可以快速定位:REQ-001 关联了哪些设计、代码和测试资产。这也是结构化需求最直接的价值。
三、一条需求不要同时包含太多事情
需求说明书经常为了阅读顺畅,把多个规则写在一个段落中。例如:
管理员可以选择离职成员及接收人,系统扫描其个人资源并进行交接;团队空间中的文件不需要迁移,交接失败后允许重试,完成后才允许删除账号。
对阅读没有问题,但作为研发需求粒度过大。更适合拆成:
每一条需求尽量只表达一个主要行为或规则。这样做以后,开发人员更容易估算,测试人员也更容易建立覆盖关系。
四、把“功能”和“规则”分开
这是很多需求文档容易混在一起的地方。例如:
“管理员选择接收人后执行文件交接,接收人必须是企业内正常状态成员。”
这里其实包含两类信息:
功能:
管理员可以选择文件接收人并执行交接。
业务规则:
接收人必须属于当前企业,并且账号状态正常。
进一步还可能存在:
RULE-001 接收人不能是离职成员本人RULE-002 接收人必须属于同一租户RULE-003 禁用账号不能作为接收人RULE-004 团队空间资源不改变 Owner
把功能和业务规则拆开以后,项目会清晰很多。因为功能一般回答:系统要做什么?而规则回答:在什么条件下允许这样做?

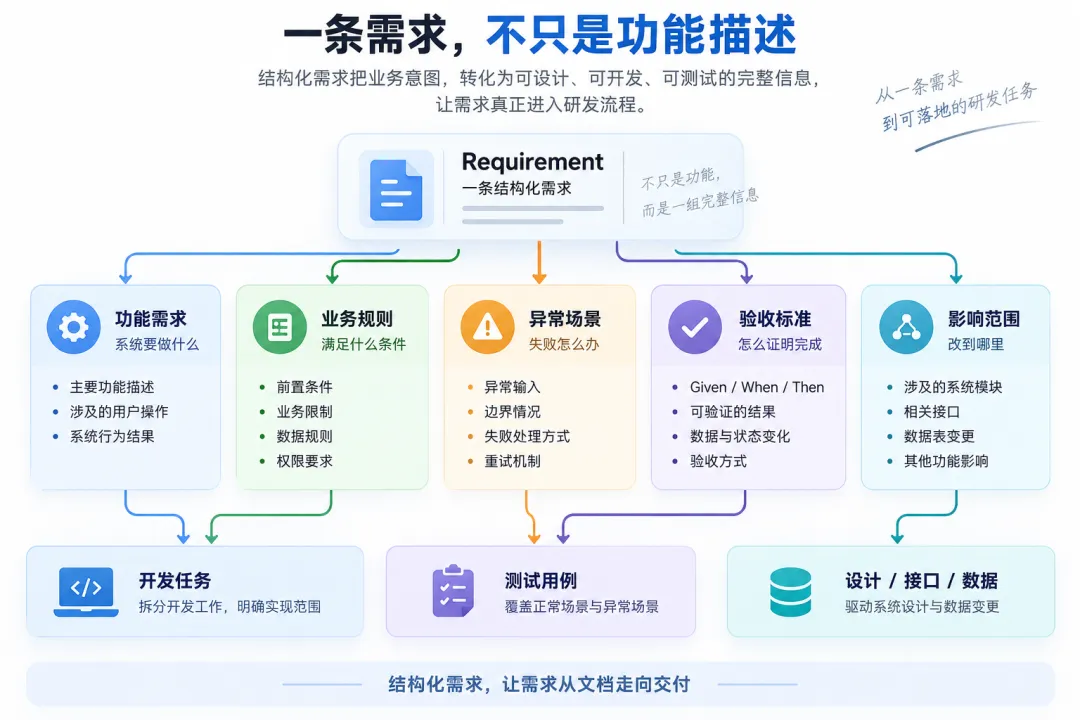

一条需求并不只是功能描述,而是一组可以继续驱动设计、开发和测试的信息。
五、把异常场景单独列出来
正常流程很容易写,真正容易造成返工的是异常情况。比如文件交接流程:管理员选择离职成员 →选择接收人→执行文件交接→完成。如果只写到这里,开发阶段很快就会继续问:
接收人已被禁用怎么办; 文件迁移部分成功怎么办; 文件正在被其他任务锁定怎么办; 一次交接十万份文件要不要异步; 失败后是否可以重复执行; 重试会不会重复迁移已经成功的资源。
这些内容最好不要继续塞在正文段落里,而是单独形成异常场景表:
这样开发和测试都可以直接使用。
六、验收标准不要等到测试阶段再补
很多项目的验收标准是在开发完成以后,由测试人员根据需求“猜”出来的。更合适的方式是,在需求结构化阶段就同步形成。
例如:
REQ-004:团队空间资源不参与离职交接
可以写成:
Given成员 A 拥有 100 个文件,其中 20 个已经进入团队空间When管理员将 A 的个人文件交接给成员 BThen80 个个人空间文件 Owner 变更为 B20 个团队空间文件 Owner 保持不变
这样一条需求同时具备:功能描述+业务规则+输入条件+预期结果。开发和测试对“完成”的理解会更加一致。AI 在这里很适合辅助从已确认需求生成 Given / When / Then 初稿,但验收结果仍然需要 BA 和测试人员确认。
七、用 AI 从长文档生成需求清单,但不要一次拆到底
需求说明书可能有几十页甚至几百页。AI 很适合完成第一轮结构化,例如:
输入:需求规格说明书会议纪要业务规则输出:REQ ID需求名称需求说明业务规则异常场景验收标准来源章节
但实际使用时不建议让 AI 一次完成:需求 → 开发 Task → 测试 Case → 数据库设计 → API。原因很简单:前面一个理解错误,会被一路传递到后面。更稳妥的过程是:需求文档→AI 提取需求清单→人工确认→AI 拆业务规则→人工确认→AI 生成验收标准→需求评审。每一步输出都先稳定下来,再进入下一层。这比一次生成完整研发方案更适合正式项目。
八、案例:把“离职文件交接”整理成需求清单
以 BaseMetas 云文档中的离职成员文件交接为例,原始需求可能只是一段描述。结构化后可以形成:
再继续补充验收:
REQ-004执行文件交接关联:RULE-001RULE-002异常:EX-001验收:AC-004-01AC-004-02AC-004-03
这样需求就不再只是文档,而开始变成一套结构化关系。
九、进一步建立需求与系统模块的关系
对于复杂系统,仅有需求清单还不够。还需要知道一条需求会影响哪里。
例如:REQ-006:重新入职按新成员处理,影响可能包括:
企业成员├─ 用户账号├─ 部门关系├─ 团队关系├─ 角色├─ 文件权限├─ 空间成员关系└─ 审计记录
因此可以增加 Impact 字段:
这类关系 AI 很适合根据已有架构和代码辅助分析。但这里的 AI 输出同样属于候选影响范围,需要架构或开发负责人确认。
十、需求清单最好还能映射到测试

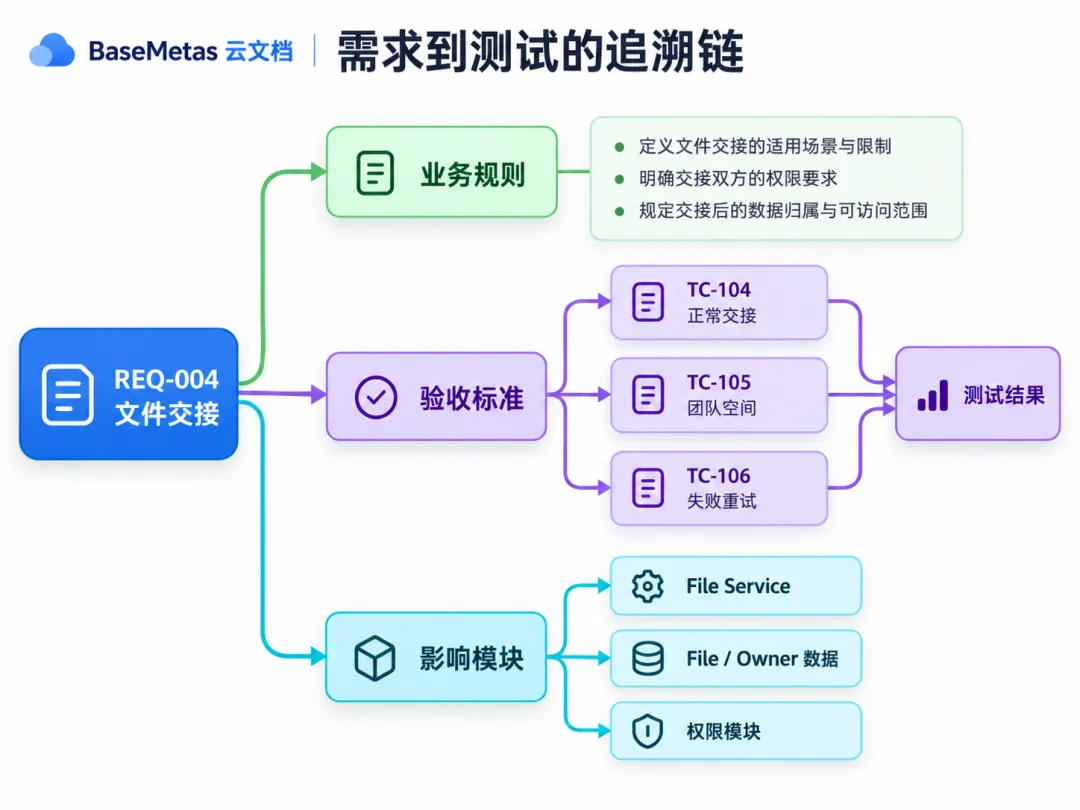

结构化程度再往前一步,就可以建立:Requirement→Acceptance Criteria→Test Case。例如:
REQ-004文件交接↓AC-004-01个人文件 Owner 正确变更↓TC-104正常文件交接AC-004-02团队空间文件不迁移↓TC-105团队空间资源交接验证AC-004-03失败资源可重试↓TC-106部分失败重试验证
这样到了验收阶段,就能够回答一个非常重要的问题:每一条正式需求有没有测试覆盖?而不是开发完成以后再人工翻阅几百页需求文档。

十一、不要让需求清单变成另一份“大文档”
结构化需求并不是把原来的 100 页 Word 再复制成一个 500 行 Excel。真正有价值的是每一列都能够支持后续工作。例如可以控制在:
对于复杂项目,再扩展:Related API、Related Table、Test Case、Issue、Change Request。需求数据应该根据实际管理需要逐步增加,而不是为了“结构化”增加大量没人维护的字段。
十二、需求发生变化以后,结构化的价值才真正体现出来
假设客户提出:
离职成员重新入职后,希望恢复原来的部门。
如果只有需求文档,项目经理需要人工判断影响。如果已经结构化:
RULE-004重新入职按新成员处理↓影响├─ Member Service├─ Department Relation├─ Team Relation├─ Permission├─ TC-180└─ TC-181
那么变化发生后,就可以快速形成影响清单。AI 也可以进一步辅助:变更需求→查找关联 Requirement→查找影响模块→查找测试用例→生成候选影响范围→人工确认。这时候 AI 的价值已经不只是“帮忙写需求”,而开始进入真正的项目管理。
十三、需求结构化不等于把项目改造成复杂的需求管理系统
对于中小项目,没有必要因为 AI 引入一套非常重的 Requirement Management 工具。Excel、项目管理平台甚至数据库表都可以承担需求清单。关键不是工具,而是建立几个基础关系:
需求有编号需求有状态需求有来源需求有验收需求有负责人需求可以追溯到测试
这些关系存在以后,后续 AI 才有更稳定的上下文可以使用。因为相比几十页自由文本:结构化需求更适合人管理,也更适合 AI 读取。
十四、AI 时代的需求文档可以形成“两层结构”
未来比较实用的需求管理方式,不一定是彻底抛弃需求说明书,而是形成两层。
第一层:需求说明书
用于人阅读:
项目背景业务目标业务流程场景说明整体规则界面说明
第二层:结构化需求清单
用于研发和 AI:
Requirement ID功能规则验收标准影响模块负责人测试用例状态
于是形成:
需求说明书↓帮助人理解业务结构化需求清单↓驱动设计 / 开发 / 测试 / AI
两者并不是替代关系。而是:一个负责讲清楚业务,一个负责管理研发过程。
十五、结语:需求文档不是终点,进入研发流程才是
传统项目很容易把“需求规格说明书评审通过”看成需求阶段的结束。AI 进入以后,需求文档生成变得越来越容易,这种做法的问题也会更加明显。真正有价值的需求成果应该能够继续回答:
这是什么需求?谁确认的?有哪些业务规则?异常怎么处理?怎么验收?影响哪些模块?由谁开发?有哪些测试覆盖?
所以需求阶段完成以后,不应该只留下几十页 Word。更理想的状态是同时形成:需求说明书 + 结构化需求清单 + 验收标准 + 需求追溯关系。
AI 可以帮助团队快速完成拆分、整理、关联和检查,但最终结构仍然要服务于项目的设计、开发、测试和交付。需求结构化真正解决的不是“文档格式”,而是让一条业务需求从提出开始,一直到最终验收,都能够被持续跟踪。
上一篇回顾:
【AI时代软件项目管理系列】9. AI 生成需求文档靠谱吗?项目经理应该如何审核
下一篇:AI 时代的需求变更,为什么更容易失控?
当需求已经结构化以后,下一步会遇到需求阶段非常现实的问题:变化。AI 让原型、方案和代码生成变快以后,客户和团队提出调整的成本感知也会下降,“顺便改一下”“再增加一个小功能”会变得更加频繁。
下一篇将重点讨论:
已确认需求 → 新建议 → 范围内细化 → 范围外新增 → Change Request
以及如何避免 AI 提效最终演变成项目范围不断膨胀。
