实操干货|模板工程专家论证要点

实操干货|模板工程专家论证要点

#危大工程#高支模#模板方案#工程安全#施工技术

现场很多技术、施工、监理,常年搞混模板专家论证边界

多数人只记得“8米高支模要论证”,要监控实施,但梁板多大截面、多厚板会荷载超标、哪些特殊模板必须论证,大部分人说不清、算不准,导致方案漏项、现场违规,被督查抓隐患。

今天结合建办质2018年31号文,全部用一线现场经验直白讲解:尺寸临界值、荷载计算公式、四类必论证工具模板,看完不用翻规范、不用找计算书,现场直接判定。

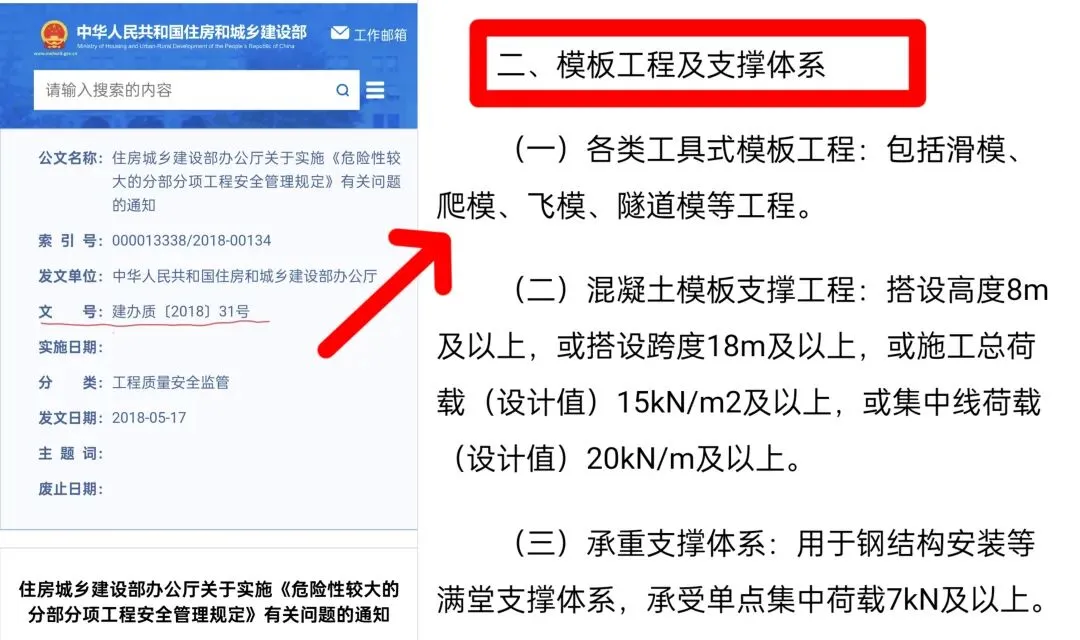

一、规范权威判定(3类情况,满足其一必论证)

超过一定规模模板危大工程,三条红线任意触发,必须专家论证:

1. 工具式模板四类:滑模、爬模、飞模、隧道模

2. 模板搭设高度 ≥8m模板搭设跨度 ≥18m, 楼板施工总荷载 ≥15kN/㎡, 梁集中线荷载 ≥20kN/m。

3. 钢构/设备满堂支撑,单点集中荷载≥7kN。

重点提醒:工具式模板是很多项目最容易漏报的一条,很多人以为高度低就不用论证,规范明确:工艺特殊即超危大,无豁免条件

二、四类工具式模板(硬性必论证)

很多普通房建、装配式项目经常踩坑:

只要施工采用:滑模、外墙爬模、飞模、隧道模

无论搭设高度高低、体量大小、荷载高低,必须编制专项方案+专家论证

 三、混凝土模板支撑三大红线

(一)直接判定型

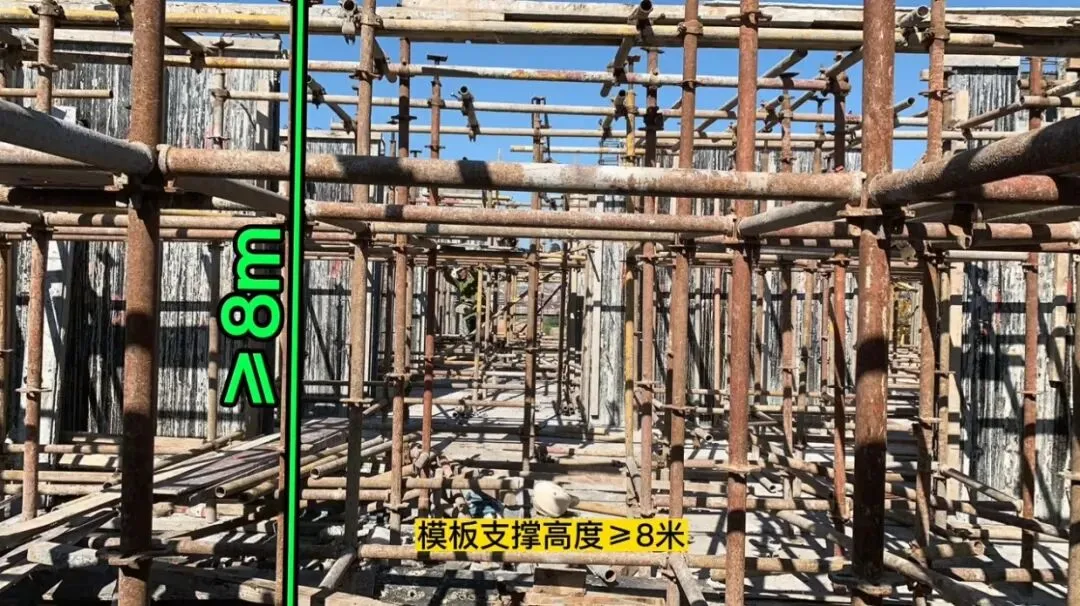

1.模板搭设高度 ≥8m

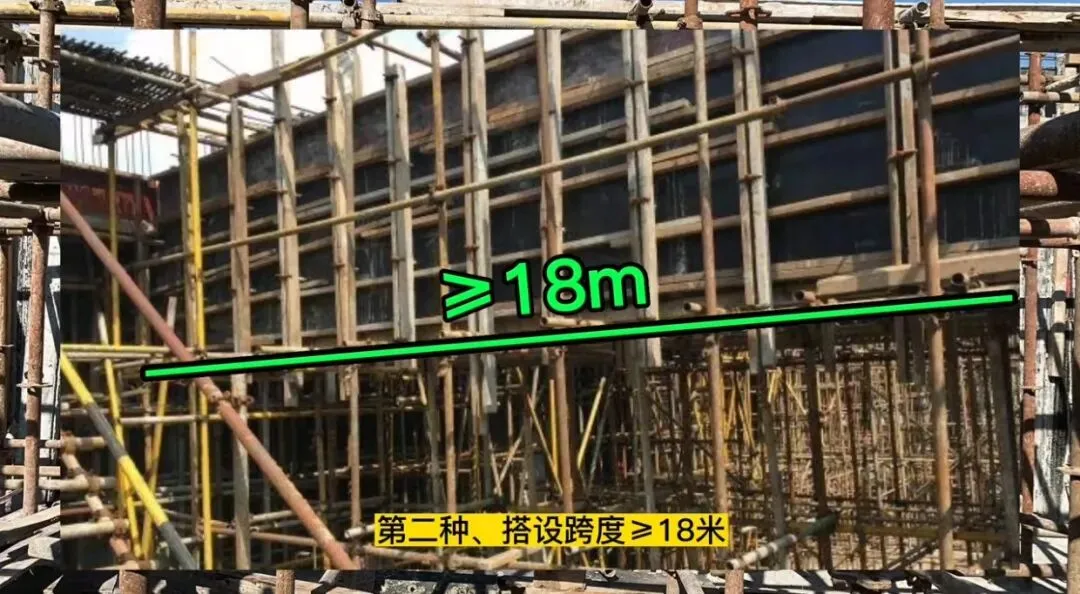

2.模板搭设跨度 ≥18m

(二)、计算型

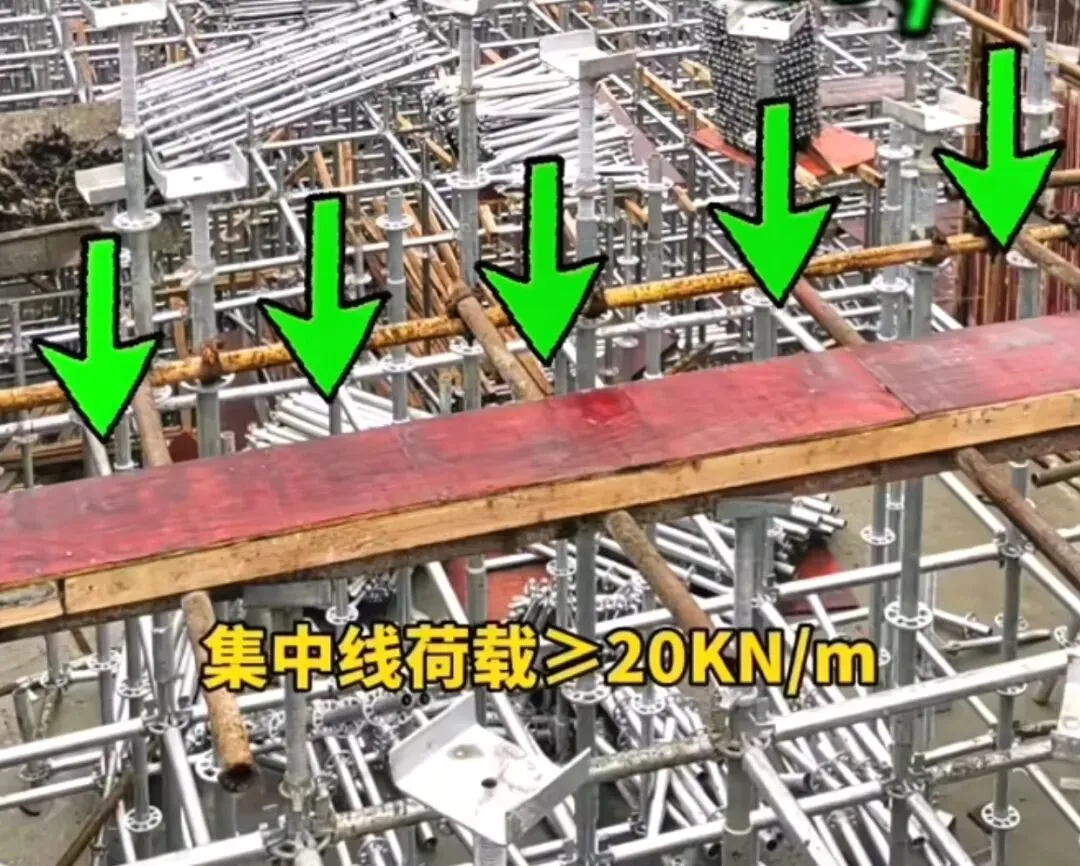

1.大梁集中线荷载计算(≥20kN/m需论证

梁模板是否论证,看线荷载设计值。现场大跨度大梁、转换梁、框支梁基本都会超标。

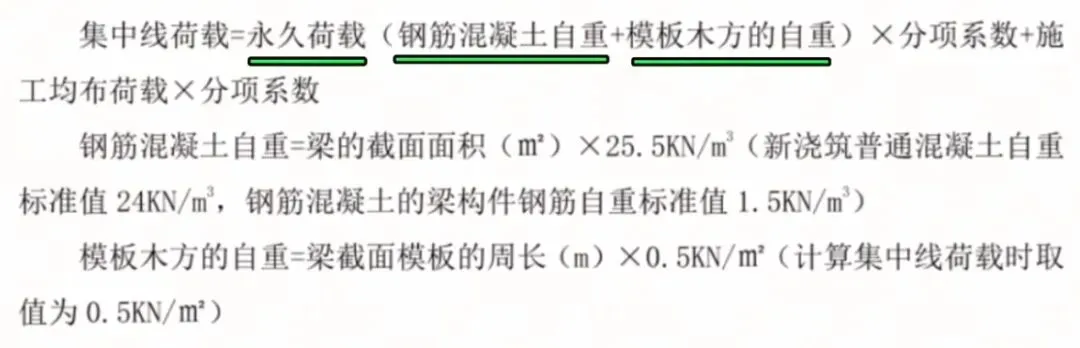

(1)、现场实用计算公式

 分项系数取值按照《建筑结构可靠性设计统一标准》GB 50068-2018

线荷载设计值:

q = 1.3Gk + 1.5Qk

永久荷载(梁自重+钢筋+模板):

Gk = 25.5bh + 0.5(b+2h)

施工活荷载:

Qk = 2.5b

(2)、现场极简判断(不用次次细算)

通过大量现场验算得出临界截面

梁截面面积 ≥ 0.45㎡,基本必超20kN/m

现场口诀:大梁截面超过0.45平方,直接按超危大上报论证(个别地标要求0.4㎡就要论证)

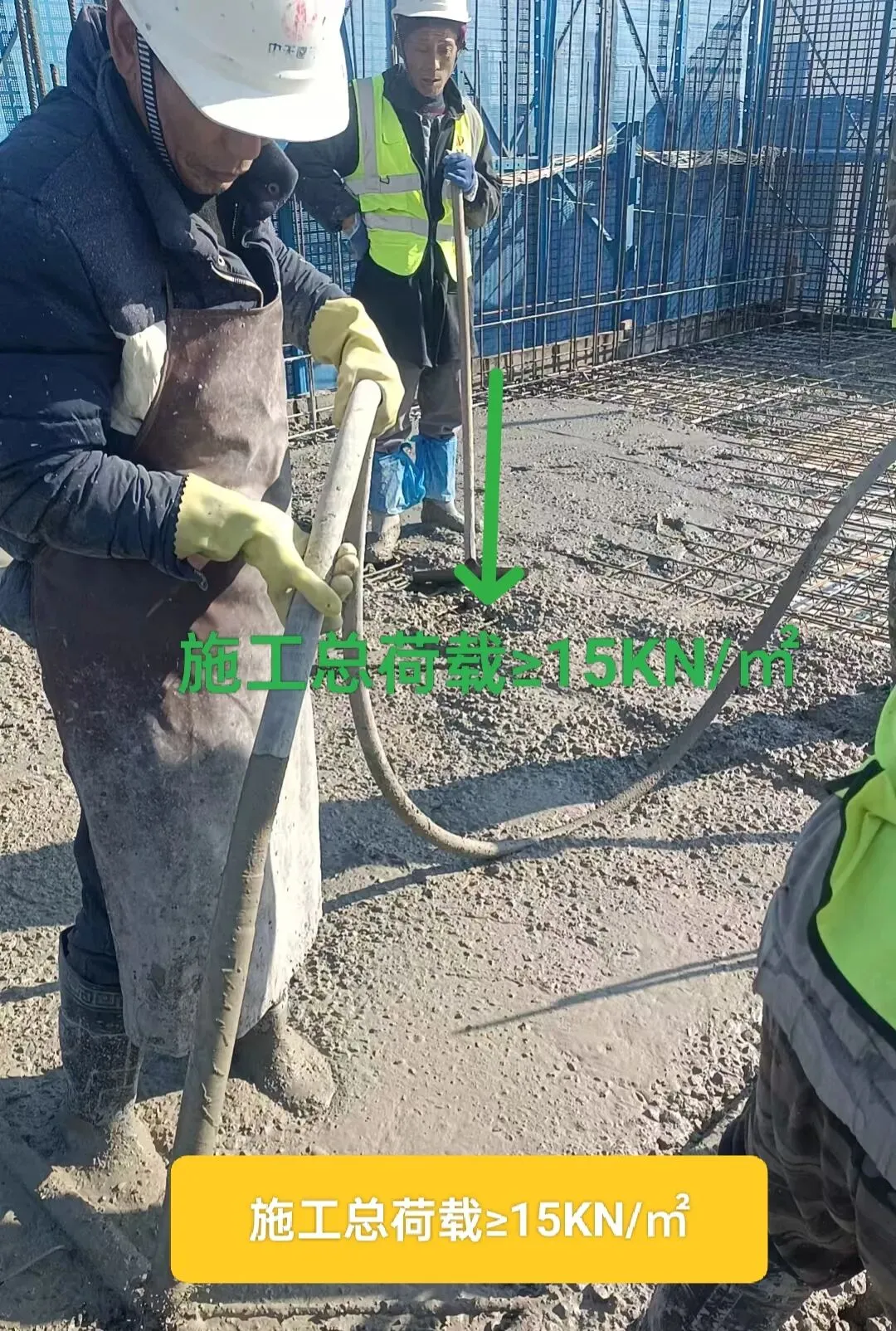

2、楼板总荷载计算(≥15kN/㎡需论证)

厚板、人防板、转换层楼板,板面荷载超标是高频漏判点

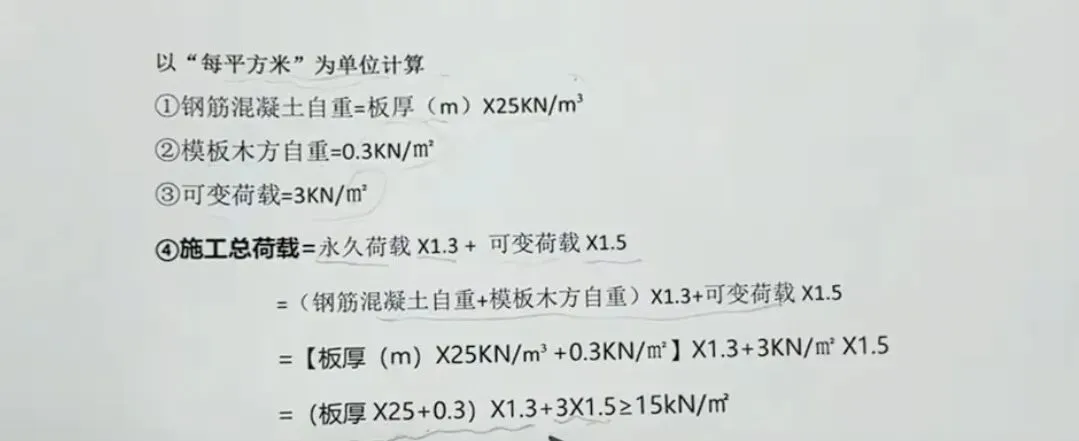

(1)、板面荷载计算公式

计算反推得出板厚h≥0.311m

(2)、板厚临界值(现场直接套用)

反复验算统一结论:

实际中楼板厚度 ≥350mm,总荷载必然突破15kN/㎡论证红线

典型例子:350mm厚楼板,荷载计算值约15.76kN/㎡,直接触发专家论证条件

三、设备/钢结构满堂支撑(单点荷载≥7kN)

厂房钢构、大型设备吊装、重型装配式构件支撑,按单点集中荷载判定:

单点受力:

P = 构件自重 + 设备自重 + 施工附加荷载

只要单根立杆受力≥7kN,整套支撑体系必须专家论证。

四、现场最全速记清单

✅ 工具模板:滑模、爬模、飞模、隧道模 → 全部论证

✅ 搭设高度:≥8m → 论证

✅ 搭设跨度:≥18m → 论证

✅ 厚板:≥350mm → 面荷载超标论证

✅ 大梁:截面≥0.45㎡ → 线荷载超标论证

✅ 支撑体系:单点荷载≥7kN → 论证

五、项目避坑提醒

1、所有超危大模板工程,必须先论证、后搭设,严禁先施工后补流程;

2、7.5–8m高度、340–350mm板厚等临界数值,务必留存计算书备查;

3、专家论证会必须5名及以上库内专家参与,整改复核完成、签字盖章后方可施工。
