项目复盘会怎么开?附模板与话术

项目复盘会怎么开?附模板与话术

项目上线后,领导让项目经理“组织大家复盘一下”。

很多人的第一反应,是拉个会,把需求、研发、测试、运营都叫来,然后问一句:“大家说说这次有什么问题?”

结果常常很熟悉:有人开始解释原因,有人开始追责任,有人说“下次注意”,还有人全程沉默。一个小时过去,会议纪要里只剩几句安全的话:沟通不够、协同不足、风险意识有待加强。

这样的项目复盘会,看起来开了,实际没有沉淀任何可执行动作。

复盘会真正要解决的,不是谁对谁错,而是把一次项目经历拆成四类资产:事实、原因、经验、改进动作。否则同样的问题,下个项目还会换个名字再发生一次。

下面用一个匿名综合案例,拆一套项目经理可以直接复用的复盘会模板和话术。

先记住:复盘会不是批斗会,而是证据整理会

一场好用的项目复盘会,至少回答 4 个问题:

  1. 目标有没有达成,证据是什么?
  2. 偏差发生在哪个节点,影响有多大?
  3. 真正原因是什么,不是谁说了算?
  4. 下次怎么改,谁负责,什么时候验证?

如果这 4 个问题没有被写进表里,复盘就容易变成情绪交流。

第一步:会前24小时,把事实材料先收齐

复盘会最怕临场回忆。

项目经理不要等会议开始才问“大家觉得哪里有问题”。会前 24 小时,先发一张复盘输入表,让各方把事实填进去。

这里的关键,是只收事实,不收评价。

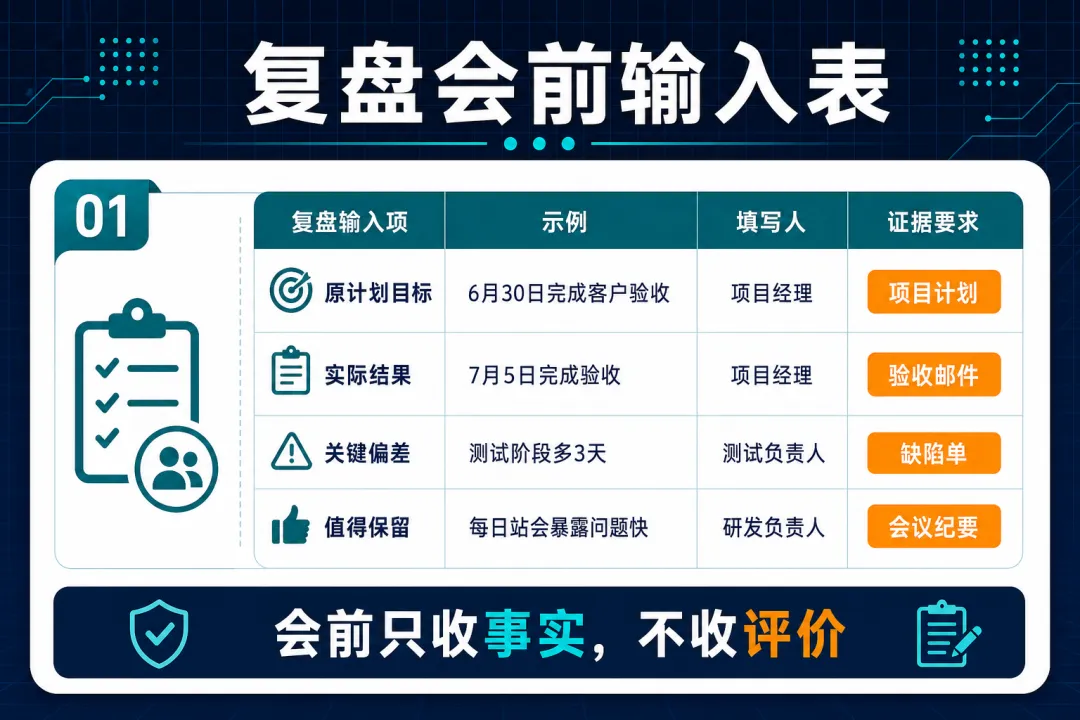

复盘输入项
示例
填写人
证据要求
原计划目标
6月30日完成客户验收
项目经理
项目计划、里程碑
实际结果
7月5日完成验收
项目经理
验收邮件、交付记录
关键偏差
测试阶段多 3 天
测试负责人
缺陷单、测试日报
影响范围
客户培训顺延 2 天
客户经理
客户沟通记录
值得保留
每日站会暴露问题较快
研发负责人
会议纪要

会前可以这样发通知:

各位,复盘会不先讨论责任,先对齐事实。请在明天 12 点前补充表格,只填有证据的情况,现场我们按事实逐项确认。

这句话能把会议基调定下来:不是自由发挥,而是基于证据讨论。

第二步:开场10分钟,先锁定目标和偏差

复盘会一开始,不要马上问原因。

先把项目的目标、实际结果和偏差范围摆出来。所有人先确认“我们在复盘同一件事”。

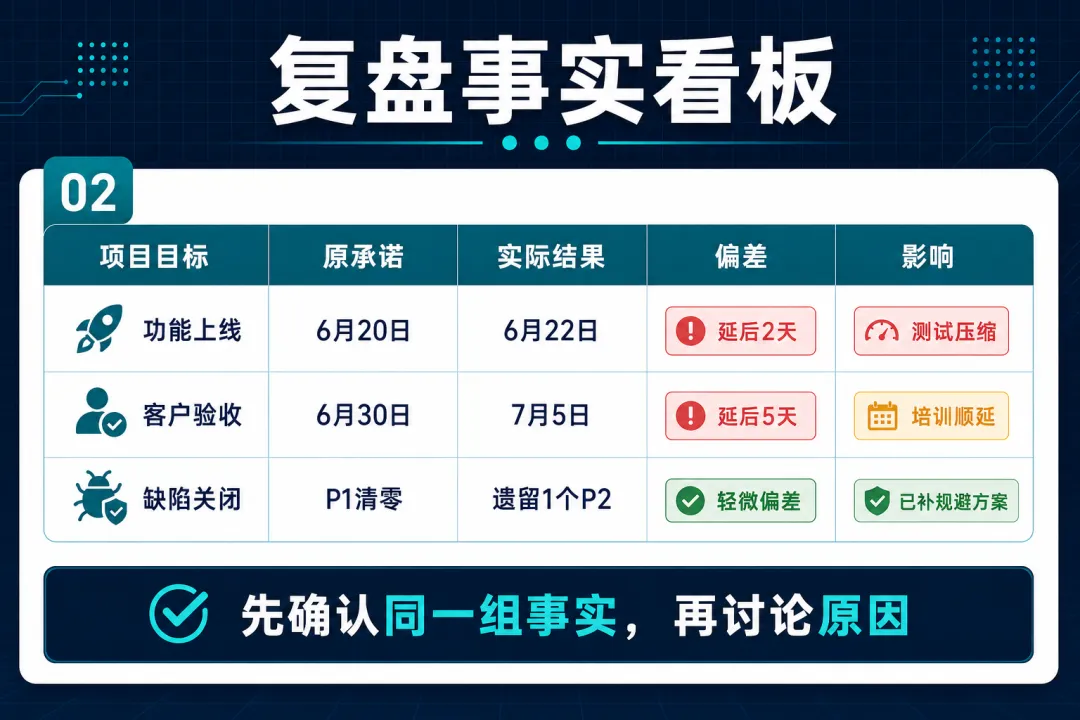

项目经理可以用一张事实看板开场:

项目目标
原承诺
实际结果
偏差
影响
功能上线
6月20日
6月22日
延后2天
测试压缩
客户验收
6月30日
7月5日
延后5天
培训顺延
缺陷关闭
P1缺陷清零
遗留1个P2
质量轻微偏差
已补充规避方案

开场话术可以这么说:

今天先不评价谁做得好不好。我们先确认三件事:原目标是什么,实际发生了什么,偏差造成了什么影响。事实确认后,再讨论原因和动作。

这一步越稳,后面的讨论越不容易跑偏。

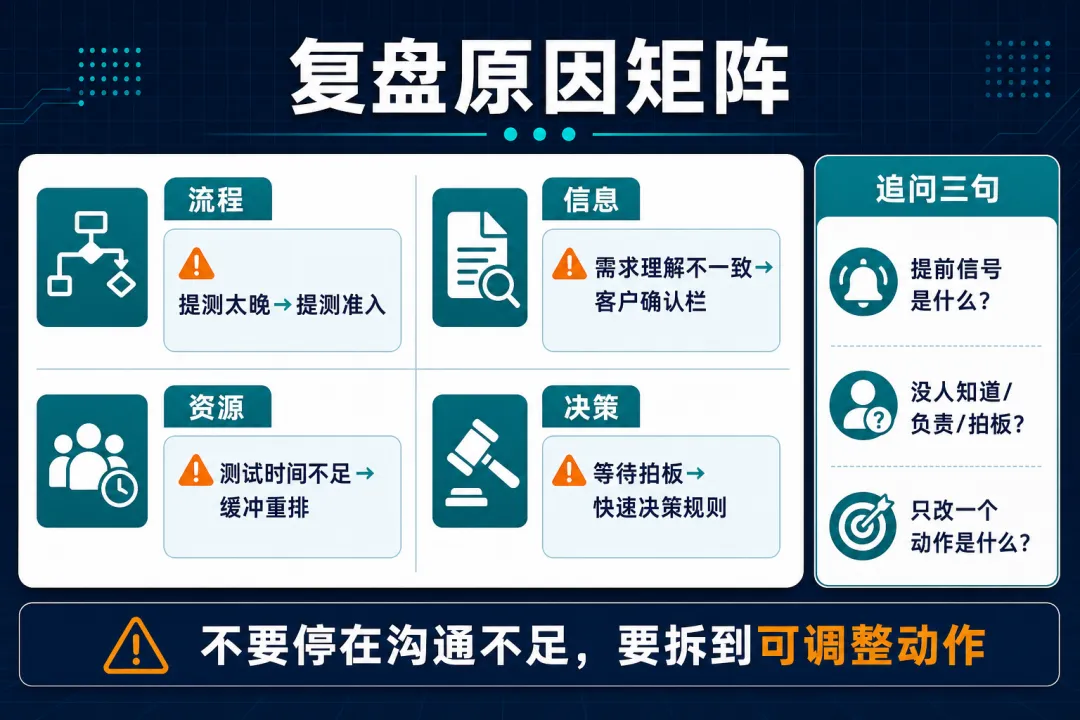

第三步:用“原因矩阵”拆问题,别停在表面解释

很多复盘会失败,是因为原因写得太浅。

比如“沟通不到位”“需求不清晰”“测试不充分”,这些话看着对,但没有办法指导下一次怎么改。

更好用的方式,是把原因拆成 4 类:流程、信息、资源、决策。

问题
表面原因
深层分类
可验证证据
下一步判断
测试延期
提测太晚
流程
提测时间晚于计划2天
是否需要提测准入
客户反复确认
需求理解不一致
信息
需求评审无客户确认记录
是否补客户确认节点
缺陷集中爆发
测试时间不足
资源
测试仅剩3天
是否重排测试缓冲
方案变更慢
等领导拍板
决策
变更审批等待2天
是否建立快速决策规则

追问话术可以这样用:

这个原因如果下次还发生,我们能提前看到什么信号?

这个问题是没人知道,没人负责,还是没人能拍板?

如果只改一个动作,最可能减少复发的是哪一个?

原因矩阵的价值,不是让大家承认错误,而是把模糊问题拆成可调整的管理动作。

第四步:把结论改成行动项,必须有责任人和验证时间

复盘最危险的结尾,是大家一致认为“以后要加强”。

“加强”不是行动项。

能进入复盘纪要的改进动作,至少要有 5 个字段:动作、责任人、截止时间、完成证据、验证方式。

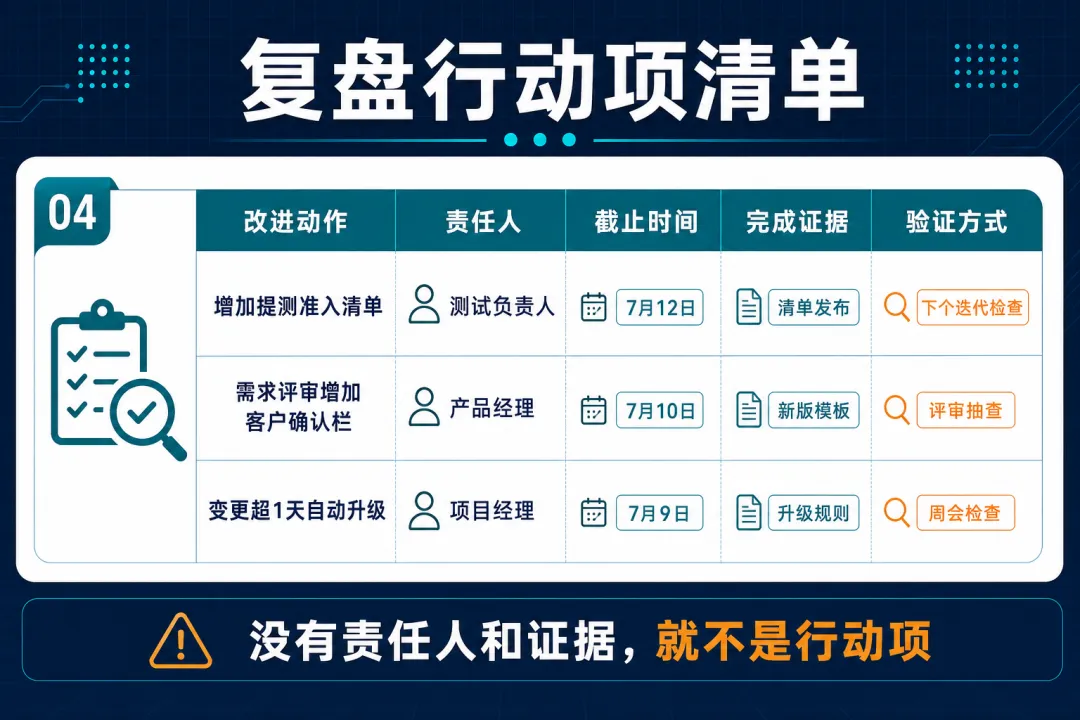

改进动作
责任人
截止时间
完成证据
验证方式
增加提测准入清单
测试负责人
7月12日
清单发布到项目空间
下个迭代提测前检查
需求评审增加客户确认栏
产品经理
7月10日
新版需求模板
下一次需求评审抽查
变更超过1天未决策自动升级
项目经理
7月9日
升级规则写入群公告
每周检查变更台账
验收前3天发风险预告
客户经理
7月15日
预告话术模板
下个项目验收前复用

收口话术可以这样说:

我们今天不追求把所有问题都解决完,但每个高频问题都要对应一个动作。动作没有责任人、截止时间和完成证据,就先不写进纪要。

这样写出来的复盘纪要,才有后续管理价值。

第五步:准备三类话术,让会议不变成争论

项目经理主持复盘会,真正难的不是模板,而是现场控场。

建议提前准备三类话术:定调、追问、收口。

场景
话术
有人开始甩锅
我们先不讨论谁的问题,先看这个偏差在哪个节点被发现,为什么没有提前暴露。
有人只讲感受
这个判断我们先记下,但需要补一条证据。比如时间、记录、缺陷单或客户反馈。
有人说“下次注意”
“注意”还不能落地,请把它改成一个下次能检查的动作。
讨论开始发散
这个话题先放入待决清单,今天先完成目标、原因和行动项三件事。
结论没人接
这条动作如果没有负责人,就说明它还不是一个有效结论。

这套话术的重点,是把人从情绪拉回事实,从解释拉回动作。

第六步:会后30分钟内发出复盘纪要,并建立跟踪板

复盘会不是发完纪要就结束。

会后 30 分钟内,项目经理要把确认过的事实、原因、动作和待决事项发出来,并把行动项放进跟踪板。

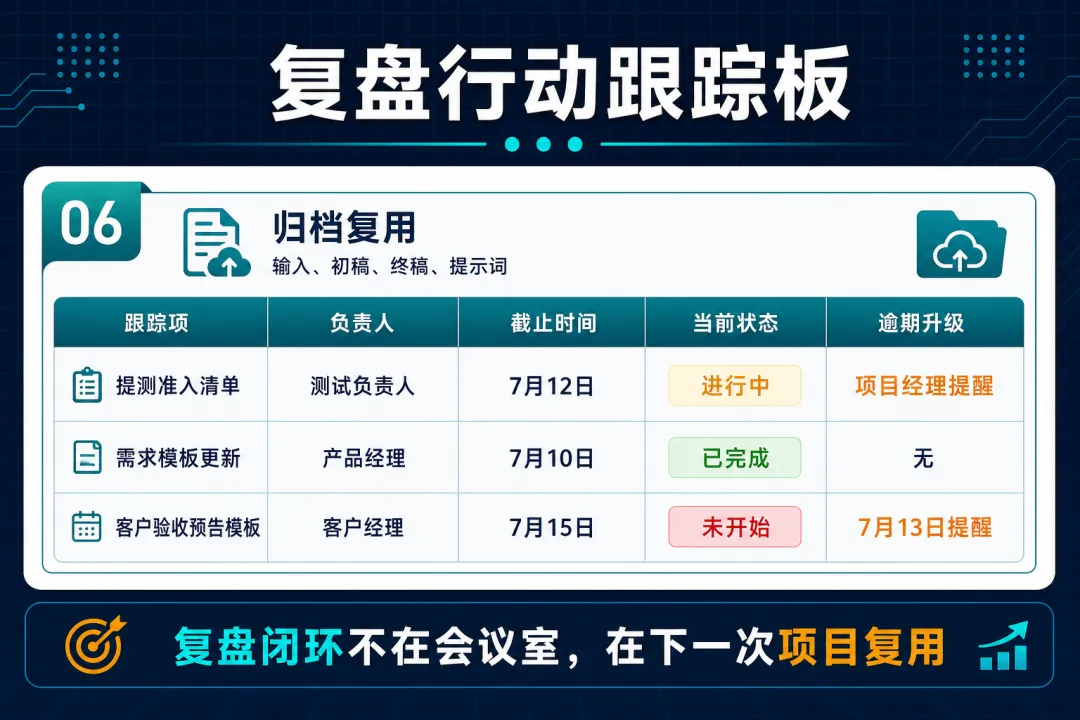

跟踪项
负责人
截止时间
当前状态
逾期升级
提测准入清单
测试负责人
7月12日
进行中
项目经理提醒
需求模板更新
产品经理
7月10日
已完成
变更升级规则
项目经理
7月9日
进行中
周会同步
客户验收预告模板
客户经理
7月15日
未开始
7月13日提醒

会后通知可以这样写:

复盘纪要已同步,大家重点确认两部分:事实是否有误,行动项是否能执行。若 24 小时内无补充,我们按当前版本进入跟踪。

复盘真正的闭环,不在会议室里,而在下一次项目中能不能少踩同一个坑。

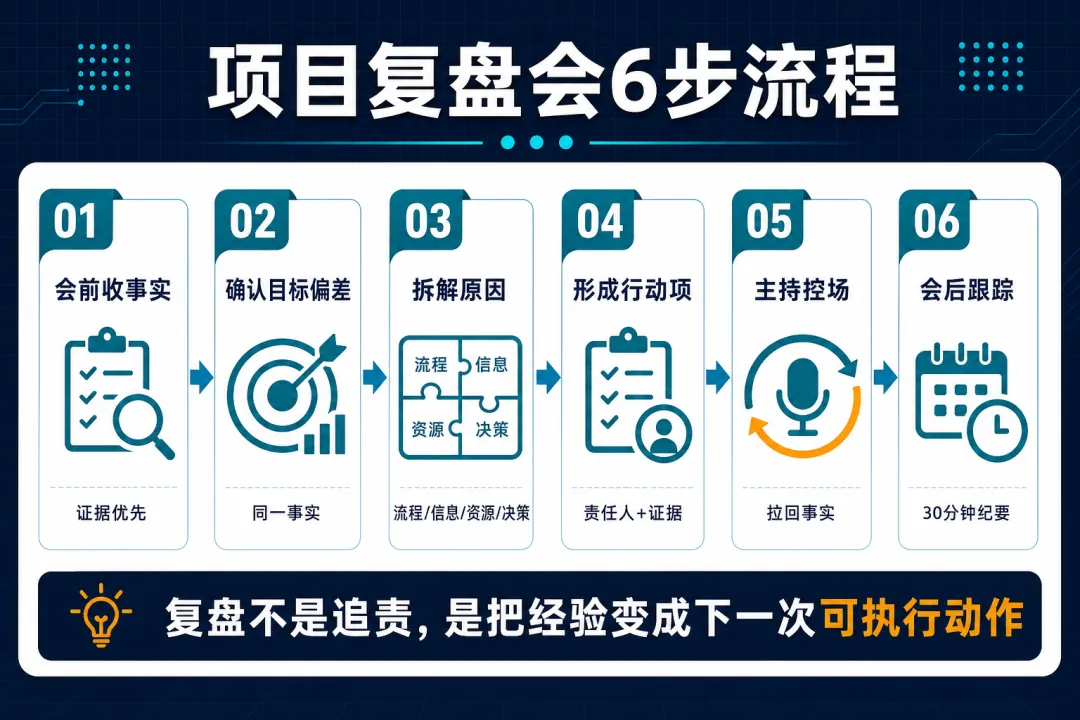

最后一张清单:项目复盘会照着这 6 步开

  1. 会前 24 小时收集事实材料。
  2. 开场 10 分钟确认目标、结果和偏差。
  3. 用原因矩阵拆流程、信息、资源、决策问题。
  4. 把结论改成行动项,不写空泛口号。
  5. 用控场话术把讨论拉回证据和动作。
  6. 会后 30 分钟发纪要,并跟踪行动项完成情况。

项目复盘会的价值,不是把过去讲清楚,而是让下一次项目少付同样的学费。

你开复盘会时,最难控制的是“大家沉默”,还是“大家争论”?欢迎在评论区说说。
