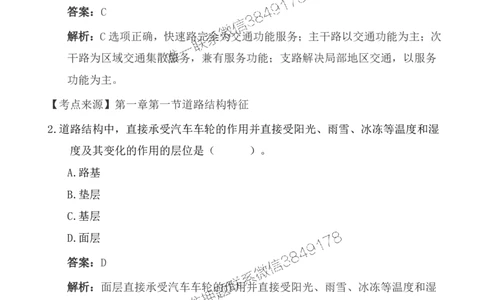

一.单选题
1.为区域交通集散服务,兼有服务功能的城镇道路称为( )。
A.快速路
B.主干路
C.次干路
D.支路
答案:C
解析:C选项正确,快速路完全为交通功能服务;主干路以交通功能为主;次
干路为区域交通集散服务,兼有服务功能;支路解决局部地区交通,以服务
功能为主。
【考点来源】第一章第一节道路结构特征
2.道路结构中,直接承受汽车车轮的作用并直接受阳光、雨雪、冰冻等温度和湿
度及其变化的作用的层位是( )。
A.路基
B.垫层
C.基层
D.面层
答案:D
解析:面层直接承受汽车车轮的作用并直接受阳光、雨雪、冰冻等温度和湿
度及其变化的作用,应具有足够的结构强度、高温稳定性、低温抗裂性以及
抗疲劳、抗水损害能力;为保证交通安全和舒适性,面层还应有足够的抗滑
能力及良好的平整度。
【考点来源】第一章第一节道路结构特征
3.下列属于半开级配沥青混合料的是( )。
-2-
:A.AC
B.SMA
C.AM
D.OGFC
答案:C
解析:AC 型混合料以及骨架型混合料SMA均属于密级配混合料,热拌沥青碎
石(AM)是一种半开级配混合料,OGFC排水沥青混合料是一种开级配沥青混
合料。
【考点来源】第一章第一节第二目道路路面结构特征
4.下列关于路基填土的说法,错误的是()。
A.当原地面横坡陡于1:5时,应修成台阶形式
B.每级台阶宽度不得大于1.0m
C.填方高度内的管涵顶面,填土500mm以上才能用压路机碾压
D.碾压应先轻后重
答案:B
解析:B 选项错误,ACD选项正确,当原地面横坡陡于1:5时,应修成台阶
形式,每级台阶宽度不得小于1.0m。
【考点来源】第一章第二节第三目城镇道路路基施工技术
5.桥上行车面标高到桥跨结构最下缘之间的距离为( )。
A.建筑高度
B.桥梁高度
C.计算矢高
D.净矢高
答案:A
-3-
:解析:A选项正确,桥梁的建筑高度指桥上行车路面(或轨顶)标高至桥跨结
构最下缘之间的距离;B选项错误,桥梁高度是指桥面与低水位之间的高差,
或指桥面与桥下线路路面之间的距离,简称桥高;C选项错误,计算矢高:从
拱顶截面形心至相邻两拱脚截面形心之连线的垂直距离;D选项错误,净矢高;
从拱顶截面下缘至相邻两拱脚截面下缘最低点之连线的垂直距离。
【考点来源】第二章第一节第一目城市桥梁结构组成与类型

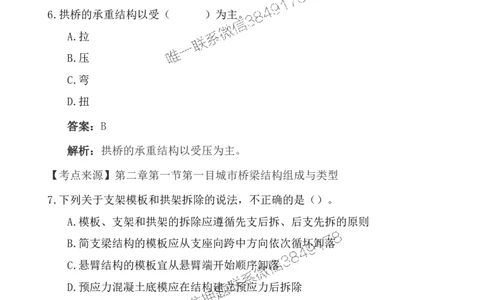

6.拱桥的承重结构以受( )为主。
A.拉
B.压
C.弯
D.扭
答案:B
解析:拱桥的承重结构以受压为主。
【考点来源】第二章第一节第一目城市桥梁结构组成与类型
7.下列关于支架模板和拱架拆除的说法,不正确的是()。
A.模板、支架和拱架的拆除应遵循先支后拆、后支先拆的原则
B.简支梁结构的模板应从支座向跨中方向依次循坏卸落
C.悬臂结构的模板宜从悬臂端开始顺序卸落
D.预应力混凝土底模应在结构建立预应力后拆除
答案:B
解析:简支梁、连续梁结构的模板应从跨中向支座方向依次循坏卸落。
【考点来源】第二章第一节第二目桥梁结构施工通用施工技术
8.钻孔灌注桩混凝在灌注过程中,导管埋入混凝土深度宜为()。
A.1~3m
-4-
:B.1~4m
C.2~8m
D.2~6m
答案:D
解析:开始灌注混凝土时,导管底部至孔底的距离宜为 300~500mm,导管首
次埋入混凝土灌注面以下不应少于1.0m,在灌注过程中,导管埋入混凝土深
度宜为2~6m。
【考点来源】第二章第二节第二目桩基础施工方法与设备选择
9.下列现浇混凝土需洒水养护不少于14天的是( )。
A.抗渗混凝土
B.硅酸盐水泥混凝土
C.普通硅酸盐水泥混凝土
D.矿渣硅酸盐水泥混凝土
答案:A
解析:掺用缓凝型外加剂或有抗渗等要求以及高强度混凝土,养护时间不少
于14d,A选项正确。硅酸盐水泥混凝土、普通硅酸盐水泥混凝土、矿渣硅酸
盐水泥混凝土养护时间不少于7d,BCD选项错误。
【考点来源】第二章第一节第二目桥梁结构施工通用施工技术
10.导墙的作用不包括( )。
A.挡土
B.基准
C.承重
D.防止坑底突涌
答案:D
-5-
:解析:D选项错误,ABC选项正确,导墙的作用有挡土、基准、承重、存蓄泥
浆等作用,防止坑底突涌是降水的作用。

11.下图是喷锚暗挖法中环形开挖预留核心土法的施工方法示意图,右侧围岩强度
稍弱时,合理的施工顺序是( )。
A.a→b→c→d→e
B.a→b→e→d→c
C.a→e→d→b→c
D.a→d→e→b→c
答案:D
解析:环形开挖预留核心土一般情况下,将断面分成环形拱部、上部核心土、
下部台阶等三部分,e和d应先施工较弱围岩,D选项正确。ABC选项错误。
【考点来源】第三章第四节第一目浅埋暗挖法施工方法
12.不属于钢筋混凝土水处理构筑物特点的是( )。
A.薄板结构
B.抗渗性好
C.抗地层变位性好
D.配筋率高
答案:C
解析:水处理(调蓄)构筑物和泵房多数采用地下或半地下钢筋混凝土结构,
特点是构件断面较薄,属于薄板或薄壳型结构,配筋率较高,具有较高抗渗
性和良好的整体性要求。
-6-
:【考点来源】第四章第二节第二目构筑物施工技术
13.适用于处理浊度较低的湖泊水和水库水的给水处理工艺流程是( )。
A.原水→消毒
B.原水→接触过滤→消毒
C.原水→混凝→沉淀→过滤→消毒
D.原水→调蓄预沉→混凝→沉淀→过滤→消毒
答案:B
解析:B 选项正确,ACD选项错误,
【考点来源】第四章第一节第一目给水处理工艺
14.人工开挖多层沟槽时,放坡开挖的层间留台宽度不应小于( )m。
A.0.5
B.0.8
C.1.0
D.1.5
答案:B
-7-
:解析:人工开挖多层沟槽的层间留台宽度:放坡开挖时不应小于 0.8m;直槽
时不应小于0.5m;安装井点设备时不应小于1.5m。
【考点来源】第五章第一节第一目开槽管道施工方法
15.按照热媒种类分,水温为100℃的供热管网属于()。
A.高压蒸汽热网
B.低压蒸汽热网
C.高温热水热网
D.低温热水热网
答案:D
解析:按照热媒种类分蒸汽热网和热水热网;蒸汽热网分为高压、中压、低
压;热水热网分为高温热水热(>100℃)和低温热水热网(≤100℃)。
【考点来源】第五章第三节第一目供热管道的分类
16.设计压力为1.6MPa的燃气管道,按设计压力分属于( )。
A.高压A燃气管道
B.次高压A燃气管道
C.中压A燃气管道
D.低压燃气管道
答案:B
解析:
-8-
:【考点来源】第五章第二节第一目燃气管道的分类
17.下列关于综合管廊断面布置的说法,错误的是()。
A.热力管道与电力电缆同仓敷设
B.天然气管道应独立分仓敷设
C.给水管道与热力管道同侧布置时,给水管道布置在下方
D.污水管道宜布置在综合管廊底部
答案:A
解析:A 项错误:热力管道不应与电力电缆同仓敷设
【考点来源】第六章第一节第一目综合管廊分类
18.生活垃圾填埋场填埋区防渗系统的结构层次,从上至下依次为()。
A.HDPE膜、土工布、GCL垫
B.HDPE膜、GCL垫、土工布
C.GCL垫、HDPE膜、土工布
D.土工布、HDPE膜、GCL垫
答案:D
解析:ABC选项错误,D选项正确,生活垃圾填埋场填埋区防渗系统的结构层
次从上至下依次为土工布、HDPE膜、GCL垫。
【考点来源】第七章第一节第二目生活垃圾填埋施工技术
-9-
:19.新旧桥梁上部结构拼接时,宜采用刚性连接的是()。
A.预应力混凝土T梁
B.钢筋混凝土实心板
C.预应力空心板
D.预应力混凝土连续箱梁
答案:A
解析:T 梁刚性连接,其余的全是铰接。
【考点来源】第九章第二节第二目桥梁改造施工技术
20.对单位工程进行预验收的是()单位。
A.施工
B.建设
C.监理
D.设计
答案:C
解析:C选项正确,ABD选项错误,单位工程完工后,施工队单位应组织有关
人员进行自检,总监理工程师应组织各专业监理工程师对工程质量进行竣工
预验收,对存在的问题应由施工单位及时整改。
【考点来源】第十七章第二节第三目施工质量检查验收
二.多选题
1.水泥混凝土路面施工时,应在( )处配筋补强。
A.自由边
B.下穿市政管线路段
C.检查井周围
D.小半径平曲线
-10-
:E.邻近桥梁
答案:ABC
解析:ABC选项正确,在自由边处,承受繁重交通的胀缝、施工缝,小于90°
的面层角隅,下穿市政管线路段,以及雨水口和地下设施的检查井周围,应
配筋补强;DE选项错误,在临近桥梁或其他固定构筑物处、板厚改变处、小
半径平曲线等处,应设置胀缝。
【考点来源】第一章第一节第二目道路路面结构特征
2.属于城市道路土质路基压实原则的有( )。
A.先轻后重
B.先慢后快
C.先静后振
D.轮迹重叠
E.先高后低
答案:ABCD
解析:土质路基压实原则:“先轻后重、先静后振、先低后高、先慢后快,
轮迹重叠。”压路机最快速度不宜超过4km/h。
【考点来源】第一章第二节第三目城镇道路路基施工技术

3.下列桥梁中,属于大桥的有( )。
A.多孔跨径总长30m
B.多孔跨径总长100m
C.多孔跨径总长500m
D.单孔跨径长5m
E.单孔跨径长20m
答案:BC
-11-
:解析:按桥梁多孔跨径总长或单孔跨径分类
【考点来源】第二章第一节第一目城市桥梁结构组成与类型
4.浇筑混凝土时,振捣持续时间的判断标准有( )。
A.持续振捣5分钟
B.表面出现浮浆
C.表面出现分离层析
D.表面出现气泡
E.表面不再沉落
答案:BE
解析:振捣续时间宜为 20~30s,以混凝土不再沉落、不出现气泡、表面呈现
浮浆为度。
【考点来源】第二章第一节第二目桥梁结构施工通用施工技术
5.当地下连续墙作为主体地下结构外墙,且需要形成整体墙时,需采用的接头形
式有( )。
A.锁口管接头
B.波纹管接头
C.一字形穿孔钢板接头
D.十字形穿孔钢板接头
E.钢筋承插式接头
-12-
:答案:CDE
解析:CDE选项正确,当地下连续墙作为主体地下结构外墙,且需要形成整体
墙时,宜采用刚性接头;刚性接头可采用一字形或十字形穿孔钢板接头、钢
筋承插接头等。AB选项错误,锁口管接头、波纹管接头,属于柔性接头。
【考点来源】第三章第三节第一目基坑支护施工
6.下列关于喷射混凝土的说法,正确的有( )。
A.喷射混凝土初凝时间不应大于5min,终凝时间不应大于10min
B.喷射混凝土应分段、分片、分层,自上而下依次进行
C.分层喷射时,后一层喷射应在前一层混凝土终凝后进行
D.喷射混凝土时,应先喷格栅拱架与围岩间的混凝土,之后喷射拱架间的混
凝土
E.喷射混凝土的养护应在终凝2h后进行,养护时间应不小于14d
答案:ACDE
解析:喷射混凝土应分段、分片、分层自下而上依次进行,故 B不正确。
【考点来源】第三章第四节第二目浅埋暗挖法施工技术
7.关于水池变形缝中止水带安装的说法,错误的有( )。
A.金属止水带搭接长度不小于20mm
B.塑料止水带对接接头采用叠接
C.止水带用铁钉固定
D.金属止水带在变形缝中的部分不涂防腐涂料
E.塑料或橡胶止水带应无裂纹,无气泡
答案:BCD
解析:塑料或橡胶止水带接头采用热接,不得采用叠接;不得在止水带上穿
孔或用铁钉固定就位;金属止水带在伸缩缝中的部分应涂刷防锈和防腐涂料。
-13-
:【考点来源】第四章第二节第二目构筑物施工技术
8.下列补偿器中,热媒易泄漏的有( )。
A.自然补偿器
B.方形补偿器
C.球形补偿器
D.套筒补偿器
E.波纹管补偿器
答案:CD
解析:热媒易泄漏的补偿器有球形补偿器和套筒补偿器。
【考点来源】第五章第三节第二目供热管道、附件及设施施工技术类
9.下列施工工序中,属于水池无粘结预应力施工工序的有( )。
A.预留管道
B.安装锚具
C.张拉
D.压浆
E.封锚
答案:BCE
解析:预留管道和压浆是有粘结预应力筋后张法的施工流程。
【考点来源】第四章第二节第二目构筑物施工技术
10.下列分项工程中,需要编制安全专项方案并进行专家论证的是( )。
A.跨度为30m的钢结构安装工程
B.开挖深度5m的基坑降水工程
C.分段架体搭设高度20m的悬挑式脚手架工程
D.非常规起重设备,单件起吊重量为80KN的预制构件吊装工程
-14-
:E.搭设高度8m的混凝土模板支撑工程
答案:BCE
解析:专家论证的范围:跨度大于 36m及以上的钢结构安装工程。开挖深度
超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程。分段架体搭设
高度20m及以上悬挑式脚手架工程。采用非常规起重设备、方法,且单件起
吊重量在100kN及以上的起重吊装工程。混凝土模板支撑工程:搭设高度8m
及以上。
【考点来源】第十四章第三节第二目施工方案编制与管理
三.案例分析题
1.背景资料:
某公司承建一城市道路工程,道路全长3000m,穿过部分农田和水塘,需要借土
回填和抛石挤淤。工程采用工程量清单计价,合同约定分部分项工程量增加(减
少)幅度在15%以内执行原有综合单价。工程量增幅大于15%时,超过部分按原综
合单价的0.9倍计算;工程量减幅大于15%时,减少后剩余部分按原综合单价的
1.1倍计算。
项目部在路基正式压实前选取了200m作为试验段,通过试验确定了合适吨位的压
路机和压实方式。工程施工中发生如下事件:
事件一:项目技术负责人现场检查时发现压路机碾压时先高后低,先快后慢,先
静后振,由路基中心向边缘碾压。技术负责人当即要求操作人员停止作业,并指
出其错误要求改正。
事件二:路基施工期间,有块办理过征地手续的农田因补偿问题发生纠纷,导致
施工无法进行,为此延误工期20天,施工单位提出工期和费用索赔。
事件三:工程竣工结算时,借土回填和抛石挤淤工程量变化情况如表1—1所示。
-15-
:1.1【简答题】在确定合适吨位的压路机和压实方式外,试验段还应确定哪些
技术参数?
答案:还应确定的试验参数有:1)确定路基预沉量值;2)按压实度要求,
确定压实遍数。3)确定路基宽度内每层虚铺厚度。
【考点来源】第一章第二节第三目城镇道路路基施工技术
1.2【简答题】分别指出事件一中,压实作业的错误之处并写出正确做法。
答案:错误之处:先高后低、先快后慢,由路基中心向边缘碾压。正确做法:
先低后高、先慢后快,从路基边缘向中心碾压。
【考点来源】第一章第二节第三目城镇道路路基施工技术
1.3【简答题】事件二中,施工单位的索赔是否成立?说明理由。
答案:施工单位索赔成立施工单位的索赔成立,因办理征地手续的农田补偿
问题发生纠纷导致施工无法进行,是由于外部环境影响引起的索赔,属于发
包方原因,因此施工单位可以进行工期及工程机械停滞费用的索赔。
【考点来源】第十五章第二节第一目工程总承包合同管理
1.4【简答题】分别计算事件三借土回填和抛石挤淤的费用。
答案:借土回填费用:(30000-25000)/25000=20%>15%,超出部分执行新价。
执行原价部分量:25000×(1+15%)=28750m³执行新价部分量:30000-28750
=1250m³28750×21+1250×21×0.9=627375(元)抛石挤淤费用:
(16000-12800)/16000=20%>15%,全部执行新价。12800×76×1.1=1070080
(元)
【考点来源】第十八章第三节第五目工程竣工结算
-16-
:2.背景资料:
某公司承建一座城市快速路跨河桥梁,桥梁中跨下为通航航道,施工期间航
道不中断。桥梁的上部结构采用三跨式预应力混凝土连续刚构,跨径组合为
48m+60m+48m;下部结构墩柱基础采用混凝土钻孔灌注桩,重力式U型桥台;桥下
河流的最高水位高程为16.55m,常水位高程为14.00m。桥面立面图如下图所示。
项目部根据施工环境编制的施工方案如下:
(1)根据河道通航等要求,拟定桥梁上部结构的施工方案,为满足施工进度计划
要求,施工时将主桥上部结构划分成⓪、①、②、③等施工区段,采用同步对称
施工原则组织施工,主桥上部结构施工区段划分如图2-1所示。
(2)该桥施工时,在墩与上部结构的连接处设置了施工缝。
(3)在河流两侧,上部结构采用碗扣式满堂支架进行施工。施工单位使用相关机
械对两侧桥台附近地面进行了处理,支架立柱设于垫木上,支架搭设完成后采用
沙袋进行预压,进行沉降观测。
(4)根据桥梁地质、水位、通航等要求,承台采用围堰施工,确定了围堰的高程。
桩基础在施工过程后,检查了孔径、孔深、孔位等项目,合格后吊放钢筋笼、安
放导管,进行水下混凝土的灌注。
图2-1 桥梁横断面图(高程单位:m;其余尺寸:mm)
2.1【简答题】写出A的名称及作用,该连续刚构桥梁是按照何种分类方式划
-17-
:分的。
答案:A:伸缩缝(伸缩装置);作用:调节由车辆荷载和桥梁建筑材料所引
起的上部结构之间的位移和联结。本桥梁是刚构桥,是按照受力特点来划分
的。
【考点来源】第二章第一节第一目城市桥梁结构组成与类型

2.2【简答题】根据图2-1,写出桥梁施工顺序。(用序号和“→”表示)
答案:⓪→(②、③、⑤、⑥)→(①、⑦)→④
【考点来源】第二章第四节第二目现浇预应力(钢筋)混凝土连续梁施工技术
2.3【简答题】图中施工缝处该如何处理。
答案:(1)混凝土结合面进行凿毛处理,残渣清理干净;(2)表面湿润不
得有积水;(3)浇筑混凝土前,铺一层同配比的水泥砂浆。
【考点来源】第二章第一节第二目桥梁结构施工通用施工技术
2.4【简答题】施工方案(3)中采用的施工机械有哪些?
答案:装载机、平地机、压路机;
【考点来源】第二章第一节第二目桥梁结构施工通用施工技术
2.5【简答题】围堰的高程至少为多少m?补充桩基成孔后的检验项目。
答案:(1)围堰高程至少为17.05m;(2)桩基成孔后的检验项目:垂直度、
沉渣厚度、孔内泥浆指标。
【考点来源】第二章第二节第二目桩基础施工方法与设备选择
3.背景资料:
某公司承建一标段城市高架桥施工,该标段为5联连续梁桥,跨径组合为3×
20m+(4×30m)×3+3×20m。每跨布置5片箱梁,上部结构施工采用先简支后连
续施工方法。下部结构墩柱基础采用混凝土钻孔灌注桩。
-18-
:项目部编制的施工方案有如下内容:
(1)为防止或减少钻孔灌注桩施工对周围环境和现有道路的影响,根据桩基施工
方案和环境特点,施工单位制定了桩基施工过程中可能出现的质量事故的预防措
施,部分内容如表2-1所示。
(2)根据施工条件在城郊建设箱梁预制场,箱梁预应力采用后张法施工,预应力
筋采用低松弛钢绞线,锚具采用夹片式。箱梁施工除确定了预应力筋的张拉程序,
还编写了预应力筋张拉的应急预案。
(3)上部结构第三联第一跨位于现有道路十字路口上方,平面布置图如图2-1所
示。鉴于交通压力和场地条件受限,上部结构箱梁吊装拟采用双台跨墩龙门吊在
夜间施工,龙门吊使用时严格执行“三定”制度,确保施工安全。
-19-
:图2-1 新建高架桥局部平面布置图
3.1【简答题】指出施工方案表2-1中A、B、C、D、E分别代表什么内容。
答案:(1)A 是钻孔垂直度不符合要求;(2)B是特殊地层控制钻孔速度、
控制泥浆性能、钢筋骨架完成后及时灌注混凝土;(3)C是混凝土灌注时堵
管;(4)D是混凝土灌注时钢筋笼上浮;(5)E是桩身混凝土夹渣断桩。
【考点来源】第二章第七节第二目城市桥梁工程质量控制要点
3.2【简答题】列式计算本标段上部结构施工需要设置多少道伸缩缝,浇筑多
少道湿接头。(标段起终需设置伸缩缝)
答案:(1)需要设置伸缩缝的道数为:5+1=6道;(2)湿接头数量:①第一
联和第五联浇筑湿接头的道数为:(3-1)×2=4道;②中间三联浇筑湿接头
的道数为:(4-1)×3=9道;③本标段需要浇筑湿接头的数量为:4+9=13
-20-
:道。
【考点来源】第二章第四节第一目装配式桥梁施工技术
3.3【简答题】指出预应力筋张拉应急预案属于应急预案体系中的哪一种类型。
答案:属于专项应急预案。
【考点来源】第十九章第二节第一目施工安全管理策划及实施
3.4【简答题】根据施工方案(3)图2-1判断,第三联第一跨以及第二跨起
始桥墩上方桥跨连接处是否需要设置预应力筋,原因是什么?若需要,写出
湿接头施工的技术要点。
答案:(1)第三联第一跨起始桥墩上方不需要设置预应力筋;原因是:本处
桥墩位于第二联和第三联交界处,需要设置伸缩装置。(2)第三联第二跨起
始桥墩上方需要设置预应力筋;原因是:梁跨体系转换后,本处桥墩上方桥
跨连接处会产生负弯矩区,需要设置预应力筋补强,防止连接处出现裂缝。
(3)湿接头施工技术要点:①湿接头处的梁端,按施工缝要求进行凿毛处理;
②安装湿接头底模前安装永久支座,湿接头模板满足强度、刚度要求,与梁
体密贴有一定搭接长度,接缝严密不漏浆;③负弯矩区的预应力管道连接平
顺,与梁体预留管道结合处应密封;④湿接头混凝土在一天气温较低的时段
浇筑,一联全部湿接头一次性浇筑,养护时间不应少于14d。⑤负弯矩预应力
筋张拉按设计要求张拉,孔道压浆符合要求。
【考点来源】第二章第四节第一目装配式桥梁施工技术
3.5【简答题】根据图2-1判断,两台跨墩龙门吊应架设在哪个位置?并写出
“三定”的内容。(用图中①②③④表示)
答案:(1)应设置在①和④处;(2)定机、定人、定岗。
【考点来源】第十九章第二节第一目施工安全管理策划及实施
4.背景资料:
-21-
:某公司承建一座污水处理厂工程,工程内容包括:维修车间;门卫室及围墙;
格栅间;沉砂池;无盖调节池;鼓风机房;进水泵房;污泥脱水机房;吸水井;
进水闸井等。
项目部编制的施工方案明确了下划事项:
(1)调节池采用整体现浇施工工艺、沉砂池采用单元组合现浇施工工艺。
(2)现浇水池的主要施工工序:①垫层施工、②垫层顶防水层施工、③测量定位、
④底板浇筑、⑤底板嵌缝、⑥中心支柱浇筑、⑦池壁分块浇筑、⑧顶板浇筑、⑨
底板分块浇筑、⑩功能性试验、⑪池壁及柱浇筑、⑫土方开挖及地基处理。
施工中发生了如下事件:
事件一:浇筑混凝土之前,对钢筋的品种、规格、数量、位置等进行了隐蔽工程
验收。
事件二:土建施工过程中,按下表检查方法进行质量验收。
事件三:对钢筋与模板之间设置的垫块检查无误后,进行混凝土的浇筑,池壁混
凝土采用分层铺筑法施工,呈水平逐层上升,使用插入式振动棒振捣,钢筋密集
等部位辅以人工插捣,振动棒垂直于混凝土表面并快插慢拔均匀振捣。
事件四:管道及设备安装前,土建施工单位、工艺安装单位及监理单位对设备基
础及预留洞进行了共同复核检查。
4.1【简答题】根据施工方案,选取正确工序,写出调节池的施工工艺流程。
(用序号及“→”作答)
-22-
:答案:③→⑫→①→②→④→⑪→⑩。
【考点来源】第四章第二节第二目构筑物施工技术
4.2【简答题】钢筋隐蔽工程验收还应验收哪些内容?
答案:(1)钢筋的连接方式、接头位置、接头数量、接头面积百分率等;(2)
预埋件的规格、数量、位置等。
【考点来源】第四章第二节第二目构筑物施工技术
4.3【简答题】写出表中A、B、C代表的内容。
答案:A 钢尺,B水准仪,C塞尺。
【考点来源】第四章第二节第二目构筑物施工技术
4.4【简答题】事件三中,设置垫块的目的是什么?浇筑混凝土前应检查其哪
些内容?
答案:(1)目的:确保钢筋的混凝土保护层厚度;(2)垫块混凝土的强度、
位置、数量、尺寸、紧固程度。
【考点来源】第二章第一节第二目桥梁结构施工通用施工技术
4.5【简答题】写出事件四中,对设备基础及预留孔洞检查的内容。
答案:(1)设备基础位置、表面质量、几何尺寸、标高及混凝土质量;(2)
预留孔洞的位置、尺寸及标高。
【考点来源】第五章第三节第二目供热管道、附件及设施施工技术类
5.背景资料:
某施工单位承建一项城市污水主干管道工程,全长1000m。设计管材采用Ⅱ
级承插式钢筋混凝土管,管道内径d1000mm,壁厚100mm,沟槽平均开挖深度为
3m。底部开挖宽度设计无要求,场地地层以硬塑粉质黏土为主,土质均匀,地下
水位于槽底设计标高以下,施工期为旱季。
-23-
:项目部编制的施工方案明确了下列事项:
(1)将管道的施工工序分解为:①沟槽放坡开挖;②砌筑检查井;③下(布)管;
④管道安装;⑤管道基础与垫层;⑥沟槽回填;⑦闭水试验。
施工工艺流程:①→A→③→④→②→B→C。
(2)根据现场施工条件、管材类型及接口方式等因素确定了管道沟槽底部一侧的
工作面宽度为500mm,沟槽边坡坡度为1:0.5。
(3)质量管理体系中,管道施工过程质量控制实行企业的“三检制”流程。
(4)根据沟槽平均开挖深度及沟槽开挖断面估算沟槽开挖土方量(不考虑检查井
等构筑物对土方量估算值的影响)。
(5)由于施工场地受限及环境保护要求,沟槽开挖土方必须外运,土方外运量根
据表3《土方体积换算系数表》估算。外运用土方车辆容量为10m3/车·次,外运
些价为100元/车·次。
5.1【简答题】写出施工方案(1)中管道施工工艺流程中A、B、C的名称。
(用背景资料中提供的序号①~⑦或工序名称做答)
答案:A:⑤,B:⑦,C:⑥。
【考点来源】第五章第一节第一目开槽管道施工方法
5.2【简答题】试写出确定管道沟槽边坡坡度的主要依据。
答案:确定沟槽的坡度的主要依据:地质条件、水文情况、坡顶荷载情况、
开挖深度等。
-24-
:【考点来源】第五章第一节第一目开槽管道施工方法
5.3【简答题】试写出施工方案(3)中“三检制”的具体内容。
答案:自检、互检、专检。
【考点来源】第十七章第一节第二目质量策划及实施
5.4【简答题】根据施工方案(4)、(5),列式计算管道沟槽开挖土方量(天
然密实体积);并列式计算土方外运的直接成本。
答案:沟槽底宽=(1000+100×2+500×2)=2200mm=2.2m,上口宽=2.2+3
×0.5×2=5.2m,沟槽开挖土方量:(2.2+5.2)×3/2×1000=11100m³土方
外运土方量(虚方)=11100×1.3=14430m³直接成本=14430÷10×100=144300
元。
【考点来源】第五章第一节第一目开槽管道施工方法
5.5【简答题】污水主干管工程闭水试验管段的抽取原则。
答案:(1)试验段按井距分隔,抽样选取,带井试验,一次试验不超过5个
连续井段;(2)本工程管道内径为1000mm,大于700mm,可按管道井段数量
抽样选取1/3进行试验;试验不合格时,抽样井段数量应在原抽样基础上加
倍进行试验。
【考点来源】第五章第一节第三目给水排水管道功能性试验
