【2024年一建案例真题五】
背景资料
某公司承建一座城市桥梁工程,双向四车道,桥宽28m。跨径组合为2×(4×35m)预
制预应力混凝土T形梁,先简支后连续结构。下部结构为柱式墩,180cm钻孔灌注桩。T梁
先简支后连续结构如图1、图2所示。
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
图1 T梁先简支后连续墩顶结构纵剖面示意图
8
7
1
9
4
8
3
信
微
系
联
一
唯
图2 Q大样图
项目部编制的施工组织设计部分内容如下:
(1)将上部结构T梁安装施工工序划分为 ① T梁预制、② T梁吊装、③ 张拉T梁
连续段钢绞线、④ 安装板式橡胶支座、⑤ 安装临时支座、⑥ 拆除临时支座、⑦ 现浇T
梁连续段湿接头、⑧ 现浇T梁翼板湿接缝。施工工艺流程为 ① T梁预制→C→ ② T梁吊
装→D→E→F→G→H→桥面系施工。
1
www.haixue.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
嗨学网 | 职业价值点亮者
(2)根据上部结构的结构形式及施工技术方案选择临时支座的使用材料或设备,在具
备施工条件时开展临时支座拆除。
(3)在T梁安装施工过程中,适时开展T梁连续段湿接头、T梁翼板湿接缝的现场浇
筑施工。
(4)T梁连续段钢绞线施工前,项目部开展主要准备工作如下:
① 指派技术人员主持钢绞线张拉施工工作,编制专项施工方案等,然后施工人员开展
钢绞线张拉施工作业交底。
② 检验锚具、夹具、钢绞线的型号、规格等参数及张拉设备是否符合设计要求。
③ 检查钢绞线的张拉设备是否符合使用规定。
【问题】 8
7
1
9
4
8
1. 写出图中A、B名称信。3
微
系
2. 写出施工组织设联计(1)中施工工序C~H的名称(用背景资料中序号①~⑧作答)。
题
押
3. 临时支座用准什么材料或设备?什么时候拆除临时支座?临时支座拆除的目的?
精
4. T梁连续段钢 绞线受什么力(如压力)?整个预应力筋哪个地方受力最大(用字母
表示)。
5. 上部结构达到什么条件 浇筑湿接缝和湿接头?
6. 张拉工作谁主持?张拉人员 应具备什么条件,张拉设备有哪些规定(要求)?
1. 写出图中A、B名称。
8
1
7
9
8
4
信
3
微
系
联
一
唯
【参考答案】A:盖梁;B:垫石。
2
www.haixue.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
嗨学网 | 职业价值点亮者
盖梁
2. 写出施工组织设计(1)中施工工序 C~H的名称(用背景资料中序号①~⑧作答)。
背景资料:
(1)将上部结构T梁安装施工8工序划分为 ① T梁预制、② T梁吊装、③ 张拉T梁
7
1
9
4
8
连续段钢绞线、④ 安装板式信橡3胶支座、⑤ 安装临时支座、⑥ 拆除临时支座、⑦ 现浇T
微
系
梁连续段湿接头、⑧ 现联浇T梁翼板湿接缝。施工工艺流程为:① T梁预制→C→ ② T梁
题
押
吊装→D→E→F→G准→H→桥面系施工。
精
【解题思路】
在本题中,C工序没有争议。C工序位于T梁预制之后,且紧接着是T梁吊装,因此C
工序的内容只能是为吊装前做 好准备工作,即安装临时支座(⑤)。同样,最后两个工序G
和H也没有争议。根据“先简支后连 续”的施工原则,最终需要完成体系转换,完成受力
体系转换必然是先张拉T梁连续段钢绞线 (③),然后再拆除临时支座(⑥)。
8
1
7
对于剩余的三个工序D、E、F,争议主要集 中在湿接头和湿接缝混凝
8
4土9的浇筑顺序。
信
3
微
实际施工中,这两部分混凝土的浇筑顺序可能因实际情况不同而变化,但在背景资料中没
系
联
一
有给出明确提示。因此,解答时应以教材为依据。根据教 材内唯容,一孔梁安装完成后即可
浇筑湿接缝混凝土,而一联梁安装完成后才浇筑湿接头混凝土。这意味着湿接缝混凝土应
当早于湿接头混凝土进行浇筑。
在本案例中,一联梁由四孔(跨)组成,每一跨安装完成后便可开始浇筑湿接缝混凝
土。由于不同跨的T梁并非同时安装,在第一跨吊装后即可开始浇筑湿接缝混凝土,而其
他跨的T梁可能尚未吊装完成,因此D工序应为现浇T梁翼板湿接缝(⑧),最为合理。
剩余的E和F工序较为清晰,且教材中已有相关说明:永久支座应在湿接头底模安装
之前完成安装。因此,E工序应为安装板式橡胶支座(④),而F工序应为现浇T梁连续段
湿接头(⑦),这一点符合施工的标准顺序。
2. 写出施工组织设计(1)中施工工序 C~H的名称(用背景资料中序号①~⑧作答)。
3
www.haixue.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
嗨学网 | 职业价值点亮者
【参考答案】
C:⑤ 安装临时支座;
D:⑧ 现浇T梁翼板湿接缝;
E:④ 安装板式橡胶支座;
F:⑦ 现浇T梁连续段湿接头;
G:③ 张拉T梁连续段钢绞线;
H:⑥ 拆除临时支座。
3. 临时支座用什么材料或设备?什么时候拆除临时支座?临时支座拆除的目的?
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精

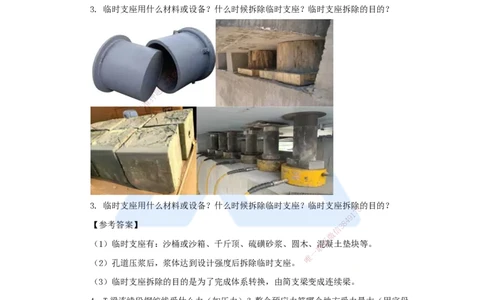

3. 临时支座用什么材料或设备?什么时 候拆除临时支座?临时支座拆除
8
的目的?
1
7
9
【参考答案】
信
3 8
4
微

(1)临时支座有:沙桶或沙箱、千斤顶、硫磺砂 浆、圆木、混
系
凝土垫块等。
联
一
唯
(2)孔道压浆后,浆体达到设计强度后拆除临时支座 。
(3)临时支座拆除的目的是为了完成体系转换,由简支梁变成连续梁。
4. T梁连续段钢绞线受什么力(如压力)?整个预应力筋哪个地方受力最大(用字母
表示)。
4
www.haixue.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
嗨学网 | 职业价值点亮者
【参考答案】
T梁连续段钢绞线受拉力(拉应力);整个预应力筋L位置受力最大。
5. 上部结构达到什么条件浇筑湿接缝和湿接头?
【参考答案】
横向湿接缝:应在一孔梁、板全部安装完成后方可进行施工。
湿接头:应在一联梁全部安装完成后再浇筑湿接头混凝土。
6. 张拉工作谁主持?张拉人员应具备什么条件,张拉设备有哪些规定(要求)?
【参考答案】
(1)张拉工作由项目技术负责人主持。
(2)张拉作业人员应经培训考8试合格后方可上岗。
7
1
9
4
8
(3)张拉设备的校准期信限3不得超过半年,且不得超过200次张拉作业;张拉设备应配
微
系
套校准,配套使用。 联
题
押
【解析】 准
精
张拉工作的主持 者和张拉人员应具备的条件这两个考点出自《城市桥梁工程施工与质
量验收规范》CJJ2-2008的8.4.1条:预应力钢筋张拉需由工程技术负责人主持,且张拉
作业人员应经培训考核合格后 才可上岗。
