当前位置:首页>文档>20.20-第9、10章-国际工程承包管理(二)、建设工程项目管理智能化_2026年一级建造师_2026年一建管理_2025年一建管理SVIP_04-冲刺串讲✿考点强化✿小灶集训

20.20-第9、10章-国际工程承包管理(二)、建设工程项目管理智能化_2026年一级建造师_2026年一建管理_2025年一建管理SVIP_04-冲刺串讲✿考点强化✿小灶集训

  • 2026-03-07 23:35:13 2026-01-26 18:21:59

文档预览

20.20-第9、10章-国际工程承包管理(二)、建设工程项目管理智能化_2026年一级建造师_2026年一建管理_2025年一建管理SVIP_04-冲刺串讲✿考点强化✿小灶集训
20.20-第9、10章-国际工程承包管理(二)、建设工程项目管理智能化_2026年一级建造师_2026年一建管理_2025年一建管理SVIP_04-冲刺串讲✿考点强化✿小灶集训
20.20-第9、10章-国际工程承包管理(二)、建设工程项目管理智能化_2026年一级建造师_2026年一建管理_2025年一建管理SVIP_04-冲刺串讲✿考点强化✿小灶集训
20.20-第9、10章-国际工程承包管理(二)、建设工程项目管理智能化_2026年一级建造师_2026年一建管理_2025年一建管理SVIP_04-冲刺串讲✿考点强化✿小灶集训
20.20-第9、10章-国际工程承包管理(二)、建设工程项目管理智能化_2026年一级建造师_2026年一建管理_2025年一建管理SVIP_04-冲刺串讲✿考点强化✿小灶集训
20.20-第9、10章-国际工程承包管理(二)、建设工程项目管理智能化_2026年一级建造师_2026年一建管理_2025年一建管理SVIP_04-冲刺串讲✿考点强化✿小灶集训

文档信息

文档格式
pdf
文档大小
0.638 MB
文档页数
6 页
上传时间
2026-01-26 18:21:59

文档内容

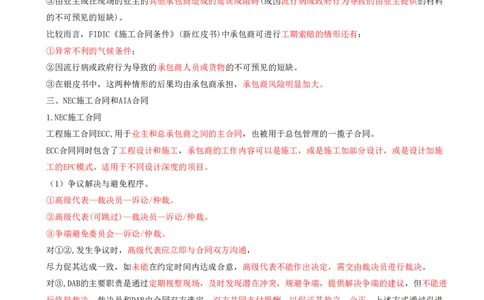

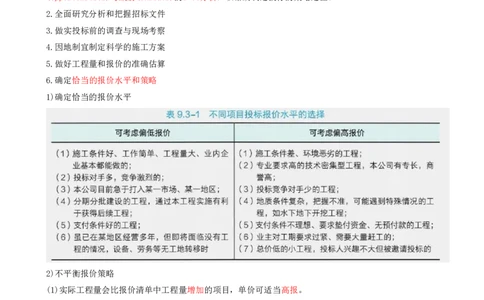

9.3 国际工程投标与合同管理 一、国际工程投标策略 二、FIDIC合同和设计-采购-施工(EPC)合同管理 三、NEC施工合同和AIA合同 一、国际工程投标策略 1.谨慎做好项目选择及投标决策 投标人在投标之前应就投标项目开展考虑自身内部的优势(Strengths)、劣势(Weaknesses)和外部市场环境 的机会 (Opportunities)与威胁(Threats)的SWOT分析,以帮助制定投标的策略定位。 2.全面研究分析和把握招标文件 3.做实投标前的调查与现场考察 4.因地制宜制定科学的施工方案 5.做好工程量和报价的准确估算 6.确定恰当的报价水平和策略 1)确定恰当的报价水平 2)不平衡报价策略 (1)实际工程量会比报价清单中工程量增加的项目,单价可适当高报。 (2)项目前期款项支付时间早的工程内容(如土方开挖、基础工程)可以偏高报价。 (3)对于不计入标价的或仅有内容项而没有工程数量的,可以适当偏高报价。 (4)对于要在开工后才由业主研究决定是否实施的暂定项,对大概率要实施的暂定项单价可考虑适当高报, 对大概率不实施的暂定项单价可适当低报。 二、FIDIC合同和设计-采购-施工(EPC)合同管理 合同类型 适用范围 设计 合同管理 适用于各类大型或较复杂的工 《施工合同条件》 委托工程师管理合同工 程项目 业主提供 “新红皮书” 程量清单计价 尤其适用于传统的“设计一招标—建造”模式 由业主方委派“业主代 《设计采购施工(EPC)/交钥匙工程合同 适用于由承包商承担设计、采 承包商承 表” 条件》“银皮书” 购和施工的总承包 担设计 采用总价合同计价方式 。 1.FIDIC施工合同管理 《施工合同条件》是FIDIC系列合同条件中最具代表性的文本。 1)施工合同优先解释顺序如下:①合同协议书;②中标函;③投标函;④专用条件A部分——合同数据;⑤ 专用条件B部分——特别规定;⑥通用条件;⑦规范要求;⑧图纸;⑨资料表;⑩联营体承诺书(如果承包商 是联营体); 合同任何一方如发现文件有歧义或不一致,应立即通知工程师,由工程师作出必要的澄清或指示。 (1)《施工合同条件》通用条件还对合同中的专用词语进行了定义和规定: ①根据合同,除非另有协议,双方应在承包商收到中标函后35天内签订合同协议书; ②承包商还应在收到中标函后28天内向业主提交履约担保。 ③费用加利润:是指合同数据中规定的费用加上适当比例的利润(如未规定,则按5%) ④基准日期:是指提交投标书截止日期前28天的日期。 2)合同各方责任和义务 (1)业主责任和义务。 (2)承包商的责任和义务。 (3)工程师责任和义务。 执行业主委托的施工项目质量、进度、费用、安全、环境等目标监控和日常管理工作,包括协调、联系、指 示、批准和决定等;确定确认合同款支付、工程变更、试验、验收等专业项等;工程师还可以向助手指派任 务和委托部分权力,但工程师无权修改合同,无权解除任何一方依照合同具有的职责、义务或责任。 3)施工进度管理 (1)工程开工及竣工。 ①工程师应在开工日期前至少14天向承包商发出开工日期的通知; ②开工日期应在承包商收到中标函后42天内。 ③在货物运输方面,承包商还应在不少于21天前将所提供的永久设备或其他主要货物运抵现场的日期通知工 程师。 (2)进度计划。 承包商应在收到工程师发出的开工日期的通知后28天内向工程师提交一份初步进度计划,该进度计划应使用 软件编制。 4)工程量估价和支付 (1)工程计量。施工合同条件采用工程量清单计价,当工程师要求在现场对工程量进行测量时,应提前7天通 知承包商,承包商应按时派员协助工程师进行测量并提供工程师所要求的明细。 如承包商参加现场测量工作或检查测量记录后14天内未向工程师发出不同意通知,则视为已认可测量记录的 准确性。(2)期中付款和最终付款。 ①期中付款。工程师应在收到报表和证明文件后28天内, 向业主签发期中付款证书,业主应在工程师收到承包商报表和证明文件后的56天内向承包商付款。 ②最终付款。工程师应在收到最终报表和结清证明后28天内,向业主签发最终付款证书;业主应在收到工程 师签发的最终付款证书56天内向承包商付款。 5)变更管理 (1)变更程序。工程师可在签发工程接收证书前的任何时候,根据变更程序的规定提出变更: ①指示变更。工程师可根据合同中工程师指示的规定,向承包商发出指示变更通知。 ②提出建议书变更。工程师可在发出变更指示前要求承包商提出建议书,承包商应尽快做出书面回应。如果 承包商提交了建议书且工程师同意,工程师可据此指示变更。 6)争端和仲裁 任命 合同双方联合任命 争端避免/裁决 时间 收到中标函后28天内 DAAB 报酬 各付一半酬金 人员 由具备资格的一人或三人组成 证据 任一方均应提供证据,工程师可被传为证人,DAAB的任何决定也应被接受为证据。 仲裁 裁决 裁决要求一方向另一方支付的款项,应立即支付,无需进一步的证明或通知。 时间 工程竣工前或竣工后均可进行 2.FIDIC设计一采购一施工(EPC)合同管理 业主选定一个承包商(总承包商),由该承包商根据合同要求,承担建设项目的设计、采购、施工及试运行, 向业主交付一个建成完好的工程设施并保证正常投入运营。 FIDIC《设计采购施工(EPC)/交钥匙工程合同条件》(银皮书)尤其适用于提供设备、工厂或类似设施或基础 设施工程及BOT等类型项目。 业主选择EPC合同多有如下考虑:期望工程总造价固定、 不超过投资限额;期望工期确定,使项目能在预定的时间投产运行;业主缺乏经验或人员有限,需要一揽子 将项目发包给一个承包商,由其负责组织完成整个项目;项目风险大部分由承包商承担;为实现设计、采购 、施工的深度交叉及协调配合提供条件;业主采用比较宽松的管理方式,按里程碑方式支付;严格竣工检验 以保证工程完工的质量,使项目发挥预期效益。 FIDIC还提出了不适合采用EPC/交钥匙工程合同条件的几种情况:投标人没有充足的时间或信息用以仔细审 核和检查业主方要求,或进行其设计、风险评价和估算;施工涉及复杂地下工程或投标人无法检查的工程区 域,除非对这些不可预见的条件另做约定;业主想要密切监督或管控承包商的工作,或想要审查大部分施工 图纸。 上述情况且由承包商设计的工程,FIDIC建议使用《生产设备和设计一施工合同条件》(黄皮书)。 1)合同各方责任和义务 业主 没有“工程师”这一角色, 方的 而是由业主方委派“业主代表”责任 提供现场地形、地下、水文、气候及环境条件的数据资料;向承包商提供现场进入权和 和义务 占用权;向承包商支付工程款;向承包商发出根据合同履行义务所需要的指示;发出变 更通知;审核承包商文件;为承包商提供协助和配合;准备并负责由业主提供的材料和 设备;签发工程接收证书等。 承包商的 按照合同进行设计、实施和完成工程,并修补工程中的缺 责任和义务 陷;交付工程应满足合同规定的预期目标;对业主人员进行工程运行和维护培训等。 2)工期索赔。根据银皮书,承包商有权提出延长竣工时间索赔的情形只有下列3种; ①根据合同变更的规定; ②根据合同条件承包商有权获得竣工时间的延长; ③由业主或在现场的业主的其他承包商造成的延误或阻碍(或因流行病或政府行为导致的由业主提供的材料 的不可预见的短缺)。 比较而言,FIDIC《施工合同条件》(新红皮书)中承包商可进行工期索赔的情形还有: ①异常不利的气候条件; ②因流行病或政府行为导致的承包商人员或货物的不可预见的短缺。 ③在银皮书中,这两种情形的后果均由承包商承担,承包商风险明显加大。 三、NEC施工合同和AIA合同 1.NEC施工合同 工程施工合同ECC,用于业主和总承包商之间的主合同,也被用于总包管理的一揽子合同。 ECC合同同时包含了工程设计和施工,承包商的工作内容可以是施工,或是施工加部分设计,或是设计加施 工的EPC模式,适用于不同设计深度的项目。 (1)争议解决与避免程序。 ①高级代表—裁决员—诉讼/仲裁。 ②高级代表(可跳过)—裁决员—诉讼/仲裁。 ③争端避免委员会—诉讼/仲裁。 对①②,发生争议时,高级代表应立即与合同双方沟通, 尽力促其达成一致,如未能在约定时间内达成合意,高级代表不能作出决定,需交由裁决员进行裁决。 对③,DAB的主要职责是通过定期视察现场,及时发现潜在冲突,规避争端,提供解决争端的建议,但不能进 行终局裁决。裁决员和DAB由合同双方选定、双方共同支付报酬,以保证其独立、公正。上述方式通过引进 裁决员或DAB,提高了解决争端的及时性、灵活性和高效性。 2.AlA系列合同 AIA系列合同条件主要用于私营的房屋建筑工程。 A系列:业主与施工承包商、CM承包商、供应商,以及总承包商与分包商之间的标准合同文件;其中,A201 《施工合同通用条件》是AIA系列合同中的核心文件,是业主与承包商订立承包合同的标准文本。 B系列:业主与建筑师之间的标准合同文件。 将A201和A101合同文件组合可适用于固定总价合同;将A201和A111合同文件组合可适用于成本补偿合同。 建筑师在AIA中起着类似FIDIC施工合同条件中“工程师”的作用,是工程期间业主的代表,是业主与承包商 的联系纽带,在合同规定的范围内有权代表业主行事,负责合同的执行管理。AIA中建筑师主要有以下几项权力:对工程进度及质量的检查权; 对承包商付款申请的支付确认权; 对承包商文件资料的审查批准权; 对变更等的签发变更令权。 第10章建设工程项目管理智能化 10.1建筑信息模型(BIM)及其在工程项目管理中的应用10.2智能建造与智慧工地 10.1 建筑信息模型(BIM)及其在工程项目管理中的应用 一、BIM技术的基本特征、 二、BIM技术在工程项目管理中的应用 一、BIM技术的基本特征、 二、BIM技术在工程项目管理中的应用 通过BIM技术将项目成本管理与3D和4D模型集成,形成5D模型。10.2 智能建造与智慧工地 一、智能建造 二、智慧工地 一、智能建造 1.智能建造的基本特征 智能建造应以实现数字化集成设计、精益化生产施工、工业化组织管理为核心。 数智化管控平台和建筑机器人是智能建造的重要支撑和核心内容。 2.智慧工地总体架构 (1)感知层:这一层是智慧工地的基础。传感器,实时感知和收集工地上的各种数据。这些数据是智慧工地 运行和决策的基础。 (2)网络层:这一层是智慧工地的数据通道和处理中枢。 通讯,数据通道和处理中枢,它起到桥梁和枢纽的作用,连接感知层和应用层。 (3)应用层:这一层是智慧工地的核心,主要包括各种基于数据的智能应用。
