文档内容
2023 年《机电工程管理与实务》(2 天 3 科)
一、单项选择题(共60题,每题1分。每题的备选项中,只有1个最符合题意)
1.关于二次回路检验,说法正确的是( )。
A.应测量二次回路绝缘电阻
B.应进行交流耐压试验
C.所有的熔断器都应拆下
D.一次回路应带有运行电压

2.下列关于设备零部件装配的说法正确的是( )。
A.从大到小,从简单到复杂
B.先零件,再组件,再部件
C.先辅助零件,再主要零件,最后进行总装配
D.先主要部件,后次要部件
3.下列属于光热发电组成部分的是( )。
A.汇流箱 B.轮毂
C.集热器 D.机舱
4.下列关于管道吹扫和清洗的说法正确的是( )。
A.水清洗速度应不小于1.5m/s
B.蒸汽吹扫完成后进行防腐绝热
C.油清洗合格后再进行酸洗
D.空气吹扫的压力是设计压力的1.15倍
5.大型储罐安装方法有高空作业面的是( )。
A.倒装法 B.正装法
C.气压顶升法 D.水浮法
6.下列关于流量检测仪表安装的说法正确的是( )。
A.电磁流量计应安装在流量调节阀的下游
B.在垂直的管道上安装时,被测流体的流向应自下而上
C.电磁流量计上游应有2~3倍管径长度的直管段
D.电磁流量计的两个测量电极应在管道的正上方和正下方位置
7.防腐材料的产品质量证明文件不包括( )。
A.产品质量合格证
B.质量技术指标及检测方法
C.基体表面处理工艺及涂装工艺
D.材料检测报告或技术鉴定文件
8.敞口水箱安装前的满水试验应持续( )h。
A.2 B.6
C.12 D.24
第 2 页9.关于母线槽安装技术要求,说法正确的是( )。
A.垂直安装时不应设置弹簧支架
B.每节母线槽的支架不应少于1个
C.圆钢吊架直径不得小于6mm
D.穿越楼板的孔洞不用进行防火封堵
10.通风空调系统中,需要进行抽真空试验的是( )。
A.冷却水管 B.冷冻水管
C.制冷剂管 D.凝结水管
11.照明控制系统调试检测时,90路照明回路,应抽检的数量是( )路。

A.5 B.9
C.10 D.13
12.下列属于气体灭火系统的调试内容的是( )。
A.模拟启动试验 B.水压试验
C.真空试验 D.喷泡沫试验
13.下列属于自动扶梯的主要参数的是( )。
A.额定电流 B.频率
C.额定电压 D.额定速度
14.对拟分包的专业承包公司,应重点考察( )。
A.公司地址 B.公司荣誉
C.公司规模 D.公司业绩
15.下列关于总承包方对分包方的管理的说法正确的是( )。
A.仅需对关键工序进行管理
B.总承包方应派代表对分包方进行管理
C.因分包方责任造成重大质量事故,总承包方可立即终止分包合同
D.总包方无需对分包工程和分包单位进行综合评价
16.下列管理措施中,属于现场管理及施工作业人员行为管理的是( )。
A.人员进入施工现场必须走安全通道
B.施工通道处必须设置必要的照明设施
C.高度2m以上的操作平台必须安装护栏
D.场区人行道与主路采取隔离措施
17.可作为施工项目成本控制依据的是( )。
A.结算报告 B.交底记录
C.供图计划 D.进度报告
18.桥式 起重机动载试运转时,试验荷载应为额定起重量的( )倍。
A.1.0 B.1.1
C.1.2 D.1.25
19.3月5日为进度款支付的最后一天,发包人未付款,承包人有权暂停施工的开始日期是( )。
第 3 页A.3月6日 B.3月12日
C.3月13日 D.3月19日
20.下列关于机电工程保修与回访的说法正确的是( )。
A.电气管线、给排水管道、设备安装工程的保修期为2年
B.项目部应针对项目投产运行后的危险程度编制回访计划
C.按有关规定,工程保修期结束后,施工单位方可进行工程回访
D.回访中发现的施工质量问题,如已超出保修期,也必须迅速处理
二、多项选择题(共20题,每题2分,每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错
选,本题不得分;少选,所选的每个选项得0.5分)

21.电动机按工作原理可分为( )。
A.同步电动机 B.鼠笼式感应电动机
C.异步电动机 D.绕线式感应电动机
E.直流电动机
22.桅杆式起重机的动力-提升系统包括( )。
A.跑绳 B.导向滑轮
C.地锚 D.起重滑轮组
E.卷扬机
23.单体设备基础测量的工作内容包括( )。
A.基础划线 B.基准点埋设
C.外形测量 D.中心标板埋设
E.高程测量
24.下列非金属材料中,可用作保温材料的有( )。
A.沥青毡 B.超细玻璃棉
C.环氧树脂 D.膨胀珍珠岩
E.泡沫塑料
25.焊接施工检验记录至少包括( )。
A.焊接工艺检查记录 B.焊工资格认可记录
C.焊接工艺评定记录 D.焊缝返修检查记录
E.焊工安全教育记录
26.下列计量器具中,列入国家强制检定目录的有( )。
A.声级计 B.千分尺
C.电能表 D.全站仪
E.压力表
27.关于临时用电工程施工及管理的说法,正确的有( )。
A.临时用电工程必须由持证电工施工
B.工程施工完成后由工程部组织验收
C.临时用电施工组织设计应由电气技术人员编制
第 4 页D.须编制安全技术措施和电气防火措施
E.技术档案由项目部质量员建立和管理
28.设计文件 需经特种设备安全监督管理部门核准的检验机构鉴定的特种设备有( )。
A.气瓶 B.客运索道
C.锅炉 D.曳引电梯
E.氧舱
29.可作为钢结构工程检验批划分依据的有( )。
A.材料种类 B.施工段
C.施工工艺 D.变形缝
E.空间刚度单元
30.下列检验试验项目中,属于主控项目的有( )。
A.管道压力试验 B.风管严密性检验
C.电气绝缘测试 D.线槽垂直度检测
E.接地电阻测试
三、案例分析与实操题(共4题,每题20分)
案例(一)
背景资料:
A公司于2020年8月承接一学校体育馆的采暖工程,合同额为650万元,采暖热源由风冷热泵提供,供回
水温度为45/40℃,健身房、教研室等附属房间采用低温热水地板辐射供暖,比赛场馆、训练馆采用散热器供
暖。供热管道采用铝塑复合管。
2020年11月散热器进场,A公司对其外观和金属热强度进行了检查和复验。2021年4月,供暖系统安装
完毕,A公司依次对管道系统进行水压试验、保温、试运行和调试,其中水压试验压力未在设计中注明,供暖

管道系统水压试验系统图见图1。
本工程于2021年6月顺利通过验收,经核算,项目实际成本为513万元,成本降低率为5%。该供暖系统
于2021年10月正式投入使用。
2022年6月,建设单位按照约定将工程质量保证金返还至A公司。2022年12月,体育馆管理员反映部分
第 5 页散热器温度偏低,建设单位通知A公司进行检验。A公司检查后发现由于施工质量问题造成部分管道出现气塞
和堵塞现象,随后对这些管道进行疏通和清理,并更换了部分散热器。
问题:
1.本工程供暖管道的水压试验压力是多少?水压试验合格标准的判定标准是什么?
2.本工程项目的计划成本和成本降低额分别是多少?
3.指出A公司采暖工程中可能导致部分散热器温度偏低的质量问题,并说明理由。
4.供暖系统维修费用应由谁承担?说明理由。
第 6 页案例(二)
背景资料:
B公司通过招投标方式承接一高档办公楼机电安装项目,工程内容包括建筑电气、建筑智能化、建筑给排
水、通风与空调、消防、防雷接地等工程。项目开工后,B公司安排施工队与土建单位配合,进行电气预埋导
管、水管预留洞、防雷接地等工程施工。
电气安装工程中,楼板内电气预埋导管采用DN20、DN25等非镀锌钢导管进行施工,导管接头采用螺纹连接,

接头两端焊接圆钢跨接地线,非镀锌钢导管接头示意图见图2。
导管敷设完成后,B公司通知专业监理工程师进行隐蔽工程验收,并拍照保存影像资料。隐蔽验收合格后,
B公司与土建单位办理中间交接手续。
在穿线阶段,施工人员按施工方案要求进行施工,穿线的同时清理盒内杂物。线内管口设置PVC电线接口,
防止穿线过程中电线绝缘皮破损。穿线完成后,用兆欧表测量各个回路的绝缘电阻,并做好记录。
工程竣工验收阶段,B公司要求整理竣工资料。提交的施工文件中有:施工管理文件、施工进度及造价文
件、施工记录、施工质量验收记录、竣工验收文件。监理工程师审核后提出“施工文件内容不完整,需补齐所
缺失文件”的审核意见。
问题:
1.圆钢跨接地线直径最小为多少?并计算最小搭接长度L。
2.导管接头隐蔽验收时检查数量如何确定?指出电线回路绝缘电阻值的合格范围。
3.B公司与土建单位进行中间交接时,对交接现场环境有哪些要求?
4.B公司提交的施工文件中还缺少哪些文件?
第 7 页案例(三)
背景资料:
某安装公司承包了一空压站安装工程,规模为3×10Nm3/min,生产能力为17Nm3/min,空压管道供压压力
为0.7MPa。空压管道为无缝不锈钢管道(S30408,牌号06Cr19Ni10),采用焊接连接,空压站冷却管为镀锌钢
管焊接。工程所需设备及材料如表1所示。
无油润滑螺杆空压
生产能力10Nm³/min 排气压力0.7MPa 3台
机
储气罐 容积1m³ 设计压力1.0MPa 3台
干燥机 10Nm³/min 设计压力1.0MPa 2台
除尘器 12Nm³/min 设计压力1.6MPa 0.3μm
除尘器 12Nm³/min 设计压力1.6MPa 0.01μm
无缝不锈钢管 Φ108×4 06Cr19Ni10 270m
无缝不锈钢管 Φ108×3.5 06Cr19Ni10 83m
球阀 Q341F-16P DN100 5个
球阀 Q341F-16P DN50 4个
镀锌焊接钢管 180m
储气罐和供压管道为一个系统,储气罐水压试验压力为1.25MPa,取管道试验压力进行水压试验。空压管
道工程系统由C单位施工,D单位进行监理。系统安装完成后进行了单机试运行。
问题:
1.背景资料中,哪些属于特种设备?属于特种设备中哪种类型?
2.能否以管道试验压力进行系统水压试验?说明理由。
3.分析空压管道和冷却水管道安装的工艺差异。(从材料管理和管道加工方面分析)
4.单机试运行由哪个单位组织?单机试运行要做的工作有哪些?
第 8 页案例(四)
背景资料:

E公司承包了一煤化厂工程。其中洗涤塔重690t(上塔220t,下塔470t),属二级压力容器,分段吊装。
由E公司负责洗涤塔安装(吊装,就位),F公司进行组焊。E公司有GC1级压力管道安装许可资质、A级起重
机安装许可资质。F公司为保证安装质量和安全,在下塔合缝处设置了作业平台,外部设置了保护围封和踢脚
板。
洗涤塔吊装采用“单主机抬吊递送法”,主机为1250t履带式起重机,辅机为260t履带吊。起重机部件到

场后,进行了组装,验收后进行吊装作业。洗涤塔上段吊装索具配置示意图见图3,洗涤塔下段安装就位示意
图见图4。吊装凌空高度为500mm。
施工准备阶段编制了各种施工方案,对基础混凝土强度、预埋地脚螺栓中心距等内容进行了检查验收。
问题:
1.E公司是否具备安装资格?说明理由。
2.哪个方案需要组织专家论证?说明理由。

3.列举图中1、2、3的名称。计算起重机吊装最小起升高度。
4.基础检查验收还有哪些内容?
第 9 页2023 年《机电工程管理与实务》(1 天 3 科)
一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意)
1.过盈配合件的装配采用()。
A.加热伸长法 B.加热装配法
C.液压拉伸法 D.测量伸长法
2.10kV真空断路器交接试验内容不包括()。
A.介质损耗因数 B.交流耐压试验
C.触头弹跳时间 D.分合闸同期性
3.关于管道压力试验的说法正确的是()。
A.热处理前进行压力试验 B.脆性管道采用气体进行试验
C.试验中发现泄漏可带压处理 D.试验结束拆除临时约束装置
4.下列设备中,属于汽轮机系统设备的是()
A.凝汽器 B.水冷壁
C.省煤器 D.引风器
5.卧式容器安装水平度的测量基准是()。
A.设备基础的中心线 B.设备两侧水平方位线
C.设备基础的上表面 D.设备预埋板的上表面
6.关于质量流量计安装的说法,正确的是()。
A.测量气体介质时的箱体管应置于管道下方
B.测量液体介质时的箱体管应置于管道上方
C.在垂直管道中被测流体的流向应自上而下
D.应安装于被测流体完全充满的水平管道上
7.关于绝热结构防潮层施工的说法,正确的是()。
A.室外施工宜在阳光暴晒中进行
B.防潮层外侧应用钢带捆扎固定
C.设备筒体的防潮层应连续施工
D.封口处待试运完毕后进行封闭
8.敞口水箱满水试验的静置观察时间至少是()。
A.12h B.24h
C.36h D.48h
9.关于照明配电箱中每个单相分支回路安装要求的说法,正确的是()。
A.组合灯具电流不宜超过30A
B.每一回路电流下宜超过20A
C.吸顶灯具数量不宜超过30个
D.LED光源数量可以超过60个
10.镀锌钢板风管的部件安装时,应单独设置支吊架的是()。
第 10 页A.边长630mm的三通 B.消声器
C.边长500mm的弯头 D.送风口
11.建筑智能化工程中,给水监控系统应检测的量是()
A.5% B.10%
C.50% D.100%
12.下列仓库中,能使用消火栓灭火系统的是()
A.储存碳化钙的仓库 B.储存锌粉的仓库
C.储存低亚硫酸钠的仓库 D.储存纤维的仓库
13.自动人行道进场验收时,必须有型式试验报告复印件的部件是()。
A.踏板 B.护壁板
C.盖板 D.围裙板
14.关于机电工程投标文件编制要求的说法,错误的是()。
A.应考虑企业所在地的资源信息价格
B.应对比竞争对手资源和类似业绩
C.应了解业主资金情况和关注重点
D.应突出企业的技术创新和成本优势
15.分包工程完工后,组织预验竣工验收的单位是()。
A.建设单位 B.监理单位
C.总包单位 D.分包单位
16.下列施工协调内容,属于施工单位内部协调的是()。
A.施工图纸设计交底 B.监理要求的施工整改
C.施工机具优化配置 D.业主提供的设备验收
17.下列降低项目成本的措施中,属于组织措施的是()。
A.合理的布置施工现场 B.确定合理的工作流程
C.提高施工劳动生产率 D.提升机械设备利用率
18.下列关于联动运行时责任分工的说法,正确的是()。
A.建设单位审批联动试运行方案
B.监理单位负责岗位操作的监护
C.施工单位负责提供试运行资源
D.生产部门负责指挥联动试运行
19.下列关于发包人支付进度款的说法,错误的是()
A.逾期未签发进度款支付证书,视为承包人的支付申请已被认可
B.逾期未签发进度款支付证书,承包人有权利发出催告付款通知
C.逾期未支付工程款,承包人可催告,但无权要求支付延迟利息
D.逾期未支付工程款,导致赶工费用,应承担承包人的合理利润
20.施工单位出具工程质量保修书的时间是()
A.竣工验收合格时 B.竣工预验收时
第 11 页C.工验收备案时 D.竣工预结算时
二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意)
21.下列绝缘材料属于有机绝缘材料的有()
A.蚕丝 B.硫磺
C.树脂 D.石棉
E.棉纱
22.下列石油化工设备中属于动设备的有()。
A.干燥设备 B.混合设备
C.换热设备 D.反应设备
E.储运设备
23.自动跟踪光电接收靶激光水准仪的优点有()
A.方向性好 B.发射角大
C.明亮度高 D.红色可见
E.准直导向
24.下列起重机中,属于臂架型的有()。
A.门式起重机 B.塔式起重机
C.铁路起重机 D.桅杆起重机
E.桥式起重机
25.铝质容器的焊接宜选用()。
A.钨极气体保护焊 B.氧乙炔
C.等离子焊 D.焊条手工焊
E.氩弧焊
26.下列计量仪器设备中,应纳入固定资产管理的有()。
A.精分析天平 B.X射线探伤机
C.电信号发生器 D.超声波探伤仪
E.超声波测厚仪
27.下列施工现场的用电行为中,不允许的有()。
A.擅自迁移用电设备 B.擅自改变用电类别
C.擅自超过约定容量 D.自备电源擅自并网
E.擅自引入供电电源
28.钢结构工程分项工程划分可依据的是()。
A.焊接 B.栓接
C.涂装 D.绝热
E.防火
29.建筑验收检验批质量验收的合格规定包括()。
A.一般项目的质量抽样检验合格
B.施工质量检查记录真实、完整
第 12 页C.分项工程的观感质量验收合格
D.主控项目的质量抽样检验合格
E.分部工程的主要功能抽查合格
30.下列属于压力管道的有()。
A.0.2MPa苯乙烯管道,直径DN50
B.0.6MPa氮气管道,直径DN80
C.0.7MPa仪表管道,直径DN25
D.1.6MPa热蒸汽管道,直径DN200
E.2.5MPa原油管道,直径DN600
三、案例分析与实操题(共4题,每题20分)
案例(一)
背景资料:
A公司承接一机电工程项目,承包内容包括通风空调工程,建筑智能化工程,建筑给排水及供暖和消防工程。
其中通风空调和供暖工程分包给B公司施工,工程设备(热泵、风机盘管)管材(钢管、塑料管)传感器、阀门等均
由A公司采购。其中热泵、风机盘管设备由建设单位指定生产厂家。施工中,A公司发现以下问题并进行了整改:(1)

空气传感器安装不符合规范要求,如图1所示。
(2)空调供暖系统的水压试验记录显示钢管在试验压力下稳压5min,压力降不超过0.2Mpa塑料管在试验压
力下稳压1h,压力降不超过0.05Mpa,竣工验收资料检查时发现施工计量检测登录表内容不完整登记内容为:计
量器具的名称、规格、数量编号规定的日期。
工程竣工投入使用2个月后,个别风机盘管噪音过大,经检查是产品质量所致。建设单位要求A公司对所有
质量问题风机盘管更换并承担费用,A公司拒绝建设单位的要求。
问题:
1.图1中空气传感器安装应如何整改?写出空气传感器安装位置要求。
2.钢管和塑料管的水压试验检测方法是否正确?说明理由。
3.计量检测登记表还行补充那些内容?
4.A公司拒绝建设单位要求是否合理,风机盘更换费用由谁负责?
第 13 页案例(二)
背景资料:
因工厂搬迁建设临时厂房,安装公司承包工程,内容包括整体设备安装,解体设备安装,电气设备安装,管道
安装。针对安装中交叉作业频繁,设备安装精细划分,编制专项施工方案。技术负责人要求保证质量和安全,对施
工作业形式进行优化后通过审批。
监理对动设备齿轮检查接触精度,齿轮安装有误差,接触不良。用百分表进行轴承径向测量,记录最大读数和
最小之差。安装公司整改,用集中润滑系统润滑,齿轮运转正常。
竣工后,按单位工程进行竣工资料组卷,移交档案,保管期限根据卷内文件的保存价值,建设单位根据临时厂
房9年后拆除确定保管期限。
问题:
1.说明施工方案的优化目的。施工作业形式有哪些?

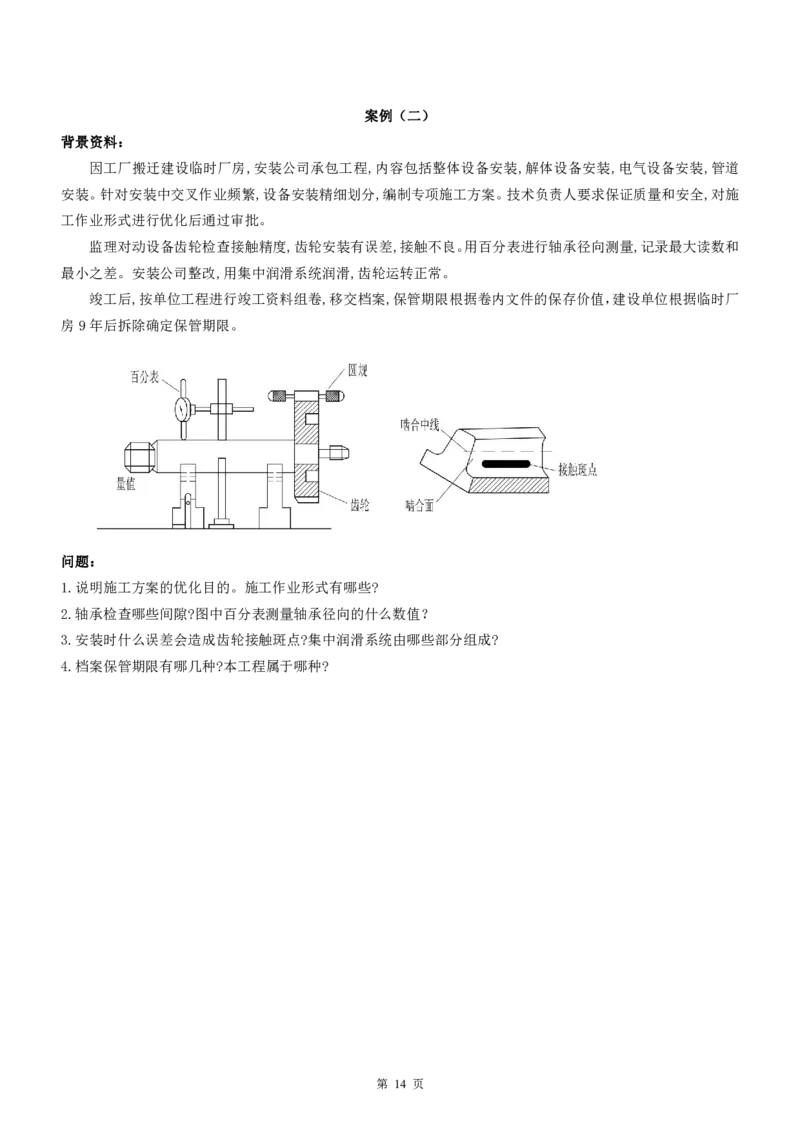

2.轴承检查哪些间隙?图中百分表测量轴承径向的什么数值?
3.安装时什么误差会造成齿轮接触斑点?集中润滑系统由哪些部分组成?
4.档案保管期限有哪几种?本工程属于哪种?
第 14 页案例(三)
背景资料:
某公司项目部承担石油化工项目施工,其中再生塔直轻3.2m、长46.2m、重78.6t。制造厂完成附塔管线和

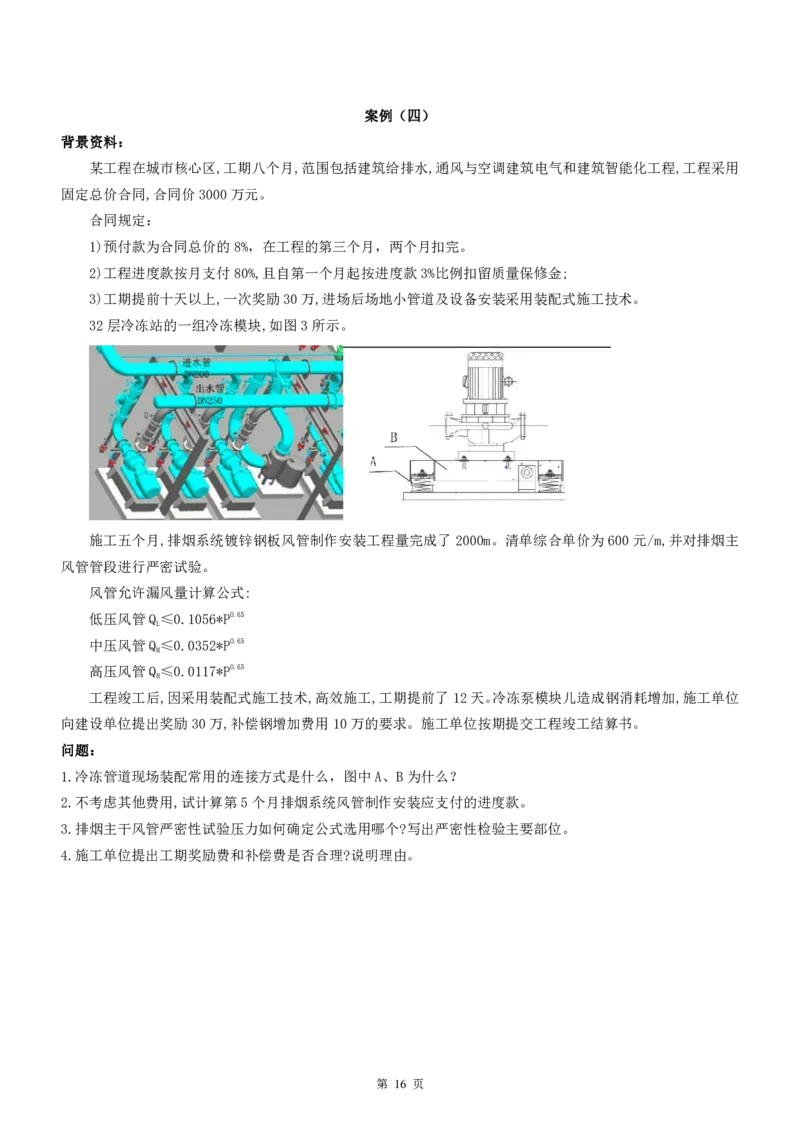

梯平台安装、整体到货。项目部进场后,编写了专项施工案,拟采用250t履带吊为主吊,90t履带吊溜尾,整体吊
装。经计算再生搭顶层的梯平台与吊臂最小距离为300mm,吊车站位地基进行压路机压,吊车站位与周围设施的
最小距离为600mm。方案编写后报送监理审核,监理认为该方案措施及审批程序不无整。项目部修改并完成相关
程序后,专项方案审批通过。

再生塔安装如图4。监理认为垫铁安装存在问题:垫铁间距过大、垫铁6块不符合标准。同时存在其他质量
问题,要求整改。
整改后,焊工将地线夹在附塔管线法兰上,进行垫铁间点焊时,监理予以制止,还认为焊工应持有《特种设备
安全管理和从业人员证》才能作业。由于作业人员多次出现类似安装质量问题,项目部总工再次对作业人员进行
分部分项工程技术交底,重点内容为质量保证措施,项目施工质量验收合格。
问题:
1.塔器吊装方案应进行怎样修改?应补充哪个程序?
2.图4问题应如何整改
3.监理制止焊工的点焊工作和提出焊工持证要求是否正确?
4.分部分项工程技术交底中,应包含哪些质量方面的交底内容?
第 15 页案例(四)
背景资料:
某工程在城市核心区,工期八个月,范围包括建筑给排水,通风与空调建筑电气和建筑智能化工程,工程采用
固定总价合同,合同价3000万元。
合同规定:
1)预付款为合同总价的8%,在工程的第三个月,两个月扣完。
2)工程进度款按月支付80%,且自第一个月起按进度款3%比例扣留质量保修金;
3)工期提前十天以上,一次奖励30万,进场后场地小管道及设备安装采用装配式施工技术。

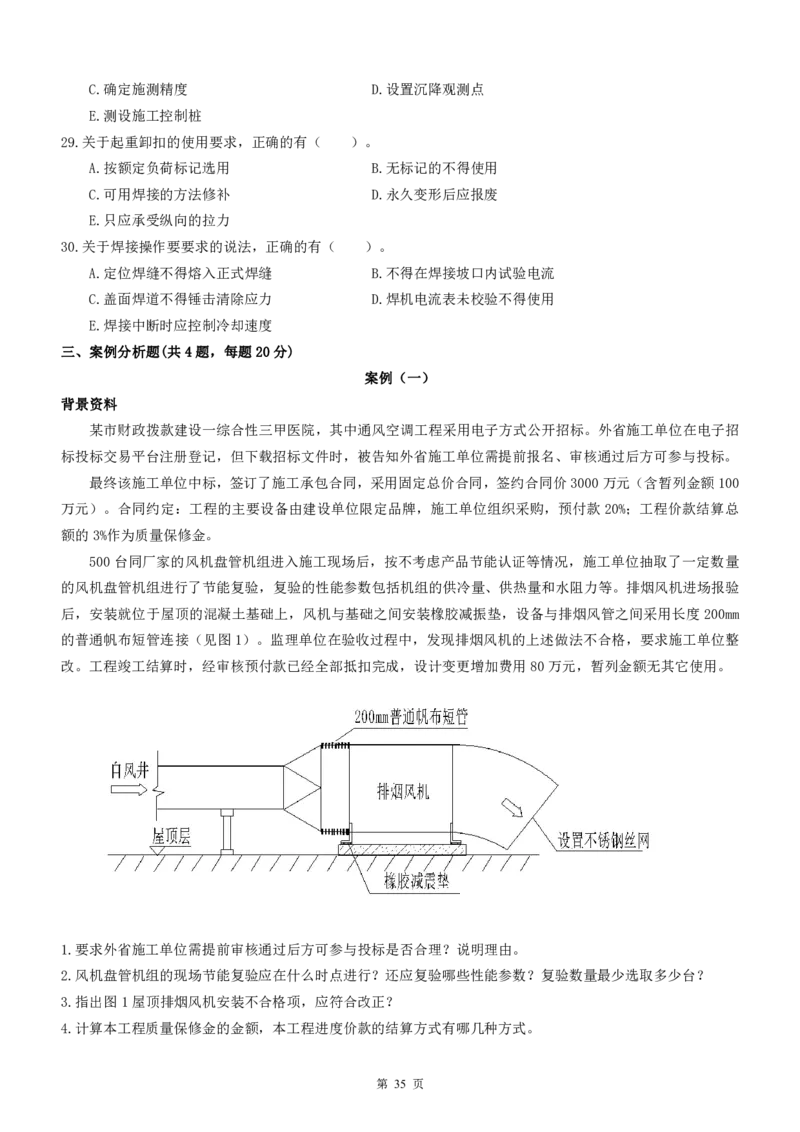

32层冷冻站的一组冷冻模块,如图3所示。

施工五个月,排烟系统镀锌钢板风管制作安装工程量完成了2000m。清单综合单价为600元/m,并对排烟主
风管管段进行严密试验。
风管允许漏风量计算公式:
低压风管Q≤0.1056*P0.65
L
中压风管Q≤0.0352*P0.65
M
高压风管Q≤0.0117*P0.65
H
工程竣工后,因采用装配式施工技术,高效施工,工期提前了12天。冷冻泵模块儿造成钢消耗增加,施工单位
向建设单位提出奖励30万,补偿钢增加费用10万的要求。施工单位按期提交工程竣工结算书。
问题:
1.冷冻管道现场装配常用的连接方式是什么,图中A、B为什么?
2.不考虑其他费用,试计算第5个月排烟系统风管制作安装应支付的进度款。
3.排烟主干风管严密性试验压力如何确定公式选用哪个?写出严密性检验主要部位。
4.施工单位提出工期奖励费和补偿费是否合理?说明理由。
第 16 页2022 年《机电工程管理与实务》真题
一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意)
1.风力发电设备安装程序中、塔筒安装的紧后工序是( )。
A.机舱安装 B.发电机安装
C.叶轮安装 D.电器柜安装
2.下列气柜中,属于低压湿式气柜的是( )。
A.多边形稀油密封气柜 B.橡胶膜密封气柜
C.圆筒形稀油密封气柜 D.多节直升式气柜
3.下列电梯部件中,出厂文件不需要型式检验证书复印件的是( )。
A.选层器 B.安全钳
C.限速器 D.缓冲器
4.建筑安装工程措施费中,施工组织措施项目费不包括( )。
A.安全文明施工费 B.提前竣工增加费
C机械设备安拆费 D.雨季施工增加费
5.下列设备中,其安装基础不需设置沉降观测点的是( )。
A.汽轮发电机 B.大型锻压机
C.透平压缩机 D.80m3储油罐
6.电气设备安全防范措施中的“五防联锁“内容不包括( )。
A.防止误合断路器 B.防止手动合闸试验
C.防止带电挂地线 D.防止误入带电间隔
7.关于燃气管道泄漏性试验的要求,正确的是( )。
A.应在压力试验前进行 B.试验介质宜为自来水
C.可与试运行一起进行 D.应一次达到试验压力
8.额定电压为380v电动机的绝缘电阻检查,其检查数量应抽查( )。
A.10% B.20%
C.50% D.100%
9.关于温度取源部件安装位置的说法,正确的是( )。
A.宜选在阀门等阻力部件处 B.宜选在介质流速呈死角处
C不宜选在振动较大的地方 D.不宜选在温度变化灵敏处
10.关于建筑管道安装的说法,正确的是( )。
A.室内管道应先安装塑料管道后安装钢制管道
B.金属排水管道的卡箍不能固定在承重结构上
C.饮用水水箱的溢流管可与污水管道直接连接
D.低温热水辐射供暖系统的埋地盘管不应有接头
11.下列风管中,进行严密性试验时应符合中压风管规定的是( )。
A.排风风管 B.变风量空调的风管
第 17 页C.新风风管 D.N1级洁净空调风管
12.下列照明光源中,施工现场临时照明宜优先选用的是( )。
A.金卤灯 B.白炽灯
C.LED灯 D.荧光灯
13.下列防腐蚀涂装前的表面处理中,属于机械处理的是( )。
A.喷砂处理 B.喷淋脱脂
C.浸泡脱脂 D.转化处理
14.在安全技术防范系统中,报警探测器的调试检测内容不包括( )。
A.灵敏度 B.防拆保护
C.误报警 D.报警优先
15.关于火灾自动报警系统施工技术的要求,错误的是( )。
A.端子箱和模块箱宜设置在弱电间 B.设备外壳接地可采用铜芯绝缘线
C.应进行整体联动控制功能的调试 D.不同电压的线路可设于同一管内
16.承包人的工程索赔正式文件不包括( )。
A.批复的索赔意向书 B.进度款支付证书
C.合同条款修改指令 D.工程的设计变更
17.机电工程的专项验收不包括( )。
A.环境保护验收 B.人防设施验收
C.景观照明验收 D.防雷设施验收
18.关于招标过程中设置投标限价的说法,错误的是( )。
A.招标文件中应当明确最低投标限价 B.招标人自行决定是否设置投标限价
C.招标人设置的投标限价只能有一个 D.招标人可明确最高限价的计算方法
19.在保修期内进行技术性回访时,组织座谈会的单位是( )。
A.设计单位 B.施工单位
C.监理单位 D.建设单位
20.机电工程单机试运行前,组织编制试运行方案的人员是( )。
A.项目总工程师 B.企业总工程师
C.项目总负责人 D.专业技术人员
二、多项选择题(共10题,每题2分,每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错
选,本题不得分;少选,所选的每个选项得0.5分)
21.下列管材中,可用于饮用水管道的有( )。
A.铝塑复合管 B.丁烯管
C.硬聚氯乙烯管 D.塑复铜管
E.无规共聚聚丙烯管
22.下列石油化工设备中,属于分离设备的有( )。
A.过滤器 B.缓冲器
第 18 页C.洗涤器 D.集油器
E.反应器
23.进行管道工程测量时,可作为管线起点的有( )。
A.给水管道的水源处 B.排水管道下游出水口
C.煤气管道的用气点 D.排水管道上游进水口
E.热力管道的供气点
24.纳入《特种设备目录》的安全附件的品种有( )。
A.减压阀 B.水力控制阀
C.气瓶阀门 D.紧急切断阀
E.爆破片装置
25.下列焊缝中,属于按空间位置形式分类的有( )。
A.角焊缝 B.平焊缝
C.横焊缝 D.立焊缝
E.仰焊缝
26.下列钢卷尺中,应办理报废手续的有( )。
A.尺盒上制造厂标记磨损 B.尺带的分度线不清楚
C.尺盒的表面有油渍污染 D.尺带表面大面积氧化
E.尺带两边有锋口及毛刺
27.下列情况中,应变更用电合同的有( )。
A.改变供电电压等级 B.临时更换大容量电力变压器
C.改变用电单位名称 D.暂时停止部分受电设备用电
E.增加三级供配电箱
28.工业安装电气工程中,分项工程划分的依据有( )。
A.电气设备 B.电气线路
C.安装工序 D.电压等级
E.安装部位
29.起重时的吊装载荷包括( )。
A.吊车臂重 B.设备重量
C.索具重量 D.吊具重量
E.吊装配重
30.下列建筑安装工程检验批的质量验收项目中,宜选用全数检验的有( )。
A.母线槽的金属外壳保护接地 B.屋顶排风机的防护网安装
C.电力电缆金属支架保护接地 D.主干管上闸阀的强度试验
E.超重灯具悬吊装置强度试验
三、案例分析题
案例(一)
背景资料:
第 19 页某科技公司的数据中心机电采购及安装分包工程采用电子招标,邀请行业内有类似工程经验的A、B、C、D、
E五家单位投标。工程采用固定总价合同,在合同专用条款中约定:镀锌钢板的价格随市场波动时,风管(镀
锌钢板)制作安装的工程量清单综合单价中,调整期价格与基期价格之比涨幅率在±5%以内不予调整:超过±
5%时,只对超出部分进行调整。工程预付款100万元,工程质量保修金为90万元。
投标过程中,E单位在投标截止前一个小时,突然提交总价降低5%的修改标书。
最终经公开评审,B单位中标,合同价3000万元(含甲供设备暂估价200万,其中风管(镀锌钢板)制作
安装的工程量清单综合单价为600元/m2,工程量为10000㎡。
建设单位按约定支付了工程预付款,施工开始后,镀锌钢板的市场价格上涨,其风管制作安装的工程量清
单调整期综合单价为648元/m2,该项合同价款予以调整,设计变更调增价款为50万元。
施工过程中,消防排烟系统设计工作压力750Pa,排烟风管采用角钢法兰连接,现场排烟防火阀及风管安
装见图1,监理单位在工程质量验评时,对排烟防火阀的安装和排烟风管法兰连接工艺提出整改要求。
数据中心F2层变配电室的某一段金属梯架全长45m,并敷设一条扁钢接地保护导体,监理单位对金属梯架
与接地保护导体的连接部位进行了重点检查,以确保金属梯架的可靠接地。
工程竣工后,B单位按期提交了工程竣工结算书。
问题:
1.E单位突然降价的投标做法是否违规?请说明理由。
2.请写出图1中排烟防火阀安装和排烟风管法兰连接的正确要求。
3.变配电室的金属梯架应至少设置多少个与接地保护导体的连接点?分别写出连接点的位置。
4.请计算说明风管制作安装工程的合同价款予以调整的理由,该合同价款调整金额是多少?如不考虑其他合同
价款的变化,请计算本工程竣工结算价款是多少?
第 20 页案例(二)
背景资料:
A公司中标一升压站安装工程项目,因项目地处偏远地区,升压站安装前需建设施工临时用电工程。A公司
将临时用电工程分包给B公司施工,临时用电工程内容:电力变压器(10/0.4kV)、配电箱安装,架空线路(电
杆、导线及附件)施工。
B公司与A公司签订安全生产责任书,明确各自安全责任,建立项目安全责任体系,并由项目副经理全面
领导负责安全生产,为安全生产第一责任人,并由项目工程师对本项目的安全生产负部分领导责任。
A公司要求尽快完成施工临时用电工程,B公司编制了施工临时用电工程作业进度计划(见表2),计划工
期30天,在审批时被监理公司否定,要求重新编制。B公司在工作持续时间不变的情况下,将导线架设调整至
电杆组立完成后进行,修改了作业进度计划。
表2施工临时用电工程作业进度计划表
电杆及附件安装(见图2)、导线架设后,在线路试验前,某档距内的一条架空导线因事故造成断线,B
公司用相同规则导线对断线进行了修复(有2个接头),修复后检查,接头处机械强度只有原导线的80%,接
触电阻为同长度导线电阻的1.5倍,被A公司要求返工,B公司对断线进行返工修复,施工临时用电工程验收
合格。
问题:
1.施工临时用电工程作业进度计划(表2)为什么被监理公司否定?修改后的作业进度计划工期需多少天?
2.B公司制定的安全生产责任体系中有哪些不妥?说明理由。
3.本工程的架空导线在断线后的返工修复应达到哪些技术要求?
4.说明图2中①、②部件的名称。有什么作用?
第 21 页案例(三)
背景资料:
A公司承接一地下停车库的机电安装工程,工程内容包括:给排水、建筑电气、消防工程等。经建设单位
同意,A公司将消防工程分包给了B公司,并对B公司在资质条件、人员配备方面进行了考核和管理,自动喷
水灭火系统中的直立式喷洒头运到施工现场,经外观检查后,立即与消防管道同时进行了安装,直立式喷洒头
安装见图3,施工过程中被监理工程师叫停,要求整改。
B公司整改后,对自动喷水灭火系统进行通水调试,调试项目包括水源测试、报警阀调试、联动试验,在
验收时被监理工程师要求补充调试项目。
该停车库项目在竣工验收合格12个月后才投入使用,投入使用12个月后,消防管道漏水,建设单位要求
A公司进行维修。
问题:
1.A公司对B公司进行考核和管理的内容还有哪些?
2.说明自动喷水灭火系统安装中被监理工程师要求整改的原因。
3.自动喷水灭火系统的调试还应补充哪些项目?
4.消防管道维修是否在保修期内?说明理由。维修费用应由谁承担?
第 22 页案例(四)
背景资料:
安装公司承接某工业厂房蒸汽系统安装,系统热源来自两台蒸汽锅炉,锅炉单台额定蒸发量12t/h,锅炉
出口蒸汽压力1.0Mpa,蒸汽温度195℃。蒸汽主管采用Φ219×6mm无缝钢管,安装高度H+3.2m,管道采用70mm
厚岩棉保温,蒸汽主管全部采用氩弧焊焊接。
安装公司进场后,编制了施工组织设计和施工方案。在蒸汽管道支、吊架安装(见图4)设计交底时,监
理工程师要求修改滑动支架高度、吊架的吊点安装位置。
锅炉到达现场后,安装公司、监理单位和设计单位共同进行了进场验收。锅炉厂家提供的随机文件包含:
锅炉图样(总图、安装图、主要受压部件图),锅炉质量证明书(产品合格证、金属材料证明、焊接质量证明
书及水压试验证明),锅炉安装和使用说明书,受压元件与原设计不符的变更资料。安装公司认为锅炉出厂资
料不齐全,要求锅炉生产厂家补充与安全有关的技术资料。
施工前,安装公司对全体作业人员进行了安全技术交底,交底内容:施工项目的作业特点和危险点,针对
危险点的具体预防措施,作业中应遵守的操作规程和注意事项。所有参加人员在交底书上签字,并将安全技术
交底记录整理归档为一式两份,分别有安全员、施工班组留存。
安装公司将蒸汽主管的焊接改为底层采用氩弧焊,面层采用电弧焊,经设计同意后立即进入施工,但被监
理工程师叫停,要求安装公司修改施工组织设计,并审批后方能施工。
问题:
1.图4中的滑动支架高度及吊点的安装位置应如何修改?
2.锅炉按出厂形式分为哪几类?锅炉生产厂家还应补充哪些与安全有关的技术资料?
3.安全技术交底还应补充哪些内容?安全技术交底记录整理归档有何不妥?
4.监理工程师要求修改施工组织设计是否合理?为什么?
第 23 页2021 年《机电工程管理与实务》第一批卷
(1) 一、单项选择题(共20题,每题1分,每题的备选项中,只有1个最符合题意。)
1.阀门与管道连接时,要求阀门在开启状态下安装的是( )方式连接。
A.法兰 B.沟槽
C.螺纹 D.焊接
2.下列设备中,不属于光热发电系统的是( )。
A.汇流箱 B.定日镜
C.集热器 D.热交换器
3.卧式不锈钢容器安装的说法中,正确的是( )。
A.设备筒体中心线为安装标高的基准
B.设备筒体两侧水平方位线为水平度检测基准
C.滑动端基础预埋板上表面低于基础抹面层上表面
D.试压水温宜设定为4℃
4.关于电磁流量计安装的说法,错误的是( )。
A.流量计外壳,被测流体和管道连接法兰之间应等电位接地连接
B.在上游直管段规定的最小长度范围内,不得设置其他取源部件
C.在水平管道上安装时,两个测量电极不应在管道的正上方和正下方位置
D.在垂直管道上安装时,被测流体的流向应自上而下
5.室内给水管道工程施工程序中、管道及器具安装的紧后工序是( )。
A.系统压力试验 B.管道支架安装
C.给水设备安装 D.防腐绝热施工
6.关于三相四孔插座接线的说法,正确的是( )。
A.保护接地导体(PE)应接在下孔
B.保护接地导体(PE)在插座间串联连接
C.同一场所的三相插座接线相序应一致
D相线利用插座本体的接线端子转接供电
7.关于风管系统安装要点的说法,错误的是( )。
A.风管穿越建筑物变形缝墙体时,应设置钢制装管套管
B.排烟风管法兰密封材料宜采用软聚氯乙烯板
C.风管消声器安装时应单独设置支吊架
D.风管安装就位的程序通常为先立管后水平管
8.回路总数为120的照明控制系统检测时,符合规范的最小抽检照路数为( )。
A.6 B.12
C.18 D.24
9.雨淋报警阀应安装在( )系统中。
A.水喷雾灭火 B.泡沫灭火
第 24 页C.自动喷水灭火 D.固定消防炮灭火
10.下列装置中,不属于电梯安全部件的是( )。
A.门锁装置 B.限速器
C.对重 D.缓冲器
11.在投标决策的后期阶段,主要研究商务报价策略和( )策略。
A.盈利水平分析
B.企业人员优势
C.风险因素分析
D.技术突出优势
12.临时用电工程中,配电系统设计内容不包括( )。
A.设计防雷装置
B.设计配电装置
C.设计配电线路
D.设计接地线路
13.现场组装的大型施工机械,使用前需组织验收,以验证组装质量和( )。
A.机械性能 B.操作性能
C.安全性能 D.维修性能
14.施工单位提出设计变更申请,负责审核变更技术是否可行、评估施工难易程度和对工期影响程度的人员是
( )。
A.施工单位总工程师 B总监理工程师
C.建设单位总工程师 D.造价工程师
15.项目部对劳务分包单位协调管理的重点是( )。
A.施工进度安排 B.质量安全制度制定
C.工程资料移交 D.作业计划的安排
16.工程计价依据不包括( )。
A.人工实物消耗量 B.项目建议书
C.工程进度款支付比例 D.设备运杂费
17.汽轮机与发电机的联轴器装配定心时,关于控制安装偏差的说法,错误的是( )。
A.调整两轴心径向位移时,发电机端应高于汽轮机端
B.调整两轴线倾斜时,上部间隙大于下部间隙
C.调整两端面间隙时选择较大值
D.应考虑补偿温度变化引起的偏差
18.在电力架空线路架设中,不需装设拉线的是( )。
A.跨越杆 B.转角杆
C.耐张杆 D.终端杆
19.关于水平管道采用绝热毡进行多层绝热施工的说法,正确的是( )。
A.同层不应错缝
第 25 页B.上下层应压缝
C.纵向接缝应布置在管道垂直中心线45°范围内
D.内层绝热层可不进行严缝处理
20.进行合同分析时,价格分析的重点内容包括合同价格、计价方法和( )。
A.工程范围 B.工期要求
C.合同变更 D.价格补偿条件
二、多项选择题(共10题,每题2分,每题的备选项中,有2个或者2个以上符合题意,至少有一个错项。
错选,本题不得分;少选,所选的每个选项得0.5分)
21.管道工程施工测量的准备工作包括( )。
A.熟悉设计图纸资料 B.勘察施工现场
C.绘制施测草图 D.编制测量报告
E.确定施测精度
22.关于卷扬机安装使用的说法,正确的有( )。
A.卷扬机应安装在桅杆长度的距离之内
B.绑缚卷扬机底座的固定绳索应从两侧引出
C.由卷筒到第一个导向滑车的水平直线距离应大于卷简长度的25倍
D.余留在卷筒上的钢丝绳最小为2圈
E.钢丝绳应顺序逐层紧缠在卷筒上,最外一层钢丝绳应低于卷筒两端凸缘一个绳径的高度
23.关于焊接工艺评定的说法,正确的有( )。
A.管道工艺评定的目的在于验证用此工艺能否得到具有合格力学性能的完好焊接接头
B.钢结构施工中,针对首次采用的焊接材料,施工单位应在施工前进行焊接工艺评定试验
C.焊接工艺评定可以委托其他单位进行
D.焊接工艺评定的试件可由外单位熟练焊工按照本单位拟定的评定规程完成试件焊接
E.当焊接方法的次要因素变更时,不需要重新评定
24.下列计量器具中,属于C类的有( )。
A.3m钢卷尺 B.500mm直角尺
C.千分表 D.150mm钢直尺
E.15mm游标塞尺
25.关于临时用电检查验收的说法,正确的有( )。
A.临时用电工程必须由电气技术员施工
B.临时用电工程安装完毕后,由质量部门组织检查验收
C.检查情况应做好记录,并要由相关人员签字确认
D.临时用电安全技术档案应由资料员建立与管理
E.临时用电工程应定期检查
26.压力管道的管道组成件包括( )。
A.法兰 B.密封件
C.管夹 D.节流装置
第 26 页E.吊杆
27.下列属于建筑安装分项工程划分依据的有( )。
A.主要工种 B施工工艺
C.工程量 D.设备类别
E.施工段
28.下列关于工业安装工程施工质量验收的说法,正确的有( )。
A.工业安装工程施工质量验收应在施工单位自行检验合格的基础上进行
B.分部工程的质量验收由建设单位项目负责人组织相关单位人员参加
C.隐蔽工程在隐藏前应经有关单位验收合格,并签署验收记录后方可继续施工
D.加固处理后能满足安全和使用要求的分项、分部工程可按技术处理方案和协商文件验收
E.分项工程质量验收时,所含检验批中有一项不合格则该分项工程为不合格
29.下列金属中,属于有色金属的有( )。
A.铱 B.钍
C.锰 D.镅
E.钠
30.泵的主要性能参数有( )。
A.功率 B级数
C.流量 D.扬程
E.效率
(2) 三、案例分析题(共4题,每题20分)
案例(一)
背景资料
某公司承接一项体育馆机电安装工程,建筑高度35m,屋面结构为复杂钢结构,其下方布置空调除湿、虹
吸雨等机电管线,安装高度18m~28m。混凝土预制看台板下方机电管线的吊架采用用焊接H型钢作作为转换支
架,规格为WH350*350。公司组建项目部,配备了项目部负责人、技术负责人和技术人员。其中现场施工管理
人员包括施工员、材料员、安全员、质量员和资料员。项目部将人员名单、数量和培训等情况上报,总包单位
审查后认为人员配备不能满足项目管理的需求,要求进行补充。
型钢转换支架制作过程中,监理工程师检查发现有H型钢存在拼接不符合安装要求的情况,详见图1,项
目部组织施工人员返工后合格。
体育馆除湿风管采用直径D800的镀锌圆形螺旋缝风管,为外购风管,标准节长度4m,总计140节。风管加
工前进行现场实测实量,成品直接运至现场,检验合格后随即安装。
为加快施工进度和降低成本,项目不进行了风管吊装重力计算和安装工艺研究,采取每3节风管在地面组
装并局部保温后整体吊装的施工方法,自行研制风管吊装卡具,用4组电动葫芦配合2台曲臂车完成风管的起
吊、支架固定和风管连接。根据需求限定7-8人配合操作,并购买了上述人员的意外伤害险,曲臂车操作人员
取得了高空作业操作证。除湿风管安装共节约成本约10万元。
项目部对空调机房安装质量进行检查,情况如下:风管安装顺直,支吊架制作采用机械加工方法;穿过机
房墙体部位风管的防护套管与保温层间有20mm的缝隙;防火阀距离墙体500mm;为确保调节阀手柄操作灵敏,
第 27 页调节阀体未进行保温;因空调机组即将单机试运行,项目部已将机组的过滤器安装完成。
【问题】
1.机电项目部现场施工管理人员应补充哪类人员?项目部主要人员还应补充哪类人员?207
2.请指出H形钢拼接有哪些做法不符合安装要求?正确做法是什么?
3.项目部安装除湿风管在哪些方面采取了降低成本的措施?
4.请指出本项目空调机房安装存在的问题有哪些?
第 28 页案例(二)
背景资料
A公司承接某油田设备安装工程,其中压缩厂房的工程内容包括:往复式天然气压缩机组安装、工艺管道
及20/5t桥式起重机安装。压缩机组大件重量见表2。
部件名称 主机 电机 最大检修部件
重量(t) 65.0 53 16.1(一级气缸)
A公司进场后组建了项目部,并按要求配备了专职安全生产管理人员,完成了施工组织设计及各施工方案
的编制,并对项目中涉及到的特种设备进行了识别。按《大件设备运输方案》,在厂房封闭前,用300t、75t
汽车吊将桥式起重机大梁、压缩机主机和电机等大件设备采用“空投”方式预存在起重机轨道及设备基础上,
待厂房封闭后再进行安装。
桥式起重机到货后,项目部及时进行吊装就位。项目部就压缩机进场及厂房封闭与建设单位进行沟通时被
告知:由于压缩机制造的原因,设备进场时间推后3个月,1个月内完成厂房封闭;要求A公司对原《大件设
备运输方案》进行修订。方案修订为利用倒链、拖排、滚杠配合完成设备的水平运输,再用自制吊装门架配合
卷扬机、滑轮组进行设备的垂直运输。桥式起重机在安装前已进行了施工告知,设备安装完成、自检及试运行
合格后,经建设单位和监理单位验收合格,安装及验收资料完整。施工人员在使用桥式起重机进行压缩机辅助
机设备吊装就位时,被市场监督管理部门特种设备安全监察人员责令停止使用,经整改后完成了压缩机辅助机
设备吊装就位工作。在压缩机负荷试运行中,压缩机的振动和温升超标,经拆检发现:3只一级排气阀损坏;
中体与气缸的3条连接螺栓断裂。相关方启动质量事故处理程序,立即报告并对事故现场进行保护。事故发生
后,经分析,因进气中富含的凝析油和水蒸气在压缩过程中析出造成液击所致。建设单位随后指令施工单位在
压缩机进气管路上加装凝析油捕集器和丙烷制冷干燥装置,问题得到解决。A公司项目经理安排合同管理人员
准备后续索赔工作。
【问题】
1. A公司项目部确定安全生产管理人员人数的依据是什么?编制的哪个方案需要组织专家论证,说明理由。
2. 桥式起重机被市场监督管理部门特种设备安全监察人员责令停止使用的原因是什么?应该怎样整改?
3. 负荷试运行应由哪个单位组织实施?根据本次质量事故处理程序,还需完成哪些过程?
4. 索赔成立的三个必要条件是什么?
第 29 页案例(三)
背景资料:
某安装公司承接一项公共建筑的电梯安装工程,工程有28层,28站曳引式电梯8台,工期为90天,开工
日期为3月18日,其中2台消防电梯需在4月30日前交付,在通过消防验收后,作为施工电梯使用。电梯井
道的脚手架工程、机房及厅门预留孔的安全防护设施由建筑工程公司实施,验收合格。安装公司项目部编制了
电梯施工方案,书面告知了工程所在地的特种设备安全监督管理部门。工程按期开工,电梯施工进度计划见表
3。
电梯安装采用流水搭接平行施工,电梯安装前,项目部对机房和井道进行交接检验,均符合电梯安装要求,
工程按施工进度计划实施,电梯验收合格,交付业主。
【问题】
1.电梯安装前,项目部在书面告知时应提交哪些材料?
2.厅门预留孔安全防护装置的设置有什么要求?
3.消防电梯从开工到验收合格用了多少天?电梯安装工期比合同工期提前了多少天?
4.电梯运行试验时,运行荷载和运行次数(时间)各有哪些规定?
第 30 页案例(四)
背景资料
某安装公司承接一项火力发电厂机电安装工程,工程内容包括:锅炉、汽轮发电机组、厂变配电站、化学
水系统安装等。安装公司项目部进入现场后,组织编工组织总设计,制定了施工进度计划。编制的施工方案有
锅炉钢架安装施工万案、锅炉受热面安装施工方案、机安装施工方案等。锅炉受热面安装施工方案中的施工程
序为:设备开箱检查、二次搬运、安装就位。
在各工程开工前,技术人员对施工作业人员就操作方法和要领、安全措施进行了施工方案技术交底。在锅
炉受热面安装时,由于锅炉受热面炉前水冷壁上段4片管排到货延期,导致炉前水冷壁安装进度滞后。为此项
目部及时调整锅炉受热面的组合安装顺序,修改完善锅炉受热面安装施工方案,并紧急协调15名施工人员支援
锅炉受热面的组合安装工作,对施工人员重新进行分工,明确施工任务和责任,保证了锅炉受热面按期完成。
安装公司项目部在汽轮机发电机组设备安装过程检查中发现垫铁组布置位置存在问题,布置如图4:
【问题】
1.施工方案技术交底还应包括哪些内容
2.锅炉受热面安装的一般程序是什么?
3.炉前水冷壁进度滞后时,采用了哪些加快施工进度的措施?施工进度计划调整的内容有哪些?
4.图4中垫铁布置位置存在什么问题?应如何改正?
第 31 页2021 年《机电工程管理与实务》第二批
一、单项选择题(共20题,每题1分,每题的备选项中,只有1个最符合题意。)
1.建设工程竣工验收时,审核竣工文件的单位是( )。
A.施工单位 B.监理单位
C.建设单位 D.设计单位
2.下列沟通协调内容中,属于外部沟通协调的是( )。
A.各专业管线的综合布置 B.重大设备安装方案的确定
C.施工工艺做法技术交底 D.施工使用的材料有序供应
3.建筑安装工程进度款支付的申请内容中不包括( )。
A.已支付的合同价款 B.本月完成的合同价款
C.已签订的预算价款 D.本月返还的预付价款
4.新建电气系统配电柜按什么原则逐级试通电( )。
A.先低压后高压,先干线后支线
B.先高压后低压,先干线后支线
C.先高压后低压,先支线后干线
D.先低压后高压,先支线后干线
5.下列不属于超声波物位计安装要求的是( )。
A.应安装进料口上方 B.传感器宜垂直于物料表面
C.在信号波束角内不应有遮挡物 D.物料的最高物位不应进入仪表的盲区
6.保温材料进场时应进行复验的性能不包括( )。
A.热阻 B.密度
C.吸水率 D.氧含量
7.对开式滑动轴承安装不包括什么( )。
A.清洗 B.检查
C.刮研 D.胀套
8.自动喷水灭火系统的闭式喷头应在安装前应进行的试验是( )。
A.密封性能试验 B.强度性能试验
C.喷洒性能试验 D.耐热性能试验
9.涂料进场验收时,供料方提供的产品质量证明文件不包括( )。
A.材料检测报告 B.产品检测方法
C.涂装工艺要求 D.技术鉴定文件
10.下列社会资本投资的公用设施项目中必须招标的是( )。
A.单项施工合同估算价900万元的城市轨道交通工程
B.合同估算价100万元的公路项目重要材料采购服务
C.合同估算价80万元的水利工程设计服务
D.合同估算价50万元的电力工程勘察服务
第 32 页11.液压电梯系统不包括( )。
A.曳引系统 B.泵站系统
C.导向系统 D.电气控制系统
12.关于管道安装后需要静电接地的说法正确的是( )。
A.每对法兰必须设置导线跨接
B.静电线应采用螺栓连接
C.跨接引线与不锈钢管道直连
D.静电接地安装后应进行测试
13.锅炉受热面组件采用直立式组合的优点( )。
A.组合场面积大 B.便于组件吊装
C.钢材耗用量小 D.安全状况较好
14.下列工序中不属于工业钢结构一般安裝程序的是( )。
A.部件加工 B.构件检查
C.基础复查 D.钢柱安装
15.下列条件中不属于机电工程索赔成立的前提条件是( )。
A.已造成承包商工程项目成本额外支出
B.承包商按规定时限提交索赔意向和报告
C.承包商履约过程中发现合同的管理漏洞
D.造成工期损失的原因不是承包商的责任
16.下列参数中不属于会议灯光系统要求检测的是( )。
A.照度 B.色温
C.光源 D.显色指数
17.关于三相四孔插座接线的说法,正确的是( )。
A.保护接地导体(PE)应接在下孔
B.保护接地导体(PE)在插座间串联连接
C.同一场所的三相插座接线相序应一致
D.相线利用插座本体的接线端子转接供电
18.下列情况中,不需要修改或补充施工组织设计的是( )。
A.工程设计有重大变更
B.各项管理目标有重大变化
C.施工班组有重大调整
D.主要施工方法有重大调整
19.施工机具按类型和性能参数的选择原则不包括( )。
A.满足工程需要 B.保证质量要求
C.施工方案需要 D.装备规划要求
20.室外排水管道施工程序中,防腐隔热的紧前工序是( )。
A.系统清洗 B.系统通水试验
第 33 页C.管道安装 D.系统闭水试验
二、多项选择题(共10小题,每题2分,每题的备选项中有2个或2个以上符合题意,至少有1个错项。错
选,本题不得分;少选,所选的每个选项得0.5分)
21.企业申请新装用电时,应向供电部门提供的资料包括( )。
A.用电负荷 B.用电性质
C.用电设备 D.用电规划
E.用电方法
22.关于声级计的使用要求,正确的有( )。
A.选用的量程和精度应满足噪声检测要求
B.送所属企业的计量管理部门校准成校验
C.定期送法定或授权的计量检定机构检定
D.经验货和验证合格后即可发放使用测量
E.必须具有计量检定证书或计量检定标记
23.关于压力容器许可制度的说法,正确的有( )。
A.固定式压力容器不单独许可 B.各类气瓶安装无需许可
C.压力容器改造需单独许可 D.压力容器重大修理需单独许可
E.A1级可覆盖A2级、D级
24.关于工业安装工程质量验收的说法,正确的有( )。
A.质量检验数量应符合验收标准
B.隐蔽工程应在隐蔽前验收合格
C.单位工程的验收由监理单位组织
D.质量验收前施工单位应自检合格
E.分包工程的质量验收由分包单位申报
25.下列建筑安装工程检验批的质量验收项目中,属于主控项目的是( )。
A.母线槽的绝缘电阻值 B.卫生器具安装的水平度
C.空调水管的支架间距 D.金属风管的严密性检验
E.风机盘管排水管坡度
26.下列材料中,不属于有机绝缘材料的有( )。
A.云母 B.石棉
C.硫黄 D.橡胶
E.矿物油
27.动力式压缩机按结构形式和工作原理可分为( )。
A.轴流式压缩机 B.容积式压缩机
C.离心式压缩机 D.往复式压缩机
E.混流式压缩机
28.管道工程施工测量的准备工作应包括( )。
A.勘察施工现场 B.绘制施测草图
第 34 页C.确定施测精度 D.设置沉降观测点
E.测设施工控制桩
29.关于起重卸扣的使用要求,正确的有( )。
A.按额定负荷标记选用 B.无标记的不得使用
C.可用焊接的方法修补 D.永久变形后应报废
E.只应承受纵向的拉力
30.关于焊接操作要要求的说法,正确的有( )。
A.定位焊缝不得熔入正式焊缝 B.不得在焊接坡口内试验电流
C.盖面焊道不得锤击清除应力 D.焊机电流表未校验不得使用
E.焊接中断时应控制冷却速度
三、案例分析题(共4题,每题20分)
案例(一)
背景资料
某市财政拨款建设一综合性三甲医院,其中通风空调工程采用电子方式公开招标。外省施工单位在电子招
标投标交易平台注册登记,但下载招标文件时,被告知外省施工单位需提前报名、审核通过后方可参与投标。
最终该施工单位中标,签订了施工承包合同,采用固定总价合同,签约合同价3000万元(含暂列金额100
万元)。合同约定:工程的主要设备由建设单位限定品牌,施工单位组织采购,预付款20%;工程价款结算总
额的3%作为质量保修金。
500台同厂家的风机盘管机组进入施工现场后,按不考虑产品节能认证等情况,施工单位抽取了一定数量
的风机盘管机组进行了节能复验,复验的性能参数包括机组的供冷量、供热量和水阻力等。排烟风机进场报验
后,安装就位于屋顶的混凝土基础上,风机与基础之间安装橡胶减振垫,设备与排烟风管之间采用长度200mm
的普通帆布短管连接(见图1)。监理单位在验收过程中,发现排烟风机的上述做法不合格,要求施工单位整
改。工程竣工结算时,经审核预付款已经全部抵扣完成,设计变更增加费用80万元,暂列金额无其它使用。
1.要求外省施工单位需提前审核通过后方可参与投标是否合理?说明理由。
2.风机盘管机组的现场节能复验应在什么时点进行?还应复验哪些性能参数?复验数量最少选取多少台?
3.指出图1屋顶排烟风机安装不合格项,应符合改正?
4.计算本工程质量保修金的金额,本工程进度价款的结算方式有哪几种方式。
第 35 页案例(二)
背景资料
某施工单位承包新建风电项目的35KV升压站和35KV架空线路。根据线路设计,架空线路需跨越铁路,升
压站内设置一台35KV的油浸式变压器。施工项目部及生活营地设置在某行政村旁,项目部进场后,未经铁路部
门许可,占用铁路用地存放施工设备,受到铁路部门处罚,停工处理。造成了工期延误。
设计交底后,项目部依据批准的施工组织设计和施工方案,逐级进行了交底。但在变压器管母线安装时,
发现母线出线柜出口与变压器接口不在同一直线上,导致母线无法安装。经核实,是因变压器基础位置与站内
道路冲突,土建设计师已对变压器基础进行了位置变更,但电气设计师未及时跟进电气图纸修改,管母线仍按
照原设计图供货,经协调,管母线返厂加工处理,为保证合同工期,项目部组织人员连夜加班进行管母钱安装,
采用大型照明灯,增配电焊机、切割机等机具,期间因扰民被投诉,项目部整改后完成施工,但造成了工期延
误。
升压站安装完成后,进行了变压器交接试前,试验内容见表2,监理认为试验内容不全,项目部补充了交
接试验项目,通过验收。表2变压器交接试验内容
序号 试验内容 试验部位
1 吸收比 绕组
2 变比测试 绕组
3 组别测试 绕组
4 绝缘测试 绕组、铁芯及夹件
5 介质损耗因数 绕组连同套管
6 非纯瓷套管 套管
1.项目部在设置生活营地时需要与哪些部门沟通协调?
2.在降低噪声和控制光污染方面项目部应采取哪些措施?
3.变压器交接试验还应补充哪些项目?
4.造成本工程工期延误的原因有哪些?
第 36 页案例(三)
背景资料
某安装公司中标一项机电工程项目,承包内容有工艺设备及管道工程,暖通工程、电气工程和给排水工程、
安装公司项目部进场后,进行了成本分析,并将计划成本向施工人员进行交底,依据施工总进度计划,组织施
工,合理安排人员,材料,机械等,使工程按合同要求进行在工艺设备运输及吊装前,施工员向施工班组进行
技术交底,交底内容包括施工时间、工艺设备安装位置、安装质量标准,质量通病及预防办法等。在设备机房
施工期间,现场监理工程师发现某工艺管道取源部件的安装位置如图3所示,认为该安装位置不符合规范要求,
要求项目部整改。施工期间,露天水平管道绝热施工验收合格后,进行金属薄板保护层施工时,施工人员未严
格按照技术交底文件施工,水平管道纵向接缝不符合规范规定,被责令改正。
序号 分部工程名称 实际发生成本 成本降低率(%)
1 暖通工程 450 10
2 电气工程 345 -15
3 给排水工程 300 25
4 工艺设备及管道工程 597 0.5
1.工艺设备施工技术交底中,还应增加哪些施工质量要求?
2.图3中气体管道压力表与温度表取源部件位置是否正确?说明理由,蒸汽管道的压力表取压点安装方位有何
要求?
3.管道绝热按用途可分为哪几种类型?水平管道金属保护层的纵向接缝应如何搭接?
4.列式计算本工程的计划成本及项目总成本降低率。
第 37 页案例(四)
背景资料
某安装公司总承包某项目气体处理装置工程,业主已将其划分为一个单位工程,包括土建工程、设备工程、
管道工程等分部工程。其核心设备的气体压缩机为分体供货现场安装,气体处理装置厂房为钢结构,厂房内安
装2台额定吊装重量为30/5t桥式起重机。安装公司编制了压缩机吊装专项施工方案,计划在厂房封闭和桥式
起重机安装完成后,进行气体压缩机的吊装;自重30t以上的压缩机部件采取两台桥式起重机抬吊工艺,其余
部件采用单台桥式起重机吊装。
安装公司组织了吊装专项施工方案的专家论证,专家组要求完善方案审核、审查及签字手续后,进行了方
案论证。专项施工方案审批通过后,安装公司对施工人员进行方案交底,在压缩机底座吊装固定后,进行压缩
机部件的组装调整,重点是压缩机轴瓦、轴承等运动部件的间隙进行调整和压紧调整等,保证了压缩机安装质
量。在压缩机试运行阶段,安装公司向监理提交了单机试运行申请,监理工程师经查验后,提出压缩机还不具
备单机试运行条件,因安装公司除润滑油系统循环清洗合格外,还有其他设备、系统均未进行调试。安装公司
完成调试后,压缩机单机试运行验收合格。
问题:
1.气体处理装置工程还有哪些分部工程?
2.分别写出气体压缩机吊装专项施工方案的审核及审查人员。方案实施的现场监督应是哪个人员?
3.依据解体设备安装一般程序,压缩机固定后在试运转前有哪些工序?压缩机的装配精度包括哪些方面?
4.压缩机单机试运行前还应完成哪些设备及系统的调试?
第 38 页◆◇◆◇◆答案解析◆◇◆◇◆
2023年《机电工程管理与实务》真题(2天3科)
一、单项选择题(共60题,每题1分。每题的备选项中,只有1个最符合题意)
1.【答案】A
【解析】选项A正确,接通二次回路电源之前,应再次测定二次回路的绝缘电阻和直流电阻,确保无接地或短
路存在,核对操作和合闸回路的熔断器和熔丝是否符合设计规定。
选项B错误,应将需检验回路与已运行回路以及暂不检验的回路之间的连线断开,以免引起误动作。暂不检验
的二次回路熔断器应全部取下。
选项C错误,一次回路经过绝缘电阻测定和耐压试验,绝缘电阻值均符合规定。二次回路中弱电回路的绝缘电
阻测定和耐压试验按制造厂的规定进行。
选项D错误,进行二次回路动作检查时,不应使其相应的一次回路(如母线、断路器、隔离开关等)带有运行电
压。
【考点来源】第一章第三节第二目电气安装工程施工技术
2.【答案】B
【解析】设备零部件装配主要程序:
①由小到大、从简单到复杂进行组合件装配。
②按照先零件、再组件、到部件的顺序进行装配。
③先主机后辅机,由部件进行总装配。故选B。
【考点来源】第一章第三节第一目机械设备安装工程施工技术
3.【答案】C
【解析】光热发电设备包括集热器设备、热交换器、汽轮发电机等设备,其中槽式光热发电的集热器由集热器
支架(驱动塔架、支架)、集热器(驱动轴、悬臂、反射镜、集热管、集热管支架、管道支架等)及集热器附
件等组成;
塔式光热发电的集热设备由定日镜、吸热器钢架和吸热器设备等组成。
选项A属于光伏发电设备的组成部分;
选项BD属于风力发电设备的组成部分。
故选C
【考点来源】第一章第三节第四目动力和发电设备安装技术
4.【答案】A
【解析】
选项B错误,蒸汽管道吹扫前,管道系统的绝热工程应已完成。
选项C错误,润滑、密封、控制系统的油管道,应在机械设备及管道酸洗合格后,系统试运转前进行油冲洗。
不锈钢油系统管道宜采用蒸汽吹净后进行油清洗。
选项D错误,空气吹扫宜利用生产装置的大型空压机或大型储气罐进行间断性吹扫。吹扫压力不得大于系统容
器和管道的设计压力,吹扫流速不宜小于20m/s。
第 39 页故选A。
【考点来源】第一章第三节第三目管道工程施工技术
5.【解析】B
【解析】选项B正确,正装法会有大量的高空作业。
选项AC错误,气压顶升法属于倒装法,倒装法基本是在地面上进行作业,避免了高空作业,既保证了安全生产,
又有利于提高质量和工效,目前在储罐施工中被广泛采用。
选项D错误,水浮法是利用水的浮力和浮船罐顶的构造特点来达到储罐组装的一种方法,是正装法的一种,但
施工是在船上施工,没有高空作业。
故选B。
【考点来源】第一章第三节第五目静置设备及金属结构的制作与安装技术
6.【答案】B
【解析】选项AC错误,电磁流量计应安装在流量调节阀的上游,流量计上游应有10倍管径长度的直管段,下
游段应有4~5倍管径长度的直管段。选项B正确、选项D错误,在垂直的管道上安装时,被测流体的流向应自
下而上,在水平的管道上安装时,两个测量电极不应在管道的正上方和正下方位置。故选B。
【考点来源】第一章第三节第六目自动化仪表工程安装技术
7.【答案】C
【解析】涂料进场时,供料方除提供产品质量证明文件外,还应提供涂装的基体表面处理和施工工艺等要求。
产品质量证明文件应包括产品质量合格证、质量技术指标及检测方法、材料检测报告或技术鉴定文件。
故选C。
【考点来源】第一章第三节第七目防腐蚀与绝热工程施工技术
8.【答案】D
【解析】敞口水箱安装前应做满水试验,静置24h观察,应不渗不漏;
密闭水箱(罐)安装前应以工作压力的1.5倍做水压试验,试验压力下10min应压力不降、不渗不漏。
故选D。
【考点来源】第一章第四节第一目建筑管道工程施工技术
9.【答案】B
【解析】选项AC错误,母线槽水平安装时,圆钢吊架直径不得小于8mm,吊架间距不应大于2m。每节母线槽的
支架不应少于1个,转弯处应增设支架加强。垂直安装时应设置弹簧支架。选项D错误,母线槽安装完毕后,
应对穿越防火墙和楼板的孔洞进行防火封堵。故选B。
【考点来源】第一章第四节第二目建筑电气工程施工技术
10.【答案】C
【解析】制冷剂管道系统安装完毕,外观检查合格后,应进行吹污、气密性和抽真空试验。故选C。
【考点来源】第一章第四节第三目通风与空调工程施工技术
11.【答案】C
【解析】照明控制系统调试检测按照明回路总数的10%抽检,数量不应少于10路,总数少于10路时应全部检
测。不同区域的照明设备分别进行开、关控制。故选C。
【考点来源】第一章第四节第四目建筑智能化工程施工技术
第 40 页12.【答案】A
【解析】气体灭火系统的调试项目应包括模拟启动试验、模拟喷气试验和模拟切换操作试验。故选A。
【考点来源】第一章第四节第五目消防工程施工技术
13.【答案】D
【解析】自动扶梯的主要参数:
①提升高度H;
②倾斜角度α;
③额定速度v;
④梯级宽度(梯级名义宽度)Z;
⑤理论输送能力C。
故选D。
【考点来源】第一章第四节第六目电梯工程施工技术
14.【答案】D
【解析】对拟分包的专业承包公司的考察,重点是资质、价格、技术及业绩等。故选D。
【考点来源】第二章第二目机电工程施工合同管理
15.【答案】B
【解析】选项A错误,总承包方对分包方及分包工程施工,应从施工准备、进场施工、工序交验、竣工验收、
工程保修以及技术、质量、安全、环保、进度、工程款支付、工程资料等进行全过程的管理。
选项C错误,若因分包方责任造成重大质量事故或安全事故,或因违章造成重大不良后果的,总承包方可征得
发包方同意后,按合同约定建议终止分包合同,并按合同追究其责任。
选项D错误,分包工程竣工验收后,总承包方应组织有关部门对分包工程和分包单位进行综合评价。故选B。
【考点来源】第二章第二目机电工程施工合同管理
16.【答案】A
【解析】现场管理人员及施工作业人员的行为管理:
①进入现场必须穿工作服,并按规定佩戴各类安全防护用品;
②出入现场必须走安全通道;
③严禁工作时戏耍打闹;
④严禁酒后作业;
⑤严禁在非吸烟区吸烟;
⑥禁止其他一切不文明行为。
选项BCD属于施工现场通道及安全防护措施。故选A。
【考点来源】第二章第八目机电工程施工安全管理
17.【解析】D
【解析】成本控制的依据:
①合同文件;
②成本计划;
③进度报告;
第 41 页④工程变更与索赔资料;
⑤各种资源的市场信息。
故选D。
【考点来源】第二章第十目机电工程施工成本管理
18.【答案】B
【解析】起重机动载试运转
1)各机构的动载试运转应分别进行;
2)各机构的动载试运转应在全行程上进行;
试验荷载应为额定起重量的1.1倍;
累计起动及运行时间,电动的起重机不应少于1h,手动的起重机不应少于10min;
各机构的动作应灵敏、平稳、可靠,安全保护、联锁装置和限位开关的动作应灵敏、准确、可靠。故选B。
【考点来源】第二章第十一目机电工程项目试运行管理
19.【答案】C
【解析】发包人在付款期满后的7天内仍未支付进度款的,承包人可在付款期满的第8天起暂停施工。发包人
应承担由此增加的费用和延误的工期,向承包人支付合理利润,并承担违约责任。本题中3月5日为进度款支
付的最后一天,所以承包人有权暂停施工的开始日期是3月13日。故选C。
【考点来源】第二章第十二目机电工程施工结算与竣工验收
20.【答案】A
【解析】选项B错误,工程项目即将竣工验收时,项目部应针对项目的特点及合同的要求,编制具体工程回访
计划。
选项C错误,工程回访时间一般在保修期内进行,可分阶段进行,也可根据需要随时进行回访。
选项D错误,回访中发现的施工质量缺陷,如在保修期内,要采取措施,迅速处理;如已超过保修期,要协商
处理。
故选A。
【考点来源】第二章第十三目机电工程保修与回访
二、多项选择题(共20题,每题2分,每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错
选,本题不得分;少选,所选的每个选项得0.5分)
21.【答案】ACE
【解析】电动机按结构及工作原理分为同步电动机、异步电动机、直流电动机。
电动机按转子的结构分有鼠笼式感应电动机、绕线式感应电动机。
选项BD属于电动机按转子的结构分类类型。故选ACE。
【考点来源】第一章第一节第二目机电工程常用工程设备
22.【答案】ABDE
【解析】桅杆起重机由桅杆本体、动力-起升系统、稳定系统组成。动力-起升系统主要由卷扬机、钢丝绳(跑
绳)、起重滑车组、导向滑车等组成。
选项C错误,稳定系统主要包括缆风绳、地锚等。故选ABDE。
【考点来源】第一章第二节第二目机电工程起重技术
第 42 页23.【答案】ABDE
【解析】单体设备基础的测量:
①基础划线及高程测量;
②中心标板和基准点的埋设。
故选ABDE。
【考点来源】第一章第二节第一目机电工程测量技术
24.【答案】BDE
【解析】在机电工程中,常用的绝热材料种类很多,有膨胀珍珠岩类、离心玻璃棉类、超细玻璃棉类、微孔硅
酸壳、矿棉类、岩棉类、泡沫塑料类等,常用于保温、保冷的各类容器、管道、通风空调管道等绝热工程。
故选BDE。
【考点来源】第一章第一节第一目机电工程常用材料
25.【答案】ABD
【解析】焊接施工检查记录至少应包括焊工资格认可记录、焊接检查记录、焊缝返修检查记录。故选ABD。
【考点来源】第一章第二节第三目机电工程焊接技术
26.【答案】AC
【解析】列入《中华人民共和国强制检定的工作计量器具目录》的在施工中的工作计量器具。如用于安全防护
的压力表、电能表(单相、三相)、测量互感器(电压互感器、电流互感器)、绝缘电阻测量仪、接地电阻测
量仪、声级计等。
故选AC。
【考点来源】第三章第一节第一目计量的相关规定
27.【答案】ACD
【解析】选项B错误,临时用电工程安装完毕后,由安全部门组织检查验收。
选项E错误,临时用电安全技术档案应由主管现场的电气技术人员建立与管理。
故选ACD。
【考点来源】第三章第一节第二目建设用电及施工的相关规定
28.【解析】ABCE
【解析】锅炉、气瓶、氧舱、客运索道、大型游乐设施的设计文件,应当经负责特种设备安全监督管理的部门
核准的检验机构鉴定,方可用于制造。
故选ABCE。
【考点来源】第三章第一节第三目特种设备的相关规定
29.【答案】BDE
【解析】钢结构安装工程可按变形缝、施工段或空间刚度单元等划分成一个或若干个检验批,多层及高层可按
楼层或施工段等划分一个或若干个检验批,压型金属板的制作和安装可按变形缝、楼层、施工段或屋面、墙面、
楼面划分为一个或若干个检验批。选项AC属于分项工程划分依据。
故选BDE。
【考点来源】第三章第二节第一目工业安装工程施工质量验收统一要求
30.【答案】ABCE
第 43 页【解析】主控项目是保证工程安全和使用功能的重要检验项目,是对安全、卫生、环境保护和公共利益起决定
性作用的检验项目,是确定该检验批主要性能的项目,因此必须全部符合有关专业工程验收规范的规定。一般
项目是除主控项目以外的检验项目,可以允许有偏差的项目。
例如,管道的压力试验、风管系统的严密性检验、电气的绝缘与接地测试等均是主控项目。
选项D属于一般项目。故选ABCE。
【考点来源】第三章第二节第二目建筑安装工程施工质量验收统一要求
三、案例分析与实操题
案例(一)
1.【答案】(1)塑料管及复合管的热水供暖系统,应以系统顶点工作压力加0.2MPa做水压试验,同时在系统
顶点的试验压力不小于0.4MPa。
所以本工程供暖管道的水压试验压力是:0.35+0.2=0.55(MPa)。
(2)水压试验合格标准的判定标准是:铝塑复合管在系统试验压力下10min内压力降不大于0.02MPa,然后降
至工作压力后检查,压力应不降,不渗不漏。
【考点来源】第一章第四节第一目建筑管道工程施工技术
2.【答案】根据公式:
成本降低率=(计划成本-实际成本)/计划成本;
计划成本=实际成本/(1-成本降低率);
成本降低额=计划成本-实际成本。
则本工程的计划成本为:513/(1-5%)=540(万元);
成本降低额为:540-513=27(万元)。
【考点来源】第二章第十目机电工程施工成本管理
3.【答案】可能导致部分散热器温度偏低的情况:
①散热器进场时未对其单位散热量性能进行复验,单位散热量不达标可能会导致散热器温度偏低。
②图中散热器支管坡度只有0.003,规范规定的散热器支管的坡度应为1%即0.01,散热器支管坡度太小可能
会导致散热器温度偏低。
【考点来源】第一章第四节第一目建筑管道工程施工技术
4.【答案】供暖系统维修费用应由施工单位承担。
理由:供热系统的保修期为2个供暖期,2022年12月还在保修期内,且质量问题确实是由于施工单位施工质
量不良造成的,施工单位应负责修理并承担修理费用。
【考点来源】第二章第十三目机电工程保修与回访
第 44 页案例(二)
1.【答案】(1)圆钢跨接地线直径最小为6mm。
(2)圆钢跨接地线搭接长度应为圆钢直径的6倍,所以其最小搭接长度L:6×6=36(mm)。
【考点来源】第一章第四节第二目建筑电气工程施工技术
2.【答案】(1)导管接头隐蔽验收时检查数量应按每个检验批的导管连接头总数抽查10%,且不得少于1处。
(2)电线回路绝缘电阻值不应小于0.5MΩ。
【考点来源】第一章第四节第二目建筑电气工程施工技术
3.【答案】对交接现场环境的要求有:
①“三查四定”(三查:查设计漏项、未完工程、工程质量隐患;四定:对查出的问题定任务、定人员、定时
间、定措施)的问题整改消缺完毕,遗留尾项已处理完。
②影响投料的设计变更项目已施工完。
③现场清洁,施工用临时设施已全部拆除,无杂物,无障碍。
【考点来源】第二章第十一目机电工程项目试运行管理
4.【答案】施工单位在施工过程中形成的文件,包括:
施工管理文件、施工技术文件、施工进度及造价文件、施工物资文件、施工记录、施工试验记录及检测报告、
施工质量验收记录、竣工验收文件。
【考点来源】第二章第十二目机电工程施工结算与竣工验收
案例(三)
1.【答案】储气罐属于特种设备,属于压力容器。
注意:公称直径小于150mm,且其最高工作压力小于1.6MPa(表压),输送无毒、不可燃、无腐蚀性气体的管
道和设备本体所属管道不属于压力管道。
【考点来源】第三章第一节第三目特种设备的相关规定
2.【答案】可以以管道试验压力进行系统水压试验。
理由:承受内压的地上钢管道及有色金属管道试验压力应为设计压力的1.5倍。则管道试验压力为:0.7×
1.5=1.05(MPa)<1.25MPa。当管道与设备作为一个系统进行试验,管道的试验压力等于或小于设备的试验压
力时,应按管道的试验压力进行试验。
【考点来源】第一章第三节第三目管道工程施工技术
3.【答案】材料管理方面:
①空压管道应采用光谱分析或其他方法对材质进行复查,并做好标识。
②空压管道在运输和储存期间不得与碳素钢、低合金钢直接接触。
管道加工方面:空压管道采用焊接前管道切割及坡口加工时,不锈钢管道应使用专用工具进行,不可与碳钢管
加工工具混用;不锈钢管道吊装时,应使用尼龙吊装带,禁止用钢丝绳直接吊装不锈钢管段。
冷却管为镀锌钢管焊接,焊接后对打磨掉的镀锌层再次镀锌或防腐。
【考点来源】第一章第三节第三目管道工程施工技术
4.【答案】(1)单机试运行是由安装公司组织。
(2)单机试运行的工作内容:
负责编制完成试运行方案,并报建设单位、监理审批;
第 45 页组织实施试运行操作,做好测试、记录并进行单机试运行验收。
【考点来源】第二章第十一目机电工程项目试运行管理
案例(四)
1.【答案】E公司具有安装资格。
理由:任一级别安装资格的锅炉安装单位或压力管道安装单位均可进行压力容器安装。
【考点来源】第三章第一节第三目特种设备的相关规定
2.【答案】洗涤塔吊装方案和1250t履带式起重机现场组装方案需要组织专家论证。
理由:机电工程中采用非常规起重设备、方法,且单件起吊重量在100kN及以上的起重吊装工程;起重量300kN
及以上的起重机械安装工程属于超过一定规模的危险性较大的分部分项工程,需要进行专家论证。结合资料,
洗涤塔上塔重量220t,吊装采用两台起重机进行,且主机为1250t履带式起重机,起重机现场组装,属于超过
一定规模危险性较大的分部分项工程,所以需要进行专家论证。
【考点来源】第一章第二节第二目机电工程起重技术
【考点来源】第二章第三目机电工程施工组织设计
3.【答案】(1)1:吊耳;2:钢丝绳(吊索);3:平衡梁;
(2)起重机吊装的最小起升高度:
12000+24000-6000+54000+500+500=85000(mm)。
注意:需要加上500mm的凌空高度。
【考点来源】第一章第二节第二目机电工程起重技术
4.【答案】基础检查验收的内容还有:
①设备基础位置、标高、几何尺寸检查验收;
②设备基础外观质量检查验收;
③预埋地脚螺栓标高及露出基础长度检查验收;
④设备基础常见质量通病。
【考点来源】第一章第三节第一目机械设备安装工程施工技术
第 46 页2023年《机电工程管理与实务》真题(1天3科)
一、单项选择题(共60题,每题1分。每题的备选项中,只有1个最符合题意)
1.【答案】B
【解析】过盈配合件的装配方法,一般采用压入装配、低温冷装配和加热装配法,而在安装现场,主要采用加
热装配法。
ACD是有预紧力要求的螺纹连接常用紧固方法:定力矩法、测量伸长法、液压拉伸法、加热伸长法。
【考点来源】第一章第三节第一目机械设备安装工程施工技术
2.【答案】A
【解析】真空断路器的交接试验内容:测量绝缘电阻,测量每相导电回路电阻,交流耐压试验,测量断路器的
分合闸时间,测量断路器的分合闸同期性,测量断路器合闸时触头弹跳时间,测量断路器的分合闸线圈绝缘电
阻及直流电阻,测量断路器操动机构试验。
A属于电力变压器的交接试验内容。
【考点来源】第一章第三节第二目电气安装工程施工技术
3.【答案】D
【解析】A选项错误,压力试验前进行热处理;
B选项错误,脆性材料严禁使用气体进行试验,压力试验温度严禁接近金属材料的脆性转变温度。
C选项错误,试验过程发现泄漏时,不得带压处理。
【考点来源】第一章第三节第三目管道工程施工技术
4.【答案】A
【解析】汽轮机主要由汽轮机本体设备、蒸汽系统设备、凝结水系统设备、给水系统设备和其他辅助设备组成。
BCD均属于锅炉。
【考点来源】第一章第三节第四目动力和发电设备安装技术
5.【答案】B
【解析】(1)设备两侧水平方位线作为安装标高和水平度测量的基准。
(2)卧式设备滑动端基础预埋板的上表面应光滑平整,不得有挂渣、飞溅物。混凝土基础抹面不得高出预埋板
的上表面。检验方法:用水准仪、水平尺现场测量。
【考点来源】第一章第三节第五目静置设备及金属结构的制作与安装技术
6.【答案】D
【解析】A选项错误,质量流量计应安装于被测流体完全充满的水平管道上。测量气体时,箱体管应置于管道
上方;
B选项错误,测量液体时,箱体管应置于管道下方;
C选项错误,在垂直管道中的流体流向应自下而上。
故选D。
【考点来源】第一章第三节第六目自动化仪表工程安装技术
7.【答案】C
【解析】一般要求
第 47 页(1)室外施工不宜在雨雪天或阳光暴晒中进行。施工时的环境温度应符合设计文件和产品说明书的规定。
(2)防潮层外不得设置钢丝、钢带等硬质捆扎件。
(3)设备筒体、管道上的防潮层应连续施工,不得有断开或断层等现象。防潮层封口处应封闭。
故ABD错误,C选项正确,
【考点来源】第一章第三节第七目防腐蚀与绝热工程施工技术
8.【答案】B
【解析】敞口水箱安装前应做满水试验,静置24h观察,应不渗不漏;密闭水箱(罐)安装前应以工作压力的
1.5倍做水压试验,试验压力下l0min应压力不降、不渗不漏。
故ACD错误,B选项正确。
【考点来源】第一章第四节第一目建筑管道工程施工技术
9.【答案】D
【解析】照明配电箱内每一单相分支回路的电流不宜超过16A,灯具数量不宜超过25个。大型建筑组合灯具每
一单相回路电流不宜超过25A,光源数量不宜超过60个(当采用LED光源时除外)。
故ABC错误,D选项正确。
【考点来源】第一章第四节第二目建筑电气工程施工技术
10.【答案】B
【解析】B选项正确,消声器、静压箱安装时,应单独设置支吊架,固定牢固。
AC选项作物,边长大于1250mm的弯头和三通设置独立支吊架。
D选项错误,送风口不能设置支吊架。
【考点来源】第一章第四节第三目通风与空调工程施工技术
11.【答案】D
【解析】给水和中水监控系统应全部检测;排水监控系统应抽检50%,且不得少于5套,总数少于5套时应全
部检测。故ABC错误,D选项正确。
【考点来源】第一章第四节第四目建筑智能化工程施工技术
12.【答案】D
【解析】选项ABC均与水会发生剧烈的化学反应,不能用消火栓灭火。
纤维则不与水反应。故ABC错误,D选项正确。
【考点来源】第一章第四节第五目消防工程施工技术
13.【答案】A
【解析】设备技术资料必须提供梯级或踏板的型式试验报告复印件,对公共交通型自动扶梯、自动人行道应有
扶手带(胶带)的断裂强度证书复印件。
故BCD错误,D选项正确。
【考点来源】第一章第四节第六目电梯工程施工技术
14.【答案】A
【解析】A选项错误,应考虑工程所在地的资源信息价格,故选A。
对招标的机电工程应认真调研的重点包括:
1)工程所在地的地方法律法规及特殊政策;
第 48 页2)工程所在地的资源情况,包括劳动力资源、材料设备供应情况(含价格)、当地市场的设备租赁情况(货源
及价格)、当地的施工条件等;
3)工程投资方的资金落实情况以及对工程项目如工期、质量、成本等的关注重点;
4)工程竞争对手的状况,尤其是经验、业绩、技术水平、当地的资源等;
5)招标工程的特点、难点、社会影响力以及参与各方情况;
6)对拟分包的专业承包公司的考察,重点是资质、价格、技术及业绩等;
7)参加现场踏勘与标前会议交底和答疑。
【考点来源】第二章第一目机电工程施工招标投标管理
15.【答案】C
【解析】C选项正确,分包方对开工、关键工序交验、竣工验收等过程经自行检验合格后,均应事先通知总承
包方组织预验收,认可后再由总承包单位报请建设单位组织检查验收。故选C。
【考点来源】第二章第二目机电工程施工合同管理
16.【答案】C
【解析】A选项错误,A选项属于与设计单位沟通协调;
B选项错误,B选项属于与监理的沟通协调;
D选项错误,D选项属于与建设单位的沟通协调。
ABD均属于外部沟通协调。故选C。
【考点来源】第二章第九目机电工程施工现场管理
17.【答案】B
【解析】降低项目成本的组织措施
成本管理是全企业的一项综合性的活动,为使项目成本消耗保持在最低限度,实现对项目成本的有效控制。首
先,组建强有力的工程项目部,配备经验丰富、能力强的项目经理。其次,项目部应将成本责任分解落实到各
个岗位、落实到专人,对成本进行全过程、全员、动态管理,形成一个分工明确、责任到人的成本管理责任体
系。最后,确定合理的工作流程,在科学管理的基础之上,完善各项规章制度,明确各项工作要求,准确、完
整地传递相关信息。
A属于技术措施;CD属于经济措施。故选B选项。
【考点来源】第二章第十目机电工程施工成本管理
18.【答案】A
【解析】联动试运行责任分工及参加单位
(1)由建设单位(业主)组织、指挥。建设单位工作内容包括:负责及时提供各种资源,审批联动试运行方案;
选用和组织试运行操作人员;实施试运行操作。A选项正确,C选项错误。
(2)调试单位的工作内容:编制联动试运行方案、按照批准后的联动试运行方案指挥联动试运行。D选项错误。
(3)施工单位工作内容:负责岗位操作的监护,处理试运行过程中机器、设备、管道、电气、自动控制等系统
出现的问题并进行技术指导。B选项错误。
(4)联动试运行参加单位:建设单位、生产单位、施工单位、调试单位以及总承包单位(若该工程实行总承包)、
设计单位、监理单位、重要机械设备的生产厂家。
(5)若建设单位要委托施工单位(或总承包单位)组织联动试运行,可签订合同进行约定。施工单位(或总承
第 49 页包单位)在联动试运行时代替建设单位(业主)负责组织、实施试运行的全部工作,并承担自己在试运行过程
中的辅助职能。
故BCD错误,A选项正确。
【考点来源】第二章第十一目机电工程项目试运行管理
19.【答案】C
【解析】C选项错误,逾期未支付工程款,承包人可催告,并有权获得延迟支付的利息。
进度款审核与支付
(1)发包人应在收到承包人进度款支付申请后的14天内,根据计量结果和合同约定对申请内容予以核实,确
认后向承包人出具进度款支付证书。
(2)若发包人逾期未签发进度款支付证书,则视为承包人提交的进度款支付申请已被发包人认可,承包人可向
发包人发出催告付款的通知,发包人应在收到通知的14天内,按照承包人支付申请的金额向承包人支付进度款。
(3)发包人应在签发进度款支付证书后的14天内,向承包人支付进度款。
(4)发包人未按前款规定支付进度款的,承包人可催告发包人支付,并有权获得延迟支付的利息;发包人在付
款期满后的7天内仍未支付的,承包人可在付款期满的第8天起暂停施工。发包人应承担由此增加的费用和延
误的工期,向承包人支付合理利润,并承担违约责任。
ABD均无误,故应该选C。
【考点来源】第二章第十二目机电工程施工结算与竣工验收
20.【答案】A
【解析】保修证书
(1)在工程竣工验收的同时,由施工单位向建设单位发送机电安装工程保修证书。
(2)主要内容包括:工程简况,设备使用管理要求,保修范围和内容,保修期限,保修情况记录(空白),保
修说明,保修单位名称、地址、电话、联系人等。
【考点来源】第二章第十二目机电工程施工结算与竣工验收
二、多项选择题
21.【答案】ACE
【解析】有机绝缘材料:有矿物油、虫胶、树脂、橡胶、棉纱、纸、麻、蚕丝和人造丝等,大多用于制造绝缘
漆、绕组和导线的被覆绝缘物等。BD是无机绝缘材料。
故选ACE。
【考点来源】第一章第一节第一目机电工程常用材料
22.【答案】ABE
【解析】石油化工设备分为静设备、动设备等。
静设备包括:容器、反应设备、塔设备、换热设备、储罐等;
动设备包括:压缩机、粉碎设备、混合设备、分离过滤设备、制冷设备、干燥设备、包装设备、输送设备、储
存设备、成型设备等。
CD属于静设备,故选ABE。
【考点来源】第一章第一节第二目机电工程常用工程设备
23.【答案】ACDE
第 50 页【解析】激光测量仪器是指装有激光发射器的各种测量仪器。这类仪器较多,其共同点是将一个氦氖激光器与
望远镜连接,把激光束导入望远镜筒,并使其与视准轴重合。利用激光束方向性好、发射角小、亮度高、红色
可见等优点,形成一条鲜明的准直线,作为定向定位的依据。激光水准仪除具有普通水准仪的功能外,尚可作
准直导向之用。如在水准尺上装自动跟踪光电接收靶,即可进行激光水准测量。
故选ACDE。
【考点来源】第一章第二节第一目机电工程测量技术
24.【答案】BCD
【解析】臂架型起重机共分11个类别,主要有:门座起重机和半门座起重机、塔式起重机、流动式起重机、铁
路起重机、桅杆起重机、悬臂起重机等。AE选项属于桥架型起重机。故选BCD。
【考点来源】第一章第二节第二目机电工程起重技术
25.【答案】ACE
【解析】《压力容器焊接规程》NB/T47015—2011中“5.铝制压力容器焊接规程适用焊接方法范围:气焊、钨
极气体保护焊、熔化极气体保护焊、等离子弧焊。”所述“气体保护焊”均是指氩弧焊。因铝及铝合金的导热
系数大,比热是铁的1倍多,要求焊接时必须用大功率或能量集中的焊接电源。无论是焊接质量还是生产效率,
惰性气体保护电弧焊方法都是最佳的,已被我国施工行业广泛应用。而氧乙炔焊和焊条电弧焊很难保证铝及铝
合金的焊接质量,已被氩弧焊所取代。
故选ACE。
【考点来源】第一章第二节第三目机电工程焊接技术
26.【答案】ABDE
【解析】精度较高,纳入固定资产管理的计量仪器设备,如:精密分析天平、砝码等,X射线探伤机、超声波
探伤仪、超声波测厚仪等,应由具备相应资格的人员合理使用,用完遵照该设备使用说明书规定做好维护、保
养工作。
【考点来源】第三章第一节第一目计量的相关规定
27.【答案】BCDE
【解析】用电安全规定
用户用电不得危害供电、用电安全和扰乱供电、用电秩序。施工单位在施工过程中应遵守用电安全规定,不允
许有以下行为:
(1)擅自改变用电类别。
(2)擅自超过合同约定的容量用电。
(3)擅自超过计划分配的用电指标。
(4)擅自使用已经在供电企业办理暂停使用手续的电力设备,或者擅自启用已经被供电企业查封的电力设备。
(5)擅自迁移、更动或者擅自操作供电企业的用电计量装置、电力负荷控制装置、供电设施以及约定由供电企
业调度的用户受电设备。
(6)未经供电企业许可,擅自引入、供出电源或者将自备电源擅自并网。
故选BCDE。
【考点来源】第三章第一节第二目建设用电及施工的相关规定
28【答案】ABCE
第 51 页【解析】钢结构的分项工程应由若干个检验批组成,钢结构的分项应根据现场实际情况来定,设备的钢结构附
件可按分项工程划分,以便于检查验收。
如分项工程可按施工工艺、钢结构制作、钢结构焊接、钢结构栓接、钢结构涂装或钢结构防火划分。故答案选
ABCE。
【考点来源】第三章第二节第一目工业安装工程施工质量验收统一要求
29.【答案】ABD
【解析】检验批质量验收合格规定
(1)主控项目和一般项目的质量经抽样检验合格
(2)具有完整的施工操作依据、质量检查记录。
故选ABD
【考点来源】第三章第二节第二目建筑安装工程施工质量验收统一要求
30.【答案】ADE
【解析】压力管道:是指利用一定的压力,用于输送气体或者液体的管状设备。其范围规定为最高工作压力大于
或者等于0.1MPa(表压),介质为气体、液化气体、蒸汽或者可燃、易爆、有毒、有腐蚀性、最高工作温度高
于或者等于标准沸点的液体,且公称直径大于或者等于50mm的管道。公称直径小于150mm,且其最高工作压力
小于1.6MPa(表压)的输送无毒、不可燃、无腐蚀性气体的管道和设备本体所属管道除外。
故选ADE。
【考点来源】第三章第一节第三目特种设备的相关规定
三、案例分析与实操题
案例(一)
1.【答案】(1)整改:CO2传感器与CO 传感器安装位置互换。
(2)空气传感器安装位置要求:空气质量传感器的安装位置应选择能正确反映空气质量状况的地方。
【考点来源】第一章第四节第四目建筑智能化工程施工技术
2.【答案】钢管和塑料管的水压试验检测方法不正确。
理由:
①钢管在系统试验压力下10min内压力降不大于0.02MPa,
然后降至工作压力检查,压力应不降,不渗不漏;
②塑料管道系统在试验压力下稳压1h压力降不超过0.05MPa,
然后在工作压力1.15倍状态下稳压2h,压力降不超过0.03MPa,连接处不得渗漏。
【考点来源】第一章第四节第一目建筑管道工程施工技术
3.【答案】还应补充领用人,检定日期,下次检定日期,使用状态。
【解析】施工用计量检测设备登记表登记内容包括:计量器具名称、规格、数量、领用人、计量器具编号、检
定日期、下次检定日期、使用状态。
【考点来源】第三章第一节第一目计量的法律规定
4.【答案】(1)A公司拒绝建设单位要求不合理。
(2)因为风机盘管是由A公司采购,经检查噪音过大是产品质量所致,所以风机盘更换费用应由A公司负责。
【考点来源】第二章第十三目机电工程保修与回访
第 52 页案例(二)
1.【答案】(1)优化目的:加快施工进度并能保证施工质量和施工安全,降低消耗。
(2)施工作业形式有:顺序作业、平行作业、流水作业三种作业形式的一种或几种的综合方式。
【考点来源】第二章第三目机电工程施工组织设计
【考点来源】第二章第六目机电工程施工进度管理
2.【答案】(1)轴承应检查:顶间隙、侧间隙、轴向间隙。
(2)图中百分表测量轴承径向的跳动值/跳动量/位移值。
【考点来源】第一章第三节第一目机械设备安装工程施工技术
3.【答案】(1)配合面之间的配合精度和接触质量误差会造成齿轮接触斑点。
(2)集中润滑系统由润滑站、管路及附件组成。
【考点来源】第一章第三节第一目机械设备安装工程施工技术
4.【答案】(1)永久保管、长期保管、短期保管。
(2)本工程属于长期保管。
【考点来源】第二章第五目机电工程施工技术管理
案例(三)
1.【答案】(1)修改一:再生搭顶层的梯平台与吊臂的安全距离不应小于500mm。
修改二:吊车行走路线也应进行压路机碾压,碾压后应做耐压力测试。
(2)该工程用到双机抬吊方法,再生塔重量78.6t。吊装工程属于超危大工程。还应由施工单位技术负责人审
核签字,加盖单位公章。再交由总监理工程师审查签字、加盖执业印章后还应进行专家论证,论证通过后方可
实施。
【考点来源】第一章第三节第一目机械设备安装工程施工技术
2.【答案】整改一:垫铁间距应不大于500mm。(超纲)
整改二:每组垫铁的块数不宜超过5块。
整改三:地脚螺栓单螺母下应设置平垫圈
《石油化工静设备安装工程施工质量验收规范》中第4.3.1条规定:有加强筋的设备支座,垫铁应垫在加强筋
下;相邻2垫铁组的中心距不应大于500mm;垫铁组高度宜为30~80mm。
【考点来源】第一章第三节第一目机械设备安装工程施工技术
3.【答案】监理制止焊工的点焊工作正确,提出焊工持证要求不正确。
理由:
地线夹应夹在垫铁上,不应该将地线夹在附塔管线法兰上。
垫铁间点焊的焊工属于特种作业人员,不是特种设备作业人员,不需要持有《特种设备安全管理和从业人员证》,
应该持有《特种作业操作证》。
【考点来源】第一章第二节第三目机电工程焊接技术
4.【答案】质量方面交底内容:质量标准,质量保证措施,检验、试验和质量检查验收评级依据。
【考点来源】第二章第五目机电工程施工技术管理
案例(四)
1.【答案】(1)螺纹连接、焊接连接、法兰连接、沟槽连接(卡箍连接)。
第 53 页(2)A:弹簧支架/弹簧支座/减震支架/减震支座/减震器。B:型钢框架/减震板。
【考点来源】第一章第四节第一目建筑管道工程施工技术
2.【答案】2000*600*80%-2000*600*3%=92.4万元
【考点来源】第二章第十二目机电工程施工结算与竣工验收
3.【答案】(1)排烟系统风干的严密性试验应符合中压风管的规定,选用中压风管公式。
(2)咬口缝、铆接孔、风管的法兰翻边、风管管段之间的连接。
【考点来源】第一章第四节第三目通风与空调工程施工技术
4.【答案】(1)工期奖励费合理。
理由:合同规定工期提前10天以上,一次奖励30万。
(2)补偿费不合理。
理由:冷冻泵模块造成钢消耗增加属于施工单位自身原因。
【考点来源】第二章第耳目机电工程施工合同管理
第 54 页2022 年《机电工程管理与实务》真题
一、单项选择题
1.【答案】A
【解析】风力发电设备的安装程序
施工准备→基础环平台及变频器、电器柜安装→塔筒安装→机舱安装→发电机安装→叶片与轮毂组合→叶轮安
装→其他部件安装—电气设备安装→调试试运行→验收。
【考点来源】第一章第三节第四目 动力和发电设备安装技术
2.【答案】D
【解析】气柜分为低压湿式气柜和干式气柜(干式柜)。
(1)低压湿式气柜
湿式气柜是设置水槽、用水密封的气柜,包括直升式气柜(导轨为带外导架的直导轨)和螺旋式气柜(导轨为
螺旋形)。可按照活动塔节分为单节气柜和多节气柜。
(2)干式气柜(干式柜)
干式柜,密封形式为非水密封。目前,国内主要有多边稀油密封气柜、圆筒形稀油密封气柜和橡胶膜密封气柜
几类。
【考点来源】第一章第三节第五目 静置设备及金属结构的制作与安装技术
3.【答案】A
【解析】电梯出厂随机文件包括:土建布置图,产品出厂合格证,门锁装置、限速器、安全钳及缓冲器等保证
电梯安全部件的型式检验证书复印件,设备装箱单,安装使用维护说明书,动力电路和安全电路的电气原理图。
【考点来源】第一章第四节第六目 电梯工程施工技术
4.【答案】C
【解析】施工组织措施项目费
施工组织措施项目费,包括安全文明施工费(如:环境保护费、文明施工费、安全施工费、临时设施费)、提
前竣工增加费、二次搬运费、冬雨期施工增加费、行车(行人)干扰增加费、特殊地区施工增加费。
【考点来源】第二章第十节 机电工程施工成本管理
5.【答案】D
【解析】对于重要、重型、特殊设备需设置沉降观测点,用于监视、分析设备在安装、使用过程中基础的变化
情况。如汽轮发电机组、透平压缩机组、大型储罐等。
其中大型储罐指公称直径大于或等于30m或公称容积大于或等于1000m3的储罐。
【考点来源】第一章第三节第一目 机械设备安装工程施工技术
6.【答案】B
【解析】压开关柜闭锁保护装置必须完好可靠,常规的“五防联锁”是防止误合、误分断路器;防止带负荷分、
合隔离开关;防止带电挂地线;防止带电合接地开关;防止误入带电间隔。
【考点来源】第一章第三节第二目 电气安装工程施工技术
7.【答案】C
【解析】泄漏性试验是以气体为试验介质,在设计压力下,采用发泡剂、显色剂、气体分子感测仪或其他手段
第 55 页检查管道系统中泄漏点的试验,应符合下列规定:
(1)输送极度和高度危害介质以及可燃介质的管道,必须进行泄漏性试验。
(2)泄漏性试验应在压力试验合格后进行,试验介质宜采用空气。
(3)泄漏性试验压力为设计压力。
(4)泄漏性试验可结合试车一并进行。
(5)泄漏性试验应逐级缓慢升压,当达到试验压力,并且停压10min后,采用涂刷中性发泡剂等方法,巡回检
查阀门填料函、法兰或螺纹连接处、放空阀、排气阀、排净阀等所有密封点应无泄漏。
【考点来源】第一章第三节第三目 管道工程施工技术
8.【答案】C
【解析】额定电压500V及以下的电动机用500V兆欧表测量电动机绝缘电阻,绝缘电阻不应小于0.5MΩ;检查
数量为抽查50%,不得少于1台。
【考点来源】第一章第四节第二目 建筑电气工程施工技术
9.【答案】C
【解析】温度取源部件的安装位置
要选在介质温度变化灵敏和具有代表性的地方,不宜选在阀门等阻力部件的附近和介质流束呈现死角处以及振
动较大的地方。
【考点来源】第一章第三节第六目 自动化仪表工程安装技术
10.【答案】D
【解析】A选项错误,管道安装一般应按先主管后支管、先上部后下部、先里后外的原则进行安装。对于不同
材质的管道应先安装钢质管道,后安装塑料管道;B选项错误,金属排水管道上的吊钩或卡箍应固定在承重结
构上;C选项错误,饮用水水箱的溢流管,不得与污水管道直接连接,并应留出不小于100mm的隔断空间。
【考点来源】第一章第四节第一目 建筑管道工程施工技术
11.【答案】B
【解析】排烟、除尘、低温送风及变风量空调系统风管的严密性应符合中压风管的规定。
【考点来源】第一章第四节第三目 通风与空调工程施工技术
12.【答案】C
【解析】临时用电宜优先选用节能灯具,采用声控、光控等节能照明灯具。
【考点来源】第二章第九节 机电工程施工现场管理
13.【答案】A
【解析】表面处理的方法
(1)机械处理包括:喷射、抛丸等。
(2)化学处理包括:脱脂、化学脱脂、浸泡脱脂、喷淋脱脂、超声波脱脂、转化处理。
(3)工具清理包括:手工、动力。手动工具包括钢丝刷、粗砂纸、铲刀、刮刀或类似手工工具。动力工具包括
旋转钢丝刷、电动砂轮或除锈机等。
(4)喷射处理包括:干喷射、湿喷射、喷砂、喷丸、喷粒。
(5)转化处理包括:磷化、铬酸盐钝化、钝化。
【考点来源】第一章第三节第七目 防腐蚀与绝热工程施工技术
第 56 页14.【答案】D
【解析】检查及调试系统所采用探测器的探测范围、灵敏度、误报警、漏报警、报警状态后的恢复、防拆保护
等功能与指标,应符合设计要求。
【考点来源】第一章第四节第四目 建筑智能化工程施工技术
15.【答案】D
【解析】火灾自动报警系统应单独布线,系统内不同电压等级、不同电流类别的线路,不应布在同一管内或线
槽孔内。
【考点来源】第一章第四节第五目 消防工程施工技术
16.【答案】B
【解析】承包人的正式索赔文件包括:索赔申请表、批复的索赔意向书、编制说明及与本项施工索赔有关的证
明材料及详细计算资料等附件。
【考点来源】第二章第二节 机电工程施工合同管理
17.【答案】C
【解析】机电工程专项验收
1)消防验收;
2)人防设施验收;
3)环境保护验收;
4)防雷设施验收;
5)卫生防疫检测。
【考点来源】第二章第十二节 机电工程施工结算与竣工验收
18.【答案】A
【解析】招标人可以自行决定是否编制标底。一个招标项目只能有一个标底。标底必须保密。招标人设有最高
投标限价的,应当在招标文件中明确最高投标限价或者最高投标限价的计算方法。招标人不得规定最低投标限
价。
【考点来源】第二章第一节 机电工程施工招标投标管理
19.【答案】D
【解析】座谈会方式回访。由建设单位组织座谈会或意见听取会。
【考点来源】第二章第十三节 机电工程保修与回访
20.【答案】A
【解析】试运行方案编审:试运行方案由施工项目总工程师组织编制,经施工企业总工程师审定,报建设单位
或监理单位批准后实施。
【考点来源】第二章第十一节 机电工程项目试运行管理
二、多项选择题
21.【答案】ABDE
【解析】塑料及复合材料水管
(1)硬聚氯乙烯管:内壁光滑阻力小、不结垢,无毒、无污染,耐腐蚀。使用温度不大于40T,故为冷水管。
抗老化性能好、难燃,可釆用橡胶圈柔性接口安装。主要用于给水管道(非饮用水)、排水管道、雨水管道。
第 57 页(2)氯化聚氯乙烯管:高温机械强度高,适于受压的场合。主要应用于冷热水管、消防水管系统、工业管道系
统。
(3)无规共聚聚丙烯管:无毒、无害、不生锈、不腐蚀,有高度的耐酸性和耐氯化物性。适合采用嵌墙和地坪
面层内的直埋暗敷方式,水流阻力小。主要应用于饮用水管、冷热水管。
(4)丁烯管:有较高的强度、韧性好、无毒。应用于饮用水、冷热水管。特别适用于薄壁、小口径压力管道。
(5)交联聚乙烯管:无毒、卫生、透明。主要用于地板辐射供暖系统的盘管。
(6)铝塑复合管:安全无毒、耐腐蚀、不结垢、流量大、阻力小、寿命长、柔性好、弯曲后不反弹、安装简单。
应用于饮用水,冷、热水管。
(7)塑复铜管:无毒、抗菌卫生、不腐蚀、不结垢、水质好、流量大、强度高、刚性大、耐热、抗冻、耐久,
长期使用温度范围宽(-70〜100℃),比铜管保温性能好。主要用作工业及生活饮用水,冷、热水输送管道。
【考点来源】第一章第一节第一目 机电工程常用材料
22.【答案】ABCD
【解析】分离设备(代号S)。主要用于完成介质的流体压力平衡和气体净化分离等的压力容器称为分离设备,
如分离器、过滤器、集油器、缓冲器、洗涤器等。
【考点来源】第一章第一节第二目 机电工程常用工程设备
23.【答案】ABE
【解析】管线的起点,给水管道以水源作为起点;排水管道以下游出水口为起点;煤气、热力管道以供气方向
作为起点。
【考点来源】第一章第二节第一目 机电工程测量技术
24.【答案】CDE
【解析】安全附件
纳入《特种设备目录》的安全附件品种包括安全阀、爆破片装置、紧急切断阀、气瓶阀门。
【考点来源】第三章第一节第三目 特种设备的相关规定
25.【答案】BCDE
【解析】按施焊时焊缝在空间所处位置,分为平焊缝、立焊缝、横焊缝、仰焊缝四种形式。
【考点来源】第一章第二节第三目 机电工程焊接技术
26.【答案】BD
【解析】使用中的钢卷尺,若有自卷或制动式钢卷尺拉出、收缩经常卡住,有阻滞失灵现象;尺带表面镀铬、
镍或涂塑大面积脱皮或氧化;分度、断线或不清楚;尺带扭曲或折断;尺盒严重残缺等情况之一的应停止使用,
由工程项目部计量管理员办理报废手续。
【考点来源】第三章第一节第一目 计量的相关规定
27.【答案】ABCD
【解析】变更用电的规定。有下列情况之一者,为变更用电。用户需变更用电时,应事先提出申请,并携带有
关证明文件,到供电企业用电营业场所办理手续,变更供用电合同。
(1)减少合同约定的用电容量(简称减容);
(2)暂时停止全部或部分受电设备的用电(简称暂停);
(3)临时更换大容量变压器(简称暂换);
第 58 页(4)迁移受电装置用电地址(简称迁址);
(5)移动用电计量装置安装位置(简称移表);
(6)暂时停止用电并拆表(简称暂拆);
(7)改变用户的名称(简称更名或过户);
(8)—户分列为两户及以上的用户(简称分户);
(9)两户及以上用户合并为一户(简称并户);
(10)合同到期终止用电(简称销户);
(11)改变供电电压等级(简称改压);
(12)改变用电类別(简称改类)。
【考点来源】第三章第一节第二目 建设用电及施工的相关规定
28.【答案】AB
【解析】电气工程
(1)分项工程应按电气设备或电气线路进行划分。
电气装置安装工程的划分与现行行业标准《电气装置安装工程质量检验及评定规程第1部分:通则》DL/T5161.1
—2018协调一致。
(2)同一个单位工程中的电气安装工程可划分为一个分部工程或若干子分部工程。
(3)当电气安装工程具有独立施工条件或使用功能时,可构成一个单位(子单位)工程。
较大的电气安装工程,如变电装置(大型变电所)可划分为单位(子单位)工程,便于施工验收。
【考点来源】第三章第二节第一目 工业安装工程施工质量验收统一要求
29.【答案】BCD
【解析】吊装载荷是指设备、吊钩组件、吊索(吊钩以上滑轮组间钢丝绳质量)、吊具及其他附件等的质量总
和。例如,履带起重机的吊装载荷为被吊设备(包括加固、吊耳等)和吊索(绳扣)重量、吊钩滑轮组重量和
从臂架头部垂下的起升钢丝绳重量的总和。
【考点来源】第一章第二节第二目 机电工程起重技术
30.【答案】ACDE
【解析】对于重要的检验项目,可采用简易快速的非破损检验方法时,宜选用全数检验。
【考点来源】第三章第二节第二目 建筑安装工程施工质量验收统一要求
三、案例分析与实操题
案例(一)
1.【答案】E单位突然降价的投标做法没有违规。
理由:投标过程中制订正确的投标策略,包括技术突出优势的策略和商务报价策略。商务报价的策略可采用不
平衡报价法、多方案报价法、增加建议方案法、投标前突然竟价法、无利润竞标法等方式进行报价。(超纲,
一建知识点)
【考点来源】第二章第一节 机电工程施工招标投标管理
2.【答案】(1)排烟防火阀的安装位置、方向应正确,阀门应顺气流方向关闭,防火分区隔墙两侧的防火阀,
距墙表面应不大于200mm。排烟防火阀宜设独立支吊架。
(2)750Pa的风管属于中压管道。中、低压系统矩形风管法兰螺栓及铆钉间距小于等于150mm,风管法兰的垫
第 59 页片材质厚度不应小于3mm(超纲,一建知识点)
【考点来源】第一章第四节第三目 通风与空调工程施工技术
3.【答案】变配电室的金属梯架应至少设置3个与接地保护导体的连接点。起始端和终点端均应可靠接地,20~
30m处设置一个连接点。
【考点来源】第一章第四节第二目 建筑电气工程施工技术
4.【答案】(1)因(648-600)/600=8%>5%,因此根据合同约定:涨幅率在±5%以内不予调整:超过±5%时,
只对超出部分进行调整。
该合同价款调整金额=[648-600*(1+5%)]*10000=180000元;
(2)工程竣工结算价款=合同价款+施工过程中调整预算或合同价款调整数额-预付及已结算工程价款-质量保证
金。
因此:本工程竣工结算价款=3000万+18万+50万-100万-90万-200万=2678万元。
【考点来源】第二章第十二节 机电工程施工结算与竣工验收
案例(二)
1.【答案】电杆组立和导线架设无法同时施工,导线架设应在电杆组立完成后进行。修改后的作业进度计划工
期=30+20=50天。
【考点来源】第一章第三节第二目 电气安装工程施工技术
【考点来源】第二章第六节 机电工程施工进度管理
2.【答案】(1)由项目副经理全面领导负责安全生产,为安全生产第一责任人,不妥,项目经理应为工程项目
安全生产第一责任人,应负责分解落实安全生产责任,实施考核奖惩,实现项目安全管理目标。
(2)由项目工程师对本项目的安全生产负部分领导责任,不妥,项目总工程师对本工程项目的安全生产负技术
责任。
【考点来源】第二章第八节 机电工程施工安全管理
3.【答案】(1)导线连接应接触良好,其接触电阻不应超过同长度导线电阻的1.2倍。
(2)导线连接处应有足够的机械强度,其强度不应低于导线强度的95%。
(3)在任一档距内的每条导线,只能有一个接头;当跨越铁路、高速公路、通行河流等区域时不得有接头。
【考点来源】第一章第三节第二目 电气安装工程施工技术
4.【答案】(1)①是横担。②是绝缘子。
(2)横担是装在电杆上端,用来固定绝缘子架设导线的,有时也用来固定开关设备或避雷器等。绝缘子用来支
持固定导线,使导线对地绝缘,并还承受导线的垂直荷重和水平拉力。
【考点来源】第一章第三节第二目 电气安装工程施工技术
案例(三)
1.【答案】总承包单位应从资质条件、技术装备、技术管理人员资格以及履约能力等方面对分包单位进行考核
与管理,确定满足工程要求的分包单位。
因此:A公司对B公司进行考核和管理的内容还有:技术装备以及履约能力。
【考点来源】第二章第九节 机电工程施工现场管理
2.【答案】(1)喷头运到现场外观检查后立即与管道同时安装,错误;
应在安装前进行密封性能试验,并且在系统试压、洗冲合格后进行。
第 60 页(2)喷头距顶棚为200mm,错误;
除吊顶型洒水喷头及吊顶下设置的洒水喷头外,直立型、下垂型标准覆盖面积洒水喷头和扩大覆盖面积洒水喷
头溅水盘与顶板的距离应为75~150mm;
(3)两喷头间距为3.6m,错误;
停车库为中危险级Ⅱ级,喷头间距不应超过3.4m。
【超纲:《自动喷水灭火系统设计规范》GB50084-2017 】
【考点来源】第一章第四节第五目 消防工程施工技术
3.【答案】自动喷水灭火系统的调试应包括:水源测试;消防水泵调试;稳压泵调试;报警阀调试;排水设施
调试;联动试验。
因此还应补充:消防水泵调试;稳压泵调试;排水设施调试;
【考点来源】第一章第四节第五目 消防工程施工技术
4.【答案】不在保修期,建设工程的保修期自竣工验收合格之日起计算,且电气管线、给水排水管道、设备安
装工程保修期为2年。
(1)在竣工验收合格12个月后才投入使用,投入使用12个月后,消防管道漏水,此时已超过保修期。
(2)维修费用应由建设单位承担。
【考点来源】第二章第十三节 机电工程保修与回访
案例(四)
1.【答案】(1)滑动支架高度:管道采用70mm厚岩棉保温,而滑动支架只有50mm不符合要求,应改为大于
70mm。
(2)吊点的安装位置:有热位移的管道,其吊杆应偏置安装,吊点应设在位移的相反方向,并按位移值的1/2
偏位安装。
【考点来源】第一章第三节第三目 管道工程施工技术
2.【答案】(1)按岀厂形式分:整装锅炉、散装锅炉。
(2)锅炉生产厂家还应补充受压元件的强度计算书或计算结果的汇总表;安全阀排放量的计算书或计算结果汇
总表。
【考点来源】第一章第三节第四目 动力和发电设备安装技术
3.【答案】(1)安全技术交底还应补充:
1)工程项目和分部分项的概况;
2)发现事故隐患应采取的措施;
3)发生事故后应采取的避难、应急、急救措施。
(2)不妥之处:安全技术交底记录一式三份,分别由工长、施工班组和安全员留存。
【考点来源】第二章第八节 机电工程施工安全管理
4.【答案】合理。安装公司将蒸汽主管的焊接改为底层采用氩弧焊,面层采用电弧焊,属于主要施工方法有重
大调整,需进行修改或补充。
项目施工过程中,发生下列情况之一时,施工组织设计应进行修改或补充。
(1)工程设计有重大修改
(2)有关法律、法规、规范和标准实施、修订和废止
第 61 页(3)主要施工方法有重大调整
(4)主要施工资源配置有重大调整
(5)施工环境有重大改变。
【考点来源】第二章第三节 机电工程施工组织设计
第 62 页2021 年《机电工程管理与实务》真题卷(一)
一、单项选择题
1.【答案】D
【解析】当阀门与管道以法兰或螺纹方式连接时,阀门应在关闭状态下安装。以焊接方式连接时,阀门应在开
启状态下安装。对接焊缝底层宜采用氩弧焊,且应对阀门釆取防变形措施。。
【考点来源】第一章第三节第三目管道工程施工技术
2.【答案】A
【解析】汇流箱属于光伏发电设备组成。
【考点来源】第一章第三节第四目动力和发电设备安装技术
3.【答案】B
【解析】卧式容器
(1)设备支座的底面作为安装标高的基准。
(2)设备两侧水平方位线作为水平度的测量基准。
(3)卧式设备滑动端基础预埋板的上表面应光滑平整,不得有挂渣、飞溅物。混凝土基础抹面不得高出预埋板
的上表面。检验方法:用水准仪、水平尺现场测量。
【考点来源】第一章第三节第五目静置设备及金属结构的制作与安装技术
4.【答案】D
【解析】(4)电磁流量计安装,应符合以下规定:流量计外壳、被测流体和管道连接法兰之间应等电位接地连
接;在垂直的管道上安装时,被测流体的流向应自下而上,在水平的管道上安装时,两个测量电极不应在管道
的正上方和正下方位置;流量计上游直管段长度和安装支撑方式应符合设计文件规定。
【考点来源】第一章第三节第六目自动化仪表工程安装技术
5.【答案】A
【解析】室内给水管道工程施工程序
施工准备→材料验收→配合土建预留、预埋→管道测绘放线→管道支架制作→管道加工预制→管道支架安装→
给水设备安装→管道及器具安装→系统压力试验→防腐绝热→系统冲洗、消毒。【考点来源】第一章第四节第
一目建筑管道工程施工技术
6.【答案】C
【解析】插座安装技术要求
(1)插座宜由单独的回路配电,而一个房间内的插座宜由同一回路配电。
(2)同一室内相同规格并列安装的插座高度宜一致。
(3)插座的接线
1)单相两孔插座,面对插座的右孔或上孔与相线连接,左孔或下孔应与中性导体连接。
2)单相三孔插座,面对插座的右孔应与相线连接,左孔应与中性导体(N)连接,上孔应与保护接地导体(PE)
连接。
3)三相四孔及三相五孔插座的保护接地导体(PE)应接在上孔;插座的保护接地导体端子不得与中性导体端子
连接;同一场所的三相插座,其接线的相序应一致。
第 63 页4)保护接地导体(PE)在插座之间不得串联连接。
5)相线与中性导体(N)不应利用插座本体的接线端子转接供电。
【考点来源】第一章第四节第二目建筑电气工程施工技术
7.【答案】B
【解析】A项正确,风管穿越建筑物变形缝空间时,应设置柔性短管,风管穿越建筑物变形缝墙体时,应设置
钢制套管,风管与套管之间应采用柔性防水材料填充密实。
B项错误,风管连接采用的密封材料应满足系统功能的技术条件。例如,防排烟系统或输送温度高于70°C的
空气或烟气,应采用耐热橡胶板或不燃的耐温、防火材料;输送含有腐蚀介质的气体,应采用耐酸橡胶板或软
聚氯乙烯板。
C项正确,消声器、静压箱安装时,应单独设置支吊架,固定牢固。
D项正确,风管安装就位的程序通常为先上层后下层、先主干管后支管、先立管后水平管。
【考点来源】第一章第四节第三目通风与空调工程施工技术【考点来源】第一章第四节第三目通风与空调工程
施工技术
8.【答案】B
【解析】照明控制系统调试检测
1)以照度、时间等为控制参数对照明设备(场景照明、景观照明)进行监控检测。
2)按照明回路总数的10%抽检,数量不应少于回路,总数少于10路时应全部检测。不同区域的照明设备分别
进行开、关控制。
【考点来源】第一章第四节第四目建筑智能化工程施工技术
9.【答案】A
【解析】水喷雾灭火系统包含材料及系统组件进场检验,消防水泵的安装,消防水池(箱)、消防气压给水设
备及水泵接合器的安装,雨淋报警阀、气动及电动控制阀的安装,节流管、减压孔板及减压阀的安装,管道、
阀门的安装和防腐、保温、伴热施工,管道试压、冲洗,水雾喷头安装,系统调试,系统施工质量及功能验收
【考点来源】第一章第四节第五目消防工程施工技术
10.【答案】C
【解析】电梯出厂随机文件:土建布置图,产品出厂合格证,门锁装置、限速器、安全钳及缓冲器等保证电梯
安全部件的型式检验证书复印件,设备装箱单,安装使用维护说明书,动力电路和安全电路的电气原理图。
【考点来源】第一章第四节第六目电梯工程施工技术
11.【答案】D
【解析】投标决策的后期阶段。此阶段是从申报资格预审至投标报价(封送投标书)之前。主要研究在投标中
采取的策略,包括技术突出优势的策略和商务报价策略。
【考点来源】第二章第一目机电工程施工招标投标管理
12.【答案】A
【解析】施工现场临时用电组织设计的基本内容包括:现场勘测、确定(电源进线、变电所或配电室、配电装
置、用电设备)位置及线路走向、进行负荷计算、选择变压器、设计配电系统、设计防雷装置、确定防护措施、
制定安全用电措施和电气防火措施。A项错误。
如设计配电系统包括:设计配电线路,选择导线或电缆;设计配电装置,选择电器、设计接地装置、绘制临时
第 64 页用电工程图纸。
【考点来源】第二章第三目机电工程施工组织设计
13.【答案】C
【解析】进入现场的施工机械应进行安装验收,保持性能、状态完好,做到资料齐全、准确。需在现场组装的
大型机具,使用前要组织验收,以验证组装质量和安全性能,合格后启用。属于特种设备的应履行报检程序。
【考点来源】第二章第四目机电工程施工资源管理
14.【答案】B
【解析】施工单位提出设计变更申请的变更程序:
1.施工单位提出变更申请报监理单位审核。
2.监理工程师或总监理工程师审核技术是否可行、施工难易程度和工期是否增减,造价工程师核算造价影响,
报建设单位审批。
【考点来源】第二章第五目机电工程施工技术管理
15.【答案】D
【解析】ABC属于对工程分承包单位协调管理的重点。
对劳务分承包单位协调管理的重点。作业计划的安排、作业面的调整、施工物资的供给、质量管理制度和安全
管理制度的执行、劳务费用的支付、分项工程的验收及其资料的形成和生活设施的安排。
对工程分承包单位协调管理的重点:有施工进度计划安排、施工问题的协调、甲供物资分配、质量安全制度制
定、资金使用调拨、临时设施布置、竣工验收考核、竣工结算编制和工程资料移交等,还有重大质量事故和重
大工程安全事故的处理。
【考点来源】第二章第九目机电工程施工现场管理
16.【答案】C
【解析】工程计价的依据
(1)分部分项工程量。包括项目建议书、可行性研究报告、设计文件等。
(2)人工、材料、机械等实物消耗量。包括投资估算指标、概算定额、预算定额等。
(3)工程单价。包括人工单价、材料价格和机械台班费等。
(4)设备单价。包括设备原价、设备运杂费、进口设备关税等。
(5)施工组织措施费、间接费和工程建设其他费用。主要是相关的费用定额都和指标。
(6)政府规定的税费。
(7)物价指数和工程造价指数。
【考点来源】第二章第十二目机电工程施工结算与竣工验收
17.【答案】B
【解析】补偿温度变化所引起的偏差
机械设备安装通常是在同一环境温度下进行的,许多设备在生产运行时则处在不同温度的条件下。例如,汽轮
机、干燥机在运行中通蒸汽,温度比与之连接的发电机、鼓风机、电动机高,在对这类机组的联轴器装配定心
时,应考虑温差的影响,控制安装偏差的方向。调整两轴心径向位移时,运行中温度高的一端(汽轮机、干燥
机)应低于温度低的一端(发电机、鼓风机、电动机),调整两轴线倾斜时,上部间隙小于下部间隙,调整两
端面间隙时选择较大值,使运行中温度变化引起的偏差得到补偿。
第 65 页【考点来源】第一章第三节第一目机械设备安装工程施工技术
18.【答案】A
【解析】(1)普通拉线(尽头拉线),主要用于终端杆上,起拉力平衡作用;
(2)转角拉线,用于转角杆上,起拉力平衡作用;
(3)人字拉线(两侧拉线),用于基础不牢固和交叉跨越高杆或较长的耐张杆中间的直线杆,保持电杆平衡,
以免倒杆、断杆;
(4)高桩拉线(水平拉线)用于跨越道路、河道和交通要道处,高桩拉线要保持一定高度,以免妨碍交通。
【考点来源】第一章第三节第二目电气安装工程施工技术
19.【答案】B
【解析】(1)绝热层施工时,同层应错缝,上下层应压缝,其搭接的长度不宜小于100mm。
(2)水平管道的纵向接缝位置,不得布置在管道垂直中心线45°范围内。当采用大管径的多块硬质成型绝热
制品时,绝热层的纵向接缝位置可不受此限制,但应偏离管道垂直中心线位置。
(3)绝热层各层表面均应做严缝处理。
【考点来源】第一章第三节第七目防腐蚀与绝热工程施工技术
20.【答案】D
【解析】分析合同条件和漏洞,对有争议的内容制定对策,合同分析的重点内容如下:
(1)合同的法律基础,承包人的主要责任,工程范围,发包人的责任;
(2)合同价格,计价方法和价格补偿条件;
(3)工期要求和顺延及其惩罚条款,工程受干扰的法律后果,合同双方的违约责任;
(4)合同变更方式,工程验收方法,索赔程序和争执的解决等。
【考点来源】第二章第二目机电工程施工合同管理
二、多项选择题
21.【答案】ABCE
【解析】管道工程施工测量的准备工作
1)熟悉设计图纸资料:包括管道平面图、纵横断面图、标准横断面和附属构筑物图,弄清管线布置及工艺设计
和施工安装要求。
2)勘察施工现场:了解设计管线走向,以及管线沿途已有平面和高程控制点分布情况。
3)绘制施测草图:根据管道平面图和已有控制点,并结合实际地形,找出有关的施测数据及其相互关系,并绘
制施测草图。
4)确定施测精度:根据管道在生产上的不同要求、工程性质、所在位置和管道种类等因素,以确定施测精度。
如厂区内部管道比外部要求精度高,不开槽施工比开槽施工测量精度要求高,有压力的管道比无压力管道要求
精度高。
【考点来源】第一章第二节第一目机电工程测量技术
22.【答案】BCE
【解析】卷扬机的使用要求
2)卷扬机安装在平坦、开阔、前方无障碍且离吊装中心稍远一些的地方,使操作人员能直视吊装过程,同时又
能接受指挥信号。用桅杆吊装时,离开的距离必须大于桅杆的长度。A错。
第 66 页3)卷扬机的固定应牢靠,严防倾覆和移动。可用地锚、建筑物基础和重物施压等为锚固点。绑缚卷扬机底座的
固定绳索应从两侧引出,以防底座受力后移动。卷扬机固定后,应按其使用负荷进行预拉。B正确。
4)由卷筒到第一个导向滑车的水平直线距离应大于卷筒长度的25倍,且该导向滑车应设在卷筒的中垂线上,
以保证卷筒的入绳角小于2°。C正确。
5)卷扬机上的钢丝绳应从卷筒底部放出,余留在卷筒上的钢丝绳不应少于4圈,以减少钢丝绳在固定处的受力。
D错。
当在卷筒上缠绕多层钢丝绳时,应使钢丝绳始终顺序地逐层紧缠在卷筒上,最外一层钢丝绳应低于卷筒两端凸
缘一个绳径的高度。E正确。
【考点来源】第一章第二节第二目机电工程起重技术
23.【答案】ABE
【解析】焊接工艺评定的目的在于验证用此工艺能否得到具有合格力学性能,如强度、塑性和硬度等的完好焊
接接头,A正确。
钢结构,施工单位首次采用的钢材、焊接材料、焊接方法、焊接接头、焊接位置、焊后热处理等各种参数及参
数的组合,应在钢结构制作及安装前进行焊接工艺评定试验。B项正确,
焊接工艺评定应在本单位进行,C项错误。
焊接工艺评定所用设备、仪表应处于正常状态,金属材料、焊接材料应符合相应标准,由本单位操作技能熟练
的焊接人员使用本单位设备焊接试件,D项错误
当增加或变更次要因素时,不需要重新评定,但需重新编制预焊接工艺规程。E项正确。
【考点来源】第一章第二节第三目机电工程焊接技术
24.【答案】ADE
【解析】C类计量器具
(1)计量性能稳定,量值不易改变,低值易耗且使用要求精度不高的计量器具。如钢直尺、弯尺、5m以下的
钢卷尺等。
(2)与设备配套,平时不允许拆装指示用计量器具。如电压表、电流表、压力表等。
(3)非标准计量器具。如垂直检测尺、游标塞尺、对角检测尺、内外角检测尺等。
B类计量器具范围
用于工艺控制、质量检测及物资管理的计量器具。例如,卡尺、千分尺、百分表、千分表、水平仪、直角尺、
塞尺、水准仪、经纬仪、测厚仪;温度计、温度指示调节仪;压力表、测力计、转速表、砝码、硬度计、万能
材料试验机、天平;电压表、电流表、欧姆表、电功率表、功率因数表;电桥、电阻箱、检流计、万用表、标
准电信号发生器;示波器、阻抗图示仪、电位差计、分光光度计等。
【考点来源】第三章第一节第一目计量的相关规定
25.【答案】CE
【解析】临时用电工程必须由持证电工施工,A项错误。
临时用电工程安装完毕后,由安全部门组织检查验收,B项错误。
检查情况应做好记录,并要由相关人员签字确认,C项正确。
临时用电安全技术档案应由主管现场的电气技术人员建立与管理,D项错误。
临时用电工程应定期检查。施工现场每月一次,基层公司每季一次,E项正确,
第 67 页【考点来源】第三章第一节第二目建设用电及施工的相关规定
26.【答案】ABD
【解析】压力管道范围包括管道组成件(如:管子、管件、法兰、阀门、密封件、紧固件、过滤器、节流装置
等)。管道支撑件(如:吊杆、弹簧支吊架、平衡锤、松紧螺栓、鞍座、垫板、滑动支座、吊耳、卡环、管夹
等)。连接接头(如:管道元件间、管道与设备、管道与非受压元件的连接接头等)。管道安全保护装置(如:
安全阀,爆破片,阻火器、紧急切断装置等)。
【考点来源】第一章第三节第三目管道工程施工技术
27.【答案】ABD
【解析】分项工程、检验批的划分
(1)分项工程的划分应按主要工种、材料、施工工艺、用途、种类及设备类别进行 划分。分项工程可由一个
或若干检验批组成。
【考点来源】第三章第二节第二目建筑安装工程施工质量验收统一要求
28.【答案】ACDE
【解析】工程施工质量的验收应在施工单位自行检验合格的基础上进行。
隐蔽工程应在隐蔽前由施工单位通知有关单位进行验收,并应形成验收文件。未经检查验收或检验不合格的,
不得进入下道工序。考虑到隐蔽工程在隐蔽后难以检验,因此隐蔽工程在隐蔽前应进行验收,验收合格并签署
验收记录后方可继续施工。
分部工程应在各分项工程验收合格的基础上,由施工单位(总承包单位)向建设单位(监理单位)提出报验申
请,由建设单位项目技术负责人(总监理工程师)组织监 理、设计、施工等有关单位质量技术负责人进行验收,
并应填写验收记录。
分项工程质量验收合格应符合下列规定:
(1)分项工程所含的检验项目检验批)均应符合合格质量的规定。
(2)分项工程的质量控制资料应齐全。
经返修或加固处理的分项、分部(子分部)工程,虽然改变了几何尺寸但仍能满足安全和使用要求,可按技术
处理方案和协商文件的要求予以验收。
【考点来源】第三章第二节第一目工业安装工程施工质量验收统一要求
29.【答案】ABDE
【解析】有色金属又称为非铁金属,是铁、锰、铬以外的所有金属的统称。铝、镁、钛、铜、锆、镍、钴、锌、
锡、铅等有色金属冶炼产品类别包括:阴极铜、重熔用铝锭、锌锭、铅锭、锡锭、电解镍等有色金属及其合金。
【考点来源】第一章第一节第一目机电工程常用材料
30.【答案】ACDE
【解析】泵的性能参数主要有:流量、扬程、功率、效率、转速等。
【考点来源】第一章第一节第二目机电工程常用工程设备
第 68 页三、案例分析与实操题
案例(一)
1.【答案】(1)机电项目部现场施工管理人员还应补充:机械员、劳动员、标准员
(2)项目部主要人员还应补充:满足施工要求经考核或培训合格的技术工人。
【考点来源】第二章第四节机电工程施工资源管理
2.【答案】(1)焊接H型钢的翼缘板拼接缝和腹板拼接缝的间距150mm不符合安装要求;
正确做法:焊接H型钢的翼缘板拼接缝和腹板拼接缝的间距,不宜小于200mm。
(2)翼缘板拼接长度为500mm不符合安装要求;
正确做法:翼缘板拼接长度不应小于600mm。
【考点来源】第一章第三节第五目静置设备及金属结构的制作与安装技术
3.【答案】(1)项目采取每3节风管在地面组装并局部保温后整体吊装的施工方法,这是技术措施;
(2)自行研制风管吊装卡具,用4组电动葫芦配合2台曲臂车完成风管的起吊、支架固定和风管连接,这是采
用新技术的技术措施;
(3)根据需求限定7-8人配合操作,曲臂车操作人员取得了高空作业操作证,这是降低成本的经济措施。
(4)购买员工意外伤害保险是合同措施。
【考点来源】第二章第十节机电工程施工成本管理
4.【答案】本项目空调机房安装存在的问题和正确做法:
(1)问题一:“穿过机房墙体部位风管的防护套管与保温层间有20mm的缝隙”
正确做法:风管与防护套管之间应采用不燃柔性材料封堵。
(2)问题二:“防火阀距离墙体500mm”;
正确做法:防火分区隔墙两侧的防火阀,距墙表面应不大于200mm。
(3)问题三:“为确保调节阀手柄操作灵敏,调节阀体未进行保温”;
正确做法:风管部件的绝热不得影响操作功能,调节阀绝热要保留调节手柄的位置,保证操作灵活方便,调
节阀需要进行保温;
(4)问题四:“因空调机组即将单机试运行,项目部已将机组的过滤器安装完成”;
正确做法:空气处理机组与空气热回收装置的过滤器应在单机试运转完成后安装。
【考点来源】第一章第四节第三目通风与空调工程施工技术
第一章第四节第五目消防工程施工技术
案例(二)
1.【答案】(1)项目部应根据施工规模配备专职职业健康安全管理人员。
(2)编制的《大件设备运输方案》中的自制吊装门架配合卷扬机、滑轮组进行设备的垂直运输方案需要进行专
家论证。原因:采用非常规起重设备、方法,且单件起吊重量在100kN及以上的起重吊装工程属于超过—定规模
的危大工程,需要组织专家论证。
【考点来源】第二章第八节机电工程施工安全管理
【考点来源】第一章第二节第二目机电工程起重技术
2.【答案】原因:桥式起重机属于特种设备,设备安装完成、自检及试运行合格后,仅经建设单位和监理验收
合格,未经特种设备检验检测机构的监督检验。
第 69 页改正:桥式起重机属于特种设备,自检合格后应履行报检程序,特种设备安装、改造及重大修理过程中及竣工
后,应当经相关检验机构监督检查,未经检验或检验不合格者,不得交付使用。
【考点来源】第三章第一节第三目特种设备的相关规定
3.【答案】(1)负荷试运行由建设单位组织实施。
(2)事故调查、撰写质量事故调查报告、事故处理报告。
【考点来源】第二章第十一目机电工程项目试运行管理
【考点来源】第二章第七目机电工程施工质量管理
4.【答案】(1)与合同对照,事件已造成了承包商工程项目成本的额外支出,或直接工期损失。
(2)造成费用增加或工期损失的原因,按合同约不属于承包商的行为责任或风险责任。
(3)承包商按合同规定的程序和时间提交索赔意向通知和索赔报告。
【考点来源】第二章第二目机电工程施工合同管理
案例(三)
1.【答案】书面告知应提交的材料:《特种设备安装改造维修告知单》;施工单位及人员资格证件;施工组织
与技术方案;工程合同;安装监督检验约请书;电梯制造单位的资质证件。
【考点来源】第一章第二节第六目电梯工程施工技术
2.【答案】电梯安装之前,所有厅门预留孔必须设有高度不小于1200mm的安全保护围封(安全防护门),并应
保证有足够的强度;保护围封下部应有高度不小于100mm的踢脚板,并应采用左右开启方式,不能上下开启。
【考点来源】第一章第二节第六目电梯工程施工技术
3.【答案】(1)从3月18日至4月21日,一共35天。
(2)提前了15天(从3月18日开始,5月31日结束,共计75天。合同工期是90天)。
【考点来源】第二章第一节第六目机电工程施工进度管理
4.【答案】电梯安装后应进行运行试验。轿厢分别在空载、额定载荷工况下,按产品设计规定的每小时启动次
数和负载持续率各运行1000次(每天不少于8h),电梯应运行平稳、制动可靠、连续运行无故障。
【考点来源】第一章第二节第六目电梯工程施工技术
案例(四)
1.【答案】交底内容包括工程的施工程序和顺序、施工工艺、操作方法、要领、质量控制、安全措施、环境保
护措施等。
【考点来源】第二章第三节机电工程施工组织设计
2.【答案】设备清点检查→通球试验→光谱检查→联箱找正划线→管子就位对口和焊接。
【考点来源】第一章第三节第四目动力和发电设备安装技术
3.【答案】(1)采取了技术措施:项目部及时调整锅炉受热面的组合安装顺序,修改完善锅炉受热面安装施工
方案。
采取组织措施:炉前水冷壁进度滞后时,紧急协调15名施工人员支援锅炉受热面的组合安装工作,对施工人员
重新进行分工,明确施工任务和责任。
(2)施工进度计划调整的内容有施工内容,工程量,起止时间,持续时间,工作关系,资源供应等
【考点来源】第二章第六节机电工程施工进度管理
4.【答案】问题(1):垫铁没有露出底座以外。改正:斜垫铁露出底座10-50mm,平垫铁10-30mm。
第 70 页问题(2):相邻两垫铁距离1500mm,过大。改正:相邻两组垫铁间的距离,宜为500〜1000mm
【考点来源】第一章第三节第一目机械设备安装工程施工技术
第 71 页2021 年《机电工程管理与实务》真题卷(二)
一、单项选择题
1.【答案】B
【解析】竣工文件由施工单位负责编制,监理负责审核。
【考点来源】第二章第五节机电工程施工技术管理
2.【答案】B
【解析】ACD属于内部沟通协调。B属于与建设单位的沟通与协调
包括:现场临时设施;技术质量标准的对接,技术文件的传递程序;工程综合进度的协商与协调;业主资金的
安排与施工方资金的使用;业主提供的设备、材料的交接、验收的操作程序;设备安装质量、重大设备安装方
案的确定;合同变更、索赔、签证;现场突发事件的应急处理。
【考点来源】第二章第九节机电工程施工现场管理
3.【答案】C
【解析】进度款支付申请内容:
1)累计已完成的合同价款。
2)累计已实际支付的合同价款。
3)本周期合计完成的合同价款:
4)本周期合计应扣减的金额:本周期应扣回的预付款;本周期应扣减的金额。
5)本周期实际应支付的合同价款。
【考点来源】第二章第十二节机电工程施工结算与竣工验收
4.【答案】B
【解析】按已批准的受电作业指导书,组织新建电气系统变压器高压侧接受电网侧供电,通过配电柜按先高压
后低压、先干线后支线的原则逐级试通电。
【考点来源】第一章第三节第二目电气安装工程施工技术
5.【答案】A
【解析】超声波物位计的安装应符合下列要求:不应安装在进料口的上方;传感器宜垂直于物料表面;在信号
波束角内不应有遮挡物;物料的最高物位不应进入仪表的盲区。
【考点来源】第一章第三节第六目自动化仪表工程安装技术
6.【答案】D
【解析】保温材料进场时,应对其导热系数或热阻、密度、吸水率等性能进行复验。
【考点来源】第一章第四节第一目建筑管道工程施工技术
7.【答案】D
【解析】对开式滑动轴承的安装过程,包括轴承的清洗、检查、刮研、装配、间隙调整和压紧力的调整。
【考点来源】第一章第三节第一目机械设备安装工程施工技术
8.【答案】A
【解析】自动喷水灭火系统的闭式喷头应在安装前进行密封性能试验,且喷头安装必须在系统试压、冲洗合格
后进行。
第 72 页【考点来源】第一章第四节第五目消防工程施工技术
9.【答案】C
【解析】涂料进场时,供料方除提供产品质量证明文件外,尚应提供涂装的基体表面处理和施工工艺等要求。
产品质量证明文件应包括:产品质量合格证;质量技术指标及检测方法;材料检测报告或技术鉴定文件。
【考点来源】第一章第三节第七目防腐蚀与绝热工程施工技术
10.【答案】A
【解析】1)施工单项合同估算价在400万元人民币以上;
2)重要设备、材料等货物的采购,单项合同估算价在200万元人民币以上;
3)勘察、设计、监理等服务的采购,单项合同估算价在100万元人民币以上。同一项目中可以合并进行的勘察、
设计、施工、监理以及与工程建设有关的重要设备、材料等的采购,合同估算价合计达到前款规定标准的,必
须招标。
【考点来源】第二章第一节机电工程施工招标投标管理
11.【答案】A
【解析】曳引系统属于曳引式电梯。
【考点来源】第一章第四节第六目电梯工程施工技术
12.【答案】D
【解析】静电接地安装
(1)有静电接地要求的管道,当每对法兰或其他接头间电阻值超过0.03Ω时,应设导线跨接。A错;
(2)管道系统的接地电阻值、接地位置及连接方式按设计文件的规定,静电接地引线宜采用焊接形式。B错;
(3)有静电接地要求的不锈钢和有色金属管道,导线跨接或接地引线不得与管道直接连接,应采用同材质连接
板过渡。C错误;
(4)静电接地安装完毕后,必须进行测试,电阻值超过规定时,应进行检查与调整。
【考点来源】第一章第三节三目管道工程施工技术
13.【答案】B
【解析】直立式组合就是按设备的安装状态来组合支架,将联箱放置(或悬吊)在支架上部,管屏在联箱下面
组装。其优点在于组合场占用面积少,便于组件的吊装;缺点在于钢材耗用量大,安全状况较差。
【考点来源】第一章第三节四目动力和发电设备安装技
14.【答案】A
【解析】钢结构一般安装程序为:构件检查→基础复查→钢柱安装→支撑安装→梁安装→平台板(层板、屋面
板)安装→围护结构安装。
【考点来源】第一章第三节五目静置设备及金属结构的制作与安装技术
15.【答案】C
【解析】索赔成立的前提条件
应该同时具备以下三个前提条件:
(1)与合同对照,事件已造成了承包商工程项目成本的额外支出,或直接工期损失。
(2)造成费用增加或工期损失的原因,按合同约定不属于承包商的行为责任或风险责任。
(3)承包商按合同规定的程序和时间提交索赔意向通知和索赔报告。
第 73 页【考点来源】第一章第二节机电工程施工合同管理
16.【答案】C
【解析】会议灯光系统的检测宜包括照度、色温和显色指数。
【考点来源】第一章第四节四目建筑智能化工程施工技术
17.【答案】C
【解析】三相四孔及三相五孔插座的保护接地导体(PE)应接在上孔;A错;
插座的保护接地导体端子不得与中性导体端子连接;B错;
同一场所的三相插座,其接线的相序应一致。C正确;
相线与中性导体(N)不应利用插座本体的接线端子转接供电。D错
【考点来源】第一章第四节二目建筑电气工程施工技术
18.【答案】C
【解析】项目施工过程中,发生下列情况之一时,施工组织设计应及时进行修改或补充:
(1)工程项目或合同内容有较大变动;
(2)工程设计有重大修改;
(3)主要施工方法有重大调整;
(4)有关法律、法规、规范和标准实施、修订和废止;
(5)主要施工资源配置有重大调整;
(6)各项管理目标发生变化;
(7)各项管理措施发生重大变化;
(8)临建面积增加,施工用地扩大;
(9)施工环境有重大改变。
【考点来源】第二章第三节机电工程施工组织设计
19.【答案】D
【解析】施工机具的选择主要按类型、主要性能参数、操作性能来进行,要切合需要、实际可行、经济合理。
其选择原则是:
1.施工机具的类型,应满足施工部署中的机械设备供应计划和施工方案的需要。
2.施工机具的主要性能参数,要能满足工程需要和保证质量要求。
3.施工机具的操作性能,要适合工程的具体特点和使用场所的环境条件。
4.能兼顾施工企业近几年的技术进步和市场拓展的需要。
5.尽可能选择操作上安全、简单、可靠,品牌优良且同类设备同一型号的产品。
6.综合考虑机械设备的选择特性。
【考点来源】第二章第四节机电工程施工资源管理
20.【答案】D
【解析】施工准备→材料验收→管道测绘放线→管道沟槽开挖→管道加工预制→管道安装→排水管道窨井施工
→系统闭水试验→防腐→系统清洗→系统通水试验→管道沟槽回填。
【考点来源】第一章第四节第一目建筑管道工程施工技术
二、多项选择题
第 74 页21.【答案】ABCD
【解析】用户申请新装或增加用电时,应向供电企业提供用电工程项目批准的文件及有关的用电资料。包括用
电地点、电力用途、用电性质、用电设备、用电设备清单、用电负荷、保安电力、用电规划等。
【考点来源】第三章第一节第二目建设用电及施工的相关规定
22.【答案】ACE
【解析】声级计属于强制检定计量器具,A正确。
属于强制检定的工作计量器具,可本着就地就近原则,送法定或者授权的计量检定机构检定,B错。
对新购入的C类计量器具,经库管员验货、验证合格后即可发放使用。C错。
对属于强制检定范围的计量器具应定期进行强制检定,未按照规定申请检定或者检定不合格的,企业不得使用,
D错。
计量器具检定印、证包括的内容(1)检定证书(2)不合格通知书(检定结果通知书)(3)检定标记(4)封
印标记。E正确。
【考点来源】第三章第一节第一目计量的相关规定
23.【答案】ABE
【解析】压力容器制造(含安装、修理,改造)许可,A1级覆盖A2、D级,A2、C1、C2级覆盖D级。固定式压
力容器安装不单独进行许可,各类气瓶安装无需许可。A、B正确。
压力容器改造和重大修理由取得相应级别制造许可的单位进行,不单独进行许可,CD错误。
A1级可覆盖A2级、D级,E正确。
【考点来源】第三章第一节第三目特种设备的相关规定
24.【答案】ABD
【解析】为便于现场实施,施工质量的检验方法、检验数量、检验结果记录应符合各专业工程施工质量验收标
准的规定。A正确;
隐蔽工程应在隐蔽前由施工单位通知有关单位进行验收,并应形成验收文件。B正确;
单位(子单位)工程的验收应在各分部工程验收合格的基础上,由施工单位(总承包单位)向监理(建设)单
位提出报验申请,由建设单位项目负责人组织监理、设计、施工单位等项目负责人及质量技术负责人进行验收,
并应填写验收记录,C错误;
检验项目(检验批)、分项工程应在施工单位自检合格的基础上,由施工单位 (总承包单位)向建设单位(监
理单位)提出报验申请,D正确。
当工程由分包单位施工时,其总承包单位应对工程质量全面负责,并由总承包单位报验。E错误。
【考点来源】第三章第二节第一目工业安装工程施工质量验收统一要求
25.【答案】AD
【解析】主控项目是保证工程安全和使用功能的重要检验项目,是对安全、卫生、环境保护和公共利益起决定
性作用的检验项目,是确定该检验批主要性能的项目,因此必须全部符合有关专业工程验收规范的规定。一般
项目是除主控项目以外的检验项目,可以允许有偏差的项目。例如,管道的压力试验、风管系统的严密性检验、
电气的绝缘与接地测试等均是主控项目。
【考点来源】第三章第二节第二目建筑安装工程施工质量验收统一要求
26.【答案】ABC
第 75 页【解析】(1)无机绝缘材料:有云母、石棉、大理石、瓷器、玻璃和硫黄等,主要用作电机和电器绝缘、开关
的底板和绝缘子等。
(2)有机绝缘材料:有矿物油、虫胶、树脂、橡胶、棉纱、纸、麻、蚕丝和人造丝等,大多用于制造绝缘漆、
绕组和导线的被覆绝缘物等。
【考点来源】第一章第一节第一目机电工程常用材料
27.【答案】ACE
【解析】动力式压缩机可分为轴流式压缩机、离心式压缩机和混流式压缩机。
【考点来源】第一章第一节第二目机电工程常用工程设备
28.【答案】ABC
【解析】管道工程施工测量的准备工作
1)熟悉设计图纸资料:包括管道平面图、纵横断面图、标准横断面和附属构筑物图,弄清管线布置及工艺设计
和施工安装要求。
2)勘察施工现场:了解设计管线走向,以及管线沿途已有平面和高程控制点分布情况。
3)绘制施测草图:根据管道平面图和已有控制点,并结合实际地形,找出有关的施测数据及其相互关系,并绘
制施测草图。
4)确定施测精度:根据管道在生产上的不同要求、工程性质、所在位置和管道种类等因素,以确定施测精度。
如厂区内部管道比外部要求精度高,不开槽施工比开槽施工测量精度要求高,有压力的管道比无压力管道要求
精度高。
【考点来源】第一章第二节第一目机电工程测量技术
29.【答案】ABDE
【解析】卸扣使用要求
(1)吊装施工中使用的卸扣应按额定负荷标记选用,不得超载使用,无标记的卸扣不得使用。
(2)卸扣表面应光滑,不得有毛刺、裂纹、尖角、夹层等缺陷,不得利用焊接的方法修补卸扣的缺陷。
(3)卸扣使用前应进行外观检查,发现有永久变形或裂纹应报废。
(4)使用卸扣时,只应承受纵向拉力。
【考点来源】第一章第二节第二目机电工程起重技术
30.【答案】CDE
【解析】熔入永久焊缝内的定位焊缝应按《承压设备焊接工艺评定》NB/T 47014—2011进行焊接工艺评定或者
具有经过评定合格的焊接工艺支持。A错误。
不得在焊件表面引弧或试验电流,B错。
在根部焊道和盖面焊道上不得锤击。C正确。
仪表在使用前必须校验,D正确。
焊接中断时,应控制冷却速度或采取其他措施防止其对管道产生有害影响。恢复焊接前,应按焊接工艺规程的
规定重新进行预热。E正确。
【考点来源】第一章第二节第三目机电工程焊接技术
三、案例分析与实操题
案例(一)
第 76 页1.【答案】不合理。
理由:任何单位和个人不得在招标投标活动中设置注册登记、投标报名等前置条件限制潜在投标人下载资格预
审文件或者招标文件。
【考点来源】第二章第一节机电工程施工招标投标管理
2.【答案】(1)应在盘管进场时复验。
(2)还应对机组的风量、功率及噪声等性能进行见证取样检验。
(3)复验的数量为10台。
【同一厂家的风机盘管机组按数量复验2%,不得少于2台;安装前宜进行风机三速试运转及盘管水压试验,试
验压力应为系统工作压力的1.5倍,试验观察时间应为2min,以不渗漏为合格。】
【考点来源】第一章第四节第三目通风与空调工程施工技术
3.【答案】不合格项1:风机与基础之间采用安装橡胶减震垫,不合格;改正:防排烟风机应设在混凝土或钢
架基础上,且不应设置减振装置。
不合格项2:设备与排烟风管采用普通帆布短管连接;纠正:防排烟风机与风管的连接宜采用法兰连接,当风
机仅用于防、排烟时,不宜采用柔性连接;若防、排烟与排风或补风系统兼用时,风机与风管应采用不燃材料
的柔性短管连接。
【考点来源】第一章第四节第五目消防工程施工技术
4.【答案】质量保修金的金额为:(3000-100+80)*3%=89.4万元;
(2)结算方式:一般工程进度款的结算方式包括定期结算、分段结算、竣工后一次性结算、目标结算、约定结
算、结算双方约定的其他结算方式。
【考点来源】第二章第十二节机电工程施工结算与竣工验收
案例(二)
1.【答案】居民(村民)、公安、医疗、电力、交通等单位。
【考点来源】第二章第九节机电工程施工现场管理
2.【答案】噪声与振动控制:
(1)在施工场界对噪声进行实时监测与控制,现场噪声排放不得超过国家标准《建筑施工场界环境噪声排放标
准》GB12523—2011的规定。
(2)尽量使用低噪声、低振动的机具,采取隔声与隔振措施。
光污染控制:(1)夜间电焊作业应采取遮挡措施,避免电焊弧光外泄。
(2)大型照明灯应控制照射角度,防止强光外泄。
【考点来源】第二章第九节机电工程施工现场管理
3.【答案】绝缘油试验、测量绕组连同套管直流电阻、绕组连同套管的交流耐压试验。
【考点来源】第一章第三节第二目电气安装工程施工技术
4.【答案】(1)未经铁路部门许可占用场地,收到铁路部门的处罚,停工处理;
(2)与电气设计师未及时协调,电气设计师未及时跟进电气图纸修改,造成图纸矛盾,无法安装;
(3)管母线返厂加工处理;
(4)施工现场夜班加工,光污染和噪声污染造成扰民,被投诉整改。
【考点来源】第一章第六节机电工程施工进度管理
第 77 页案例(三)
1.【答案】还应增加质量保证措施、检验、试验和质量检查验收评级依据。
【考点来源】第二章第五节机电工程施工技术管理
2.【答案】(1)气体管道压力表与温度表取源部件位置不正确。
理由:压力取源部件应安装在温度取源部件的上游侧。
(2)测量蒸汽压力时,取压点的方位在管道的上半部,或者下半部与管道水平中心线成0~45°夹角的范围内。
【考点来源】第一章第三节第六目自动化仪表工程安装技术
3.【答案】(1)管道绝热按其用途可分为保温、保冷、加热保护三种类型。
(2)水平管道金属保护层的环向接缝应沿管道坡向,搭接在低处,其纵向接缝宜布置在水平中心线下方的
15°~45°处,并应缝口朝下。当侧面或底部有障碍物时,纵向接缝可移至管道水平中心线上方60°以内。
【考点来源】第一章第四节第一目建筑管道工程施工技术
【考点来源】第一章第四节第七目防腐蚀与绝热工程施工技术
4.【答案】成本降低率=(计划成本一实际成本)/计划成本。
计划成本=实际成本/(1-成本降低率)
暖通的计划成本=450/(1-10%)=500万
电气工程计划成本=345/(1+15%)=300万
给排水工程=300/(1-25%)=400万
工艺设备及管道工程=597/(1-0.5%)=600万
计划成本=500+300+400+600=1800万
实际成本=450+345+300+597=1692万
项目总的成本降低率=(1800-1692)/1800=6%
【考点来源】第二章第十节机电工程施工成本管理
案例(四)
1.【答案】还应包括钢结构工程、电气工程、自动化仪表工程、防腐蚀工程、绝热工程。
【考点来源】第三章第二节第一目工业安装工程施工质量验收统一要求
2.【答案】(1)应有安装公司技术负责人审核签字。加盖单位公章,并有总监理工程师审核签字、加盖执业印
章。
(2)项目专职安全生产管理人员应当对专项施工方案实施情况进行现场监督。
【考点来源】第一章第三节第二目机电工程起重技术
3.【答案】(1)压缩机固定后在试运转前有压缩机零部件的清洗与装配、压缩机的润滑与加油。
(2)解体设备的装配精度包括:各运动部件之间的相对运动精度,配合面之间的配合精度和接触质量。
【考点来源】第一章第三节第一目机械设备安装工程施工技术
4.【答案】压缩机单机试运行前,应要完成电机及润滑、电气及操作控制等系统的调试。
【考点来源】第一章第三节第一目机械设备安装工程施工技术
第 78 页
