第12章 施工成本管理
考点总汇
1、标后预算
2、施工成本管理内容
考点1:标后预算
1.成本

项目预算(直接)成本
计划预算(直接)成本
实际预算(直接)成本
标后预算总费用构成
考点2:施工成本管理内容
1.管理程序[注:天一文化专有版权,未经许可不可转发或复印传播]
2.施工成本计划的编制
计划成本偏差=施工预算成本-责任目标成本
3.成本控制方法
1.以目标成本控制成本支出
2.以施工方案控制资源消耗
3.用净值法进行工期成本的同步控制
4.运用目标管理控制工程成本
第13章 施工安全管理
考点总汇
1、安全管理制度
2、公路工程施工项目安全管理措施
3、安全风险分级管理
4、事故隐患排查治理
5、应急救援预案
考点1:安全管理制度
安全操作规程
项目负责人应组织制定本项目安全生产操作规程
操作规程一般分为工种安全操作规程、设备(机具)安全操作规程、作业工序安全操作规程
项目安全管理制度由项目负责人组织相关部门编制
由负责法律事务的部门进行合规性审查
涉及全员性的制度,应经过职工代表大会或职工代表进行审核
项目负责人签发并组织培训。
考点2:公路工程施工项目安全管理措施
路基、路面、桥梁、隧道
高处作业
水上作业
特种设备
现场用电
考点3:安全风险分级管理
安全管理双重预防机制:安全风险分级管控、事故隐患排查治理
安全风险评估:
(1)风险矩阵法。通过判定事故发生的可能性和事故后果严重程度,选择适用的定性或定量方法科学确定安
全风险大小。
(2)作业条件危险性评价法(LEC)
D= L×E×C
风险等级按照可能导致安全生产事故的后果和概率,由低到高依次分为
低风险(Ⅰ级)
一般风险(Ⅱ级)
较大风险(Ⅲ级)
重大风险( Ⅳ级)
考点4:事故隐患排查治理
1.一般事故隐患和重大事故隐患
2.“两项达标”“五项制度”[注:天一文化专有版权,未经许可不可转发或复印传播]
3.动态排查
重大隐患经项目监理单位确认后应向项目建设单位备案。项目监理、建设单位应及时主动向具有项目管辖权
的交通运输主管部门报告。
4.安全生产事故隐患排查一般采取日常排查、综合排查、专项排查等方式进行。
5.重大事故隐患现场应悬挂醒目标示牌向社会公示 ,并报地方县级人民政府安全监督管理部门备案
6.事故隐患整改
一般事故隐患由项目负责人组织相关人员立即整改。
7.重大事故隐患必须由项目负责人组织编制“重大事故隐患治理方案”
考点5:应急救援预案
应急体系
应急预案评审、公布、备案程序及应急演练
评估

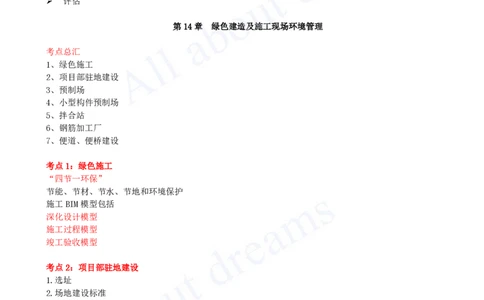

第14章 绿色建造及施工现场环境管理
考点总汇
1、绿色施工
2、项目部驻地建设
3、预制场
4、小型构件预制场
5、拌合站
6、钢筋加工厂
7、便道、便桥建设
考点1:绿色施工
“四节一环保”
节能、节材、节水、节地和环境保护
施工BIM模型包括
深化设计模型
施工过程模型
竣工验收模型
考点2:项目部驻地建设
1.选址
2.场地建设标准
活动板房
场地面积
道路硬化
硬件设施
消防
污水排放
垃圾堆积池
考点3:预制场
1.选址
2.场地布置形式
3.场地建设[注:天一文化专有版权,未经许可不可转发或复印传播]
梁场布置方案
分区(办公区、生活区、构件加工区、制梁区和存梁区、废料处理区)
路面硬化
“工厂化、集约化、专业化”:300片
台座布设
梁板喷涂(预制时间、张拉时间、施工单位、梁体编号、部位名称)
空心板、箱梁存放层数(空心板叠层不得超过3层,小箱梁和T形梁堆叠存放不得超过2层)
预制梁场布设

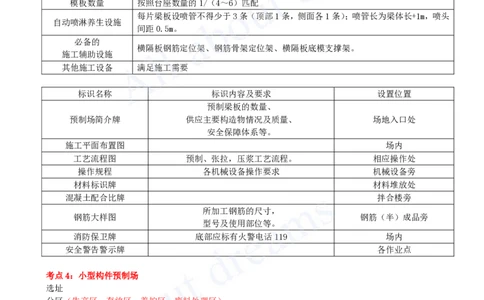

内容 要求
钢筋棚 至少一座
台座数量 应与预制时间、数量相匹配。
吊装设备 满足起吊吨位需要,至少2台。
模板数量 按照台座数量的1/(4~6)匹配
每片梁板设喷管不得少于3条(顶部1条,侧面各1条);喷管长为梁体长+1m,喷头
自动喷淋养生设施
间距0.5m。
必备的
横隔板钢筋定位架、钢筋骨架定位架、横隔板底模支撑架。
施工辅助设施
其他施工设备 满足施工需要
标识名称 标识内容及要求 设置位置
预制梁板的数量、
预制场简介牌 供应主要构造物情况及质量、 场地入口处
安全保障体系等。
施工平面布置图 场内
工艺流程图 预制、张拉,压浆工艺流程。 相应操作处
操作规程 各机械设备操作要求 机械设备旁
材料标识牌 材料堆放处
混凝土配合比牌 拌合楼旁
所加工钢筋的尺寸,
钢筋大样图 钢筋(半)成品旁
型号及使用部位等。
消防保卫牌 底部应标有火警电话119 场内
安全警告警示牌 各作业点
考点4:小型构件预制场
选址
分区(生产区、存放区、养护区、废料处理区)
路面硬化
考点5:拌合站
1.选址
2.场地硬化
3.拌合设备要求:拌合设备应采用质量法自动计量
标识名称 标识内容及要求 设置位置
拌合的数量、
拌合站简介牌 供应主要构造物情况及质量、 场地入口处
安全保障体系等。
混凝土配合比牌 — 拌合楼旁[注:天一文化专有版权,未经许可不可转发或复印传播]
材料标识牌 — 材料堆放处
操作规程 各机械设备操作要求 机械设备旁
消防保卫牌 底部应标有火警电话119 场内
安全警告警示牌 — 各作业点
考点6:钢筋加工厂
场地选址
钢筋加工场内分区(设立原材料堆放区、钢筋下料区、制作区、半成品堆放区、成品堆放区)
场地建设标准
考点7:便道、便桥建设
便道路基宽度不小于4.5m,路面宽度不小于3.0m,原则上每100m范围内应设置一个长度不小于20m、
路面宽度不小于5.5m的错车道。
便道
便道路面可采用隧道洞渣或矿渣铺筑。特大桥、隧道洞口、拌合站和预制场等大型作业区进出便道
200m范围路面宜采用不小于200mm厚的C20混凝土硬化。
便桥 人行便桥宽度不小于2.5m,人车混行便桥宽度不小于4.5m。若便桥长度超过1km,宜适当增加宽度。
墩架式梁桥、装配式公路钢桥(俗称贝雷桥)、浮桥和索桥。
便道
路口应设置限速标志
建筑物、城市道路转角、视线不良地段应设置明示标志
跨越(邻 近 )道路施工应设置警告标志
道路危险段应设置防护及警告标牌。
途经小桥,应设置限载、限宽标志
途经通道,应设置限宽、限高警告标志
路线明显变化处、便道平面交叉处,应设置指路和警告标志。
第15章 施工技术与设备管理
15.1 施工技术管理
考点1:公路工程施工测量管理
施工测量的三个阶段
(1)开工准备阶段:交接桩、设计控制桩贯通复测,施工控制网建立,地形地貌复核测量。
(2)施工阶段:施工放样测量、工序检查测量、施工控制网复测、沉降位移变形观测及安全监控测量。
(3)竣工阶段:竣工贯通测量和工点竣工测量。
施工放样测量
施工放样测量是指在工序开始前进行定位测量、定位桩的护桩测量、施工放样及高程测量等工作,对影响施
工的定位桩应设置外移桩。
竣工测量
竣工贯通测量主要任务是线路中线贯通测量、路基竣工测量、横断面竣工测量、 桥涵竣工测量,对施工过程
测量控制做出评价
施工测量控制网的布设、复测及大型主体结构物的精确定位实测方法由项目总工程师组织,向测量人员及工
程技术部人员进行技术交底。
—般工程测量的技术准备资料及施测方法等由项目部测量负责人向测量队(组)技术人员进行交底,并明确
测量责任分工。
15.2 施工机械设备管理
考点总汇
1、施工机械设备的生产能力及适用条件
2、机械设备管理[注:天一文化专有版权,未经许可不可转发或复印传播]
考点1:施工机械设备的生产能力及适用条件
压实机械
静作用碾压机械、振动式碾压机械和夯实机械
光轮振动压路机 非黏土壤、碎石、沥青混凝土及沥青混凝土铺层
羊足或凸块式振动压路机 非黏土、含水率不大的黏性和细粒砂砾石混合料
YZ (单钢轮)系列振动压路机 各种材料的基础层、次基础层及填方的压实
高等级公路、机场、停车场及工业性场院等工程施工中的沥青混凝土、水
YZC (双钢轮)
泥混凝土等面层的压实,也适用于大型基础、次基 础及路堤填方的压实。
XP (轮胎)系列压路机 各种材料的基础层、次基础层、填方及沥青面层的压实作业
3Y、2Y (静碾)钢轮系列压路机 各种材料的基础层及面层的压实作业
静力式压路机 适用于黏土、粉土的压实
道路的填土、填筑 轮胎压路机 适用于砂砾石、砂质土及黏土和粉土的压实
堤坝等的压实 振动压路机 适用于砂砾石、砂质土的压实
羊足压路机 适用于黏土、粉土的压实
压实
振动板 沿着坡面进行压实时使用
填土坡面的压实
牵引式振动压路机 规模小时使用振动板,规模大时使用牵引式振动压路机
沥青混凝土路表面 静力式压路机、轮胎压
根据不同的沥青路面结构形式可以采用不同的组合
的压实 路机、振动压路机
沥青混凝土搅拌设备
高等级公路建设应使用强制间歇式搅拌设备
沥青混凝土摊铺机
履带式、轮胎式及复合式
摊铺宽度分为小型(<3.6m )、中型(4~6m )、大型 (7~9m )、超大型(多12m)四类。
生产能力
桥梁基础施工机械
①螺旋钻机:用于灌注桩、深层搅拌桩、混凝土预制桩钻打结合法等工艺,适用土质的地质条件。
②冲击钻机:用于灌注桩钻孔施工,尤其在卵石、漂石地质条件下具有明显的优点。
③回转斗钻机:适用于除岩层外的各种土质地质条件。
④液压旋挖钻孔机
适用于除岩层、卵石、漂石外的各种土质地质条件,尤其在市政桥梁及场地受限的工程中使用。
考点2:机械设备管理
1.合理配置施工机械
2.数量计算
3.施工机械的现场管理
外部检验、空运转试验和重载试验。
机械设备档案管理
(1)设备的名称、类别、数量、统一编号。
(2)设备的购买日期。
(3)产品合格证及生产许可证(复印件及其他证明材料)
(4)使用说明书等技术资料。
(5)《大、中型设备安装、拆卸方案》《施工设备验收单》及《安装验收报告》。
(6)各设备操作人员资格证明材料。
