【模版分享】运行确认(OQ)通用确认项目模板

【模版分享】运行确认(OQ)通用确认项目模板
IQ安装确认的详见这篇【模板分享】安装确认(IQ)通用确认项目模板
因为是通用的工艺设备的确认项目模版,所以包含一些基础的计算机化系统的确认项目,比如权限、报警、备份之类的。个人是建议,集成在工艺设备的上的计算机化系统,还是涵盖在设备确认中做比较好。
1、设备基础功能方面

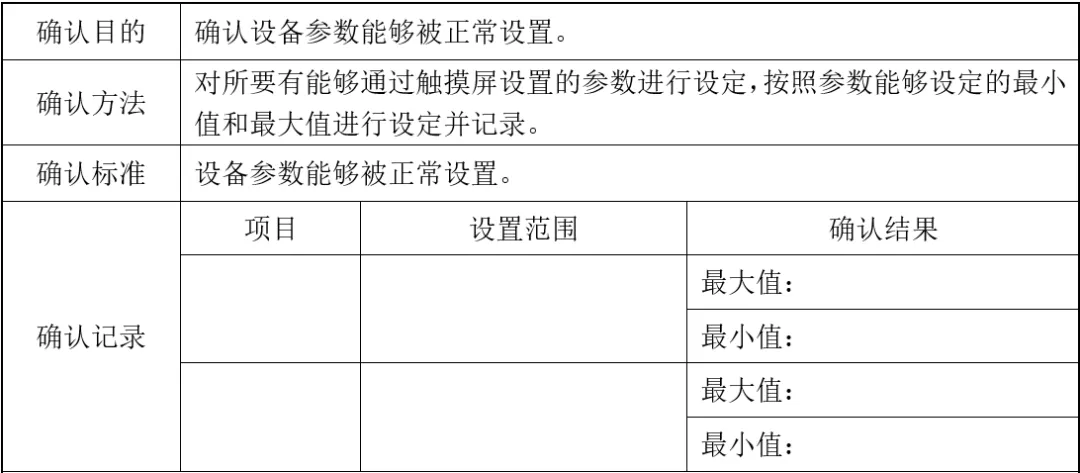

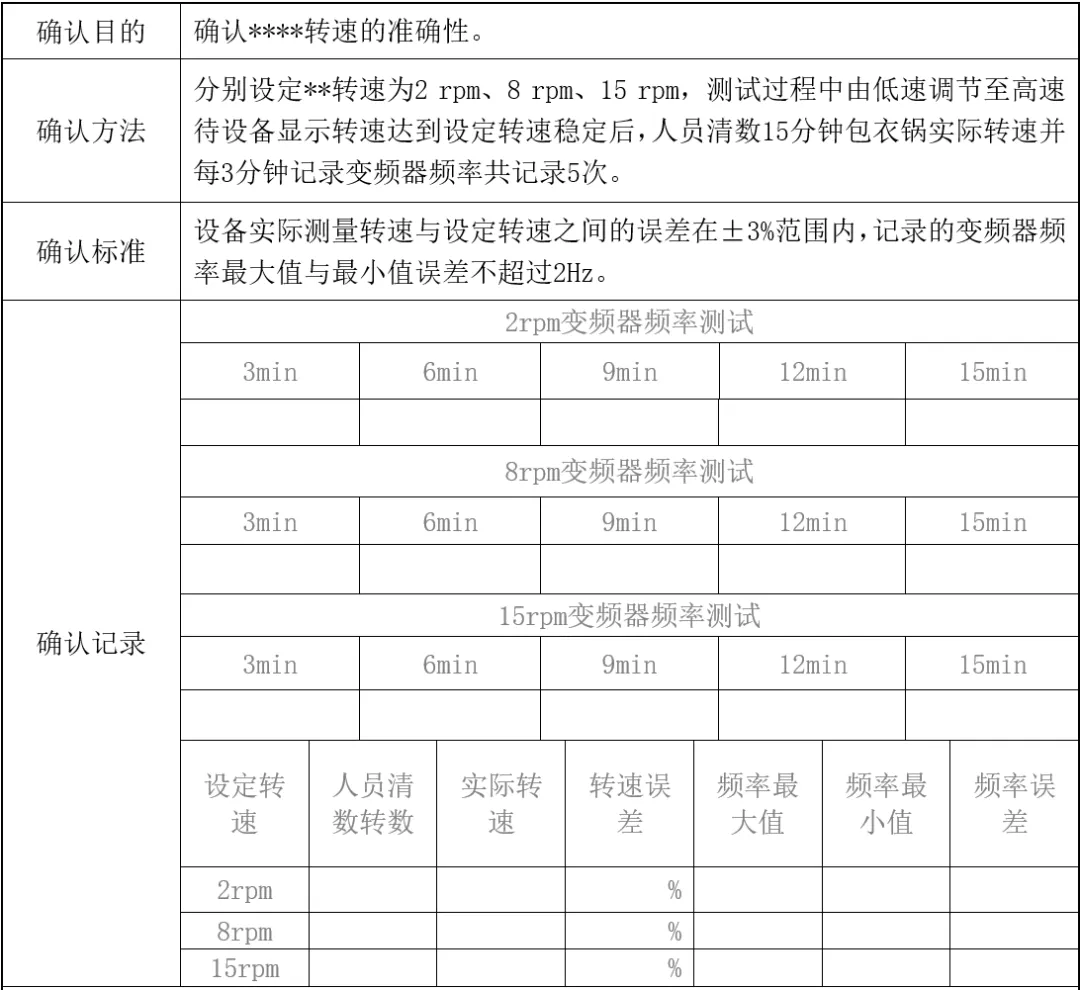

①参数设置确认

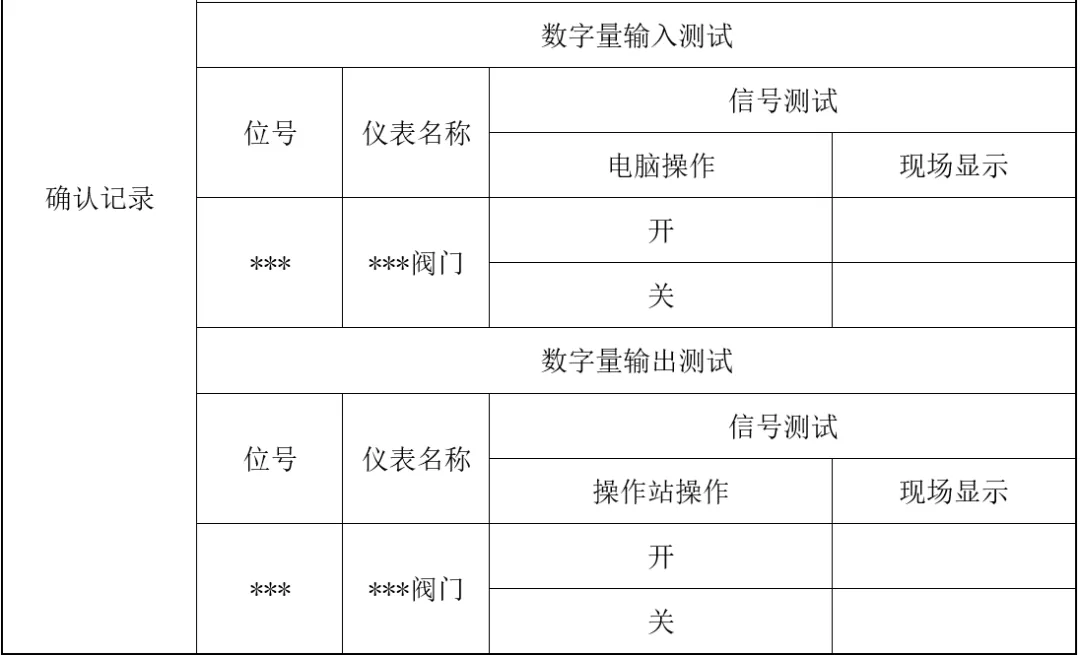

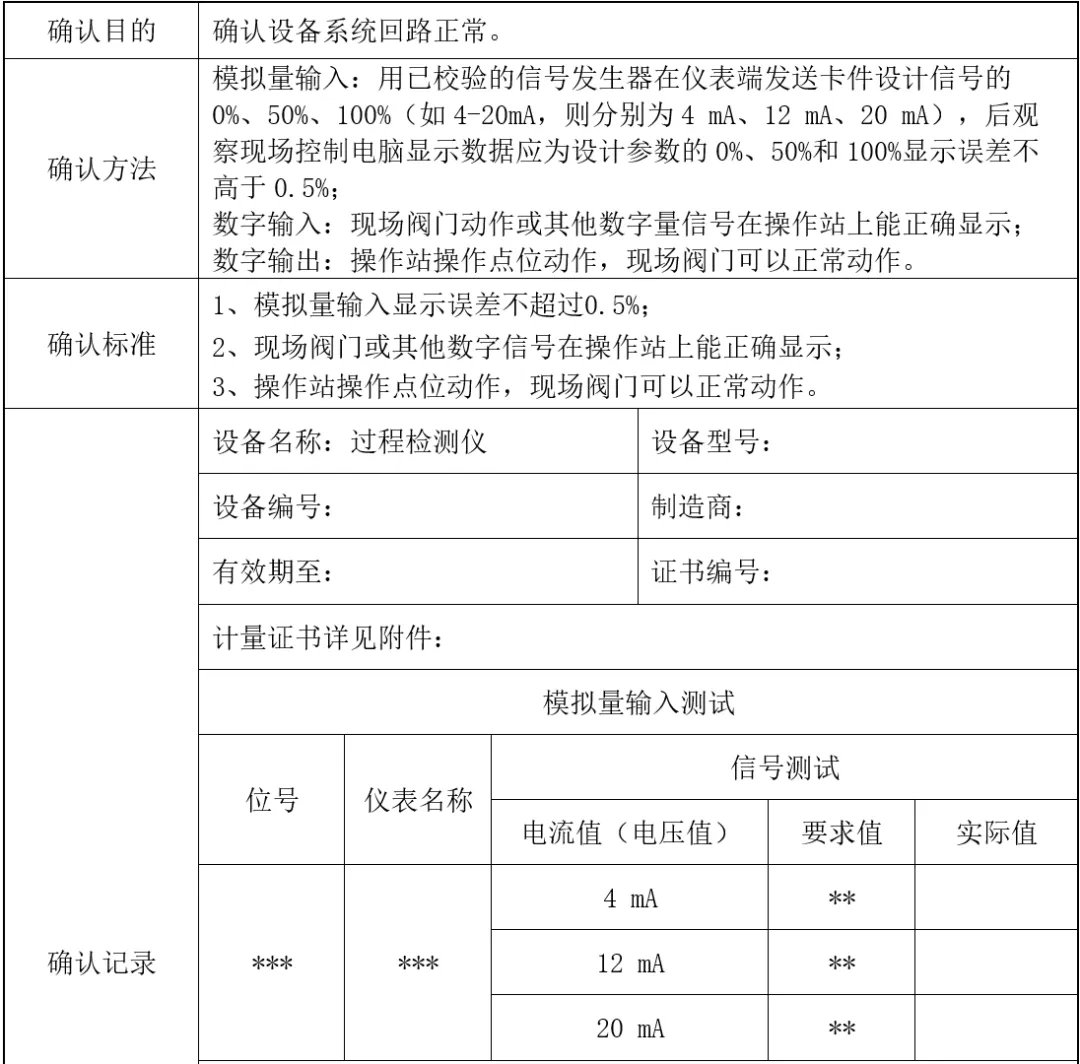

②I/O测试

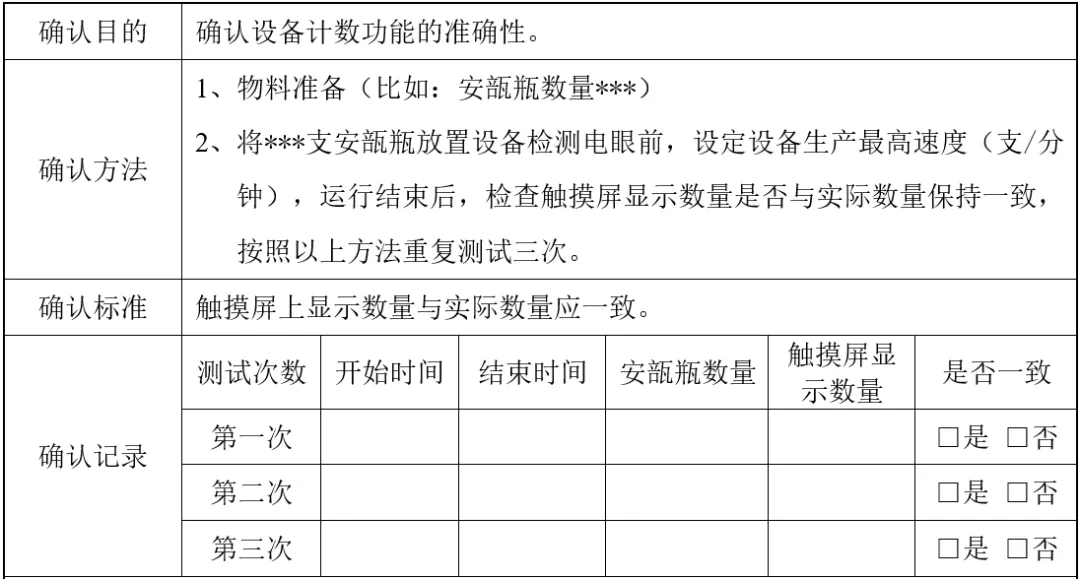

③计数确认

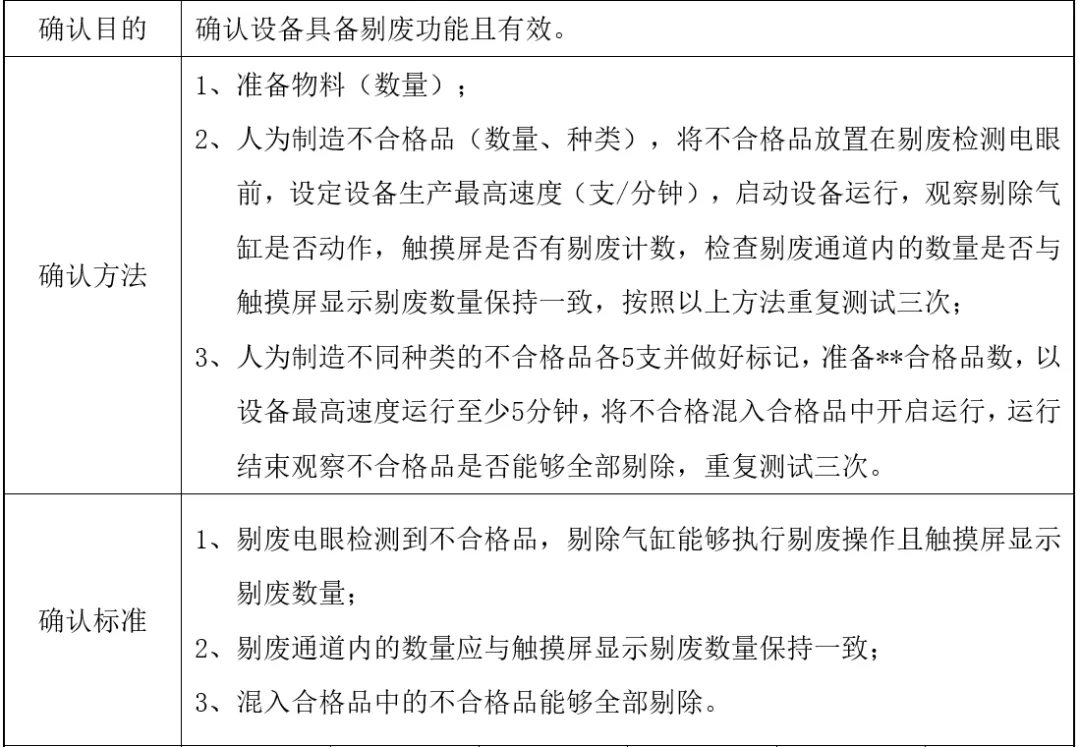

④剔废确认

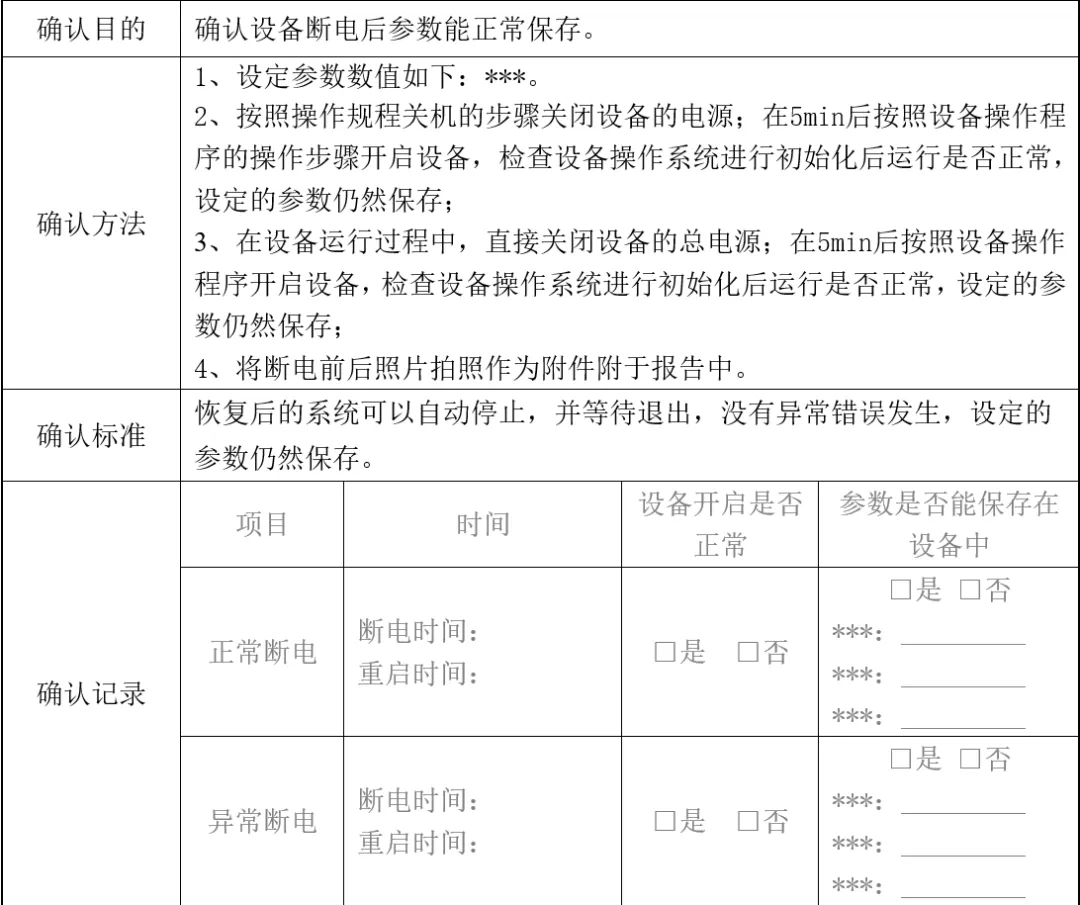

⑤断电恢复确认

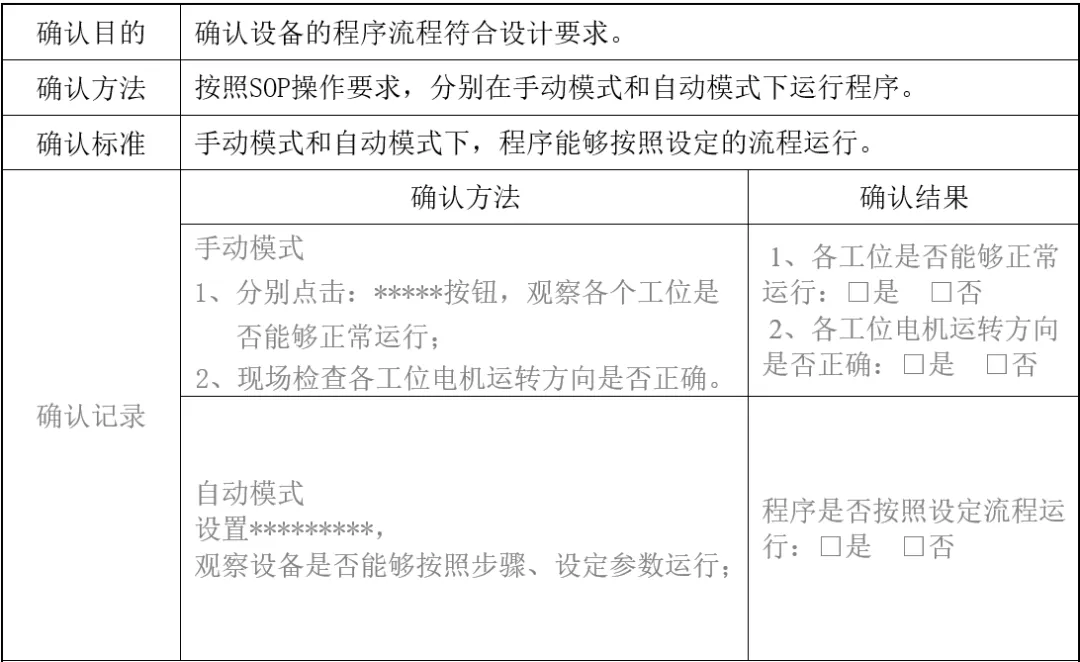

⑥运行确认
⑦参数上下限确认
2、计算机化系统方面

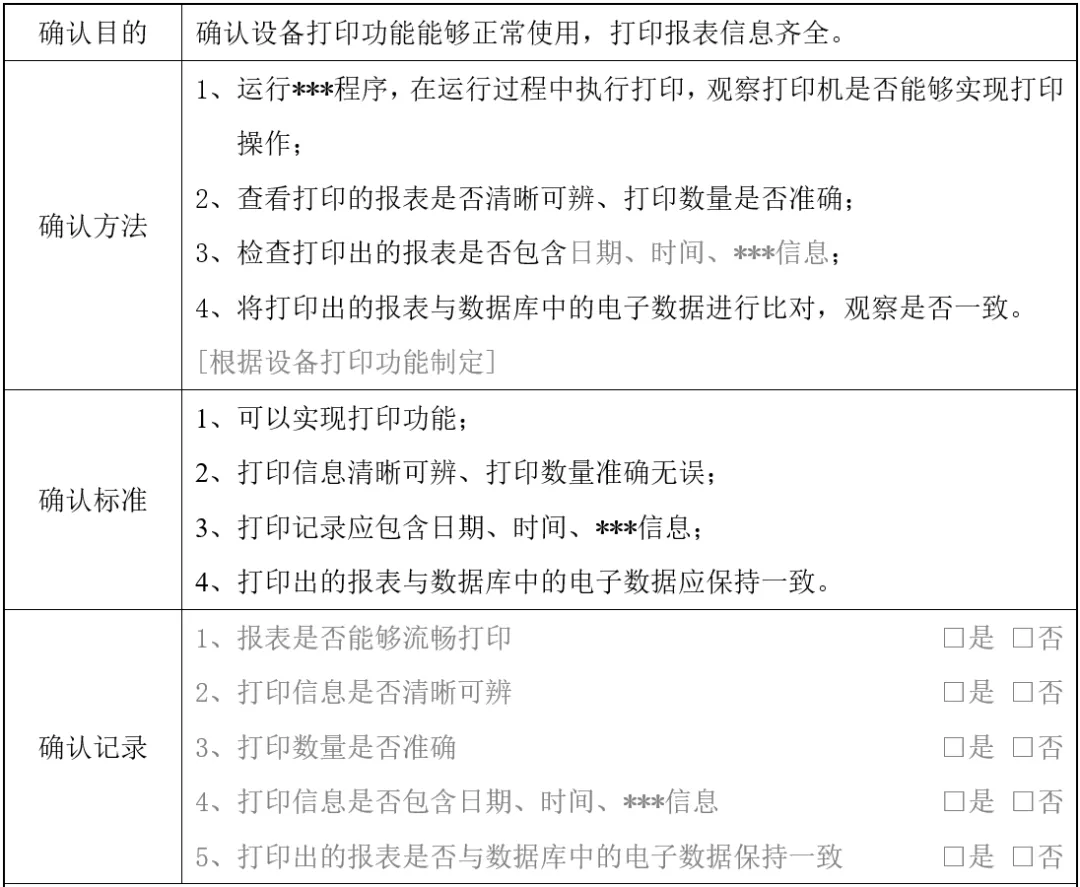

①打印功能确认

②权限确认

③审计追踪确认

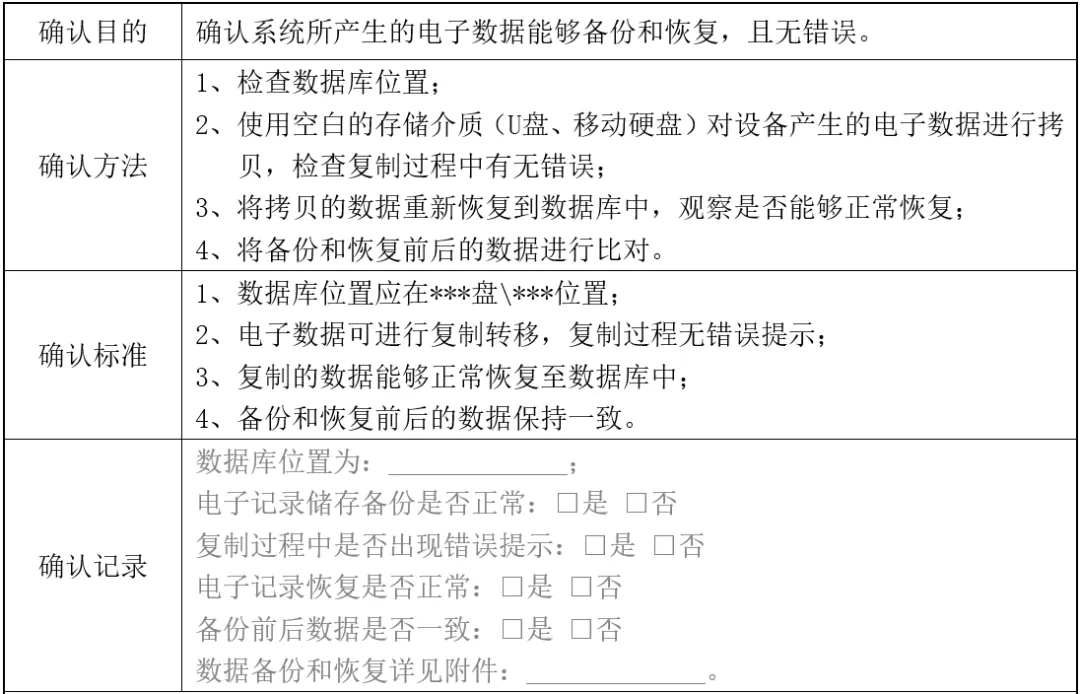

④数据备份与恢复

⑤时间准确性

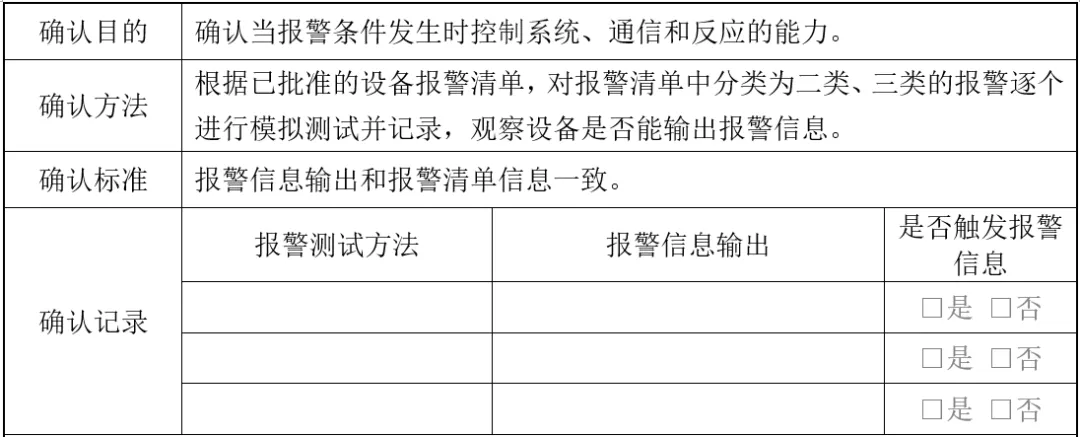

⑥报警确认
再po下FDA关于设备确认的Blog中关于OQ的阐述:

运行确认需在安装确认所有方案条款均执行完毕后开展。OQ的核心目的:确认设备在厂家规定的运行范围内,性能持续满足用户需求标准。实际执行中,需识别并检查所有会影响最终产品质量的设备功能与结构部件。

运行确认阶段,需完成测试方案内全部项目试验,并完整留存性能记录文件。OQ是设备与设施验收的前置条件,必须在安装确认全部完成后方可实施

总体而言,运行确认是对硬件、软件的启动操作、日常运行、维护保养、清洁规程及安全操作规程(适用场景下)的全面系统性审核。所有软硬件设备,均需验证其运行参数处于限定标准范围内。

运行确认(OQ)合格的核心要点

如上所述,OQ 核心工作为:识别、检查影响产品质量的设备组件,确保各组件在限定参数区间内稳定运行。

常见验证项目(包含但不限于):

  • 温度控制及温度波动偏差
  • 伺服电机与通风风门组件
  • 超温防护系统
  • 读卡器与门禁权限控制系统
  • 压力、真空度调节控制器
  • 腔体 / 空间温度分布均匀性
  • 显示面板与信号指示灯
  • 二氧化碳浓度调控系统
  • 湿度监测与湿度控制模块
  • 风机及风速调节装置

OQ验证合格的判定指标:

  1. 所有运行测试结果均达到或超出OQ方案中预设的可接受标准,为最核心判定依据,证明设备在额定运行区间内性能稳定可靠。
  2. 测试过程无重大偏差与不符合项,设备运行合规、状态稳定;轻微偏差需完成整改与闭环,且不影响设备既定使用功能。
  3. 设备内置故障检测与应急处理机制运行正常,可精准识别模拟故障、异常工况并做出合规响应,保障复杂工况下的运行完整性。
  4. 若涉及系统联动,设备可与其他生产系统、工艺模块无缝对接,无兼容冲突、运行中断等问题,可高效融入整体生产流程。
  5. 设备操作人员及使用人员在OQ测试阶段反馈良好,设备操作便捷,可稳定实现设计工艺功能。

OQ 必备验证文件资料:

1. 运行确认方案

OQ方案为纲领性文件,明确本次验证的目标、范围、试验方法及合格标准,内容包含:

  • 验证目的:清晰界定OQ验证目标,列明需测试的关键运行参数与设备功能。
  • 验证范围:明确本次覆盖的设备、配套系统及相关工艺环节。
  • 试验方法:分步详述各项运行测试操作流程,注明特殊试验条件、设备设置要求。
  • 可接受标准:制定可量化的验收指标,依据设备厂家技术规格、法规要求及用户生产需求制定。

2. OQ测试规程/检查清单

作为方案配套执行文件,用于落地各项测试,内容包含:

  • 单项测试标准化操作步骤
  • 需现场观测、记录的检测数据与现象
  • 结合验收标准明确的预期结果

3. 运行确认报告

汇总记录 OQ 全部测试执行过程与结果,内容包含:

  • 验证目的与范围简述
  • 测试方法汇总说明
  • 各项试验详细数据、观测记录,明确判定每项测试是否符合验收标准
  • 所有偏离方案的偏差项、异常结果、故障问题,同步记录影响分析及整改措施
  • 验证结论:依据预设标准,综合判定设备运行确认是否合格通过

4. 标准操作规程(SOP)

SOP并非OQ专属文件,但为保障测试期间设备规范、统一操作的核心依据。OQ文档需关联引用相关规程:

  • 设备标准操作程序
  • 设备维护与校准规程
  • 偏差处理与记录管理规程

5. 校准与维护记录

留存OQ测试前、测试期间设备的校准证书、保养维护记录,用以佐证测试数据的准确性与有效性。

6. 追溯矩阵

关联设计确认(DQ)、用户需求标准(URS)与 OQ 所有测试项目,确保全部关键运行参数均依据法规及用户需求完成全覆盖验证。

OQ 方案编制最佳实践:

以下多项精细化编制要点,常被实际验证工作忽略:

全量程范围测试:除额定常规工况外,必须覆盖设备运行上下极限区间。例如制药压片机,需测试最低、最高转速工况,确保全参数区间内药片重量、硬度等关键质量指标合规,验证设备在常规生产、负荷波动、极限工况下的稳定性。

故障模式模拟测试:人为模拟各类设备故障、系统报错场景,验证设备自检、应急防护、故障处置能力,评估内置安全机制有效性,规避异常工况下的产品质量与安全风险。

  1. 系统联动兼容性测试:

测试设备与生产关联系统、配套仪器的联动适配性,保障系统间数据传输、指令交互无缝衔接,规避兼容问题导致的生产差错与效率损耗。以实验室信息管理系统(LIMS)为例,需验证分析仪器与系统的数据传输、解析功能准确性。

多环境条件验证:

温湿度等环境因素会直接影响设备运行状态,需模拟实际生产中不同环境条件开展测试,评估环境波动对设备性能的影响,确保复杂生产环境下设备稳定运行。

数据完整性与权限管控验证:

受法规管控行业需严格保障数据完整性与可追溯性。需划分操作员、管理员、维护人员等多级账号权限,模拟不同岗位操作行为,验证权限分级管控有效性,严控关键工艺参数修改权限,满足合规要求。

连续时序运行测试:

结合实际生产周期,设计连续序贯化运行测试,验证设备在连贯生产流程中的工序衔接、时序控制能力,保障生产线整体运转顺畅。

分级负载测试:

开展常规负荷、额定最大负荷、波动负荷等多场景测试,验证设备在不同产能负荷下的运行质量与稳定性,为生产排产、产能规划提供依据。

此外,方案中需明确每项测试的设立依据、运行风险防控价值及合规必要性;联合质量、工程、生产、信息化多部门共同评审测试方案,保证内容全面、贴合现场实际;同时在方案中增设结果复盘与流程优化机制,可根据测试反馈动态完善操作规程与验证要求。
