BOM助手需求说明(拿去直接用)
一物多码:同一物料出现2个及以上不同编码 用量异常:单件用量>100或<0.01(可能是单位或小数点错误) 损耗率缺失:有加工工序但未填损耗率 版本过旧:BOM版本超过12个月未更新 规格模糊:规格字段为空或只有数字没有单位
编码格式统一:全部大写,用"-"分隔,如"WD-CX-001" 缺失字段标注:未填的字段标记"[待补]" 重复项合并:同一编码出现多次时,保留最新版本,标注历史版本号
BOM数据存飞书多维表格(物料编码、名称、用量、单位、层级、版本号、损耗率、规格) 校验规则和编码规范存你的文件系统(知识库) 查询时优先从多维表格读取,规则类问题从知识库检索
配好之后能做什么

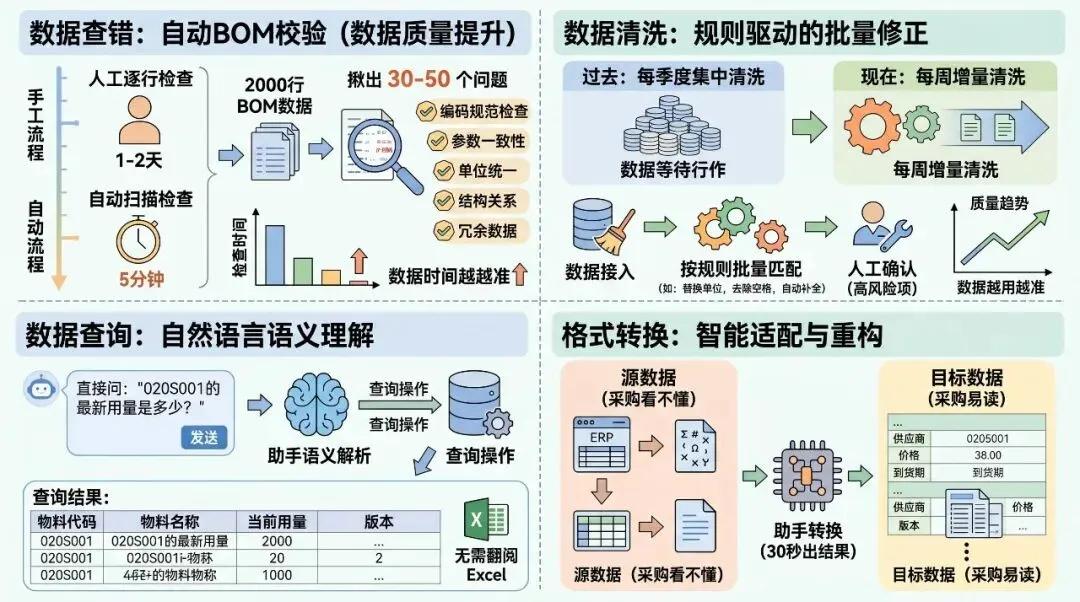

查错——贴数据自动跑5项检查,一家制冷设备企业第一次扫描2000行BOM,5分钟揪出30-50个问题,人工逐行检查要1-2天;
清洗——按规则批量修正,清洗频率从"每季度集中搞一次"变成"每周跑一次,每次改几个最严重的",数据越用越准,不用停线等清洗;
查询——直接问"020S001的最新用量是多少",一句话查物料,不用翻Excel;
格式转换——ERP导出的格式采购看不懂,贴给助手30秒出结果。规则明确、逻辑单层,助手完全胜任。

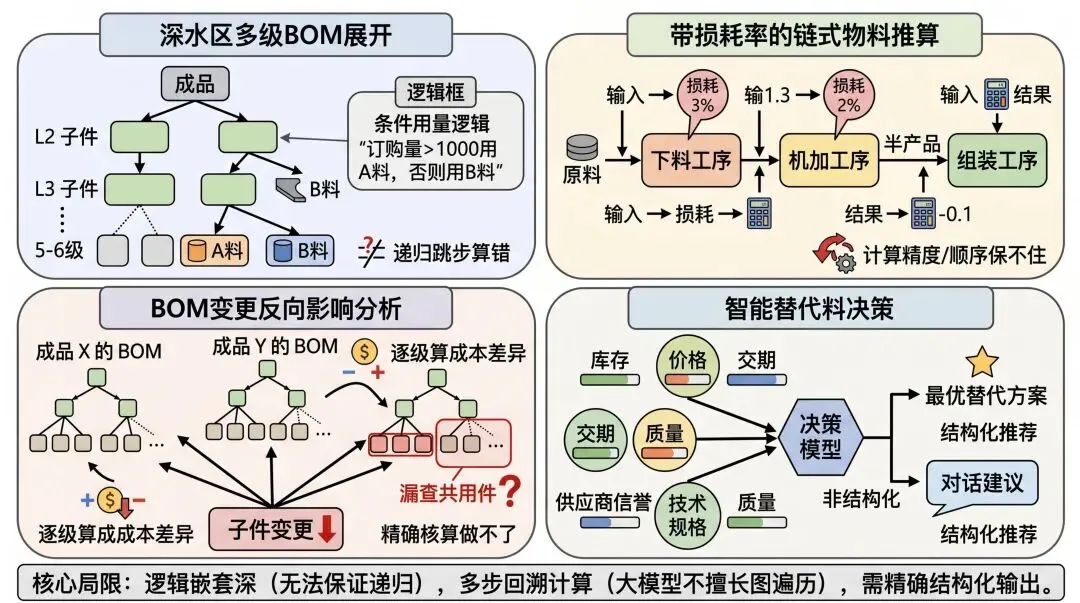

助手搞不定的:4个深水区

复杂计算怎么解:工程师写算法
以多级BOM展开为例,核心逻辑:递归展开→条件判断→用量累加。输入成品编码和数量,查数据库取子件,按条件判断实际用料,有子BOM则递归,采购件则累加到汇总表,输出结果。
损耗推算同理——每步用量÷(1-损耗率)再取整,需要链式计算引擎。
替代料决策需要多维度加权评分算法。
整体是"数据库+后端算法+前端看板+API集成"四层架构。企业发展到需要与ERP/MES集成时,通过API实时获取数据,这是替代料决策和MRP运算的前提。
完整路径:扣子助手+定制算法
阶段 | 做什么 | 工具 | 效果 |
阶段一 | 查错、清洗、查询、格式转换 | 扣子助手+飞书多维表格 | BOM管理员每天省30-60分钟 |
阶段二 | 多级展开、损耗推算、变更分析、替代料决策 | 后端算法+数据库 | 准确率从70%提升到95%-99% |
阶段三 | 可视化看板+团队协同 | 前端看板+系统集成 | 团队主动用,不再回Excel |
先用扣子助手搞定80%日常问题,验证规则价值;规则稳定后复杂计算用算法补上;最后看板落地让团队真正用起来。价值没验证就上算法,容易做偏。
