80%的指标库,做出来没人用?
去年我们服务的一家省属国企,审计部花了6 个月搭了一套指标库。
立项时雄心勃勃——300 个指标,覆盖财务、采购、工程、资金、资产五大领域。
上线3 个月后我们去看使用情况:
"300 个指标里,仅 23 个被实际调用。其余 277 个躺在库里,没人记得它们存在。"
审计师反馈:"指标太多,不知道该用哪个"。
领导反馈:"报上来的指标看不懂"。
问题在哪?
大多数单位的指标库是"统计型"的——"采购金额"、"订单数"、"供应商数量"——这种数字本身没有太高的判断价值。审计师看完不知道“正常 vs 异常”的边界在哪。
真正能用的指标,必须是「识别规则型」的——每个指标自带检测逻辑、自带阈值、跑完直接告诉你「哪里异常」。
根因 1:指标“统计型”而不是“识别规则型”
统计型指标:“本月采购金额1200 万”——仅供汇报,无判断价值。
识别规则型指标:“单笔采购金额>5000 且无合同支撑——异常”——直接出异常清单。
“识别规则型指标= 统计型指标 + 检测逻辑 + 阈值 + 处置建议”

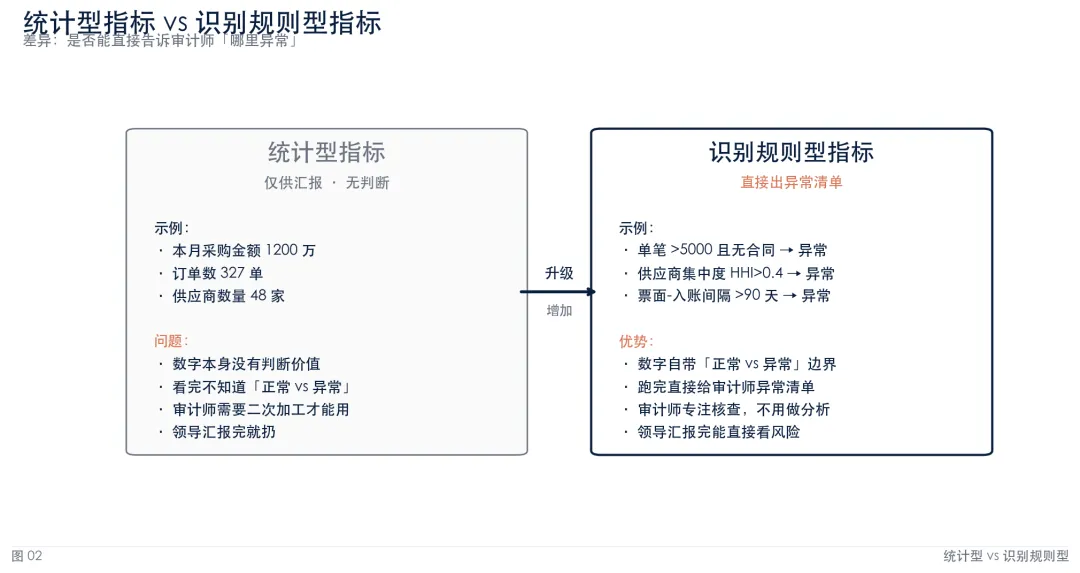

统计型vs 识别规则型 · 对比图
根因 2:分类不对,按“业务”分不按“审计场景”分
很多单位按“业务条线”分指标(财务、采购、工程……)。
问题:审计师做项目时,是按“审计场景”找指标的——比如“围标串标识别”、“关联方利益输送”、“虚假贸易识别”——他们不会先去想“我要找采购类的指标”。
正确分法:按审计场景建指标库,每个场景下再分业务条线。
根因 3:没有“口径管理”,同一个指标不同部门算出不同数
“采购金额”——财务口径是“已入账金额”,业务口径是“合同金额”,审计口径是“实际支付 + 应付款”。
“3 个部门 3 个数,指标库自然没人敢用。”
正解:指标库必须先定口径、再算数字。口径变更要走变更流程,不能默默改。

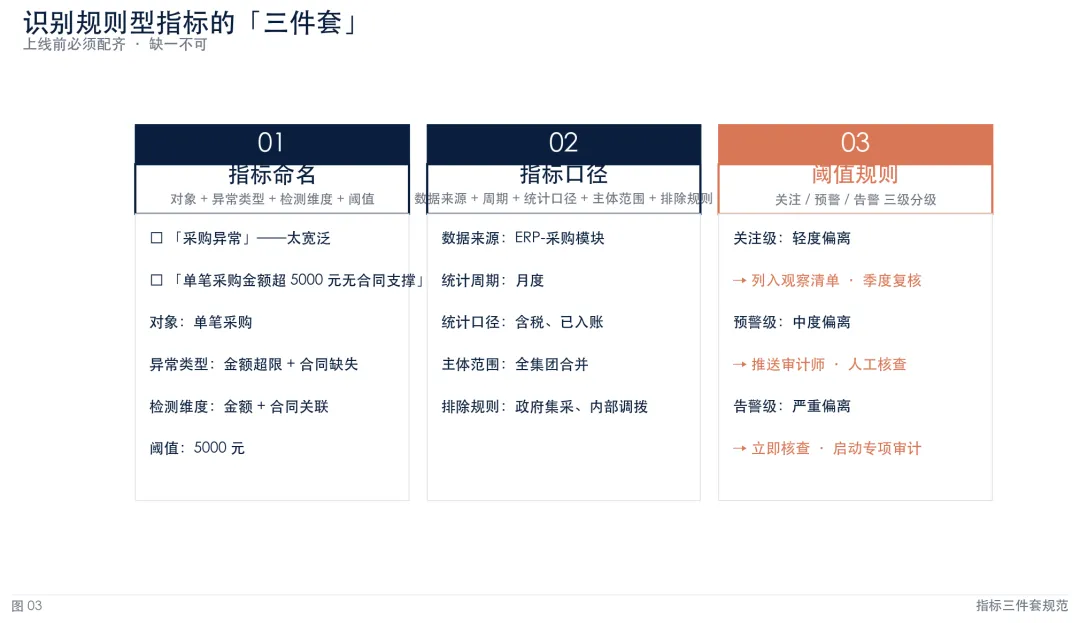

识别规则型指标的「三件套」规范
任何一条指标上线前,必须配齐这三件套:
1. 指标命名(必须包含 4 个要素)
格式:“对象+ 异常类型 + 检测维度 + 阈值”
❌ 「采购异常」——太宽泛
✅ 「单笔采购金额超 5000 元无合同支撑」——对象(单笔采购)、异常类型(金额超限 + 合同缺失)、检测维度(金额 + 合同关联)、阈值(5000 元)
指标三件套规范图(命名/口径/阈值)
2. 指标口径(必须明确 5 个字段)
· 数据来源:从哪个系统取(ERP-采购模块)
· 统计周期:月/季/年(月度)
· 统计口径:含税/不含税、已入账/未入账(含税、已入账)
· 主体范围:全集团/子公司/单一部门(全集团合并)
· 排除规则:哪些不算(政府集采、内部调拨)
3. 阈值规则(必须分 3 级)
· 关注级:轻度偏离——列入观察清单,季度复核
· 预警级:中度偏离——推送审计师,人工核查
· 告警级:严重偏离——立即核查,必要时启动专项审计
8 大类指标 · 200+ 识别规则型指标清单
下面8 大类是国资国企审计的通用分类,参考《审计法》《审计署关于内部审计工作的规定》《中央企业内部审计管理暂行办法》等上位法,也是我们 20+ 家客户项目里反复出现的实战分类。
每个大类给5-8 个示例指标(完整 200+ 指标见配套 Excel)。

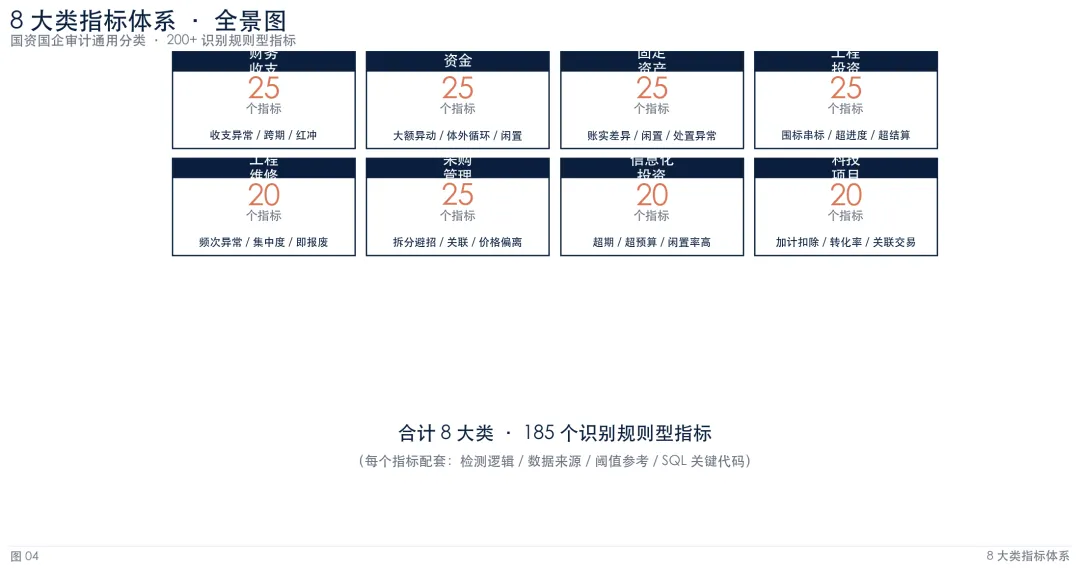

8 大类指标体系全景图(财务/资金/资产/工程/采购/信息化/科技项目)
类别 1:财务收支类(约 25 个指标)
· 单笔收支金额超限无支撑:单笔 >10 万且无合同/审批
· 收支倒挂:月度支出 > 收入 1.2 倍
· 异常退库:退库金额 > 原金额 30%
· 现金占比异常:月现金收付 / 总收付 > 15%
· 红字冲销频繁:单月红字冲销 >5 笔
· 跨期入账:票面 vs 入账 >90 天
· 同一对手方高频:同对手方月度 >10 笔
类别 2:资金类(约 25 个指标)
· 大额资金异动:单笔 >1000 万
· 资金体外循环:流入流出闭环时间 <24h
· 公私账户混用:对手方含个人且 >50 万
· 关联方资金占用:关联公司应收 >净资产 30%
· 资金集中度:前 5 大对手方占比 >70%
· 闲置资金比例:月末活期占比 >40%
· 跨境支付异常:单笔 >50 万等值
· 现金缴款异常:现金 >20 万
类别 3:固定资产类(约 25 个指标)
· 资产账实差异:盘点差异 >资产额 2%
· 在建工程超期:工期 >计划 1.5 倍
· 折旧异常:单月折旧率 >5%
· 资产处置异常:处置价 <账面 70%
· 资产闲置率高:闲置 >1 年且金额 >50 万
· 资产购置集中:同供应商 1 季度 >200 万
· 资产报废频繁:月报废 >10 项
· 资产标签缺失:实物无标签 >5%
类别 4:工程投资类(约 25 个指标)
· 围标串标嫌疑:投标方同 IP/同设备 ≥3 家
· 投标报价规律:报价小数点后 4 位相同 ≥3 家
· 保证金同源:多个投标人同一打款账户 ≥2 家
· 方案文本相似:投标方案相似度 >85%
· 投标时间扎堆:开标前 5 分钟内集中投递 ≥3 家
· 工程款支付超进度:已付 / 已完 >80%
· 变更签证频繁:单项变更 >3 次
· 结算价超合同:结算 / 合同 >110%
类别 5:工程维修类(约 20 个指标)
· 维修频次异常:同设备 1 年维修 >3 次
· 维修金额超限:单笔 >10 万
· 维修供应商集中:同供应商占比 >60%
· 维修无验收记录:维修金额 >2 万无验收
· 维修即报废:维修后 6 月内报废
· 紧急维修占比:月紧急 / 总维修 >40%
类别 6:采购管理类(约 25 个指标)
· 单一来源采购:单一来源占比 >30%
· 拆分采购规避招标:同供应商 30 天内 >3 笔且单笔 <招标阈值
· 供应商集中度:前 5 大占比 >60%
· 关联供应商:法人/股东为关联方(任意)
· 资质异常:供应商资质过期/虚假(任意)
· 采购价格偏离:同类物资价格偏离市场价 >20%
· 采购先于需求:采购日期早于需求日期(任意)
· 紧急采购占比:月紧急 / 总采购 >20%
类别 7:信息化投资类(约 20 个指标)
· 项目超期:项目周期 >计划 1.5 倍
· 投资超预算:实际 / 预算 >120%
· 项目未达验收:系统上线 1 年未达预期指标
· 厂商集中:同厂商 >3 个项目
· 系统闲置率高:系统月活 <预期 30%
· 数据质量低:主数据完整度 <80%
类别 8:科技项目类(约 20 个指标)
· 研发费用归集异常:研发 / 营收 >15%
· 加计扣除异常:加计扣除 / 研发 >120%
· 项目延期:项目周期 >计划 1.5 倍
· 成果转化率低:转化 / 立项 <30%
· 关联交易研发:关联方研发占比 >40%
· 政府补助异常:补助 / 项目 >80%
指标库落地的4 步法
光有指标不够,得能跑起来。我们给客户落地的标准路径:

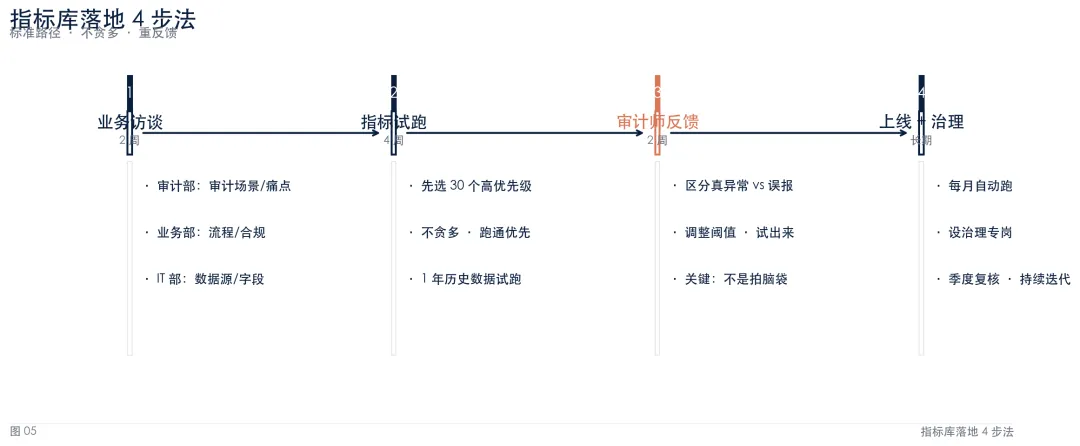

指标库落地4 步法流程图(访谈→试跑→反馈→治理)
第 1 步:业务访谈,2 周
跟审计部、各业务部门、IT 部开三轮会:
· 第 1 轮:审计部讲当前审计场景、痛点、已有指标
· 第 2 轮:业务部门讲流程、数据可得性、合规要求
· 第 3 轮:IT 部讲数据源、表结构、更新频率
第 2 步:指标试跑,4 周
从上面8 大类里先选 30 个高优先级指标
不贪多——30 个跑通比 300 个 PPT 强 10 倍
用1 年的历史数据试跑,输出异常清单
第 3 步:审计师反馈,2 周
让审计师拿异常清单做核查
区分“真异常vs 误报”
“这一步最关键——阈值是试出来的,不是拍脑袋”
第 4 步:上线 + 治理,长期
指标上线,每月自动跑
设“指标治理”专岗,季度复核
新指标走“立项- 试跑 - 上线”流程,不允许拍脑袋加
我们踩过的3 个坑
坑 1:指标越多越好
当时的想法:指标覆盖越全越好,300 个起步。
现实:300 个指标,审计师一周看不完,等于 0 个指标。
“宁要30 个真用的,不要 300 个躺着的”
坑 2:阈值拍脑袋
“采购金额异常超过多少算异常?”“超过5000。”“为什么?”
没有为什么——这就是拍脑袋。
正解:阈值要从历史数据分布来——比如历史采购金额 P99 是 8000 元,那阈值定 10000 元更合理。
▍ 坑 3:指标口径不统一
财务部、采购部、IT 部各算各的,3 个数。
正解:指标库上线前,先开一次“指标口径协调会”,所有相关部门签字确认。任何口径变更走变更流程。
写在最后
指标库不是“建出来的”,是“用出来的”。
我们给客户搭指标库,第一次只上30 个。先用 3 个月,看到审计师真的在用、真的在查问题,再扩到 100 个、200 个。
“指标库的成熟度= 被调用的指标数 / 总指标数。别看库大,看调用率。”
