2 0 2 5 年 全 国 监 理 工 程 师 职 业 资 格 考 试
精题必刷

主讲人:刘军刚一、单选题

1.工程项目的目标性是( )。
A.最重要且最需要项目管理者注意的特性
B.决定一个项目成功与失败的关键特性
C.需要依靠科学的管理手段和方法来保证
D.决定了每个项目都具有自己的生命周期

11.【答案】A
【解析】任何一个工程项目都必须有明确的特定目标。工程
项目目标包括两个方面:
一是工程项目工作本身的目标,是工程项目实施的过程;
二是工程项目产出物的目标,是工程项目实施的结果。
例如,对一个交通工程建设项目而言,工程项目工作的目标
包括项目工期、造价、质量、安全等各方面工作的目标,工
程项目产出物的目标包括建筑物或构筑物的功能、特性、使
用寿命、安全性等指标。
一般而言,工程项目的目标性是最重要且最需要项目管理者
注意的特性。
B选项:工程项目的制约性是决定一个项目成功与失败的关
键特性。
2C选项:工程的一次性,就要靠科学的管理手段和方法,以
保证工程项目一次性成功。
D选项:时限性(生命周期):工程项目实施过程的一次性
和成果的单件性决定了每个工程项目都具有自己的生命周期,
任何工程项目都有其产生时间、发展时间和结束时间,在不
同时期都有特定的任务、程序和工作内容。
【考点来源】基础知识篇第一章第一节工程项目概述
32.工程项目实施过程的一次性和( )决定了每个工程项目
都具有自己的生命周期。
A.成果的单件性
B.明确的目标性
C.资源的制约性
D.环境的独特性
42.【答案】A
【解析】工程项目实施过程的一次性和成果的单件性决定了
每个工程项目都具有自己的生命周期。
【考点来源】基础知识篇第一章第一节工程项目概述
53.下列不属于造成工程项目不确定性的原因的是( )。
A.不同程度的创新
B.项目活动的非重复性
C.建设法规
D.环境的开放
63.【答案】C
【解析】C选项错误,建设法规是工程项目建设中共同遵守
的强制性标准,是共性的部分,有利于工程项目的确定性内
容。
【考点来源】基础知识篇第一章第一节工程项目概述
74.成功的工程项目管理是对项目全过程的管理和控制,是对
整个工程项目( )的管理。
A.生命周期
B.时限性
C.目标
D.不确定性
84.【答案】A
【解析】时限性(生命周期):工程项目实施过程的一次性
和成果的单件性决定了每个工程项目都具有自己的生命周期,
任何工程项目都有其产生时间、发展时间和结束时间,在不
同时期都有特定的任务、程序和工作内容。了解掌握工程项
目的生命周期,就可有效地对项目实施科学的管理和控制。
如交通工程建设项目的生命周期包括项目决策评估阶段、设
计阶段、招投标阶段、施工阶段、竣工保修阶段。成功的工
程项目管理是对项目全过程的管理和控制,是对整个工程项
目生命周期的管理。
【考点来源】基础知识篇第一章第一节工程项目概述

95.项目的不确定性主要是由项目的( )造成的。
A.独特性
B.目标性
C.时限性

D.制约性

105.【答案】A
【解析】项目的不确定性主要是由工程项目的独特性造成的。
【考点来源】基础知识篇第一章第一节工程项目概述
116.工程项目管理目标体系是一个多目标系统,其中( )不
是工程项目管理的三大绩效目标。
A.安全和环境
B.质量
C.经济评价
D.进度
126.【答案】A
【解析】构成工程项目管理的三大绩效目标为进度、质量、
成本。此外,安全和环境也被纳入工程项目管理目标体系,
构成一个多目标系统。
【考点来源】基础知识篇第一章第二节工程项目管理目标体
系、基本原理和模式

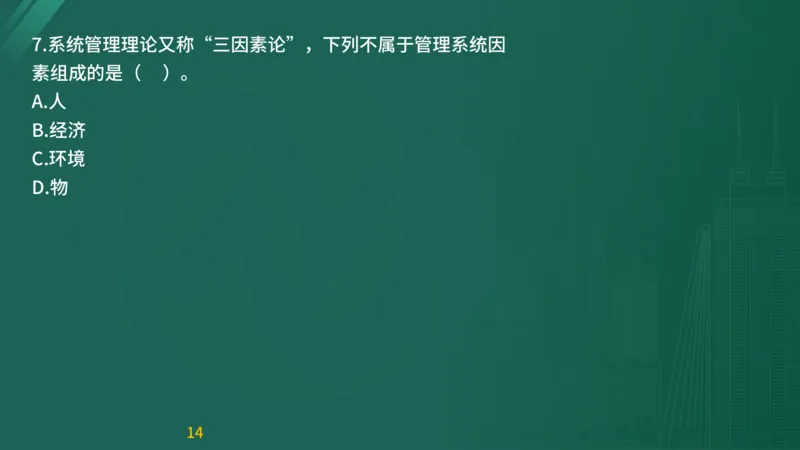

137.系统管理理论又称“三因素论”,下列不属于管理系统因
素组成的是( )。
A.人
B.经济
C.环境
D.物
147.【答案】B
【解析】“三因素论”,指的是管理系统由人、物、环境三
因素组成。
【考点来源】基础知识篇第一章第二节工程项目管理目标体
系、基本原理和管理模式

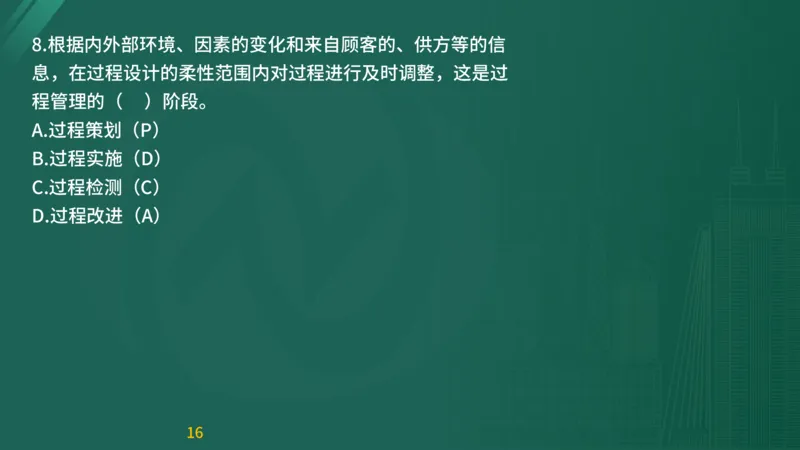

158.根据内外部环境、因素的变化和来自顾客的、供方等的信
息,在过程设计的柔性范围内对过程进行及时调整,这是过
程管理的( )阶段。
A.过程策划(P)
B.过程实施(D)
C.过程检测(C)
D.过程改进(A)

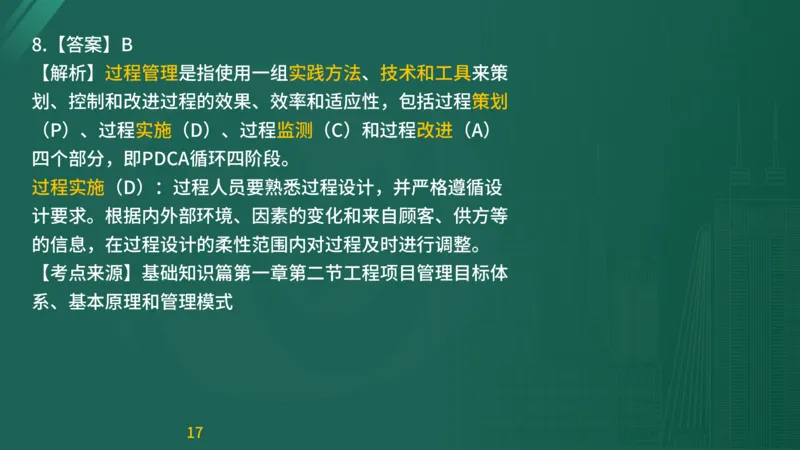

168.【答案】B
【解析】过程管理是指使用一组实践方法、技术和工具来策
划、控制和改进过程的效果、效率和适应性,包括过程策划
(P)、过程实施(D)、过程监测(C)和过程改进(A)
四个部分,即PDCA循环四阶段。
过程实施(D):过程人员要熟悉过程设计,并严格遵循设
计要求。根据内外部环境、因素的变化和来自顾客、供方等
的信息,在过程设计的柔性范围内对过程及时进行调整。
【考点来源】基础知识篇第一章第二节工程项目管理目标体
系、基本原理和管理模式

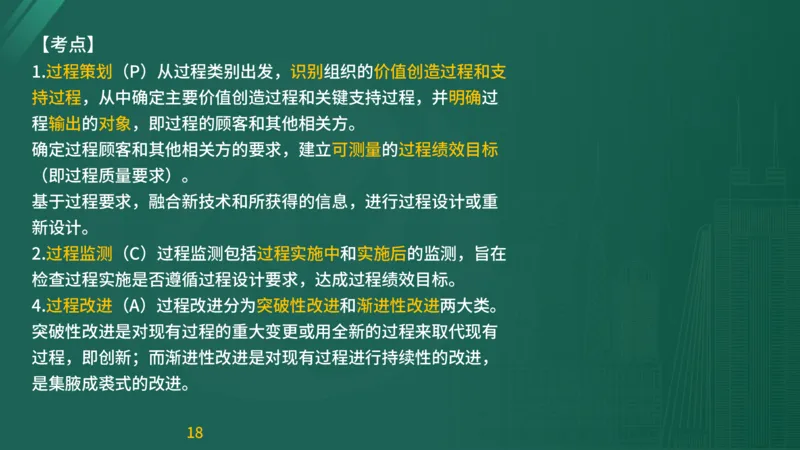

17【考点】
1.过程策划(P)从过程类别出发,识别组织的价值创造过程和支
持过程,从中确定主要价值创造过程和关键支持过程,并明确过
程输出的对象,即过程的顾客和其他相关方。
确定过程顾客和其他相关方的要求,建立可测量的过程绩效目标
(即过程质量要求)。
基于过程要求,融合新技术和所获得的信息,进行过程设计或重
新设计。
2.过程监测(C)过程监测包括过程实施中和实施后的监测,旨在
检查过程实施是否遵循过程设计要求,达成过程绩效目标。
4.过程改进(A)过程改进分为突破性改进和渐进性改进两大类。
突破性改进是对现有过程的重大变更或用全新的过程来取代现有
过程,即创新;而渐进性改进是对现有过程进行持续性的改进,
是集腋成裘式的改进。

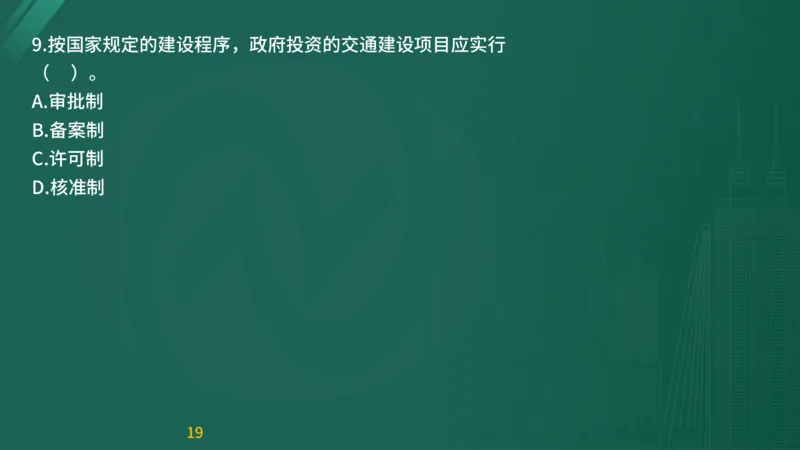

189.按国家规定的建设程序,政府投资的交通建设项目应实行
( )。
A.审批制
B.备案制
C.许可制
D.核准制
199.【答案】D
【解析】政府审批制,企业投资交通建设项目实行核准制。
【考点来源】篇基础知识篇第一章第三节工程项目的建设程
序
2010.下列( )不属于项目建议书的主要内容。
A.技术标准
B.实施计划
C.问题与建议
D.经济评价
2110.【答案】C
【解析】项目建议书的主要内容有:
(1)建设的必要性和依据;
(2)建设条件;
(3)技术标准;
(4)建设方案;
(5)投资估算及资金筹措;
(6)实施计划;
(7)经济评价;
(8)环境影响分析;
(9)结论;
(10)附件。
C属于工程可行性研究报告的主要内容。

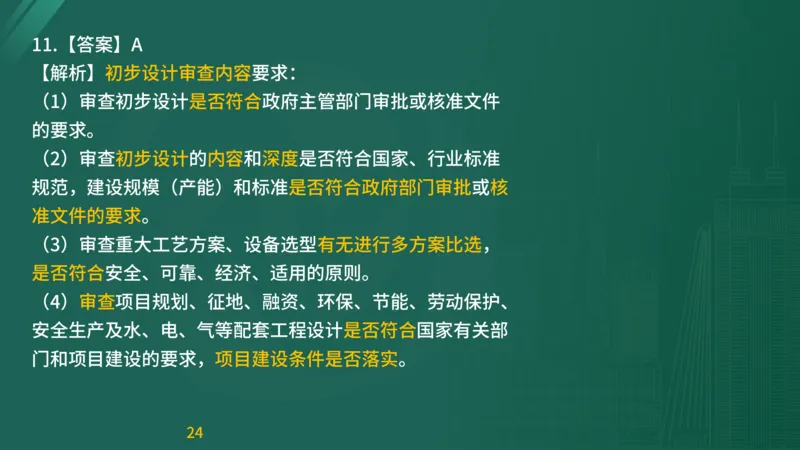

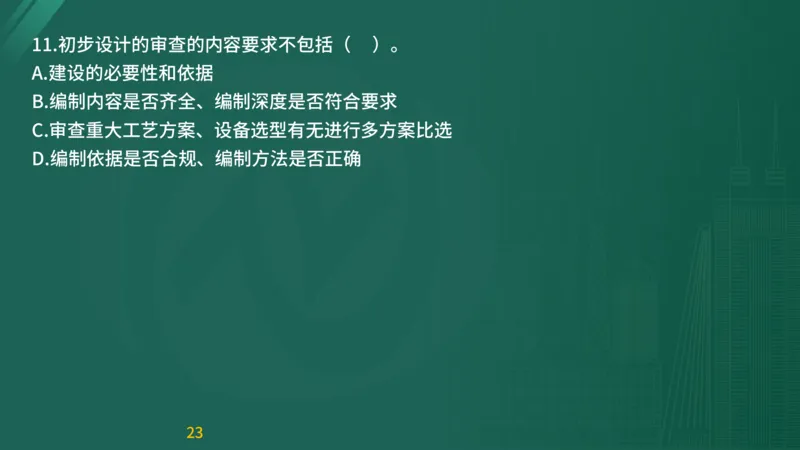

2211.初步设计的审查的内容要求不包括( )。
A.建设的必要性和依据
B.编制内容是否齐全、编制深度是否符合要求
C.审查重大工艺方案、设备选型有无进行多方案比选
D.编制依据是否合规、编制方法是否正确
2311.【答案】A
【解析】初步设计审查内容要求:
(1)审查初步设计是否符合政府主管部门审批或核准文件
的要求。
(2)审查初步设计的内容和深度是否符合国家、行业标准
规范,建设规模(产能)和标准是否符合政府部门审批或核
准文件的要求。
(3)审查重大工艺方案、设备选型有无进行多方案比选,
是否符合安全、可靠、经济、适用的原则。
(4)审查项目规划、征地、融资、环保、节能、劳动保护、
安全生产及水、电、气等配套工程设计是否符合国家有关部
门和项目建设的要求,项目建设条件是否落实。

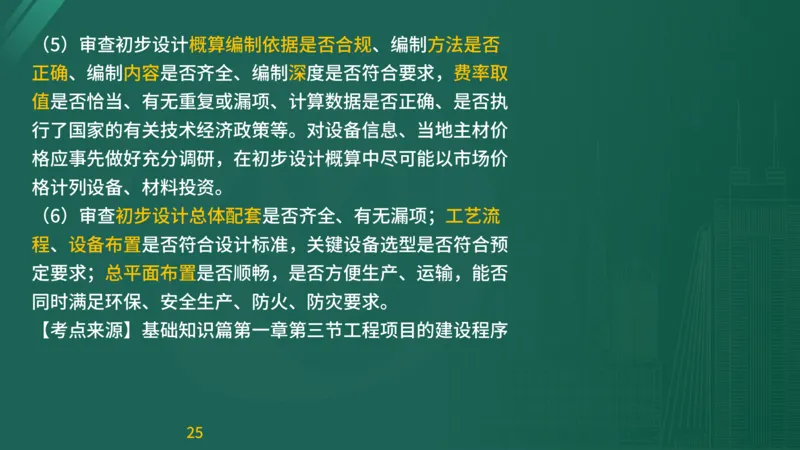

24(5)审查初步设计概算编制依据是否合规、编制方法是否
正确、编制内容是否齐全、编制深度是否符合要求,费率取
值是否恰当、有无重复或漏项、计算数据是否正确、是否执
行了国家的有关技术经济政策等。对设备信息、当地主材价
格应事先做好充分调研,在初步设计概算中尽可能以市场价
格计列设备、材料投资。
(6)审查初步设计总体配套是否齐全、有无漏项;工艺流
程、设备布置是否符合设计标准,关键设备选型是否符合预
定要求;总平面布置是否顺畅,是否方便生产、运输,能否
同时满足环保、安全生产、防火、防灾要求。
【考点来源】基础知识篇第一章第三节工程项目的建设程序
2512.下列关于初步设计审查内容要求的说法,不正确的是
( )。
A.初步设计是否符合政府主管部门的审批或核准的要求
B.初步设计内容和深度是否符合国家、行业标准规范
C.项目施工条件是否落实
D.重大工艺方案、设备选型有无进行多方案必选
2612.【答案】C
【解析】同上题
【考点来源】基础知识篇第一章第三节工程项目的建设程序

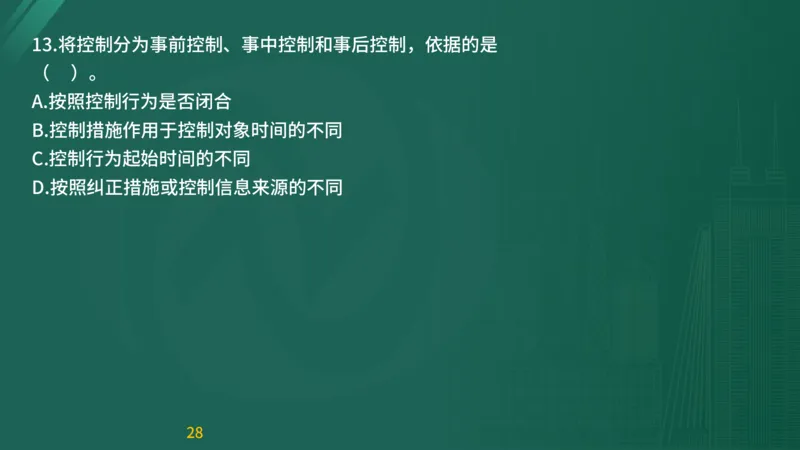

2713.将控制分为事前控制、事中控制和事后控制,依据的是
( )。
A.按照控制行为是否闭合
B.控制措施作用于控制对象时间的不同
C.控制行为起始时间的不同
D.按照纠正措施或控制信息来源的不同
2813【答案】B
【解析】按照控制措施作用于控制对象时间的不同,可分为
事前控制、事中控制和事后控制。
【考点来源】基础知识篇第一章第四节目标控制的基本原理
控制的分类

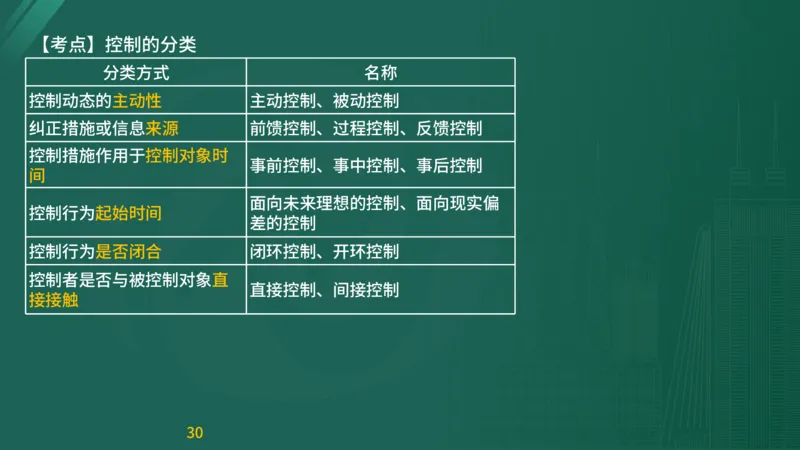

29【考点】控制的分类
分类方式 名称

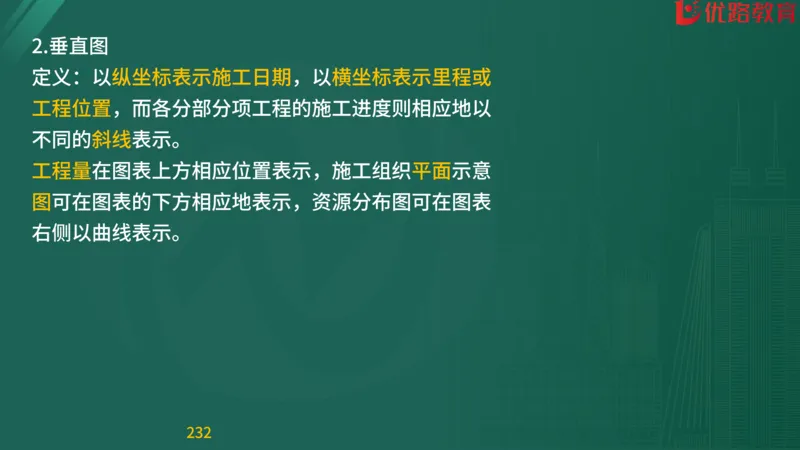

控制动态的主动性 主动控制、被动控制
纠正措施或信息来源 前馈控制、过程控制、反馈控制
控制措施作用于控制对象时
事前控制、事中控制、事后控制
间
面向未来理想的控制、面向现实偏
控制行为起始时间
差的控制
控制行为是否闭合 闭环控制、开环控制
控制者是否与被控制对象直
直接控制、间接控制
接接触

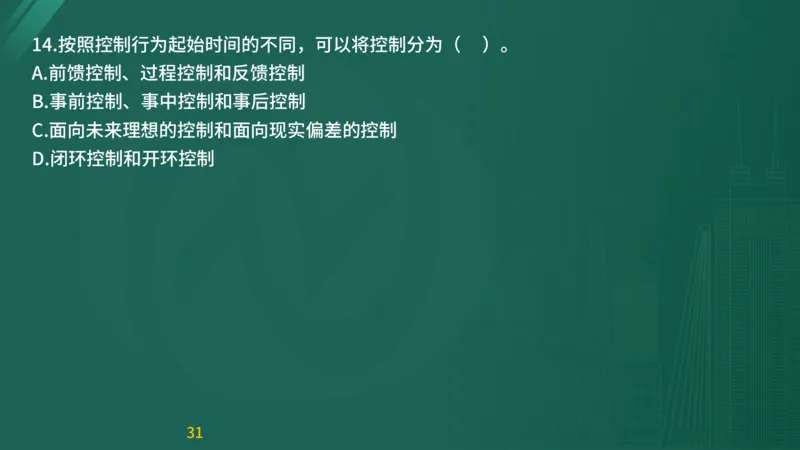

3014.按照控制行为起始时间的不同,可以将控制分为( )。
A.前馈控制、过程控制和反馈控制
B.事前控制、事中控制和事后控制
C.面向未来理想的控制和面向现实偏差的控制
D.闭环控制和开环控制
3114.【答案】C
【解析】
(1)按照主动性的不同,可分为主动控制和被动控制。
(2)按照纠正措施或控制信息来源的不同,可分为前馈控
制、现场控制和反馈控制。
(3)按照控制措施作用于控制对象时间的不同,可分为事
前控制、事中控制和事后控制。
(4)按照控制行为起始时间的不同,可分为面向未来理想
的控制和面向现实偏差的控制。
(5)按照控制行为是否闭合,可分为闭环控制和开环控制。
(6)按照控制者与被控制对象接触手段的不同,可分为直
接控制和间接控制。

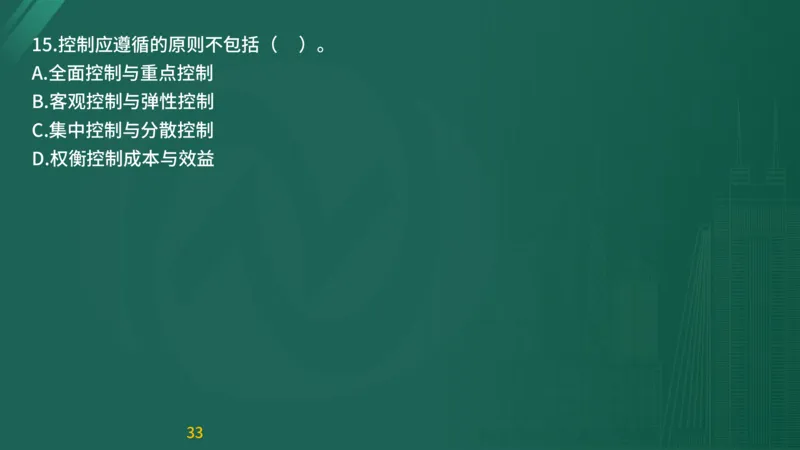

【考点来源】基础知识篇第一章第四节目标控制的基本原理
3215.控制应遵循的原则不包括( )。
A.全面控制与重点控制
B.客观控制与弹性控制
C.集中控制与分散控制
D.权衡控制成本与效益
3315.【答案】C
【解析】控制应遵循的原则:适时控制、适度控制、全面控
制与重点控制、客观控制与弹性控制、权衡控制成本与效益。
【考点来源】基础知识篇第一章第四节目标控制的基本原理

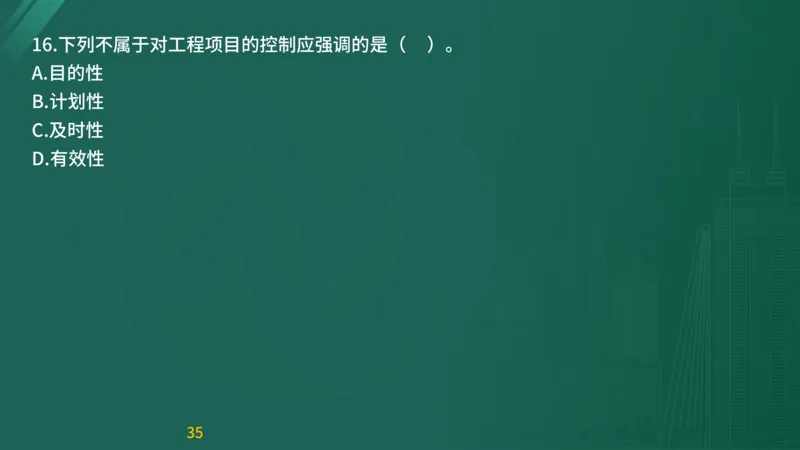

3416.下列不属于对工程项目的控制应强调的是( )。
A.目的性
B.计划性
C.及时性

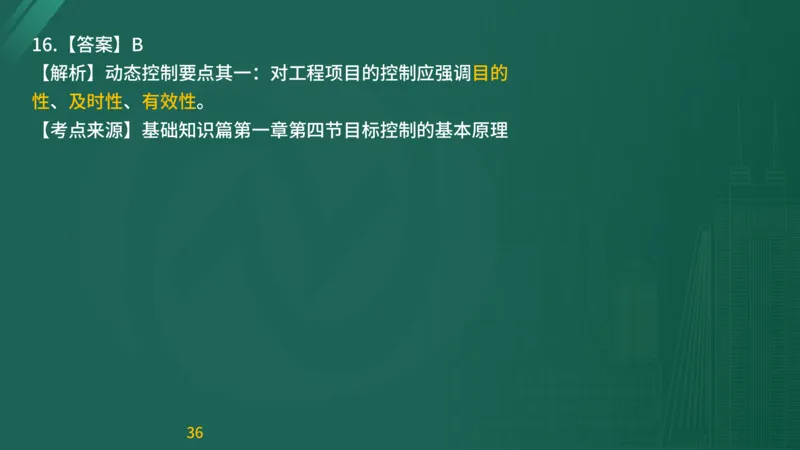

D.有效性
3516.【答案】B
【解析】动态控制要点其一:对工程项目的控制应强调目的
性、及时性、有效性。
【考点来源】基础知识篇第一章第四节目标控制的基本原理

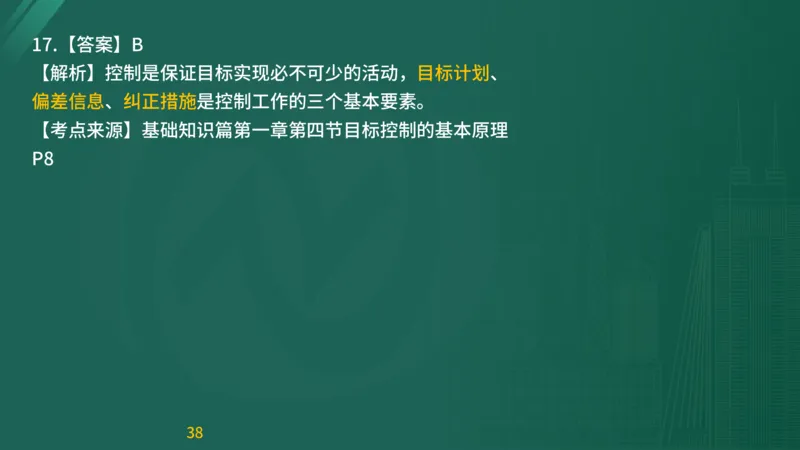

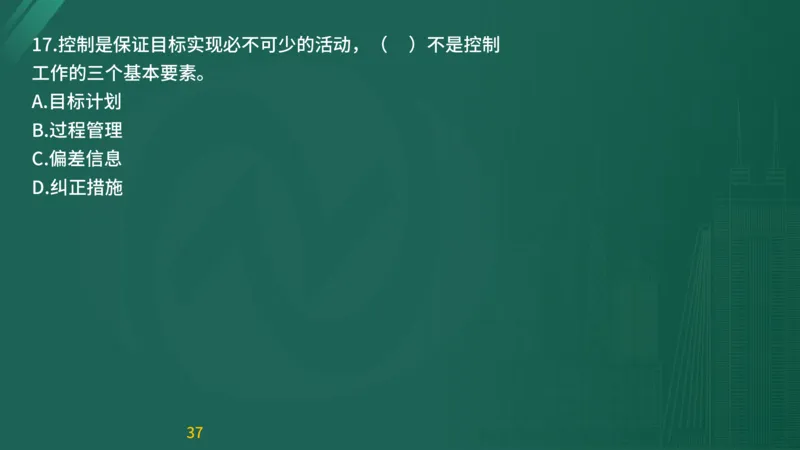

3617.控制是保证目标实现必不可少的活动,( )不是控制
工作的三个基本要素。
A.目标计划
B.过程管理
C.偏差信息
D.纠正措施
3717.【答案】B
【解析】控制是保证目标实现必不可少的活动,目标计划、
偏差信息、纠正措施是控制工作的三个基本要素。
【考点来源】基础知识篇第一章第四节目标控制的基本原理
P8

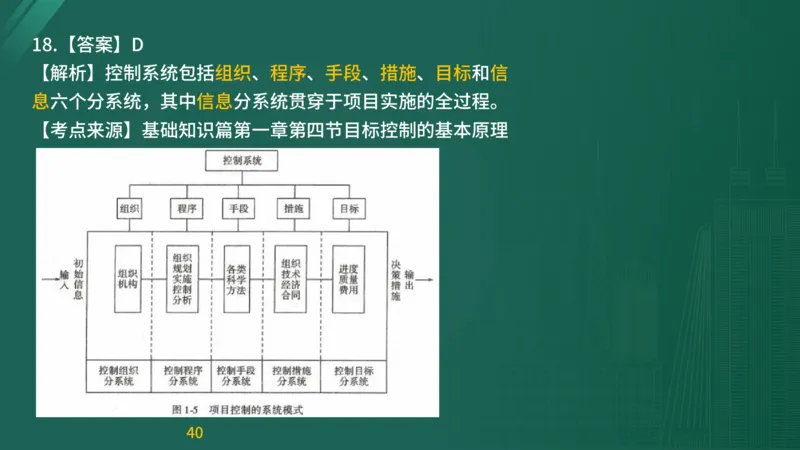

3818.控制系统包括组织、程序、手段、措施、目标和信息六
个分系统,其中( )贯穿于项目实施的全过程。
A.目标分系统
B.程序分系统
C.手段分系统
D.信息分系统
3918.【答案】D
【解析】控制系统包括组织、程序、手段、措施、目标和信
息六个分系统,其中信息分系统贯穿于项目实施的全过程。
【考点来源】基础知识篇第一章第四节目标控制的基本原理

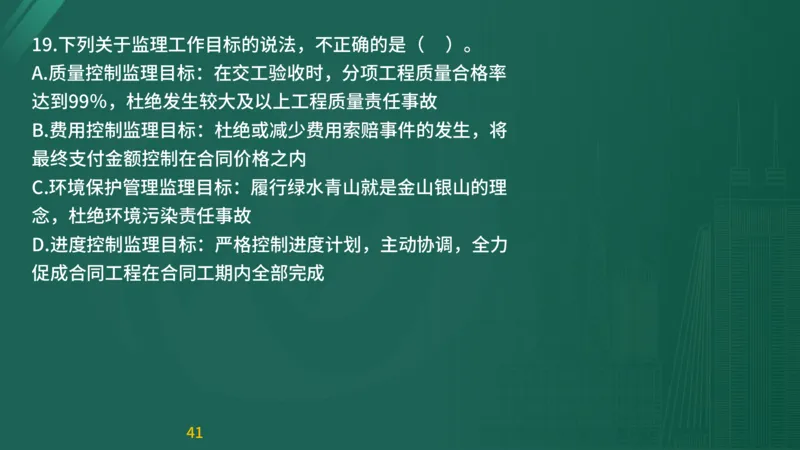

4019.下列关于监理工作目标的说法,不正确的是( )。
A.质量控制监理目标:在交工验收时,分项工程质量合格率
达到99%,杜绝发生较大及以上工程质量责任事故
B.费用控制监理目标:杜绝或减少费用索赔事件的发生,将
最终支付金额控制在合同价格之内
C.环境保护管理监理目标:履行绿水青山就是金山银山的理
念,杜绝环境污染责任事故
D.进度控制监理目标:严格控制进度计划,主动协调,全力
促成合同工程在合同工期内全部完成
4119【答案】A
【解析】(1)工程质量控制的监理工作目标:在交工验收
时,分项工程质量合格率达到100%,杜绝发生工程质量责
任事故。
(2)工程安全生产管理的监理工作目标:杜绝重大及以上
生产安全责任事故,杜绝因监理工程师原因引起的一般生产
安全事故,杜绝监理人员受到伤害。
(3)工程环境保护管理的监理工作目标:履行绿水青山就
是金山银山的理念,杜绝环境污染责任事故。
42(4)工程进度控制的监理工作目标:严格控制进度计划,
主动协调,全力促成合同工程在合同工期内全部完成。
(5)工程费用控制的监理工作目标:依据施工合同、工程
量计量规则等合同文件,精确进行工程量清单核算,严格工
程计量与支付签证,加强工程费用变更管理,杜绝或减少费
用索赔事件的发生,将最终支付金额控制在合同价格之内。
【考点来源】基础知识篇第一章第五节推进交通强国建设的
监理工作目标P15~16

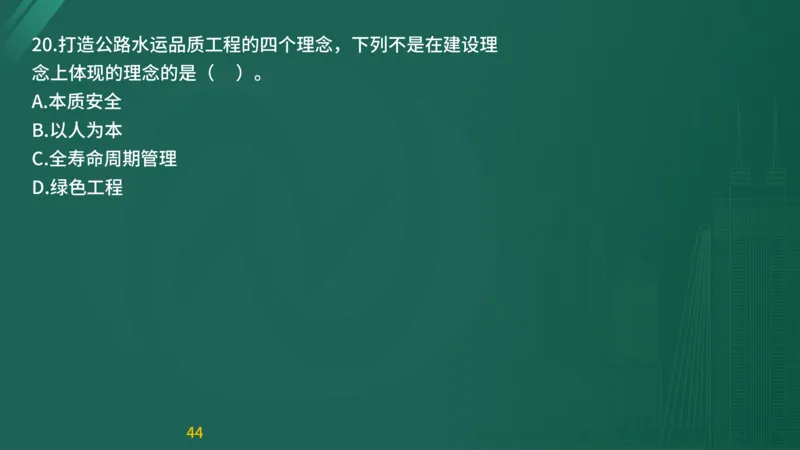

4320.打造公路水运品质工程的四个理念,下列不是在建设理
念上体现的理念的是( )。
A.本质安全
B.以人为本
C.全寿命周期管理
D.绿色工程
4420.【答案】D
【解析】《指导意见》给出了打造公路水运品质工程的六项
具体内涵:内涵之一四个理念即在建设理念上,体现以人为
本、本质安全、全寿命周期管理、价值工程等理念。
【考点来源】基础知识篇第一章第六节建设平安百年品质工
程P16

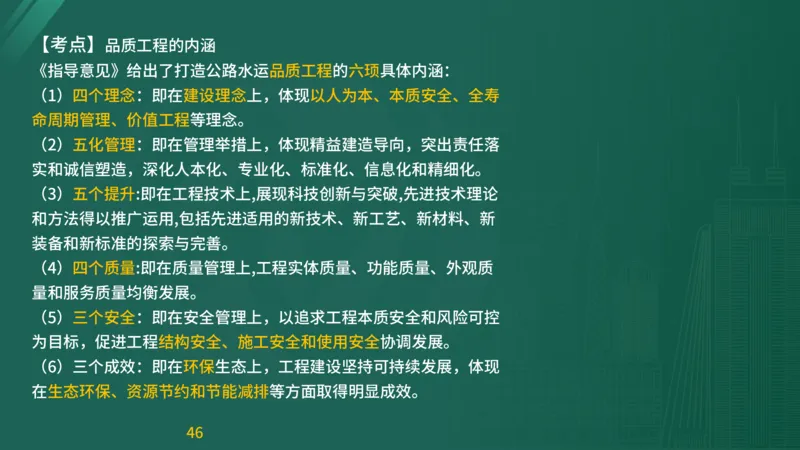

45【考点】品质工程的内涵
《指导意见》给出了打造公路水运品质工程的六顼具体内涵:
(1)四个理念:即在建设理念上,体现以人为本、本质安全、全寿
命周期管理、价值工程等理念。
(2)五化管理:即在管理举措上,体现精益建造导向,突出责任落
实和诚信塑造,深化人本化、专业化、标准化、信息化和精细化。
(3)五个提升:即在工程技术上,展现科技创新与突破,先进技术理论
和方法得以推广运用,包括先进适用的新技术、新工艺、新材料、新
装备和新标准的探索与完善。
(4)四个质量:即在质量管理上,工程实体质量、功能质量、外观质
量和服务质量均衡发展。
(5)三个安全:即在安全管理上,以追求工程本质安全和风险可控
为目标,促进工程结构安全、施工安全和使用安全协调发展。
(6)三个成效:即在环保生态上,工程建设坚持可持续发展,体现
在生态环保、资源节约和节能减排等方面取得明显成效。

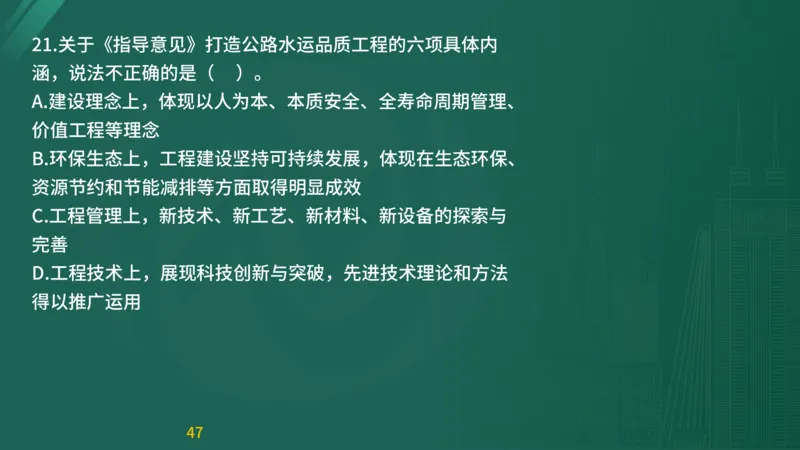

4621.关于《指导意见》打造公路水运品质工程的六项具体内
涵,说法不正确的是( )。
A.建设理念上,体现以人为本、本质安全、全寿命周期管理、
价值工程等理念
B.环保生态上,工程建设坚持可持续发展,体现在生态环保、
资源节约和节能减排等方面取得明显成效
C.工程管理上,新技术、新工艺、新材料、新设备的探索与
完善
D.工程技术上,展现科技创新与突破,先进技术理论和方法
得以推广运用
4721.【答案】C
【解析】《指导意见》给出了打造公路水运品质工程的六项
具体内涵:

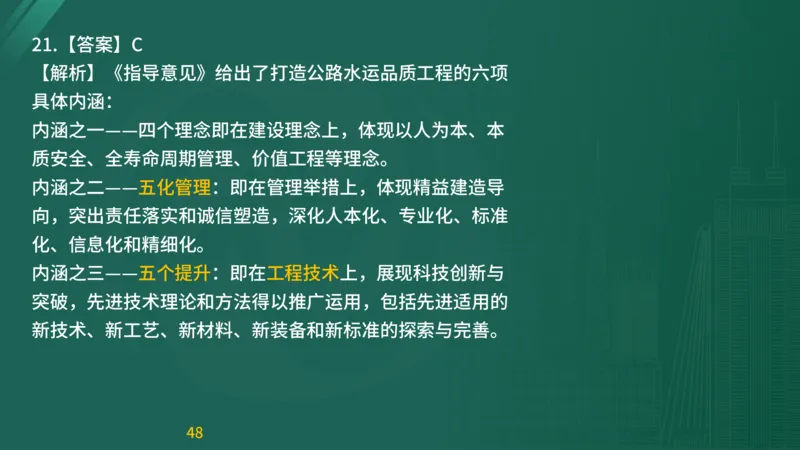

内涵之一——四个理念即在建设理念上,体现以人为本、本
质安全、全寿命周期管理、价值工程等理念。
内涵之二——五化管理:即在管理举措上,体现精益建造导
向,突出责任落实和诚信塑造,深化人本化、专业化、标准
化、信息化和精细化。
内涵之三——五个提升:即在工程技术上,展现科技创新与
突破,先进技术理论和方法得以推广运用,包括先进适用的
新技术、新工艺、新材料、新装备和新标准的探索与完善。

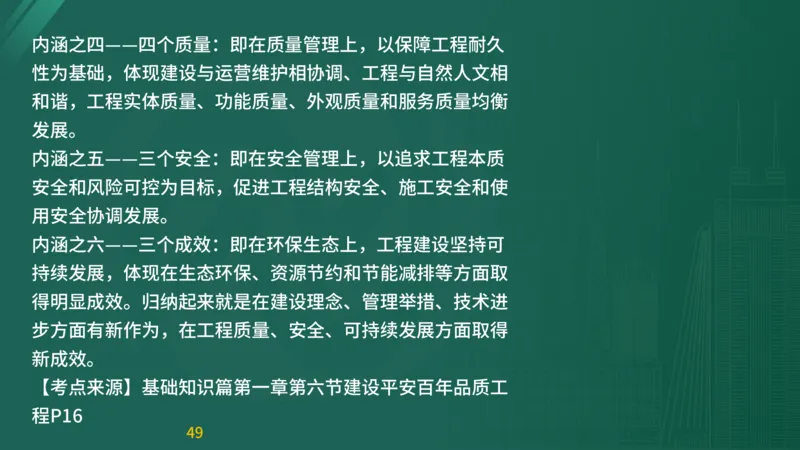

48内涵之四——四个质量:即在质量管理上,以保障工程耐久
性为基础,体现建设与运营维护相协调、工程与自然人文相
和谐,工程实体质量、功能质量、外观质量和服务质量均衡
发展。
内涵之五——三个安全:即在安全管理上,以追求工程本质
安全和风险可控为目标,促进工程结构安全、施工安全和使
用安全协调发展。
内涵之六——三个成效:即在环保生态上,工程建设坚持可
持续发展,体现在生态环保、资源节约和节能减排等方面取
得明显成效。归纳起来就是在建设理念、管理举措、技术进
步方面有新作为,在工程质量、安全、可持续发展方面取得
新成效。
【考点来源】基础知识篇第一章第六节建设平安百年品质工
程P16
4922.( )以统计学的方式来进行实验及生产过程管控,达
到产品品质改善及成本降低的双重目标。
A.品质工程
B.平安工地
C.价值工程
D.全面质量管理
5022.【答案】A
【解析】品质工程以统计学的方式来进行实验及生产过程管
控,达到产品品质改善及成本降低的双重目标。
【考点来源】基础知识篇第一章第六节建设平安百年品质工
程P16

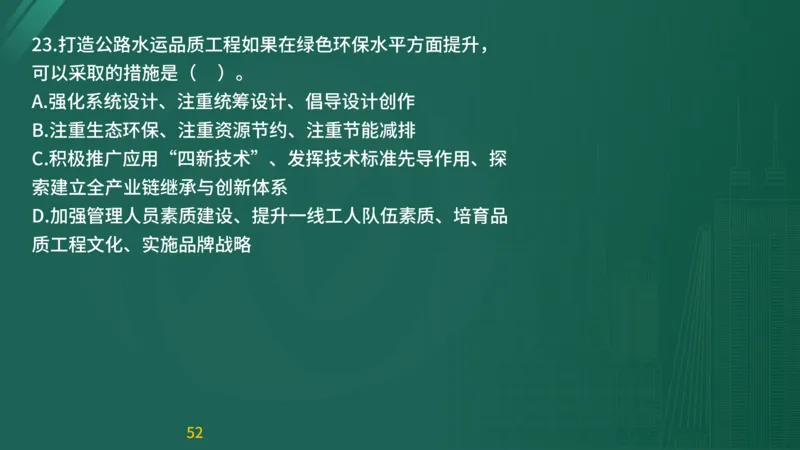

5123.打造公路水运品质工程如果在绿色环保水平方面提升,
可以采取的措施是( )。
A.强化系统设计、注重统筹设计、倡导设计创作
B.注重生态环保、注重资源节约、注重节能减排
C.积极推广应用“四新技术”、发挥技术标准先导作用、探
索建立全产业链继承与创新体系
D.加强管理人员素质建设、提升一线工人队伍素质、培育品
质工程文化、实施品牌战略

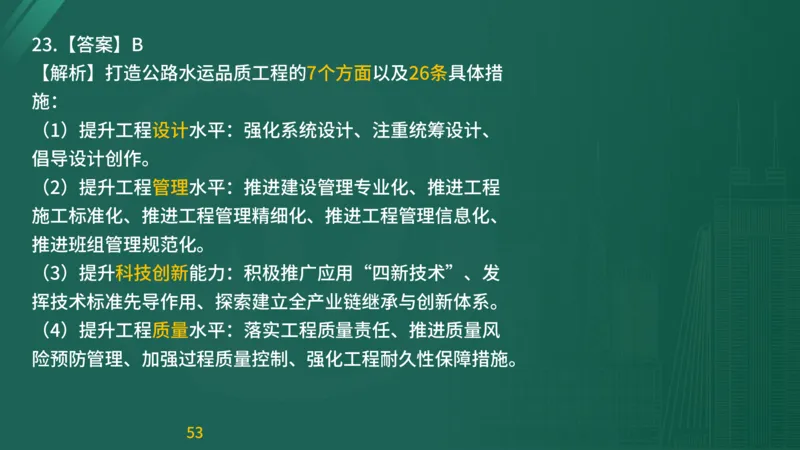

5223.【答案】B
【解析】打造公路水运品质工程的7个方面以及26条具体措
施:
(1)提升工程设计水平:强化系统设计、注重统筹设计、
倡导设计创作。
(2)提升工程管理水平:推进建设管理专业化、推进工程
施工标准化、推进工程管理精细化、推进工程管理信息化、
推进班组管理规范化。
(3)提升科技创新能力:积极推广应用“四新技术”、发
挥技术标准先导作用、探索建立全产业链继承与创新体系。
(4)提升工程质量水平:落实工程质量责任、推进质量风

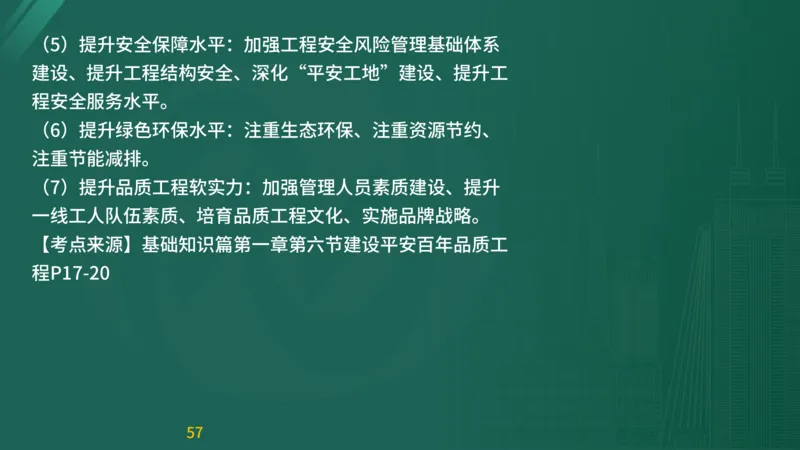

险预防管理、加强过程质量控制、强化工程耐久性保障措施。
53(5)提升安全保障水平:加强工程安全风险管理基础体系
建设、提升工程结构安全、深化“平安工地”建设、提升工
程安全服务水平。
(6)提升绿色环保水平:注重生态环保、注重资源节约、
注重节能减排。
(7)提升品质工程软实力:加强管理人员素质建设、提升
一线工人队伍素质、培育品质工程文化、实施品牌战略。
【考点来源】基础知识篇第一章第六节建设平安百年品质工
程P17-20

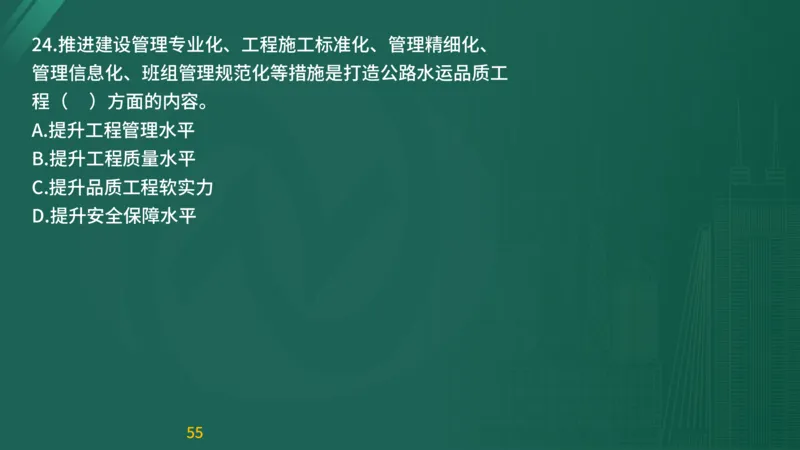

5424.推进建设管理专业化、工程施工标准化、管理精细化、
管理信息化、班组管理规范化等措施是打造公路水运品质工
程( )方面的内容。
A.提升工程管理水平
B.提升工程质量水平
C.提升品质工程软实力
D.提升安全保障水平
5524.【答案】A
【解析】打造公路水运品质工程的7个方面以及26条具体措
施:
(1)提升工程设计水平:强化系统设计、注重统筹设计、
倡导设计创作。
(2)提升工程管理水平:推进建设管理专业化、推进工程
施工标准化、推进工程管理精细化、推进工程管理信息化、
推进班组管理规范化。
(3)提升科技创新能力:积极推广应用“四新技术”、发
挥技术标准先导作用、探索建立全产业链继承与创新体系。
(4)提升工程质量水平:落实工程质量责任、推进质量风
险预防管理、加强过程质量控制、强化工程耐久性保障措施。
56(5)提升安全保障水平:加强工程安全风险管理基础体系
建设、提升工程结构安全、深化“平安工地”建设、提升工
程安全服务水平。
(6)提升绿色环保水平:注重生态环保、注重资源节约、
注重节能减排。
(7)提升品质工程软实力:加强管理人员素质建设、提升
一线工人队伍素质、培育品质工程文化、实施品牌战略。
【考点来源】基础知识篇第一章第六节建设平安百年品质工
程P17-20
5725.以下不是有利于在提升工程管理水平方面,推动公路水
运品质工程建设的是( )。
A.推进建设管理专业化
B.提升一线工人队伍素质
C.推进工程管理信息化
D.推进工程管理精细化
5825.【答案】B
【解析】提升工程管理水平
(1)推进建设管理专业化;
(2)推进工程施工标准化;
(3)推进工程管理精细化;
(4)推进工程管理信息化;
(5)推进班组管理规范化。
【考点来源】基础知识篇第一章第六节建设平安百年品质工
程P18

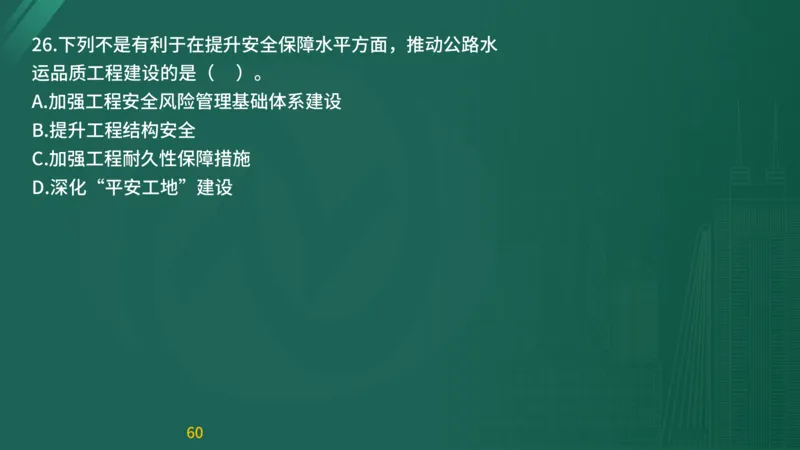

5926.下列不是有利于在提升安全保障水平方面,推动公路水
运品质工程建设的是( )。
A.加强工程安全风险管理基础体系建设
B.提升工程结构安全
C.加强工程耐久性保障措施
D.深化“平安工地”建设
6026.【答案】C
【解析】提升安全保障水平
(1)加强工程安全风险管理基础体系建设;
(2)提升工程结构安全;
(3)深化“平安工地”建设;
(4)提升工程安全服务水平。
【考点来源】基础知识篇第一章第六节建设平安百年品质工
程P19

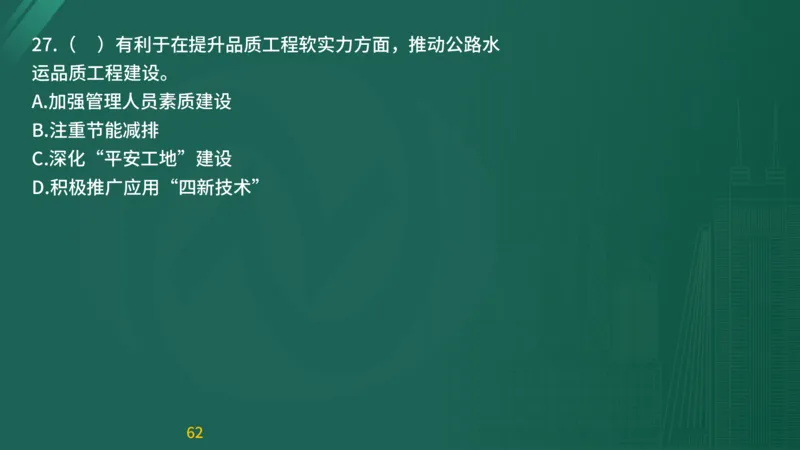

6127.( )有利于在提升品质工程软实力方面,推动公路水
运品质工程建设。
A.加强管理人员素质建设
B.注重节能减排
C.深化“平安工地”建设
D.积极推广应用“四新技术”
6227.【答案】A
【解析】提升品质工程软实力:加强管理人员素质建设、提
升一线工人队伍素质、培育品质工程文化、实施品牌战略。
【考点来源】基础知识篇第一章第六节建设平安百年品质工
程P17-20

6328.推进建设“平安百年品质工程”的基本原则不包括
( )。
A.立足成果落地

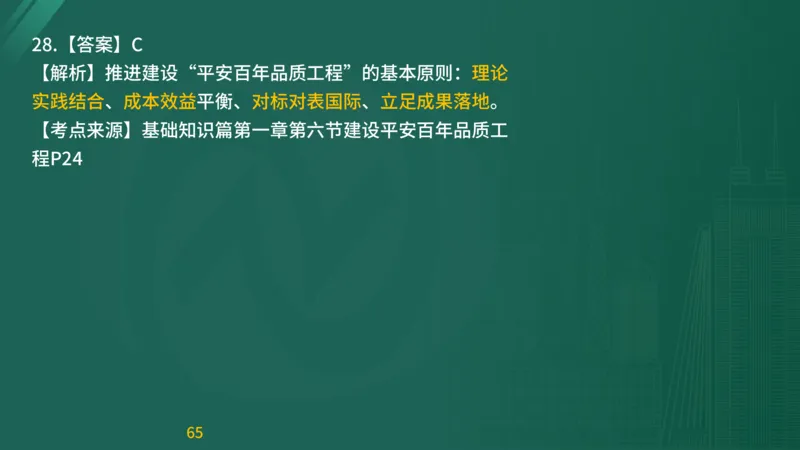

B.理论实践结合
C.打造中国品牌
D.成本效益平衡
6428.【答案】C
【解析】推进建设“平安百年品质工程”的基本原则:理论
实践结合、成本效益平衡、对标对表国际、立足成果落地。
【考点来源】基础知识篇第一章第六节建设平安百年品质工
程P24

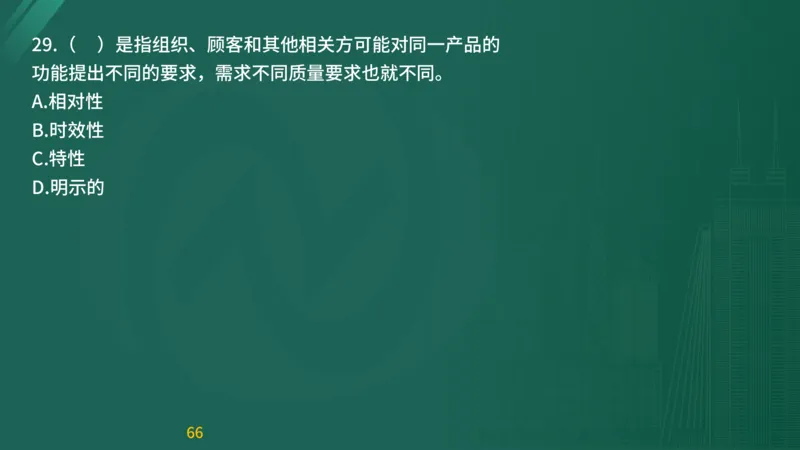

6529.( )是指组织、顾客和其他相关方可能对同一产品的
功能提出不同的要求,需求不同质量要求也就不同。
A.相对性
B.时效性
C.特性
D.明示的
6629.【答案】A
【解析】质量具有时效性和相对性:
时效性是指组织、供方应根据顾客和相关方要求和期望的变
化,不断地调整对质量的要求。
相对性是指组织、顾客和其他相关方可能对同一产品的功能
提出不同的要求,需求不同质量要求也就不同。
【考点来源】基础知识篇第二章第一节工程质量概述P29
6730.以下不属于工程质量控制应遵循的原则的是( )。
A.坚持质量第一的原则
B.坚持以人为核心的原则
C.坚持科学、公正、守法的职业道德规范
D.坚持合同为主的原则
6830.【答案】D
【解析】工程质量控制应遵循以下原则:
(1)坚持质量第一的原则。
(2)坚持以人为核心的原则。
(3)检查预防为主的原则。
(4)以合同为依据,坚持质量标准的原则。
(5)坚持科学、公正、守法的职业道德规范。
【考点来源】基础知识篇第二章第一节工程质量概述P33
6931.在全面质量管理的PDCA循环中,( )指的是对于质
量检查所发现的质量问题或质量不合格的结果,及时进行原
因分析,采取必要的措施,予以纠正,保持工程质量形成过
程的受控状态。
A.计划
B.实施
C.检查
D.处理

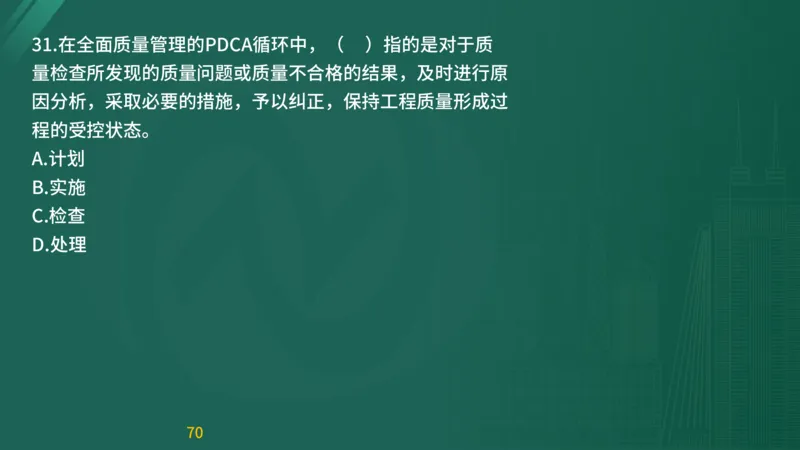

7031.【答案】D
【解析】在全面质量管理的PDCA循环中,处理指的是对于
质量检查所发现的质量问题或质量不合格的结果,及时进行
原因分析,采取必要的措施,予以纠正,保持工程质量形成
过程的受控状态。
【考点来源】基础知识篇第二章第二节ISO质量管理体系
P36

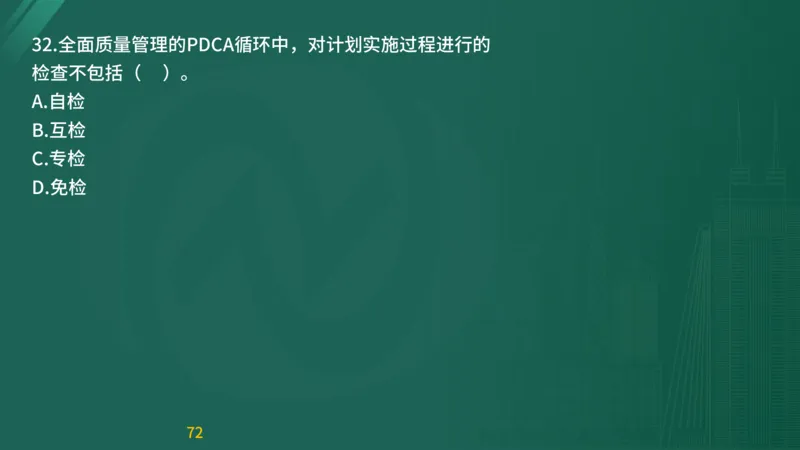

7132.全面质量管理的PDCA循环中,对计划实施过程进行的
检查不包括( )。
A.自检
B.互检
C.专检
D.免检
7232.【答案】D
【解析】检查指对计划实施过程进行各种检查,包括作业者
的自检、互检和专职管理者专检。
【考点来源】基础知识篇第二章第二节ISO质量管理体系
P36

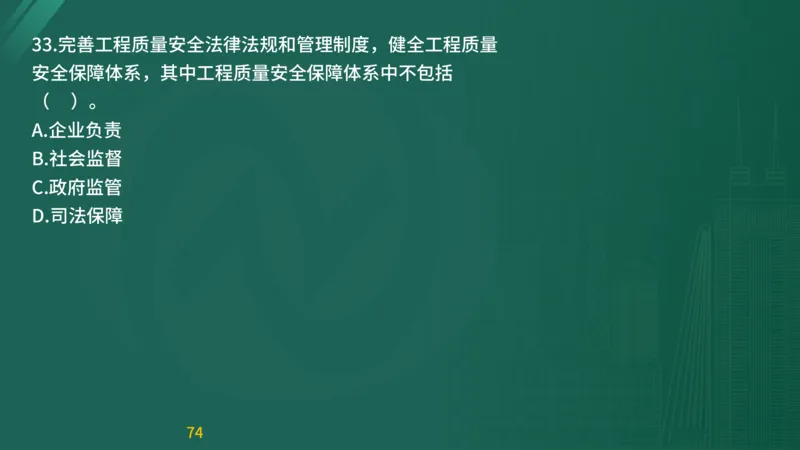

7333.完善工程质量安全法律法规和管理制度,健全工程质量
安全保障体系,其中工程质量安全保障体系中不包括
( )。
A.企业负责
B.社会监督
C.政府监管
D.司法保障

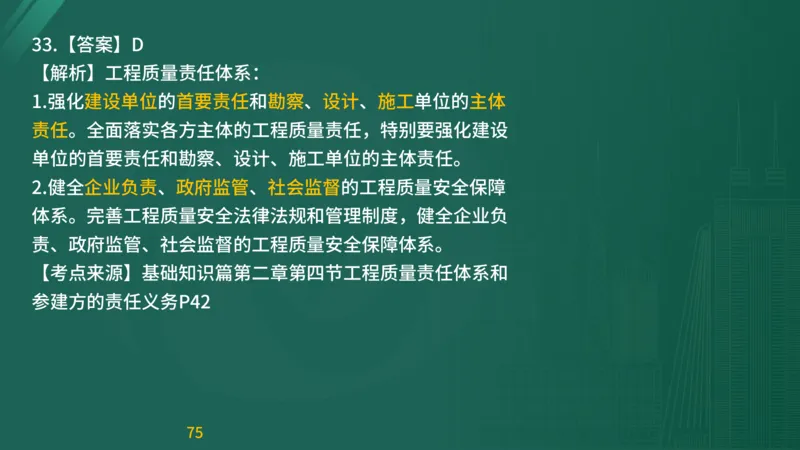

7433.【答案】D
【解析】工程质量责任体系:
1.强化建设单位的首要责任和勘察、设计、施工单位的主体
责任。全面落实各方主体的工程质量责任,特别要强化建设
单位的首要责任和勘察、设计、施工单位的主体责任。
2.健全企业负责、政府监管、社会监督的工程质量安全保障
体系。完善工程质量安全法律法规和管理制度,健全企业负
责、政府监管、社会监督的工程质量安全保障体系。
【考点来源】基础知识篇第二章第四节工程质量责任体系和
参建方的责任义务P42
7534.全面落实各方主体的工程质量责任,特别要强化( )
的首要责任。
A.建设单位
B.施工单位
C.监理单位
D.设计单位
7634.【答案】A
【解析】全面落实各方主体的工程质量责任,特别要强化建
设单位的首要责任和勘察、设计、施工单位的主体责任。
【考点来源】基础知识篇第二章第四节工程质量责任体系和
参建方的责任义务
7735.在建设单位的质量责任和义务中,建设单位应当将( )
上报县级以上人民政府建设行政主管部门或者其他有关部门
审查。
A.项目建议书
B.施工图设计文件
C.初步设计文件
D.可行性研究报告
7835.【答案】B
【解析】建设单位应当将施工图设计文件上报县级以上人民
政府建设行政主管部门或者其他有关部门审查。
【考点来源】基础知识篇第二章第四节工程质量责任体系和
参建方的责任义务P43
79【考点】建设单位的质量责任和义务
(1)建设单位应当将工程发包给具有相应资质等级的单位,并不
得将建设工程肢解发包。
(2)建设单位应当依法对工程建设项目的勘察、设计、施工、监
理以及与工程建设有关的重要设备、材料等的采购进行招标。
(3)建设单位必须向有关的勘察、设计、施工、工程监理等单位
提供与建设工程有关的原始资料。原始资料必须真实、准确、齐
全。
(4)建设工程发包单位不得迫使施工单位以低于成本的价格竞标,
不得任意压缩合理工期;不得明示或者暗示设计单位或者施工单
位违反工程建设强制性标准,降低建设工程质量。
(5)建设单位应当将施工图设计文件上报县级以上人民政府建设
行政主管部门或者其他有关部门审查。施工图设计文件未经审查
批准的,不得使用。
80(6)实行监理的建设工程,建设单位应当委托具有相应资质等级
的工程监理单位进行监理。
(7)建设单位在领取施工许可证或者开工报告前,应当按照国家
有关规定办理工程质量监督手续。
(8)按照合同约定,由建设单位采购建筑材料、建筑构配件和设
备的,建设单位应当保证建筑材料、建筑构配件和设备符合设计
文件和合同要求。建设单位不得明示或者暗示施工单位使用不合
格的建筑材料、建筑构配件和设备。
(9)涉及建筑主体和承重结构变动的装修工程,建设单位应当在
施工前委托原设计单位或者具有相应资质等级的设计单位提出设
计方案;没有设计方案的,不得施工。房屋建筑使用者在装修过
程中,不得擅自变动房屋建筑主体和承重结构。
81(10)建设单位收到建设工程竣工报告后,应当组织设计、
施工、工程监理等有关单位进行竣工验收。建设工程经验收
合格的,方可交付使用。
(11)建设单位应当严格按照国家有关档案管理的规定,
及时收集、整理建设项目各环节的文件资料,建立健全建设
项目档案,并在建设工程竣工验收后,及时向建设行政主管
部门或者其他有关部门移交建设项目档案。
8236.下列关于建设单位质量责任和义务的说法中,错误的是
( )。
A.不得明示或暗示设计单位或者施工企业违反工程建设强制
性标准,降低建设工程质量
B.应当将施工图设计文件上报县级以上人民政府建设行政主
管部门或者其他有关部门审查
C.不得将建设工程肢解发包
D.应当建立质量责任制,确定工程项目的项目负责人、技术
负责人和施工管理负责人
8336.【答案】D
【解析】建设单位的质量责任和义务
(1)建设单位应当将工程发包给具有相应资质等级的单位,
并不得将建设工程肢解发包。
(2)建设工程发包单位不得迫使施工单位以低于成本的价
格竞标,不得任意压缩合理工期:不得明示或者暗示设计单
位或者施工单位违反工程建设强制性标准,降低建设工程质
量。
(3)建设单位应当将施工图设计文件上报县级以上人民政
府建设行政主管部门或者其他有关部门审查。施工图设计文
件未经审查批准的,不得使用。
84(4)涉及建筑主体和承重结构变动的装修工程,建设单位
应当在施工前委托原设计单位或者具有相应资质等级的设计
单位提出设计方案:没有设计方案的,不得施工。房屋建筑
使用者在装修过程中,不得擅自变动房屋建筑主体和承重结
构。
(5)建设单位收到建设工程竣工报告后,应当组织设计、
施工、工程监理等有关单位进行。
D属于施工单位的质量责任和义务。
【考点来源】基础知识篇第二章第四节工程质量责任体系和
参建方的责任义务P43
8537.勘察、设计、施工、监理各单位都应该遵守的质量责任
和义务是( )。
A.参与建设工程质量事故分析,并提出相应的技术处理方案
B.取得相应等级的资质证书,在其资质等级许可的范围内承
包工作
C.建立健全教育培训制度,加强对职工的教育培训
D.与建筑材料、构配件和设备供应单位有隶属关系或其他利
害关系的不得承担业务
8637.【答案】B
【解析】勘察、设计、施工、监理各单位都应该遵守的质量
责任和义务是取得相应等级的资质证书,在其资质等级许可
的范围内承包工作。
【考点来源】基础知识篇第二章第四节工程质量责任体系和
参建方的责任义务
8738.下列不属于项目监理机构批准的文件的是( )。
A.施工图
B.施工组织设计
C.专项施工方案
D.旁站项目清单
8838.【答案】A
【解析】项目监理机构批准的文件。主要包括工程划分、施
工组织设计、专项施工方案、风险评估报告、首件工程施工
总结、质量控制计划(如果有)旁站项目清单等。
【考点来源】基础知识篇第二章第五节工程质量监理概述
P45

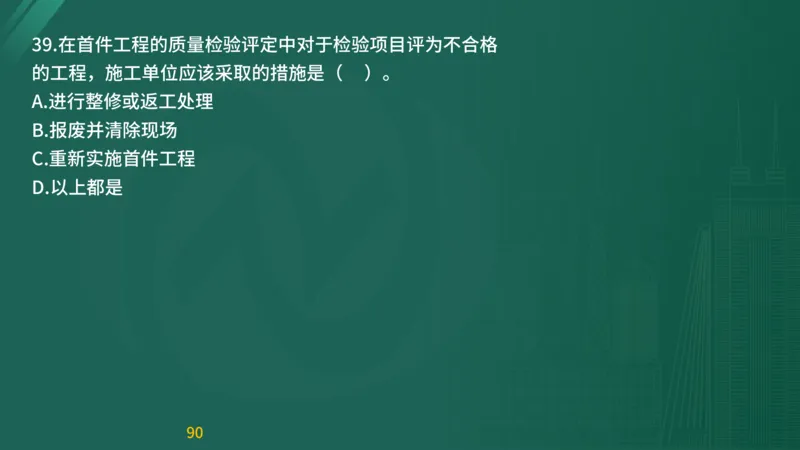

8939.在首件工程的质量检验评定中对于检验项目评为不合格
的工程,施工单位应该采取的措施是( )。
A.进行整修或返工处理
B.报废并清除现场
C.重新实施首件工程
D.以上都是
9039.【答案】D
【解析】文本中提到“施工单位应进行整修或返工处理,或
报废并清除现场并应重新实施首件工程”,这意味着不合格
的工程可以通过整修或返工处理来解决问题,也可以选择报
废并清除现场,然后重新实施首件工程。所以这三个选项都
是施工单位可以采取的措施。因此,正确答案是D。
【考点来源】基础知识篇第二章第六节首件工程制P51
9140.对材料或商品构件进行预先鉴定,以决定是否可以用于
工程,属于( )。
A.验证试验
B.标准试验
C.检测试验
D.工艺试验
9240.【答案】A
【解析】监理基本试验工作包括验证试验、标准试验、工艺
试验、抽样试验、验收试验与见证取样。
1、验证试验:对材料或商品构件进行预先鉴定,以决定是否可以
用于工程(订货前、运入现场后、施工进行中、监督检查)。
2、标准试验:对各项工程的内在品质进行施工前的数据采集包括
各种标准击实试验、集料的级配试验、混合料的配合比试验、结
构的强度试验等。
3、工艺试验:依据技术规范的规定,在动工之前对路基、路面及
其他需要通过预先试验方能正式施工的分项工程预先进行工艺试
验,然后依其试验结果全面指导施工。
4、抽样试验:是对各项工程实施中的实际内在品质进行符合性的
检查,内容包括各种材料的物理性能、土方及其他填筑施工的密
实度、混凝土及沥青混凝土强度等的测定和试验。
935.验收试验:验收试验是对各项已完工程的实际内在品质做
出评定。
6.见证取样:见证取样是对项目现场工地试验室不能试验检
测的工程材料,在监理人员的见证下,由施工单位现场试验
人员进行取样,送样至有检测资质的单位进行检测的监督行
为。
【考点来源】基础知识篇第二章第七节工程质量的试验检测
方法P52、53
9441.( )是对各项工程实施中的实际内在品质进行符合性
的检查,内容包括各种材料的物理性能、土方及其他填筑施
工的密实度、混凝土及沥青混凝土强度等的测定和试验。
A.验证试验
B.标准试验
C.工艺试验
D.抽样试验
9541.【答案】D
【解析】抽样试验是对各项工程实施中的实际内在品质进行
符合性的检查,内容包括各种材料的物理性能、土方及其他
填筑施工的密实度、混凝土及沥青混凝土强度等的测定和试
验。
【考点来源】基础知识篇第二章第七节工程质量的试验检测
方法P53
9642.水泥检验中,不符合相应产品标准规定时为废品,以下
不是判定废品规定的是( )。
A.三氧化硫含量
B.初凝时间
C.氧化镁含量
D.工作性
9742.【答案】D
【解析】凡水泥的氧化镁含量、三氧化硫含量,初凝时间、
安定性中的任一项不符合相应产品标准规定时,均为废品。
【考点来源】基础知识篇第二章第七节工程质量的试验检测
方法P54
9843.水泥在检测时,( )为废品。
A.初凝时间、安定性不符合标准规定
B.终凝时间、烧失量不符合标准规定
C.水泥包装标志中水泥品种、出厂编号不全
D.强度低于标准规定指标
9943.【答案】A
【解析】凡水泥的氧化镁含量、三氧化硫含量,初凝时间、
安定性中的任一项不符合相应产品标准规定时,均为废品。
凡水泥的细度、终凝时间、不溶物和烧失量中的任一项不符
合相应产品标准规定或混合材料掺加量超过最高限量或强度
低于要求的强度等级时,为不合格品。
【考点来源】基础知识篇第二章第七节工程质量的试验检测
方法P54
10044.下列不属于水泥混凝土中粗集料的检测项目的是( )。
A.压碎值
B.颗粒级配
C.细度模数
D.针片状颗粒含量
10144.【答案】C
【解析】粗集料主要检测项目:颗粒级配、针片状颗粒含量、
含泥量、泥块含量、有害物质含量、压碎指标、坚固性、碱
活性等。细度模数是细集料的检测项目。
【考点来源】基础知识篇第二章第七节工程质量的试验检测
方法P55
10245.拌和用水主要检测项目里不包括( )。
A.PH值
B.不溶物
C.可溶物
D.硅含量
10345.【答案】D
【解析】拌和用水主要检测项目:pH值、氯化物、硫酸盐、
不溶物、碱含量、可溶物。
【考点来源】基础知识篇第二章第七节工程质量的试验检测
方法P55
10446.细集料主要检测项目里不包括( )。
A.针片状颗粒含量
B.泥块含量
C.氯离子含量
D.有害物质含量
10546.【答案】A
【解析】细集料主要检测项目:筛析、细度模数、堆积密度、
含泥量、泥块含量、机制砂的石粉含量、氯离子含量、有害
物质含量、坚固性、碱活性。
【考点来源】基础知识篇第二章第七节工程质量的试验检测
方法P55
10647.石灰是一种以( )为主要成分的气硬性无机胶凝材料。
A.氧化钙
B.碳酸镁
C.氧化镁
D.碳酸钙
10747.【答案】A
【解析】石灰是一种以氧化钙为主要成分的气硬性无机胶凝
材料。
【考点来源】基础知识篇第二章第七节工程质量的试验检测
方法P56
10848.作为矿物掺合料的粉煤灰和矿渣粉的主要性能指标为
( )。
A.堆积密度和氯离子含量
B.含泥量和石粉含量
C.密度、细度和PH值
D.细度和活性指数
10948.【答案】D
【解析】粉煤灰和矿渣粉的主要性能指标为细度和活性指数。
【考点来源】基础知识篇第二章第七节工程质量的试验检测
方法P56
11049.钢结构焊缝无损检验结果,Ⅲ、Ⅳ类钢材及焊接难度等
级为C、D级时应以焊接完成( )后无损检测结果作为验
收依据。
A.12h
B.24h
C.36h
D.48h
11149.【答案】B
【解析】无损检测应在外观检测合格后进行。Ⅲ、Ⅳ类钢材
及焊接难度等级为C、D级时,应以焊接完成24h后无损检
测结果作为验收依据;当钢材标称屈服强度大于690MPa或
供货状态为调质状态时,应以焊接完成48h后无损检测结果
作为验收依据。
【考点来源】基础知识篇第二章第七节工程质量的试验检测
方法P65
11250.( )不可以用来检测混凝土结构实体强度。
A.低应变法
B.超声回弹仪法
C.取芯法
D.回弹仪法
11350.【答案】A
【解析】混凝土结构实体强度检测方法包括回弹仪法、超声
回弹综合法和取芯法。
【考点来源】基础知识篇第二章第七节工程质量的试验检测
方法P61
11411551.通常不能用( )测定混凝土拌合物的施工操作难易程
度和抵抗离析作用的性质。
A.流动性
B.安定性
C.黏聚性
D.保水性
11651.【答案】B
【解析】表示混凝土拌合物的施工操作难易程度和抵抗离析
作用的性质称为和易性。通常采用测定混凝土拌合物的流动
性,辅以直观经验评定黏聚性和保水性来测定和易性。
【考点来源】基础知识篇第二章第七节工程质量的试验检测
方法P59
11752.钢筋焊接接头的基本力学性能试验方法不包括( )。
A.疲劳试验
B.弯曲试验
C.抗剪试验
D.拉伸试验
11852.【答案】A
【解析】钢筋焊接接头的基本力学性能试验方法包括拉伸试
验、抗剪试验和弯曲试验三种。
【考点来源】基础知识篇第二章第七节工程质量的试验检测
方法P57
11953.( )的地基承载力试验可以用动力触探试验法确定地
基土的承载力。
A.明挖基础
B.桩基础
C.沉井基础
D.地下连续墙基础
12053.【答案】A
【解析】明挖基础、扩大基础的地基承载力试验可以用动力
触探试验法确定地基土的承载力。
【考点来源】基础知识篇第二章第七节工程质量的试验检测
方法P67
12112254.承压板现场试验法中,不属于承压板现场试验法当出现
其对应的前一级荷载定为极限荷载的情况的是( )。
A.承压板周围的土明显地侧向挤出、隆起或产生裂缝
B.本级荷载的沉降量大于前级荷载的沉降量的5倍,荷载与
沉降曲线出现陡降段
C.在某一荷载下,24h内沉降速率不能达到稳定标准
D.总沉降量超过承压板宽度或直径的1/12
12354.【答案】D
【解析】承压板现场试验法当出现下列情况之一时,即可终
止加载:
(1)承压板周围的土明显地侧向挤出、隆起或产生裂缝。
(2)本级荷载的沉降量大于前级荷载的沉降量的5倍,荷
载与沉降曲线出现陡降段。
(3)在某一荷载下,24h内沉降速率不能达到稳定标准。
(4)总沉降量超过承压板宽度或直径的1/12。
(5)总加载量已达到设计要求值的2倍以上。当满足前三
种情况之一时,其对应的前一级荷载定为极限荷载。
【考点来源】基础知识篇第二章第七节工程质量的试验检测
方法
12412555.承压板法试验,当在连续( )内,每小时的沉降量小
于( )时,可认为沉降已达到相对稳定标准,可施加下
一级荷载。
A.1h,0.2mm
B.2h,0.1mm
C.1h,0.1mm
D.2h,0.2mm
12655.【答案】B
【解析】承压板现场试验法
(1)试验基坑宽度不应小于承压板宽度或直径的3倍。宜
在拟试压表面用粗砂或中砂层找平,其厚度不超过20mm。
(2)加荷分级不应少于8级,最大加载量不应小于设计要
求的2倍。
(3)每级加载后,按10min、10min、10min、15min、
15min,以后为每隔半小时的时间间隔测读一次沉降量。当
在连续2h内,每小时的沉降量小于0.1mm时,可认为沉降
已达到相对稳定标准,可施加下一级荷载。
【考点来源】基础知识篇第二章第七节工程质量的试验检测
方法P67
12756.每一测区应读取( )个回弹值,每一测点的回弹值读
数应精确到1MPa。
A.1
B.6
C.10
D.16
12856.【答案】D
【解析】每一测区应读取16个回弹值,每一测点的回弹值
读数应精确到1MPa。
【考点来源】基础知识篇第二章第七节工程质量的试验检测
方法P61
12957.下列试验检测方法中,不能够用来检测混凝土灌注桩的
桩身完整性的是( )。
A.高应变法
B.低应变法
C.声波透射法
D.动力触探试验法
13057.【答案】D
【解析】高应变法可用于检测混凝土预制桩、灌注桩、钢桩
以及组合桩的单桩轴向抗压承载力和桩身完整性,也可用于
监测打入桩沉桩时的桩身应力和锤击能量。
低应变法可用于检测混凝土预制桩、灌注桩的桩身完整性,
判定桩身缺陷的程度及位置。低应变法检测应采用反射波法,
其有效检测桩长范围应通过现场试验确定。
声波透射法可用于混凝土灌注桩的桩身完整性检测,判定桩
身缺陷的位置、范围和程度。
明挖基础、扩大基础的地基承载力试验可以用动力触探试验
法确定地基土的承载力。
【考点来源】基础知识篇第二章第七节工程质量的试验检测
方法P67、P68、P69
13113258.长度、厚度、直径、强度、化学成分等质量特征的统计
数据是( )。
A.计数值数据
B.计量值数据
C.差异性数据
D.规律性数据
13358.【答案】B
【解析】质量数据就其本身的特性来说,可以分为计量值数
据和计数值数据。
(1)计量值数据:计量值数据是可以连续取值的数据,表
现形式是连续性的,如长度、厚度、直径、强度、化学成分
等质量特征,一般可以用检测工具或仪器等测量(或试验)。
(2)计数值数据:计数值数据是指不能连续取值,只能计
算个数的数值。如不合格品数、不合格的构件数缺陷的点数
等,都是计数值,它们的每一次取值只可能是零或自然数。
计数值的特点是非连续性,并只能出现0、1、2等非负的整
数,在任何两个计数值之间不可能插入无穷多个数位,不可
能有小数,否则将出现不能表达原意义的数值。
【考点来源】基础知识篇第二章第八节工程质量的数据统计
分析P71
13459.下列按照4位有效数字进行修约,结果不正确的是
( )。
A.5.25749→5.258
B.5.25750→5.258
C.5.25751→5.258
D.5.25850→5.258
13559.【答案】A
【解析】数值修约规则:四舍六入五考虑、五后非零则进一、
五后皆零看奇偶、奇进偶舍不连续、负数修约绝对值。A应
该是:5.25749→5.257。
【考点来源】基础知识篇第二章第八节工程质量的数据统计
分析P72
136【考点】质量数据的修约
①拟舍去的数字中,其最左面的第一位数字小于5时,
则舍去,留下的数字不变。
②拟舍去的数字中,其最左面的第一位数字大于5时,
则进1,即所留下的末位数字加1。
③拟舍去的数字中,其最左面的第一位数字等于5,而
后面的数字并非全部为0时,则进1,即所留下的末位
数字加1。
137④拟舍去的数字中,其最左面的第一位数字等于5,而
后面无数字或全部为0时,所保留的数字末位数为奇数
(1、3、5、7、9)则进1,如为偶数(0、2、4、6、
8)则舍去。
⑤实行数据修约时,应在确定修约位数后一次完成,
即对于拟舍去的数字并非单独的一个数字时,不得对
该数值连续进行修约,应按拟舍去的数字中最左面的
第一位数字的大小,按照上述各条一次修约完成。
【口诀:拟舍数中找最左、四舍六入五待定、五后非
零则进一、五后为零看奇偶、奇升偶舍要牢记、修约
一次应到位】
13860.采用奇升偶舍法对2.05005、2.15005修约到小数点后第
一位,正确的结果是( )。
A.2.1、2.2
B.2.1、2.1
C.2.0、2.1
D.2.0、2.2
13960.【答案】A
【解析】同上题。
【考点来源】基础知识篇第二章第八节工程质量的数据统计
分析
14061.有A、B两个测量员,分别测量两段不同的公路。A测量
员:测量10次,公路长平均值为1500m,标准差S为0.3m;
B测量员:测量10次,公路长平均值为2800m,标准差S为
0.3m,则( )。
A.A测量员测量精度更高
B.B测量员测量精度更高
C.两名测量员测量精度相同
D.无法比较这两名测量员的测量精度
14161.【答案】B
【解析】B测量员测量的第二段公路精度更高,因为测量的
结果标准差与结果的绝对值有关,如果计算两者的变异系数,
则B段公路的变异系数要小得多。变异系数为:
【考点来源】基础知识篇第二章第八节工程质量的数据统计
分析
14262.( )是表示一组数据集中趋势最有用的统计特征量,
经常用样本的算术平均值来代表总体的平均水平。
A.算术平均值
B.中位数
C.极差
D.标准偏差
14362.【答案】A
【解析】用来表示统计数据分布及其某些特性的特征量分为
两类:一类表示数据的集中位置,例如算术平均值、中位数
等;
一类表示数据的离散程度,主要有极差、标准偏差、变异系
数等。
(1)算术平均值是表示一组数据集中趋势最有用的统计特
征量,经常用样本的算术平均值来代表总体的平均水平。
(2)在一组数据X ,X ……X ,中,按其大小次序排序,以
1 2 n
排在正中间的一个数表示数据集中趋势总体的平均水平,称
之为中位数。
144(3)极差(仅适用于样本容量较小n<10)最大值与最小
值之差。
(4)标准偏差(标准离差、标准差或均方差):
(5)变异系数:标准差与算术平均值的比值。
【考点来源】基础知识篇第二章第八节工程质量的数据统计
分析P73
14563.下列不是表示数据的离散程度特征量的是( )。
A.变异系数
B.中位数
C.极差
D.标准偏差
14663.【答案】B
【解析】用来表示统计数据分布及其某些特性的特征量分为
两类:一类表示数据的集中位置,例如算术平均值、中位数
等;一类表示数据的离散程度,主要有极差、标准偏差、变
异系数等。
【考点来源】基础知识篇第二章第八节工程质量的数据统计
分析
14764.质量控制中,不属于比较常用而有效的统计方法有
( )。
A.直方图法
B.排列图法
C.因果分析图法
D.S曲线法
14864.【答案】D
【解析】工程质量控制中,常用的统计方法有调查表法、分
层法、排列图法、因果分析图法、直方图法,控制图法、相
关图法等。
【考点来源】基础知识篇第二章第八节工程质量的数据统计
分析P79
149【考点】
一、调查表法
调查表法是利用统计表对质量数据进行收集、整理和
大分析质量状态的一种方法。它没有固定的、规范通
用的表式,可以自由设计和使用。如对混凝土结构物外
观质量的调查表,可以分为裂缝、露筋、漏振、蜂窝、
孔洞等检査项目,按出现的次数或“处”等进行统计,之
后分析各占百分比及其主要性、次要性。
150二、分层法
分层法又称分类法,是将调查收集的原始数据,根据不同的目
的和要求,按某一性质进行分组、整理的一种分析方法。分
层的结果使数据各层间的差异突出地显示出来,层内的数据
差异减少了。在此基础上,再进行层间、层内的比较分析,可
以更深入地发现和认识质量问题的原因。
常用的分层标志有:
(1)按操作班组或操作者进行分层;
(2)按使用的机械设备不同进行分层;
(3)按原材料供应单位、供应时间或等级进行分层:
(4)按操作方法进行分层;
(5)按施工时间、季节进行分层;
(6)按检查手段、工作环境等因素进行分层。
151三、排列图法
1.排列图的概念和基本形式
排列图法是利用排列图寻找影响质量主次因素的一种方法,
排列图又称帕累托图或主次因素分析图,它由两个纵坐标、
一个横坐标,几个连起来的直方形和一条曲线(折线)所组成。
排列图的基本形式如下图所示。其中,左侧的纵坐标表示频
数,右侧的纵坐标表示累计频数,横坐标表示影响质量的各种
因素,按影响程度大小从左至右排列,直方形的高度表示某个
影响因素的影响程度大小。在实际应用中,通常按累计频数
划分为(0%~80%)、(80%~90%)、(90%~100%)三个部分,
与其对应的影响因素分别为A、B、C三类。A类为主要因
素,B类为次要因素,C类为一般因素。
152153四、因果分析图
因果分析图法是利用因果分析图来系统整理、分析某
个整理问题(结果)与其产生原因之间关系的一种方法。
因果分析图也称特性要因图、又根据其形状称为树枝
图、鱼刺图。
因果分析图的基本形式,如下图所示。因果分析图由质
量特性(即质量结果,指某个质量问题)、要因(产生质量
问题的主要原因)、主干(图中直接指向质量结果的水平
粗箭线)枝于(图中的一系列箭线,表示不同层次的原因)
等组成。
154155五、直方图法
频数分布直方图即质量分布图、简称直方图,是把收
集到的质量数据,按顺序分成若干间隔相等的组,以
组距为横坐标,以落入各组的数据频数为纵坐标,按
比例构成的若干矩形条排列的图。
156六、控制图法
与直方图相比,控制图最大的特点是引入了时间序列
或样本序列,通过观察样本点相关统计值是否在控制
限内以判断过程是否受控,通过观察样本点排列是否
随机从而及时发现异常。
15715865.如果收集的检测数据越来越多,分组越来越细,直方图
就转化为一条光滑的曲线,称为( )。
A.S形曲线
B.总体密度曲线
C.概率分布曲线
D.相关图曲线
15965.【答案】C
【解析】如果收集的检测数据越来越多,分组越来越细,直
方图就转化为一条光滑的曲线,称为概率分布曲线。
【考点来源】基础知识篇第二章第八节工程质量的数据统计
分析P86
16066.下列关于控制图法说法错误的是( )。
A.控制图法又称管理图法,是典型的动态质量管理方法
B.在质量控制中借助控制图进行相关分析,可从点的散布情
况来分析研究两种数据之间的关系
C.应用控制图对生产过程不断监控,当异常波动刚一冒出苗
头,甚至在未造成不合格品之前就能及时被发现
D.与直方图相比,控制图最大的特点是引入了时间序列或样
本序列
16166.【答案】B
【解析】B选项为相关图法的作用。相关图法:
在质量控制中,常会接触到各个质量因素之间的关系。这些
变量之间的关系往往不能进行解析描述,不能由一个(或几
个)变量的数值精确地求出另一个变量的值,我们称之为非
确定性关系。相关图又称散布图,就是将两个非确定性关系
变量的数据对应列出,标记在坐标图上,从点的散布情况来
分析研究两种数据之间关系的图。在质量控制中借助相关图
进行相关分析,可研究质量结果和原因之间的关系,进一步
弄清影响质量特性的主要因素。
【考点来源】基础知识篇第二章第八节工程质量的数据统计
分析P89、94
162注:a)强正相关;b)弱正相关;c)强负相关;d)
弱负相关;e)不相关;f)非线性相关。
163【考点】控制图法
控制图法又称管理图法,是典型的动态质量管理方法。与直
方图相比,控制图最大的特点是引入了时间序列或样本序列,
通过观察样本点相关统计值是否在控制限内以判断过程是否
受控,通过观察样本点排列是否随机从而及时发现异常。
当控制图的点满足以下两个条件时,就认为生产过程基本上
处于控制状态,即生产正常:
一是点没有跳出控制界限;
二是点随机排列没有缺陷;
否则,就认为生产过程发生了异常变化,必须把引起这种变
化的原因找出来,排除掉。
16416567.对施工过程及质量进行动态控制分析的方法是( )。
A.控制图法
B.排列图法
C.直方图法
D.因果分析图法
16667.【答案】A
【解析】控制图法是一种动态质量管理办法。特点是引入了
时间序列或样本序列。
【考点来源】基础知识篇第二章第八节工程质量的数据统计
分析P89

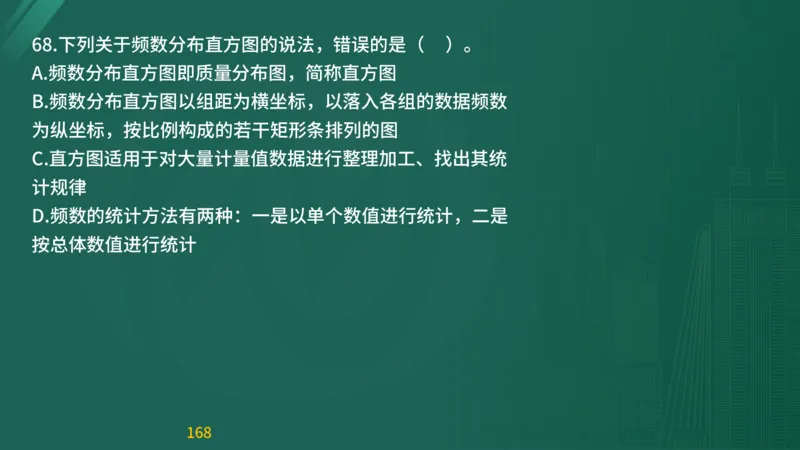

16768.下列关于频数分布直方图的说法,错误的是( )。
A.频数分布直方图即质量分布图,简称直方图
B.频数分布直方图以组距为横坐标,以落入各组的数据频数
为纵坐标,按比例构成的若干矩形条排列的图
C.直方图适用于对大量计量值数据进行整理加工、找出其统
计规律
D.频数的统计方法有两种:一是以单个数值进行统计,二是
按总体数值进行统计

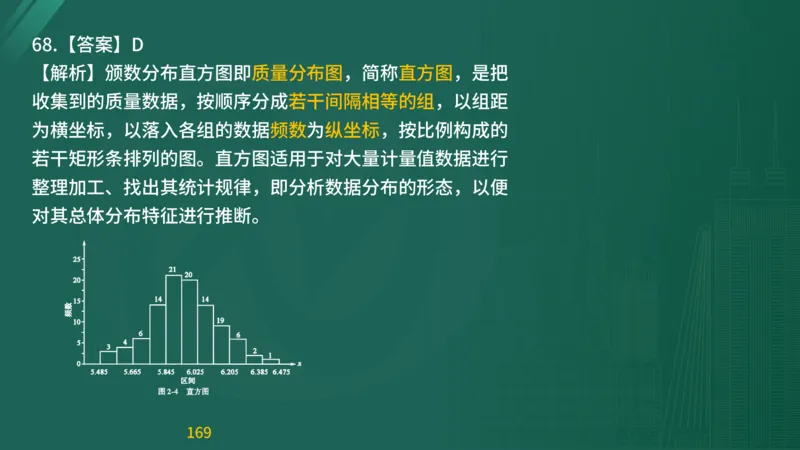

16868.【答案】D
【解析】颁数分布直方图即质量分布图,简称直方图,是把
收集到的质量数据,按顺序分成若干间隔相等的组,以组距
为横坐标,以落入各组的数据频数为纵坐标,按比例构成的
若干矩形条排列的图。直方图适用于对大量计量值数据进行
整理加工、找出其统计规律,即分析数据分布的形态,以便
对其总体分布特征进行推断。
169直方图的绘制:频数是指在重复试验中,随机事件出现的次
数。频数的统计方法有两种:
一是以单个数值进行统计,即某个数据重复出现的次数就是
它的频数;
二是按区间数值进行统计,即在已收集的数据中按照一定划
分范围把整个数值分成若干区间,按每个区间内数值重复出
现的次数作为这个区间的频数。在质量控制中,多采用第二
种方法,也就是按区间进行频数统计。
【考点来源】基础知识篇第二章第八节工程质量的数据统计
分析P84
17069.判定为较大质量事故的各种情况中,不包括自然灾害,
也不包括( )。
A.高速公路项目中路基(行车道宽度)整体滑移
B.高速公路项目中大桥主体结构垮塌
C.高速公路项目中长隧道结构垮塌
D.大型水运工程主体结构垮塌、报废
17169.【答案】D
【解析】公路水运工程质量事故的等级划分
《公路水运建设工程质量事故等级划分和报告制度》(交办
安监(2016]146号)第四条规定,根据直接经济损失或工程结
构损毁情况(自然灾害所致除外)可将工程质量事故分为特别
重大质量事故、重大质量事故、较大质量事故、一般质量事
故四个等级;直接经济损失在一般质量事故以下的为质量问
题。
172(1)特别重大质量事故
指造成直接经济损失1亿元以上的事故。
(2)重大质量事故
指造成直接经济损失5000万元以上1亿元以下,或者特大桥主体结构
垮塌、特长隧道结构垮塌,或者大型水运工程主体结构垮塌、报废的
事故。
(3)较大质量事故
指造成直接经济损失1000万元以上5000万元以下,或者高速公路项
目中桥或大桥主体结构垮塌、中隧道或长隧道结构垮塌,路基(行车
道宽度)整体滑移,或者中型水运工程主体结构垮塌、报废的事故。
(4)一般质量事故
指造成直接经济损失100万元以上1000万元以下,或者除高速公路项
目以外的公路项目中桥或大桥主体结构垮塌、中隧道或长隧道结构垮
塌,或者小型水运工程主体结构垮塌、报废的事故。
【考点来源】基础知识篇第二章第九节工程质量事故的等级划分和调
查处理P98
17370.某项目发生一座大桥主体结构垮塌事故,造成直接经济
损失5500万元,按公路水运建设工程质量事故等级划分,
该事故属于( )质量事故。
A.特别重大
B.重大
C.较大
D.一般
17470.【答案】B
【解析】特别重大质量事故:指造成直接经济损失1亿元以
上的事故。
重大质量事故:指造成直接经济损失5000万元以上1亿元以
下,或者特大桥主体结构垮塌、特长隧道结构坍塌,或者大
型水运工程主体结构垮塌、报废的事故。
较大质量事故:指造成直接经济损失1000万元以上5000万
元以下,或者高速公路项目中桥或大桥主体结构垮塌、中隧
道或长隧道结构坍塌、路基(行车道宽度)整体滑移,或者
中型水运工程主体结构垮塌、报废的事故。
175一般质量事故:指造成直接经济损失100万元以上1000万元
以下,或者除高速公路以外的公路项目中桥或大桥主体结构
垮塌、中道或长隧道结构坍塌,或者小型水运工程主体结构
垮塌、报废的事故。
【考点来源】基础知识篇第二章第九节工程质量事故的等级
划分和调查处理
17671.发生工程质量事故时,县级以上地方人民政府住房城乡
建设主管部门应当依法追究( )的质量终身责任。
A.技术员
B.项目负责人
C.安全员
D.监理工程师
17771.【答案】B
【解析】发生工程质量事故时,县级以上地方人民政府住房
城乡建设主管部门应当依法追究项目负责人的质量终身责任。
【考点来源】基础知识篇第二章第九节工程质量事故的等级
划分和调查处理
17872.当因施工而引起的质量缺陷处在萌芽状态时,监理可以
采取的措施不包括( )。
A.要求施工单位立即更换不合格的材料、设备
B.要求施工单位立即更换不称职的施工人员
C.要求立即停止施工分析原因并采取补救措施
D.要求立即改变不正确的施工方法及操作工艺
17972.【答案】C
【解析】当因施工而引起的质量缺陷处在萌芽状态时,应及
时制止,并要求施工单位立即更换不合格的材料、设备;或
要求立即改变不正确的施工方法及操作工艺、不符合施工质
量要求的施工机械或养护、保护方式。
对工程质量缺陷,监理机构应签发监理指令单,要求施工单
位整改;
对可能危及结构安全或存在重大隐患的质量问题,监理机构
应签发停工令并向建设单位报告。
【考点来源】基础知识篇第二章第九节工程质量事故的等级
划分和调查处理P102
18073.( )是指导拟建工程项目进行施工准备和组织现场施
工的基本文件,是指导工程施工各项活动的技术经济文件,
经审查批准后即成为现场施工准则。
A.施工组织设计
B.施工进度计划
C.监理计划
D.时标网络图
18173.【答案】A
【解析】施工组织设计是为完成拟建工程项目施工创造必要
的生产前提条件、制订先进合理的施工工艺所做的规划设计。
它是指导拟建工程项目进行施工准备和组织现场施工的基本
文件,是指导工程施工各项活动的技术经济文件,经审查批
准后的施工组织设计文件即成为现场施工准则。
【考点来源】基础知识篇第三章第一节概述P103
18274.下列选项中,( )不属于交通工程项目建设实施的施
工组织设计的主要内容。
A.主要分部分项工程的施工方案
B.季节性施工保证措施
C.旁站巡视计划
D.施工总体部署
18374.【答案】C
【解析】目前交通工程项目建设实施的施工组织设计的主要内容
一般包括:
(1)编制说明。
(2)编制依据。
(3)工程概况
(4)施工总体部署。
(5)主要分部分项工程的施工方案。
(6)施工进度计划。
(7)资源供需计划。
(8)施工平面布置。
(9)季节性施工保证措施。
(10)质量、安全、职业健康、环境保护、文明施工等方面的保
证措施。
【考点来源】基础知识篇第三章第一节概述P104
18475.施工组织设计由总监理工程师组织审查,审核的主要内
容不包括( )。
A.施工组织设计编制和审查程序
B.工程合同、设计文件,招投标文件
C.施工总平面布置
D.临时工程的施工方案
18575.【答案】B
【解析】监理审核施工组织设计中的下列主要内容:
(1)施工组织设计编制和审查程序;
(2)施工方案及技术措施;
(3)质量、安全生产与施工环境保护管理体系;
(4)保证施工质量、安全生产的措施及施工环境保护措施;
(5)施工进度计划及劳动力、设备、材料等资源配备计划;
(6)施工总平面布置;
(7)临时工程的施工方案。
【考点来源】基础知识篇第三章第一节概述P106
18676.下列选项中不属于施工组织设计编制原则的是( )。
A.遵守国家现行有关标准和技术经济指标
B.科学安排施工顺序
C.应用科学的计划方法制定合理的施工组织方案
D.确保工程质量和施工安全
18776.【答案】A
【解析】施工组织设计编制原则:
(1)严格执行基本建设程序和施工程序;
(2)科学安排施工顺序;
(3)采用先进的施工技术和设备;
(4)应用科学的计划方法制定合理的施工组织方案;
(5)落实季节性施工的措施,确保全年连续施工;
(6)确保工程质量和施工安全;
(7)节约基建费用,降低工程成本。
【考点来源】基础知识篇第三章第一节概述P104
18877.( )是项目施工管理的中心环节,其他一切施工现场
管理工作,都应围绕其展开。
A.施工现场质量管理
B.施工进度计划管理
C.施工费用管理
D.施工安全管理
18977.【答案】B
【解析】施工进度计划管理是项目施工管理的中心环节,其
他一切施工现场管理工作,都应围绕施工进度计划管理展开。
【考点来源】基础知识篇第三章第一节概述P108
19078.( )是指按照目标工期的要求,编制技术可行且经济
合理的工程进度计划以及各种资源的支持和保障计划。
A.工程进度控制
B.工程措施控制
C.工程安全管控
D.工程质量控制
19178.【答案】A
【解析】工程进度控制,是指按照目标工期的要求,编制技
术可行且经济合理的工程进度计划以及各种资源的支持和保
障计划;并在工程实施过程中经常检查实际进度是否按计划
进度进行;若出现偏差,应及时找出原因,采取必要的补救
措施或修改调整计划,以确保工程进度目标的合理实现。
【考点来源】基础知识篇第三章第一节概述P113
19279.根据各种活动在性质上以及对产品所起的作用的不同特
点,施工过程有不同分类,其中说法不正确的是( )。
A.施工准备过程,指产品在进行生产前所进行的施工现场准
备工作
B.基本施工过程,指直接为完成产品而进行的生产活动
C.辅助施工过程,指为保证基本施工过程的正常进行所必需
的各种辅助生产活动
D.施工服务过程,指为基本施工和辅助施工服务的各种服务
过程
19379.【答案】A
【解析】根据各种活动在性质上以及对产品所起的作用的不同,
施工过程分类如下:
(1)施工准备过程,指产品在进行生产前所进行的全部技术和现
场的准备工作,如计划文件准备等。
(2)基本施工过程,指直接为完成产品而进行的生产活动,如基
坑开挖、基础砌筑等。
(3)辅助施工过程,指为保证基本施工过程的正常进行所必需的
各种辅助生产活动,如动力(电力、压缩空气等)的生产、机械
设备维修、材料加工等。
(4)施工服务过程,指为基本施工和辅助施工服务的各种服务过
程,如原材料、半成品、工器具、燃料的供应与运输等。
【考点来源】基础知识篇第三章第二节施工过程组织原理P119
19480.下列说法中,不属于单位工程施工进度计划编制工作的
是( )。
A.编制正式施工进度计划
B.确定单位工程的工程项目组成
C.劳动力和船机台班使用量的计算
D.工程款支付
19580.【答案】D
【解析】单位工程施工进度计划的编制程序主要有:
(1)现场施工条件分析及相关资料收集
(2)确定单位工程的工程项目组成
(3)确定施工顺序
(4)工程量的计算
(5)劳动力和船机台班使用量的计算
(6)确定工程项目的施工持续时间
(7)草拟施工进度计划
(8)编制正式施工进度计划
(9)编制各项资源需要量计划
【考点来源】基础知识篇第四章第三节施工进度计划编制
P133-134
19681.监理工程师进度控制要按照( )原理,运用现代管理
手段和方法,依据工程师职权,协助计划执行者,用最合理
的施工方法、组织管理方式,在确保工程质量和控制费用的
前提下,按合同规定的竣工期限去完成工程项目。
A.主动控制
B.过程控制
C.动态控制
D.间接控制
19781.【答案】C
【解析】监理工程师进度控制要按照动态控制原理,运用现
代管理手段和方法,依据工程师职权,协助计划执行者,用
最合理的施工方法、组织管理方式,在确保工程质量和控制
费用的前提下,按合同规定的竣工期限去完成工程项目。
【考点来源】基础知识篇第三章第一节概述P114
19882.不属于施工阶段进度控制监理工作要点的是( )。
A.定期向建设单位报告工程进度情况
B.处理好施工单位的工期索赔要求
C.协调好各施工单位之间的施工安排
D.认真审核工程变更
19982.【答案】D
【解析】监理在施工阶段进度控制应抓住以下工作要点:
(1)认真审批施工单位提交的各种详细计划和变更计划,
严格控制关键分部分项工程、关键工序的开工时间和完工时
间。
(2)督促施工单位做好分项工程开工准备工作,及时审批
分项工程开工报告,督促分项工程按时开工。
(3)控制施工单位的材料、设备按计划供应,技术管理人
员和劳动力及时到位,以保证工程按计划实施。
(4)协调好各施工单位之间的施工安排,尽可能减少相互
干扰,以保证工程顺利进行。
200(5)定期检查施工单位的实际进度与计划进度是否相符,
当对总体工程进度起控制作用的分项工程的实际进度明显滞
后于计划进度,且施工单位未获得延期批准时,必须督促施
工单位采取有效措施加快进度,及时修改施工进度计划以保
证按期完工。修改后的进度计划必须重新报监理工程师审批。
(6)定期向建设单位报告工程进度情况。
(7)公正合理地处理好施工单位的工期索赔要求。
【考点来源】基础知识篇第四章第一节进度监理概述P115
20183.( )是指由工人操作机具,在生产环境条件不变的情
况下,完成的在劳动组织上不可分割的施工过程,是施工组
织的最基本对象。
A.动作
B.操作
C.工序
D.施工过程
20283.【答案】C
【解析】工序是指由工人操作机具,在生产环境条件不变的
情况下,完成的在劳动组织上不可分割的施工过程,它由若
干个操作所组成。施工组织往往以工序为最基本对象。
【考点来源】基础知识篇第三章第二节施工过程组织原理
P120
203【考点】施工过程的组成依次划分为动作与操作、工序、施
工过程、综合过程。
(1)动作是指工人在劳动时一次完成的最基本的活动,若干
个相互关联的动作组成一项操作。
完成一个动作所耗用的时间和占用的空间是制定定额的重要
原始资料。
(3)施工过程
施工过程是由几个在技术上相互关联的工序所组成,可以相
对独立地完成某一项单项工程或分部分项工程的独立过程,
如路基工程、路面工程、桥梁基础工程等。
(4)综合过程
综合过程是由若干个在产品结构上密切联系的,能最终获得
一种产品的施工过程的总和。如一座独立桥梁、一条隧道、
一条路线工程等。
20484.施工过程的组织原则不包括( )。
A.科学性
B.连续性
C.协调性
D.经济性
20584.【答案】A
【解析】施工过程的组织原则
(1)施工过程的连续性:施工过程的连续性是指施工过程
中的各阶段、各工序在时间上是紧密衔接的,不发生各种不
合理的停滞现象,表现为劳动对象始终处于被加工状态,或
者在进行检验,或者处于自然过程中。
(2)施工过程的协调性:施工过程的协调性也叫比例性,
是指产品施工各阶段、各工序之间,在施工能力上要保持一
定的比例关系,各施工环节的人工数量、生产效率、设备数
量等都必须互相协调,不发生脱节和比例失调现象。
206(3)施工过程的均衡性:施工过程的均衡性又称节奏性,
是指企业的各个环节都应按照施工计划的要求,工作负荷保
持相对稳定,不发生时紧时松、前松后紧等现象。
(4)施工过程的经济性:施工过程组织除应满足技术要求
外,必须讲究经济效益,上述的连续性、协调性和均衡性,
最终都要通过经济效果集中反映。
【考点来源】基础知识篇第三章第二节施工过程组织原理
P120
20785.以下关于公路工程施工中的流水作业法,说法正确的是
( )。
A.施工队不能实现专业化施工
B.每天投入施工的劳动力、材料和机具的种类比较少,有利
于资源供应的组织工作
C.是现代化工业产品生产的基本组织形式
D.施工队和工人不能连续作业
20885.【答案】C
【解析】A施工队有利于专业化施工,B单位时间需要投入
施工的资源较为均衡,D施工队和工人可以连续作业。
【考点来源】基础知识篇第三章第二节施工过程组织原理
P121
209【考点】一、流水施工的特点
流水施工法的特点是生产的连续性和均衡性,使各种物质资
源均衡地使用,施工企业的生产能力充分地发挥,劳动力得
到合理地安排和使用,从而带来较好的经济效果,具体表现
在以下几个方面:
1.避免了施工期间劳动力的过度集中,从而减少临时设施工
程量,节约基建投资。
2.由于实行工程队(组)生产专业化,为提高工人的技术水
平和进行技术改造与革新创造了有利条件,促进劳动生产率
和工程质量的不断提高。
2103.在采用流水施工方法时,单位时间内完成的工程数量,对
于机械操作过程是按照主导机械的生产能力来确定,对于手
工操作过程是以合理的劳动组织为依据确定的,因此能保证
施工机械和劳动力得到合理和充分利用。
4.消除了工作间的不合理中断,缩短了工期,从而降低了工
程间接费用;保证了劳动力和资源消耗的均衡性,各种资源
得到充分的利用,提高了劳动生产率和资源的使用率,减少
了各种不必要的损失,从而降低了工程直接费用。
必须指出,流水施工法是一种组织措施,它的使用可以带来
很好的经济效果,而不要求增加任何的额外费用。
21186.使各种物质资源均衡地使用,施工企业地生产能力充分
的发挥,劳动力得到合理地安排和使用,从而带来较好的经
济效果,满足这些特点的施工作业方式是( )。
A.平行施工
B.顺序施工
C.流水施工
D.交叉立体施工
21286.【答案】C
【解析】流水施工的特点是生产的连续性和均衡性,使各种
物质资源均衡地使用,施工企业地生产能力充分的发挥,劳
动力得到合理地安排和使用,从而带来较好的经济效果。
【考点来源】基础知识篇第三章第二节施工过程组织原理
P123
21387.施工进度计划的编制原则不包括( )。
A.合理安排施工顺序,保证在劳动力、材料物资以及资金消
耗量最少的情况下,按合同规定工期完成拟建工程施工任务
B.采用可靠的施工方法,确保工程项目施工在连续、稳定、
安全、优质、均衡的状态下进行
C.节约施工成本
D.公平公正的原则
21487.【答案】D
【解析】施工进度计划的编制原则:
①合理安排施工顺序,保证在劳动力、材料物资以及资金消
耗量最少的情况下,按合同规定工期完成拟建工程施工任务。
②采用可靠的施工方法,确保工程项目施工在连续、稳定、
安全、优质、均衡的状态下进行。
③节约施工成本。
【考点来源】基础知识篇第三章第三节施工进度计划编制
P131
21588.下列关于双代号网络图的说法,下列错误的是( )。
A.双代号网络图是由三个要素组成的,即箭杆线、节点和线
路
B.线路是指网络图中从原始节点到结束节点之间连接关键节
点形成的线路
C.节点表示工序的开始、结束和连接等关系
D.网络图中第一个节点称原始(或开始)节点,最后一个节
点称结束(或终点)节点
21688.【答案】B
【解析】双代号网络计划的网络图是由三个要素组成的,即箭线、节
点和线路。
箭杆线是网络图的重要组成部分,表示一道工序或一项工作,可
以是该工作或工序,可以是作为成本计算对象的单位工程;也可以是
进一步细分的分项工程;甚至还可以细分到具体的工序。
节点即前后两工序的交点,表示工序的开始、结束和连接等关系。
它是一个瞬间概念,不消耗时间和资源。网络图中第一个节点称原始
(或开始)节点,最后一个节点称结束(或终点)节点,其他节点称
为中间节点。
线路是指网络图中从原始节点到结束节点之间可连通的线路。实
箭线表示实工序,既占用时间,又消耗资源。虚工序表示的工作既不
消耗时间也不消耗资源,它只是表示相邻前后工作之间的逻辑关系。
【考点来源】基础知识篇第三章第四节双代号网络图绘制P136
21721889.双代号网络图中,表示工作的是( )。
A.节点
B.箭线
C.节点和箭线
D.波形线
21989.【答案】B
【解析】箭杆线是网络图的重要组成部分,表示一道工序或
一项工作,可以是该工作或工序可以是作为成本计算对象的
单位工程;也可以是进一步细分的分项工程;甚至还可以细
分到具体的工序。
【考点来源】基础知识篇第三章第四节双代号网络图绘制
P136
22090.关于双代号网络图的绘制规则,说法不正确的有( )。
A.布局应合理,尽量避免箭线交叉
B.一张网络图中只允许有一个开始节点和一个终点节点
C.循环工作可形成闭合回路
D.不允许出现线段、双向箭头,并应避免使用反向箭线
22190.【答案】C
【解析】绘制双代号网络计划图一般必须遵循以下一些规则。
(1)一张网络图中只允许有一个开始节点和一个终点节点。
(2)一对节点之间只允许存在一条箭线。
(3)不允许出现闭合回路。
(4)不允许出现线段、双向箭头,并应避免使用反向箭线。
(5)布局应合理,尽量避免箭线交叉。
当箭杆线交叉不可避免时,应采用“暗桥”“断线”“指向”
等方法加以处理。
【考点来源】基础知识篇第三章第四节双代号网络图的绘制
P139
22222322491.通过网络计划图时间参数的计算可以达到的目的不包括
( )。
A.各项工作的最早可能开始时间和最早可能完成时间
B.各项工作的各种机动时间与计划中的关键工作及关键线路
C.确定各工作的最迟必须开始时间和最迟必须完成时间
D.计算出工期最短时的资源需求计划,便于监理进行管理
22591.【答案】D
【解析】通过网络计划图时间参数的计算可以达到下列目的:
(1)确定完成整个计划的总工期,各项工作的最早可能开始时间
和最早可能完成时间。
(2)确定各工作的最迟必须开始时间和最迟必须完成时间,各项
工作的各种机动时间与计划中的关键工作及关键线路。
(3)是绘制时标网络计划图的基础,网络图经过时间参数计算后,
才可绘制时间坐标网络计划图,以便为网络计划下达执行提供依
据。
(4)是网络计划调整与优化的前提条件,时间参数计算后发现工
期超出合同工期,工程费用消耗过高,由时标图上绘出的资源调
配图看出资源供应明显不均衡等,必须对原网络计划图进行必要
的调整与优化,以达到既定的计划管理目标。
【考点来源】基础知识篇第三章第五节时间参数的计算及关键线
路P147
22692.施工进度计划通常是以图表形式表示的,以下不属于其
主要形式有( )。
A.横道图法
B.树状图法
C.垂直图法
D.工程进度曲线
22792.【答案】B
【解析】施工进度计划通常是以图表形式表示的,主要形式
有:横道图法、垂直图法、工程进度曲线和网络图法等四种。
【考点来源】基础知识篇第三章第三节施工进度计划管理
228【考点】1.横道图
定义:以时间为横坐标,以各分项工程或施工工序为纵坐标,按
一定的先后施工顺序和工艺流程,用带时间比例的水平横道线表
示对应项目或工序持续时间的施工进度计划图表。
常见格式如下图,线的长短表示某工作施工持续时间;线的位置
表示施工过程;线上的数字表示劳动力数量;线的不同符号表示
作业队或施工段别,图中线段表示出各施工阶段的工期和总工期,
并综合反映了各分部分项工程相互间的关系。
2292301.横道图
优点:这种表示方法比较简单、直观、易懂,容易编
制。
缺点:
(1)分项工程(或工序)的相互关系不明确。
(2)施工地点无法表示,只能用文字说明。
(3)工程数量实际分布情况不具体。
(4)仅反映出平均施工强度。
适用性:用于绘制集中性工程进度图、材料供应计划
图,或作为辅助性的图示附在说明书内用来向施工单
位下达任务。

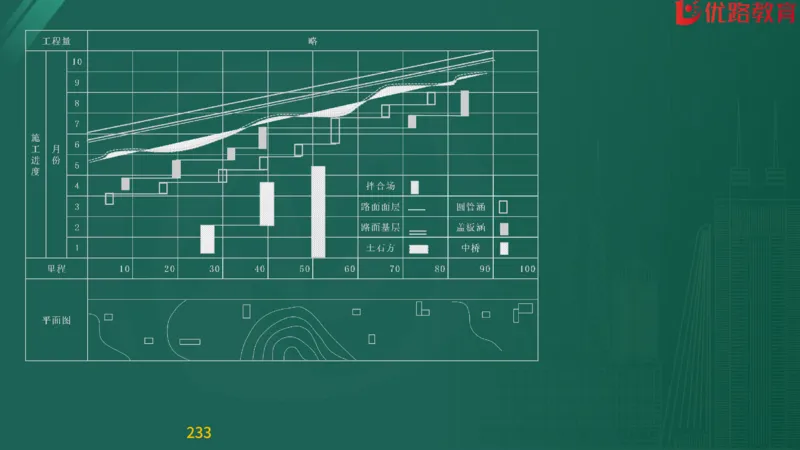

2312.垂直图
定义:以纵坐标表示施工日期,以横坐标表示里程或
工程位置,而各分部分项工程的施工进度则相应地以
不同的斜线表示。
工程量在图表上方相应位置表示,施工组织平面示意
图可在图表的下方相应地表示,资源分布图可在图表
右侧以曲线表示。
2322332.垂直图
优点:弥补横道图的不足之处,工程项目的相互关系、施工的紧
凑程度和施工速度都十分清楚,工程的分布情况和施工日期一目
了然,从图中可以直接找出任何一天各施工队的施工地点和应完
成的工程数量。
缺点:
(1)反映不出某项工作提前(或推迟)完成对整个计划的影响程
度。
(2)反映不出哪些工程是主要的,不能明确表达出哪些是关键工
作。
(3)计划安排的优劣程度很难评价。
(4)不能使用电子计算机,因而绘制和修改进度图的工作量很大。

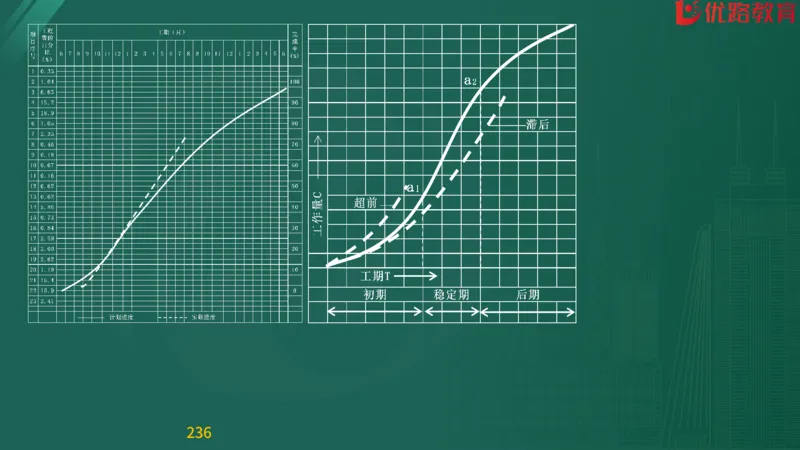

2343.工程进度曲线
定义:以工期为横轴,以完成的累计工程量或工程费
用的百分比为纵轴的图表化曲线。通过工程进度曲线,
能够进行工程计划进度和实际进度的对比,有效地实
行工程项目全局性的进度管理。
一般情况下,项目施工初期工程进度曲线的斜率逐渐
增大,此阶段的曲线呈凹形;在项目施工稳定期间工
程进度曲线的斜率几乎不变,该阶段的曲线接近为直
线;项目施工后期工程进度曲线的斜率逐步减小,此
阶段的曲线则为凸形。工程进度曲线大体上呈S形,所
以该曲线又称为S曲线。
2352363.工程进度曲线
(1)S曲线在交通工程施工监理中的作用。
①审批施工进度计划时,可用S曲线判断施工单位编制
的施工进度计划是否合理。
②监控施工进度计划实施阶段,进度控制可方便地利
用S曲线,评价实际进度情况属于正常、提前或滞后。
③S曲线可用于工程费用监理中工程计量及费用支付的
依据。
2373.工程进度曲线
(2)进度管理曲线。
定义:进度管理曲线是工程进度曲线规定的允许界限
线,它指出了施工进度允许偏差范围所应满足的进度
曲线变动区域。因为图形呈香蕉形状,所以又被称为
香蕉曲线。
使用工程进度曲线和进度管理曲线,能够把工程进度
的偏差控制在适当的范围之内来进行计划和管理,可
将它们作为判断工程全局进度情况的工具。但由于它
们是建立在横道图的基础之上,因而仍不能弥补横道
图所具有的缺点。
23823993.最早时间系列参数不包括( )。
A.工作的最早可能开始时间(ES)
B.工作的最早可能完成时间(EF)
C.节点的最早可能实现时间(ET)
D.节点的最迟必须实现时间(LT)
24093.【答案】D
【解析】最早时间系列参数包括:
工作的最早可能开始时间(ES);
工作的最早可能完成时间(EF);
节点的最早可能实现时间(ET)。
【考点来源】基础知识篇第三章第五节时间参数的计算及关
键线路P147
24194.有A、B两项连续工作,其最早开始时间分别为第6d和
12d,其持续时间分别为2d和3d,则A工作的自由时差为
( )。
A.6d
B.1d
C.4d
D.0d
24294.【答案】C
【解析】时差反映工作在一定条件下的机动时间范围。通常
分为总时差、局部时差(自由时差)、相干时差和独立时差。
自由时差,是指在不影响其紧后工作的最早可能开始时间的
条件下,工作(i,j)所具有的机动时间。具体地说,它是在
不影响紧后工作按最早开始时间开工的前提下,允许该工作
推迟最早开始时间或延长其持续时间的幅度。故A工作的自
由时差=12-2-6=4d。
【考点来源】基础知识篇第三章第五节时间参数计算及关键
线路P149
24395.某双代号网络图如图所示(单位:天),则( )不是
关键线路。
A.A→F→H→K
B.A→E→I→K
C.B→D→G→I→K
D.B→D→G→J→K
24495.【答案】C
【解析】线路A→F→H→K:18+10+11+2=41(天)
线路A→E→I→K:18+12+9+2=41(天)
线路B→D→G→I→K:10+9+10+9+2=40(天)
线路B→D→G→J→K:10+9+10+10+2=41(天)
线路B→C→E→I→K:10+6+12+9+2=39(天)
【考点来源】基础知识篇第三章第五节时间参数计算及关键
线路P150

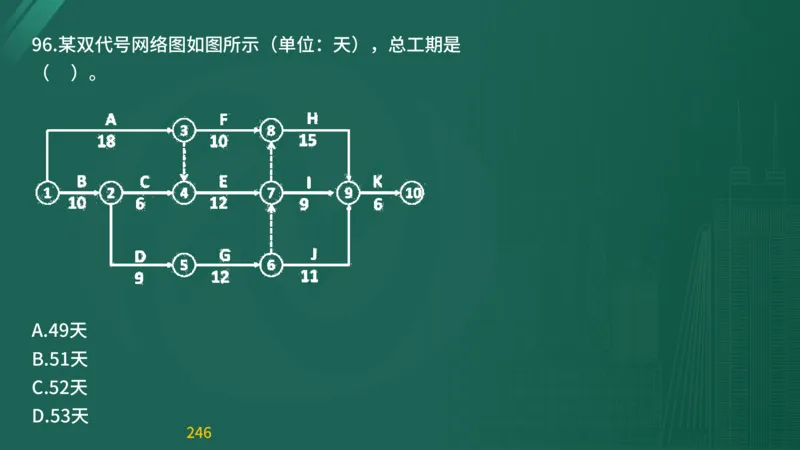

24596.某双代号网络图如图所示(单位:天),总工期是
( )。
A.49天
B.51天
C.52天
D.53天
24696.【答案】C
【解析】总工期=关键线路
B→D→G→H→K=10+9+12+15+6=52天。
【考点来源】基础知识篇第三章第五节时间参数计算及关键
线路P150

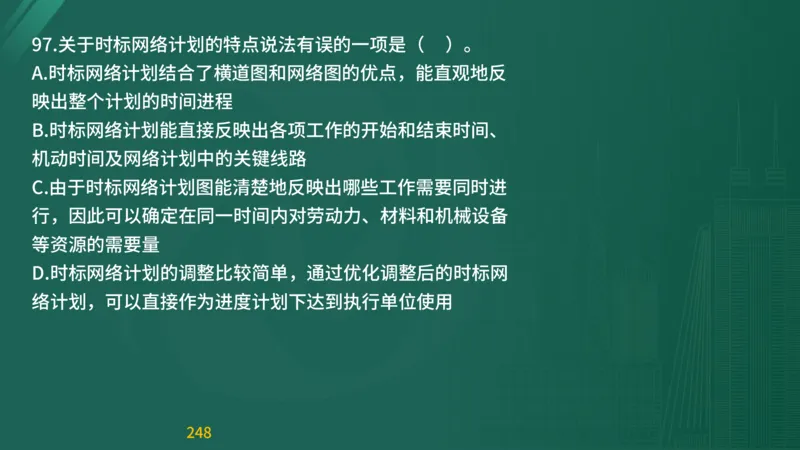

24797.关于时标网络计划的特点说法有误的一项是( )。
A.时标网络计划结合了横道图和网络图的优点,能直观地反
映出整个计划的时间进程
B.时标网络计划能直接反映出各项工作的开始和结束时间、
机动时间及网络计划中的关键线路
C.由于时标网络计划图能清楚地反映出哪些工作需要同时进
行,因此可以确定在同一时间内对劳动力、材料和机械设备
等资源的需要量
D.时标网络计划的调整比较简单,通过优化调整后的时标网
络计划,可以直接作为进度计划下达到执行单位使用
24897.【答案】D
【解析】时标网络计划的特点:
(1)时标网络计划结合了横道图和网络图的优点,能直观地反映
出整个计划的时间进程。
(2)时标网络计划能直接反映出各项工作的开始和结束时间、机
动时间及网络计划中的关键线路。
(3)由于时标网络计划图能清楚地反映出哪些工作需要同时进行,
因此可以确定在同一时间内对劳动力、材料和机械设备等资源的
需要量。
(4)通过优化调整后的时标网络计划,可以直接作为进度计划下
达到执行单位使用。
(5)时标网络计划的调整比较麻烦。
【考点来源】基础知识篇第三章第六节时间坐标网络计划P156
24998.下列关于双代号网络图的说法中,正确的是( )。
A.节点表示工作,既占时间,又消耗资源
B.实箭线表示实工序,需要消耗时间或者资源
C.虚箭线表示虚工序,不消耗资源,只消耗时间
D.虚箭线表示虚工序,只消耗时间不消耗资源
25098.【答案】B
【解析】实箭线表示实工序,既占用时间,又消耗资源。
【考点来源】基础知识篇第三章第六节时间坐标网络计划
P157
25199.工程进度控制的子目标不可根据( )设立。
A.建设项目实施阶段
B.承包合同工作范围的结构单元
C.承包合同工作范围
D.时间进程
25299.【答案】C
【解析】工程进度控制的子目标可根据不同的要求而设立,
一般有以下五种类型:
(1)按建设项目实施阶段设立阶段工作子目标。
(2)按建设项目所包含的工程项目设立工程项目进度子目
标。
(3)按实施单位设立承包合同进度子目标。
(4)按承包合同工作范围的结构单元设立单位工程、分部
工程、分项工程以及承包工作的进度子目标系统。
(5)按时间进程设立进度子目标系统。
【考点来源】基础知识篇第三章第八节施工进度监理P165
253100.监理人应在( )内对施工单位施工进度计划和施工
方案说明予以批复或提出修改意见。
A.14天
B.28天
C.7天
D.48天
254100.【答案】A
【解析】施工单位向监理人报送施工进度计划和施工方案说
明的期限:签订合同协议书后28天之内。监理人应在14天
内对施工单位施工进度计划和施工方案说明予以批复或提出
修改意见。
【考点来源】基础知识篇第三章第八节施工进度监理P167
255101.下列不是监理审查施工进度计划程序的是( )。
A.阅读文件、列出问题、进行调查了解
B.提出问题,与施工单位进行讨论或澄清
C.审查批准施工单位修改后的进度计划
D.将有问题的部分向发包人反馈
256101.【答案】D
【解析】经批准的进度计划作为进度监理的依据。审查工作
应按以下程序进行:
①阅读文件、列出问题、进行调查了解;
②提出问题,与施工单位进行讨论或澄清;
③对有问题的部分进行分析,向施工单位提出修改意见;
④审查批准施工单位修改后的进度计划。
【考点来源】基础知识篇第三章第八节施工进度监理P168
257102.监理工程师在审查施工单位工程进度计划时,不属于工
期和时间安排的合理性方面的有( )。
A.承包人提交的工程总进度计划的总工期必须符合工程项目
的合同工期,即计划总工期应少于或等于合同工期
B.各施工阶段或单位工程(包括分部、分项工程)的施工顺
序和时间安排与材料和设备的进场计划相协调
C.驻地建设、进场道路及供电、供水等是否已经解决或已有
可靠的解决方案
D.对动员、清场、假日及天气影响的时间,应有充分的考虑
并留有余地
258102.【答案】C
【解析】监理工程师审查计划的内容:
(1)工期和时间安排的合理性。
①施工单位提交的工程总进度计划的总工期必须符合工程项目的
合同工期,即计划总工期应少于或等于合同工期。
②各施工阶段或单位工程(包括分部、分项工程)的施工顺序和
时间安排与材料和设备的进场计划相协调;施工的开始时间和结
束时间合理,尽可能使施工对资源的要求趋于均衡。
③易受冰冻、低温、炎热、雨季等气候影响的工程应安排在适宜
的时间,并应采取有效的预防和保护措施。
④对动员、清场、假日及天气影响的时间,应有充分的考虑并留
有余地。
259(2)施工准备的可靠性。
①所需主要材料和设备的运送日期是否已有保证;
②主要骨干人员及施工队伍的进场日期是否已经落实;
③施工测量、材料检查及标准试验的工作是否已经安
排;
④驻地建设、进场道路及供电、供水等是否已经解决
或已有可靠的解决方案。
260(3)计划目标与施工能力的适应性。
①各阶段或单位工程计划完成的工程量及投资额应与
施工单位的设备和人力实际状况相适应;
②各项施工方案和施工方法应与施工单位的施工经验
和技术水平相适应;
③关键线路上的施工力量安排应与非关键线路上的施
工力量安排相适应。
【考点来源】基础知识篇第三章第八节施工进度监理
P168
261103.工程进度分析的主要内容包括以下几项,其中表述正确
的是( )。
A.分析工程进度计划完成的比率(工程量、工作量完成的百
分率),是否影响按期竣工
B.考察非关键线路、非关键工作是否出现拖延,非关键线路
时差是否可以转移到关键线路中
C.考察有哪些工作(工程项目)影响了工作的进度
D.针对上述分析得出的主要因素,整理总结,确定工期延长
的时间
262103.【答案】A
【解析】工程进度分析的主要内容包括以下几项:
(1)分析工程进度计划完成的比率(工程量、工作量完成
的百分率),是否影响按期竣工。
(2)考察关键线路、关键工作是否出现拖延,非关键线路
时差是否用完,并已转变为关键线路。
(3)考察有哪些工作(工程项目)影响了工程的工期。
(4)对上述这些工作进行详细的分析,确定影响各工作计
划的关键因素。
(5)针对上述分析得出的主要因素,拟定采取的措施,加
以改进,以使工程按期完工。
【考点来源】基础知识篇第三章第八节施工进度监理P171
263104.合同规定,当出现下列的( )情形时,不属于承包
人提出工程延期的情形。
A.发生质量事故
B.未能给出占有权
C.样品与试验的可以提出工程延期的情形
D.不利的实物障碍或自然条件
264104.【答案】A
【解析】合同规定承包人有权提出工程延期的情形:
(1)任何形式的额外或附加工程;
(2)未能给出占有权;
(3)化石等的处理;
(4)图纸、指令等的延迟发出;
(5)工程的暂时停工;
(6)样品与试验的可以提出工程延期的情形;
(7)不利的实物障碍或自然条件;
(8)异常恶劣的气候条件;
(9)建设单位造成的延误、障碍等;
(10)任何其他的特殊情况。
【考点来源】基础知识篇第三章第九节工程进度提前与拖延管
理P175
265105.同一时间点上的现金流入与现金流出的差额称为
( )。
A.净现金流量
B.现金流量表
C.现金流量图
D.现金流量
266105.【答案】A
【解析】现金流量图
(1)对于同一时间点上的现金流入与现金流出的差额称为
净现金流量。
(2)现金流量图可全面、形象、直观地表达经济系统的资
金运动状态。
【考点来源】基础知识篇第四章第一节资金的时间价值
P186
267106.( )可全面、形象、直观地表达经济系统的资金运
动状态。
A.现金流量表
B.现金流量
C.现金流量图
D.净现金流量
268106.【答案】C
【解析】现金流量图可全面、形象、直观地表达经济系统的
资金运动状态。
【考点来源】基础知识篇第四章第一节资金的时间价值
P186
269107.从资金在整个生产过程中运动的实际情况看,采取
( )更符合资金的运动规律。
A.单利计息
B.复利计息
C.资金等值计算
D.现值计算
270107.【答案】B
【解析】从资金在整个生产过程中运动的实际情况看,采取
复利计息更符合资金的运动规律。在技术经济方案分析中,
对资金时间价值一般都采用复利法计算。
【考点来源】基础知识篇第四章第一节资金的时间价值
P186
271108.在项目的寿命期内,各种现金流量的发生时间和数额都
不尽相同,为便于分析不同时间点上的现金流入和现金流出,
计算其净现金流量,可采用( )的形式来表示特定项目
在一定时间内发生的现金流量。
A.现金流量图
B.现金流量
C.现金流量表
D.净现金流量
272108.【答案】C
【解析】在项目的寿命期内,各种现金流量的发生时间和数
额都不尽相同,为便于分析不同时间点上的现金流入和现金
流出,计算其净现金流量,可采用现金流量表的形式来表示
特定项目在一定时间内发生的现金流量。
【考点来源】基础知识篇第四章第一节资金的时间价值
P186
273109.对( )而言,在横轴上方的箭线表示现金流入,即
表示效益;在横轴下方的箭线表示现金流出,即表示费用。
A.监理人
B.发包人
C.承包人
D.投资人
274109.【答案】D
【解析】对投资人而言,在横轴上方的箭线表示现金流入,
即表示效益;在横轴下方的箭线表示现金流出,即表示费用。
【考点来源】基础知识篇第四章第一节资金的时间价值
P187
275110.资金等值取决于三个因素,下列不属于三个因素的是
( )。
A.资金金额的大小
B.资金价值的大小
C.利率的高低
D.资金发生时间的早晚
276110.【答案】B
【解析】资金等值取决于三个因素,即资金金额大小、资金
发生时间的早晚和利率高低。
【考点来源】基础知识篇第四章第一节资金的时间价值
P187
277111.关于现金流量图的绘制规则和方法,下列说法不正确的
是( )。
A.以横轴为时间轴,向右延伸表示时间的延续,0表示时间
序列的起点
B.对投资人而言,在横轴上方的箭线表示现金流入,即表示
效益
C.在各箭线上方(或下方)注明现金流量的数额
D.箭线与时间轴的交点即为现金流量发生的时间单位起点
278111.【答案】D
【解析】现金流量图的绘制规则和方法:
以横轴为时间轴,向右延伸表示时间的延续,轴上每一刻度
表示一个时间单位,可取年、半年、季或月等;0表示时间
序列的起点。
垂直于时间坐标的箭线代表不同时点的现金流量情况,现金
流量的性质(流入或流出)是对特定的对象而言的。对投资
人而言,在横轴上方的箭线表示现金流入,即表示效益;在
横轴下方的箭线表示现金流出,即表示费用。在各箭线上方
(或下方)注明现金流量的数额。箭线与时间轴的交点即为
现金流量发生的时间单位末。
【考点来源】基础知识篇第四章第一节资金的时间价值
P187
279112.现金流量的大小(现金数额)、方向(现金流入或流出)
和( )是现金流量图的三个要素。
A.作用点
B.箭线
C.刻度
D.标注
280112.【答案】A
【解析】现金流量的大小(现金数额)、方向(现金流入或
流出)和作用点(现金发生的时间点)是现金流量图的三个
要素。
【考点来源】基础知识篇第四章第一节资金的时间价值
P187
281113.下列关于NPV值的经济含义说法不正确的是( )。
A.NPV=0,表明项目实施后的投资收益率正好达到基准收益
率
B.NPV<0,表明项目实施后的经济效益达不到基准收益率
的要求
C.NPV>0,表明项目实施后的经济效益,不仅达到了基准
收益率的要求,而且还有富余
D.NPV>0,表明项目实施后的经济效益达不到基准收益率
的要求
282113.【答案】D
【解析】选定基准折现率,把每个方案的所有现金流量都换
算到基准时间点(分析期的零点处),各方案收益的总现值
减去支出(费用)的总现值,其代数和为净现值。用净现值
对方案进行评价,称净现值法。用公式表示为:
283净现值(NPV)的经济含义是:
NPV=0,表明项目实施后的投资收益率正好达到基准收益
率;
NPV<0,表明项目实施后的经济效益达不到基准收益率的
要求;
NPV>0,表明项目实施后的经济效益,不仅达到了基准收
益率的要求,而且还有富余。
【考点来源】基础知识篇第四章第二节经济分析评价P190
284114.把某项目方案的所有现金流量在某一个折现率(未知)
的基础上均折现到基准时间点(分析期的零点处),其收益
总现值与支出总现值代数和为0,这一个折现率即为该项目
方案的( )。
A.基准收益率
B.内部收益率
C.净收益率
D.投资回收率
285114.【答案】B
【解析】内部收益率是指把某项目方案的所有现金流量在某
一个折现率(未知)的基础上均折现到基准时间点(分析期
的零点处),其收益总现值与支出总现值代数和为0,这一
个折现率即为该项目方案的内部收益率。简单来说,就是项
目方案净现值为0时的折现率。
【考点来源】基础知识篇第四章第二节经济分析评价P192
286115.( )又称投资偿还期,它是指建设项目以其每年的
净收益抵偿其全部投资所需的时间长度。
A.净现值
B.内部收益率
C.投资回收期
D.效益费用比
287115.【答案】C
【解析】投资回收期又称投资偿还期,它是指建设项目以其
每年的净收益抵偿其全部投资所需的时间长度。
【考点来源】基础知识篇第四章第二节经济分析评价P194
288116.不确定性分析基本方法不包括( )。
A.临界分析
B.动态投资回收期法
C.敏感性分析
D.概率分析
289116.【答案】B
【解析】不确定性分析基本方法包括盈亏平衡分析(也称临
界分析)、敏感性分析、概率分析三种方法。
【考点来源】基础知识篇第四章第三节不确定性分析P196
290【考点】1.盈亏平衡分析的概念
盈亏平衡分析(也称临界分析)是在一定的市场和经营管理
条件下,根据达到设计生产能力时的成本费用与收入数据,
通过求取盈亏平衡点,研究分析成本费用与收入平衡关系的
一种方法。
随着相关因素的变化,企业的盈利与亏损会有个转折点,称
为盈亏平衡点。在该点上销售收入(扣除销售税金与附加)
等于总成本费用,刚好盈亏平衡。
2912922.敏感性分析的概念
所谓敏感性分析是对影响经济效果的各种参数的变化
作出估计和预测,并对经济效果的变化作出相应的分
析和计算,从而判断经济参数变化时经济效果的敏感
程度。
通过敏感性分析,可以找出对建设项目经济效果影响
最敏感的因素,并采取有效的措施和对策,保证经济
效果的准确性。

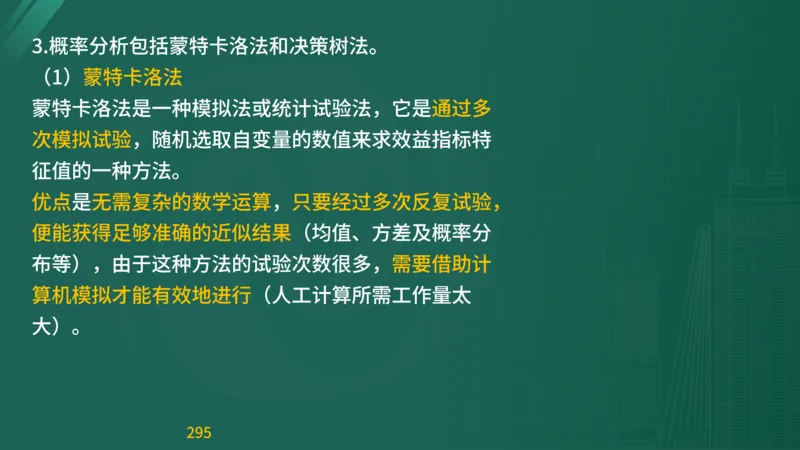

2932943.概率分析包括蒙特卡洛法和决策树法。
(1)蒙特卡洛法
蒙特卡洛法是一种模拟法或统计试验法,它是通过多
次模拟试验,随机选取自变量的数值来求效益指标特
征值的一种方法。
优点是无需复杂的数学运算,只要经过多次反复试验,
便能获得足够准确的近似结果(均值、方差及概率分
布等),由于这种方法的试验次数很多,需要借助计
算机模拟才能有效地进行(人工计算所需工作量太
大)。
295(2)决策树方法
决策树法是利用一种树形决策网络来描述与求解风险
型决策问题的方法。
优点是能使决策问题形象直观,便于思考与集体讨论。
特别在多级决策活动中,有着层次分明、一目了然、
计算简便的特点。
运用决策树进行方案决策的3个步骤:
第一步,绘制决策树。
第二步,计算期望值。
第三步,比较损益期望值的大小。
296自然状态点 概率枝 自然状态点 概率枝 损益值点
损益期望值
方案枝
决策点
297117.( )就是对生产、经营过程中各种事前无法控制的
外部因素变化与影响所进行的估计和研究。
A.盈亏平衡分析
B.不确定性分析
C.敏感性分析
D.概率分析
298117.【答案】B
【解析】不确定性分析就是对生产、经营过程中各种事前无
法控制的外部因素变化与影响所进行的估计和研究。
不确定性分析基本方法包括盈亏平衡分析(也称临界分析)、
敏感性分析、概率分析三种方法。
【考点来源】基础知识篇第四章第三节不确定性分析P196
299118.( )是对影响经济效果的各种参数的变化作出估计
和预测,并对经济效果的变化作出相应的分析和计算,从而
判断经济参数变化时经济效果的敏感程度。
A.敏感性分析
B.不确定性分析
C.非线性盈亏分析
D.临界分析
300118.【答案】A
【解析】敏感性分析是对影响经济效果的各种参数的变化作
出估计和预测,并对经济效果的变化作出相应的分析和计算,
从而判断经济参数变化时经济效果的敏感程度。
【考点来源】基础知识篇第四章第三节不确定性分析P198
301119.实施敏感性分析,一般都要考虑几个可变参数。但为了
简便起见,通常假设各参数之间是相互独立的,每次只研究
一项可变参数,其他参数则保持不变,这就是( )。
A.标准敏感性分析
B.单因素敏感性分析
C.多因素敏感性分析
D.特定因素敏感性分析
302119.【答案】B
【解析】实施敏感性分析,一般都要考虑几个可变参数。但
为了简便起见,通常假设各参数之间是相互独立的,每次只
研究一项可变参数,其他参数则保持不变,这就是单因素敏
感性分析。
【考点来源】基础知识篇第四章第三节不确定性分析P199
303120.( )优点是能使决策问题形象直观,便于思考与集
体讨论。特别在多级决策活动中,能起到层次分明,一目了
然、计算简便的特点。
A.蒙特卡洛法
B.概率分析法
C.决策树法
D.临界分析法
304120.【答案】C
【解析】决策树法的优点是能使决策问题形象直观,便于思
考与集体讨论。特别在多级决策活动中,能起到层次分明,
一目了然、计算简便的特点。
【考点来源】基础知识篇第四章第三节不确定性分析P202
305121.( )主要优点是无需复杂的数学运算,只要经过多
次反复试验,便能获得足够准确的近似结果(均值、方差及
概率分布等)。
A.蒙特卡洛法
B.概率分析法
C.决策树法
D.临界分析法
306121.【答案】A
【解析】蒙特卡洛法主要优点是无需复杂的数学运算,只要
经过多次反复试验,便能获得足够准确的近似结果(均值、
方差及概率分布等)。
【考点来源】基础知识篇第四章第三节不确定性分析P202
307122.( )可以用货币出资,也可以用实物、工业产权、
非专利技术、土地使用权、资源开采权作价出资,除国家对
采用高新技术成果有特殊规定外,其比例不得超过项目资本
金总额的20%。
A.项目资本金
B.项目投资
C.项目融资
D.回笼资金
308122.【答案】A
【解析】项目资本金可以用货币出资,也可以用实物、工业
产权、非专利技术、土地使用权、资源开采权作价出资,除
国家对采用高新技术成果有特殊规定外,其比例不得超过项
目资本金总额的20%。
投资项目资本金是指投资项目总投资中,由投资者认缴的出
资额,对投资项目来说属于非债务性资金,项目法人不承担
该部分资金的任何利息和债务。投资者按其出资比例依法享
有所有者权益,也可转让其出资,但不得以任何方式抽回。
【考点来源】基础知识篇第四章第五节项目资本金制度和投
融资模式P215
309123.特许经营项目融资的过程不包括( )等。
A.项目选择阶段
B.招投投标阶段
C.合同订立阶段
D.项目建设开发阶段
310123.【答案】C
【解析】特许经营项目融资的过程包括项目选择阶段、招投标阶段、
合同组织阶段、项目建设开发阶段、移交阶段等。
(1)项目选择阶段的主要工作包括政府对项目的识别、可行性研究。
(2)合同组织阶段
合同文件是特许经营项目众多参与者之间合理分担风险、保证项目成
功实施的重要方面,按照合同签约方可以分为四类合同,即政府与项
目公司之间的特许权协议、项目公司和施工承包人/运营商之间的履
约合同、项目公司与放贷方之间的贷款合同、项目公司与股东之间的
协议。其中,特许经营协议是政府和项目公司之间签订的最重要的合
同文件,一般包括经营权范围、融资、建设、经营和维护、收费和计
算、能源材料、供应、移交、合同义务的终止和转让等。
【考点来源】基础知识篇第四章第五节项目资本金与投融资模式
P218
311124.按照形成项目的融资信用主体进行划分,项目融资的模
式分为新设项目法人融资与既有项目法人融资,新设项目法
人融资的特点不包括( )。
A.有限追索
B.风险分担
C.公司负债
D.信用结构多样化
312124.【答案】C
【解析】新设项目法人融资的特点如下:项目导向,有限追
索,风险分担,非公司负债型融资,信用结构多样化,融资
成本较高。
【考点来源】基础知识篇第四章第五节项目资本金与投融资
模式P215-216
313【考点】项目融资的模式分类
融资模式 特点
(1)项目导向。(2)有限追索。(3)风险分
新设项目法人
担。(4)非公司负债型融资。(5)信用结构多
按 照 融 资 融资
样化。(6)融资成本较高。
信 用 主 体
既有项目法人 (1)承担借款偿还的完全责任。(2)要进行投
分类
融资(公司融 资决策、信贷决策。(3)项目资本金来自公司自
资) 有资金。
利用自身的资信能力为某一工程项目所进行的融
公司融资
按 照 项 目
资活动。
是 否 需 要
具有有限追索
得 到 政 府 基础设施、公用事业或自然资源开发项目在融资
或无追索特性
的 特 许 授 过程中往往需要得到政府的特许授权,人们将这
的特许经营项
权分类 类工程项目融资统称为特许经营项目融资。
目融资
信用结构多样化。在项目融资中,用于支持贷款的信用结构的安排是灵活和
多样化的。项目融资的框架结构由四个基本模块组成,即项目投资结构、项
目融资结构、项目资金结构和项目的信用保证结构。
314125.( )是指在债务人不能按期偿还债务时,债权人有
要求以已经抵押、质押资产之外的其他资产偿还未清偿债务
的权利。
A.追债
B.追索
C.索债
D.有限追索
315125.【答案】B
【解析】追索是指在债务人(借款人)不能按期偿还债务时,
债权人(贷款人)有要求以已经抵押、质押资产之外的其他
资产偿还未清偿债务的权利。
作为有限追索的项目融资,项目的发起人或股本投资只对项
目的借款承担有限的担保责任,即项目公司的债权人只能对
项目公司的股东或发起人追索有限的责任。
【考点来源】基础知识篇第四章第五节项目资本金制度和投
融资模式P216
316126.BOT融资模式、PFI融资模式、PPP融资模式、ABS融
资模式都属于( )的融资模式。
A.特许经营项目
B.公司融资
C.项目融资
D.工程融资
317126.【答案】A
【解析】特许经营项目的融资模式有多种多样,主要包括新
型的PPP模式和传统的BOT、PFI、ABS等四种模式及其变
种模式。
【考点来源】基础知识篇第四章第五节项目资本金制度和投
融资模式P217
318【考点】特许经营项目
特许经营项目融资是政府授权民营机构或外商从事某些原本由政
府负责的项目建造和运作的一种长期(项目全寿命期)合作关系,
项目对民营机构的补偿是通过授权民营机构在和政府约定的特许
期内向项目的使用者收取费用,由此回收项目的投资、经营和维
护等成本并获得合理的回报,特许期满后将项目移交给政府。
1.PPP融资模式
即“政府和社会资本合作(或称公私合伙/政企合伙)”。
伙伴关系、利益共享、风险共担,是PPP模式的三大特征。PPP
模式分为融资性质的PPP、非融资性质的PPP两种。
3192.BOT融资模式
即“建造—经营—移交”。
BOT是指政府通过特许经营协议授权外商或民营机构进行项目的
融资、设计、建造、经营、维护,在约定的特许期内(通常为
10~30年)向该项目的使用者收取费用,由此回收项目的融资、
经营、维护等成本,并获得合理利润回报,特许期满后项目将移
交政府(一般是免费移交)。
3203.PFI融资模式
即“私营主动融资”。与特许经营项目融资中的其他概念相比,
PFI更强调的是私营企业在融资中的主动性和主导型。PFI旨在加
强公共部门与私营部门的合作伙伴关系。
PFI是对BOT项目融资的优化,指政府部门根据社会对基础设施的
需求,提出需要建设的项目,通过招投标,由获得特许权的私营
部门进行公共基础设施项目的建设与运营,并在特许期(通常为
30年左右)结束时将所经营的项目完好地、无债务地归还政府,
而私营部门则从政府部门或接受服务方收取费用以回收成本的项
目融资方式。私营部门和政府方双方共同承担风险。
4.ABS融资模式
即“以资产担保的证券化”。
它是以项目(包括未建项目)所属的全部或部分资产为基础,用
该项目资产所能带来的稳定的预期收益作保证,经过信用评级和
增级,通过资本市场发行证券来募集资金的一种项目融资方式。
321127.合同文件是特许经营项目众多参与者之间合理分担风险、
保证项目成功实施的重要方面,按照合同签约方可以分为四
类,不包括的是( )。
A.政府与项目公司之间的特许权协议
B.项目公司和施工承包人/运营商之间的履约合同
C.项目公司与监理单位之间的监理合同
D.项目公司与股东之间的协议
322127.【答案】C
【解析】合同文件是特许经营项目众多参与者之间合理分担
风险、保证项目成功实施的重要方面,按照合同签约方可以
分为四类合同:
政府与项目公司之间的特许权协议;
项目公司和施工承包人/运营商之间的履约合同;
项目公司与放贷方之间的贷款合同;
项目公司与股东之间的协议。
【考点来源】基础知识篇第四章第五节项目资本金与投融资
模式P218-219
323128.( )的核心就是按照工程量清单计价模式进行招投
标并签订施工承包合同,一般由施工单位承担价格变化的风
险。
A.监理合同
B.总价合同
C.单价合同
D.成本加酬金合同
324128.【答案】C
【解析】单价合同的核心就是按照工程量清单计价模式进行
招投标并签订施工承包合同,这种合同类型的适用范围比较
宽,其风险得到合理的分摊,一般由建设单位承担工程量变
化的风险,施工单位承担价格变化的风险。
【考点来源】基础知识篇第四章第六节合同计价方式和工程
量清单P220
325129.下列关于合理低价法,说法正确的是( )。
A.合理低价法是综合评分法的评分因素中评标价得分为0分,
其他评分因素分值为100分的特例
B.合理低价法是综合评分法的评分因素中评标价得分为100
分,其他评分因素分值为0分的特例
C.合理低价法是综合评分法的评分因素中评标价得分为90
分,其他评分因素分值为10分的特例
D.合理低价法是综合评分法的评分因素中评标价得分为99
分,其他评分因素分值为1分的特例
326129.【答案】B
【解析】合理低价法是综合评分法的评分因素中评标价得分
为100分,其他评分因素分值为0分的特例。
【考点来源】基础知识篇第四章第七节招标控制价与投标报
价P226
327130.采用技术评分最低标价法,评标价相等时,评标委员会
依次按照( )顺序推荐中标候选人或确定中标人。
A.投标报价高的投标人优先;被招标项目所在地省级交通运
输主管部门评为较高信用等级的投标人优先;或者其他规定
B.投标报价低的投标人优先;被招标项目所在地市级交通运
输主管部门评为较高信用等级的投标人优先;或者其他规定
C.投标报价低的投标人优先;被招标项目所在地县级交通运
输主管部门评为较高信用等级的投标人优先;或者其他规定
D.投标报价低的投标人优先;被招标项目所在地省级交通运
输主管部门评为较高信用等级的投标人优先;或者其他规定
328130.【答案】D
【解析】采用技术评分最低标价法,评标价相等时,评标委
员会依次按照以下优先顺序推荐中标候选人或确定中标人:
投标报价低的投标人优先;
被招标项目所在地省级交通运输主管部门评为较高信用等级
的投标人优先;
商务和技术得分较高的投标人优先;
或者其他规定。
【考点来源】基础知识篇第四章第七节招标控制价与投标报
价P226

329131.下列招标控制价的编制原则中,说法错误的是( )。
A.国有资金投资的工程招标控制价原则上不能超过批准的投
资概算
B.国有资金投资的工程进行招标,招标人不可以设标底
C.国有资金投资的工程,招标控制价是招标人在工程招标时
能接受投标人报价的最高限价
D.招标控制价应在招标文件中注明,不应上调或下浮
330131.【答案】D
【解析】招标控制价的编制原则
(1)我国对国有资金投资项目的投资控制,实行的投资概算审批
制度,国有资金投资的工程原则上不能超过批准的投资概算。
(2)根据《中华人民共和国招标投标法》的规定,国有资金投资
的工程进行招标,招标人可以设标底。
(3)国有资金投资的工程,招标控制价是招标人在工程招标时能
接受投标人报价的最高限价。所有国有资金投资的工程,投标人
的投标报价不能高于招标控制价,否则,其投标将被拒绝。
(4)招标控制价应在招标文件中注明,不应上调或下浮,招标人
应将招标控制价及有关资料报送工程所在地工程造价管理机构备
查。
【考点来源】基础知识篇第四章第七节招标控制价与投标报价
P227
331132.期中进度付款中监理人审查的主要工作不包括( )。
A.对变更工程付款申请
B.对价格调整付款申请
C.措施费付款申请
D.对材料设备预付款付款申请
332132.【答案】C
【解析】监理人审查的主要工作有:
(1)对承包人所完成的工程价款。
(2)对计日工付款申请。
(3)对材料设备预付款付款申请。
(4)对变更工程付款申请。
(5)对价格调整付款申请。
(6)其他款项的付款申请。
【考点来源】基础知识篇第四章第五节费用支付P244
333133.关于价格调整,下列说法不正确的是( )。
A.价格调整是指合同履行过程中,当物价变化导致人工、材
料等出现价格涨落,从而使得施工成本发生变化时进行的调
价工作
B.价格调整是国际竞争性招标项目的通行做法,也是《标准
施工招标文件》的基本规定
C.对于工期较长的合同,则应随劳动力、设备、原材料、燃
料和运输价格等影响工程成本的因素变化进行价格调整
D.凡是允许价格调整的施工项目,其合同价是一成不变的,
符合合同条件的约定不可以进行价格调整
334133.【答案】D
【解析】价格调整的必要性
价格调整是指合同履行过程中,当物价变化导致人工、材料
等出现价格涨落,从而使得施工成本发生变化时进行的调价
工作。
价格调整是国际竞争性招标项目的通用做法,也是《标准施
工招标文件》的基本规定。
对于工期较长的合同,则应随劳动力、设备、原材料、燃料
和运输价格等影响工程成本的因素变化进行价格调整。因此,
凡是允许价格调整的施工项目,其合同价并不是一成不变的,
只要符合合同条件的约定就可以进行价格调整。
【考点来源】基础知识篇第四章第七节合同项目的支付
335134.根据《必须招标的工程项目规定》,使用国有资金建设
的工程,以下不是达到标准必须招标的是( )。
A.施工单项合同估算价在400万元人民币以上
B.重要物资、材料等货物采购,单项合同估算价在200万元
人民币以上
C.勘察、设计、监理等服务的采购,单项合同估算价在100
万元人民币以上
D.重要物资、材料等货物采购,单项合同估算价在100万元
人民币以上
336134.【答案】D
【解析】根据《必须招标的工程项目规定》第五条:本规定第二
条、第三条和第四条规定范围内的项目,其勘察、设计、施工、
监理以及与工程建设有关的重要物资、材料等采购达到下列标准
之一的,必须招标:
(一)施工单项合同估算价在400万元人民币以上;
(二)重要物资、材料等货物采购,单项合同估算价在200万元
人民币以上;
(三)勘察、设计、监理等服务的采购,单项合同估算价在100
万元人民币以上。
同一项目中可以合并进行的勘察、设计、施工、监理以及与工程
建设有关的重要物资、材料等的采购,合同估算价达到前款规定
标准的,必须招标。
【考点来源】基础知识篇第四章第七节招标控制价与投标报价
P224
337135.投标须知中有关费用事项,下列说法不正确的是
( )。
A.招标文件(未进行资格预审)的发售时间不得少于7个工
作日
B.投标保证金一般为投标总价的1%~2%,招标人应据此
测算出具体金额
C.投标保证金若采用银行保函,应在投标有效期满后30天
内保持有效
D.履约担保金额一般为10%签约合同价,履约担保的现金
比例一般不超过签约合同价的5%
338135.【答案】A
【解析】投标须知中有关费用事项
(1)招标文件(未进行资格预审)的发售时间不得少于5个工作
日。
(2)投标保证金一般为投标总价的1%~2%,招标人应据此测
算出具体金额。投标保证金的金额应符合国家有关规定。投标保
证金若采用银行保函,应在投标有效期满后30天内保持有效,招
标人如果延长了投标有效期,则投标保证金的有效期也相应延长。
(3)履约担保金额一般为10%签约合同价,履约担保的现金比
例一般不超过签约合同价的5%。
(4)投标人的投标准备和参加投标活动发生的一切费用自理,投
标人踏勘现场发生的费用自理。
【考点来源】基础知识篇第四章第七节招标控制价与投标报价
P225
339136.招标控制价的作用说法不正确的是( )。
A.评标人有效控制项目投资,不能防止恶性投标带来的投资
风险
B.增强招标过程的透明度,有利于正常评标
C.作为评标的参考依据,避免出现较大偏离
D.减少了投标人的交易成本,使投标人不必花费人力、财力
去套取招标人的标底
340136.【答案】A
【解析】招标控制价的作用:
(1)招标人有效控制项目投资,防止恶性投标带来的投资
风险。
(2)增强招标过程的透明度,有利于正常评标。
(3)利于引导投标方投标报价,避免投标方无标底情况下
的无序竞争。
(4)招标控制价反映的是社会平均水平,为招标人判断最
低投标价是否低于成本提供参考依据。
(5)可为工程变更新增项目确定单价提供计算依据。
341(6)作为评标的参考依据,避免出现较大偏离。
(7)投标人根据自己的企业实力、施工方案等报价,不必
揣测招标人的标底,提高了市场交易效率。
(8)减少了投标人的交易成本,使投标人不必花费人力、
财力去套取招标人的标底。
(9)招标人把工程投资控制在招标控制价范围内,提高了
交易成功的可能性。
【考点来源】基础知识篇第四章第七节招标控制价与投标报
价P227
342137.关于招标控制价的编制原则,说法不正确的有( )。
A.我国对国有资金投资项目的投资控制,实行的投资概算审
批制度
B.国有资金投资的工程进行招标,招标人不可以设标底
C.国有资金投资的工程,招标控制价是招标人在工程招标时
能接受投标人报价的最高限价
D.招标人应将招标控制价及有关资料报送工程所在地工程造
价管理机构备查
343137.【答案】B
【解析】招标控制价的编制原则
(1)我国对国有资金投资项目的投资控制,实行的投资概算审批
制度,国有资金投资的工程原则上不能超过批准的投资概算。
(2)根据《中华人民共和国招标投标法》的规定,国有资金投资
的工程进行招标,招标人可以设标底。
(3)国有资金投资的工程,招标控制价是招标人在工程招标时能
接受投标人报价的最高限价。所有国有资金投资的工程,投标人
的投标报价不能高于招标控制价,否则,其投标将被拒绝。
(4)招标控制价应在招标文件中注明,不应上调或下浮,招标人
应将招标控制价及有关资料报送工程所在地工程造价管理机构备
查。
【考点来源】基础知识篇第四章第七节招标控制价与投标报价
P227
344138.工程费用监理的措施中的技术措施与( )相结合是
控制工程费用的有效手段。
A.组织措施
B.合同措施
C.经济措施
D.监理措施
345138.【答案】C
【解析】工程费用监理的措施包括组织措施、经济措施、技
术措施和合同措施等。经济措施与技术措施相结合是控制工
程费用的有效手段。
【考点来源】专业知识篇第四章第八节工程费用监理的依据、
程序与措施P234
346139.工程监理单位、监理机构及其监理人员在开展费用监理
的过程中,应遵循的主要依据不包括( )。
A.工程招标文件
B.工程施工图纸
C.监理合同协议书
D.工程初步设计文件
347139.【答案】D
【解析】工程监理单位、监理机构及其监理人员应遵循下列依据
开展费用监理工作:
(1)适用的建设工程法律、法规及工程建设标准、技术规范、概
预算定额、概预算编制办法和监理规范。
(2)工程招标文件及其补遗书、修正澄清书。
(3)工程施工图纸、变更设计图纸、工程量清单。
(4)工程施工合同协议书、监理合同协议书及其补充合同文件。
(5)工程量清单计量规则(或计价规范)。
(6)与工程施工质量有关的测量、检验、试验类合格资料。
(7)工程施工过程中的会议纪要、来往文件等。
【考点来源】基础知识篇第四章第八节工程费用监理的依据、程
序与措施P232
348140.下列费用控制的监理工作措施中,不属于经济措施的有
( )。
A.及时进行工程计量
B.对设计变更进行技术经济比较,严格控制设计变更、单价
变更
C.审核施工单位编制的费用支付申请表,编制并签发支付证
书
D.定期进行费用控制的偏差分析,采取纠偏措施
349140.【答案】B
【解析】费用控制的监理工作的经济措施:
(1)督促施工单位编制资金使用计划,分解费用监理目标,
对费用控制进行风险分析并制定防范性对策。
(2)及时进行工程计量。
(3)审核施工单位编制的费用支付申请表,编制并签发支
付证书。
(4)定期进行费用控制的偏差分析,采取纠偏措施。
(5)协商确定工程变更、费用索赔、物价调整等价款。
【考点来源】基础知识篇第四章第八节工程费用监理的依据、
程序与措施P234
350141.下列属于工程费用监理的组织措施的是( )。
A.编制资金使用计划
B.及时进行工程计量
C.明确项目监理的组织结构
D.及时进行质量检查
351141.【答案】C
【解析】组织措施
(1)合理配备和调配监理人员,及时调整不胜任本职工作
的人员;
(2)明确监理人员岗位职责和分工;
(3)分解工程质量控制目标;
(4)编写工程质量监理细则;
(5)审核施工单位的质量保证体系;
(6)制定和落实工程质量现场旁站、巡视、抽检制度;
(7)检查施工单位质量责任落实情况;
(8)监督施工单位项目经理、技术负责人及其他主要技术
人员、管理人员的履约情况
【考点来源】基础知识篇第二章工程质量监理47
352142.下列属于工程费用监理的技术措施的是( )。
A.及时进行工程计量
B.参与合同协议的补充、修改工作,重点考虑影响费用监理
的因素
C.编制费用监理细则、工作计划和详细的工作流程图
D.对危大工程的专项施工方案组织专家论证
353142.【答案】D
【解析】工程费用监理的技术措施
(1)认真审核总体施工组织设计,对专项施工方案进行技
术经济比较,对危险性较大工程的专项施工方案组织专家论
证。
(2)对设计变更进行技术经济比较,严格控制设计变更。
【考点来源】基础知识篇第二章工程质量监理P234
354【对比】工程质量监理技术措施
(1)严格执行工程技术标准、施工技术规范、规程;
(2)参加设计交底;进行图纸会审;做好技术交底;
(3)严格审查合同工程开工条件和分项工程开工条件;
(4)工程施工过程中实行自检、互检、交接检制度和监理
抽检,见证取样制度;
(5)审批专项施工方案,改进施工工艺;参加超过一定规
模的危大工程专项施工方案论证并监督实施。
355143.在工程计量中遵守有关基本原则,是做好监理工作的有
效保障。下列不属于监理人员需要遵守的原则的是( )。
A.遵法守规的原则
B.履行合同原则
C.程序性原则
D.时限性原则
356143.【答案】A
【解析】工程计量不仅直接涉及发包人与承包人双方的经济
利益,而且是监理人的重要权力和监理手段,在工程计量中
遵守有关基本原则,是做好监理工作的有效保障。
1.履行合同原则
2.公正性原则
3.时限性原则
4.程序性原则
5.监理人最终确认计量结果的原则
【考点来源】基础知识篇第四章第九节工程计量P236
357144.工程计量的依据不包括( )。
A.质量合格证书
B.施工合同和施工图纸
C.价格调整指数
D.工程量清单计量规则
358144.【答案】C
【解析】工程计量的依据包括工程量清单说明和工程量清单
计价规范或计量规则、施工合同文件和施工图纸、质量合格
证书等。
【考点来源】基础知识篇第四章第九节工程计量P235
359145.下列( )不属于费用支付的依据。
A.中标工程的施工合同协议书
B.合同条款
C.投标文件
D.施工图纸
360145.【答案】C
【解析】中标工程的施工合同协议书和招标文件、合同条款、
施工图纸、技术规范、工程量清单、工程计量规则或计价规
范等是办理费用支付的重要依据。
【考点来源】基础知识篇第四章第十节费用支付P241
361146.发包人应在监理人收到进度付款申请单后的( )天
内将进度应付款支付给承包人。发包人不按期支付的,按专
用合同条款的规定支付逾期付款违约金。
A.14天内
B.7天内
C.28天内
D.3天内
362146.【答案】C
【解析】根据《标准施工招标文件》通用合同条款中规定,
发包人应在监理人收到进度付款申请单后的28天内,将进
度应付款支付给承包人。
【考点来源】基础知识篇第四章第十节费用支付P245
363147.下列不属于费用监理人员应遵循的基本原则的是
( )。
A.必须以设计文件为依据
B.必须遵循规定的程序
C.必须以工程计量为基础
D.必须准确、及时
364147.【答案】C
【解析】费用监理人员应遵循的基本原则:
1.必须以合同为依据
2.必须遵循规定的程序
3.必须以工程计量为基础
4.必须准确、及时
5.支付货币必须与招标文件一致
【考点来源】基础知识篇第四章第十节费用支付P241
365148.下列有关费用支付项目的分类不正确的是( )。
A.按照工程款支付时间的先后划分,可分为前期支付(如开
工预付款)、中期支付(亦称期中支付、进度付款)、交工
验收后的支付、竣工验收后的支付以及缺陷责任期结束后的
最终结清支付五种情形
B.按照工程款支付内容是否为工程量清单的款项划分,可分
为工程量清单内的项目支付和工程量清单外的项目支付
C.对于清单支付项目,按照计量的方式不同划分,可分为路
基土石方工程、路面工程、桥梁工程、隧道工程、排水防护
工程、交通安全设施工程等支付内容
D.按照合同执行情况是否正常,顺利进行划分,可分为常规
支付和违约支付、合同终止、合同解除时的支付等
366148.【答案】C
【解析】费用支付项目的分类
在工程费用监理工作中,监理人需要处理的费用支付种类很
多,而不同种类的支付有不同的规定程序和计算办法,因此,
监理人必须全面了解支付的分类。
1.按支付的时间分类:按照工程款支付时间的先后划分,可
分为前期支付(如开工预付款)、中期支付(亦称期中支付、
进度付款)、交工验收后的支付、竣工验收后的支付以及缺
陷责任期结束后的最终结清支付五种情形。
2.按支付内容分类:按照工程款支付内容是否为工程量清单
的款项划分,可分为工程量清单内的项目支付和工程量清单
外的项目支付。
3673.按工程内容分类:对于清单支付项目,按照计量的分部分
项工程的不同划分。如公路工程的支付可分为路基土石方工
程、路面工程、桥梁工程、隧道工程、排水防护工程、交通
安全设施工程等支付内容。
4.按合同执行情况分类:按照合同执行情况是否正常,顺利
进行划分,可分为常规支付和违约支付、合同终止、合同解
除时的支付等。
【考点来源】基础知识篇第四章第十节费用支付P242-243
368149.监理人在收到承包人进度付款申请单以及相应的支持性
证明文件后的( )内完成核查,提出发包人到期应支付
给承包人的金额以及相应的支持性材料。
A.7天
B.28天
C.10天
D.14天
369149.【答案】D
【解析】监理人在收到承包人进度付款申请单以及相应的支
持性证明文件后的14天内完成核查,提出发包人到期应支
付给承包人的金额以及相应的支持性材料,经发包人审查同
意后,由监理人向承包人出具经发包人签认的进度付款证书。
监理人有权扣发承包人未能按照合同要求履行任何工作或义
务的相应金额。
【考点来源】基础知识篇第四章第十节费用支付P241
370150.期中支付证书的签发程序不包括( )。
A.监理人审核并修正承包人的支付申请后,计算付款净金额(计
算付款净金额时,应将需扣留的保证金和扣回的预付款从承包人
月报表中应得的金额中扣除)
B.将付款净金额与合同中约定的支付最低限额比较。若净金额大
于最低限额,监理人应向发包人签发期中支付证书,副本抄送承
包人
C.除了特殊项外(如计日工、暂列金额和费用索赔等),监理人
签发的《期中支付证书》中的支付数量应基本正确;对工程变更、
费用索赔等支付项目,如一时难以确定,监理人可先确定一笔临
时付款金额
D.将付款净金额与合同中约定的支付最低限额比较。若净金额大
于最低限额,监理人应向发包人签发期中支付证书,副本抄送设
计人
371150.【答案】D
【解析】期中支付证书的签发
(1)监理人审核并修正承包人的支付申请后,计算付款净金额
(计算付款净金额时,应将需扣留的保证金和扣回的预付款从承
包人月报表中应得的金额中扣除)。
(2)将付款净金额与合同中约定的支付最低限额比较。若净金额
大于最低限额,监理人应向发包人签发期中支付证书,副本抄送
承包人。
(3)除了特殊项外(如计日工、暂列金额和费用索赔等),监理
人签发的期中支付证书中的支付数量应基本正确;对工程变更、
费用索赔等支付项目,如一时难以确定,监理人可先确定一笔临
时付款金额。
(4)监理人在签发期中支付证书时应做好分级审查工作,做到不
重不漏、准确无误。
【考点来源】基础知识篇第四章第十节费用支付P245
372151.根据《标淮施工招标文件》合同通用条款的有关规定,
发包人收到承包人通知后的28天内仍不履行付款义务,( )
有权暂停施工。
A.监理人
B.承包人
C.设计单位
D.发包人
373151.【答案】B
【解析】根据《标准施工招标文件》通用合同条款第17.3.3
款的有关规定,发包人应在监理人收到进度付款申请单后的
28天内,将进度应付款支付给承包人。发包人不按期支付
的,按项目专用条款数据表中约定的利率向承包人支付逾期
付款违约金。承包人可向发包人发出通知,要求发包人采取
有效措施纠正违约行为。发包人收到承包人通知后的28天
内仍不履行付款义务,承包人有权暂停施工,并通知监理人,
发包人应承担由此增加的费用和(或)工期延误,并支付承
包人合理利润。暂停施工28天后,发包人仍不纠正违约行
为的,承包人可向发包人发出解除合同通知。
【考点来源】基础知识篇第四章第十节费用支付P245
374152.除专用合同条款另有约定外,竣(交)工付款申请单的
内容不含( )。
A.开工预付款
B.发包人已支付承包人的工程价款
C.应扣留的质量保证金
D.应支付的竣(交)工付款金额
375152.【答案】A
【解析】竣(交)工支付又称竣(交)工结算。根据《标准
施工招标文件》通用条款第17.5.1款规定:工程接收证书颁
发后,承包人应按专用合同条款约定的份数和期限向监理人
提交竣工付款申请单,并提供相关证明材料。除专用合同条
款另有约定外,竣工付款申请单应包括:
竣工结算合同总价;
发包人已支付承包人的工程价款;
应扣留的质量保证金;
应支付的竣工付款金额。
【考点来源】基础知识篇第四章第十节费用支付P246
376153.单价子目支付一般按期(月)支付,每期(月)付款是
根据承包人每期(月)实际完成的符合质量要求并经监理人
计量确认的工程数量乘以相应的单价计算确定,即( )。
A.单价子目支付=∑本月实际完成的所有工程数量×相应单
价
B.单价子目支付=∑本月实际完成的合格工程数量×相应合
价
C.单价子目支付=∑本月实际完成的合格工程数量×相应单
价
D.单价子目支付=∑本月实际完成的优良工程数量×相应单
价
377153.【答案】C
【解析】单价子目支付一般按期(月)支付。每期(月)付
款是根据承包人每期(月)实际完成的符合质量要求并经监
理人计量确认的工程数量乘以相应的单价计算确定,即:
单价子目支付=∑本月实际完成的合格工程数量×相应单价
【考点来源】基础知识篇第四章第十节费用支付P248
378154.关于暂列金额下的项目具有的特点下列说法不正确的是
( )。
A.项目的不确定性
B.金额的不确定性
C.金额的一定性
D.承担单位的不确定性
379154.【答案】C
【解析】暂列金额下的项目具有如下特点:
①项目的不确定性。②金额的不确定性。③承担单位的不确
定性。
【考点来源】基础知识篇第四章第十节费用支付P250
380155.以下关于暂列金额的说法中,正确的有( )。
A.暂列金额对应的工程一定会在合同履行阶段发生
B.暂列金额包括以计日工方式支付的款项
C.暂列金额在合同履行阶段由承包人控制使用
D.合同约定的暂列金额会全部支付承包人
381155.【答案】B
【解析】A选项:暂列金额指已标价工程量清单中所列的一
笔款项,用于在签订协议书时尚未确定或不可预见变更的施
工及其所需材料、工程设备、服务等的金额,包括以计日工
方式支付的款项。
C、D选项:暂列金额只能按照监理工程师的指示使用,并
对合同价格进行相应调整。暂列金额应由监理人报发包人批
准后指令全部或部分地使用,或者根本不予动用。
【考点来源】基础知识篇第四章第十节费用支付P250-251
382156.工程材料、设备预付款的预付比例一般不低于( )。
A.30%
B.50%
C.60%
D.80%
383156.【答案】C
【解析】工程材料、设备预付款的预付比例一般不低于60
%,按照合同工程项目的专用合同条款的约定执行。多数工
程项目的专用合同条款约定,预付的比例为70%~75%。
开工预付款的预付比例在合同工程的专用条款数据表中约定,
一般为5%~30%,通常约定为有效合同价的10%。所谓有
效合同价,是指工程量清单第100章至第700章的合计金额,
不包括计日工、暂列金额、暂估价等费用。
【考点来源】基础知识篇第四章第十节费用支付P255
384157.除专用合同条款另有约定外,在履行合同中发生以下情
形( ),不应按照通用合同条款的约定进行变更。
A.取消合同中任何一项工作,但被取消的工作不能转由发包
人或其他人实施
B.改变合同工程的基线、高程、位置或尺寸
C.为完成工程需要追加的额外工作
D.取消合同中任何一项工作,且被取消的工作转由发包人或
其他人实施
385157.【答案】D
【解析】《标准施工招标文件》第15.1款指出,除专用合同
条款另有约定外,在履行合同中发生以下情形之一,应按照
本条规定进行变更:
(1)取消合同中任何一项工作,但被取消的工作不能转由
发包人或其他人实施;
(2)改变合同中任何一项工作的质量或其他特性;
(3)改变合同工程的基线、高程、位置或尺寸;
(4)改变合同中任何一项工作的施工时间或改变已批准的
施工工艺或顺序;
(5)为完成工程需要追加的额外工作。
【考点来源】基础知识篇第四章第十节费用支付P259
386158.合同条款约定,承包人应在收到变更指示后的( )
天内,向监理人提交变更报价书。
A.7
B.14
C.21
D.28
387158.【答案】B
【解析】变更估价中的2个14天:
(1)承包人在收到变更指示或变更意向书后的14天内,向
监理人提交变更报价书。
(2)监理人收到变更报价书14天内,商定或确定变更价格。
【考点来源】基础知识篇第四章第十节费用支付P259
388159.下列关于监理人处理工程变更的注意事项说法不正确的
是( )。
A.工程变更的范围不能随意扩大
B.工程变更通常伴随工程数量的改变,但工程数量的改变并
不意味着一定有工程变更的发生
C.承包人在执行工程变更前,可以监理人的口头变更令为依
据
D.工程变更的提出可以是发包人、监理人、设计单位、承包
人及当地政府
389159.【答案】C
【解析】监理人处理工程变更的注意事项:
(1)工程变更的范围不能随意扩大。工程变更主要涉及的
是设计图纸和技术规范条件的变更,而且在合同条款中对其
范围作了清楚的说明。因此,超出这一范围,就不应该视为
工程变更,而只能作为其他形式的合同变更去处理,也就是
说,此时不能按合同条款15条的约定由监理人去处理,而
只能由发包人、承包人去协商解决。
(2)工程变更通常伴随工程数量的改变,但工程数量的改
变并不意味着一定有工程变更的发生。
390(3)承包人在执行工程变更前,必须以监理人的书面变更
令为依据,即使紧急情况下执行监理人口头指令的工程变更,
也应在执行过程中要求监理人尽快予以书面确认,否则这样
的变更视为是无效变更。工程变更的提出可以是发包人、监
理人、设计单位、承包人及当地政府,但不管属于何种情况,
最后须由监理人组织实施。
(4)尽管工程变更情况很多,但变更后的工程一般应该是
原合同中已有的同类型工程,否则承包人的施工质量(或履
行能力)无法保证,而且可能引起复杂的施工索赔,并增大
工程结算和费用监理的难度。
【考点来源】基础知识篇第四章第十节费用支付P260
391160.承包人应在发出索赔意向通知书后( )内,向监理
人正式递交索赔通知书。
A.14天
B.28天
C.7天
D.48天
392160.【答案】B
【解析】承包人应在发出索赔意向通知书后28天内,向监
理人正式递交索赔通知书。索赔通知书应详细说明索赔理由
以及要求追加的付款金额和(或)延长的工期,并附必要的
记录和证明材料。
【考点来源】基础知识篇第四章第十节费用支付P265
393161.监理人应在收到索赔通知书或有关索赔的进一步证明材
料后的( )内,将索赔处理结果答复承包人。
A.28天
B.48天
C.42天
D.7天
394161.【答案】C
【解析】(1)监理人应按第3.5款商定或确定追加的付款和
(或)延长的工期,并在收到上述索赔通知书或有关索赔的
进一步证明材料后的42天内,将索赔处理结果答复承包人。
(2)承包人接受索赔处理结果的,发包人应在作出索赔处
理结果答复后28天内完成赔付。承包人不接受索赔处理结
果的,按第24条约定的争议解决方式办理。
【考点来源】基础知识篇第四章第十节费用支付P266
395162.基准日期一般为投标截止日期前( )。
A.14天
B.28天
C.48小时
D.7天
396162.【答案】B
【解析】价格指数法是以基本价格指数为基础来进行价格调
整的一种方法。基本价格指数,是指基准日期的各可调因子
的价格指数。基准日期和基本价格指数及其来源在投标函附
录价格指数和权重表中约定。基准日期一般为投标截止日期
前28天,价格指数应首先采用有关部门(物价局或统计局)
提供的价格指数,缺乏上述价格指数时,可采用有关部门提
供的价格代替。
【考点来源】基础知识篇第四章第十节费用支付
397163.根据《标准施工招标文件》在采用价格调整公式进行调
价时,还应遵守的规定不包括( )。
A.在计算调整差额时得不到现行价格指数的,可暂用上一次
价格指数计算
B.延迟竣工的,在使用价格调整公式时,应采用实际竣工日
期的作为现行价格指数
C.价格调整公式中的变值权重,由发包人根据项目实际情况
测算确定范围
D.价格指数应首先采用国家或省(自治区、直辖市)价格部
门或统计部门提供的价格指数
398163.【答案】B
【解析】B选项:由于承包人原因未在约定的工期内竣工的,
则对原约定竣工日期后继续施工的工程,在使用价格调整公
式时,应采用原约定竣工日期与实际竣工日期的两个价格指
数中较低的一个作为现行价格指数。
【考点来源】基础知识篇第四章第十节费用支付P278
399164.下列说法不正确的是( )。
A.工程计量确认单是施工单位、监理单位共同使用的格式化
的联合用表
B.监理人员在审核工程量计算书时,工程量的计算图式、公
式应当重点审核
C.工程量汇总表是工程计量单的汇总表或称明细表,是施工
单位、监理单位共同使用的联合用表
D.实际工作中将计日工计量表设计为建设单位、监理单位共
同使用的联合用表
400164.【答案】D

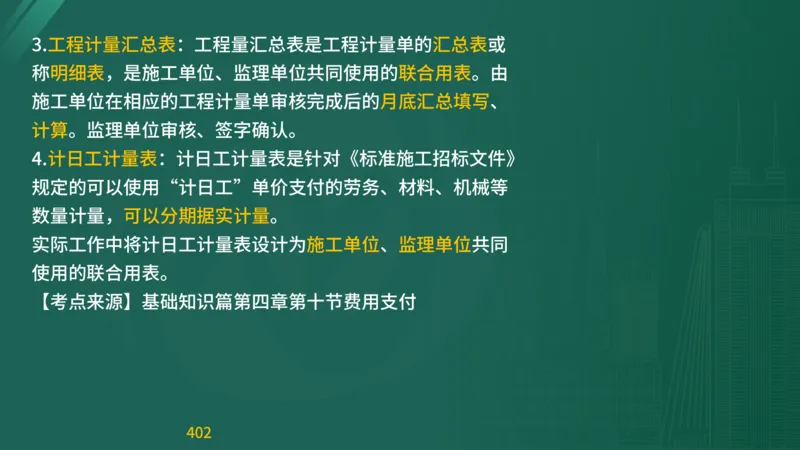

【解析】1.工程计量单:工程计量单多称或者多数设计为工
程计量确认单。工程计量确认单是施工单位、监理单位共同
使用的格式化的联合用表。
2.工程计量计算附表(工程量计算书):计量支付监理工程
师、专业监理工程师或其授权的监理员应重点审核工程量计
算书依据的施工图纸是否准确,工程量的计算图式、公式是
否正确,计算过程是否正确,计算的或汇总的结果是否准确,
是否使用工程量清单规定的计量单位表示最终结果等。
4013.工程计量汇总表:工程量汇总表是工程计量单的汇总表或
称明细表,是施工单位、监理单位共同使用的联合用表。由
施工单位在相应的工程计量单审核完成后的月底汇总填写、
计算。监理单位审核、签字确认。
4.计日工计量表:计日工计量表是针对《标准施工招标文件》
规定的可以使用“计日工”单价支付的劳务、材料、机械等
数量计量,可以分期据实计量。
实际工作中将计日工计量表设计为施工单位、监理单位共同
使用的联合用表。
【考点来源】基础知识篇第四章第十节费用支付
402165.支付月报表由( )的计量支付工程师根据已经确认
的工程计量单、工程变更等内容编制。
A.建设单位
B.施工单位
C.设计单位
D.监理单位
403165.【答案】B
【解析】支付月报表由施工单位的计量支付工程师根据已经
确认的工程计量单、工程变更等内容编制。
【考点来源】基础知识篇第四章第十章费用支付P299
404166.关于费用支付用表的组成说法不正确的是( )。
A.除了支付证书签署确认表是监理单位和建设单位的联合用
表外,其他多数支付表格是监理单位和施工单位的联合用表
B.从支付表格的构成必要性划分,可分为支付主表和辅助用
表
C.工程费用支付常用的表格包括支付证书签署确认表,支付
证书等
D.辅助用表是指构成费用支付证据链必需的表格
405166.【答案】D
【解析】从建设单位、监理单位、施工单位等建设工程三方
的单独使用或联合使用情况划分,可分为施工单位独立用表
(如支付申请)、监理单位独立用表(如支付证书)和联合
用表,除了支付证书签署确认表是监理单位和建设单位的联
合用表外,其他多数支付表格是监理单位和施工单位的联合
用表。
从支付表格的构成必要性划分,可分为支付主表和辅助用表,
支付主表是指构成费用支付证据链必需的表格,辅助用表是
指费用支付的数据计算流程或过程表格,有了辅助用表就使
得支付主表简单明了。
406工程费用支付常用的表格包括支付证书、支付申请表,工程
投资及支付月报表,清单支付月报表,计日工支付月报表,
工程变更支付月报表、单价变更一览表,费用索赔月报表,
价格调整差额计算表(采用价格指数法)、永久性材料价格
调整差额计算表(采用造价信息法),永久性材料达到现场
计量及预付款计算表,扣回材料预付款月报表,开工预付款
支付、扣回月报表,质量保证金的扣留、退还月报表,安全
生产专项费用计量、支付月报表等十几个表格。
【考点来源】基础知识篇第四章第十节费用支付P299-302
407167.下列有关安全生产方针的说法中,不正确的是( )。
A.“综合治理”是原则和目标
B.“安全第一”的方针,就是要求所有参与工程建设的人员,
都必须树立安全的观念,不能一味追求经济利益而牺牲安全
C.“预防为主”是手段和基本途径
D.安全第一是预防为主、综合治理的统帅和灵魂
408167.【答案】A
【解析】“安全第一”是原则和目标,是从保护和发展生产
力的角度,确立了生产与安全的关系,肯定了安全在建设工
程生产活动中的重要地位。
“安全第一”的方针,就是要求所有参与工程建设的人员,
包括管理者和操作人员以及对工程建设活动进行监督管理的
人员,都必须树立安全的观念,不能一味追求经济利益而牺
牲安全。
“预防为主”是手段和基本途径。预防为主,就是要把安全
生产工作的关口前移,超前防范,建立预教、预测、预想、
预报、预警、预防的递进式、立体化事故隐患预防体系,改
善安全状况,预防安全事故。
409“综合治理”是落实安全生产方针政策、法律法规的有效手段。
综合治理是指为适应我国安全生产形势的要求,做到自觉遵循安
全生产规律,正视安全生产工作的长期性、艰巨性和复杂性,抓
住安全生产工作中的主要矛盾和关键环节,综合运用经济、法律、
行政等手段,人管、法治、技防多管齐下,并充分发挥社会、职
工、舆论的监督作用,有效解决安全生产领域的问题。
“安全第一、预防为主、综合治理”的安全生产方针是一个有机
统一的整体。安全第一是预防为主、综合治理的统帅和灵魂,没
有安全第一的思想,预防为主就失去了思想支撑,综合治理就失
去了整治依据。预防为主是实现安全第一的根本途径。
【考点来源】基础知识篇第五章第一节安全生产方针和安全生产
管理原则及相关制度P303-304
410168.安全生产管理“三管三必须”原则不包括( )。
A.管质量体系必须管安全
B.管业务必须管安全
C.管生产经营必须管安全
D.管行业必须管安全
411168.【答案】A
【解析】三管三必须指:管行业必须管安全,管业务必须管
安全,管生产经营必须管安全。
【考点来源】基础知识篇第五章第一节安全生产方针和安全
生产管理原则及相关制度P304
412169.下列关于安全生产规定的说法,不正确的是( )。
A.安全生产教育培训制度是指对从业人员进行安全生产的教
育和安全生产技能的培训
B.安全生产管理机构是指施工单位专门负责安全生产管理的
内设机构,其人员即为专职人员,由施工单位项目工程主要
负责人(项目经理)负责
C.特种作业人员是指从事容易发生事故,对操作者本人、他
人的安全健康及设备、设施的安全可能造成重大危害的作业
人员
D.专项施工方案经专业监理工程师审查并签字后,建设单位
批准,方可组织施工
413169.【答案】D
【解析】D项正确的是:对于结构复杂、危险性较大、特性
较多的特殊工程,必须编制专项施工方案,并附安全验算结
果,经施工单位技术负责人签字后,必要时还应当组织专家
进行论证审查,经总监理工程师审查同意和签字后,方可组
织施工。
【考点来源】基础知识篇第五章第一节安全生产方针和安全
生产管理原则及相关制度P307
414170.安全生产管理制度不包括( )。
A.安全生产许可证制度
B.安全生产管理机构和专职安全员制度
C.特种作业人员持证上岗制度
D.安全生产上岗制度
415170.【答案】D
【解析】安全生产管理制度包括
1.安全生产许可证制度;2.全员安全生产责任制度;3.安全生产教
育培训制度;4.安全生产费用保障制度;5.安全生产管理机构和
专职安全员制度;6.特种作业人员持证上岗制度;7.安全技术措
施制度;8.专项施工方案审查制度;9.安全生产技术交底制度;
10.消防安全责任制度;
11.防护用品及设备管理制度;12.起重机械和设备设施验收登记
制度;13.三类人员考核任职制度14.工伤、意外伤害和安全生产
责任保险制度;15.安全事故应急救援制度;16.安全事故报告制
度;17.工艺、设备、材料的淘汰制度;18.双重预防机制建设制
度。
【考点来源】基础知识篇第五章第一节安全生产方针和安全生产
管理原则及相关制度P306
416171.施工单位特种作业人员必须按照国家规定经过专门的安
全作业培训,并取得( )后方可上岗作业。
A.培训合格证
B.技术职称证
C.特种作业操作资格证
D.考核合格证
417171.【答案】C
【解析】特种作业人员必须经过专门的安全作业培训,并取
得特种作业操作资格证书后,方可上岗作业。
【考点来源】基础知识篇第五章第一节安全生产方针和安全
生产管理原则及相关制度
418172.根据起重机械和设备设施验收登记制度,施工单位使用
承租的机械设备和施工机具及配件的,在使用前应由( )
进行共同验收。
A.建设单位、出租单位和安装单位
B.项目监理机构、分包单位和出租单位
C.承租单位、出租单位和安装单位
D.设计单位、施工总承包单位和安装单位
419172.【答案】C
【解析】起重机械和设备设施验收登记制度
施工单位在工程中使用施工起重机械和整体提升式脚手架、
滑模、爬模、架桥机等自行式架设设施前,应当组织有关单
位进行验收,或者委托具有相应资质的检验检测机构进行验
收。使用承租的机械设备和施工机具及配件的,由承租单位,
出租单位和安装单位共同进行验收,验收合格方可使用。验
收合格后30日之内,应当向当地交通运输主管部门登记。
【考点来源】基础知识篇第五章第一节安全生产方针和安全
生产管理原则及相关制度P308
420173.根据《安全生产法》,工程参建单位的安全生产工作应
坚持( )的方针。
A.以人为本,坚持人民至上、生命至上
B.安全第一、预防为主、综合治理
C.生产经营单位负责、职工参与、政府监管、行业自律、社
会监督
D.人民生命安全摆在首位
421173.【答案】B
【解析】“安全第一、预防为主、综合治理”的安全生产方
针是一个有机统一的整体。安全第一是预防为主、综合治理
的统帅和灵魂,没有安全第一的思想,预防为主就失去了思
想支撑,综合治理就失去了整治依据。预防为主是实现安全
第一的根本途径。
【考点来源】基础知识篇第五章第一节安全生产方针和安全
生产管理原则及相关制度P304
422174.( )是工程建设项目的安全生产责任主体,主要负
责人依法对本单位安全生产工作全面负责。
A.建设单位
B.施工单位
C.监理单位
D.行政主管部门
423174【答案】B
【解析】施工单位是安全生产责任主体,主要负责人依法对
本单位安全生产工作全面负责。
建设单位对工程项目安全生产负总责,应加强工程项目各阶
段安全工作的综合协调工管理,按照合同约定督促工程参建
单位落实安全生产责任,按照每半年一次做好“平安工地”
考核评价工作。
【考点来源】基础知识篇第五章第二节安全生产责任制
P315
424175.下列属于施工单位可以租用的施工机械的是( )。
A.国家明令淘汰或者禁止使用的
B.不是在指定厂家购买的
C.超过安全技术标准或者制造厂家规定使用年限的
D.经检验达不到安全技术标准规定的
425175.【答案】B
【解析】施工单位不得租用有下列情形之一的施工机械:
①属国家明令淘汰或者禁止使用的;
②超过安全技术标准或者制造厂家规定的使用年限的;
③经检验达不到安全技术标准规定的;
④没有完整安全技术档案的;
⑤没有齐全有效安全保护装置的。
【考点来源】基础知识篇第五章第二节安全生产责任制度
P316
426176.下列关于高处作业应符合的规定的说法中,不正确的是
( )。
A.高处作业不得同时上下交叉进行
B.高处作业场所的孔、洞应设置防护设施及警示标志
C.高处作业人员沿立杆或栏杆攀登应系好安全带
D.高处作业人员应定期进行体检
427176.【答案】C
【解析】高处作业
(1)高处作业人员身体状况应满足工作要求,作业时个人防护用
品和用具的佩戴和使用应符合现行《公路工程施工安全技术规范》
(JTGF90)与《水运工程施工安全防护技术规范》(JTS205-1)
的有关规定。
(2)高处作业应设置专门的上下通道。墩柱及盖(系)梁施工、
跨越式支架搭设、堰拼装、设备安装等高处作业应设置作业平台,
作业平台应进行设计验算,不应超载使用。
(3)高处作业下方应设置警戒区,不应同时上下交叉作业。
【考点来源】基础知识篇第五章第三节公路水运工程安全生产条
件及相关制度P323
428177.下列关于施工临时安全用电的说法中,不正确的有
( )。
A.一个开关箱可控制多台设备
B.施工现场临时用电应实行三级配电,设置逐级回路保护
C.用电设备应满足“一机一闸一漏”的要求,动力开关箱与
照明开关箱应分别设置,定期维修检查。
D.水上或潮湿地带电缆线应绝缘良好并具有防水功能
429177.【答案】A
【解析】临时用电
(1)施工现场应根据工程规模、场地特点,负荷性质,用电容量、
供电条件等编制临时用电组织设计,经审核批准后实施。
(2)施工现场临时用电应实行三级配电,设置逐级回路保护,并
应符合现行《建设工程施工现场供用电安全规范》(CB50194)
的规定。用电设备应满足“一机一闸一漏”的要求,动力开关箱
与显明开关箱应分别设置,定期维修检查。
(3)水上或潮湿地带电缆线应绝缘良好并具有防水功能,船舶进
出的通行航道、抛锚区和锚缆摆动区不应架设或布设临时电缆线。
【考点来源】基础知识篇第五章第三节公路水运工程安全生产条
件及相关制度P323
430178.关于起重吊装,下列说法不正确的是( )。
A.起重机械的索具、卡环,绳扣等的规格应符合起吊能力的
要求
B.起吊作业前应检查起重设备的滑轮、吊索、卡环和锚等主
要构件的完好状况
C.六级以下大风天气时,不应进行露天起重吊装作业
D.吊装施工材料、构件、设施设备前应计算确定吊点的数量,
位置和捆绑方法
431178.【答案】C
【解析】吊装作业
(1)起重吊装的地基基础、起重设备附着处应经承载力验算并满足使用
说明书要求。起重机械的索具、卡环,绳扣等的规格应符合起吊能力的
要求,起吊作业前应检查起重设备的滑轮、吊索、卡环和锚等主要构件
的完好状况。
(2)起重吊装作业应明确专人统一指挥,明确警戒区设置要求,多台机
械在同一区域作业时应保持安全距离,并采取防碰撞安全技术措施。
(3)吊装施工材料,构件,设施设备前应计算确定吊点的数量,位置和
捆绑方法。吊装大型及重型结构构件和采用新的吊装工艺时,应先进行
试吊。
(4)六级及六级以上大风、大雨、大雪、大雾等恶劣天气时,不应进行
露天起重吊装作业。
【考点来源】基础知识篇第五章第三节公路水运工程安全生产条件及相
关制度P323
432179.预制的钢筋骨架和钢筋网应具有足够的刚度和稳定性,
高度超过( )的钢筋骨架应采取防倾覆措施。
A.1.5m
B.1.8m
C.2.0m
D.2.5m
433179.【答案】C
【解析】预制的钢筋骨架和钢筋网应具有足够的刚度和稳定
性,高度超过2m的钢筋骨架应采取防倾覆措施。
【考点来源】基础知识篇第五章第三节公路水运工程安全生
产条件及相关制度
434180.对于施工现场存在的安全事故隐患,施工单位拒不接受
监理工程师指令进行整改的,监理工程师应向( )书面
报告。
A.建设单位
B.施工单位
C.监理单位
D.有关主管部门
435180.【答案】D
【解析】监理单位应当审查施工组织设计中的安全技术措施
或者专项施工方案是否符合工程建设强制性标准。监理单位
在实施监理过程中,发现存在安全事故隐患的,应当要求施
工单位整改,必要时,可下达施工暂停指令并向建设单位和
有关部门报告。监理单位应当填报安全监理日志和监理月报。
《建设工程安全生产管理条例》规定了监理单位安全生产管
理的范围如下:
436(1)审查施工组织设计中安全技术措施或专项施工方案。
(2)在实施监理过程中,发现存在安全事故隐患的,应当
要求施工单位整改。
(3)情况严重的,应当要求施工单位暂时停止施工,并及
时报告建设单位。
(4)施工单位拒不整改或者不停止施工的,应当及时向有
关主管部门报告。
(5)应当按照法律、法规和工程建设强制性标准实施监理。
【考点来源】基础知识篇第五章第四节安全监理的概念、依
据及作用P332
437181.下列关于安全监理的作用的说法,错误的是( )。
A.有利于防止或减少生产安全事故,保障人民群众生命和财
产安全
B.有利于规范工程建设参与各方主体的安全生产行为
C.有利于建设工程安全生产保证机制的形成
D.有利于明确生产安全事故责任划分
438181.【答案】D
【解析】安全监理的作用:
(1)有利于防止或减少生产安全事故,保障人民群众生命
和财产安全。
(2)有利于实现工程投资效益最大化。
(3)有利于规范工程建设参与各方主体的安全生产行为。
(4)有利于提高建设工程安全生产管理水平。
(5)有利于建设工程安全生产保证机制的形成。
【考点来源】基础知识篇第五章第四节安全监理的概念、依
据及作用
439182.在危险源的分类中,( )不属于人的不安全行为。
A.对易燃易爆等危险品处理错误
B.个人防护用品、用具缺少或有缺陷
C.机器运转时加油、修理、检查、调整、清扫等
D.安全装置失效、物体存放不当
440182.【答案】B
【解析】人的不安全行为分类:
操作失误(忽视安全、忽视警告);安全装置失效;使用不
安全设备;手代替工具操作;物体存放不当;冒险进入危险
场所,攀坐不安全位置;在起吊物下作业(停留);机器运
转时加油(修理、检查、调整、清扫等);有分散注意力的
行为;不使用必要的个人防护用品或用具;不安全装束;对
易燃易爆等危险品处理错误等。
【考点来源】基础知识篇第五章第五节安全风险管理P334
441183.在危险源的分类中,( )属于物的不安全状态。
A.安全装置失效
B.个人防护用品、用具缺少或有缺陷
C.使用不安全设备
D.物体存放不当
442183.【答案】B
【解析】物的不安全状态分类
防护、保险、信号等装置缺乏或有缺陷;设备、设施、工具、
附件有缺陷;个人防护用品、用具缺少或有缺陷;生产(施
工)场地环境不良。
【考点来源】基础知识篇第五章第五节安全风险管理P334
443184.在危险源的分类中,( )属于人的不安全行为。
A.操作失误(忽视安全、忽视警告)
B.个人防护用品、用具缺少或有缺陷
C.防护、保险、信号等装置缺乏或有缺陷
D.生产(施工)场地环境不良
444184.【答案】A
【解析】人的不安全行为分类:
操作失误(忽视安全、忽视警告);安全装置失效;使用不
安全设备;手代替工具操作;物体存放不当;冒险进入危险
场所,攀坐不安全位置;在起吊物下作业(停留);机器运
转时加油(修理、检查、调整、清扫等);有分散注意力的
行为;不使用必要的个人防护用品或用具;不安全装束;对
易燃易爆等危险品处理错误等。
【考点来源】基础知识篇第五章第五节安全风险管理P334
445185.在危险源的分类中,使用的机器不适合人的生理或心理
特点属于( )。
A.人的不安全行为
B.物的不安全状态
C.管理缺陷
D.法律规范未明确
446185.【答案】C
【解析】管理缺陷
(1)对物(含作业环境)性能控制的缺陷,如设计,监测
和不符合处置方面要求的缺陷。
(2)对人的失误控制的缺陷,如教育、培训、指示、雇佣
选择,行为监测方面的缺陷。
(3)工艺过程、作业程序的缺陷,如工艺、技术错误或不
当,无作业程序或作业程序有错误。
(4)用人单位的缺陷,如人事安排不合理、负荷超限、无
必要的监督和联络,禁忌作业等。
447(5)对来自相关方(供应商、施工单位等)的风险管理的
缺陷,如合同签订、采购等活动中忽略了安全健康方面的要
求。
(6)违反安全人机工程原理,如使用的机器不适合人的生
理或心理特点。此外一些客观因素,如温度、湿度、风雨雪、
明、视野、噪声、振动、通风换气、色彩等也会引起设备故
障或人员失误,是导致危险、有害物质和能量失控的间接因
素。
【考点来源】基础知识篇第五章第五节安全风险管理P334
448186.按导致事故和职业危害的直接原因进行分类,生产过程
中的危险、有害因素可以分为( )。
A.人、物、管理三因素,大、中、小三层次
B.人、物、环境、管理四因素,大、中、小三层次
C.人、物、环境、管理四因素,大、中、小、细四层次
D.人、物、环境三因素,大、中、小三层次
449186.【答案】C
【解析】按导致事故和职业危害的直接原因进行分类
将生产过程中的危险、有害因素分为四大类、四个层次,四
大类分别是“人的因素”“物的因素”“环境因素”和“管
理因素”,四个层次分为大、中、小、细四类。
1)人的因素:心理、生理性危险有害因素;行为性危险和
有害因素。
2)物的因素:物理性危险和有害因素;化学性危险和有害
因素;生物性危险和有害因素。
3)环境因素:室内作业场所环境不良;室外作业场地环境
不良:地下(含水下)作业环境不良:其他作业环境不良。
4504)管理因素:职业安全卫生管理机构设置和人员配备不健
全:职业安全卫生责任制不完善或未落实:职业安全卫生投
入不足:应急管理缺陷其他管理因素缺陷。
【考点来源】基础知识篇第五章第五节安全风险管理P335
451187.( )指机械设备运动(静止)部件、工具、加工件
直接与人体接触引起的夹击、碰撞、剪切、卷入、绞、碾、
割、刺等伤害。
A.车辆伤害
B.机械伤害
C.起重伤害
D.物体打击
452187.【答案】B
【解析】机械伤害。指机械设备运动(静止)部件、工具、
加工件直接与人体接触引起的夹击、碰撞、剪切、卷入、绞、
碾、割、刺等伤害,不包括车辆、起重机械引起的机械伤害。
车辆伤害。指企业机动车辆在行驶中引起的人体坠落和物体
倒塌、飞落、挤压伤亡事故,不包括起重设备提升、牵引车
辆和车辆停驶时发生的事故。
起重伤害。指各种起重作用(包括起重机安装、检修、试验)
中发生的挤压、坠落、(吊具、吊重)物体打击和触电。
物体打击。指落物、滚石、锤击、碎裂崩块、碰伤等伤害,
包括因爆炸而引起的物体打击。
【考点来源】基础知识篇第五章第五节安全风险管理P335
453188.危险源的辨识应坚持( )的原则。
A.全面、全员、全过程
B.横向到边、纵向到底、不留死角
C.考虑所有人员、所有活动、所有设备设施
D.查出异因,采取措施,保证消除,不再出现,纳入标准
454188.【答案】B
【解析】危险源的辨识应坚持“横向到边、纵向到底、不留
死角”的原则;应做到三个所有,即考虑所有的人员,考虑
所有的活动,考虑所有的设备设施。
【考点来源】基础知识篇第五章第五节安全风险管理P336
455189.以下不是施工现场危险源识别可采用的方法的是
( )。
A.安全检查表
B.百分比分析
C.事件树分析
D.故障树分析
456189.【答案】B
【解析】识别施工现场危险源的方法有许多,如现场调查、
工作任务分析、安全检查表、危险与可操作性研究、事件树
分析、故障树分析等。
【考点来源】基础知识篇第五章第五节安全风险管理P337
457190.《公路水运工程淘汰危及生产安全施工工艺、设备和材
料目录》中,淘汰类型为“限制”的是( )。
A.基桩人工挖孔工艺
B.竹(木)脚手架
C.有碱速凝剂
D.卷扬机钢筋调直工艺
458190.【答案】A
【解析】BCD都是禁止使用。
【考点来源】基础知识篇第五章第五节安全风险管理P347-
351
459191.搭设高度( )及以上的落地式钢管脚手架的钢管、
扣件应进行抽样检测。
A.20m
B.24m
C.28m
D.30m
460191.【答案】B
【解析】搭设高度24m及以上的落地式钢管脚手架的钢管、
扣件应进行抽样检测,脚手架设计计算应以钢管抽样检测的
壁厚及力学性能为依据。
【考点来源】基础知识篇第五章第五节安全风险管理
461192.根据《建筑工程安全生产管理条例》,施工单位对下列
达到一定规模的危险性较大的( )工程不需编制专项施
工方案,并附具安全验算结果,经施工单位技术负责人、总
监理工程师签字后实施。
A.装饰装修工程
B.土方开挖工程
C.起重吊装工程
D.拆除、爆破工程
462192.【答案】A
【解析】《建筑工程安全生产管理条例》第二十六条:施工
单位应当在施工组织设计中编制安全技术措施和施工现场临
时用电方案,对下列达到一定规模的危险性较大的分部分项
工程编制专项施工方案,并附具安全验算结果,经施工单位
技术负责人、总监理工程师签字后实施,由专职安全生产管
理人员进行现场监督:
463①基坑支护与降水工程;
②土方开挖工程;
③模板工程;
④起重吊装工程;
⑤脚手架工程;
⑥拆除、爆破工程;
⑦国务院建设行政主管部门或者其他有关部门规定的其他危
险性较大的工程。
【考点来源】基础知识篇第五章第五节安全风险管理P352-
353
464193.( )需要专家论证审查。
A.面积不小于1200㎡的砌体挡土墙工程
B.水深不小于10m的围堰
C.深度不小于10m的人工挖孔桩
D.高度不小于30m的墩柱
465193.【答案】B
【解析】A选项,平均高度不小于6m且面积不小于1200㎡
的砌体挡土墙工程;C选项,深度不小于15m的人工挖孔桩;
D选项,高度不小于40m的墩柱。
【考点来源】基础知识篇第五章第五节安全风险管理P352
466194.下列符合安全生产事故报告规定的有( )。
A.一般事故:施工企业单位负责人接到报告后,应当于1小
时内向事故发生地县级以上人民政府应急管理部门和负有安
全生产监督管理职责的有关部门报告
B.较大事故:施工企业单位负责人接到报告后,应当于2小
时内向事故发生地县级以上人民政府应急管理部门和负有安
全生产监督管理职责的有关部门报告
C.特别重大事故:施工企业单位负责人接到报告后,应当于
1.5小时内向事故发生地县级以上人民政府应急管理部门和
负有安全生产监督管理职责的有关部门报告
D.较大事故:监理单位负责人接到报告后,应当于1小时内
向事故发生地县级以上人民政府应急管理部门和负有安全生
产监督管理职责的有关部门报告
467194.【答案】A
【解析】安全生产事故报告规定
事故类型 上报部门 时限 报告有关部门
向事故发生地县级以上人民政府应急管理部
单位负责人接到 门和负有安全生产监督管理职费的有关部门
一般事故 施工企业 报告后,应当于 报告。上报至设区的市级人民政府应急管理
1小时内 部门和负有安全生产监督管理职责的有关部
门
向事故发生地县级以上人民政府应急管理部
单位负责人接到 门和负有安全生产监督管理职责的有关部门
较大事故 施工企业 报告后,应当于 报告,逐级上报至省、自治区、直辖市人民
1小时内 政府应急管理部门和负有安全生产监督管理
职责的有关部门
向事故发生地县级以上人民政府应急管理部
特别重大 单位负责人接到
门和负有安全生产监督管理职责的有关部门
事故 施工企业 报告后,应当于
报告,逐级上报至同务院应急管理部门和负
重大事故 1小时内
有安全生产监督管理职费的有关部门
【考点来源】基础知识篇第五章第五节安全风险管理P368
468195.根据2018年3月27日交通运输部办公厅发布的《公路水
运工程生产安全事故应急预案》规定,公路水运工程生产安
全事故按照人员伤亡(含失踪)、涉险人数、直接经济损失、
影响范围等因素,分为( )级。
A.二
B.三
C.四
D.五
469195.【答案】C
【解析】公路水运工程生产安全事故是指经依法审批、核准
或者备案的公路水运工程项目新建、改建和扩建活动中发生
的生产安全事故。根据2018年3月27日交通运输部办公厅发
布的《公路水运工程生产安全事故应急预案》规定,公路水
运工程生产安全事故按照人员伤亡(含失踪)、涉险人数、
直接经济损失、影响范围等因素,分为四级:Ⅰ级(特别重
大)事故、Ⅱ级(重大)事故、Ⅲ级(较大)事故、Ⅳ级
(一般)事故。
(1)特别重大事故:死亡30人以上;或重伤100人以上;
或直接经济损失1亿元以上。
470(2)重大事故:死亡10~30人;或重伤50~100人;或直
接经济损失5000万~1亿元。
(3)较大事故:死亡3~10人:或重伤10~50人:或直接
经济损失1000万~5000万元。
(4)一般事故:死亡3人以下;或重伤10人以下;或直接
经济损失1000万元以下。
【考点来源】基础知识篇第五章第五节安全风险管理P368
471196.判定为重大生产安全事故的情况不包括( )。
A.造成12人死亡(含失踪)
B.直接经济损失6000万元
C.35人重伤
D.95人重伤
472196.【答案】C
【解析】
(1)特别重大事故:死亡30人以上;或重伤100人以上;
或直接经济损失1亿元以上。
(2)重大事故:死亡10~30人;或重伤50~100人;或直
接经济损失5000万~1亿元。
(3)较大事故:死亡3~10人;或重伤10~50人;或直接
经济损失1000万~5000万元。
(4)一般事故:死亡3人以下;或重伤10人以下;或直接
经济损失1000万元以下。
【考点来源】基础知识篇第五章第五节安全风险管理P368
473197.某建筑施工企业发生生产安全事故后,事故现场有关人
员、单位负责人、各级地方人民政府应按照规定及时进行报
告。下列关于事故报告的说法中,正确的是( )。
A.单位负责人接到事故报告后,应在2小时内向事故发生地
县级以上人民政府报告
B.一般事故应逐级上报至省级人民政府安全生产监督管理部
门
C.事故报告应包括发生的时间、地点以及事故现场情况,事
故的简要经过
D.火灾事故自发生之日起30日内,事故造成的伤亡人数发
生变化的,应及时补报
474197.【答案】C
【解析】选项A错误,应为单位负责人接到报告后,应当于
1小时内向事故发生地县级以上人民政府安全生产监督管理
部门和负有安全生产监督管理职责的有关部门报告;
选项B错误,一般事故上报至设区的市级人民政府安全生产
监督管理部门和负有安全生产监督管理职责的有关部门报告;
选项D错误,火灾事故自发生之日起7日内,事故造成的伤
亡人数发生变化的,应当及时补报。
【考点来源】基础知识篇第五章第五节安全风险管理P368-
369
475198.下列不属于Ⅰ级(特别重大)事故的是( )。
A.造成30人以上死亡(含失踪)
B.100人以上重伤
C.造成29人死亡
D.造成直接经济损失1.5亿元
476198.【答案】C
【解析】Ⅰ级(特别重大)事故
有下列情形之一的,为Ⅰ级(特别重大)事故(以下简称Ⅰ
级事故):
(1)造成30人以上死亡(含失踪),或危及30人以上生命
安全;
(2)100人以上重伤;
(3)直接经济损失1亿元以上;
(4)国务院责成交通运输部组织处置的事故。
【考点来源】基础知识篇第五章第五节安全风险管理P368
477199.下列不属于安全生产事故处理依据的是( )。
A.安全事故实况资料
B.有关合同及合同文件
C.相关上级部门的批复指示
D.有关技术文件和档案
478199.【答案】C
【解析】重大事故、较大事故、一般事故负责调查的人民政
府应当自收到事故调查报告之日起15日内做出批复:特别
重大事故30日内做出批复,特殊情况下,可以延长,但延
长的时间不得超过30日。安全生产事故处理依据如下:
(1)安全事故实况资料(时间、地点、描述、记录、照片、
录像等);
(2)有关合同及合同文件;
(3)有关技术文件和档案;
(4)相关建设工程法律法规和标准规范。
【考点来源】基础知识篇第五章第五节安全风险管理P370
479200.下列不属于安全监理实施细则内容的有( )。
A.危险性较大分部分项工程施工现场环境状况和安全监理工
作特点
B.建设单位安全人员安排及分工
C.现场安全监理检查的控制要点
D.安全监理工作方法和措施
480200.【答案】B
【解析】安全监理实施细则编制内容必须合规。其至少包含
以下章节及内容:
(1)危险性较大分部分项工程施工现场环境状况和安全监
理工作特点;
(2)安全监理人员安排及分工;
(3)现场安全监理检查控制要点;
(4)安全监理工作方法和措施;
(5)监理程序及表格和资料目录。
【考点来源】基础知识篇第五章第六节安全监理程序和主要
内容P372
481201.安全监理计划编制内容必须合规。下列不包含在内的是
( )。
A.工程概况
B.安全监理组织机构、监理岗位职责
C.施工单位安全人员与设备设施进退场计划
D.监理程序及表格
482201.【答案】C
【解析】安全监理计划编制内容必须合规,至少包含以下章节及
主要内容:
(1)工程概况。(2)监理依据。(3)安全监理工作范围、内
容、目标及目标分解。(4)安全监理组织机构、监理岗位职责。
(5)安全监理工作制度建设。(6)安全监理工作计划。(7)
安全监理人员与设备设施进退场计划。(8)安全监理控制清单,
包含初步认定的危险性较大的分部分项工程一览表;初步认定需
复核安全许可验收手续的大中型施工机械和安全设施一览表;初
步确定需编制的专项安全监理细则一览表;监理方法与措施。(9)
监理程序及表格。
【考点来源】基础知识篇第五章第六节安全监理程序和主要内容
483202.在监理监督落实安全生产教育培训制度时,下列说法不
正确的是( )。
A三类人员在证书有效期内至少参加一次由交通运输主管部
门组织的、不少于8学时的安全生产继续教育
B.新工人进场应进行公司级、项目部级、班组级三级安全教
育,公司级、项目部级不少于10学时,班组级不少于15学
时
C.施工单位在采用新技术、新工艺、新设备、新材料时,应
对作业人员进行相应的安全生产教育培训
D.新进人员和作业人员进入新的施工现场或转入新的岗位前,
应进行安全生产培训
484202.【答案】B
【解析】落实安全生产教育培训制度。
①三类人员在证书有效期内至少参加一次由交通运输主管部
门组织的、不少于8学时的安全生产继续教育。②新工人进
场应进行公司级、项目部级、班组级三级安全教育,公司级、
项目部级不少于15学时,班组级不少于20学时。③施工单
位在采用新技术、新工艺、新设备、新材料时,应对作业人
员进行相应的安全生产教育培训。④新进人员和作业人员进
入新的施工现场或转入新的岗位前,应进行安全生产培训。
⑤施工单位法定代表人、生产经营负责人、项目经理每年接
受安全培训的时间不得少于30学时。
【考点来源】基础知识篇第五章第六节安全监理程序和主要
内容P374
485203.三类人员在证书有效期内至少参加一次由交通运输主管
部门组织的、不少于( )学时的安全生产继续教育。
A.8
B.15
C.20
D.40
486203.【答案】A
【解析】三类人员在证书有效期内至少参加一次由交通运输
主管部门组织的、不少于8学时的安全生产继续教育。
【考点来源】基础知识篇第五章第六节安全监理程序和主要
内容P374
487204.监理审查施工单位的施工机械设备管理要点,不包含
( )。
A.核查机械设备使用许可
B.核查施工设备管理台账。是否按“一机一档”建立管理档
案
C.核查操作人员安全培训教育、持证上岗、安全交底情况
D.核查施工单位提交特种作业人员进场审查时间是否符合规
定
488204.【答案】D
【解析】审查施工单位的施工机械设备管理其要点如下:
(1)核查施工设备进场许可。
(2)核查机械设备使用许可。
(3)核查施工设备管理台账。是否按“一机一档”建立管
理档案。
(4)核查操作人员安全培训教育、持证上岗、安全交底情
况。
(5)设备操作规程制订情况。
【考点来源】基础知识篇第五章第六节安全监理程序和主要
内容P376-377
489205.对于施工现场临时用电设备数量( ),或用电设备
容量( ),应当编制临时用电专项安全施工方案。
A.5台以上,50kW及以上
B.4台以上,40kW及以上
C.3台以上,30kW及以上
D.2台以上,20kW及以上
490205.【答案】A
【解析】对于施工现场,临时用电设备数量5台以上,或用
电设备容量50kW及以上,应当编制临时用电专项安全施工
方案。
【考点来源】基础知识篇第五章第六节安全监理程序和主要
内容P378
491206.下列不属于监理对安全技术措施审查内容的是( )。
A.审查安全技术措施编制内容合规性
B.审查施工现场施工便道的设置
C.审查施工单位内部编制与审批程序合规性
D.审查安全技术措施合规性
492206.【答案】B
【解析】安全技术措施审查内容。
①审查安全技术措施编制内容合规性。
②审查施工单位报审时间合规性。
③审查施工单位内部编制与审批程序合规性。总体施工组织
设计是否经施工单位技术、安全、质量部门审核,是否由施
工单位技术负责人签字,是否为手签,是否加盖施工单位公
章。
④审查安全技术措施合规性。有一项不符合要求,监理工程
师不得同意工程开工。
【考点来源】基础知识篇第五章第六节安全监理程序和主要
内容P378
493207.对施工的主要工程、危险性较大工程的巡查频率是
( )。
A.每天不少于2次
B.每天不少于1次
C.每周不少于3次
D.每周不少于1次
494207.【答案】B
【解析】对施工的主要工程、危险性较大工程每天不少于1
次,并填写巡视记录。
【考点来源】基础知识篇第五章第六节安全监理程序和主要
内容P381
495208.下列说法中,( )不符合正确使用劳动防护用品的
要求。
A.必须在性能范围内使用,不得多次超极限使用
B.不得使用未经国家指定检测部门认可的产品
C.不得使用检测达不到标准的产品
D.不得随便代替,更不能以次充好
496208.【答案】A
【解析】劳动防护用品的使用必须在其性能范围内,不得超
极限使用;不得使用未经国家指定检测部门认可或检测达不
到标准的产品;不得随便代替,更不能以次充好。
【考点来源】基础知识篇第五章第六节安全监理程序和主要
内容P384
497209.从业人员在使用防护用品时应做到的“三会”,下列不
属于“三会”的是( )。
A.会检查防护用品的可靠性
B.会正确使用防护用品
C.会宣传防护用品的必要性
D.会正确维护保养防护用品
498209.【答案】C
【解析】应教育从业人员,按照防护用品的使用规则和防护
要求,正确使用防护用品。职工做到“三会”,即会检查防
护用品的可靠性,会正确使用防护用品,会正确维护保养防
护用品。
【考点来源】基础知识篇第五章第六节安全监理程序和主要
内容P384
499210.施工单位应当自施工起重机械验收合格之日起( )
日内,向交通运输主管部门备案或者在其他有关部门登记。
A.7
B.15
C.28
D.30
500210.【答案】D
【解析】起重机械和设施的检测与验收
(1)在施工现场安装、拆卸施工起重机械和整体提升式脚
手架、滑模爬模、架桥机等自行式架设设施,必须由具有相
应资质的单位承担。
(2)安装、拆卸施工起重机械和整体提升式脚手架、滑模
爬模,架桥机等自行式架设设施应当出具安全合格证明文件,
并对检测结果负责。
(3)施工单位应当自施工起重机械和整体提升式脚手架、
滑模爬模、架桥机等自行式架设设施验收合格之日起30日
内,向交通运输主管部门备案或者在其他有关部门登记。
【考点来源】基础知识篇第五章第六节安全监理程序和主要
内容P384
501211.安全生产专项费用中,( )属于设置、完善、改造
和维护安全防护设施设备支出。
A.安全设施检测检验费
B.警示、照明等灯具费
C.安全防护用品配备费
D.安全生产标准化建设费
502211.【答案】B
【解析】安全生产专项费用清单
设置、完善、改造和维护安全防护设施设备支出的清单细目
有,施工现场安全防护费,警示、照明等灯具费,警示标志、
标牌费,安全用电防护费,施工现场围护费,其他安全防护
设备与设施费。
A选项属于安全设施及特种设备检测检验支出。
C选项属于配备和更新现场作业人员安全防护用品支出。
D选项属于安全生产检查、评价、咨询和标准化建设支出。
【考点来源】基础知识篇第五章第六节安全监理程序和主要
内容P385
503212.下列选项中,不属于监理审核安全经费使用原则的是
( )。
A.安全措施立项正确,符合国家安全经费的使用范围
B.购买的安全物品真正用在工地上,监理现场核实
C.建立安全生产费用监理审核台账
D.凭有效票据作凭证
504212.【答案】C
【解析】监理审核安全经费使用原则:
一是安全措施立项正确,符合国家安全经费的使用范围;
二是购买的安全物品真正用在工地上,监理现场核实;
三是凭有效票据作凭证。
【考点来源】基础知识篇第五章第六节安全监理程序和主要
内容P387
505213.《安全生产法》第三十一条规定,生产经营单位新建、
改建、扩建工程项目的安全设施,要和主体工程符合“三同
时”原则,下列不属于“三同时”原则的是( )。
A.同时设计
B.同时施工
C.同时投入生产和使用
D.同时验收
506213.【答案】D
【解析】《安全生产法》第三十一条规定,生产经营单位新
建、改建、扩建工程项目的安全设施,要和主体工程同时设
计、同时施工、同时投入生产和使用。安全设施投资应当纳
入建设项目概算。
【考点来源】基础知识篇第五章第六节安全监理程序和主要
内容
507214.以下不属于环境保护法律的基本原则的是( )。
A.经济建设与环境保护协调发展的原则
B.依靠群众保护环境的原则
C.政府付费的原则
D.政府对环境质量负责的原则
508214.【答案】C
【解析】环境保护法律的基本原则
(1)经济建设与环境保护协调发展的原则。
(2)预防为主、防治结合的原则。预防为主的原则,就是
“防患于未然”。
(3)污染者付费的原则。污染者付费的原则,通常也称为
“谁污染,谁治理”“谁开发,谁保护”原则,其基本思想
是明确治理污染、保护环境的经济责任。
(4)政府对环境质量负责的原则。
(5)依靠群众保护环境的原则。
【考点来源】基础知识篇第六章第一节环境保护相关的法律
法规和方针政策P400
509215.陆生生态环境保护、恢复与优化,应对永久用地和临时
用地同样予以关注。进行生态保护、恢复与优化的设计和工
程实施时,应贯彻以下原则:以下不属于应贯彻原则的是
( )。
A.“因地制宜”的原则
B.“景观恢复与优化”的原则
C.“工程措施与生物措施并重”的原则
D.“建设和养护并重”的原则
510215.【答案】B
【解析】生态恢复与优化的原则。
陆生生态环境保护、恢复与优化,应对永久用地和临时用地同样
予以关注。进行生态保护、恢复与优化的设计和工程实施时,应
贯彻以下原则:
①“工程措施与生物措施并重”的原则。
②“因地制宜”的原则。
③“临时占地应不低于原生态功能”的原则。
④“乡土和归化植物优先、外来物种慎用”的原则。
⑤“建设和养护并重”的原则。
【考点来源】第六章环境保护监理第二节施工对环境的影响P404
511【考点】交通建设中生态环境保护措施
1.陆生生态环境保护、恢复与优化措施
(1)生态恢复与优化的原则。
(2)景观恢复与优化的原则。
(3)生态恢复与优化技术。
2.水生生态恢复与补偿措施
512216.《中华人民共和国水土保持法》确定了“预防为主、防
治结合”的水土流失治理方针,不属于水土保持原则的是
( )。
A.谁开发谁保护,谁造成水土流失谁治理
B.依靠群众保护环境的原则
C.因地制宜、因害设防
D.重点治理与一般防护相结合
513216.【答案】B
【解析】水土保持的指导方针
《中华人民共和国水土保持法》确定了“预防为主、防治结
合”的水土流失治理方针,以及“谁开发谁保护,谁造成水
土流失谁治理”“因地制宜、因害设防”“重点治理与一般
防护相结合”的原则。
【考点来源】基础知识篇第六章第三节环境影响评价和水土
保持方案的编制P411
514217.凡征占地面积在( )以上或者挖填土石方总量在
( )立方米以上的开发建设项目,应当编报水土保持方
案报告书。
A.1公顷;1万
B.1公顷;2万
C.2公顷;1万
D.2公顷;2万
515217.【答案】A
【解析】凡征占地面积在1h㎡(10000㎡)以上或者挖填土
石方总量在10000m³以上的开发建设项目,应当编报水土
保持方案报告书;其他开发建设项目应当编报水土保持方案
报告表。
【考点来源】基础知识篇第六章第三节环境影响评价和水土
保持方案的编制
516218.施工环境保护监理的任务主要有两个方面,一是环境达
标监理,二是( )。
A.环境监测监理
B.环境控制监理
C.水土保持监理
D.环保工程监理
517218.【答案】D
【解析】施工环境保护监理,是指监理单位依法承担建设项
目施工期间的环境监督管理工作,
一是对工程建设过程中污染环境、破坏生态的行为进行监督
管理防止或减少施工过程污染物排放和生态破坏;
二是对工程的环保配套设施进行施工监理,落实项目环境影
响评价文件中的环保设施要求。
【考点来源】基础知识篇第六章第四节环境保护监理工作
P413
518219.以下不属于施工环境保护监理的目标的是( )。
A.生态环境保护、水土保持等措施符合建设项目环境影响文
件和水土保持方案的要求
B.预防为主,开发建设与防治并重
C.声屏障、绿化、污水处理等环保工程设施符合规范和合同
规定
D.主体工程施工过程中的噪声(振动)废气、污水、固体废
弃物等排放达到国家相关标准
519219.【答案】B
【解析】施工环境保护监理的目标
(1)主体工程施工过程中的噪声(振动)废气、污水、固
体废弃物等排放达到国家相关标准。
(2)生态环境保护、水土保持等措施符合建设项目环境影
响文件和水土保持方案的要求。
(3)声屏障、绿化、污水处理等环保工程设施符合规范和
合同规定。
(4)施工期不发生重大环境污染和生态破坏事件。
【考点来源】基础知识篇第六章第四节环境保护监理工作
P413
520220.下列不属于交、竣工阶段及缺陷责任期的环境保护监理
工作的是( )。
A.参加交工检查,确认现场清理工作、临时用地的恢复和取
(弃)土场的复绿等是否达到环保要求
B.对工地进行巡视或旁站监理
C.定期检查施工单位对环保遗留问题整改计划的实施,并根
据工程具体情况,建议施工单位对整改计划进行调整
D.检查已实施的环保达标工程和环保工程,对交工验收后发
生的环保问题或工程质量缺陷及时进行调查和记录,并指示
施工单位进行环境恢复或工程修复
521220.【答案】B
【解析】交、竣工阶段及缺陷责任期的环境保护监理工作
(1)参加交工检查,确认现场清理工作、临时用地的恢复
和取(弃)土场的复绿等是否达到环保要求。
(2)评估环保任务或环保目标的完成情况,对尚存的主要
环境问题提出继续监测或处理的方案和建议。
(3)定期检查施工单位对环保遗留问题整改计划的实施,
并根据工程具体情况,建议施工单位对整改计划进行调整。
522(4)检查已实施的环保达标工程和环保工程,对交工验收
后发生的环保问题或工程质量缺陷及时进行调查和记录,并
指示施工单位进行环境恢复或工程修复。
(5)检查施工单位的环保资料是否满足竣工环保验收的要
求。
(6)整理施工环境保护监理竣工资料。
(7)参与竣工环境保护验收和水土保持验收。
其中B属于施工阶段的环境保护监理工作。
【考点来源】基础知识篇第六章第四节环境保护监理工作
P416
523221.施工准备阶段的环境保护监理工作不包括( )。
A.参加设计交底,熟悉环评报告和设计文件,了解工程建设
项目的具体环保目标
B.审查施工单位的临时用地方案是否符合环保要求,临时用
地的恢复计划是否可行
C.审查施工单位的环保管理体系是否责任明确、切实有效
D.协助环保主管部门和建设单位处理突发环保事件
524221.【答案】D
【解析】施工准备阶段的环境保护监理工作
(1)参加设计交底,熟悉环评报告和设计文件,了解工程建设项
目的具体环保目标。
(2)审查施工单位的施工组织设计和开工报告,对环保实施方案
提出审查意见,包括施工中需保护的环境敏感点、具体的环保措
施、环保管理制度和环保专业人员等。
(3)审查施工单位的临时用地方案是否符合环保要求,临时用地
的恢复计划是否可行。
(4)审查施工单位的环保管理体系是否责任明确、切实有效。
(5)参加第一次工地会议,对工程建设项目的环保目标和环保措
施提出要求。
【考点来源】基础知识篇第六章第四节环境保护监理工作P416
525222.以下不属于绿色交通建设总体要求的基本原则的是
( )。
A.生态优先,绿色发展
B.双方参与,协同治理
C.重点突破,系统推进
D.深化改革,创新驱动
526222.【答案】B
【解析】绿色交通建设总体要求的基本原则
(1)生态优先,绿色发展。
(2)深化改革,创新驱动。
(3)重点突破,系统推进。
(4)多方参与,协同治理。
【考点来源】基础知识篇第六章第五节绿色交通建设P420
527二、多选题
1.公路工程监理工作阶段中,路基工程一般包括下列( )
阶段。
A.施工准备阶段
B.施工阶段
C.验收与缺陷责任期阶段
D.试运行期阶段
E.开工阶段
5281.【答案】ABC
【解析】公路工程监理工作过程划分为三个阶段:
监理合同签订之日至工程开工令确定的合同工程开工之日为
施工准备阶段;
合同工程开工之日至工程交工验收申请受理之日为施工阶段;
合同工程交工验收申请受理之日至缺陷责任终止证书签发之
日为验收与缺陷责任期阶段。
【考点来源】公路工程专业知识篇第一章第一节监理工作阶
段划分与监理工作原则P1
5292.对于公路工程监理说法正确的是( )。
A.公路工程监理应实行总监理工程师负责制
B.总监是监理项目的总负责人,对内向监理单位负责
C.总监理工程师对外向建设单位负责,代表监理单位或者和
监理单位一起协调建设单位、施工单位、设计单位、质量安
全监督机构等单位或机构的工作关系
D.监理员对外向建设单位负责,代表监理单位或者和监理单
位一起协调建设单位、施工单位、设计单位、质量安全监督
机构等单位或机构的工作关系
E.公路工程监理应实行监理员负责制
5302.【答案】ABC
【解析】公路工程监理工作原则
在开展公路工程监理工作过程中,工程监理人员应遵循的监理工作原
则包括:
1.公正、科学、诚信、自律的原则。
2.总监理工程师负责制原则:公路工程监理应实行总监理工程师(以
下简称总监)负责制。总监是监理项目的总负责人,对内向监理单位
负责,代表监理单位履行监理合同、主持监理机构工作,对外向建设
单位负责,代表监理单位或者和监理单位一起协调建设单位、施工单
位、设计单位、质量安全监督机构等单位或机构的工作关系。
3.监理职责权限一致的原则。
4.事前控制、主动控制的原则。
5.实事求是、审慎决定的原则。
【考点来源】公路工程专业知识篇第一章第一节监理工作阶段划分与
监理工作原则P2
5313.根据《公路工程施工监理规范》,组成公路工程监理机构
监理人员的应有( )。
A.总监理工程师
B.监理工程师
C.注册建造师
D.试验检测人员
E.必要数量的监理员
5323.【答案】ABDE
【解析】监理人员应由总监、监理工程师、试验检测人员和
必要的监理员等组成。
【考点来源】公路工程专业知识篇第一章第二节监理工作程
序P3
5334.根据《公路工程施工监理规范》(JTGG10-2016),配
备监理人员的列规定,下列说法正确的是( )。
A.监理机构中的监理人员应由总监、监理工程师、试验检测
人员和必要的监理员等组成
B.监理人员的数量和专业结构应根据监理内容、工程规模、
合同工期和施工阶段等因素,按照保证有效监理的原则确定
C.高速公路、一级公路等宜按照每年7500万元建安费的标
准配备监理工程师1名
D.高速公路、一级公路等宜按照每年7500万元建安费的标
准配备监理工程师1名,不可调整
E.监理单位更换总监或监理工程师时,应经建设单位书面同
意
5344.【答案】ABCE
【解析】根据《公路工程施工监理规范》(JTGG102016),
配备监理人员应符合下列规定:
(1)监理机构中的监理人员应由总监、监理工程师、试验
检测人员和必要的监理员等组成。
(2)监理人员的数量和专业结构应根据监理内容、工程规
模、合同工期和施工阶段等因素,按照保证有效监理的原则
确定。
535(3)高速公路、一级公路等宜按照每年7500万元建安费的
标准配备监理工程师1名,并可根据工程特点和实际需要在
0.8~1.2系数范围内调整。
(4)遇到重大工程变更等情况,应经建设单位同意后调整
监理人员配备,并签订补充协议。
(5)监理单位更换总监或监理工程师时,应经建设单位书
面同意。
【考点来源】公路工程专业知识篇第一章第二节监理工作程
序P3
5365.工程监理单位在设置监理机构,确定监理人员的数量和专
业结构时,应考虑的因素有( )。
A.监理单位的资质
B.施工单位的能力
C.监理工作内容
D.工程建设规模
E.合同工期
5375.【答案】CDE
【解析】监理人员的数量和专业结构应根据监理内容、工程
规模、合同工期和施工阶段等因素,按照保证有效监理的原
则确定。
【考点来源】公路工程专业知识篇第一章第二节监理工作程
序P3
5386.监理程序中:①组建项目监理机构、②审批施工组织设计、
③召开监理交底会、④召开第一次工地会议、⑤签发合同段
开工令、⑥编制监理计划、⑦审批分部分项工程开工申请、
⑧填写旁站记录。下列排序合理的有( )。
A.①→③→⑦→⑧
B.⑤→⑥→⑧→③
C.③→④→⑦→⑧
D.⑥→③→⑤→⑦
E.④→②→③→⑦
5396.【答案】ACD
【解析】设立监理机构,配备监理人员→收集并熟悉监理文
件资料(审批施工单位编写的总体施工组织设计)→编制监
理计划,召开监理交底会议和第一次工地会议(第一次工地
会议上具备开工条件的,总监可下达工程开工令)→编制监
理细则,规范化地开展监理工作(审批分部工程、主要分项
工程的开工申请,旁站监理并填写旁站记录)→参加交工验
收→开展缺陷责任期阶段的监理工作、参加竣工验收→移交
监理资料,撤销项目监理机构→总监签认保修期终止证书。
【考点来源】公路工程专业知识篇第一章第二节监理工作程
序P2-9
5407.第一次工地会议的召开应具备的条件有( )。
A.开工预付款支付证书已经总监签署并报建设单位核支
B.包括路基土石方工程量复核在内的工程量清单复核工作已
经完成
C.原始基准点已经复测、平行复测,原始地面线高程测量已
经完成
D.包括工地试验室在内的驻地建设已经完成
E.监理计划已经建设单位审批,施工组织设计已经总监审批
5417.【答案】ABE
【解析】一般情况下,第一次工地会议的召开应具备以下条件:
①监理单位的监理机构、施工单位的项目现场管理机构已经建立;
②监理计划已经建设单位审批,施工组织设计已经总监审批;
③工程划分已经监理机构审核和报送建设单位、质量安全监督机
构;
④包括工地试验室在内的驻地建设已经完成并经验收核准;
⑤设计交底、工程交桩已经完成;
⑥原始基准点已经复测、平行复测,原始地面线高程测量已经完
成并经监理抽测;
⑦包括路基土石方工程量复核在内的工程量清单复核工作已经完
成;
⑧开工预付款支付证书已经总监签署并报建设单位核支等。
【考点来源】公路工程专业知识篇第一章第二节监理工作程序P4-
5
5428.根据《公路工程施工监理规范》规定,监理机构应该参加
建设单位组织的交工验收工作,应完成的监理工作的说法正
确的是( )。
A.监理机构应按照规定审查施工单位提出的合同段交工验收
申请并签署意见
B.监理机构应协助施工单位完成合同段工程质量评定、归集
整理工程施工资料、编写工作报告
C.监理机构应参加交工验收工作,检查施工合同执行情况,
为建设单位签署交工验收证书提供意见
D.合同段交工验收证书签发后,监理机构应审核施工单位提
交的交工结账单,提交建设单位签认合同段交工结账证书
E.监理机构应完成合同段工程质量评定、归集整理工程监理
资料、编写监理工作报告并提交建设单位
5438.【答案】AE
【解析】《公路工程施工监理规范》(JTGG102016)规定,监
理机构应参加建设单位组织的交工验收工作,应完成的监理工作
包括:
(1)监理机构应按照规定审查施工单位提出的合同段交工验收申
请并签署意见。
(2)监理机构应完成合同段工程质量评定、归集整理工程监理资
料、编写监理工作报告并提交建设单位。
(3)监理机构应参加交工验收工作,签署交工验收证书,协助建
设单位检查施工合同执行情况,并接受建设单位对监理合同执行
情况的检查。
(4)合同段交工验收证书签发后,监理机构应审核施工单位提交
的交工结账单,并签认合同段交工结账证书,报建设单位审批。
【考点来源】公路工程专业知识篇第一章第二节监理工作程序P6-
7
5449.下列选项中,属于监理工程师巡视监理的内容的有( )。
A.施工现场管理人员是否到位,特种作业人员是否持证上岗
B.施工现场作业人员、施工机械设备、材料等是否齐备
C.使用的原材料、混合料、构配件、主要施工机械设备等是
否与批准的一致
D.是否按技术标准、工程设计文件、批准的施工组织设计和
方案施工
E.质量、安全、环保和施工标准化等措施是否落实
5459.【答案】ACDE
【解析】对于巡视监理的主要内容,《公路工程施工监理规
范》(JTGG10-2016)第5.1.3条给出了如下规定:
(1)施工现场管理人员是否到位,特别是质量、安全管理
人员;特种作业人员是否持证上岗。
(2)使用的原材料、混合料、构配件、主要施工机械设备
等是否与批准的一致。
(3)是否按技术标准、工程设计文件、批准的施工组织设
计和方案施工。
(4)质量、安全、环保和施工标准化等措施是否落实,施
工自检和工序交接是否符合规定等。
【考点来源】公路工程专业知识篇第一章第三节监理工作内
容及其工作方式P10
54610.根据《公路工程施工监理规范》,在下列工程中,( )
需要旁站监理。
A.土工合成材料处置层
B.伸缩装置安装
C.沥青混合料拌和
D.水泥混凝土面层摊铺
E.沉井定位、下沉、浇筑封底混凝土
54710.【答案】DE
【解析】监理旁站项目表
【考点来源】公路工程专业知识篇第一章第三节监理工作内容及其方式
P11
54811.桥梁上部结构中,需要监理旁站的有( )。
A.预应力钢筋张拉试验工程
B.预应力钢筋首次张拉
C.悬臂梁首次压浆
D.梁体钢筋绑扎过程
E.钢管混凝土拱浇筑
54911.【答案】ABCE
【解析】
【考点来源】公路工程专业知识篇第一章第三节监理工作内
容及其工作方式P11
55012.下列选项中,《公路工程施工监理规范》中包含的监理
旁站项目有( )。
A.软土地基处治的试验段
B.沥青面层的试验段
C.桥面铺装的试验段
D.混凝土衬砌的试验段
E.沉井基础的试验段
55112.【答案】ABCD
【解析】监理旁站项目表
55213.《公路工程施工监理规范》规定,监理机构应在施工单位自检
合格的基础上按照规定进行抽检,并填写抽检记录,以下说法正
确的是( )。
A.对钢筋、水泥、沥青、石灰和碎石等原材料,抽检频率按批次
应不低于规定施工检验频率的10%
B.对分项工程中的关键项目和结构主要尺寸,抽检频率不低于规
定施工检验频率的20%
C.当监理工程师对工程材料或实体质量有疑问时,应进行抽检
D.对施工单位外部采购和委托制作的主要工程构配件或设备,监
理工程师应核查产品合格证明文件、施工单位的自检报告,进场
后应对关键项目进行抽检
E.对水泥混凝土、沥青混合料和无机结合料等混合料,抽检频率
按批次应不低于规定施工检验频率的15%
55313.【答案】ABCD
【解析】《公路工程施工监理规范》(JTGG102016)第
5.2.3、5.2.4条规定,监理机构应在施工单位自检合格的基
础上按照下列规定进行抽检,并填写抽检记录:
(1)对钢筋、水泥、沥青、石灰和碎石等原材料,以及水
泥混凝土、沥青混合料和无机结合料等混合料,抽检频率按
批次应不低于规定施工检验频率的10%。
(2)对分项工程中的关键项目和结构主要尺寸,抽检频率
不低于规定施工检验频率的20%。
554(3)当监理工程师对工程材料或实体质量有疑问时,应进
行抽检。
(4)对施工单位外部采购和委托制作的主要工程构配件或
设备,监理工程师应核查产品合格证明文件、施工单位的自
检报告,进场后应对关键项目进行抽检。
【考点来源】公路工程专业知识篇第一章第三节监理工作内
容及其方式P12
55514.下列选项中关于监理指令的说法,正确的是( )。
A.承包人对总监授权的监理人员发出的指示有疑问的,可向
发包人提出书面异议,发包人应在48小时内对该指示予以
确认、更改或撤销
B.监理人的指示应盖有监理单位授权的监理单位章,并由总
监或总监授权的监理人员签字
C.被授权的监理人员发出的指示,视为已取得发包人的同意,
与总监发出的指示具有同等效力
D.由于监理人未能按合同约定发出指示、指示延误或指示错
误而导致承包人费用增加或工期延误的,由发包人承担赔偿
责任
E.监理人发出的任何监理指示,应视为已取得发包人的批准
55614.【答案】DE
【解析】《公路工程标准施工招标文件》(2018年版)中
第3.1款、3.3款、3.4款中“监理人的指示”的有关规定如
下:
(1)监理人发出的任何监理指示,应视为已取得发包人的
批准。
(2)被授权的监理人员发出的指示,视为已取得总监的同
意,与总监发出的指示具有同等效力。
(3)承包人对总监授权的监理人员发出的指示有疑问的,
可向总监提出书面异议,总监应在48小时内对该指示予以
确认、更改或撤销。
557(4)监理人应按第3.1款的约定向承包人发出指示,监理人的指
示应盖有监理人授权的施工现场机构章,并由总监或总监授权的
监理人员签字。
(5)监理人发出的监理指示,承包人应签收,并遵照执行。(6)
在紧急情况下,总监或被授权的监理人员可以当场签发临时书面
指示,承包人在收到上述临时书面指示后24小时内向监理人发出
书面确认函,监理人在收到书面确认函后24小时内未予答复的,
该书面确认函应被视为监理人的正式指示。
(7)由于监理人未能按合同约定发出指示、指示延误或指示错误
而导致承包人费用增加或工期延误的,由发包人承担赔偿责任。
【考点来源】公路工程专业知识篇第一章第三节监理工作内容及
其工作方式P14
55815.下列选项中,关于监理日志的说法正确的是( )。
A.监理日志是反映监理机构履行监理职责重要的过程记录资
料
B.驻地办或总监办应安排专人负责汇总、整理、填写
C.监理日志是监理人员个人化的、非规范的资料
D.由总监、驻地监理工程师或其授权人负责审核
E.监理日记是监理人员个人化的、非规范的资料,经审核确
认有效的属于对监理日志的补充
55915.【答案】ABDE
【解析】《公路工程施工监理规范》(JTGG10-2016)的条文说
明中特别指出:
(1)监理日志是反映监理机构履行监理职责重要的过程记录资料。
(2)驻地办或总监办应安排专人负责汇总、整理、填写,分别由
总监、驻地监理工程师或其授权人负责审核。
(3)工程监理过程中将监理日志打印整理或编印成册再填写的形
式,在封面统一填写工程项目名称、监理机构名称等,是允许的。
(4)监理日记是监理人员个人化的、非规范的资料,经审核确认
有效的属于对监理日志的补充。
【考点来源】公路工程专业知识篇第一章第三节监理工作内容及
其工作方式P17
56016.分项工程质量检查与评定按( )项目检查。
A.基本要求
B.实测项目
C.外观质量
D.关键项目
E.质量保证资料
56116.【答案】ABCE
【解析】公路工程质量检验评定以分项工程为单元,应按基
本要求、实测项目、外观质量和质量保证资料等检验项目分
别检查。实测项目采用合格率法进行质量评定。
【考点来源】公路工程专业知识篇第一章第五节公路工程质
量检验评定与竣(交)工验收P20
56217.公路工程符合竣工验收条件的,项目法人应按照公路工
程管理权限及时向交通主管部门提出竣工验收申请,涉及的
主要报告文件有( )。
A.项目执行报告
B.交工验收报告
C.工程质量鉴定报告
D.缺陷工程核定报告
E.监理工作报告
56317.【答案】ABE
【解析】公路工程符合竣工验收条件后,项目法人应按照公
路工程管理权限及时向相关交通运输主管部门提出验收申请,
其主要内容包括:
①交工验收报告。
②项目执行报告、设计工作报告、施工总结报告和监理工作
报告。
③项目基本建设程序的有关批复文件。
④档案、环保等单项验收意见。
⑤土地使用证或建设用地批复文件。
⑥竣工决算的核备意见、审计报告及认定意见。
【考点来源】公路工程专业知识篇第一章第五节工程质量检
验评定与竣(交)工验收P25
56418.关于公路路堤路床分类的说法,正确的有( )。
A.填方路基分为上路堤、中路堤和下路堤
B.上路堤是指路床以下0.8m厚度范围内的填方部分
C.路床是指路面结构层以下0.8m或1.2m范围内的路基部分
D.上路床厚度为0.3m,下路床厚度为0.5m或0.9m
E.高路堤是指路基填土边坡高度大于20m的路基
56518.【答案】CDE
【解析】公路纵断面设计高程高于原地面的填方路基称为路
堤。在结构上,路堤分为上路堤、下路堤,上路堤是指路床
以下0.7m厚度范围内的填方部分,下路堤是指上路堤以下
的填方部分。路床是指路面结构层以下0.8m或1.2m范围内
的路基部分,分为上路床和下路床两层。上路床厚度为
0.3m;下路床厚度在轻、中及重交通公路为0.5m,特重、
极重交通公路为0.9m。
【考点来源】公路工程专业知识篇第二章第一节基础知识
P28
56619.关于路基几何要素说法错误的是( )。
A.路基宽度是指路基某一横断面上两路肩外缘之间的距离
B.公路等级越高,路基的宽度越大
C.路基边坡高度是指路中心线处的设计高程与该处原地面高
程之差
D.路基中心高度指坡脚或坡顶边缘高程与路肩边缘高程之差
E.高路堤是指路基填土边坡高度大于18m的路堤
56719.【答案】CDE
【解析】根据路基的填筑高度、挖方深度不同,可分为高路堤、
陡坡路堤和深挖路堑。
由于原地面横向往往有倾斜,在路基宽度范围内,两侧的相对高
差常有不同。通常,路基高度是指路中心线处的设计高程与该处
原地面高程之差,但对路基边坡高度来说,则指坡脚或坡顶边缘
高程与路肩边缘高程之差。所以,路基高度有中心高度与边坡高
度之分。
①高路堤,是指路基填土最大边坡高度大于20m的路堤。
②陡坡路堤,是指地面斜坡陡于1:2.5的路堤。
③深挖路堑,是指边坡高度超过20m的土质路堑或边坡高度超过
30m的岩石路堑。
【考点来源】公路工程专业知识篇第二章第一节基础知识P28
56820.根据路基的填筑材料划分,路基的形式分为填石路堤、
土石路堤和填土路堤,下列说法正确的是( )。
A.填石路堤:填石路堤是指用粒径大于40mm且含量超过总
质量70%的石料填筑的路堤
B.土石路堤:土石路堤是指用石料含量占总质量30%~70
%的土石混合材料填筑的路堤
C.填土路堤:填土路堤是指用石方材料含量占总质量30%
以下甚至纯土方材料填筑的路堤
D.土石路堤:土石路堤是指用石料含量占总质量30%以下
的土石混合材料填筑的路堤
E.填土路堤:填土路堤是指用石方材料含量占总质量40%以
下甚至纯土方材料填筑的路堤
56920.【答案】ABC
【解析】根据路基的填筑材料划分,路基的形式分为填石路
堤、土石路堤和填土路堤。
(1)填石路堤:填石路堤是指用粒径大于40mm且含量超
过总质量70%的石料填筑的路堤。
(2)土石路堤:土石路堤是指用石料含量占总质量30%~
70%的土石混合材料填筑的路堤。
(3)填土路堤:填土路堤是指用石方材料含量占总质量30
%以下甚至纯土方材料填筑的路堤。
【考点来源】公路工程专业知识篇第二章第一节基础知识
P28-29
57021.以下是高速公路的路基应保持的干湿类型的有( )。
A.极干燥
B.干燥
C.中湿
D.潮湿
E.极潮湿
57121.【答案】BC
【解析】高速公路的路基应保持干燥或中湿的状态,不得处
于潮湿和过湿状态。
【考点来源】公路工程专业知识篇第二章第一节基础知识
P29
57222.根据《公路土工试验规程》(JTG3430-2020)中土的
工程分类方法,依据土的颗粒组成特征、土的塑性指标和土
的有机质含量的情况,将土分为( )。
A.巨粒土
B.粗粒土
C.中粒土
D.细粒土
E.特殊土
57322.【答案】ABDE
【解析】根据《公路土工试验规程》(JTG3430-2020)中
土的工程分类方法,依据土的颗粒组成特征、土的塑性指标
和土的有机质含量的情况,将土分为巨粒土、粗粒土、细粒
土和特殊土四大类,并进一步细分为13种土。巨粒土分为
漂石土、卵石土,粗粒土分为砾类土、砂类土,细粒土分为
粉质土、黏质土、有机质土,特殊土分为黄土、膨胀土、红
黏土、盐渍土、冻土、软土。
57423.土作为路基建筑材料,说法正确的是( )。
A.土作为路基建筑材料,砂类土最优,黏质土次之
B.土作为路基建筑材料,黏质土最优,粉质土次之
C.土作为路基建筑材料,粉质土最优,黏质土次之
D.高液限黏土特别是蒙脱土也是不良的路基土
E.盐渍土潮湿时承载力很低
57523.【答案】ADE
【解析】土作为路基建筑材料,砂类土最优,黏质土次之。
粉质土属不良材料,最容易引起路基病害。高液限黏土特别
是蒙脱土也是不良的路基土。黄土属大孔和多孔结构,有湿
陷性;膨胀土受水浸湿发生膨胀,失水则收缩;红黏土失水
后体积收缩量较大;盐渍土潮湿时承载力很低。因此,这几
种土如用于填筑路基,必须采取相应的技术措施加以改善。
【考点来源】公路工程专业知识篇第二章第一节路基工程的
基础知识
57624.在路基工程施工过程中,水准点宜加密的位置有( )。
A.村庄学校附近
B.结构物附近
C.高填深挖路段
D.工程量集中路段
E.地形复杂路段
57724.在路基工程施工过程中,水准点宜加密的位置有( )。
A.村庄学校附近
B.结构物附近
C.高填深挖路段
D.工程量集中路段
E.地形复杂路段
57824.【答案】BCDE
【解析】公路沿线每500m宜有1个水准点。高速公路、一
级公路宜加密,每200m设置1个水准点。在结构物附近、
高填深挖路段、工程量集中及地形复杂路段,宜增设水准点。
临时水准点应符合相应等级的精度要求,并与相邻水准点闭
合。
【考点来源】公路工程专业知识篇第二章第二节施工准备
P33
57925.关于导线复测的规定,说法正确的有( )。
A.原有导线点不能满足施工需要时,不应增设满足相应精度
要求的附合导线点
B.同一建设项目内相邻施工段的导线可不闭合
C.可能受施工影响的导线点,施工前应加固或改移,并应保
持其精度
D.监理工程师应要求对导线桩点进行不定期检查和定期复测
E.复测周期应不超过12个月
58025.【答案】CD
【解析】导线复测应符合下列规定:
①导线测量精度应符合相关要求。
②原有导线点不能满足施工需要时,应增设满足相应精度要
求的附合导线点。
③同一建设项目内相邻施工段的导线应闭合,并满足同等级
精度要求。
④可能受施工影响的导线点,施工前应加固或改移,并应保
持其精度。
⑤监理工程师应要求对导线桩点进行不定期检查和定期复测,
复测周期应不超过6个月,并做好抽检工作。
【考点来源】公路工程专业知识篇第二章第二节施工准备
P33
58126.下列属于路基填筑试验路段的开工条件的有( )。
A.分部工程、分项工程已经划分完成并经建设单位审批,试
验路段的开工申请报告或专项施工方案,已经建设单位审批
B.拟做试验路段的路基范围内的临时防、排水边沟等已经开
挖完成
C.路基填筑用土的土场已经确定并完成了土样试验,最佳含
水率、最大干密度等指标已经监理机构批准
D.路基试验段中线已经放样并设置标识桩,将路基用地界、
路堤坡脚、护坡道等具体位置标识清楚
E.主要施工机械已经到位,特别是运输车、装载机、平地机、
压路机、洒水车等已经到位且数量、型号吨位等能够满足施
工质量要求,满足开工要求
58226.【答案】BCDE
【解析】路基填筑试验路段的开工,监理机构应审查是否满
足以下条件:
(1)路基试验段中线已经放样并设置标识桩,将路基用地
界、路堤坡脚、护坡道等具体位置标识清楚;
(2)拟做试验路段的路基范围内的临时防、排水边沟等已
经开挖完成;
(3)路基填筑用土的土场已经确定并完成了土样试验,最
佳含水率、最大干密度等指标已经监理机构批准;
(4)分部工程、分项工程已经划分完成并经监理机构审批;
583(5)第一次工地会议已经召开,总监已经下达了合同工程
开工令;
(6)主要施工机械已经到位,特别是运输车、装载机、平
地机、压路机、洒水车等已经到位且数量、型号吨位等能够
满足施工质量要求,满足开工要求;
(7)试验路段的开工申请报告或专项施工方案,已经监理
机构审批。
【考点来源】公路工程专业知识篇第二章第二节施工准备
P37
58427.施工单位进行填方路基试验段的主要目的有( )。
A.确定摊铺机型号以及各种机械的使用最佳配合
B.确定松铺、压实厚度
C.确定压实工艺,碾压遍数
D.确定不同含水率的压实工艺
E.验证生产配合比
58527.【答案】BCD
【解析】进行试验路段主要目的有:
①确定压路机型号以及各种机械的使用最佳配合;
②确定松铺厚度、压实厚度;
③确定压实工艺,碾压遍数;
④确定不同含水率的压实工艺;
⑤检验施工组织管理和相关人员的配合情况。
【考点来源】公路工程专业知识篇第二章第二节施工准备
P37
58628.填土方路基的碾压原则说法错误的是( )。
A.先压边缘后压中间,先慢后快,先静压后振动
B.先压中间后压边缘,先慢后快,先静压后振动
C.先压边缘后压中间,先快后慢,先振动后静压
D.先压中间后压边缘,先快后慢,先振动后静压
E.第一遍振压,然后先慢、后快,由弱振至强振,由外向内、
横向进退式进行
58728.【答案】BCDE
【解析】填土方路基的碾压原则为“先压边缘后压中间,先
慢后快,先静压后振动”。第一遍静压,然后先慢、后快,
由弱振至强振,由外向内、纵向进退式进行。
【考点来源】公路工程专业知识篇第二章第三节一般路基
P37
58829.关于路基弃土规定,说法错误的有( )。
A.在贴近桥梁墩台、涵洞口处弃土
B.集中堆放,与周边环境相协调
C.在地面横坡陡于1:5的路段,在路堑顶部高侧设置弃土场
D.向水库、湖泊、岩溶漏斗及暗河口处弃土
E.作为路基反压护道时,与路基同步填筑
58929.【答案】ACD
【解析】巡视检查路基弃土是否符合下列规定
(1)施工前应对设计提供的弃土方案进行现场核对,如有
问题应及时反馈处理,并应满足环境保护和安全防护要求。
(2)弃土宜集中堆放,并与周边环境相协调。
(3)严禁在贴近桥梁墩台、涵洞口处弃土。
(4)不得向水库、湖泊、岩溶漏斗及暗河口处弃土。
590(5)弃土宜分层填筑,分层压实,弃土场的边坡不得陡于
1:1.5,顶面宜设置不小于2%的排水坡。
(6)弃土作为路基反压护道时,宜与路基同步填筑。
(7)在地面横坡陡于1:5的路段,路堑顶部高侧不得设置弃
土场。
(8)弃土场应及时施作防护和排水工程,坡脚应按设计要
求进行加固。
【考点来源】公路工程专业知识篇第二章第三节一般路基
P40
59130.关于路基土方开挖的说法,正确的有( )。
A.土方开挖应自上而下逐级进行,严禁掏洞开挖
B.土方开挖至边坡线前应预留一定宽度
C.拟用作路基填料的土方,应分类开挖、分类使用
D.开挖至零填、路堑路床部分后应自然沉降6个月以上
E.应采取临时排水措施,开挖作业面不得积水
59230.【答案】ABCE
【解析】检查土方开挖是否符合下列规定
(1)土方开挖应自上而下逐级进行,不得乱挖或超挖,严禁用爆
破法施工或掏洞取土。如土层发生变化,应修改施工方案及挖方
边坡,并经监理机构批准。
(2)开挖至边坡线前,应预留一定宽度,预留的宽度应保证刷坡
过程中设计边坡线外的土层不受到扰动。
(3)拟用作路基填料的土方,应分类开挖、分类使用。非适用材
料作为弃方时,应按规范规定处理。
(4)开挖至零填、路堑路床部分后,应及时进行路床施工;如不
能及时进行,宜在设计路床顶高程以上预留至少300mm厚的保护
层。
(5)应采取临时排水措施,施工作业面不得积水。
【考点来源】公路工程专业知识篇第二章第三节一般路基P40
59331.下列选项中,属于路堤填筑的非适宜材料的是( )。
A.含草皮、生活垃圾、树根、腐殖质的土
B.级配好的砾类土、砂类土等粗粒土
C.液限大于50%、塑性指数大于26的土
D.泥炭、淤泥、冻土、沼泽土、建筑垃圾
E.有机质含量大于5%的土
59431.【答案】ACDE
【解析】具有规定的强度且能被压实到规定密实度和能形成
稳定填方的材料均为适用填料,不得使用非适宜材料填筑路
基。通常情况下,路堤填筑的非适宜材料包括;
(1)含草皮、生活垃圾、树根、腐殖质的土;
(2)泥炭、淤泥、冻土、沼泽土、建筑垃圾;
(3)有机质含量大于5%的土;
(4)液限大于50%、塑性指数大于26的土。
【考点来源】公路工程专业知识篇第二章第三节一般路基
59532.关于填土路堤施工,“留台阶”的说法中,正确的有
( )。
A.地面自然横坡陡于1:5时应将原地面挖成台阶
B.地面自然纵坡陡于2%时,应将原地面挖成台阶
C.台阶宽度应满足摊铺和压实设备的操作需要,且不得小于
2m
D.台阶顶面应做成向内并大于4%内倾斜坡
E.填方作业分段施工时,先填筑路段应按1:1的坡度分层预
留台阶
59632.【答案】ACD
【解析】路堤填筑应从最低处分层填筑、逐层压实。地面自
然横坡陡于1:5时或纵坡陡于12%时,应将原地面挖成台阶,
台阶宽度应满足摊铺和压实设备的操作需要,且不得小于
2m。台阶顶面应做成向内并大于4%的内倾斜坡。砂类土
上不挖台阶,但将原地面以下200~300mm的表土翻松。
填方作业分段施工时,如两个相邻段接头部位不能在同一时
间填筑(即不能交替填筑),则先填筑路段应按1:1~1:1.2
的坡度分层预留台阶;如能交替填筑,应分层相互搭接,搭
接长度应不小于2m。
【考点来源】公路工程专业知识篇第二章第三节一般路基
P43
59733.根据《公路工程质量检验评定标准》(JTGF80/1-
2017),下列土方路基的上路床填筑压实度指标的允许值,
正确的有( )。
A.高速公路的压实度96%
B.一级公路的压实度96%
C.二级公路的压实度95%
D.三级公路的压实度94%
E.农村公路的压实度94%
59833.【答案】ABCD
【解析】
【考点来源】公路工程专业知识篇第二章第三节一般路基
P44
59934.填石路堤施工中,( )可用于路床填筑。
A.中硬岩石
B.软质岩石
C.膨胀岩石
D.盐化岩石
E.硬质岩石
60034.【答案】AE
【解析】填石路堤施工规定:
(1)硬质岩石、中硬岩石可用于路堤和路床填筑;软质岩
石可用于路堤填筑,不得用于路床填筑;膨胀岩石、易溶性
岩石和盐化岩石不得用于路基填筑。
(2)路基的浸水部位,应采用稳定性好、不易膨胀崩解的
石料填筑。
(3)路堤填料粒径应不大于500mm,并宜不超过层厚的
2/3。路床底面以下400mm范围内,填料最大粒径不得大
于150mm,其中小于5mm的细料含量应不小于30%。
【考点来源】公路工程专业知识篇第二章第三节一般路基
60135.填石路堤施工中,路床底面以下400mm范围内,符合要
求的是( )。
A.填料最大粒径150mm,其中小于5mm的细料含量为30
%
B.填料最大粒径140mm,其中小于5mm的细料含量为25
%
C.填料最大粒径160mm,其中小于5mm的细料含量为35
%
D.填料最大粒径140mm,其中小于5mm的细料含量为35
%
E.填料最大粒径180mm,其中小于5mm的细料含量为35
%
60235.【答案】AD
【解析】(1)硬质岩石、中硬岩石可用于路堤和路床填筑;
软质岩石可用于路堤填筑,不得用于路床填筑;膨胀岩石、
易溶性岩石和盐化岩石不得用于路基填筑。
(2)路基的浸水部位,应采用稳定性好、不易膨胀崩解的
石料填筑。
(3)路堤填料粒径应不大于500mm,并宜不超过层厚的
2/3。路床底面以下400mm范围内,填料最大粒径不得大
于150mm,其中小于5mm的细料含量应不小于30%。
【考点来源】公路工程专业知识篇第二章第三节一般路基
60336.高填方路堤的路段应优先安排施工,宜预留( )的沉
降期,然后施工路面。
A.1个冬季
B.1个雨季
C.6个月以上
D.9个月以上
E.12个月以上
60436.【答案】BC
【解析】高填方路堤的路段应优先安排施工,宜预留1个雨
季或6个月以上的沉降期,然后施工路面。
【考点来源】专业知识篇第二章第三节一般路基P49
60537.按规定对路堤施工沉降和稳定观测,其中路堤填筑完成
后,堆载预压期间观测频率符合要求的是( )。
A.每填一层应观测一次
B.第一个月宜每3d观测一次
C.第一个月宜每5d观测一次
D.第二、第三个月宜每7d观测一次
E.从第四个月起宜每15d观测一次
60637.【答案】BDE
【解析】施工期间,应按设计要求进行沉降和稳定跟踪观测,
观测频率应与路基(包括地基)变形速率相适应,变形大时
应加密,反之亦然。填筑期每填一层应观测一次。两次填筑
间隔时间长时,每3~5d观测一次。路堤填筑完成后,堆载
预压期间第一个月宜每3d观测一次,第二、第三个月宜每
7d观测一次,从第四个月起宜每15d观测一次,直至预压期
结束。
【考点来源】公路工程专业知识篇第二章第三节一般路基
60738.下列选项中,粉煤灰路堤的填筑施工质量监理要点说法
正确的有( )。
A.大风或气温低于5℃时,不宜施工
B.路堤高度超过4m时,可在路堤中部设置土质夹层
C.粉煤灰路堤应进行包边防护,包边土应与粉煤灰同步施工,
宽度宜不小于2m
D.施工间歇期,作业面应及时洒水润湿,并应合理设置行车
便道
E.施工过程中,作业面应洒水润湿,并应封闭交通
60838.【答案】BC
【解析】粉煤灰路堤的填筑施工质量监理要点
(1)大风或气温低于0℃时,不宜施工。(2)有显著差别
的灰源应分别堆放,分段填筑。(3)路堤高度超过4m时,
可在路堤中部设置土质夹层。(4)粉煤灰路堤应进行包边
防护,包边土应与粉煤灰同步施工,宽度宜不小于2m。
(5)施工过程中,作业面应及时洒水润湿,并应合理设置
行车便道。(6)施工间歇期,作业面应洒水润湿,并应封
闭交通;间隙期长时,应在粉煤灰压实层顶面覆盖封闭土层。
【考点来源】公路工程专业知识篇第二章第三节一般路基
P51
60939.使用粉煤灰作为高速公路和一级公路的上路堤填料时,
其压实度符合要求的是( )。
A.≥95%
B.≥93%
C.≥92%
D.≥90%
E.≥85%
61039.【答案】ABC
【解析】粉煤灰路堤压实度标准:
【考点来源】专业知识篇第二章第三节一般路基P52
61140.下列关于特殊填料路堤施工的填料选择的说法中,正确
的是( )。
A.土工泡沫塑料可用于各级公路路堤填筑,不得用于高速公
路、一级公路的路床和二级公路的上路床
B.煤矸石可用于软土地基上路堤、桥涵与挡土墙构造物台背
路堤、拓宽路堤和修复失稳路堤等
C.粉煤灰可用于公路路堤填筑,不宜用于高速公路、一级公
路上路堤,不得用于路床
D.工业废渣可用于公路路堤填筑,不得用于高速公路、一级
公路路床和路堤浸水部位
E.粉煤灰可用于各级公路路堤填筑,不得用于高速公路、一
级公路的路床和二级公路的上路床
61240.【答案】DE
【解析】粉煤灰可用于各级公路路堤填筑,不得用于高速公
路、一级公路的路床和二级公路的上路床。
土工泡沫塑料可用于软土地基上路堤、桥涵与挡土墙构
造物台背路堤、拓宽路堤和修复失稳路堤等。
煤矸石可用于公路路堤填筑,不宜用于高速公路、一级
公路上路堤,不得用于路床。需要保护的水源地区域不宜采
用煤矸石进行路堤填筑。
工业废渣可用于公路路堤填筑,不得用于高速公路、一
级公路路床和路堤浸水部位。
【考点来源】公路工程专业知识篇第二章第三节一般路基
P51-52/55-56
61341.使用( )做路堤填料时,需要做包边土边坡防护。
A.粉煤灰
B.土工泡沫塑料
C.泡沫轻质土
D.砂料
E.工业废渣
61441.【答案】ABDE
【解析】A选项:粉煤灰路堤应进行包边防护,同步施工,宽度宜
不小于2m。
B选项:土工泡沫塑料路堤两边应进行土质包边,包边法向厚度
应不小于0.25m,并应分层夯实,防渗土工膜宜分级回包。
D选项:填砂路堤边坡防护可采用包边土,包边土宽度宜为3m,
应先填筑包边土,与填砂交错进行。
E选项:工业废渣应采用细粒土进行包边防护,包边土应与工业废
渣同步施工,宽度宜不小于2m,包边土底部0.5m范围宜采用透
水性填料。
【另】煤矸石路堤应采用细粒土进行包边防护,包边土应与煤矸
石同步施工,宽度宜不小于2m,包边土底部0.5m范围宜采用透
水性填料。
【考点来源】专业知识篇第二章第三节一般路基P51、P52、P56、
P57
61542.软土地区路基处置时,下列不是对于厚度小于3.0m的软
土宜采用的( )。
A.袋装砂井
B.浅层置换
C.塑料排水板
D.粒料桩
E.换填黏土
61642.【答案】ACDE
【解析】厚度小于3.0m的软土宜采用浅层置换。置换宜选
用强度高的砂砾、碎石土等水稳性和透水性好的材料。施工
时,应分层填筑、压实。
【考点来源】公路工程专业知识篇第二章第四节特殊地区路
基P58
61743.路基分为一般路基和特殊地区路基,下列选项中属于特
殊路基的有( )。
A.软土地区
B.膨胀土地区
C.岩溶地区
D.盐渍土地区
E.岩石地基
61843.【答案】ABCD
【解析】常见的特殊地区或特殊地段路基包括软土地区、滑
坡地段、崩塌与岩堆地段、泥石流地区、岩溶地区、红黏土
与高液限土地区、膨胀土地区、黄土地区、盐渍土地区、采
空区、滨海地区、季节性冻土地区、沿河地段路基等
【考点来源】公路工程专业知识篇第二章第四节特殊地区
P58
61944.对粒料桩施工,说法正确的是( )。
A.施工前应进行成桩工艺和成桩强度试验
B.试桩数量不应小于5根
C.砂桩宜采用中、粗砂,粒径大于0.5mm颗粒含量宜占总
质量的50%以上,含泥量应小于3%
D.碎石桩宜采用级配好、不易风化的碎石或砾石,最大粒径
宜不大于50mm,含泥量应小于5%
E.碎石桩密实度抽查频率应为2%
62044.【答案】BCDE
【解析】粒料桩施工应符合的规定:
①施工前应进行成桩工艺和成桩挤密试验,试桩数量不应小于5根。
②砂桩宜采用中、粗砂,粒径大于0.5mm颗粒含量宜占总质量的
50%以上,含泥量应小于3%,渗透系数应大于5×10-2mm/s;
也可使用砂砾混合料,含泥量应小于5%。
③碎石桩宜采用级配好、不易风化的碎石或砾石,最大粒径宜不
大于50mm,含泥量应小于5%。
④粒料桩可采用振冲置换法或振动沉管法,宜从中间向外围或间
隔跳打。邻近结构物施工时,应沿背离结构物的方向施工。
⑤碎石桩密实度抽查频率应为2%,用重型(Ⅱ)动力触探测试,
贯入量为100mm时,击数应大于5次。
【考点来源】公路工程专业知识篇第二章第四节特殊路基工程
P60
62145.对于软土地区路堤施工,说法正确的是( )。
A.软土地区路堤施工应尽早安排
B.施工期间,坡脚水平位移速率24h应不大于10~15mm
C.桥台应在预压沉降完成后再进行施工
D.可按以往工程的预压荷载、预压时间进行预压
E.在软土地基上直接填筑路堤时,水面以下部分应选择透水
性好的填料,水面以上可用一般土或轻质材料填筑
62245.【答案】ACE
【解析】软土地区路堤施工应符合的规定:
①软土地区路堤施工应尽早安排,施工计划中应考虑地基所
需固结时间。
②填筑过程中,应严格控制填筑速率,并应进行动态观测。
③施工期间,路堤中心线地面沉降速率24h应不大于10~
15mm,坡脚水平位移速率24h应不大于5mm。应结合沉
降和位移观测结果综合分析地基稳定性。填筑速率应以水平
位移控制为主,超过标准应立即停止填筑。
623④桥台、涵洞、通道以及加固工程应在预压沉降完成后再进
行施工。
⑤应按设计要求的预压荷载、预压时间进行预压。堆载预压
的填料宜采用上路床填料,并分层填筑压实。
⑥在软土地基上直接填筑路堤时,水面以下部分应选择透水
性好的填料,水面以上可用一般土或轻质材料填筑。填筑路
基的土宜从取土场取用。在两侧取土时,取土坑距路堤坡脚
的距离应满足路堤稳定的要求。反压护道宜与路堤同时填筑。
分开填筑时,应在路堤达到临界高度前完成反压护道施工。
【考点来源】公路工程专业知识篇第二章第四节特殊路基工
程P63
62446.应采取( )等措施进行滑坡整治,整治措施可单独使
用,也可综合使用。
A.堵水
B.排水
C.支挡
D.减载
E.反压
62546.【答案】BCDE
【解析】应采取截水、排水、减载、反压与支挡等措施进行
滑坡整治,整治措施可单独使用,也可综合使用。滑坡整治
应先施工截水、排水设施,减载、反压与支挡措施的施工顺
序应结合滑坡具体情况予以确定。
【考点来源】公路工程专业知识篇第二章第四节特殊地区路
基P64
62647.在路基工程中,膨胀土做路基填料应当符合的规定有
( )。
A.高填方、陡坡路基不宜采用膨胀土填筑
B.强膨胀土不得作为路基填料
C.路基浸水部分不得用膨胀土填筑
D.膨胀土掺拌黏土改良后可用作路基填料
E.桥台背、挡土墙背、涵洞背等部位严禁采用膨胀土填筑
62747.【答案】ABCE
【解析】膨胀土填料规定
(1)膨胀土掺拌石灰改良后可用作路基填料,掺灰处置后
的膨胀土不宜用于高速公路、一级公路的路床和二级公路的
上路床。
(2)高填方、陡坡路基不宜采用膨胀土填筑。
(3)强膨胀土不得作为路基填料。
(4)路基浸水部分不得用膨胀土填筑。
(5)桥台背、挡土墙背、涵洞背等部位严禁采用膨胀土填
筑。
【考点来源】专业知识篇第二章第四节特殊地区路基P69
62848.下列关于截水沟与蒸发池说法正确的是( )。
A.截水沟先行施工
B.蒸发池与路基之间的距离应满足路基稳定要求
C.蒸发池纵坡宜不小于0.2%
D.蒸发池池底宜设0.5%的横坡,入口处应与排水沟连接平
顺
E.蒸发池应远离村镇等人口密集区
62948.【答案】ABDE
【解析】地表排水工程
1.截水沟施工:
(1)截水沟先行施工,与其他排水设施衔接平顺,纵坡宜
不小于0.3%。
(2)不良地质路段、土质松软路段、透水性大或岩石裂隙
多地段的截水沟沟底、沟壁、出水口应检查防渗处理。
6302.蒸发池施工:
(1)蒸发池与路基之间的距离应满足路基稳定要求。
(2)底面和侧面应检查防渗措施。
(3)池底宜设0.5%的横坡,入口处应与排水沟连接平顺。
(4)蒸发池应远离村镇等人口密集区,四周应采用隔离栅
进行防护,高度应不低于1.8m,并设置警示牌。
【考点来源】公路工程专业知识篇第二章第五节路基排水与
防护支挡工程P75
63149.对暗管施工,说法错误的是( )。
A.沟底应埋入不透水层内
B.沟壁最低一排渗水孔高出沟底200mm以上
C.寒冷地区的暗沟应检查保温处理
D.暗沟顶面应设置混凝土盖板或石料盖板,板顶填土厚度应
不小于300mm
E.施工时应严格检查暗管所用材料,设置的渗水孔及反滤层,
对回填施工应检查是否为透水性材料,分层填筑厚度不大于
150mm,材料粒径不大于50mm
63249.【答案】ABCE
【解析】暗沟、暗管施工:
暗沟、暗管施工应符合下列要求:沟底应埋入不透水层内,沟壁
最低一排渗水孔高出沟底200mm以上,进口采取截水措施。设置
在路基侧时,宜沿路线方向布置。设在低洼地带或天然沟谷时,
宜沿沟谷走向布置。寒冷地区的暗沟应检查保温处理,出水口坡
度宜不小于5%。暗沟顶面应设置混凝土盖板或石料盖板,板顶填
土厚度应不小于500mm。
施工时应严格检查暗管所用材料,设置的渗水孔及反滤层,对回
填施工应检查是否为透水性材料,分层填筑厚度不大于150mm,
材料粒径不大于50mm。
【考点来源】公路工程专业知识篇第二章第五节路基排水与防护
支挡工程P76
63350.在冬期不得进行施工的情形有( )。
A.高速公路、一级公路的土质路堤
B.地质不良地区的公路路堤
C.土质路堤路床以下1m范围内
D.半挖半填地段、填挖交界处
E.采用四新工艺施工的路堤
63450.【答案】ABCD
【解析】冬期不得施工的情形:高速公路、一级公路的土质
路堤不宜在冬期施工,地质不良地区的公路路堤不宜在冬期
施工。土质路堤路床以下1m范围内,不得进行冬期施工。
半挖半填地段、填挖交界处不得在冬期施工。
【考点来源】公路工程专业知识篇第二章第七节路基工程的
改扩建P88
63551.雨期进行路堤填筑施工时,说法正确的是( )。
A.填料应选用透水性好的碎石土、卵石土、砂砾、石渣和砂
类土等
B.每一填筑层表面应做成3%~6%双向路拱横坡,以利于
排水
C.雨期填筑路基需要借土施工时,取土坑的设置应满足路基
稳定的要求
D.路堤应分层填筑,并及时碾压
E.低洼地段或高出设计洪水位0.5m以下部位应选用黏性土
分层填筑
63651.【答案】ABCD
【解析】检查雨期路堤填筑施工是否符合下列规定:
①填料应选用透水性好的碎石土、卵石土、砂砾、石渣和砂类土
等。利用挖方土作填料,含水率符合要求时,应随挖随填,及时
压实。含水率过大、难以晾晒的土,不得用作雨期施工填料。
②每一填筑层表面应做成2%~4%双向路拱横坡,以利于排水。
低洼地段或高出设计洪水位0.5m以下部位应选用透水性好、饱水
强度高的填料分层填筑,并及时施作护坡、护脚等防护工程。
③雨期填筑路基需要借土施工时,取土坑的设置应满足路基稳定
的要求。
④路堤应分层填筑,并及时碾压。
【考点来源】公路工程专业知识篇第二章第八节冬雨期施工P89
63752.关于路面分类的说法,正确的是( )。
A.在工程设计中,主要从路面结构的力学特性和设计方法的
相似性出发,将路面划分为柔性路面、刚性路面两类
B.用水泥、石灰等无机结合料处治的土或碎(砾)石属于柔
性路面
C.未经处理的粒料基层和各类沥青面层、碎(砾)石面层或
块石面层属于刚性面层
D.刚性路面主要指用水泥混凝土作面层的路面结构
E.水泥混凝土路面结构主要靠水泥混凝土板的抗弯拉强度承
受车辆荷载
63852.【答案】DE
【解析】路面分类要求如下:
在工程设计中,主要从路面结构的力学特性和设计方法的相
似性出发,将路面划分为柔性路面、刚性路面和半刚性路面
三类。
1.柔性路面:柔性路面的总体结构刚度较小,在车辆荷载作
用之下产生较大的弯沉变形,路面结构本身的抗弯拉强度较
低,通过各结构层将车辆荷载传递给土基,使土基承受较大
的单位压力。路面结构主要靠抗压强度和抗剪强度承受车辆
荷载的作用。柔性路面主要包括各种未经处理的粒料基层和
各类沥青面层、碎(砾)石面层或块石面层组成的路面结构。
6392.刚性路面:刚性路面主要指用水泥混凝土作面层路面结构。
水泥混凝土的强度高,与其他筑路材料比较,它的抗弯拉强
度高,并且有较高的弹性模量,故呈现出较大的刚性。在车
辆荷载作用下,水泥混凝土结构层处于板体工作状态,竖向
弯沉较小,路面结构主要靠水泥混凝土板的抗弯拉强度承受
车辆荷载,通过板体的扩散分布作用,传递给基础上的单位
压力较柔性路面小得多。
6403.半刚性路面:用水泥、石灰等无机结合料处治的土或碎
(砾)石及含有水硬性结合料的工业废渣修筑的基层,在前
期具有柔性路面的力学性质,后期的强度和刚度均有较大幅
度的增长,但是最终的强度和刚度仍远小于水泥混凝土。由
于这种材料的刚性处于柔性路面与刚性路面之间,因此把这
种基层和铺筑在它上面的沥青面层统称为半刚性路面,这种
基层称为半刚性基层。
【考点来源】公路工程专业知识篇第三章第一节基础知识
P92
64153.为满足行车的安全、方便、舒适,路面应具备( )的
性能。
A.强度和刚度
B.稳定性
C.耐久性
D.美观性
E.经济性
64253.【答案】ABC
【解析】路面应具有下述一系列性能:
(1)强度和刚度。指路面整体结构能够抵抗各种外力综合
作用,而不发生破坏和过大变形的性能。
(2)稳定性。指路面在日光、大气、温度、湿度等自然因
素影响下,其整体强度不致迅速降低的性能。
(3)耐久性。指路面在自然因素和行车荷载多次重复作用
下,材料不致迅速衰变、结构不致因疲劳而破坏的性能。
(4)表面性能。指路面表面的平整度和粗糙度,平整度用
路面纵向凹凸量的偏差值表示,而粗糙度则用路面与轮胎的
摩擦系数和路表纹理深度表示。
【考点来源】专业知识篇第三章第一节基础知识P93
64354.路面的表面性能指路面表面的( )。
A.强度和刚度
B.稳定性
C.表面性能
D.平整度
E.粗糙度
64454.【答案】DE
【解析】路面应具有下述一系列性能:
(1)强度和刚度。指路面整体结构能够抵抗各种外力综合
作用,而不发生破坏和过大变形的性能。(2)稳定性。指
路面在日光、大气、温度、湿度等自然因素影响下,其整体
强度不致迅速降低的性能。(3)耐久性。指路面在自然因
素和行车荷载多次重复作用下,材料不致迅速衰变、结构不
致因疲劳而破坏的性能。(4)表面性能。指路面表面的平
整度和粗糙度,平整度用路面纵向凹凸量的偏差值表示,而
粗糙度则用路面与轮胎的摩擦系数和路表纹理深度表示。
【考点来源】公路工程专业知识篇第三章第一节基础知识
P93
64555.高速公路需花岗岩等酸性岩石,为使其对沥青的粘附性
符合要求,下列处理正确的是( )。
A.针入度较大的沥青
B.用干燥的生石灰作为填料一部分
C.在沥青掺加抗剥离剂
D.将集料用石灰浆处理后使用
E.用矿料作为填料一部分
64655.【答案】BCD
【解析】经检验,属于酸性岩石的石料如花岗岩、石英岩等
用于高速公路、一级公路、城市快速路、主干路时,宜使用
针入度较小的沥青,并采用下列抗剥离措施,使其对沥青的
黏附性符合要求:
(1)用干燥的生石灰或消石灰粉,水泥作为填料的一部分,
其用量宜为矿料总量的1%~2%。
(2)在沥青中掺加抗剥离剂。
(3)将粗集料用石灰浆处理后使用。
【考点来源】公路工程专业知识篇第三章第二节施工准备
P95
64756.路面基层(底基层)在试验段施工期间,应及时检测的
技术项目,( )的样本数量不少于4个。
A.混合料拌和时的结合料剂量
B.混合料压实后的含水率
C.混合料拌和时的级配
D.混合料击实试验测定干密度和含水率
E.不同碾压工艺下的混合料压实度,宜设定2~3种压实工艺,
每种压实工艺的压实度检测样本
64856.【答案】ACE
【解析】路面基层(底基层)在试验段施工期间,应及时检测下
列技术项目:
①施工所用原材料的全部技术指标。
②混合料拌和时的结合料剂量,应不少于4个样本。
③混合料拌和时的含水率,应不少于4个样本。
④混合料拌和时的级配,应不少于4个样本。
⑤不同松铺系数条件下的实际压实厚度,宜设定2~3个松铺系数。
⑥不同碾压工艺下的混合料压实度,宜设定2~3种压实工艺,每
种压实工艺的压实度检测样本应不少于4个。
⑦混合料压实后的含水率,应不少于6个样本。
⑧混合料击实试验,测定干密度和含水率,应不少于3个样本。
⑨7d龄期无侧限抗压强度试件成型,样本量应符合要求。
【考点来源】公路工程专业知识篇第三章第二节路面工程施工准
备
64957.路面基层(底基层)在试验段施工期间,应及时检测下
列技术项目,下列说法正确的是( )。
A.混合料拌和时的结合料剂量,应不少于4个样本
B.混合料拌和时的级配,应不少于4个样本
C.不同松铺系数条件下的实际压实厚度,宜设定2~3个松
铺系数
D.混合料压实后的含水率,应不少于4个样本
E.14d龄期无侧限抗压强度试件成型,样本量应符合要求
65057.【答案】ABC
【解析】路面基层(底基层)在试验段施工期间,应及时检测下
列技术项目:
①施工所用原材料的全部技术指标。
②混合料拌和时的结合料剂量,应不少于4个样本。
③混合料拌和时的含水率,应不少于4个样本。
④混合料拌和时的级配,应不少于4个样本。
⑤不同松铺系数条件下的实际压实厚度,宜设定2~3个松铺系数。
⑥不同碾压工艺下的混合料压实度,宜设定2~3种压实工艺,每
种压实工艺的压实度检测样本应不少于4个。
⑦混合料压实后的含水率,应不少于6个样本。
⑧混合料击实试验,测定干密度和含水率,应不少于3个样本。
⑨7d龄期无侧限抗压强度试件成型,样本量应符合要求。
【考点来源】公路工程专业知识篇第三章第二节施工准备P103
65158.路面基层(底基层)试验路段铺筑阶段应对下列关键工
序、工艺进行评价( )。
A.结合料的进料比例和精度
B.含水率的控制精度
C.拌和、运输、摊铺和碾压机械的协调和配合
D.养护方法和养护时间
E.压实机械的选择和组合,压实的顺序、速度和遍数
65258.【答案】ABCE
【解析】试验段铺筑阶段应对下列关键工序、工艺进行评价:
①拌和设备各档材料的进料比例、速度及精度。
②结合料的进料比例和精度。
③含水率的控制精度。
④松铺系数合理值。
⑤拌和、运输、摊铺和碾压机械的协调和配合。
⑥压实机械的选择和组合,压实的顺序、速度和遍数。
⑦对人工拌和工艺,应确定合适的拌和设备、方法、深度和
遍数。
⑧对人工摊铺碾压工艺,应确定适宜的整平和整型机具和方
法。
【考点来源】专业知识篇第三章第二节施工准备P103
65359.热拌热铺沥青混合料路面试验段包括试拌、试铺两个阶
段,具体试验内容有( )。
A.检验各种施工机械的类型、数量及组合方式是否匹配
B.沥青混合料压实12h以后,应对其厚度、密实度进行抽样
试验
C.通过试铺确定透层油的喷洒方式和效果、摊铺、压实工艺,
确定松铺系数等
D.建立用钻孔法与核子密度仪无破损检测路面密度的对比关
系
E.通过试拌确定拌和机的操作工艺,考察计算机打印装置的
可信度
65459.【答案】ACDE
【解析】热拌热铺沥青混合料路面试验段包括试拌、试铺两个阶段,
具体包括下列试验内容:
(1)检验各种施工机械的类型、数量及组合方式是否匹配。
(2)通过试拌确定拌和机的操作工艺,考察计算机打印装置的可信
度。
(3)通过试铺确定透层油的喷洒方式和效果、摊铺、压实工艺,确
定松铺系数等。
(4)验证沥青混合料生产配合比设计,提出生产用的标准配合比和
最佳沥青用量。
(5)建立用钻孔法与核子密度仪无破损检测路面密度的对比关系。
确定压实度的标准检测方法。核子仪等无破损检测在碾压成型后热态
测定,取13个测点的平均值为1组数据,一个试验段的数据不得少于
3组。钻孔法在第2天或第3天以后测定,钻孔数不少于12个。
(6)检测试验段的渗水系数。
【考点来源】专业知识篇第三章第二节施工准备P104
65560.沥青路面的试验路段,沥青混合料压实12h以后,应对
其( )进行抽样试验。
A.厚度
B.弯拉强度
C.密实度
D.孔隙率
E.无侧限强度
65660.【答案】AC
【解析】沥青混合料压实12h以后,应对其厚度、密实度进
行抽样试验。抽样试验的频度应满足规范要求。
【考点来源】公路工程专业知识篇第三章第二节施工准备
65761.关于热拌沥青混合料面层试验路段的说法,正确的是
( )。
A.在铺筑试验路段之前14d,承包人应安装好与本项工程有
关的全部试验仪器和设备
B.在工程开工前7d,承包人应在监理工程师批准的现场铺
筑试验路段
C.经监理工程师批准的试验路应成为比较的标准,正式工程
可在批准的方法和标准上调整施工
D.铺筑结束后,如果未能取得监理机构的批准,承包人应破
碎清除该试验路,重新铺筑试验路,并承担其费用
E.试验段铺筑应由有关各方共同参加,及时商定有关事项,
明确试验结论
65861.【答案】DE
【解析】热拌沥青混合料面层质量控制要点
试验路段:
(1)在铺筑试验路段之前28d,承包人应安装好与本项工
程有关的全部试验仪器和设备(包括沥青、石料、混合料等,
以及多项室内外试验的配套仪器,设备及取芯机等),配备
足够数量的熟练试验技术人员,并报请监理工程师审查批准。
(2)在工程开工前14d,承包人应在监理工程师批准的现
场并在监理工程师的监督下,用备齐的并投入该项工程的全
部机械设备及每种沥青混合料各铺筑一段长约100~200m
(单幅)的试验路段。
659(3)试验路的目的是证实混合料的稳定性以及拌和、摊铺
和压实设备的效率和施工方法、施工组织的适应性。
(4)沥青混合料压实12h以后,应对其厚度、密实度进行
抽样试验。抽样试验的频度应满足规范要求。
(5)试验段铺筑应由有关各方共同参加,及时商定有关事
项,明确试验结论。铺筑结束后,施工单位应就各项试验内
容提出完整的试验路施工、检测报告,取得监理机构的批复。
如果未能取得监理机构的批准,承包人应破碎清除该试验路,
重新铺筑试验路,并承担其费用。
(6)经监理工程师批准的试验路应成为比较的标准,正式
工程应按批准的同一方法和同一标准施工。
【考点来源】公路工程专业知识篇第三章第四节沥青路面
P139-140
66062.基层每日施工作业段长度,宜考虑( )因素。
A.施工机械和运输车辆的生产效率和数量
B.施工人员数量及操作熟练程度
C.施工季节和气候条件
D.水泥的终凝时间和延迟时间
E.减少施工接缝的数量
66162.【答案】ABCE
【解析】稳定材料层宽11~12m时,每一流水作业段长度
以500m为宜;稳定材料层宽大于12m时,作业段宜相应缩
短。宜综合考虑下列因素,合理确定每日施工作业段长度:
施工机械和运输车辆的生产效率和数量;施工人员数量及操
作熟练程度;施工季节和气候条件;水泥的初凝时间和延迟
时间;减少施工接缝的数量。
【考点来源】公路工程专业知识篇第三章第三节路面基层
P112
66263.关于路面基层采用摊铺机施工的规定,说法正确的有
( )。
A.对无法使用机械摊铺的超宽路段,应采用人工同步摊铺、
修整,同时碾压成型
B.二级以下公路没有摊铺机时,可采用摊铺箱摊铺混合料
C.水泥稳定材料结构层施工时,应在混合料处于或略大于最
佳含水率的状态下碾压
D.对于双向六车道的半幅摊铺,应配备不少于5台重型压路
机
E.在碾压过程中出现软弹现象时,应及时采用压路机重复碾
压
66363.【答案】ABCD
【解析】E选项错误,在碾压过程中出现软弹现象时,应及
时将该路段混合料挖出,重新换填新料碾压。
【考点来源】公路工程专业知识篇第三章第三节路面基层
P117
66464.混合料摊铺时,应保持连续。对水泥稳定材料,因故中
断时间大于2h时,应设置横向接缝,下列应符合的规定说
法正确的是( )。
A.人工将末端含水率合适的混合料整齐,紧靠混合料末端放
两根方木,方木的高度应与混合料的压实厚度相同,整平紧
靠方木的混合料
B.方木的另一侧用砾石或碎石回填约2m长,其高度应高出
方木2~3cm,并碾压密实
C.在重新开始摊铺混合料之前,应将砾石或碎石和方木除去,
并将下承层顶面清扫干净
D.摊铺机应返回到已经压实层的末端,重新开始摊铺混合料
E.将已经碾压密实且高程和平整度符合要求的末端挖成与路
中心线垂直并向下的断面,再摊铺新的混合料
66564.【答案】ACDE
【解析】无机集合料基层摊铺机摊铺与碾压
(1)混合料摊铺应保证足够的厚度,碾压成型后每层的摊
铺厚度宜不小于160mm,最大厚度宜不大于200mm。
(2)下承层是稳定细粒材料时,宜先将下承层顶面拉毛或
采用凸块式压路机碾压,再摊铺上层混合料;下承层是稳定
中、粗粒材料时,应先将下承层清理干净,并洒铺水泥净浆,
再摊铺上层混合料。
(3)应采用摊铺功率不低于120kW的沥青混凝土摊铺机或
稳定材料摊铺机摊铺混合料。
(4)采用两台摊铺机并排摊铺时,两台摊铺机的型号及磨
损程度宜相同。在施工期间,两台摊铺机的前后间距宜不大
于10m,且两个施工段面纵向应有300~400mm的重叠。
666(5)对无法使用机械摊铺的超宽路段,应采用人工同步摊
铺、修整,同时碾压成型。
(6)二级以下公路没有摊铺机时,可采用摊铺箱摊铺混合
料。
(7)水泥稳定材料结构层施工时,应在混合料处于或略大
于最佳含水率的状态下碾压。气候炎热干燥时,碾压时的含
水率可比最佳含水率增加0.5~15个百分点。
667(8)应根据施工情况配备足够的碾压设备,并应符合下列
规定:
①对于双向四车道高速公路或一级公路的半幅摊铺,应配备
不少于4台重型压路机。
②对于双向六车道的半幅摊铺,应配备不少于5台重型压路
机。
(9)在碾压过程中出现软弹现象时,应及时将该路段混合
料挖出,重新换填新料碾压。
668(10)混合料摊铺时,应保持连续。对水泥稳定材料,因
故中断时间大于2h时,应设置横向接缝,并应符合下列规
定:
①人工将末端含水率合适的混合料整齐,紧靠混合料末端放
两根方木,方木的高度应与混合料的压实厚度相同,整平紧
靠方木的混合料。
②方木的另一侧用砾石或碎石回填约3m长,其高度应高出
方木2~3cm,并碾压密实。
③在重新开始摊铺混合料之前,应将砾石或碎石和方木除去,
并将下承层顶面清扫干净。
669④摊铺机应返回到已经压实层的末端,重新开始摊铺混合料。
⑤摊铺中断大于2h且未按上述方法处理横向接缝时,应将
摊铺机附近及其下面未经压实的混合料铲除,并将已经碾压
密实且高程和平整度符合要求的末端挖成与路中心线垂直并
向下的断面,再摊铺新的混合料。
【考点来源】公路工程专业知识篇第三章第三节路面基层
P117-118
67065.关于填隙碎石干法施工规定,说法正确的有( )。
A.初压宜用胶轮压路机碾压3~4遍,使集料稳定就位
B.填隙料撒铺应采用石屑撒布机,初次松铺厚度宜为20~
25mm
C.应采用振动压路机慢速碾压,将全部填隙料振入集料间的
孔隙中
D.应洒水碾压至填隙料和水形成粉浆,粉浆应填塞全部空隙
E.碾压后,应对局部填隙料不足之处进行人工找补
67165.【答案】CE
【解析】填隙碎石施工流程:干法施工。
(1)初压宜用两轮压路机碾压3~4遍,使集料稳定就位,
初压结束后,表面应平整,并具有规定的路拱和纵坡。
(2)填隙料应采用石屑撒布机或类似的设备均匀地撒铺在
已压稳的集料层上,松铺厚度宜为25~30mm;必要时,
用人工或机械扫匀。
(3)应采用振动压路机慢速碾压,将全部填隙料振入集料
间的孔隙中。无振动压路机时,可采用重型振动板。路面两
侧宜多压2~3遍。
(4)再次撒布填隙料,松铺厚度宜为20~25mm。应用人
工或机械扫匀。
(5)再次振动碾压,多余的填隙料应扫除。
672(6)碾压后,应对局部填隙料不足之处进行人工找补,并
用振动压路机继续碾压,直到全部空隙被填满,应将局部多
余的填隙料扫除。
(7)填隙碎石表面孔隙被全部填满后,宜再用重型压路机
再碾压1~2遍。在碾压过程中,不允许有任何蠕动现象。
在碾压之前,宜在表面先洒少量水,洒水量宜不少于3kg/
㎡。
(8)需分层填筑时,应将已压成的填隙碎石层表面集料外
露5~10mm,然后在其上摊铺第二层集料。
选项D为湿法施工流程要求。
【考点来源】公路工程专业知识篇第三章第三节路面基层
P123
67366.下列选项中,关于无机结合料稳定材料的取芯龄期的说
法不正确的是( )。
A.用于基层的水泥稳定中、粗粒材料,龄期10~14d
B.用于基层的水泥、粉煤灰稳定的中、粗粒材料,龄期
10~14d
C.用于基层的石灰粉煤灰稳定材料,龄期14~20d
D.用于底基层的石灰粉煤灰稳定材料,龄期20~28d
E.用于底基层的水泥稳定材料、水泥粉煤灰稳定材料,龄期
20~28d
67466.【答案】AE
【解析】无机结合料稳定材料应在下列规定的龄期内取芯:
①用于基层的水泥稳定中、粗粒材料,龄期7d。
②用于基层的水泥、粉煤灰稳定的中、粗粒材料,龄期
10~14d。
③用于底基层的水泥稳定材料、水泥粉煤灰稳定材料,龄期
10~14d。
④用于基层的石灰粉煤灰稳定材料,龄期14~20d。
⑤用于底基层的石灰粉煤灰稳定材料,龄期20~28d。
【考点来源】公路工程专业知识篇第三章第三节路面基层
P124
67567.密级配沥青混合料,按粒径大小分为( )。
A.特粗式
B.小粒式
C.粗粒式
D.中粒式
E.砂粒式
67667.【答案】ACDE
【解析】按颗粒最大粒径和级配分:
(1)砂粒式沥青混合料。公称最大集料粒径小于或等于4.75mm
的沥青混合料,也称为沥青石屑或沥青砂。
(2)细粒式沥青混合料。公称最大集料粒径为9.5mm或
13.2mm的沥青混合料。
(3)中粒式沥青混合料。公称最大集料粒径为16mm或19mm的
沥青混合料。
(4)粗粒式沥青混合料。公称最大集料粒径为26.5mm或
31.5mm的沥青混合料。
(5)特粗式沥青混合料。公称最大粒径为大于或等于37.5mm的
沥青混合料。
【考点来源】公路工程专业知识篇第三章第四节沥青路面P127
67768.对于沥青路面施工监理说法正确的是( )。
A.沥青路面施工必须有施工组织设计,并保证合理的施工工
期
B.三级公路沥青路面不得在气温低于10℃下施工
C.路面潮湿的情况下不得施工
D.半刚性基层沥青路面的基层与沥青层宜在同一年内施工,
以减少路面开裂
E.旧沥青路面处理后必须彻底清除浮灰,洒布粘层油再铺筑
新的结构层
67868.【答案】ACDE
【解析】沥青路面施工质量监理:
(1)沥青路面施工必须有施工组织设计,并保证合理的施工工期。
沥青路面不得在气温低于10℃(高速公路和一级公路)或5℃
(其他等级公路),以及雨天、路面潮湿的情况下施工。
(2)沥青面层施工前应对基层进行检查,基层质量不符合要求的
不得铺筑沥青面层。半刚性基层沥青路面的基层与沥青层宜在同
一年内施工,以减少路面开裂。
(3)以旧沥青路面作基层时,旧沥青路面的整平应按高程控制铺
筑,分层整平的一层最大厚度不宜超过100mm;旧沥青路面处理
后必须彻底清除浮灰,洒布粘层油再铺筑新的结构层。
【考点来源】公路工程专业知识篇第三章第四节沥青路面P139
67969.关于热拌沥青混合料面层试验路段的说法,正确的是
( )。
A.经监理工程师批准的试验路应成为比较的标准,正式工程
应按批准的同一方法和同一标准施工
B.在工程开工前28d,承包人应在监理工程师批准的现场铺
筑试验路段
C.试验路的目的是证实混合料的稳定性以及拌和、摊铺和压
实设备的效率和施工方法、施工组织的适应性
D.铺筑结束后,如果未能取得监理机构的批准,发包人应破
碎清除该试验路,重新铺筑试验路,并承担其费用
E.铺筑结束后,施工单位应就各项试验内容提出完整的试验
路施工、检测报告,取得监理机构的批复
68069.【答案】ACE
【解析】热拌沥青混合料面层质量控制要点
试验路段:
(1)在铺筑试验路段之前28d,承包人应安装好与本项工程有关
的全部试验仪器和设备(包括沥青、石料、混合料等,以及多项
室内外试验的配套仪器,设备及取芯机等),配备足够数量的熟
练试验技术人员,并报请监理工程师审查批准。
(2)在工程开工前14d,承包人应在监理工程师批准的现场并在
监理工程师的监督下,用备齐的并投入该项工程的全部机械设备
及每种沥青混合料各铺筑一段长约100~200m(单幅)的试验路
段。
(3)试验路的目的是证实混合料的稳定性以及拌和、摊铺和压实
设备的效率和施工方法、施工组织的适应性。
681(4)沥青混合料压实12h以后,应对其厚度、密实度进行抽样试
验。抽样试验的频度应满足规范要求。
(5)试验段铺筑应由有关各方共同参加,及时商定有关事项,明
确试验结论。铺筑结束后,施工单位应就各项试验内容提出完整
的试验路施工、检测报告,取得监理机构的批复。如果未能取得
监理机构的批准,承包人应破碎清除该试验路,重新铺筑试验路,
并承担其费用。
(6)经监理工程师批准的试验路应成为比较的标准,正式工程应
按批准的同一方法和同一标准施工。
【考点来源】公路工程专业知识篇第三章第四节沥青路面P139-
140
68270.关于沥青混合料的压实的说法错误的是( )。
A.混合料完成碾压后应立即进行宽度、厚度、平整度、路拱
及温度检查
B.压实分初压、复压和终压
C.碾压应纵向并由高边向着低边慢速均匀的进行
D.压路机不得停留在温度高于50℃的已经压过的混合料上
E.当层厚等于或大于40mm时,监理工程师可使用核子密度
仪进行现场密实度检验,以代替试验室试样测定
68370.【答案】ACD
【解析】沥青混合料的压实:
(1)混合料摊铺后、碾压前应检查宽度、松铺厚度、混合
料温度以及边角是否缺料,对不合格之处应及时进行调整,
随后按试验路段确定的压实设备的组合及程序进行充分均匀
的压实。
(2)压实分初压、复压和终压。
(3)碾压应纵向并由低边向着高边慢速均匀的进行。相邻
碾压至少重叠宽度为:双轮30cm,三轮为后轮宽度的二分
之一。
(4)碾压时,压路机不得中途停留,转向或制动。当压路
机来回交替碾压时,前后两次停留地点应相距10m以上,
并应驶出压实起始线3m以外。
684(5)压路机不得停留在温度高于60℃的已经压过的混合料
上。同时,应采取有效措施,防止油料、润滑脂、汽油或其
他杂质在压路机操作或停放期间落在路面上。
(6)当层厚等于或大于40mm时,监理工程师可使用核子
密度仪进行现场密实度检验,以代替试验室试样测定。但每
读10个核子密度仪读数,必须钻取一个试样送交试验室进
行密度试验,以检验核子密度仪的准确性。
【考点来源】公路工程专业知识篇第三章第四节沥青路面
P142
68571.下列关于微表处施工控制要点正确的是( )。
A.微表处两幅纵缝搭接宽度不宜超过100cm
B.微表处应选择坚硬、粗糙、耐磨、洁净的集料
C.微表处施工前应彻底清除原路面的泥土、杂物
D.微表处的最低施工温度不得低于0℃,严禁在雨天施工
E.微表处不得有横向波浪和深度超过6mm的纵向条纹
68671.【答案】BCE
【解析】稀浆封层、微表处施工质量控制要点:
(1)稀浆封层和微表处必须使用专用的摊铺机进行摊铺;
(2)微表处必须采用改性乳化沥青,稀浆封层可采用普通
乳化沥青或改性乳化沥青,其品种和质量应符合规范的要求;
(3)稀浆封层和微表处应选择坚硬、粗糙、耐磨、洁净的
集料。各项性能应符合前述沥青混合料用粗集料和细集料的
技术指标要求。其中稀浆封层用通过4.75mm筛的合成矿料
的砂当量不得低于50%。当用于滑表层时,还应符合规范
中有关磨光值的要求。细集料宜采用碱性石料生产的机制砂
或洁净的石屑。对集料中的超粒径颗粒必须筛除;
687(4)稀浆封层和微表处施工前,应彻底清除原路面的泥土、
杂物,修补坑槽、凹陷,较宽的裂缝宜清理灌缝;
(5)稀浆封层和微表处的最低施工温度不得低于10℃,严
禁在雨天施工,摊铺后尚未成型的混合料遇雨时应予铲除;
(6)稀浆封层和微表处两幅纵缝搭接宽度不宜超过80cm,
横向接缝宜做成对接缝。分两层摊铺时,第一层摊铺后至少
应开放交通24h后方可进行第二层摊铺;
(7)稀浆封层和微表处铺筑后的表面不得有超粒径料拖拉
的严重划痕,横向接缝和纵向接缝处不得出现余料堆积或缺
料现象,用3m直尺测量接缝处的不平整度不得大于6mm。
对微表处不得有横向波浪和深度超过6mm的纵向条纹。经
养护和初期交通碾压稳定的稀浆封层和微表处,在行车作用
下应不飞散且完全密水。
68872.对于黏层施工质量控制,说法正确的有( )。
A.高速公路路面工程中在中面层与下面层之间,应浇洒黏层
B.黏层的沥青材料采用乳化沥青或改性乳化沥青
C.浓雾或下雨路面潮湿时不应施工
D.黏层沥青应在铺筑覆盖层之前2h内洒布或涂刷
E.当使用乳化沥青作黏层时,应待破乳、水分蒸发完后铺筑
68972.【答案】ABCE
【解析】(1)高速公路路面工程中在中面层与下面层之间,
应浇洒黏层,并在与新铺沥青混合料接触的路缘石、雨水进
水口、检查井等的侧面也应洒黏层。
(2)黏层的沥青材料采用乳化沥青或改性乳化沥青。
690(3)喷洒黏层沥青应符合下列要求:
①洒布沥青材料的气温不应低于10℃,风速适度。浓雾或
下雨路面潮湿时不应施工。
②黏层沥青应均匀洒布或涂刷,喷洒过量处,应予刮除。按
有关要求检测洒布量,每次检测不少于3处。黏层沥青应在
铺筑覆盖层之前24h内洒布或涂刷。
③喷洒黏层沥青后严禁除沥青混合料运输车外的其他车辆、
行人通过。黏层沥青洒布后应紧接铺筑沥青层。当使用乳化
沥青作黏层时,应待破乳、水分蒸发完后铺筑。
【考点来源】专业知识篇第三章第四节沥青路面P147
69173.与其他类型路面相比,水泥混凝土路面具有( )等优
点。
A.强度高
B.稳定性好
C.耐久性好
D.开放交通早
E.没有行车噪音
69273.【答案】ABC
【解析】与其他类型路面相比,水泥混凝土路面具有强度高、
稳定性好、耐久性好、有利于夜间行车、小修小补施工简单
等优点。
【考点来源】公路工程专业知识篇第三章第五节水泥混凝土
路面P153
69374.水泥混凝土路面的缺点有( )。
A.施工阶段的施工工序多
B.对水泥和水的需要量大
C.长距离修补施工困难
D.开放交通较迟
E.小修小补施工简单
69474.【答案】ABCD
【解析】水泥混凝土路面的缺点,是施工阶段的施工工序多,
对水泥和水的需要量大,因其抗弯拉强度要求高使得开放交
通较迟。成品路面设有缩缝和胀缝,且接缝数量较多易导致
行车不舒适感,因其刚度大会产生行车噪声,开放交通后大
面积、长距离修补施工困难等。
【考点来源】专业知识篇第三章第五节水泥混凝土路面
P153-154
69575.下列选项中,符合混凝土拌合物的质量检验与控制要求
的有( )。
A.拌合物出料温度宜控制在10~35℃
B.水灰比及其稳定性,每5000m3抽检一次,有变化随时测
C.坍落度及其损失率,每工班测3次,有变化随时测
D.生料、干料、严重离析的拌合物首先摊铺
E.有外加剂团块、掺合料团块的拌合物用于路面摊铺
69675.【答案】ABC
【解析】混凝土拌合物的质量检验与控制
(1)拌合物出料温度宜控制在10~35℃。
(2)水灰比及其稳定性,每5000m³抽检一次,有变化随
时测。
(3)坍落度及其损失率,每工班测3次,有变化随时测。
(4)拌合物应均匀一致。生料、干料、严重离析的拌合物
或有外加剂团块、掺合料团块的拌合物不得用于路面摊铺。
(5)其他指标应符合技术细则的规定。
【考点来源】专业知识篇第三章第五节水泥混凝土路面
P162
69776.水泥混凝土面层施工期间,如果遇到( ),必须停止
施工。
A.风力达到6级以及6级以上的强风天气,或瞬间强风
B.现场气温高于40℃,或拌合物摊铺温度高于35℃
C.现场连续5昼夜的平均气温低于5℃,或夜间最低气温低
于-3℃
D.养护水温与混凝土面层表面的温差大于12℃
E.铺筑现场连续4h,白天平均气温高于30℃,或夜间低于
0℃
69876.【答案】ABC
【解析】水泥混凝土面层施工期间,如遇到下列天气情况之
一的,必须停止施工:
(1)风力达到6 级以及6级以上的强风天气,或瞬间强风。
(2)现场气温高于40℃,或拌合物摊铺温度高于35℃。
(3)现场连续5昼夜的平均气温低于5℃,或夜间最低气温
低于-3℃。
(4)现场降雨、雷阵雨、冰雹或降雪。
【考点来源】专业知识篇第三章第五节水泥混凝土路面
P176
699【考点】巡视检查高温期施工是否符合规定
(1)高温期施工的界定。
当铺筑现场连续4h的平均气温高于30℃或日间最高气温高
于35℃时,应按照高温期施工的技术要求进行水泥混凝土
面层施工。
(2)高温期施工应符合的规定。
①采用洒水覆盖保湿养护时,应控制养护水温与混凝土面层
表面的温差不得大于12℃,与混凝土桥面的温差不得大于
10℃,不得采用冷水、冰水养护,防止表面开裂。
70077.下列桥梁中,可以归类为活动桥的有( )。
A.简支梁桥
B.浮桥
C.斜拉桥
D.旋转桥
E.升降桥
70177.【答案】BDE
【解析】按桥梁的可移动性分为固定桥和活动桥。活动桥又
分为开启桥、升降桥、旋转桥和浮桥等。
【考点来源】专业知识篇第四章第一节基础知识P195
70278.对桥梁工程钢筋的质量要求,说法错误的有( )。
A.钢筋应具有出厂质量证明书和试验报告单,进场时仅检查
其外观和标志外即可
B.钢筋分批检验时,可由同一牌号、同一炉罐号、同一尺寸
的钢筋进行组批,每批的质量不宜大于100t
C.对设置在结构或构件中的预留钢筋的外露部分,当外露时
间较长且环境湿度较大时,宜采取临时性防护措施
D.钢筋的级别、种类和直径应按设计规定采用,当需要代换
时,应得到施工单位技术负责人的书面认可
E.同一浇筑方法的不同炉罐号组成混合批进行,但各炉罐号
的含碳量之差应不大于0.02%,含锰量之差应不大于0.15%。
70378.【答案】ABDE
【解析】桥梁钢筋:
(1)钢筋应具有出厂质量证明书和试验报告单,进场时除应检查
其外观和标志外,尚应按不同的钢种、等级、牌号、规格及生产
厂家分批抽取试样进行力学性能检验,检验试验方法应符合现行
国家标准的规定。钢筋经进场检验合格后方可使用。
(2)钢筋分批检验时,可由同一牌号、同一炉罐号、同一尺寸的
钢筋进行组批,每批的质量不宜大于60t,超过60t的部分,每增
加40t(或不足40t的余数)应增加一个拉伸和一个弯曲试验试样;
钢筋的进场检验亦可由同一牌号、同一冶炼方法、同一浇筑方法
的不同炉罐号组成混合批进行,但各炉罐号的含碳量之差应不大
于0.02%,含锰量之差应不大于0.15%。
704(3)在工程施工过程中,应采取适当的措施,防止钢筋产
生锈蚀。对设置在结构或构件中的预留钢筋的外露部分,当
外露时间较长且环境湿度较大时,宜采取包裹、涂刷防锈材
料或其他有效方式进行临时性防护。
(4)钢筋的级别、种类和直径应按设计规定采用,当需要
代换时,应得到设计人员的书面认可。
【考点来源】公路工程专业知识篇第四章第二节施工准备
P201
70579.关于桥梁工程混凝土抗压强度试验的说法正确的有
( )。
A.应以边长150mm的立方体尺寸为标准试件
B.应取其保证率为95%
C.试件应以同龄期者3个为一组
D.标准养护时间28d
E.必须进行与构件同条件养护试件抗压强度试验
70679.【答案】ABCD
【解析】在进行试配和质量检测时,混凝土的抗压强度应以
边长为150mm的立方体尺寸标准试件测定,且应取其保证
率为95%,试件应以同龄期者3个为一组。混凝土的抗压强
度应以标准方式成型的试件,置于标准养护条件下(温度
20℃±2℃,相对湿度不低于95%,养护28d所测得的抗压
强度值(MPa)进行评定。对采用蒸汽养护的混凝土,其测
试抗压强度的试件应先随构件同条件蒸汽养护,再转入标准
条件下养护,累计养护时间应为28d。
【考点来源】公路工程专业知识篇第四章第二节施工准备
P201
70780.对桥梁工程原材料的质量要求,说法正确的是( )。
A.水泥进场时,应进行强度、细度、安定性和凝结时间等性
能的检验,散装水泥应以每200t为一批
B.当对水泥质量有怀疑或受潮或存放时间超过6个月时,应
重新取样复验,并应按其复验结果使用
C.细集料宜采用河砂和海砂
D.粗集料宜采用质地坚硬、洁净、级配合理、粒形良好、吸
水率小的碎石或卵石
E.粗集料宜根据混凝土最大粒径采用连续两级配或连续多级
配,单粒粒级宜组合成满足要求的连续粒级
70880.【答案】DE
【解析】桥梁工程原材料的质量要求
1)水泥:水泥进场时,应附有生产厂的品质试验检验报告
等合格证明文件,并应按批次对同一生产厂、同一品种、同
一强度等级及同一出厂日期的水泥进行强度、细度、安定性
和凝结时间等性能的检验,散装水泥应以每500t为一批,
袋装水泥应以每200t为一批,不足500t或200t时,亦按一
批计。当对水泥质量有怀疑或受潮或存放时间超过3个月时,
应重新取样复验,并应按其复验结果使用。
7092)细集料:细集料宜采用级配良好、质地坚硬、颗粒洁净
的河砂;当河砂不易得到时,可采用符合规定的其他天然砂
或机制砂;细集料不得采用海砂。
3)粗集料:粗集料宜采用质地坚硬、洁净、级配合理、粒
形良好、吸水率小的碎石或卵石,粗集料宜根据混凝土最大
粒径采用连续两级配或连续多级配。单粒粒级宜组合成满足
要求的连续粒级。
【考点来源】公路工程专业知识篇第四章第二节施工准备
P203、204/205
71081.关于桥梁模板支架设计安装的规定,说法正确的有
( )。
A.模板和支架应具有足够的强度、刚度和稳定性
B.模板和支架应能承受施工过程中产生的各种荷载
C.模板板面应平整,接缝处应严密,保证不漏浆
D.模板和混凝土的接触面应涂刷隔离剂或脱模剂
E.支架应稳定、坚固,为抵抗在施工过程中可能发生的振动
和偶然撞击,支架应与应急通道相连接
71181.【答案】ABCD
【解析】一般规定
模板宜采用钢材、胶合板或其他适宜的材料制作,支架宜采
用钢材或常备式定型钢构件等材料制作。模板和支架应符合
下列规定:
(1)模板和支架应具有足够的强度、刚度和稳定性,应能
承受施工过程中产生的各种荷载。
(2)模板支架的构造应简单、合理,结构受力应明确、稳
定,安装、拆除应方便。
(3)模板应能与混凝土结构或构件的特征、施工条件和浇
筑方法相适应,应保证结构物各部位形状和相互位置准确。
712(4)模板板面应平整,接缝处应严密,保证不漏浆。模板
和混凝土的接触面应涂刷隔离剂或脱模剂。模板支设应符合
结构尺寸、线形及外形要求,并且有足够的刚度。
(5)支架应稳定、坚固,应能抵抗在施工过程中可能发生
的振动和偶然撞击。
(6)支架不得与应急通道相连接。
E选项错误,支架应稳定、坚固,应能抵抗在施工过程中可
能发生的振动和偶然撞击,支架不得与应急通道相连接。
【考点来源】公路工程专业知识篇第四章第二节施工准备
P207
71382.桥梁采用有支架施工法施工,在模板、支架和拱架的设
计时应考虑的荷载有( )。
A.模板、支架自重
B.新浇筑混凝土、钢筋、预应力筋或其他圬工结构物的重力
C.施工人员及施工设备、施工材料等荷载
D.振捣混凝土时产生的振动荷载
E.桥面附属物静荷载和行车动荷载
71482.【答案】ABCD
【解析】设计模板、支架时,应考虑下列荷载;
①模板、支架自重。
②新浇筑混凝土、钢筋、预应力筋或其他圬工结构物的重力。
③施工人员及施工设备、施工材料等荷载。
④振捣混凝土时产生的振动荷载。
⑤新浇筑混凝土对模板侧面的压力。
⑥混凝土入模时产生的水平方向的冲击荷载。
⑦设于水中的支架所承受的水流压力、波浪力、流冰压力、船只
及其他漂浮物的撞击力。
⑧其他可能产生的荷载,如风荷载、雪荷载、冬季保温设施荷载
等。
【考点来源】专业知识篇第四章第二节施工准备P208
71583.下列关于模板的制作和安装的说法不正确的是( )。
A.模板安装完成后,其尺寸、平面位置和顶部高程等应符合
设计要求,与脚手架的节点联系应牢固
B.模板应按批准的施工图进行制作,制作完成后即可使用
C.模板的滑升速度宜不大于250mm/h,滑升时应检测并控
制其位置
D.固定在模板上的预埋件和预留孔洞均不得遗漏,要仔细检
查,安装应牢固,位置应准确
E.采用翻转模板和爬升模板施工时,其结构应满足强度、刚
度和稳定性要求
71683.【答案】AB
【解析】模板的制作和安装
(1)模板应按批准的施工图进行制作,成品经检验合格后
方可使用。组装前应对零部件的几何尺寸和焊缝进行全面检
查,合格后方可进行组装。
(2)模板应按设计要求准确就位,且不宜与脚手架直接连
接。安装侧模板时,支撑应牢固,应防止模板在浇筑混凝土
时产生移位和变形。模板在安装过程中,必须设置防倾覆的
临时固定设施。模板安装完成后,其尺寸、平面位置和顶部
高程等应符合设计要求,节点联系应牢固。梁、板等结构的
底模板应设置预拱度。固定在模板上的预埋件和预留孔洞均
不得遗漏,要仔细检查,安装应牢固,位置应准确。
717(3)采用提升模板施工时,应设置脚手平台、接料平台、
挂吊脚手及安全网等辅助设施。
(4)采用翻转模板和爬升模板施工时,其结构应满足强度、
刚度和稳定性要求。液压爬模应由专业单位设计和制造,并
应有检验合格证明及操作说明书。施工应符合下列规定:混
凝土的强度应达到规定的数值后方可拆模并进行模板的翻转
或爬架爬升。模板沿墩身周边方向应始终保持向搭接。在施
工过程中应随时检查爬模的中线、水平位置和高程等,发现
问题及时纠正。
718(5)采用滑升模板时,除应符合现行《滑动模板工程技术
标准》(GB/T50113)的规定外,尚应符合下列规定:
模板的高度应根据结构物的实际情况确定;模板的结构应具
有足够的强度、刚度和稳定性;支承杆及提开设备应能保证
模板竖直均衡上升。组装完毕经全面检验合格后方可投入使
用。
模板的滑升速度宜不大于250mm/h,滑升时应检测并控制
其位置。滑升模板的施工宜连续进行,因故中断的,宜在中
断前将混凝土浇筑齐平,中断期间模板仍应继续缓慢地滑升,
直到混凝土与模板不致粘住时为止。
【考点来源】专业知识篇第四章第五节上部结构P208
71984.桥梁采用有支架施工法施工,在模板、支架和拱架的设
计时应考虑的荷载除模板、支架自重外还有( )。
A.振捣混凝土时产生的振动荷载
B.施工人员及施工设备、施工材料等荷载
C.桥面附属物荷载和行车荷载
D.风荷载、雪荷载、冬季保温设施荷载
E.混凝土入模时产生的水平方向的冲击荷载
72084.【答案】ABDE
【解析】设计模板、支架时,应考虑下列荷载;
①模板、支架自重。②新浇筑混凝土、钢筋、预应力筋或其
他圬工结构物的重力。③施工人员及施工设备、施工材料等
荷载。④振捣混凝土时产生的振动荷载。⑤新浇筑混凝土对
模板侧面的压力。⑥混凝土入模时产生的水平方向的冲击荷
载。⑦设于水中的支架所承受的水流压力、波浪力、流冰压
力、船只及其他漂浮物的撞击力。⑧其他可能产生的荷载,
如风荷载、雪荷载、冬季保温设施荷载等。
【考点来源】专业知识篇第四章第二节施工准备P208
72185.下列关于模板、支架和拱架的制作和安装的说法不正确
的是( )。
A.模板安装完成后,其尺寸、平面位置和顶部高程等应符合
设计要求,与脚手架的节点联系应牢固
B.一般通过预压的方式,消除支架地基的不均匀沉降和支架
的非弹性变形,预压荷载宜为支架需承受全部荷载的1.2倍
C.浇筑混凝土时应保证模板内无污物、砂浆及其他杂物。以
后要拆除的模板,应在使用前彻底涂以脱模剂
D.支架和拱架宜采用标准化、系列化、通用化的钢构件制作
拼装
E.模板应按批准的施工图进行制作,成品经检验合格后方可
使用
72285.【答案】AB
【解析】模板的制作和安装
1)模板的制作和安装
(1)模板应按批准的施工图进行制作,成品经检验合格后
方可使用。组装前应对零部件的几何尺寸和焊缝进行全面检
查,合格后方可进行组装。
(2)模板应按设计要求准确就位,且不宜与脚手架直接连
接。安装侧模板时,支撑应牢固,应防止模板在浇筑混凝土
时产生移位和变形。模板在安装过程中,必须设置防倾覆的
临时固定设施。模板安装完成后,其尺寸、平面位置和顶部
高程等应符合设计要求,节点联系应牢固。梁、板等结构的
底模板应设置预拱度。固定在模板上的预埋件和预留孔洞均
不得遗漏,要仔细检查,安装应牢固,位置应准确。
723(3)采用提升模板施工时,应设置脚手平台、接料平台、
挂吊脚手及安全网等辅助设施。
(4)采用翻转模板和爬升模板施工时,其结构应满足强度、
刚度和稳定性要求。液压爬模应由专业单位设计和制造,并
应有检验合格证明及操作说明书。施工应符合下列规定:
混凝土的强度应达到规定的数值后方可拆模并进行模板的翻
转或爬架爬升。
模板沿墩身周边方向应始终保持顺向搭接。在施工过程中应
随时检查爬模的中线、水平位置和高程等,发现问题及时纠
正。
724(5)采用滑升模板时,除应符合现行《滑动模板工程技术
标准》(GB/T50113)的规定外,尚应符合下列规定:
模板的高度应根据结构物的实际情况确定;模板的结构应具
有足够的强度、刚度和稳定性;支承杆及提升设备应能保证
模板竖直均衡上升。组装完毕经全面检验合格后方可投入使
用。
模板的滑升速度宜不大于250mm/h,滑升时应检测并控制
其位置。滑升模板的施工宜连续进行,因故中断的,宜在中
断前将混凝土浇筑齐平,中断期间模板仍应继续缓慢地滑升,
直到混凝土与模板不致粘住时为止。
7252)支架的制作和安装
(1)支架和拱架宜采用标准化、系列化、通用化的钢构件
制作拼装。
(2)支架和拱架的安装应符合下列规定:支架和拱架应按
施工图设计的要求进行安装。一般通过预压的方式,消除支
架地基的不均匀沉降和支架的非弹性变形并获取弹性变形参
数,或检验支架的安全性。预压荷载宜为支架需承受全部荷
载的1.05~1.10倍,预压荷载的分布应模拟需承受的结构荷
载及施工荷载。
726(3)支架在安装完成后,应对其平面位置、顶部高程、节
点连接及纵、横向稳定性进行全面检查,符合要求后,方可
进行下一道工序。
(4)浇筑混凝土时应保证模板内无污物、砂浆及其他杂物。
以后要拆除的模板,应在使用前彻底涂以脱模剂。脱模剂或
其他相当的代用品,应使其易于脱模,使混凝土不变色。
【考点来源】专业知识篇第四章第五节上部结构P208-209
72786.下列关于混凝土配合比设计要求中说法正确的是( )。
A.在钢筋混凝土和预应力混凝土中掺用氯化钙、氯化钠等氯
盐的含量不超过0.02%
B.在混凝土外加剂中硫酸钠含量宜不大于减水剂干重的15
%
C.特大桥、大桥和重要桥梁中,每立方米混凝土的总碱含量
不宜大于3.0kg/m3
D.泵送混凝土细集料宜采用中砂,通过0.3mm筛孔的砂不
宜少于15%
E.泵送混凝土胶凝材料的用量宜不大于300kg/m3
72886.【答案】BD
【解析】在混凝土中掺入外加剂时应符合下列规定:
(1)在钢筋混凝土和预应力混凝土中,均不得掺用氯化钙、氯化钠
等氯盐;
(2)减水剂宜采用聚羧酸类减水剂;
(3)各种外加剂中的氯离子总含量宜不大于混凝土中胶凝材料总量
的0.02%,硫酸钠含量宜不大于减水剂干重的15%;
(4)掺入引气剂的混凝土,其含气量应按不同环境类别和作用等级
确定;
C选项:每立方米混凝土的总碱含量,对一般桥涵不宜大于3.0kg/m3,
对特大桥、大桥和重要桥梁不宜大于2.1kg/m3;当混凝土结构处于
受严重侵蚀的环境时,不得使用有碱活性反应的集料。
E选项:泵送混凝土胶凝材料的用量宜不少于300kg/m3。
【考点来源】专业知识篇第四章第二节施工准备P211
72987.有抗冻性要求的混凝土宜选用( )。
A.普通硅酸盐水泥
B.矿渣硅酸盐水泥
C.粉煤灰硅酸盐水泥
D.火山灰质硅酸盐水泥
E.硅酸盐水泥
73087.【答案】AE
【解析】有抗冻性要求的混凝土,宜选用硅酸盐水泥或普通
硅酸盐水泥,不宜使用火山灰质硅酸盐水泥。粗集料宜选用
连续级配,并应进行坚固性试验。
【考点来源】专业知识篇第四章第二节施工准备P211
73188.关于高强度混凝土的规定,说法正确的有( )。
A.水泥宜选用硅酸盐水泥和普通硅酸盐水泥
B.所采用的减水剂应为高效减水剂或高性能减水剂
C.配制高强度混凝土所用砂率、外加剂等,应通过试验确定
D.混凝土应采用自落式搅拌机搅拌
E.搅拌混凝土时高效减水剂或高性能减水剂宜采用后掺法
73288.【答案】ABCE
【解析】(1)高强度混凝土原材料的选用应符合的规定
①水泥宜选用硅酸盐水泥和普通硅酸盐水泥。
②细集料宜选用质地坚硬、级配良好的中砂,细度模数应为
2.6~3.0,含泥量应不大于2.0%,泥块含量不大于0.5%;
配制C70及以上等级混凝土时,含泥量应不大于1.5%,且
不应有泥块存在,必要时应冲洗后使用。
733③粗集料宜选用质地坚硬、级配良好、无风化颗粒的碎石。
粗集料的最大粒径不宜大于25mm,含泥量不应大于0.5%,
泥块含量不大于0.2%,针片状颗粒含量不宜大于5%;配制
C80及以上等级混凝土时,最大粒径不宜大于20mm。
④所采用的减水剂应为高效减水剂或高性能减水剂,其掺量
应根据试验确定。
⑤掺合料可选用粉煤灰、粒化高炉矿渣粉和硅灰等,粉煤灰
等级应不低于Ⅱ级,掺量应根据试验确定。
⑥拌制与养护用水应符合要求。
734(2)高强度混凝土配合比设计应符合的规定
高强度混凝土的配合比应有利于减少温度收缩、干燥收缩和
自身收缩引起的体积变形,避免早期开裂。高强度混凝土配
合比设计,除符合普通混凝土配合比设计要求外,还应符合
下列规定:
①配制高强度混凝土所用砂率、外加剂,矿物掺合料的品种、
掺量等,均应通过试验确定。
②高强度混凝土的水泥用量宜不大于500kg/m³,胶凝材料
总量宜不大于600kg/m³
③高强度混凝土的设计配合比确定后,尚应采用该配合比进
行不少于6次的重复试验进行论证,其平均值应不低于配制
强度。
735(3)高强度混凝土的施工技术要求:
高强度混凝土的施工技术,除应符合普通混凝土的规定外,
还应符合下列规定:
①混凝土应采用强制式搅拌机拌制,不得采用自落式搅拌机
搅拌。
②应准确控制用水量,粗、细集料的含水率应及时测定,并
应按测定值调整用水量和集料用量,不得在拌合物出机后再
加水。
736③搅拌混凝土时高效减水剂或高性能减水剂宜采用后掺法,
且宜制成溶液后再加入,并在混凝土用水量中扣除溶液用水
量。加入减水剂后,混凝土拌和料在搅拌机中继续搅拌的时
间宜不少于30s。
④高强度混凝土的入模温度应根据环境状况和结构所受的内、
外约束程度加以限制。保湿养护的时间应不少于7d。
【考点来源】公路工程专业知识篇第四章第二节施工准备
P213
73789.下列工程划分中,属于桥梁工程分部工程的有( )。
A.基础及下部构造
B.上部构造预制和安装
C.上部构造现场浇筑
D.桥面系、附属工程及桥梁总体
E.桥面两端的挡土墙
73889.【答案】ABCD
【解析】E选项不属于单独一个分部。
【考点来源】公路工程专业知识篇第四章第二节施工准备
P221
739单位工程 分部工程 分项工程
钢筋加工及安装,预应力筋加工和张拉,预应力管道压浆,混
基础及下部结 凝土扩大基础,钻孔灌注桩,挖孔桩,沉人桩,灌注桩桩底压
构 浆,地下连续墙,沉井,沉井、钢围堰的混凝土封底,承台等
(1~3墩台) 大体积混凝土结构,砌体,混凝土墩台,墩台身安装,支座垫
石和挡块,拱桥组合桥台,台背填土等
钢筋加工及安装,预应力筋加工和张拉,预应力管道压浆,预
上部结构预制
制安装梁、板,臂施工梁,转体施工梁,拱圈节段预制,拱的
和安装
安装,中下承式拱吊杆和柔性系杆刚性系杆,钢梁制作,钢梁
(1~3跨)
安装,钢梁防护等
桥 梁 工 程
钢筋加工及安装,预应力筋加工和张拉,预应力管道压浆,就
上部结构现场
(每座或每
地浇筑梁、板,悬臂施工梁,就地浇筑拱圈,劲性骨架混凝土
浇筑
合同段)
拱,钢管混凝土拱,中、下承式拱吊杆和柔性系杆,刚性系杆
(1~3跨)
等
钢筋加工及安装,混凝土桥面板桥面防水层,钢桥面板上防
桥面系、附属 水黏结层,混凝土桥面板桥面铺装,钢桥面板上沥青混凝土
工程及桥梁总 铺筑,支座安装,伸缩装置安装,人行道铺设,栏杆安装,混凝
体 土护栏,钢桥上钢护栏安装,桥头搭板,混凝土小型构件预制,
砌体坡面护坡,混凝土构件表面防护,桥梁总体等
防护工程 砌体坡面防护,护岸,导流工程等
引道工程 见路基工程、路面工程的分项工程
74090.桥梁工程地基基底的检验包括下列内容( )。
A.基底的平面位置
B.基底的尺寸
C.基底的高程
D.基底的压实度
E.基底的平整度
74190.【答案】ABC
【解析】地基基底的检验,应包括下列内容:
①基底的平面位置、尺寸和基底高程;
②基底的承载力是否与设计要求相符;
③基底的地质情况是否与设计资料相符;
④基底处理和排水情况是否符合规范要求;
⑤施工记录及有关试验资料等。
【考点来源】公路工程专业知识篇第四章第三节基础工程
P224
74291.桥梁基础浅基础施工,对地基检验的内容包括( )。
A.基底平面位置、尺寸、基底高程
B.基底地质情况和承载力是否与设计资料相符
C.水文、地质、周边建筑物和地下管线
D.施工记录及有关试验资料等
E.基底处理和排水情况是否符合要求
74391.【答案】ABDE
【解析】地基基底的检验,应包括下列内容:
(1)基底平面位置、尺寸、基底高程;
(2)基底的承载力是否与设计要求相符;
(3)基底的地质情况是否与设计资料相符;
(4)基底处理和排水情况是否符合规范要求
(5)施工记录及有关试验资料等。
【考点来源】专业知识篇第四章第三节基础工程P224
74492.桥梁基础浅基础一般可分为( )。
A.扩大基础
B.单独基础或联合基础
C.条形基础
D.筏板基础和箱形基础
E.非黏性土基础
74592.【答案】ABCD
【解析】浅基础的分类。
浅基础一般可分为扩大基础、单独基础或联合基础、条形基
础、筏板基础和箱形基础、壳体基础等。浅基础要按照批复
的方案和工艺施工,监理工程师要做好工序检查和验收。
【考点来源】专业知识篇第四章第三节基础工程P225
74693.预应力混凝土的浇筑,应符合的一般要求有( )。
A.模板、钢筋、管道、锚具和预应力钢筋经监理工程师检查
并批准后,方可浇筑混凝土
B.浇筑混凝土后,再安装锚塞,锚圈和垫板
C.在混凝土浇筑和预应力钢筋张拉前,锚具的所有支承表面
(如垫板)无需清洗
D.拌和后超过15min的混凝土不得使用
E.混凝土浇筑完成,要及时进行养护,宜采用自动养护设施,
严禁失养,保证养护时间
74793.【答案】AE
【解析】模板、钢筋、管道、锚具和预应力钢筋应严格检查验收,
经监理工程师检查并批准后,方可浇筑混凝土。
预应力结构混凝土的浇筑除符合普通混凝土的规定外,还应符合
下列要求:
①浇筑混凝土时,应保待锚塞、锚圈和垫板位置的准确、稳固。
为避免孔道变形或移动,不允许振捣器触及管道和预埋件。在混
凝土浇筑和预应力钢筋张拉前,锚具的所有支承表面(如垫板)
应保持清洁。
②浇筑混凝土时,宜根据结构或构件的不同形式选用插入式、附
着式或平板式等振动器进行振捣。对箱梁腹板与底板及顶板连接
处的承托、预应力筋锚固区及其他预应力钢束与钢筋密集的部位,
应采取有效措施加强振捣。浇筑过程中应随时检查模板、管道、
锚固端垫板等的稳固性,保证其位置及尺寸符合设计要求。
748749③用于判断现场强度的混凝土试件,应置于现场与结构或构
件同环境、同条件养护。混凝土强度尚未达到设计及规范要
求时,不得拆除模板。
④混凝土浇筑完成,要及时进行养护,宜采用自动养护设施,
严禁失养,保证养护时间。
【另】混凝土的供应宜使输送混凝土的泵能连续工作,泵送
的间歇时间不宜超过15min。
【考点来源】公路工程专业知识篇第四章第五节上部结构
P224
75094.桥梁钻孔灌注桩在终孔后,应对桩孔的( )进行检验,
清孔后,应对孔底的沉淀厚度进行检验。
A.孔位
B.孔径
C.孔深
D.孔顶高程
E.孔的倾斜度
75194.【答案】ABCE
【解析】钻孔灌注桩在终孔后,应对桩孔的孔位、孔径、孔
形、孔深和倾斜度进行检验,清孔后,应对孔底的沉淀厚度
进行检验。
【考点来源】公路工程专业知识篇第四章第三节基础工程
P230
75295.关于槽壁式地下连续墙的沟槽开挖规定,说法正确的有
( )。
A.槽孔宜一次性整体开挖
B.成槽机械开挖至槽底高程后,方可输入调制好的泥浆
C.槽段开挖达到槽底设计高程后,应对成槽质量进行检验,
合格后方可进行下一工序
D.废弃泥浆可直接排入农田或河流
E.挖掘的槽壁及接头处应保持竖直,其倾斜率应不大于0.5
%
75395.【答案】CE
【解析】地下连续墙的槽孔施工,应根据水文、地质情况和
施工条件选择能满足成槽要求的机械与设备,必要时可选用
多种设备组合施工。
心槽壁式地下连续墙的沟槽开挖宜分段施工,开挖前应按已
划分的单元槽段,决定各段开挖的先后次序,相邻槽孔之间
留有足够的安全距离。挖槽施工开始后应连续进行,直到槽
段完成。槽壁式地下连续墙的施工要求:
754成槽机械开挖一定深度后,应立即输入调制好的泥浆,并宜
保持槽内的泥浆面不低于导墙顶面300mm,挖掘的槽壁及
接头处应保持竖直,其倾斜率应不大于0.5%。接头处相邻
两槽段的挖槽中心线在任一深度的偏差值均不得大于墙厚的
1/3。槽底高程不得高于墙底的设计高程。
挖槽时应加强观测,如遇槽壁发生坍塌或槽孔偏斜超过允许
偏差,应查明原因,采取相应措施后方可继续施工。槽段开
挖达到槽底设计高程后,应对成槽质量进行检验,合格后方
可进行下一工序。
【考点来源】公路工程专业知识篇第四章第三节基础工程
P234
75596.关于现浇混凝土墩、台身施工质量要求,说法正确的有
( )。
A.墩、台身施工前,应对其施工范围内基础顶面的混凝土进
行凿毛处理
B.应采取措施缩短墩、台身与承台之间浇筑混凝土的间隔时
间,间歇期不宜大于14d
C.桥墩的钢筋可分阶段制作和安装,应保证其精度
D.模板在安装过程中应通过测量监控措施保证墩,台身的垂
直度,并应有防倾覆的临时措施
E.混凝土浇筑完成后,应及时进行养护,养护时间不得少于
7d
75696.【答案】ACDE
【解析】现浇混凝土墩、台身施工质量要求
(1)墩、台身施工前,应对其施工范围内基础顶面的混凝
土进行凿毛处理,并应将表面的松散层、石屑等清理干净;
对分节段施工的墩、台身,其接缝也应做相同的凿毛和清洁
处理。在混凝土浇筑时应对结合面进行湿匀,并不得积水。
(2)墩、台身高度超过10m时,可分节段施工,节段的高
度宜根据混凝土施工条件和钢筋定尺长度等因素确定。上一
节段施工时,已浇节段的混凝土强度应不低于2.5MPa。各
阶段浇筑混凝土施工的间歇时间宜控制在7d以内。
757(3)在模板安装前,应在基础顶面放出墩、台身的轴线及
边缘线;对分节段施工的墩、台身,其首节模板安装的平面
位置和垂直度应严格控制。模板在安装过程中应通过测量监
控措施保证墩、台身的垂直度,并应有防倾覆的临时措施;
对高墩且风力较大地区的墩身模板,应考虑其抗风稳定性。
(4)应采取措施缩短墩、台身与承台之间浇筑混凝土的间
隔时间,间歇期不宜大于10d。
758(5)桥墩的钢筋可分阶段制作和安装,应保证其精度。
(6)浇筑混凝土时,串筒、溜槽等的布置应方便摊铺和振
捣,并应明确划分工作区域。混凝土浇筑完成后,应及时进
行养护,养护时间不得少于7d。
B选项错误,应采取措施缩短墩、台身与承台之间浇筑混凝
土的间隔时间,间歇期不宜大于10d。
【考点来源】公路工程专业知识篇第四章第四节下部结构
P235
75997.关于桥梁工程预应力筋选择及制作的说法,符合《公路
桥梁施工技术规则》(JTG/T3650-2020)规定的有( )。
A.预应力筋的性能和质量应符合现行国家标准
B.预应力筋进场后存放时间宜不超过6个月
C.预应力筋下料长度应根据经验确定
D.预应力筋下料应采用电弧切割
E.预应力筋表面不得有裂纹、小刺等缺陷
76097.【答案】ABE
【解析】预应力筋制作时的下料应符合规定。下料长度应通
过计算确定,计算时应考虑结构的台座长度或孔道长度、锚
夹具厚度、千斤顶长度、镦头预留量、冷拉伸长值、弹性回
缩值、张拉伸长值和张拉工作长度等因素。预应力筋的下料,
应采用切断机或砂轮锯切断,严禁采用电弧切割。
【考点来源】公路工程专业知识篇第四章第五节上部结构
P241
76176298.关于梁式桥现浇混凝土的规定,正确的有( )。
A.浇筑梁体混凝土时,一般宜按梁的全幅横断面斜向分段、
水平分层地连续浇筑
B.上层与下层同时浇筑时,上层与下层前后浇筑距离应不小
于1.5m
C.若箱梁体不能一次浇筑完成,需分两次浇筑时,第一次和
第二次浇筑的时间应间隔至少24h
D.简支梁桥上部结构的混凝土浇筑,一般应由墩、台跨中开
始向两端方向对称进行
E.一般跨径的悬臂梁桥混凝土浇筑,应从跨中向两端墩台对
称进行,其邻跨悬臂应从悬臂向墩台进行
76398.【答案】ABCE
【解析】梁式桥现浇混凝土
(1)浇筑梁体混凝土时,一般宜按梁的全幅横断面斜向分段、水
平分层地连续浇筑。上层与下层同时浇筑时,上层与下层前后浇
筑距离应不小于1.5m,每层浇筑厚度当用插入式或附着式振捣器
振捣时,不宜超过30cm。
(2)若箱梁体不能一次浇筑完成,需分两次浇筑时,第一次和第
二次浇筑的时间应间隔至少24h。
(3)简支梁桥上部结构的混凝土浇筑,一般应由墩、台两端开始
向跨中方向对称进行。如果采用分层浇筑,也可从一端开始。无
论采用何种方式,均应一次浇筑完成。
(4)一般跨径的悬臂梁桥混凝土浇筑,应从跨中向两端墩台对称
进行,其邻跨悬臂应从悬臂向墩台进行。
【考点来源】公路工程专业知识篇第四章第五节上部结构P250
76499.预制构件的预制施工中,下列( )措施不正确。
A.箱形梁宜一次浇筑完成,且宜先浇筑腹板,待浇筑腹板混
凝土振实后再浇筑底板至底板承托顶面
B.腹板底部为扩大断面的T形梁,应先浇筑其上部腹板并振
实,再浇筑其下部扩大部分
C.U形梁可上下一次浇筑或分两次浇筑
D.箱形梁宜一次浇筑完成,且宜先浇筑底板至底板承托顶面
E.中小跨径的空心板浇筑混凝土时,对芯模应有防止上浮和
偏位的可靠措施
76599.【答案】AB
【解析】各种构件混凝土的浇筑除应符合规范普通混凝土规定外,
尚应符合下列规定:
①腹板底部为扩大断面的T形梁和I形梁,应先浇筑扩大部分并振
实后,再浇筑其上部腹板。
②U形梁可上下一次浇筑或分两次浇筑。一次浇筑时,宜先浇筑
底板至底板承托顶面,待底板混凝土振实后再浇筑腹板;分两次
浇筑时,宜先浇筑底板至底板承托顶面,按施工缝处理后,再浇
筑腹板混凝土。
③箱形梁宜一次浇筑完成,且宜先浇筑底板至底板承托顶面,待
底板混凝土振实后再浇筑腹板、顶板。
④中小跨径的空心板浇筑混凝土时,对芯模应有防止上浮和偏位
的可靠措施。
【考点来源】公路工程专业知识篇第四章第五节上部结构P252
766767100.下列关于伸缩装置的说法正确的是( )。
A.伸缩装置的钢构件外观应光洁、平整,不得扭曲,并进行
有效的防腐处理
B.伸缩装置应在工厂组装,出厂时应附有效的产品质量合格
证明文件
C.伸缩装置安装前应对预留槽口的混凝土进行做毛并清理干
净
D.伸缩装置应在沥青混凝土铺装前,采用反开槽的方式进行
安装
E.伸缩装置安装时应使伸缩装置的中心线和桥梁中心线相重
合
768100.【答案】ABCE
【解析】(1)伸缩装置的钢构件外观应光洁、平整,不得扭曲,
并进行有效的防腐处理。伸缩装置应在工厂组装,出厂时应附有
效的产品质量合格证明文件。
(2)伸缩装置安装预留的槽口尺寸应符合设计规定,锚固筋的位
置应准确,安装前应对预留槽口的混凝土进行做毛并清理干净。
安装时应使伸缩装置的中心线和桥梁中心线相重合,安装位置和
高程应符合要求,应进行临时固定,设置横向水平连接筋,并与
预埋钢筋焊接固定。
(3)伸缩装置应在沥青混凝土铺装后,采用反开槽的方式进行安
装。安装前,应按现场实际气温调整其安装定位值。
(4)伸缩装置安装固定后,应在其能自由伸缩的开放状态下进行
两侧过渡段混凝土的浇筑施工,浇筑时应采取措施防止定位固定
的构件移位。
【考点来源】专业知识篇第四章第六节桥面铺装与附属工程P280
769770101.下列设施中,属于桥面防护设施的有( )。
A.混凝土防撞护栏
B.栏杆
C.人行道
D.缘石
E.泄水管
771101.【答案】ABCD
【解析】桥面防护设施主要有混凝土防撞护栏、栏杆、人行
道、缘石等。
【考点来源】公路工程专业知识篇第四章第六节桥面系与附
属工程P281
772102.桥面防护设施主要有混凝土防撞护栏、栏杆、人行道、
缘石等,下列关于混凝土防撞护栏主要施工要求,说法正确
的是( )。
A.混凝土护栏应在桥面的两侧对称进行施工
B.对就地现浇的防撞护栏,宜在顺桥向每间隔5~8m设1道
断缝或假缝
C.防撞护栏的钢筋应与梁体的预留钢筋要可靠连接,保证连
接牢固
D.模板宜采用钢模,支模时宜在其顶部和底部各设1道对拉
螺杆
E.宜采用坍落度较小的干硬性混凝土,浇筑时应分层进行,
分层厚度不宜超过100mm
773102.【答案】ABCD
【解析】混凝土防撞护栏主要施工要求:
(1)混凝土护栏应在桥面的两侧对称进行施工。对结构重心位于
梁体以外的悬臂式防撞护栏,应在主梁横向联结或拱上结构完成
后方可施工。
(2)对就地现浇的防撞护栏,宜在顺桥向每间隔5~8m设1道断
缝或假缝。温差相对较大的地区,断缝或假缝的设置间距可适当
减少。
(3)防撞护栏的钢筋应与梁体的预留钢筋要可靠连接,保证连接
牢固。
(4)模板宜采用钢模,支模时宜在其顶部和底部各设1道对拉螺
杆,或采用其他固定模板的装置。
774(5)宜采用坍落度较小的干硬性混凝土,浇筑时应分层进行,分
层厚度不宜超过200mm;振捣时应采取适当的措施使模板表面的
气泡逸出。
(6)对预制安装的防撞护栏,在搬运和安装时,应采取适当的保
护措施,防止损伤棱角处的混凝土。连接钢板的焊接质量应符合
设计要求和规范的相关规定。
(7)施工完成后的防撞护栏,其顶面高程和位置应准确,位于弯
道上的护栏其线形应平顺。
【考点来源】公路工程专业知识篇第四章第六节桥面系与附属工
程P281
775776103.下列关于隧道分类的说法,正确的有( )。
A.按隧道横断面面积可分为超小断面隧道、小断面隧道、中
等断面隧道、大断面隧道和特大断面隧道
B.按隧道用途可分为交通隧道(包括公路隧道、铁路隧道)、
水工隧道、市政隧道和矿山巷道
C.按隧道所处位置可分为山岭隧道(还包括江底隧道、河底
隧道、海底隧道)和城市隧道
D.多洞隧道按两洞之间的距离分为小净距隧道、连拱隧道、
单洞和双洞隧道
E.按特殊地质类型分,岩石隧道、土质隧道、软土隧道、瓦
斯地区隧道、富水区隧道等
777103.【答案】ABCD
【解析】按隧道横断面面积可分为超小断面隧道、小断面隧道、
中等断面隧道、大断面隧道和特大断面隧道;
按隧道用途可分为交通隧道(包括公路隧道、铁路隧道)、水工
隧道、市政隧道和矿山巷道;
按隧道埋置深度可分为浅埋隧道和深埋隧道;
按隧道所处位置可分为山岭隧道(还包括江底隧道、河底隧道、
海底隧道)和城市隧道;
多洞隧道按两洞之间的距离分为小净距隧道、连拱隧道、单洞和
双洞隧道;
按特殊地质类型分,还有瓦斯地区隧道、富水区隧道等。
按照隧道修建地点所处地质情况划分,可分为修建在岩层中的岩
石隧道,修建在土层中的土质隧道及软土隧道。
【考点来源】专业知识篇第五章第一节基础知识P291
778104.下列工程特性中,属于隧道围岩工程性质的有( )。
A.物理性质
B.水理性质
C.力学性质
D.地理性质
E.化学性质
779104.【答案】ABC
【解析】围岩的工程性质包括三个方面,即物理性质、水理
性质和力学性质。而对围岩稳定性最有影响的工程性质则是
其力学性质,即围岩抵抗变形和破坏的性能。
【考点来源】公路工程专业知识篇第五章第一节基础知识
P292
780105.下列属于隧道超前地质预报主要内容的有( )。
A.地震烈度预报
B.地层岩性预报
C.地质构造预报
D.不良地质预报
E.围岩级别变化预判
781105.【答案】BCDE
【解析】超前地质预报应包括的主要内容:
①地层岩性预报:软弱夹层、破碎地层、煤层和特殊性岩土
的岩性预报。
②地质构造预报:断层、节理裂隙密集带、褶皱等影响岩体
完整性的构造发育情况的预报。
③不良地质预报:岩溶、人为坑洞、瓦斯等发育情况的预报。
④地下水预报:对岩溶管道水以及富水断层、富水褶皱轴、
富水地层中的裂隙水等发育情况。
⑤对围岩级别变化的判断。
【考点来源】公路工程专业知识篇第五章第二节施工准备
P300
782106.隧道工程施工的全断面开挖法,主要适用于( )。
A.Ⅰ级硬岩地层
B.Ⅱ级硬岩地层
C.Ⅱ级软岩地层
D.Ⅲ级硬岩地层
E.Ⅲ级软岩地层
783106.【答案】ABCD
【解析】全断面法主要适用于Ⅰ~Ⅲ级硬岩地层、Ⅱ级软岩
地层,对于Ⅳ级硬岩地层在采取超前锚杆、超前小管棚、超
前预注浆等辅助措施加固后也可使用。浅埋段、偏压段和洞
口段,不宜采用全断面法开挖。
【考点来源】公路工程专业知识篇第五章第三节隧道开挖
P313
784107.以下属于隧道开挖监控测量的内容的是( )。
A.开挖面附近的围岩稳定性
B.围岩构造情况
C.支护变形与稳定情况
D.支护上的围岩压力
E.养护情况
785107.【答案】ABCD
【解析】监控量测的内容
地质和支护状态现场观察包括:
开挖面附近的围岩稳定性,围岩构造情况,支护变形与稳定情况,
准确掌握围岩情况。
(1)岩体力学参数测试:抗压强度、变形模量、黏聚力、内摩擦
角、泊松比。
(2)应力应变测试:岩体原岩应力,围岩应力、应变,支护结构
的应力、应变。
(3)压力测试:支护上的围岩压力、渗水压力。
(4)位移测试:围岩位移(含地表沉降)、支护结构位移。
(5)温度测试:岩体(围岩)温度、洞内温度、洞外温度。
(6)物理探测:弹性波(声波)测试,即纵波速度、横波速度、
动弹性模量、动泊松比。
【考点来源】专业知识篇第五章第三节隧道开挖P322
786108.隧道开挖量测项目,( )是复合式衬砌和喷锚衬砌
的隧道施工必测项目。
A.洞内外观察
B.衬砌开裂
C.拱顶下沉
D.地表下沉
E.拱脚下沉
787108.【答案】ACDE
【解析】在复合式衬砌和喷锚衬砌的隧道施工时,洞内外观
察、周边位移、拱顶下沉、地表下沉和拱脚下沉等5项为必
测项目。
【考点来源】专业知识篇第五章第三节隧道开挖P322
788109.隧道工程监控量测项目中属于必测项目的有( )。
A.地表下沉
B.地表水平位移
C.周边位移
D.拱顶下沉
E.围岩压力
789109.【答案】ACD
【解析】在复合式衬砌和喷锚衬砌的隧道施工时,洞内外观
察、周边位移、拱顶下沉、地表下沉和拱脚下沉等五项为必
测项目。
【考点来源】公路工程专业知识篇第五章第三节隧道开挖
P322
790110.喷射混凝土施工的准备工作有( )。
A.清理受喷岩面的浮石、岩屑、杂物和粉尘等
B.检查开挖断面净空尺寸,凿除欠挖凸出部分
C.设置中岩墙保护方法
D.岩面渗水处采取引排措施进行处理
E.先行洞和后行洞爆破设计和爆破振动控制
791110.【答案】ABD
【解析】喷射混凝土施工的准备工作
(1)清理受喷岩面的浮石、岩屑、杂物和粉尘等。
(2)检查开挖断面净空尺寸,凿除欠挖凸出部分。
(3)岩面渗水处采取引排措施进行处理。
(4)设置控制喷射混凝土厚度的标识。
(5)检查作业机具、设备、风水管路、电缆线路,并进行试运转
正常。
(6)检查作业场地的通风、照明等条件。
【考点来源】专业知识篇第五章第四节支护与衬砌P330
792111.关于隧道排水中心水沟施工规定,说法正确的有
( )。
A.矩形中心水沟的盖板安放前,沟底应无积水
B.矩形中心水沟,盖板应预制
C.圆形中心水沟的预制圆管,应施作混凝土底座,底座混凝
土强度不应小于C20
D.矩形中心水沟,沟壁和沟底采用预制时,开挖沟槽底应采
用C20混凝土铺底找平
E.中心水沟盖板顶面在浇筑上部混凝土时应铺设反滤层
793111.【答案】ABC
【解析】中心水沟施工应符合的规定
(1)开挖沟槽的宽度、深度应满足中心水沟断面尺寸和安装施工要求。
(2)无仰拱地段,中心水沟开挖宜采用切割开挖。
(3)圆形中心水沟的预制圆管,应施作混凝土底座,底座混凝土强度不
应小于C20,底座应密实、平整。预制圆管的安放应平稳、顺直、接缝紧
密。
(4)矩形中心水沟,盖板应预制,沟壁和沟底采用预制时,开挖沟槽底
应采用M20砂浆或C15混凝土铺底找平,安放平稳、接缝紧密,沟壁外侧
回填应密实。
(5)矩形中心水沟的盖板安放前,应清除沟内泥沙、杂物,沟底应无积
水。
(6)中心水沟盖板顶面、滤水砂砾石层顶面在浇筑上部混凝土时应铺设
隔离层。
【考点来源】专业知识篇第五章第五节防水与排水P344
794112.交通标线按照材料和施工的不同分类,包括有( )。
A.热熔型涂料标线
B.冷凝型涂料标线
C.双组分涂料标线
D.溶剂型涂料标线
E.粉末型涂料标线
795112.【答案】ACD
【解析】公路交通标线分为雨夜标线和非雨夜标线两种,其
使用的材料为热熔型、双组分型和溶剂型(水性涂料)涂料,
按标线设置方式可分为纵向标线、横向标线和其他标线。
【考点来源】专业知识篇第六章第一节基础知识P380
796113.下列交通安全设施中,起主动引导作用的公路视线诱导
设施的有( )。
A.合流诱导标
B.隧道轮廓带
C.里程碑及百米桩
D.道口标桩
E.交通标线
797113.【答案】ABD
【解析】视线诱导设施主要包括轮廓标、合流诱导标、线形
诱导标、隧道轮廓带、示警桩、示警墩、道口标桩等设施,
公路视线诱导设施属于主动引导设施,对提高夜间的行车安
全水平有重要作用。
【考点来源】专业知识篇第六章第一节基础知识P381
798799114.下列关于公路交通安全设施的试验段工程的说法中,正
确的是( )。
A.公路交通安全设施工程正式施工前,应先进行试验段的安
装
B.试验段工程的开工、进程、质量检验应按工程建设程序进
行
C.试验段工程安装完工应进行试验段工程质量检验
D.工程质量检验后进行大规模的交通安全设施工程施工
E.经检查确认试验段施工符合设计及标准要求后,才能进行
大规模的交通安全设施工程施工
800114.【答案】ABCE
【解析】试验段工程。公路交通安全设施工程正式施工前,
应先进行试验段的安装;试验段工程的开工、进程、质量检
验应按工程建设程序进行;试验段工程安装完工,应进行试
验段工程质量检验,经检查确认试验段施工符合设计及标准
要求后,才能进行大规模的交通安全设施工程施工。
【考点来源】公路工程专业知识篇第六章第二节施工准备
801115.下列关于混凝土护栏的说法,正确的是( )。
A.拆模后蜂窝、麻面、裂缝、脱皮,经确定无结构性问题,
可采用同配合比水泥浆进行修复,或者采用颜色一致的修补
材料进行修补,可进行必要的打磨
B.混凝土初凝后,不得振动模板,预埋钢筋不得承受外力
C.两处伸缩缝之间的混凝土护栏应一次浇筑完成,伸缩缝应
与水平面垂直,宽度应符合设计文件的规定,伸缩缝内不得
连浆
D.采用固定模板法施工时,模板宜采用钢模板,钢模板的厚
度不应小于5mm
E.拆模不得破坏混凝土表面和棱角,并应保持模板的完好
802115.【答案】ABCE
【解析】混凝土护栏施工技术规定
采用固定模板法现场浇筑混凝土护栏时,应符合下列规定:
(1)采用固定模板法施工时,模板宜采用钢模板,钢模板的厚度
不应小于4mm。支模时宜在其顶部和底部各设1道对拉螺杆,或
采用其他固定模板的装置。
(2)浇筑混凝土前,应按设计文件的要求绑扎或焊接钢筋及预埋
件。钢模板涂脱模剂后,可浇筑混凝土。
(3)应根据环境温度、湿度和混凝土的具体要求等因素确定是否
加入外加剂。
(4)两处伸缩缝之间的混凝土护栏应一次浇筑完成,伸缩缝应与
水平面垂直,宽度应符合设计文件的规定,伸缩缝内不得连浆。
(5)混凝土初凝后,不得振动模板,预埋钢筋不得承受外力。
803(6)拆模时间应根据气温和混凝土强度确定,夏季宜在混土终凝
后24h,冬季应以混凝土强度不低于5MPa为宜,拆模不得破坏混
土表面和棱角,并应保持模板的完好。拆模后蜂窝、麻面、裂缝、
脱皮,经确定无结构性问题,可采用同配合比水泥浆进行修复,
或者采用颜色一致的修补材料进行修补,可进行必要的打磨。修
补后注意养护,避免颜色差异较大。
(7)断缝或假缝可在混凝土护栏拆除模板后,按设计文件要求的
间距和规格采用切割机切开,并应保证断面光滑、平整。
【考点来源】专业知识篇第六章第五节护栏和栏杆P399
804116.下列关于隔离栅的施工技术规定说法正确的是( )。
A.在控制立柱之间按设计文件规定的柱距定出柱位
B.应根据设计文件的规定和柱位开挖基坑
C.隔离栅网片安装完毕后,应对基础周围进行夯实处理
D.隔离栅的活动门应便于开启、保证强度,隔离栅活动门两
侧各8m范围内的隔离栅基础应根据设计文件的规定进行加
强
E.每个柱位均应按设计文件的要求确定设置高度,并应按实
际地形进行调整
805116.【答案】ABCE
【解析】隔离栅的施工技术规定
(1)应根据设计文件中规定的隔离栅设置位置和实际地形条件确
定控制立柱的位置和立柱中心线,在控制立柱之间按设计文件规
定的柱距定出柱位。
(2)每个柱位均应按设计文件的要求确定设置高度,并应按实际
地形进行调整。
(3)应根据设计文件的规定和柱位开挖基坑。
(4)立柱应根据设计文件的规定设置在现浇混凝土基础或预制混
凝土基础内。立柱的埋设应分段进行。可先埋设两端的立柱,然
后拉线埋设中间立柱,控制立柱与中间立柱的平面投影应在一条
直线上,保持基础高程的平顺过渡。预制混凝土立柱和基础在运
输及装卸时应避免折断或损坏边角。
806(5)隔离栅网片安装完毕后,应对基础周围进行夯实处理。
(6)在桥梁、通道、车行和人行涵洞等构造物处进行围封时,应
保证隔离栅的封闭严密,并将隔离栅锚固于构造物。隔离栅跨越
沟坎时,应保证隔离栅下边缘与沟底的距离能有效阻止行人或动
物误入,否则应增设隔离栅网片。
(7)隔离栅的活动门应便于开启、保证强度,隔离栅活动门两侧
各10m范围内的隔离栅基础应根据设计文件的规定进行加强。除
设计文件另行规定外,隔离栅活动门变形量不应超过高度的2%。
【考点来源】公路工程专业知识篇第六章第六节隔离栅P404
807808117.公路监控设施由省级监控中心设施、路段监控分中心设
施、基层监控单元设施以及监控外场设备构成,省级监控中
心和路段监控分中心都应具备的设施有( )。
A.计算机系统
B.大屏幕显示系统
C.闭路电视监视系统
D.数据交换系统
E.应急救援指挥系统
809117.【答案】ABC
【解析】公路省级监控中心设施:
计算机系统;闭路电视监视系统;大屏幕显示系统;交通地
理信息系统;公众信息服务系统;应急救援指挥系统;网络
安全与管理系统;数据交换系统;附属设施。
路段监控分中心设施:
监控计算机系统;闭路电视监视系统;大屏幕显示系统;附
属设施。
【考点来源】专业知识篇第七章第二节监控设施P418-419
810118.公路监控设施施工划分的分项工程包括有( )。
A.闭路电视监视系统
B.大屏幕显示系统
C.呼叫服务中心系统
D.气象检测器
E.交通情况调查设施
811118.【答案】ABDE
【解析】公路监控设施施工划分的分项工程包括:
车辆检测器、气象检测器、闭路电视监视系统、可变标志、
道路视频交通事件检测系统、交通情况调查设施、监控(分)
中心设备及软件、大屏幕显示系统和监控系统计算机网络。
【考点来源】公路工程专业知识篇第七章第二节监控设施
P420-429
812119.公路供配电设施施工划分的分项工程包括( )。
A.低压设备电力电缆
B.中压设备电力电缆
C.中心(站)内低压配电设备
D.高压设备电力电缆
E.风/光供电系统
813119.【答案】ABCE
【解析】公路供配电设施施工划分的分项工程包括:
中压配电设备、中压设备电力电缆、中心(站)内低压配电
设备、低压设备电力电缆、风/光供电系统和电力监控系统。
【考点来源】公路工程专业知识篇第七章第五节供配电设施
P464
814120.隧道射流风机安装完成后对其进行检查试验,符合监理
要点规定的是( )。
A.风机和控制柜壳体与接地干线可靠连接
B.风机通电后检查确认风机叶轮转动正常
C.风机试运转时间不应少于2h
D.风机试运转后,检查确认紧固件无松动
E.风机通电前检查确认风机叶轮转动正常
815120.【答案】ACDE
【解析】射流风机监理要点:
(1)风机和控制柜壳体与接地干线可靠连接。
(2)风机通电前检查确认风机叶轮转动正常。
(3)风机试运转时间不应少于2h。
(4)风机试运转后,检查确认紧固件无松动。
【考点来源】专业知识篇第七章第七节隧道机电设施
816121.关于隧道射流风机施工质量控制的说法,正确的有
( )。
A.悬挂安装的射流风机预埋件应进行荷载试验
B.安装支架的结构尺寸,安装方位等符合现场环境的要求
C.电线电缆、控制线缆应按施工图设计要求连接到位
D.风机中心线与隧道中心线平行度允许偏差不应大于
100mm
E.风机试运转时间不应小于12h
817121.【答案】ACD
【解析】射流风机施工质量监理要点
(1)射流风机设备及附件、配件的品牌、型号、规格、数
量应符合合同要求,部件完整,检验合格。
(2)悬挂安装的射流风机预埋件应进行荷载试验。荷载试
验的试验负荷应为风机重力与风机支架重力之和的15倍;
试验时间宜为5min;抽检数量为100%。
(3)安装支架的结构尺寸、安装方位、安装间距等应符合
施工图设计要求。
(4)安装连接螺栓的强度等级应符合设计要求;螺栓必须
紧固,并有防松动和减震装置。
818819(5)风机安装应牢固,风机中心线与隧道中心线平行度允
许偏差应不大于100mm。
(6)风机和控制柜壳体应与接地干线可靠连接。
(7)风机安装完成后,检查确认安装过程中未损伤风机、
无异物进入风机内、风机和安装附件的防腐层与风机防护罩
完好。
(8)风机通电前应检查确认风机叶轮转动正常。
(9)电源电缆、控制线缆应按施工图设计要求准确连接到
位。
(10)射流风机安装、通电调试完成后,风机应工作正常,
技术检测合格。调试记录应详细、清晰,检测报告应数据准
确、项目齐全。
(11)风机试运转时间应不少于2h。
820(12)风机试运转结束后,应检查确认紧固件无松动。
(13)施工过程中应加强质量检查,发现工程缺陷,应及
时要求整改,保证隧道射流风机分项工程质量符合设计要求
与标准规范的规定。
(14)隧道射流风机分项工程的设备、配件、材料检验合
格报告或证书、设备安装检验、设备调试检测记录和自检报
告等资料应齐全、完整。
【考点来源】公路工程专业知识篇第七章第七节隧道机电设
施P486-487
821122.下列关于隧道机电工程消防设施监理要点的说法,正确
的是( )。
A.消火栓箱安装稳固平整、不变形,箱门开启灵活
B.水位检测器的供电及控制电缆有屏蔽保护措施
C.管网所用钢管经防腐处理,并采用螺纹、沟槽式管件或法
兰连接
D.全部消防设施安装到位,方位正确、不侵入公路建筑限界
E.全部消防设施安装到位,方位正确,延伸到公路建筑限界
822122.【答案】ABCD
【解析】消防设施监理要点
(1)消火栓箱安装稳固平整、不变形,箱门开启灵活,箱
体底部与地面距离符合设计要求。
(2)水位检测器按设备技术文件要求进行安装,其供电及
控制电缆有屏蔽保护措施。
(3)管网所用钢管经防腐处理,并采用螺纹、沟槽式管件
或法兰连接。
(4)全部消防设施安装到位,方位正确、不侵入公路建筑
限界。
【考点来源】专业知识篇第七章第七节隧道机电设施
823824123.机电工程外观质量要求,下列说法正确的有( )。
A.各部件表面光泽一致,无划伤、无刻痕、无剥落、无锈蚀
B.机箱内部元器件固定牢靠,线缆布设平顺、整齐,标识正
确、清楚
C.室内外设备及布线规范,机柜内无杂物,光缆、电缆排列
整齐、绑扎牢固
D.机箱、立柱表面光泽一致,单个划痕长度不大于1cm或划
痕总长度不大于5cm
E.进出线管口封堵良好,电源线、信息(控制)线分开布设、
保护处理措施得当,标识正确、清楚
825123.【答案】ABCE
【解析】机电工程外观质量要求
(1)各部件表面光泽一致,无划伤、无刻痕、无剥落、无锈蚀。
(2)立柱、外场设备基础混凝土表面的蜂窝、麻面、裂缝等缺陷
面积不超过该面面积的1%或深度不超过10mm,损边、掉角长度
不超过20mm。
(3)立柱、外场设备基础地脚螺栓、接地极引出线防锈措施得当,
裸露金属基体锈蚀不大于1cm²。
(4)立柱、机箱安装端正,金属机箱与接地线良好连接,机箱的
出线管与箱体连接处应密封良好。
(5)机箱、立柱表面光泽一致,涂层剥落、表面锈蚀单处面积不
大于1cm²或总面积不大于5cm2,单个划痕长度不大于5cm或划
痕总长度不大于10cm。
826(6)机箱内部元器件固定牢靠,线缆布设平顺、整齐,标识正确、
清楚,设有永久性接线图,机箱内无杂物、积水、尘土、霉变。
(7)室内外设备及布线规范,机柜内无杂物,光缆、电缆排列整
齐、绑扎牢固,进出线管口封堵良好,电源线、信息(控制)线
分开布设、保护处理措施得当,标识正确、清楚。
【考点来源】专业知识篇第七章第八节机电工程质量监理P493-
494
827124.下列选项中,满足机电工程外观质量要求的有( )。
A.立柱、外场设备基础混凝土表面的蜂窝、裂缝等缺陷面积
不超过该面面积的1%
B.立柱、外场设备基础混凝土表面的蜂窝、裂缝等缺陷深度
不超过10mm
C.机箱、立柱表面光泽一致,涂层剥落、表面锈蚀单处面积
不大于1cm²
D.机箱、立柱表面光泽一致,涂层剥落、表面锈蚀总面积不
大于10cm2
E.机箱内部元器件固定牢靠,线缆布设平顺、整齐,标识正
确、清楚
828124.【答案】ABCE
【解析】机电工程外观质量要求
(1)各部件表面光泽一致,无划伤、无刻痕、无剥落、无锈蚀。
(2)立柱、外场设备基础混凝土表面的蜂窝、麻面、裂缝等缺陷
面积不超过该面面积的1%或深度不超过10mm,损边、掉角长度
不超过20mm。
(3)立柱、外场设备基础地脚螺栓、接地极引出线防锈措施得当,
裸露金属基体锈蚀不大于1cm²。
(4)立柱、机箱安装端正,金属机箱与接地线良好连接,机箱的
出线管与箱体连接处应密封良好。
(5)机箱、立柱表面光泽一致,涂层剥落、表面锈蚀单处面积不
大于1cm²或总面积不大于5cm2,单个划痕长度不大于5cm或划
痕总长度不大于10cm。
829(6)机箱内部元器件固定牢靠,线缆布设平顺、整齐,标
识正确、清楚,设有永久性接线图,机箱内无杂物、积水、
尘土、霉变。
(7)室内外设备及布线规范,机柜内无杂物,光缆、电缆
排列整齐、绑扎牢固,进出线管口封堵良好,电源线、信息
(控制)线分开布设、保护处理措施得当,标识正确、清楚。
【考点来源】专业知识篇第七章第八节机电工程质量监理
P493-494
830125.整地,即土壤改良和土壤管理,是保证绿化植物成活和
茁壮生长的前提。下列关于场地整理说法正确的是( )。
A.大于25mm的砾石、树根、树桩和其他垃圾应清除并运到
监理工程师同意的地点废弃
B.施工单位应在绿化区表土铺设至少7天前通知监理工程师
C.植物生长的最小土层厚度应满足:草本花卉、草本植被
0.30m;小灌木0.45m;大灌木0.60m;浅根乔木0.90m;
深根乔木1.50m
D.表土铺设完成后,其表面高程应比路缘石、集水井、人行
道、车行道或其他类似结构低20mm
E.上边坡生态防护应清理边坡表面的危石、松石
831125.【答案】ABCE
【解析】整地,即土壤改良和土壤管理,是保证绿化植物成
活和祒壮生长的前提。
(1)清理障碍物。大于25mm的砾石、树根、树桩和其他
垃圾应清除并运到监理工程师同意的地点废弃。
(2)整理现场。根据设计图纸的要求,整理出预定的地形,
或平地或起伏坡地,使其与周围排水趋向一致。上边坡生态
防护应清理边坡表面的危石、松石。
(3)设置水源。大量进行绿化,设置必要、足够的水源是
必须的。水质应符合现行《农田灌溉水质标准》(GB5084)
的要求。
832(4)土壤改良。公路工程的路肩、边坡及附属设施区等原施工场地的土
壤中,常含有建筑废土及其他有害成分,以及强酸性土、强碱土、盐土、
盐碱土、重黏土、砂土等;部分树种需要有一定酸度的土壤,如杜鹃、
山茶等,应将局部地区的土壤全换成酸性土。以上均应根据设计规定,
采用客土或改良土壤的技术措施,使种植深度符合种植要求,确保绿化
植物能茁壮成长。
(5)铺设表土。施工单位应在绿化区表土铺设至少7天前通知监理工程
师。植物生长的最小土层厚度应满足:草本花卉、草本植被0.30m;小
灌木0.45m;大灌木0.60m;浅根乔木0.90m;深根乔木1.50m。表土铺
设完成后,其表面高程应比路缘石、集水井、人行道、车行道或其他类
似结构低25mm。种植或播种前可对该地区的土壤理化性质进行化验分
析,采取相应的消毒、施肥等措施。
(6)质量检验标准和实测项目。应符合《公路工程质量检验评定标准第
一册土建工程》(JTGF80/1—2017)表12.2.2的规定。
【考点来源】专业知识篇第八章第一节绿化工程质量监理P495
833126.草坪种植应根据不同地区、不同地形,选择播种、分
株、茎枝繁殖、植生带、铺砌草块和草卷等方法。种植的适
宜季节和草种类型选择应符合下列规定( )。
A.冷季型草播种宜在秋季进行,也可在春、夏季进行
B.茎枝栽植暖季型草播种宜在南方地区夏季和多雨季节进行
C.植生带、铺砌草块或草卷,温暖地区四季均可进行
D.铺栽草块时,块与块之间应保留0.5~1.0cm的间隙,以
防在搬运途中干缩的草块,遇水浸泡后膨胀,形成边缘重叠。
E.方块草坪铺设,不论是冷地型、暖地型草种,都不应在秋
季进行
834126.【答案】ABCD
【解析】草坪种植应根据不同地区、不同地形,选择播种、
分株、茎枝繁殖、植生带、铺砌草块和草卷等方法。种植的
适宜季节和草种类型选择应符合下列规定:
(1)冷季型草播种宜在秋季进行,也可在春、夏季进行。
(2)茎枝栽植暖季型草播种宜在南方地区夏季和多雨季节
进行。
835(3)植生带、铺砌草块或草卷,温暖地区四季均可进行;北方地
区宜在春、夏、秋季进行。草坪播种应选择优良种子,不得含有
杂质,播种前应做发芽试验和催芽处理,确定合理的播种量。各
类花卉种植时,在晴朗天气、春秋季节、最高气温25℃以下时可
全天种植;避开高温时间。
草块搬运至铺设场地后,应立即进行栽种。铺设草块前,应
先清除场地上的石块、垃圾等杂物,增施基肥,力求表土层疏松、
平整。更重要的是排水坡度的整理,应达到2%~3%的自然排水
坡度。草块铺前,对场地再次拉平并增加1~2次压平,以免铺后
出现泥土下陷所导致的不平整或者积水等不良现象。
铺栽草块时,块与块之间应保留0.5~1.0cm的间隙,以防在
搬运途中干缩的草块,遇水浸泡后膨胀,形成边缘重叠。块与块
间的隙缝应填入细土,然后滚压,并进行浇水,要求灌透。一般
浇水后2~3d再次滚压,则能促进块与块之间的平整。
836方块草坪铺设,不论是冷地型、暖地型草种,都不应在
冬季进行。因为禾草在冬季大都停止生长或者休眠,铺后容
易遭干冻。对入春后新萌发的嫩芽,移栽后,亦影响其正常
生长。最适宜的草块铺移时间是春末夏初,或在秋季进行,
如果在夏季铺移,则必须增加灌溉次数。新铺草块必须加强
护理,防止人畜车辆入内,靠近道路、路口的应设置临时性
指示牌,减少和防止人为破坏所造成的损失。新铺草坪返青
后,可增施一次尿素氮肥,每公顷施用量约120~150kg。
当年冬季可适当增施堆肥土或土屑等疏松肥料,改善新铺草
坪的平整度。
837(4)质量检验标准和实测项目应符合《公路工程质量检验
评定标准第一册土建工程》(JTGF80/1—2017)表12.4.2
的规定。其中,草坪、草本地被覆盖率和花卉成活率为关键
项目,应大于或等于95%。
【考点来源】专业知识篇第八章第一节绿化工程质量监理
P497
838127.环保设施声屏障质量监理的一般要求,下列说法正确的
是( )。
A.声屏障设置的位置,一般始于声保护对象的中部,并向两
侧同等长度延伸,总长度小于保护对象的长度
B.经常遇见主体工程施工中变更里程桩号情况时,应调整声
屏障位置设计,不能偏向一侧
C.在标志牌、桥梁伸缩装置、下穿人行通道和涵洞等处,应
采用合理的设计形式,不能留有间断
D.结合当地最大风力等环境情况,复核声屏障的高度等设计
保证系数,不因强风而折断造成交通事故
E.提出运营初期一定交通量条件下,减噪的环境保护验收指
标
839127.【答案】BCDE
【解析】环保设施声屏障质量监理的—般要求
(1)声屏障设置的位置,一般始于声保护对象的中部,并向两侧
同等长度延伸,总长度大于保护对象的长度。经常遇见主体工程
施工中变更里程桩号情况时,应调整声屏障位置设计,不能偏向
一侧。
(2)在标志牌、桥梁伸缩装置、下穿人行通道和涵洞等处,应采
用合理的设计形式,不能留有间断。
(3)结合当地最大风力等环境情况,复核声屏障的高度等设计保
证系数,不因强风而折断造成交通事故。
(4)提出运营初期一定交通量条件下,减噪的环境保护验收指标。
若在设计中对减噪指标不作要求,或提出达不到的过高要求,在
监理工作之初都应该加以修正明确。
【考点来源】专业知识篇第八章第二节环保设施(声屏障)质量
监理P501
840128.隧道工程具有以下特点( )的公路项目,应开展施
工安全风险评估。
A.黄土地区、水下或海底隧道工程
B.浅埋、偏压、大跨度、变化断面等结构受力复杂的隧道工
程
C.长度2500m及以上的隧道工程
D.连拱隧道和小净距隧道工程
E.采用新技术、新材料、新设备、新工艺的隧道工程
841128.【答案】ABDE
【解析】具有以下特点(满足下列条件之一)的公路项目,应开展施
工安全风险评估。
隧道工程:
(1)穿越高地应力区、岩溶发育区、区域地质构造、煤系地层、采
空区等工程地质或水文地质条件复杂的隧道,黄土地区、水下或海底
隧道工程;
(2)浅埋、偏压、大跨度、变化断面等结构受力复杂的隧道工程;
(3)长度3000m及以上的隧道工程,Ⅵ、Ⅴ级围岩连续长度超过
50m或合计长度占隧道全长的30%及以上的隧道工程;
(4)连拱隧道和小净距隧道工程;
(5)采用新技术、新材料、新设备、新工艺的隧道工程;
(6)隧道改扩建工程;
(7)施工环境复杂、施工工艺复杂的其他隧道工程。
【考点来源】专业知识篇第九章第二节公路边坡、桥梁与隧道工程施
工安全风险评估P504
842129.高处作业场所临边应设置安全防护栏杆,并应符合的规
定说法正确的是( )。
A.防护栏杆应能承受1000N的可变荷载
B.防护栏杆下方有人员及车辆通行或作业时,应挂密目安全
网封闭,防护栏杆下部应设置高度不小于0.18m的挡脚板
C.防护栏杆应由上、下两道横杆组成,上杆离地高度应为
1.2m
D.防护栏杆应由上、下两道横杆组成,下杆离地高度应为
0.6m
E.横杆长度大于1.5m时,应加设栏杆柱
843844129.【答案】ABCD
【解析】高处作业场所临边应设置安全防护栏杆,并应符合
下列规定:
①防护栏杆应能承受1000N的可变荷载。
②防护栏杆下方有人员及车辆通行或作业时,应挂密目安全
网封闭,防护栏杆下部应设置高度不小于0.18m的挡脚板。
③防护栏杆应由上、下两道横杆组成,上杆离地高度应为
1.2m,下杆离地高度应为0.6m。
④横杆长度大于2m时,应加设栏杆柱。
【考点来源】公路工程专业知识篇第九章第三节《公路工程
施工安全技术规范》的主要内容P511
845130.特殊作业工种安全要点中关于起重工(起重机司机、指
挥信号、挂钓工)说法正确的是( )。
A.起重工必须经专门安全技术培训,考试合格持证上岗。严
禁酒后作业。
B.起重工应健康,两眼视力均不得低于5.0,无色盲、听力
障碍、高血压、心脏病、癫病眩晕、突发性昏厥及其他影响
起重吊装作业的疾病与生理缺陷
C.大雨、大雪、大雾及风力六级以上(含六级)等恶劣天气,
必须停止露天起重吊装作业
D.吊物上需要站人
E.作业时必须执行安全技术交底,听从单人指挥
846130.【答案】ABC
【解析】起重工(起重机司机、指挥信号、挂钓工)
(1)起重工必须经专门安全技术培训,考试合格持证上岗。严禁
酒后作业。
(2)起重工应健康,两眼视力均不得低于5.0,无色盲、听力障
碍、高血压、心脏病、癫病眩晕、突发性昏厥及其他影响起重吊
装作业的疾病与生理缺陷。
(3)作业前必须检查作业环境、吊索具、防护用品,吊装区域无
闲散人员,障碍已排除,索具无缺陷,捆绑正确牢固,被吊物与
其他物件无连接,确认安全后方可作业。
(4)轮式或履带式起重机作业时必须确定吊装区域,并设警戒标
志,必要时派人监护。
847(5)大雨、大雪、大雾及风力六级以上(含六级)等恶劣天气,
必须停止露天起重吊装作业。严禁在带电的高压线下或一侧作业。
(6)严格执行“十不吊”的原则。即被吊物重量超过机械性能允
许范围;信号不清;吊物下方有人;吊物上站人;埋在地下物;
斜拉斜牵物;散物捆绑不牢;立式构件、大模板等不用卡环;零
碎物无容器;吊装物重量不明等不准起吊。
(7)作业时必须执行安全技术交底,听从统一指挥。
(8)使用起重机作业时,必须正确选择吊点的位置,合理穿挂索
具,试吊。除指挥及挂钩人员外,严禁其他人员进入吊装作业区。
(9)使用两台吊车抬吊大型构件时,吊车性能应一致,单机载荷
应合理分配,且不得超过额定载荷的80%。作业时必须统一指挥,
动作一致。
【考点来源】专业知识篇第九章第三节《公路工程施工安全技术
规范》的主要内容P517
848131.仰拱开挖施工应符合的规定,下列说法正确的是
( )。
A.Ⅳ级及以上围岩仰拱每循环开挖长度不得大于3m,需要
分幅施工
B.仰拱与掌子面的距离,Ⅲ级围岩不得超过90m
C.仰拱与掌子面的距离,Ⅳ级围岩不得超过70m
D.开挖后应立即施作初期支护
E.仰拱栈桥两侧应设限速警示标志,车辆通过速度不得超过
5km/h
849131.【答案】BDE
【解析】仰拱开挖施工应符合下列规定:
①Ⅳ级及以上围岩仰拱每循环开挖长度不得大于3m,不得
分幅施工。
②仰拱与掌子面的距离,Ⅲ级围岩不得超过90m,Ⅳ级围岩
不得超过50m,Ⅴ级及以上围岩不得超过40m。
③开挖后应立即施作初期支护。
④栈桥等架空设施强度、刚度和稳定性应满足施工要求:栈
桥基础应稳固;桥面应做防滑处理:两侧应设限速警示标志,
车辆通过速度不得超过5km/h。
【考点来源】公路工程专业知识篇第九章第三节《公路工程
施工安全技术规范》的主要内容P530
850851132.关于临时施工道路环保下列说法正确的是( )。
A.应规划好临时施工道路的路线走向,以减少植被破坏为首
要原则,尽量利用现有道路
B.对于施工道路边界上可能出现的土质裸露边坡,应有临时
防护设施
C.在气候条件恶劣地区,应有防止土壤侵蚀的工程防护措施,
以防止土壤的自然侵蚀
D.对施工车辆要求限速行驶,在主要环境敏感点附近,行驶
时速宜控制在15km以内
E.施工噪声应当符合国家规定的施工场界排放标准(该阶段
施工场界噪声的限值为昼间85dB,夜间55dB)
852132.【答案】ABCD
【解析】临时施工道路环保
(1)临时施工道路的开辟和修筑以及运输车辆的行驶会破
坏地表植被,包括耕地、园地、林地以及牧草地等。因此,
应规划好临时施工道路的路线走向,以减少植被破坏为首要
原则,尽量利用现有道路;若无现成道路可利用,则应严格
控制施工道路修筑边界,路线走向必须绕开各种生态敏感点
(区)。
(2)对于施工道路边界上可能出现的土质裸露边坡,应有
临时防护设施;在条件允许的地区,宜采取生态防护措施,
可在施工道路修建的同时进行复绿;在气候条件恶劣地区,
应有防止土壤侵蚀的工程防护措施,以防止土壤的自然侵蚀。
853(3)施工便道属临时性质,载重汽车来往频繁,容易损坏,
应及时修补保持平整,设立施工道路养护、维修专职人员,
随时保持运行状态良好,减少扬尘污染。
(4)运输车辆行驶产生的扬尘影响植物(作物)正常的繁
殖和发育过程,应通过路面硬化处理以及定期清扫、洒水抑
制扬尘的发生,路面应始终保持湿润。对施工车辆要求限速
行驶,在主要环境敏感点附近,行驶时速宜控制在15km以
内。施工废气、粉尘排放应当符合国家规定的环境空气质量
标准。
854(5)施工噪声应当符合国家规定的施工场界排放标准(该
阶段施工场界噪声的限值为昼间75dB,夜间55dB)。居民
区附近禁止施工便道的作业,必要时应报当地环保部门批准,
并公告居民才能夜间作业。
(6)施工结束后,必须恢复临时占用土地原有的土地利用
功能。对现场初始的地形地貌、地表植被等自然特征应有客
观的文字描述和完整的影像记录,作为将来进行恢复的依据
和参考。
【考点来源】专业知识篇第九章第四节公路工程施工环境保
护管理P538
855133.根据《公路工程建设项目造价文件》,建筑安装工程费
包括( )。
A.直接费
B.设备购置费
C.安全生产费
D.利润税金
E.建设项目工程监理费
856133.【答案】ABCD
【解析】根据交通运输部《公路工程建设项目概算预算编制
办法》(JTG3830—2018)(以下简称《编制办法》)的
规定,建筑安装工程费用由直接费、设备购置费、措施费、
企业管理费、规费、利润、税金、专项费用(包括施工场地
建设费和安全生产费)等八部分组成。
【考点来源】公路工程专业知识篇第十章第一节投资总额的
构成P547
857134.规费指按法律、法规、规章、规程规定施工企业必须缴
纳的费用,包括( )。
A.养老保险费
B.失业保险费
C.医疗保险费
D.工伤保险费
E.职工探亲路费
858134.【答案】ABCD
【解析】规费指按法律、法规、规章、规程规定施工企业必
须缴纳的费用,包括:
(1)养老保险费:施工企业按规定标准为职工缴纳的基本
养老保险费。
(2)失业保险费:施工企业按规定标准为职工缴纳的失业
保险费。
(3)医疗保险费:施工企业按规定标准为职工缴纳的医疗
保险费(含生育保险费)。
(4)工伤保险费:施工企业按规定标准为职工缴纳的工伤
保险费。
859(5)住房公积金:施工企业按规定标准为职工缴纳的住房
公积金。
各项规费以各类工程的人工费(含施工机械人工费)之和为
基数,按国家或工程所在地法律、法规、规章、规程规定的
标准计算。
【考点来源】公路工程专业知识篇第十章第二节概预算
P554
860135.下列符合钢筋、钢板、型钢计量规则的有( )。
A.以图示尺寸或相关资料净长进行计算
B.以千克计量,保留2位小数
C.搭接接头不另行计量
D.定位钢筋不另行计量
E.架立钢筋单独计量
861135.【答案】ACD
【解析】钢筋、钢板或型钢计量时,应按图纸或其他资料标
示的尺寸和净长计算。搭接接头、接头套筒、焊接材料、下
脚料和固定、定位架立钢筋等,不予另行计量。钢筋、钢板
或型钢应以千克计量,四舍五入,不计小数。
【考点来源】公路工程专业知识篇第十章第五节工程量清单
计量规则P567
862136.下列关于路基工程计量规则中的场地清理的清理与掘除说法
正确的是( )。
A.清理现场工程内容包括:灌木、竹林、胸径小于10cm树木的砍
伐及挖根等
B.清除场地表面0~20cm范围内的垃圾、废料、表土(腐殖土)、
石头、草皮
C.清理现场有关的一切挖方、坑穴的回填、整平、压实,适用材
料的装卸、移运、堆放及非适用材料的移运处理,现场清理
D.砍伐树木和挖除树根的工程量可依据图纸所示路基范围内胸径
10cm以上(含10cm)的树木,按实际砍伐或挖除树根数量以棵
为单位计量
E.挖除树根的工程内容包括:挖除树根,装卸、移运至指定地点
堆放,场地清理等
863136.【答案】ACDE
【解析】场地清理,清理与掘除:
清理现场的工程量应依据图纸所示位置及范围(路基范围以外临
时工程用地清场等除外),按路基开挖线或填筑边线之间的水平
投影面积,以平方米(㎡)为单位计量。
清理现场工程内容包括:灌木、竹林、胸径小于10cm树木的砍伐
及挖根,清除场地表面0~30cm范围内的垃圾、废料、表土(腐
殖土)、石头、草皮,与清理现场有关的一切挖方、坑穴的回填、
整平、压实,适用材料的装卸、移运、堆放及非适用材料的移运
处理,现场清理。
864砍伐树木和挖除树根的工程量可依据图纸所示路基范围内胸
径10cm以上(含10cm)的树木,按实际砍伐或挖除树根
数量以棵为单位计量。
砍伐树木的工程内容包括:砍伐,截锯,装卸、移运至指定
地点堆放,场地清理等。
挖除树根的工程内容包括:挖除树根,装卸、移运至指定地
点堆放,场地清理等。
【考点来源】公路工程专业知识篇第十章第五节工程量清单
计量规则P570
865137.关于挖方路基计量规则,下列说法正确的是( )。
A.挖土、石方工程量应依据图纸所示地面线、路基设计横断
面图、路基土石比例,采用中断面面积法计算
B.挖除非适用材料(不含淤泥、岩盐、冻土)工程内容包括:
施工排水处理,挖除、装载、运输、卸车、堆放,现场清理
C.挖淤泥应依据图纸所示位置,以立方米为单位计量工程量,
取弃土场的绿化、防护工程、排水设施在相应章节内计量
D.挖岩盐、冻土的工程量应依据图纸所示地面线、路基设计
横断面图、路基土石比例,按平均断面面积法计算
E.改路挖方工程中,挖土、石方工程量应依据图纸所示地面
线、路基设计横断面图、路基土石比例,采用平均断面面积
法计算
866137.【答案】BCDE
【解析】计量规则如下。
1.挖土、石方:路基挖方工程和改河、改渠、改路挖方工程
中,挖土、石方工程量应依据图纸所示地面线、路基设计横
断面图、路基土石比例,采用平均断面面积法计算。
2.挖除非适用材料(不含淤泥、岩盐、冻土):工程内容包
括:施工排水处理,挖除、装载、运输、卸车、堆放,现场
清理。
3.挖淤泥:路基挖方工程和改河、改渠,改路挖方工程中,
挖淤泥应依据图纸所示位置,以立方米为单位计量工程量。
取弃土场的绿化、防护工程、排水设施在相应章节内计量。
8674.挖岩盐、冻土:路基挖方工程和改河、改渠、改路挖方工
程中,挖岩盐、冻土的工程量应依据图纸所示地面线、路基
设计横断面图、路基土石比例,按平均断面面积法计算,按
照天然体积以立方米为单位计量。取弃土场的绿化、防护工
程、排水设施在相应章节内计量。
【考点来源】公路工程专业知识篇第十章第五节工程量清单
计量规则P570-P571
868138.下列工程计量说法正确的是( )。
A.先张法预应力钢丝、钢绞丝、钢筋均依据图纸所示构件长
度计算的预应力钢材质量,分不同材质以克(g)为单位计
量
B.后张法预应力钢丝、钢绞丝、钢筋的锚固长度及工作长度
的预应力钢材列入相应预应力钢材报价之中,不另行计量
C.桥面混凝土表面处理按图示处理的桥面混凝土表面净面积
以平方米为单位计量
D.结构混凝土工程均依据图纸所示体积分不同强度等级以立
方米为单位计量
E.钢筋混凝土桩依据图纸所示桩长及混凝土强度等级,按照
不同桩径的桩长以米(m)为单位计量
869138.【答案】BCDE
【解析】先张法预应力钢丝、钢绞丝、钢筋均依据图纸所示构件
长度计算的预应力钢材质量,分不同材质以千克(kg)为单位计
量。除上述计算长度以外的锚固长度及工作长度的预应力钢材列
入相应预应力钢材报价之中,不另行计量。
后张法预应力钢丝、钢绞丝、钢筋均按图示两端锚具间的理
论长度计算的预应力钢材质量,分不同材质以千克(kg)为单位
计量。除上述计算长度以外的锚固长度及工作长度的预应力钢材
列入相应预应力钢材报价之中,不另行计量。
防水层包括桥面混凝土表面处理和铺设防水层。桥面混凝土
表面处理按图示处理的桥面混凝土表面净面积以平方米为单位计
量;铺设防水层依据图纸所示位置及尺寸,在桥面铺装前铺设防
水材料,按图示铺装净面积分不同材质以平方米为单位计量。
870结构混凝土工程均依据图纸所示体积分不同强度等级以
立方米为单位计量;直径小于200mm的管子、钢筋、锚固
件、管道、泄水孔或桩所占混凝土体积不予扣除。混凝土附
属结构(现浇、预制)还应包括缘石、人行道、防撞墙、栏
杆、护栏、桥头搭板、枕梁、抗震挡块、支座垫石等项目。
沉桩包括:钢筋混凝土沉桩、预应力混凝土沉桩和试桩。
均依据图纸所示桩长及混凝土强度等级,按照不同桩径的桩
长以米(m)为单位计量。
【考点来源】公路工程专业知识篇第十章第五节工程量清单
计量规则P591
871祝 大 家 顺 利 通 关
