文档内容
二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
嗨学网 | 职业价值点亮者
工业机电-电气工程
【2023案例四】
1. 图1中项目部编制的施工进度计划的工期为多少天?最多可压缩工期多少天?需增
加多少费用?
2. 作业人员优化配置的依据是什么?项目部应根据哪些内容的变化对劳动力进行动态
管理?
3. 项目部的施工准备包括哪几个方面的准备?应落实哪些资源配置?
4. 图2是变压器施工程序中的哪个工序?图中的兆欧表电压等级应选择多少伏?各工
序之间的逻辑关系主要有哪几个?
5. 变配电装置空载运行时间是8否满足验收要求?项目部整理的技术资料应包括哪些内
7
1
9
4
8
容? 信 3
微
系
【背景资料】 联
题
押

某安装公司承准包一商务楼(地上20层,地下2层,地上1~5层为商场)的变配电安装工
精
程。工程主要设备:三相干式电力变压器(10/0.4kV)、配电柜(开关柜)设备由业主采购,
并已运抵施工现场,其他设备、材料由安装公司采购。因1~5层的商场要提前开业,变配
电工程需配合送电。
安装公司项目部进场后,依据合同、施工图纸及施工总进度计划,编制了变配电工程
的施工方案、施工进度计划(见图1),报建设单位审批时被否定,要求优化进度计划,缩
8
7
1
短工期,并承诺赶工费由建设单位承担。 4 9
8
3
信
微
系
联
一
唯

图1 施工进度计划
项目部依据公司及项目所在地的资源情况,优化施工资源配置,列出进度计划可压缩
时间及费用增加表(见表1)。
1
www.haixue.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
嗨学网 | 职业价值点亮者
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
8
1
7
9
8
4
信
3
微
系
联
一
唯
图1 施工进度计划
项目部施工准备充分,落实资源配置,依据施工方案要求向作业人员进行技术交底,
明确变压器、配电柜等主要分项工程的施工程序,明确各工序之间的逻辑关系、技术要
求、操作要点和质量标准;变压器施工中的某工序示意图如图2所示。
2
www.haixue.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
嗨学网 | 职业价值点亮者

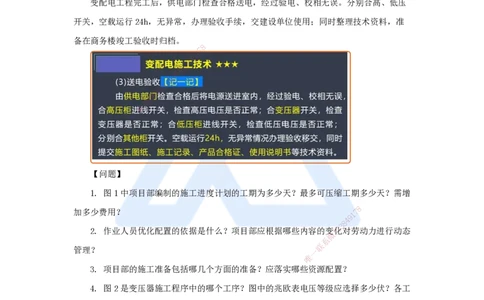

变配电工程完工后,供电部门检查合格送电,经过验电、校相无误。分别合高、低压
开关,空载运行24h,无异常,办理验收手续,交建设单位使用;同时整理技术资料,准
备在商务楼竣工验收时归档。
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
【问题】
1. 图1中项目部编制的施工进度计 划的工期为多少天?最多可压缩工期多少天?需增
8
加多少费用?
1
7
9
8
4
2. 作业人员优化配置的依据是什么?项目部 应根据哪些内容的变信化
3
对劳动力进行动态
微
系
管理? 一
联
唯
3. 项目部的施工准备包括哪几个方面的准备?应落实哪 些资源配置?
4. 图2是变压器施工程序中的哪个工序?图中的兆欧表电压等级应选择多少伏?各工
序之间的逻辑关系主要有哪几个?
5. 变配电装置空载运行时间是否满足验收要求?项目部整理的技术资料应包括哪些内
容?
【参考答案】
1. 图1中项目部编制的施工进度计划的工期为多少天?最多可压缩工期多少天?需增
加多少费用?
答:1)图1中项目部编制的施工进度计划的工期为90天;
3
www.haixue.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
嗨学网 | 职业价值点亮者
2)最多可压缩工期24天;
3)增加费用:4×0.5+6×1.5+5×1+5×1+4×1+2×0.5+1×1.5=27.5万元。
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
图1 施工 进度计划
2. 作业人员优化配置的依据是什么? 项目部应根据哪些内容的变化对劳动力进行动态
8
1
7
管理?
8
4 9
信
3
微
答:1)作业人员优化配置的依据是:项目所需劳动力的种类及数量;项目的进度计
系
联
一
划;项目的劳动力供给市场状况,包括劳动力供给方的议 价能唯力和可获得性;
2)项目部应根据生产任务和施工条件的变化对劳动力进行动态管理。
3. 项目部的施工准备包括哪几个方面的准备?应落实哪些资源配置?
答:1)项目部的施工准备包括:技术准备、现场准备、资金准备;
2)项目部应落实劳动力资源配置、物资资源配置。
4
www.haixue.com
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
嗨学网 | 职业价值点亮者
4. 图2是变压器施工程序中的哪个工序?图中的兆欧表电压等级应选择多少伏?各工
序之间的逻辑关系主要有哪几个?
答:1)图2是变压器施工程序中的变压器交接试验;
2)图中的兆欧表电压等级应选8择2500V;
7
1
9
4
8
3)各工序之间的逻辑关信系3主要有顺序、平行、交叉。
微
系
联
题
押
准
精
5. 变配电装置空载运行时间是否满足 验收要求?项目部整理的技术资料应包括哪些内
8
1
7
容?
8
4 9
信
3
微
答:1)变配电装置空载运行时间24h满足验收要求;
系
联
一
2)项目部整理的技术资料应包括:施工图纸、施工 记录、唯产品合格证、使用说明书。
5
www.haixue.com
