课本P466【案例 14.5-1】【王建波老师 2025 年修订】
一 、背 景
某大型机电工程项目经过招标投标,由具有资质的安装公司承担机电安装
工程和主 要机械、电气设备的采购。安装公司组建了项目部,并在合同中明确
了项目经理,进场 后,按合同工期、工作内容、设备交货时间、逻辑关系及工
作持续时间编制了施工进度 计划(表 14.5-1)。

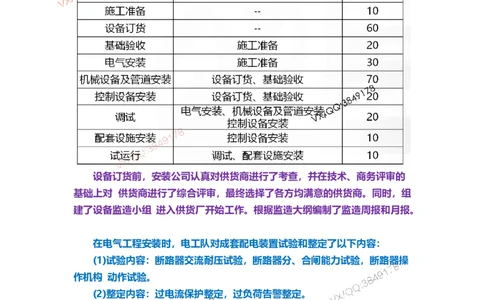

表14.5-1 安装公司工作内容、逻辑关系及持续时间表
设备订货前,安装公司认真对供货商进行了考查,并在技术、商务评审的
基础上对 供货商进行了综合评审,最终选择了各方均满意的供货商。同时,组
建了设备监造小组 进入供货厂开始工作。根据监造大纲编制了监造周报和月报。
在电气工程安装时,电工队对成套配电装置试验和整定了以下内容:
(1)试验内容:断路器交流耐压试验,断路器分、合闸能力试验,断路器操
作机构 动作试验。
(2)整定内容:过电流保护整定,过负荷告警整定。
项目总工程师在送电前检查时,发现对成套配电装置的整定内容不全,要
求电工队 补充完善。
为保证设备试运行正常,在运行调试前,机械厂要求设备供货商进现场和
安装公司 一起进行设备运行调试检验。
在计划实施过程中,电气安装滞后10d,调试滞后 3d。问题1.根据表 14.5-1 计算总工期需多少天?电气安装滞后及调试滞后是否影
响总工期?并分别说明理由。
【答案】
(1)根据表 14.5-1 计算的总工期为:60+70+20+10=160d。
(2)电气安装滞后对总工期无影响,
理由如下:因为电气安装滞后不属于关键工作(或不在关键线路上);
(3)调试滞后总工期将延误3d
理由如下:因为调试属于关键工作(或在关键线路上)

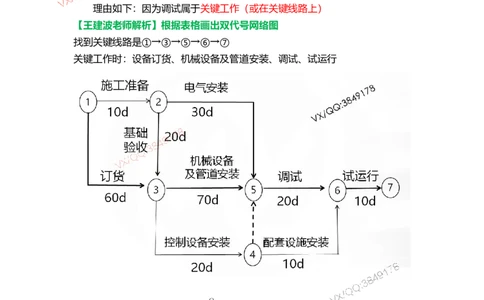

【王建波老师解析】根据表格画出双代号网络图
找到关键线路是①→③→⑤→⑥→⑦
关键工作时:设备订货、机械设备及管道安装、调试、试运行2. 设备采购前的综合评审除考虑供货商的技术和商务外,还应从哪些方面进行
综合评价?简述设备施工现场验收程序。
【答案】
(1)设备采购前的综合评审除考虑供货商的技术和商务外,还应从
①质量、②进度(交 货期)、③费用、④执行合同的信誉⑤交通运输条件等方
面考虑并进行综合评价。
(2)设备施工现场验收程序为:

①设备施工现场验收应由业主、监理、生产厂商、施工方有关代表参加。
②对进场设备包装物的外观检查,要求按进货检验程序规定实施。
③设备安装前的存放、开箱检查要求按设备存放、开箱检查规定实施。
④设备验收的具体内容,结合现场的实际,按规定的验收步骤实施。
【解析】本题考查 课本P452 5)设备采购评审
(1)技术评审
(2)商务评审
(3)综合评审
综合评审应从质量、进度、费用、执行合同的信誉、同类产品业绩、交通运
输条件等方面综合评价并排出推荐顺序。
本题考查 课本P454 设备验收的组织和参与人员
(1)由建设单位组织设备现场验收。
(2)参加验收人员由建设单位、监理单位、设备供货厂商、施工方有关代表参加。3.电工队对成套配电装置的试验和整定内容还应补充哪些? ?
(1)试验内容:
①互感器、电容器性能试验
②备用自投试验,
③操作联动试验,
④避雷器试验 等 。
(2)整定内容:

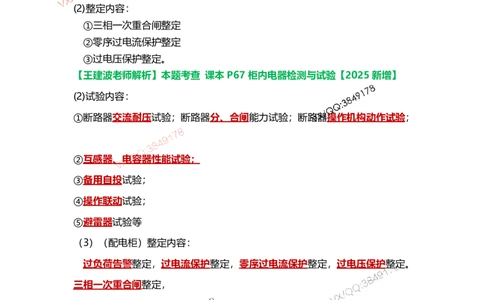

①三相一次重合闸整定
②零序过电流保护整定
③过电压保护整定。
【王建波老师解析】本题考查 课本P67 柜内电器检测与试验【2025 新增】
(2)试验内容:
①断路器交流耐压试验;断路器分、合闸能力试验;断路器操作机构动作试验;
②互感器、电容器性能试验;
③备用自投试验;
④操作联动试验;
⑤避雷器试验等
(3)(配电柜)整定内容:
过负荷告警整定,过电流保护整定,零序过电流保护整定,过电压保护整定。
三相一次重合闸整定,
3. 设备运行调试检验有何要求?
【答案】设备运行调试检验的要求:
(1)设备的调试和运行应按制造商的书面规范逐项进行。
(2)所有待试的动力设备,传动、运转设备应按规定加注燃油、润滑油(脂)、液
压油、冷却液等。
(3)相关配套辅助设备均应处于正常状态。
(4)记录有关数据,形成运行调试检验报告。
