当前位置:首页>文档>20.2025马丽娜-案例母题特训-模块二(8)施工组织设计2024案例二_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义

20.2025马丽娜-案例母题特训-模块二(8)施工组织设计2024案例二_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义

  • 2026-03-14 12:52:19 2026-01-29 18:44:38

文档预览

20.2025马丽娜-案例母题特训-模块二(8)施工组织设计2024案例二_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
20.2025马丽娜-案例母题特训-模块二(8)施工组织设计2024案例二_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
20.2025马丽娜-案例母题特训-模块二(8)施工组织设计2024案例二_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义

文档信息

文档格式
pdf
文档大小
0.395 MB
文档页数
3 页
上传时间
2026-01-29 18:44:38

文档内容

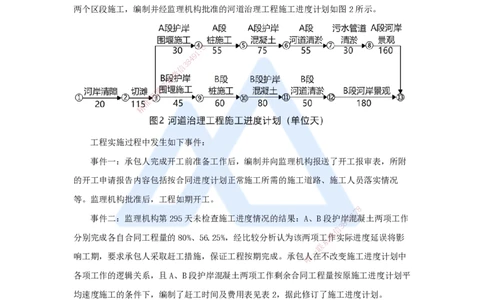

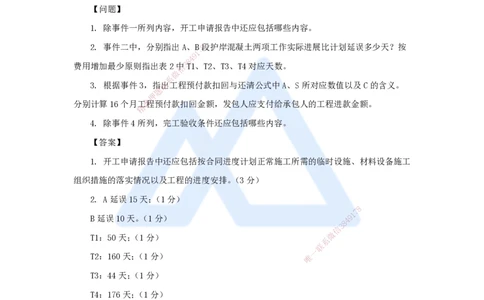

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 嗨学网 | 职业价值点亮者 施工组织设计-2024案例二 案例二 背景资料:某河道治理工程包括切滩、混凝土护岸、河岸景观、河道清淤及污水管道 清淤等。发包人(项目法人)与承包人依据《水利水电工程标准施工招标文件》(2009年 版)签订了施工合同。合同约定:签约合同价为2850万元,工程预付款为签约合同价的 10%,采用的工程预付款的扣回与还清公式是:R=A×(C-F×S)/(F-F)×S,其中F 取 1 2 1 1 20%,F 取80% 。承包人按合同约定向发包人提交了履约保函。承包人将工程划分为A、B 2 两个区段施工,编制并经监理机构批准的河道治理工程施工进度计划如图2所示。 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 工程实施过程中发生如下事件: 事件一:承包人完成开工前准备工作后,编制并向监理机构报送了开工报审表,所附 的开工申请报告内容包括按合同进度计划正常施工所需的施工道路、施工人员落实情况 等。监理机构批准后,工程如期开工。 8 7 1 事件二:监理机构第295天未检查施工进度情况的结果:A、B段护岸4 9混凝土两项工作 8 3 信 微 分别完成各自合同工程量的80%、56.25%,经比较分析认为该两项工作实际进度延误将影 系 联 一 响工期,要求承包人采取赶工措施,保证工程按期完成。承包唯人在不改变施工进度计划中 各项工作的逻辑关系,且A、B段护岸混凝土两项工作剩余合同工程量按原施工进度计划平 均速度施工的条件下,编制了赶工时间及费用表见表2,据此修订了施工进度计划。 赶工时间及费用表 表2 工作名称 原持续时间 最短持续时间 单位时间赶工费 调整后持续时间 A段河道清淤 55 50 1.8 T1 污水管道清淤 30 - - 30 A段河岸景观 160 150 2.0 T2 B段河道清淤 50 44 1.8 T3 B段河岸景观 180 170 2.3 T4 1 www.haixue.com 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 嗨学网 | 职业价值点亮者 事件三:截至第15个月底,合同累计完成金额2034万元,第16个月经监理机构确 认的已实施合同工程的价款为258万元,变更金额为12万元,索赔5万元。承包人向监理 机构提交了第16个月的进度付款申请。 事件四:合同工程完成后,承包人对照合同工程完工验收应具备的条件进行自检,内 容包括合同范围内的工程项目已按合同约定完成,工程质量缺陷已按要求进行处理,观测 仪器和设备已测得初始值及施工期各项观测值等,确定已具备完工验收条件,承包人向发 包人提交完工验收申请报告。 【问题】 1. 除事件一所列内容,开工申请报告中还应包括哪些内容。 2. 事件二中,分别指出A、B8段护岸混凝土两项工作实际进展比计划延误多少天?按 7 1 9 4 8 费用增加最少原则指出表2信中3T1、T2、T3、T4对应天数。 微 系 3. 根据事件3,指联出工程预付款扣回与还清公式中A、S所对应数值以及C的含义。 题 押 分别计算16个月工准程预付款扣回金额,发包人应支付给承包人的工程进款金额。 精 4. 除事件4所列 ,完工验收条件还应包括哪些内容。 【答案】 1. 开工申请报告中还应包 括按合同进度计划正常施工所需的临时设施、材料设备施工 组织措施的落实情况以及工程的进度 安排。(3分) 2. A延误15天;(1分) 8 1 7 B延误10天。(1分) 8 4 9 信 3 微 T1:50天;(1分) 系 联 一 T2:160天;(1分) 唯 T3:44天;(1分) T4:176天;(1分) 3. A=2850×10%=285万元(1分) S=2850万元(1分) C为合同累计完成金额(1分) C =2034万元,F×S<C <F×S,R =244万元(0.5分) 15 1 15 2 15 C =C +258+12+5=2309万元,C >F×S,R =285万元(0.5分) 16 15 16 2 16 16个月工程预付款扣回金额为285-244=41万元(1分) 发包人应支付承包人的工程进度款:258+12+5-41=234万元(1分) 2 www.haixue.com 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 嗨学网 | 职业价值点亮者 4. 完工验收条件还应包括: (1)工程已按规定进行了有关验收(1分) (2)工程完工结算己完成(1分) (3)施工现场已经进行清理(1分) (4)需移交项目法人的档案资料已按要求整理完毕(1分) (5)合同约定的其他条件(1分) 【复盘】 1. 除事件一所列内容,开工申请报告中还应包括哪些内容。 2. 事件二中,分别指出A、B段护岸混凝土两项工作实际进展比计划延误多少天?按 费用增加最少原则指出表2中T1、8T2、T3、T4对应天数。 7 1 9 4 8 3. 根据事件3,指出工信程3预付款扣回与还清公式中A、S所对应数值以及C的含义。 微 系 分别计算16个月工程预联付款扣回金额,发包人应支付给承包人的工程进款金额。 题 押 4. 除事件4所准列,完工验收条件还应包括哪些内容。 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 3 www.haixue.com 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
