当前位置:首页>文档>14.2025马丽娜-案例母题特训-模块二(2)施工组织设计2018案例二_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义

14.2025马丽娜-案例母题特训-模块二(2)施工组织设计2018案例二_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义

  • 2026-03-12 12:21:52 2026-02-06 07:14:51

文档预览

14.2025马丽娜-案例母题特训-模块二(2)施工组织设计2018案例二_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
14.2025马丽娜-案例母题特训-模块二(2)施工组织设计2018案例二_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
14.2025马丽娜-案例母题特训-模块二(2)施工组织设计2018案例二_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义

文档信息

文档格式
pdf
文档大小
0.548 MB
文档页数
3 页
上传时间
2026-02-06 07:14:51

文档内容

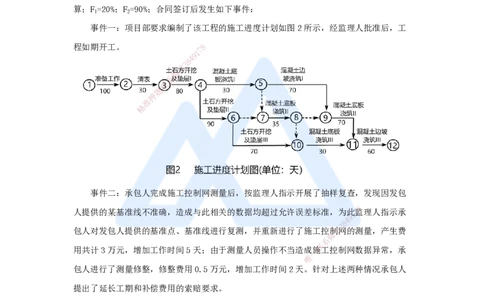

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 嗨学网 | 职业价值点亮者 施工组织设计-2018案例二 【背景资料】 某承包人根据《水利水电工程标准施工招标文件》(2009版)与发包人签订某引调水 工程引水渠标段施工合同,合同约定: 合同工期465天,2015年10月1日开工,签约合同价为5800万元,履约保证金兼具 工程质量保证金功能,施工进度付款中不再预留质量保证金;工程预付款为签约合同价的 10%,开工前分两次支付,工程预付款的扣回与还清按公式R=A/(F -F )S×(C-F S)计 2 1 1 算;F =20%;F =90%;合同签订后发生如下事件: 1 2 事件一:项目部要求编制了该工程的施工进度计划如图2所示,经监理人批准后,工 程如期开工。 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 事件二:承包人完成施工控制网测量后,按监理人指示开展了抽样复查,发现因发包 8 人提供的某基准线不准确,造成与此相关的数据均超过允许误差标准,为此7监理人指示承 1 9 4 8 3 包人对发包人提供的基准点、基准线进行复测,并重新进行了施工控制信网的测量,产生费 微 系 联 用共计3万元,增加工作时间5天;由于测量人员操作不当造成一施工控制网数据异常,承 唯 包人进行了测量修整,修整费用0.5万元,增加工作时间2天。针对上述两种情况承包人 提出了延长工期和补偿费用的索赔要求。 事件三:“土石方开挖及垫层III”施工中遇到地质勘探未查明的软弱底层,承包人及 时通知监理人。监理人会同参建各方进行现场调查后,把该事情界定为不利物质条件,要 求承包人采取合理措施继续施工,承包人按要求完成地基处理,导致“土石方开挖及垫层 III”工作时间延长了20天,增加费用8.5万元,承包人据此提出了延长工期20天和增加 费用8.5万元的要求。 事件四:截止2016年10月,承包人累计完成合同金额4820万元,2016年11月份监 理人审核批准的合同金额442万元。 1 www.haixue.com 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 嗨学网 | 职业价值点亮者 【问题】 1.指出事件一施工进度计划图的关键线路(用节点编号表示);“土石方开挖及垫层 III”工作的总时差。 2.事件二,承包人应获得的索赔有哪些?简要说明理由。 3.事件三中,监理人收到承包人提出延长工期和增加费用的要求后,监理人按照什么 处理程序办理?承包人的要求是否合理?简要说明理由。 4.计算2016年11月份的工程预付款扣回金额,承包人实得金额。(单位:万元,保留 2位小数) 【答案】 1. 关键线路:①→②→③→ 7 ④8→⑥→⑦→⑧→⑨→⑪→⑫ 1 9 4 8 “土石方开挖及垫层II信I3”工作的总时差为5天。 微 系 2. 1)承包人应获联得的索赔:发包人提供的基准线不准确造成的费用3万,工期5 题 押 天; 准 精 2)理由:发包人 应对其提供的基准点,基准线及水准点资料的真实性、准确性和完整 性负责; 发包人提供基准资料错误 导致承包人测量放线工作的返工或造成工程损失的,发包人 应当承担由此增加的费用和工期延误 。 由于该工作为关键工作,所以造成工 期延误5天可索赔。 8 1 7 3. 1)监理人按变更的约定办理。 8 4 9 信 3 微 2)费用要求合理,工期要求不合理; 系 联 一 3)理由: 唯 ① 不利物质条件由监理人界定后属于非承包人的原因,故承包人有权要求费用增加; ② 因“土石方开挖及垫层III”工作的总时差为5天,延误时间20天超过5天,所 以索赔工期20-5=15天。 4. 工程预付款=5800×170%=580万元。 截止10月预付款扣回:R=580×(4820-20%×5800)/(90%-20%)×5800=522.86万 元 11月:4820+442=5262>5800×90% 故预付款的扣回:580-522.86=57.14万元; 承包人应得:442-57.14=384.86万元。 2 www.haixue.com 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 嗨学网 | 职业价值点亮者 【复盘】 1.指出事件一施工进度计划图的关键线路(用节点编号表示);“土石方开挖及垫层 III”工作的总时差。 2.事件二,承包人应获得的索赔有哪些?简要说明理由。 3.事件三中,监理人收到承包人提出延长工期和增加费用的要求后,监理人按照什么 处理程序办理?承包人的要求是否合理?简要说明理由。 4.计算2016年11月份的工程预付款扣回金额,承包人实得金额。(单位:万元,保留 2位小数) 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 3 www.haixue.com 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
