当前位置:首页>文档>17.2025马丽娜-案例母题特训-模块二(5)施工组织设计2021案例二_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义

17.2025马丽娜-案例母题特训-模块二(5)施工组织设计2021案例二_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义

  • 2026-03-06 00:50:10 2026-01-29 09:43:11

文档预览

17.2025马丽娜-案例母题特训-模块二(5)施工组织设计2021案例二_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
17.2025马丽娜-案例母题特训-模块二(5)施工组织设计2021案例二_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义
17.2025马丽娜-案例母题特训-模块二(5)施工组织设计2021案例二_2026年一级建造师_2026年一建水利_2025年一建水利SVIP_04-冲刺串讲✿考点强化✿小灶集训_讲义

文档信息

文档格式
pdf
文档大小
0.624 MB
文档页数
3 页
上传时间
2026-01-29 09:43:11

文档内容

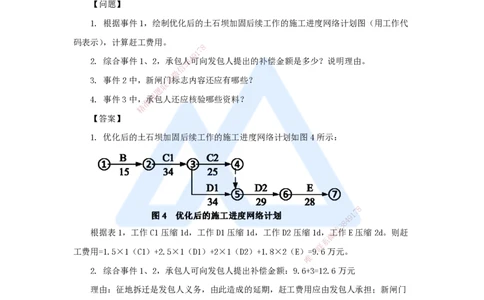

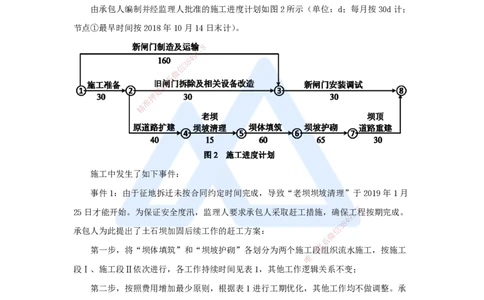

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 嗨学网 | 职业价值点亮者 施工组织设计-2021案例二 【背景资料】 某水库除险加固工程包括土石坝加固、溢洪道闸门更换及相关设施设备改造。发包人 与承包人签订施工合同,合同约定: (1)合同工期240d,2018年10月15日开工; (2)新闸门由发包人负责采购,2019年4月10日运抵施工现场,新闸门安装调试于 2019年5月15日完工。 由承包人编制并经监理人批准的施工进度计划如图2所示(单位:d;每月按30d计; 节点①最早时间按2018年10月14日末计)。 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 施工中发生了如下事件: 事件1:由于征地拆迁未按合同约定时间完成,导致“老坝坝坡清理”于2019年1月 8 25日才能开始。为保证安全度汛,监理人要求承包人采取赶工措施,确保工7程按期完成。 1 9 4 8 3 承包人为此提出了土石坝加固后续工作的赶工方案: 信 微 系 联 第一步,将“坝体填筑”和“坝坡护砌”各划分为两个施工一段组织流水施工,按施工 唯 段Ⅰ、施工段Ⅱ依次进行,各工作持续时间见表1,其他工作逻辑关系不变; 第二步,按照费用增加最少原则,根据表1进行工期优化,其他工作均不做调整。承 包人向监理人提交了调整后的进度计划及赶工措施,报监理人审批后实施。 土石坝加固后续工作时间-赶工费用 表1 工作 持续时间 最短持续时间 赶工费用 工作名称 代码 (d) (d) (万元/d) B 老坝坝坡清理 15 15 — C1 坝体填筑Ⅰ 35 34 1.5 C2 坝体填筑Ⅱ 25 23 1 D1 坝坡护砌Ⅰ 35 33 2.5 D2 坝坡护砌Ⅱ 30 29 2 1 www.haixue.com 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 嗨学网 | 职业价值点亮者 E 坝顶道路重建 30 28 1.8 事件2:新闸门于2019年3月18日运抵施工现场,有关人员进行了交货检查和验 收,核对了制造厂名和产品名称等闸门标志内容。承包人负责新闸门的保管,新闸门提前 运抵现场期间发生保管费用3万元。 事件3:为保证闸门安装调试工作顺利进行,在闸门及埋件安装前,承包人按有关规 范要求核验了设计图样、施工图样和技术文件;发货清单、到货验收文件及装配编号图等 资料。 【问题】 1. 根据事件1,绘制优化后的土石坝加固后续工作的施工进度网络计划图(用工作代 码表示),计算赶工费用。 8 7 1 9 2. 综合事件1、2,承包人8 4可向发包人提出的补偿金额是多少?说明理由。 3 信 微 3. 事件2中,新闸门系标志内容还应有哪些? 联 题 押 4. 事件3中,承包人还应核验哪些资料? 准 精 【答案】 1. 优化后的土石坝 加固后续工作的施工进度网络计划如图4所示: 8 1 7 9 8 4 信 3 根据表1,工作C1压缩1d,工作D1压缩1d, 工作D2压缩1d,微工作E压缩2d。则赶 系 联 工费用=1.5×1(C1)+2.5×1(D1)+2×1(D2)+1.8×2(E)=一9.6万元。 唯 2. 综合事件1、2,承包人可向发包人提出补偿金额:9 .6+3=12.6万元 理由:征地拆迁是发包人义务,由此造成的延期,赶工费用应由发包人承担;新闸门 提前运抵属于发包人违约,保管费应由发包人承担。 3. 除制造厂名和产品名称外,新闸门标志内容还应有:生产许可证标志及编号、制造 日期、闸门中心位置和总重量。 4. 除事件3所列核验资料外,承包人还应核验的资料有: (1)闸门出厂合格证; (2)闸门制造验收资料和出厂检验资料; (3)闸门制造竣工图; 2 www.haixue.com 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 嗨学网 | 职业价值点亮者 (4)安装用控制点位置图。 【复盘】 1. 根据事件1,绘制优化后的土石坝加固后续工作的施工进度网络计划图(用工作代 码表示),计算赶工费用。 2. 综合事件1、2,承包人可向发包人提出的补偿金额是多少?说明理由。 3. 事件2中,新闸门标志内容还应有哪些? 4. 事件3中,承包人还应核验哪些资料? 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 8 1 7 9 8 4 信 3 微 系 联 一 唯 3 www.haixue.com 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
